(强烈推荐)框架结构标准厂房项目施工组织设计
标准厂房施工组织设计(完整方案)

标准厂房施工组织设计一、工程概况本工主体4层(局部5层,电梯、楼梯间),全现浇框架结构工业厂房,建筑面积12135.6平方米,主体建筑高度15.9米,(局部21..60米),建筑分类为二类1、工程设计概况厂房为通用型设计,建筑平面为矩形,南北宽27.2m,东西长103.1m,沿建筑物长度方向设有一道伸缩缝,首层层高4.2m,二层至四层层高均为3.90m,电梯机房层高5.70米。
一层至四层:生产区、管理区(用于董事长办公室,监事会、监事成员办公室,总经理、副总经理办公室,人力资源部、人力资源办公室,计划财务部、财务监理办公室,高管接待室,其他办公室、接待室,大小会议室,活动室,服务室,休息室,资料室,配电间等);每层设有男、女卫生间,设有电梯两座,内有两部现浇混凝土楼梯。
五层电梯机房、储藏室等,本建筑为框架结构,柱基础。
工程投资额1330万元,资金来源充足,于2009年9月1日开始施工,工期305天。
(1)基础工程:独立钢筋混凝土基础,基础底标高-1.8m,电梯井所在节间基础加深,底标高-2.75m,变阶基础用混凝土C25,基础垫层C10混凝土。
(2)结构工程:采用现浇混凝土框架结构,现浇混凝土柱截面为500mm⨯500mm(局部为350mm⨯350mm),现浇主梁截面350mm⨯800mm;次梁断面350mm⨯650mm,350mm⨯500mm,350mm⨯400mm;现浇板厚120mm(卫生间为100mm);楼顶板厚130mm;墙厚240mm;±0.00以上墙体采用200mm厚混凝土砌块,M5水泥砂浆,内墙采用200mm加气混凝土砌块。
外墙砌体为KM1空心砖,内墙砌体为加气混凝土砌块。
(3)屋面防水:细石混凝土找坡,挤塑板保温屋面,聚合物防水涂料,高分子防水卷材。
(4)装饰工程概况如下:地面:室外门厅采用毛石花岗岩地面,其余地面采用水泥地面楼面:卫生间采用瓷砖楼面,其余楼面采用水泥楼面内墙面:卫生间采用瓷砖墙面,户内其他部位采用粗装修墙面外墙面:立面图相应标准位置分别做铝塑板和氟碳涂料和玻璃幕墙顶棚:机房采用板底抹灰平顶,其他平顶为吊平顶屋面:采用聚合物改性水泥基防水涂料及防水卷材门窗:木门、全玻门、铝合金窗2、主要项目工程量(1)主要实物工程量项次工程名称单位工程量1 桩基工程m 50402 基础工程m3 6560㎡23563 钢筋混凝土工程4 屋面工程㎡32805 砌体工程㎡85386 楼地面工程㎡151457 装饰工程㎡26682二、施工部署1、原则要求遵循“先地下后地上,先结构后围护,先主体后装饰,先土建后安装,安装预留、预埋与土建施工同步进行”的总施工原则;将工程划分为基础、结构、装修、收尾竣工四个阶段。
框架结构厂房施工组织设计方案

框架结构厂房施工组织设计方案框架结构厂房施工组织设计方案一、项目概述(1)工程背景和目标(2)项目范围和规模(3)项目施工任务和时间计划二、施工组织机构及管理体系(1)施工组织机构(2)施工管理体系(3)施工人员构成和职责分工(4)安全生产管理体系和措施三、施工方法和工艺(1)地基处理方法和工艺(2)框架结构施工方法和工艺(3)外墙、屋面、地面处理方法和工艺(4)机电设备安装方法和工艺四、施工进度计划(1)总体施工进度计划(2)各阶段施工进度计划(3)关键节点控制措施五、施工资源配置和供应计划(1)施工人力资源计划(2)施工物资和材料供应计划(3)专业施工机械设备配置计划(4)施工技术和质量人员配置计划六、质量管理措施和方案(1)施工质量目标和要求(2)施工质量控制措施和方法(3)施工质量检查和验收标准七、安全文明施工方案(1)安全文明施工目标和要求(2)安全生产责任制和人员教育培训(3)施工现场安全措施和警示标识(4)应急预案和事件处理措施八、环境保护方案(1)环境影响评价(2)环境保护措施和方法(3)施工废弃物处理和循环利用九、经济管理和成本控制方案(1)工程投资估算和预算编制(2)施工成本控制措施和方法(3)工程支付和结算管理十、风险管理和风险应对策略(1)施工风险评估和分类(2)施工风险应对措施和应急预案(3)施工责任险和保险事宜十一、项目组织协调与沟通方式(1)与业主的协调和合作方式(2)施工项目组织会议和工作报告(3)项目现场与总部的信息通讯方式十二、项目总结与评估(1)项目施工总结和经验教训(2)质量和安全成果评估(3)经济效益评估和财务报表审查以上是一份框架结构厂房施工组织设计方案的大致内容,根据实际情况和项目要求,可以对每个部分进行详细的补充和完善。
在编写施工组织设计方案时,需要充分考虑工程的特点和需求,确保施工过程安全高效、质量可控、环保可持续,同时要合理配置资源,优化成本控制,保证项目的经济效益和利益最大化。
框架结构厂房施工方案

框架结构厂房施工方案一、项目概况本项目为一座钢结构厂房,共计三层,总建筑面积为5000平方米。
屋面采用金属屋面板覆盖,外墙采用彩钢板进行装饰。
二、工程准备1.废料清理:清理施工场地,确保施工场地干净整洁,没有障碍物。
2.土方开挖:按照设计要求开挖基坑,在基坑内进行基础施工。
3.基础施工:在基坑内进行基础打桩,浇筑混凝土基础。
4.钢柱安装:根据设计图纸要求,在基础上安装钢柱,并进行固定。
5.钢梁安装:根据设计图纸要求,在钢柱上安装钢梁,并进行固定。
6.屋面施工:在钢梁上铺设屋面板,并进行固定。
7.外墙施工:在钢柱和钢梁之间安装外墙彩钢板,并进行固定。
三、施工流程1.确定施工队伍和施工计划。
2.准备施工材料、机械设备和人员。
3.土方开挖和基础施工。
4.钢柱安装:先将钢柱搬运至基础处,用电焊机焊接连接件,然后利用起重机将钢柱吊装到基础上,并进行固定。
5.钢梁安装:根据设计图纸要求,将钢梁安装在钢柱上,并进行固定。
6.屋面施工:根据设计要求,在钢梁上铺设屋面板,采用螺丝固定。
7.外墙施工:在钢柱和钢梁之间安装外墙彩钢板,并进行固定。
8.完成施工验收,并进行相关记录和整理。
四、安全措施1.质量管理:严格按照设计图纸施工,确保施工质量。
2.安全防护:施工过程中,悬挂警示标语,设置安全警示牌,严格控制高空作业。
3.人员培训:对施工人员进行安全培训,确保施工人员具备相关安全意识和技能。
4.防火措施:施工现场设置逃生通道,并配备灭火器和消防设备。
5.施工现场清洁:及时清理施工现场的杂物和垃圾,确保施工现场整洁干净。
五、质量控制1.施工材料:选用符合国家标准的钢材和建筑材料,确保其质量合格。
2.质量检验:对施工过程进行定期检查和验收,确保施工符合质量要求。
3.钢结构连接:采用焊接和螺栓连接钢梁和钢柱,确保连接牢固可靠。
4.屋面和墙面施工:要求施工人员严守规范,控制好施工质量。
六、施工周期及进度计划根据项目面积和施工工艺,预计施工周期为3个月。
框架结构厂房施工组织设计,完整版.doc

框架结构厂房施工组织设计,完整版.doc 范本一:框架结构厂房施工组织设计1.前言1.1 文档目的1.2 项目背景1.3 相关参考资料2.工程概况2.1 建设地点及环境条件2.2 建筑结构概述2.3 建筑规模及用途2.4 工期安排3.工程组织设计3.1 施工组织机构设置3.2 施工进度计划3.3 施工各阶段的主要和措施3.4 人员配备和管理3.5 材料、设备的调配和运输4.施工方法与技术措施4.1 基坑开挖与支护4.2 混凝土浇筑4.3 钢构件安装4.4 砌体与粉刷4.5 屋面及防水施工4.6 外墙饰面工程4.7 安装工程4.8 土建施工工艺措施5.安全技术措施5.1 施工安全组织措施5.2 安全警示标识5.3 施工现场安全管理5.4 设备、工具及人员的安全操作5.5 燃气、电力、通风等安全设施6.质量管理措施6.1 施工质量检验6.2 施工质量验收6.3 施工质量记录6.4 问题与纠正措施6.5 施工质量保证措施7.环境保护措施7.1 建设项目对环境的影响评价7.2 环境保护施工组织措施7.3 垃圾处理方案7.4 环境监测与报告8.经济管理措施8.1 成本控制与资金管理8.2 工程造价核算与控制8.3 合同签订与变更管理8.4 施工进度与费用支付9.附件9.2 施工进度计划9.3 施工组织机构图9.4 安全警示标识图10.法律名词及注释10.1 建筑法10.2 施工许可证10.3 工程质量监督10.4 环境保护法------------------------------------------------------------范本二:框架结构厂房施工组织设计(完整版)1. 引言1.1 文档目的1.2 项目背景1.3 相关参考资料2.1 建设地点与环境条件2.2 建筑结构概述2.3 工程规模与用途2.4 工期安排3. 施工组织设计3.1 施工组织机构设置3.2 施工进度计划3.3 施工各阶段主要和措施3.4 人员配备与管理3.5 材料、设备的调配与运输4. 细化施工方法与技术措施4.1 基坑开挖与支护4.2 混凝土浇筑4.3 钢构件安装4.4 砌体与粉刷4.5 屋面及防水施工4.6 外墙饰面工程4.7 安装工程4.8 土建施工工艺5. 安全技术措施5.1 施工安全组织措施5.2 安全警示标识5.3 施工现场安全管理5.4 设备、工具及人员的安全操作5.5 燃气、电力、通风等安全设施6. 质量管理措施6.1 施工质量检验6.2 施工质量验收6.3 施工质量记录6.4 问题与纠正措施6.5 施工质量保证措施7. 环境保护措施7.1 建设项目对环境的影响评价7.2 环境保护施工组织措施7.3 垃圾处理方案7.4 环境监测与报告8. 经济管理措施8.1 成本控制与资金管理8.2 工程造价核算与控制8.3 合同签订与变更管理8.4 施工进度与费用支付9. 附件9.1 工程图纸9.2 施工进度计划9.3 施工组织机构图9.4 安全警示标识图10. 法律名词及注释10.1 建筑法10.2 施工许可证10.3 工程质量监督10.4 环境保护法------------------------------------------------------------附件:1. 工程图纸2. 施工进度计划3. 施工组织机构图4. 安全警示标识图法律名词及注释:1. 建筑法:指国家关于建筑活动的法律法规的总称。
框架结构厂房施工组织设计

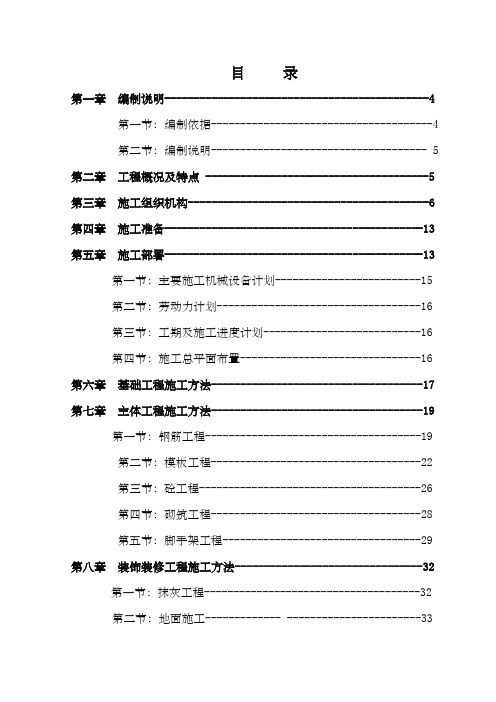

目录第一章编制说明---------------------------------------------4 第一节:编制依据--------------------------------------4第二节:编制说明------------------------------------- 5第二章工程概况及特点 --------------------------------------5 第三章施工组织机构-----------------------------------------6第四章施工准备--------------------------------------------13第五章施工部署--------------------------------------------13第一节:主要施工机械设备计划-------------------------15第二节:劳动力计划-----------------------------------16第三节:工期及施工进度计划---------------------------16第四节:施工总平面布置-------------------------------16第六章基础工程施工方法------------------------------------17第七章主体工程施工方法------------------------------------19第一节:钢筋工程-------------------------------------19第二节:模板工程------------------------------------22第三节:砼工程--------------------------------------26第四节:砌筑工程------------------------------------28第五节:脚手架工程----------------------------------29第八章装饰装修工程施工方法--------------------------------32第一节:抹灰工程-------------------------------------32第二节:地面施工------------- -----------------------33第三节:油漆工程------------------------------------34 第九章钢结构屋面施工方案----------------------------------35第一节:施工准备------------------------------------35第二节:施工组织管理网络----------------------------35第三节:施工总体步骤--------------------------------37第四节:钢构件制作----------------------------------37第五节:钢结构运输----------------------------------40第六节:钢屋架安装----------------------------------40第七节:钢结构手工焊--------------------------------43第八节:彩板存放安装--------------------------------45第九节:针对本工程特点措施--------------------------46 第十章工程质量控制措施------------------------------------47第一节:建立质量管理机构----------------------------47第二节:基础及主体质量控制措施----------------------47第三节:装饰装修工程质量控制措施--------------------49第四节:其他质量保证措施----------------------------51第五节:工程技术管理--------------------------------52第六节:原材料质量管理------------------------------52第七节:计量管理-----------------------------------54 第十一章安全文明施工措施---------------------------------54第一节:建立安全文明管理机构------------------------54第二节:安全施工具体措施----------------------------55第三节:现场文明施工措施----------------------58 附表:1、拟投入的主要施工机械设备表表9.12、劳动力计划表表9.23、计划开、竣工日期和施工进度计划表表9.34、施工总平面图表9.4第一章编制说明第一节编制依据一、承德市天工建筑设计有限公司设计的“新型纤维素酶制剂研发项目工程研发车间”施工图纸。
厂房工程施工组织设计(3篇)

第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
厂房施工组织设计方案
厂房施工组织设计方案厂房施工组织设计方案一、项目概况本项目位于XX市XX区,总建筑面积约XXX平方米,主要为厂房建设工程。
项目目标是按照XX标准和要求,按时保质保量完成施工任务。
二、工程分析1. 建筑特点本项目主要建设一座XXXX的厂房,结构为钢筋混凝土框架结构,具有较高的承重能力和稳定性。
2. 建筑材料本项目主要使用的建筑材料包括钢筋混凝土、砖块、油漆等。
在材料的选择上,需要严格按照相关标准要求,确保施工质量。
3. 施工工艺本项目施工主要包括基础施工、主体结构施工、屋面施工、墙体施工、内部装修等工序。
施工过程中需要根据工艺要求合理组织各个工序,确保施工顺利进行。
4. 施工周期根据项目的特点和施工工艺,初步估计本项目总施工周期为XX个月。
三、施工组织设计1. 组织架构本项目施工组织设定为总承包模式,由总包负责整个项目的施工组织和协调工作。
总包设置项目经理、工程师、安全员、质量员等职责岗位,确保项目施工的顺利进行。
2. 施工分包为了提高施工效率,根据工程特点,本项目将采取适度的施工分包方式。
其中,主体结构施工和装饰施工将分别进行委托分包,由专业施工队伍负责完成。
3. 工程进度计划根据项目工期和施工工艺要求,制定详细的工程进度计划。
确保施工进度的合理安排,保证项目按时完成。
4. 施工现场管理在施工现场,设置施工指挥部,负责对施工现场进行统一管理。
施工指挥部设置工程师、安全员等职责岗位,确保施工安全和质量。
5. 安全管理本项目施工过程中,安全管理是重中之重。
组织各职责岗位人员进行安全教育和培训,确保施工过程中的安全措施落实到位。
6. 质量管理本项目施工过程中,严格按照相关质量标准进行施工,组织专业人员进行质量检查和评估,确保施工质量符合要求。
7. 进展报告和验收根据项目进度,定期向业主提交施工进展报告,及时沟通和解决存在的问题。
项目竣工后,按照相关规定进行竣工验收。
四、项目风险及应对措施在施工过程中,可能会存在一些风险和问题。
框架结构厂房施工组织设计
目录第一章编制说明---------------------------------1第一节:编制依据-------------------------------1第二节:编制说明-------------------------------2第二章工程概况及特点 --------------------------3 第三章施工组织机构-----------------------------5第四章施工准备--------------------------------13第五章施工部署--------------------------------15第一节:主要施工机械设备计划------------------15第二节:劳动力计划----------------------------17第三节:工期及施工进度计划--------------------17第四节:施工总平面布置------------------------17第六章基础工程施工方法------------------------19第七章主体工程施工方法------------------------22第一节:钢筋工程-------------------------------22第二节:模板工程------------------------------25第三节:砼工程--------------------------------29第四节:砌筑工程------------------------------31第五节:脚手架工程----------------------------33第八章装饰装修工程施工方法--------------------37第一节:抹灰工程-------------------------------37第二节:地面施工------------------------------38第三节:屋面施工------------------------------39 第九章工程质量控制措施------------------------42第一节:建立质量管理机构----------------------42第二节:基础及主体质量控制措施----------------42第三节:装饰装修工程质量控制措施--------------44第四节:其他质量保证措施----------------------46第五节:工程技术管理--------------------------47第六节:原材料质量管理------------------------47第七节:计量管理------------------------------49 第十章安全文明施工措施----------------------50第一节:建立安全文明管理机构------------------50第二节:安全施工具体措施----------------------50第三节:现场文明施工措施----------------------53 第十一章冬雨季施工措施----------------------56第一节:雨季施工措施--------------------------56第二节:冬季施工措施--------------------------56 附表:1、拟投入的主要施工机械设备表表9.12、劳动力计划表表9.2一、湖南发布的“工程”施工招标文件。
框架结构厂房施工组织设计方案
框架结构厂房施工组织设计方案施工组织设计第一章工程概况及编制依据一、工程概况本工程为XX项目一期工程第一联合厂房第X标段工程。
结构形式为框架结构,使用年限为50年,火灾危险性分类丁类,耐火等级为二级。
二、现场概况及施工条件1、本工程“三通一平”基本完善。
2、地下水对砼及其构件无腐蚀性影响。
3、场地类别为Ⅱ类建筑场地,场地土无液化现象。
4、场地稳定性好,无其它不良工程地质现象。
三、组织机构的施工协调管理(一)与设计院的工作协调1、如果中标,我们将立即与设计院联系,进一步了解设计意图及工程要求,根据设计意图提出我们具有针对性的施工实施方案。
2、参加图纸会审,协助建设单位向设计院提出建议,完善设计内容。
3、在施工中,及时会同建设单位、设计院按照总进度与整体效果要求,验收样板间,进行部位验收、中途质量验收、竣工验收等。
4、会同设计院、建设单位一起参加设备、装饰材料、卫生洁具等的选型、选材和定货,参加新材料的定样采购。
(二)与建设单位现场代表或监理工程师工作的协调1、在施工全过程中,严格按照经建设单位及监理工程师批准的“施工组织设计”进行工程的质量管理。
在自检和专检合格后,接受监理工程师的验收和检查,并按照监理工程师的要求予以整改。
2、所有进入现场使用的成品、半成品、设备、材料、器具等,均主动向甲方代表或监理工程师提交产品合格证,按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程留下隐患。
3、严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。
对可能出现的工作意见不一的情况,遵循“先执行监理工程师的指导,后予以协商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。
(三)协调方式1、按总进度计划制定的各阶段时间控制,组织协调工作会议,检查相应阶段实施的情况,制订、修正、调整实施要求。
2、由项目经理部负责主持施工协调会,每周一进行。
框架厂房施工组织设计
第1章工程概况建筑概况l、概述:固镇县石湖乡农民工创业园标准化厂房工程位于固镇县石湖乡,包括两栋单体厂房,每栋约1500 m2。
框架,2层。
由固镇县规划建筑设计室设计,本次招标范围:施工图纸范围的土建及安装工程。
承包方式为包工包料。
1.1概况本工程结构类型均为2层框架结构,工期要求为75天。
耐火等级二级。
使用年限50年。
抗震设防烈度七度,独立基础,地基承载为fak=200kpa,基础埋深-1.8m。
1.2结构特点砌体材料采用:±0.000以下采用MU10蒸压灰沙砖(容重不超过19KN/m3)±0.000以上采用MU5蒸压粉煤灰空心砌块(容重不超过11KN/m3),砌体施工质量控制等级为B级。
砂浆:±0.000以下用M5水泥砂浆,±0.000以上用M5专用混合砂浆。
型钢:Q235碳素结构钢。
焊条:HPB235级钢筋用E43XX型焊条;HRB335及HRB400级钢筋用E50XX型焊条。
1.3建筑特点屋面:平屋面。
外墙面:1.仿石砖贴;2.外墙涂料。
内墙面:水泥砂浆内墙面和混合砂浆内墙面。
地面:水泥砂浆地面。
楼面:水泥砂浆楼面。
门窗:塑料推拉窗,防火门、铁门、木门、推拉门、电子对讲门、卷闸门。
顶棚:乳胶漆顶棚。
1.4水电安装工程室内生活给水系统、消火栓系统、污水系统;220/380V配电系统、防雷接地系统及安全措施、有线电视系统、电话系统、网络布线系统、访客对讲系统、消防报警系统。
施工条件与工程特点1、工程交通不受限制,但文明施工,卫生整洁等工作不得放松,为了扩大企业的知明度,靠路边生活区全部刷白,并写好宣传标语。
2、工程量大、工期紧、质量要求高:本工程工程质量特别重要,因此质量标准要求高,要求我们保持严谨的科学态度,精心组织,精心施工。
施工总体部署施工项目管理目标1、工期:1.1 一标段要求工期:360天定位放线2天,土方开挖3天,基础工程25天,主体工程220天,结构验收1天,室内外装饰、水电安装及附属工程104天,工程预检4天,竣工验收1天,总工期确保在360天完成任务。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)1 编制说明和依据1.1编制依据1、×建设工程审价有限公司提供的招标文件、招标答疑纪要及工程图纸;2、中华人民共和国颁布的现行建筑结构和建筑施工的各类规程、规范及标准;3、×省人民政府有关建筑工程管理、市政管理、环境保护等法规及规定;4、我单位有关总承包管理、质量管理、安全管理、文明施工管理规定;5、本单位执行的ISO9001——2000版《质量管理手册》及其它质量体系文件;6、 ISO14000国际环境管理系列标准及OHSMS18000安全卫生管理系列标准;7、现场和周边的实地踏勘情况;8、本单位长期施工中总结、验证的先进工法和其它多项类似工程施工中积累的经验。
2 工程概况与特点2.1 工程概况×市×门窗厂房工程位于×市×镇,总建筑面积约25000 m2,本工程结构类型为框架结构。
2.2 工程特点2.2.1工程结构特点与质量目标特点本工程厂房为框架结构,对质量的要求为优良,如何在较短的工期条件下,确保工程质量目标的实现是本工程的重点。
我们采取的施工对策如下:组织保证:我单位将本工程列为企业的重点工程,走短、平、快的线路。
选派一套精干、高效的项目班子和配备一支作风好、技术精,能打硬仗的施工队伍进驻现场。
制度保证:作为通过ISO9001认证的企业,我单位对质量控制的各要素从项目班子组织、原材料采购、施工过程、竣工后的回访服务形成一套成熟、完整的质量管理制度。
进场后将根据ISO9001标准和程序文件,结合本工程特点,编制项目质量保证计划,按照过程精品,动态管理,节点考核,严格奖罚的原则,确保每个分项工程达到优良。
分解、量化总体质量目标,使总体质量目标融于切实可行的日常管理之中,通过对各个分解目标的控制来确保整体质量目标的实现。
强化质量节点控制、消除质量通病:针对同类工程易出现的质量问题,设立若干质量控制节点,推行过程全面质量管理,进行QC活动,防止质量通病的出现。
2.2.2环境特点该建筑物位于江苏省苏州市,环境要求方面我单位仍将根据ISO14000国际环境管理体系标准、本企业《环境和职业安全卫生管理手册》,建立针对施工现场的环境管理体系,设专人负责环境保护工作,并设立环保专用基金,采取一系列可行的措施减少各种污染,最大程度上降低施工对周边环境的影响。
3 工程实施目标充分发挥我单位的技术优势,科学合理地组织土建及安装、装饰等各专业的交叉作业,承诺全面、高速完成该工程施工,并达到以下目标:3.1工程管理目标本工程实施项目法施工管理,建立完善的组织机构和质量保证体系,遵循ISO9002国际质量管理、ISO14000国际环境管理标准,确保各项目标顺利实现,保障现场施工文明有序,管理工作有条不紊。
3.2工程质量目标我单位在充分研究了本工程特点后,结合自身施工力量,将质量目标定为:单位工程一次交验合格率达到100%,杜绝质量事故。
确保工程质量创优良工程的质量目标。
3.3工期目标业主计划工期为270天,我单位结合工程具体情况,将本工程总工期目标定为240天。
为此,我单位将进行科学、严密的管理及施工安排,以确保工期目标的实现。
4 施工组织管理与施工部署4.1指导思想和方针目标尽管对相同结构类型的工程我单位有着长期积累的丰富施工经验,但建筑市场竞争激烈的大环境让我们丝毫未掉以轻心,在追求产品质量和为业主服务的道路上是没有止境的,我们正不懈努力着。
本施工组织设计的指导思想是:“急业主所急,想业主所想,以产品的质量为中心,努力创造精品工程,满足用户需要;以业主的利益为根本,实施科学、系统、有效的管理,为优质高效地完成益的最大化”。
为达到我单位所确定的目标,项目经理部决定从现场管理着手,从思想观念着手,从落实规范着手,在施工中突出“严”、“细”二字,精心组织、精心施工,优质高速地完成施工任务。
4.2 施工组织机构为快速、安全完成厂房工程,我单位组建“苏州市裕丰门窗A#、B#、C#厂房项目部部”,负责对该工程按项目法进行总承包管理。
项目经理部设一名项目经理,一名项目工程师,两名项目副经理(其中一名主管安装工程),设工程部、技术部、物资部、质量安全部四个职能部门。
项目经理部以项目经理为核心,实行项目经理责任制,在上级单位的直接监督与指导下履行施工总承包合同的权利和义务,代表法人全面履约,实行项目法管理,负责该工程的计划、组织、指挥、协调、和控制。
项目经理和项目生产副经理均选派一级项目经理担任,项目工程师选派一名工程师担任,项目管理人员均选派综合素质高施工经验丰富的工程技术人员担任,项目劳务层由综合素质高,承担过同类型工程施工任务且长期在该地区施工的专业施工队组成。
项目组织机构图如下:4.3 岗位职责划分1、项目经理的职责:项目经理作为企业法人代表的委托人授权对工程项目实施全面负责;科学地组织和管理进入施工现场的人、财、物等生产要素,协调好与建设单位、设计单位、地方主管部门、总包与分包单位等各方面的关系,做好人、财、物的合理调配与供应。
深入现场及时解决施工中出现的问题,确保实现与企业法人代表签订的承包合同2、项目工程师的职责:负责项目工程的科技工作,保证全面完成技术进步效益指标,做好管理基础工作;负责组织工程技术人员及各工程人员学习技术标准,检查、督促其按设计图纸技术标准、施工组织设计、技术措施进行施工,发现问题及时处理解决,主持编制施工方案、分部分项工程作业设计或技术措施;负责检查、督促单位工程测量工作和原材料的鉴定和送验工作;负责“QC”活动,督促指导“QC”小组活动的开展;全面管理,控制项目信息化施工系统的运行。
3、项目副经理的职责负责项目工程的生产管理,协助项目经理做好人、财、物的合理调配与供应,组织好现场的施工员进行安全文明施工,处理解决施工现场的生产问题。
对现场安装、土建配合进行具体协调,负责项目信息化施工基础信息收集工作的落实。
4、技术员的职责在项目项目总工程师的领导下,完成单位各项技术工作,负责办理本工程的设计修改和技术变更核定手续,深入现场,处理施工中出现的一般技术问题;负责钢筋铁件翻样工作,提出各种材料需用计划,编制各种半成品加工计划,编制施工计划,负责工程技术档案资料的收集、审查、整理保管,在工程竣工时汇总上报,参加“QC”活动。
5、项目施工员的职责负责组织施工人员严格按照设计图纸、图纸会审记录、施工验收规范、安全技术操作规程、施工组织设计及施工技术措施、施工网络计划的有关部分内容的要求进行施工,发现问题及时处理或提请单位工程技术负责人解决;负责施工前的技术交底。
6、项目安全员职责负责项目安全监察责任,督促工长、班长进行全面的安全技术交底,并检查执行情况。
7、项目材料员的职责负责项目物资供应管理,现场材料及仓库管理;负责单位工程竣工材料决算管理和废旧物资回收利用管理;负责各种物质统计报表资料的收集与整理。
8、项目专职质检员职责负责对用在工程上的原材料、半成品进行监督检查,参加工程质量检查评审,及质量事故的调查分析。
4.4 施工部署4.4.1施工程序厂房施工程序如下:土方开挖→基槽清理→混凝土垫层施工→基础结构施工→土方回填→框架结构施工→屋面系统施工→涂料工程→装饰施工→工程竣工交付使用。
4.5 施工准备施工前期准备工作对施工的顺利开展影响重大,在正式开工前就必须组建完善高效的组织机构,建立健全各项管理制度,合理组织人员、材料、机械设备,以保证工程顺利开工。
4.5.1前期准备中标后立即办理施工许可证等各种手续,并与电力、市政、电讯、公安等相关部门建立联系,同时做好以下各种准备工作:1、技术准备工作接到图纸及有关资料后,项目有关专业人员认真、阅读熟悉图纸,及时将设计疑问以书面形式提交监理工程师转交业主、设计单位,并组织好图纸的会审,和深化设计工作。
2、编制施工组织设计技术由公司和项目共同编制该工程的施工组织设计和特殊分部、分项工程的施工方案,报业主、监理工程师、公司审批后作为工程施工生产的指导性文件。
3、编制施工图预算和施工预算由预算部门根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。
4、做好各类原材料的检验工作。
各类材料坚持按设计要求和材料技术标准作好采购、检验,把好原材料的质量关,并做好钢材的检验工作,严格把好水泥、砂、石的质量关。
5、做好前期各类技术交底工作。
为了确保本工程的高速、安全、低耗,我们准备分级作好技术交底工作,交底的内容包括本工程的结构和构造情况;场内水平和竖向座标的控制情况;《施工组织设计》的主要内容;各关键工序、特殊工序的《施工作业指导书》交底;本工程应注意的安全、文明施工和周围的环境情况,分层分项交底最后落实到责任工长和操作工人头上。
4.5.2现场准备根据ISO14000国际环境管理体系标准和OHSMS18000国家职业安全卫生管理体系标准的要求及我单位环境与安全职业卫生管理程序文件,制定科学的平面布置和管理措施。
具体准备工作如下:1、与业主办理好坐标控制点,高程控制点的移交及现场复核,并以此为依据建立现场测量控制网。
2、对施工场地临时施工道路、材料堆场等区域进行硬化;根据施工总平面图的要求搭设临建、设置好材料堆场、布置施工机械。
完善临时围墙,并在明显位置标明工程名称、建设单位、设计单位、施工单位、监理单位及施工许可证号。
4.5.3管理制度建立按照公司有关管理文件的规定,建立一整套项目管理制度。
具体如下:1、项目经理部组织及人事管理制度2、项目现场标准化管理制度3、项目安全管理制度4、项目施工生产管理制度5、项目技术管理制度6、项目质量管理制度7、项目设备租赁管理制度8、项目料具管理制度9、项目试验管理制度10、项目技术资料管理制度11、项目总承包管理制度12、项目环境卫生管理制度4.6 人员、设备及材料计划由于本工程总工期短,、质量目标要求高,需选派高素质的管理人员和劳务队伍、配备足够的模板、周转架料等,以保证工程各项指标的实现。
4.6.1劳动力计划我项目将选择素质高、操作熟练、作风顽强的各专业作业队伍。
作业队伍进场后进行入场教育、技术交底,使之迅速进入工作状态。
特殊工种做到持证上岗。
4.6.2机械设备计划工程采用商品混凝土。
其它设备详见下表土建主要机械设备需用量计划表序号机械名称型号数量备注1 钢筋对焊机DN125 2台2 钢筋切断机GJ40-1 2台3 钢筋弯曲机GW-40-1 2台4 钢筋调直机一套5 电渣压力焊机2台6 振动式打夯机6台7 挖掘机反铲1台0.7m38 木工机械3套9 插入式振捣器20套4.6.3材料计划把好材料进场关,严禁不合格的材料流入施工现场。
