房屋建筑工程旁站监理方案完整篇.doc方案一:XXX教学楼工程旁站监理方案本工程概况:本工程为框架结构,建设地点位于诏安县,总投资约114万元,计划工期为120日历天。

建设单位为XXX,设计单位为XXX,施工单位为XXX,勘察单位待定。

旁站监理的依据:旁站监理依据建设工程相关法律法规和技术标准规范规程,包括《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《中华人民共和国合同法》和《房屋建筑工程施工旁站监理管理办法(试行)》等文件。

同时,还需要遵守《建设工程监理规范》(GB-2000)、《建筑工程施工质量验收统一标准》(GB-2001)、《建筑地基基础工程施工质量验收规范》(GB-2002)、《砌体工程施工质量验收规范》(GB-2002)、《混凝土结构工程施工质量验收规范》(GB-2002)、《钢结构工程施工质量验收规范》(GB-2001)、《屋面工程质量验收规范》(GB-2002)、《建筑地面工程施工质量验收规范》(GB-2002)、《建筑装饰装修工程施工质量验收规范》(GB-2001)、《建筑给水排水及采暖工程施工质量验收规范》(GB-2002)、《建筑电气工程施工质量验收规范》(GB-2002)、《市政道路工程质量检验评定标准》(CJJ1—90)和《市政排水管渠工程质量检验评定标准》(CJJ3—90)等技术标准规范规程。

此外,还需要遵守建设单位与监理单位签订的建设工程委托监理合同、建设单位与施工单位签订的建筑工程施工合同和施工企业与各专业施工队签订的工程分包施工合同,以及本工程的地质勘察资料、经批准的设计文件、招标文件和监理规划等文件。

旁站监理的范围:旁站监理的范围包括基础工程方面的土方回填和结构混凝土浇筑等工作。

2.主体结构工程包括梁柱节点的钢筋隐蔽过程和混凝土的浇筑。

在这个过程中,需要严格按照设计要求进行操作,确保结构的稳定性和安全性。

3.屋面及装饰工程的质量控制包括屋面细部构造的施工和防水工作。

房屋建筑工程施工旁站监理方案完整篇.doc

房屋建筑工程施工旁站监理方案完整篇.doc

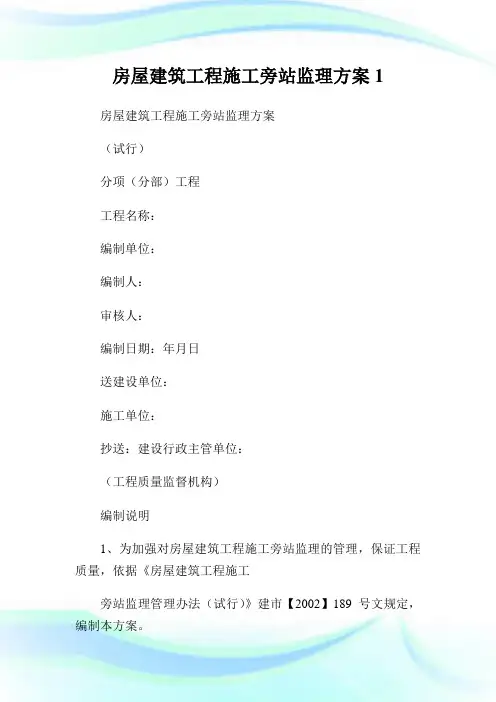

房屋建筑工程施工旁站监理方案1房屋建筑工程施工旁站监理方案(试行)分项(分部)工程工程名称:编制单位:编制人:审核人:编制日期:年月日送建设单位:施工单位:抄送:建设行政主管单位:(工程质量监督机构)编制说明1、为加强对房屋建筑工程施工旁站监理的管理,保证工程质量,依据《房屋建筑工程施工旁站监理管理办法(试行)》建市【2002】189号文规定,编制本方案。

2、本方案所涉及要进行旁站监理的关键部位、关键工序执行前应与建设单位商定,必须严格按照国家建设部建市【2002】189号文件有关规定执行。

对于超出本方案规定的范围,建设单位要求监理企业实施旁站监理的,建设单位应当另行支付监理费用,具体标准双方合同中约定。

3、本方案作为监理规划的重要组成部分,比监理实施细则更具体,更有针对性,应在相应分项工序施工前由专业监理工程师编制完成,应经总监理工程师审批。

其内容包括:(1)工程概况;(2)本工程旁站监理的范围、内容、关键部位、关键工序;(3)旁站依据;(4)旁站监理人员安排及主要职责;(5)旁站监理程序;(6)旁站监理方法;(7)旁站监理记录表;(8)旁站监理记录及确认;(9)附件。

作为旁站监理方案,与监理实施细则不同点:(1)无项目大小之分,凡建设部建市【2002】189号规定涉及到的分部、分项工程均应编制本方案;(2)规定以外凡业主提出要求的分项均应编制;(3)旁站监理记录表应经施工单位相关人员签认;(4)监理费用另计。

4、本方案编制前应经建设单位同意备案,并应当送建设单位和施工企业各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。

5、施工企业根据监理企业指定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知项目监理机构。

项目监理机构应当安排旁站监理人员按照旁站监理方案实施旁站监理。

山东宜华建设咨询有限公司6、监理企业根据所监理工程项目特殊情况,在编制本方案时,需另加内容的,可另加附页。

房屋建筑工程施工旁站监理方案

房屋建筑工程施工旁站监理方案

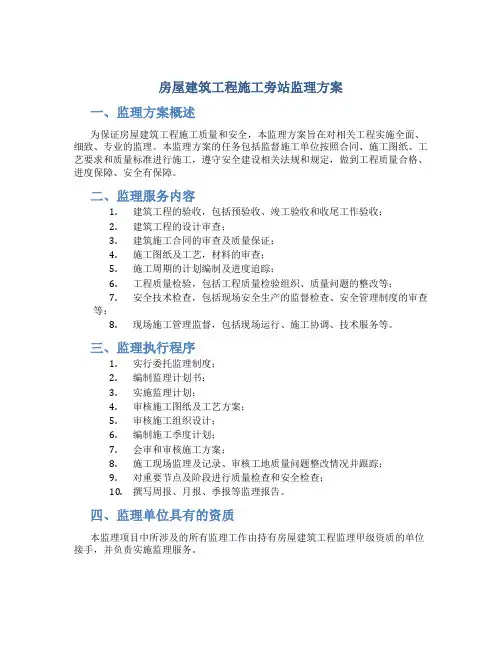

房屋建筑工程施工旁站监理方案一、监理方案概述为保证房屋建筑工程施工质量和安全,本监理方案旨在对相关工程实施全面、细致、专业的监理。

本监理方案的任务包括监督施工单位按照合同、施工图纸、工艺要求和质量标准进行施工,遵守安全建设相关法规和规定,做到工程质量合格、进度保障、安全有保障。

二、监理服务内容1.建筑工程的验收,包括预验收、竣工验收和收尾工作验收;2.建筑工程的设计审查;3.建筑施工合同的审查及质量保证;4.施工图纸及工艺,材料的审查;5.施工周期的计划编制及进度追踪;6.工程质量检验,包括工程质量检验组织、质量问题的整改等;7.安全技术检查,包括现场安全生产的监督检查、安全管理制度的审查等;8.现场施工管理监督,包括现场运行、施工协调、技术服务等。

三、监理执行程序1.实行委托监理制度;2.编制监理计划书;3.实施监理计划;4.审核施工图纸及工艺方案;5.审核施工组织设计;6.编制施工季度计划;7.会审和审核施工方案;8.施工现场监理及记录、审核工地质量问题整改情况并跟踪;9.对重要节点及阶段进行质量检查和安全检查;10.撰写周报、月报、季报等监理报告。

四、监理单位具有的资质本监理项目中所涉及的所有监理工作由持有房屋建筑工程监理甲级资质的单位接手,并负责实施监理服务。

五、监理人员素质要求1. 监理工程师具备建筑工程相关专业大学本科及以上学历,建筑业相关工程技术职称中级及以上;具备工程监理甲级注册建造师证书;从事建筑工程施工管理、监理及相关工作不少于5年,现场管理经验不少于3年。

2. 监理员具备建筑工程相关专业大专及以上学历;建筑业相关工程技术职称初级及以上;从事建筑工程施工管理、监理及相关工作不少于5年,现场管理经验不少于2年。

3. 助理监理员具备建筑工程相关专业大专及以上学历,有责任心、学习能力强;有基础的工程质量检测、记录和管理经验;现场实习经验不少于1年。

六、监理服务期限本监理项目的服务期限自验收委员会组建并进行首次现场会议之日起,至工程竣工并取得竣工验收书为止。

房屋建筑工程施工旁站监理方案

房屋建筑工程施工旁站监理方案

房屋建筑工程施工旁站监理方案工程名称:监理单位:江津市江洲工程建设监理有限公司编制:审核:编制日期:年月日审批日期:年月日根据建设部建市[2002]198号通知,在房屋建筑工程施工监理中,对关键部位,关键工序实施旁站监督施工的有关规定,依据本工程建设的监理合同,承包施工合同和设计图纸的要求和建筑工程施工质量验收统一标准,制定本方案:一、旁站监理范围:1、基础工程:土方回填、基础钢筋隐蔽过程、砼浇筑,地下卷材防水细部构造处理、地下结构构件安装。

2、主体工程:梁柱节点钢筋隐蔽过程、结构砼浇筑、装配式结构构件安装。

3、屋面及厨厕防水:卷材防水层细部构造处理,刚性防水层钢筋隐蔽砼浇筑。

二、旁站监理工作程序:1、实施旁站监理的关键部位、关键工序,在施工前24小时施工单位应书面通知项目监理机构。

2、项目监理机构在收到通知后,总监理工程师应根据施工时间、施工工艺要求,派出监理人员实施旁站监理。

三、旁站监理人员的主要职责:1、对实施旁站监督的关键部位、关键工序进行工序交接的复查,如发现上道工序未经验收或虽经验收仍存在需整改的问题,应立即指令施工单位整改。

2、检查施工单位施工员,质检员到岗,特殊工种持证上岗及施工机械、建筑材料准备情况,应满足施工作业要求。

3、在现场跟班监督关键部位、关键工序的施工,核查其施工技术方案,应能保证施工质量,检查是否符合工程建设强制性标准,并监督执行。

4、核查所用建筑材料、构配件、设备的质量证明文件以及试验报告是否符合质量要求。

现场监督施工企业进行检验或委托有资格的第三方进行复验。

5、对所用配合材料进行现场检验,是否经过试配送检,是否有新进场材料未经检验混入使用。

检查水泥存放是否过期或受潮。

6、检查配合比,是否随气候变化或材料的含水率变化需进行调整。

7、检查计量器具是否完整准确。

8、在气候变化频繁季节,应要求单位作好防爆晒、防风、防雨的预防措施。

四、实施旁站监理的关键部位、关键工序的技术要求:(一)土方回填:1、严格控制填土料的含水率。

房屋建筑项目旁站监理方案

房屋建筑项目旁站监理方案

××房产一期项目旁站监理方案编制人:审核(总监):编制单位:编制时间:年月日目录一、工程概况 (01)二、方案编制依据 (02)三、方案实施目的 (02)四、旁站监理范围 (02)五、旁站监理程序 (04)六、旁站监理人员主要职责 (05)七、旁站监理记录 (06)附表:《旁站监理记录表》 (07)旁站监理方案一、工程概况二、方案编制依据1、《建设工程质量管理条例》;2、《建设工程监理规范》;3、《房屋建筑工程施工旁站监理管理办法》;4、经批准的《监理规划》;5、建设工程合同和施工组织设计;6、工程设计施工图纸和设计文件;7、建筑工程施工质量验收统一标准;8、相关的建筑工程施工验收规范。

三、方案实施目的为了更好地进行施工监理,控制质量、控制工期、控制投资,做好管理工作,在关键工序严格控制施工质量,加强事中控制,尤其在前工序被后工序所掩盖的情况下,对重点部位进行施工旁站监理,了解施工过程动态发展,实现对关键工序的跟踪控制,特制定本制度,并加以落实,确保施工监理到位,确保本工程的质量和安全。

四、旁站监理范围土建及安装工程旁站监理范围:五、旁站监理程序1、施工方根据本方案,在需要实施旁站监督的关键部位和关键工序到达之前24小时,书面通知监理方,通知内容包括旁站监督内容,该部位(或工序)的计划施工时间,施工员、专职质检员(或安全员)、特殊工种人员的名单及上岗证编号;2、监理方在收到施工方书面通知后,安排旁站监理人员按时到达旁站地点,根据监理规范要求实施监督工作,发现问题及时通知专业监理工程师及施工方,进行处理;3、施工方及监理方如实填写旁站记录;4、将旁站过程中发现的问题及时填写入监理日记。

旁站监理程序图表六、旁站监理人员主要职责1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量(安全)的,应当及时向总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。

房建工程监理旁站方案[详细]

房建工程监理旁站方案[详细]

房建工程监理旁站方案[详细]旁站监理方案某某工程监理旁站方案编制:审批:XXX2012-7旁站监理方案某某工程旁站监理方案一、工程概况:二、旁站监理及方案编制的依据1、法律、法规和行政规章:1)《中华人民共和国建筑法》2)《建设工程质量管理条例》3)《中华人民共和国合同法》4)《房屋建筑工程施工旁站监理管理办法(试行)》5)《建设工程安全生产管理条例》等2、技术标准、规范、规程:1)《建设工程监理规范》2)《建筑工程施工质量验收标准》、《市政道路工程质量检验评定标准》、《给水排水构筑物工程质量评定标准》3)《建筑工程文件归档收拾整顿规范》4)广东省、各地市有关工程扶植手艺规程、条例、规定3、合同:1)本工程《工程建设施工合同》2)本工程《工程扶植监理条约》4、设计文件:1)工程的施工图纸与设计文件2)设计确认的工程变更文件5、施工及监理文件:1)经批准的《施工构造设计》2)《工程监理规划》3)《工程监理实施细则》二、旁站监理的事情范围1、关键工程部位和关键工序,即施工中涉及开挖根蒂根基及主体结构的部位旁站监理方案和安全使用功能的部位.2、对影响安全及使用功能的分部分项工程部位(包括各项试验及检测等)进行旁站平行检验.3、其他部位和工序的施工过程监理人员进行必要的旁站监理事情.3、旁站监理的内容1、监督施工单位是否依照手艺尺度、规范、规程和批准的设计文件、施工构造设计施工.2、检查是否使用合格的材料、构配件,机械设备是否运行正常.3、施工单位有关现场管理人员、质检人员是否在岗.4、检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗.5、搜检施工环境是否对工程质量发生不利影响.6、检查施工过程是否存在质量和安全隐患.对施工过程中出现的较大质量问题或质量隐患,旁站监理人员采用照相等手段予以记录并及时汇报.7、工程检测、调试的旁站4、旁站的工序:一)衡宇建筑工程:1土方工程1.1土方工程1.2.1土方开挖:标高、长度、宽度、边坡尺寸1.2.2坑底人工钎土:土质、土体扰动1.2土方回填1.2.1基础分层回填土:标高或分层厚度、分层压实系数2桩基工程2.1预应力管桩2.1.1送桩与成桩阶段:桩位测设、配桩、桩尖的桩靴的要求、桩端的承载要求与设计终孔条件2.1.2接桩过程:焊接工夫、焊接质量、焊剂的要求3砼基础旁站监理方案3.1砼工程3.1.1砼浇筑:原材料、强度等级、塌落度、配比、外加剂、振捣3.1.2后浇带、变形缝和施工缝处理3.1.3砼试块取样、制作4砼结构4.1钢筋4.1.1紧张构件底部钢筋安装:钢筋种类、规格、尺寸、数量、连接体式格局、钢筋焊接4.1.2高精度预埋件安装和固定:数量、尺寸、位置5砼工程5.1.1砼浇筑:原材料、强度等级、塌落度、配比、外加剂、振捣5.1.2施工缝处理5.1.3砼试块制作5.1.4结构实体检测5.1.5砼保护层厚度检测6屋面防水层6.1保温层6.1.1分仓缝设置和处理6.2细部构造6.2.1天沟、泛水、伸缩缝以及出屋面管道四周处理天沟盛水试验6.3防水层6.3.1涂膜防水层:涂料种类、厚度、涂刷次数6.3.2卷材防水层:卷材种类、材质、厚度、卷材铺贴、卷材搭接6.3.3刚性防水层:水泥质量、共同比、钢筋位置、防水层厚度7建筑装饰装修7.1门窗7.1.1门窗冲淋试验7.2外墙砖粘结强度抗拉试验7.3室内环境检测7.4厕所、厨房、阳台等有防水要求的地面淋水、蓄水试验旁站监理方案8给排水工程8.1卫生器具满水和通水试验8.2生活给水消毒8.3室内排水管道灌水试验及通水试验8.4室内排水管道通球试验8.5室外排水管道灌水试验及通水试验8.6给水管道通水试验8.7给水管道通水试验记录8.8水泵搜检试运转9.9室内消防栓试射试验9电气工程9.1漏电保护器模拟漏电9.2电气线路绝缘强度测试9.3大型灯具牢固性试验9.4建筑物照明通电试运行9.5电气设备送电验收其他需旁站的部位和过程:各类资料的见证和取样;新手艺、新工艺、新资料、新设备试验过程;定位放线和沉降观测;水电安装中接地电阻、绝缘电阻的测试、通水通球试验;条约规定和设计要求的其他应旁站的部位和工序.五、旁站监理程序和方法1、监理的程序⑴、施工单位根据监理旁站方案,在需要实施旁站监理的工序进行施工前24小时书面告诉项目监理机构;⑵、项目监理机构按排相应的监理人员按照旁站监理方案实施旁站监理.a、对现场管理人员及施工班组的信息及时收集整理分析,确定针对性措施,明确关键部位、关键工序,突出控制重点,做到有的放矢.b、对相关人员进行专业技术及安全生产等全面旁站技术交底.c、通过样板间,使管理人员及操作工人统一标准,并使标准直观化.d、搜检施工准备情形,包括人、机械、资料等的准备情形,及管理人员的就位,非凡功课人员的持证上岗,施工机械的数量及运行情形,原资料、成品半成品、构配件、设备等的旁站监理方案数量及质量检验情形等.⑶、旁站监理步伐:a、实施总程序:项目监理部总监主持编制旁站监理方案施工企业施工前24h书面通知项目监理部总监指导分工旁站监理人员职责具体步伐现场监督全过程跟从关键部位关键工序规范要求质量情形记录b、现场操作程序: 检查人、机、料旁站监理记录监理日记核查机械、商品混凝土等质检敷陈监督施工企业检验或拜托复验执行施工方案和强迫性条文监督整体施工活动记录关键部位、关键工序符合规范要求c、旁站监理人员具体事情内容:11)检查与核查人、机、料1)现场质检人员到岗2)特殊工程人员持证上岗3)施工机械准备4)建筑资料准备质量检验报告监督施工企业检验或拜托复检1)建筑材料2)建筑构配件3)建筑设备4)商品混凝土执行施工方案(已审核)——如不符责令批改2)、现场监督全过程现场跟班执行强制性条文——如违反责令立即整改已经总监整体施危及工报告专业监理工局部停工令旁站监理人员签字可能程质量下达其他应急措施工活动程师或总监进行下道工序的前提作用现场质检人员具名旁站监理记实专业监理工程师监理日记总监应旁站未进行或无记录,不得在相应文件上签字)存档备查完工验收的资料3)、完成记录行使具名权的依据旁站监理方案2、旁站监理的方法采用现场跟班监督、现场检查的方法六、旁站监理记实1、旁站监理记录表:旁站监理记录表工程称号:编号:GDxxxxxxx--日期及气候:旁站监理的部位或工序:旁站监理开始时间:施工情形:监理情况:工程地址:旁站监理结束时间:发现问题:处理意见:备注:旁站监理方案施工企业:项目经理部:质检员(签字):年月日监理企业:项目监理机构:旁站监理人员(签字):年月日2、旁站监理记录要求旁站监理采用记实表的体式格局进行.旁站监理记实表是监理工程师或XXX工程师依法行使有关具名权的紧张依据.关于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记实的,监理工程师或XXX工程师不得在相应文件上具名.在工程完工后,监理企业将旁站监理记实存档备查.旁站监理记实要求:1)旁站记实应真实、实时、准确、全面反映旁站监理的有关情形,文字书写应工致、清晰.旁站记实应采器具体的数据.2)旁站监理的部位或工序应写明所在部位的轴线与标高.3)关键部位或关键工序的施工过程情况主要记述施工方法、施工工艺及质量保证措施的执行情况,如预应力管桩过程应记录轴线位置、配桩长度、桩端进入强风化时的土质情况等.4)质量保证体系执行情况主要记述旁站过程中施工单位的管理人员是否到位、是否按事先的要求对关键工序进行检查,是否对不符合操作要求的施工人员进行督促整改,是否对出现的问题采取措施进行整改.5)监理事情情形首要记述旁站过程当中监理人员发出的指示或指令,施工过程当中出现质量问题的处理情形.6)在旁站监理方案的实施过程中要强调过程控制的方法.XXX必须经常检查监理旁站方案的实施效果且做到:a、不定期召开专项总结会议,要求有施工管理人员、班组长及主要操作工人参加,对于存在的问题要明确到人,限定时间纠正,并制定措施加以落实解决.旁站监理方案b、在工地例会上针对上一阶段情形进行总结和分析,也针对下一阶段提出新的要求和措施,构成新的起点.c、构造监理内部的搜检与评选,通过搜检不断提高旁站监理水平.七、旁站监理人员和事情职责旁站监理人员应经过严格的监理上岗培训,持证上岗,具有工程建设实践经验和良好的专业素质,较强的协调能力.旁站监理人员主要是监理员,专业监理工程师负责安排和指导旁站监理.因此专业监理工程师是旁站监理的责任主体,监理员是旁站监理的直接责任主体.旁站监理人员的主要职责是:1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况.旁站监理人员应当与施工单位质检员共同旁站,一是免于监理人员充当施工单位的质检员,二是便于及时处理工程中出现的质量问题.旁站监理人员应与施工单位质检人员共同在旁站监理记录上签字确认.2、在要求实施旁站监理的关键部位、关键工序进行现场跟从监督,监督施工单位严格依照手艺尺度、规范、规程和设计文件及经批准的施工构造设计(方案)进行施工,特别是搜检工程扶植强迫性尺度执行情形.实时发现和处理旁站监理过程当中出现的质量问题,发现施工人员违反强迫性尺度行为的有权责令立即整改,发现其施工活动已经或可能危及工程质量的应当实时向监理工程师敷陈.3、核查现场建筑资料、建筑构配件、设备和商品混凝土的质量检验敷陈等,并在现场监督施工方进行检验或者拜托具有资格的第三方进行复验.4、按规定的内容和范围实施旁站监理的同时,做好旁站监理记录和监理日记,保存旁站监理原始资料.工程竣工验收后旁站监理记录应及时归档.八、旁站监理制度1、监理人员在工程施工阶段对工程关键部位、关键工序的施工质量实施全过程现场跟从监督管理——旁站监理.在编制监理规划时制定《旁站监理方案》送扶植单位和施工单位,并抄送工程质量监督机构.旁站监理方案2、施工单位根据监理单位制定的《旁站监理方案》,在需要实施旁站监理的关键部位、关键工序进行施工前24小时书面告诉项目监理机构,项目监理机构安排旁站监理人员依照旁站方案实施旁站监理.3、旁站监理人员认真履行职责,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录.凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序施工.4、实施旁站监理时,发现施工单位有违反工程扶植强迫性尺度行为的,有权责令立即整改;发现其施工活动已经或可能危及工程质量的,应当实时向监理工程师或XXX工程师敷陈,以便采取应急措施.5、旁站监理记实是监理工程师或XXX工程师依法行使有关具名权的紧张依据,关于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或没有旁站监理记实的,监理工程师或XXX工程师不得在相应文件上具名.6、工程竣工验收后,将旁站监理记录整理存档备查.XXX某某项目监理机构。

房建旁站监理方案

房建旁站监理方案

1、旁站监理的依据 (2)2 工程概况 (2)(一)主要结构材料 (2)(二)楼板、屋面板的构造要求 (3)3 旁站监理的范围 (3)4 旁站监理内容 (4)5 旁站监理的程序和方式 (5)6 旁站监理人员职责 (6)7 施工安全旁站监理的要求 (6)8 旁站监理工作的检查、考核 (8)一、旁站监理的依据:1、业主与施工单位签订的本工程承包合同;2、业主与监理公司签订的本工程施工监理合同;3、正式的工程项目勘测资料、设计图纸和其它有关文件;4、国家、地方现行建筑工程质量评定标准及施工验收规范;5、建设部《工程建设监理规定》、《安徽省建设工程监理管理办法》、《房屋建筑工程施工旁站监理管理办法(试行)》等规定的相应内容。

二、工程概况本工程为帅旺玖隆财富广场,全期为6个单体工程,其中6#楼地上10层。

小型机动车地下室一层,建筑总共面积33031。

6平米,上部建筑面积为25014平米,地下室面积为8017.6平米.耐火等级为二级,建筑设计类别为一类,地下室防水等级为二级,建筑结构形式为框架结构,设计使用年限为50年,抗震设防强度为6度。

另有4#、5#楼为28层框架—剪力墙结构住宅.2#、3#楼26层框架—剪力墙结构住宅。

1#路17层框架结构住宅,地下结构2层商铺住宅.总建筑面积为91800平方米。

建设单位:安徽帅旺置业有限公司施工单位:江苏一箭建设工程有限公司设计单位:安徽南巽建筑规划设计院地质勘察单位:安徽工程勘察院监理单位:安徽科创工程项目管理有限公司(一)主要结构材料1、混凝土强度等级:梁、板、柱、基础为C35;局部为C40,6#主楼外墙为C40P6,伐板为C35P6。

构造柱、门、窗过梁为C20;基础垫层为C15砼。

2、钢筋:采用HPB235钢筋:fy=210N/m㎡;采用HPB335钢筋:fy=300N/m㎡;采用HPB400钢筋:fy=360N/m㎡钢筋抗拉强度实测值与屈服强度实测值的比值不应小于1。

房屋工程施工旁站监理方案

房屋工程施工旁站监理方案

房屋工程施工旁站监理方案一、引言为了确保房屋工程施工质量,保障工程安全,符合相关法规和标准,特编制本监理方案,以便监理工程的实施,提高工程施工质量,保证工程的安全可靠。

二、监理组织机构1.监理单位:负责监理工程的质量,安全等方面。

监理单位必须有相应资质和经验,具备相关专业技能和知识。

2.监理人员:监理单位派驻工地的监理人员必须具备相关专业知识和经验,熟悉相关法规和标准。

三、监理基本职责1. 监理工程施工的质量和进度,对施工中出现的质量问题进行监督和检查。

2. 监督工程施工过程中的安全管理,确保施工过程中没有安全隐患。

3. 监理各种施工设备和材料的质量,确保符合相关标准要求。

4. 协调解决施工中的纠纷和争端,保障工程施工进度。

5. 编制监理日志和监理报告,对施工过程进行记录和总结。

四、监理工作内容1. 施工前的审查和准备工作:包括审查施工图纸、质量技术文件和材料供应计划等。

2. 施工过程的监督和检查:包括对施工质量和进度的检查,对现场安全管理的监督等。

3. 施工材料和设备的检验和验收:对施工中使用的各种材料和设备进行检查和验收,确保符合相关标准和要求。

4. 施工质量的控制和验收:对施工过程中的质量问题进行控制和检查,确保工程质量符合相关标准和规定。

五、监理工作流程1. 施工前的审查和准备工作:监理单位必须对施工前的准备工作进行审查,包括施工图纸、质量技术文件和材料供应计划等,确保施工前的准备工作符合相关规定。

2. 施工过程的监督和检查:监理人员必须对施工过程进行监督和检查,发现质量问题及时进行整改和处理,确保施工过程的质量和安全。

3. 施工材料和设备的检验和验收:监理人员必须对施工中使用的各种材料和设备进行检验和验收,确保符合相关标准和要求。

4. 施工质量的控制和验收:监理人员必须对施工工程的质量进行控制和验收,确保工程质量符合相关标准和规定。

六、监理工作的保障措施1. 监理单位必须有健全的监理质量管理制度和工作程序,确保监理工作的规范和有序进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

房屋建筑工程旁站监理方案1 旁站监理方案一.本工程概况1.1 工程名称:诏安县西山小学教学楼工程1.2 建设地点:诏安县1.3 结构类型:框架结构1.4 投资总额:约114万元精品文档,超值下载1.5 计划工期:120日历天1.6 建设单位:诏安县桥东镇人民政府1.7 设计单位:漳州市水利水电勘察设计研究院1.8 施工单位:福建省永东南建设工程有限公司1.9 勘察单位:二.旁站监理的依据1、建设工程有关法律、法规,主要有:(1)《中华人民共和国建筑法》;(2)《建设工程质量管理条例》;(3)《建设工程安全生产管理条例》;(4)《中华人民共和国合同法》;(5)《房屋建筑工程施工旁站监理管理办法(试行)》。

2、技术标准、规范、规程,主要有:(1)《建设工程监理规范》(GB50319-2000);(2)《建筑工程施工质量验收统一标准》(GB50300-2001);(3)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(4)《砌体工程施工质量验收规范》(GB50203-2002);(5)《混凝土结构工程施工质量验收规范》(GB50204-2002);(6)《钢结构工程施工质量验收规范》(GB50205-2001);(7)《屋面工程质量验收规范》(GB50207-2002);(8)《建筑地面工程施工质量验收规范》(GB50209-2002);(9)《建筑装饰装修工程施工质量验收规范》(GB50210-2001);(10)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002);(11)《建筑电气工程施工质量验收规范》(GB50303-2002);(12)《市政道路工程质量检验评定标准》(CJJ1—90);(13)《市政排水管渠工程质量检验评定标准》(CJJ3—90);3、合同:建设单位与监理单位签订的建设工程委托监理合同;建设单位与施工单位签订的建筑工程施工合同;施工企业与各专业施工队签订的工程分包施工合同。

4.勘察设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底及图纸会审会议纪要、设计变更文件以及经设计确认的工程变更文件等)。

5、招标文件6、监理文件:监理规划三.旁站监理的范围1.基础工程:土方回填,结构混凝土浇筑。

2.主体结构工程:梁柱节点钢筋隐蔽过程,混凝土浇筑。

3.屋面及装饰工程:屋面细部构造(天沟、泛水、伸缩缝及管道四周处天沟渗水试验)防水。

外墙测量定位、防水基层清理、幕墙预埋件安装等。

4、建筑电气、给排水、消防工程:给水管道强度及严密性试验;给水管道冲洗、消毒过程;排水管道灌水、通水、道球试验;排水管道洞口盛水试验;消火栓试射试验;导线绝缘测试;器具绝缘测试;系统通电调试及试运行;接地电阻测试;等电位导通性测试。

5、设备、管道工程:设备基础螺栓预埋、设备基础安装.6、室外道路工程:隐蔽工程、水泥稳定层、混凝土路面浇注。

四.旁站主要监理工作内容1、旁站监理的工作内容(1)、在工程开始前,监理部应根据本工程的特点和详细设计要求,对各个关键部位、关键工序制定详细的旁站监理方案,确定旁站项目、旁站监控要点。

(2).监理人员熟悉施工图纸、检测方法和技术规范标准,为现场旁站监控做好准备。

(3).审批承建商的施工作业计划和施工方案。

(4).检查施工准备情况,包括:人员到位情况、机械准备情况、材料准备情况和上一工序验收情况。

(5).根据天气情况要求承建商采取相应的作业措施。

如台风、暴雨天气不宜浇筑混凝土和吊装构件等。

(6).检查使用的材料是否符合要求,如有偏差应立即进行处理,禁止不合格的材料用在工程上。

(7).检查施工过程、施工方法、施工工艺及施工前承建商制定的质量保证措施的执行情况。

如混凝土浇筑的分层厚度、浇筑顺序、施工缝的留置是否符合要求等。

(8).对施工中出现的偏差及时纠正,使施工操作符合要求,保证工程质量和施工安全。

(9).在施工中进行相应的检验和试验,按规定留取试件。

(10).如工程因意外情况发生停工,应记录停工原因及承建商所采取的处理措施。

(11).将所发生的情况及现场检验结果详细记录在《旁站监理记录表》中,以便事后检查和追溯。

(12).项目总监理工程师或总监理工程师代表应定期检查《旁站监理记录表》,总结关键部位、关键工序的施工经验,与承建商一起制定措施防止再次发生系统偏差,并减少偶然偏差的出现。

五.关键部位、关键工序旁站监理的质量控制要点1.基坑回填施工中旁站监理的质量控制要点(1) 审核施工方报来的土方回填工程施工方案;(2) 回填土的土料必须符合设计和规范的要求;(3) 监督分层夯实方法、虚铺厚度等是否符合设计及规范要求;见证取样做土壤密实度试验,取样部位、频次应符合规范规定。

2.基础混凝土浇筑施工中旁站监理的质量控制要点基础结构混凝土浇筑时进行全过程现场跟班旁站监理,质量控制要点如下:(1) 审查地下水是否含有侵蚀性介质,选用的水泥品种是否合适;外加剂的品种、掺量应由试验确定;防水混凝土配合比、抗渗标号要经试配检测并达到设计要求;混凝土原材料的质量、各项指标必须符合施工及验收规范的规定。

(2) 地下水位应降至防水工程底部最低标高下,基坑内不得有水。

(3) 混凝土的供应必须满足连续浇筑,不得随意留置施工缝。

(4) 复核混凝土结构工程的轴线和标高,必须符合设计要求。

(5) 穿墙/板管件、预埋管件的数量、埋设位置及标高必须符合设计要求,不得漏放或施工后再凿眼打洞;预埋管件应清除铁锈和焊渣,埋件应焊止水环并固定牢固;单管预埋和穿墙套管均需加焊止水环并要满焊;预埋管要与纵横钢筋焊牢。

(6) 孔洞周边应按规范要求设置加强钢筋;应采取措施防止孔洞下边混凝土浇筑不密实。

(7) 电线管应确保管内不进水并严禁在振捣时将电线管、开关盒等埋件位置挤偏。

(8) 底板应连续浇筑,施工缝的留置必须复核设计要求。

壁板的水平施工缝,应按设计要求和施工规范的规定部位设置。

继续浇筑混凝土时,应按设计和施工验收规范的要求对施工缝进行处理,即在浇筑混凝土前清除浮渣、凿毛,冲洗干净保持湿润,先铺同标号的水泥砂浆,再浇筑混凝土。

(9) 后浇带的处理:后浇带两侧的模板一定要制作安装好,确保先浇的混凝土在后浇带两侧浇筑密实;后浇与先浇的混凝土时间间隔应不少于42天;根据设计要求用补偿收缩混凝土浇筑后浇带,其强度等级不得低于设计强度要求,且需先试配,强度检验合格后才允许使用该配合比;浇筑后浇带时,必须按施工缝的方法处理,养护期不少于28天。

房屋建筑工程旁站监理方案1第2页(10) 防水混凝土的抗渗标号和强度等级必须符合设计要求和施工规范的规定;防水混凝土浇水养护不得少于14昼夜;对防水混凝土的强度有怀疑时,可进行非破损检测。

(11) 防水混凝土结构抹面和填土前,必须检查混凝土的外观质量,如不符合规范规定的质量标准,则应进行缺陷修整,验收合格后,办理隐蔽工程验收签证。

沥青材料防水层的质量必须符合设计要求和施工规范的规定,验收合格后,办理隐蔽工程验收签证。

3.每层梁、柱节点钢筋隐蔽工程旁站监理的质量控制要点(1) 熟悉结构施工图,明确设计钢筋的品种、规格、数量、绑扎要求以及结构某些部位配筋的特殊处理。

有关配筋变化的图纸会审记录和设计变更通知单,应及时在相应的结构图上标明,避免遗忘。

(2) 把好原材料进场检验关1) 钢筋的品种、规格应符合设计要求,进场的钢筋须有出厂质量证明书和试验报告单,钢筋表面或每捆(盘)钢筋均应有标识。

2) 进场的钢筋应按炉(批)号及直径分批检验。

按有关标准的规定取样并做物理力学性能检验,合格后方可使用。

3) 钢筋应堆放整齐并进行产品标识和检验试验状态标识,同时采取有效措施,避免钢筋锈蚀或污染。

(3) 钢筋的下料、加工,应要求承包方的技术员对钢筋工进行详细的技术交底。

监理工程师应对成型的钢筋进行检查,发现问题,及时通知承建商改正。

(4) 钢筋的焊接,专业监理工程师首先应检查焊工是否持证上岗,在正式焊接前,必须监督焊工根据现场施工条件进行试焊,检验合格后方可批量焊接。

钢筋焊接接头应符合规范要求,并根据《钢筋焊接接头试验方法》的有关规定,抽取焊接接头的试样进行检验。

(5) 钢筋绑扎过程中,旁站监理人员应到现场跟班检查,发现问题,及时指出,令其纠正。

钢筋绑扎完毕经承建商自检合格后填报钢筋工程隐蔽验收单。

1) 应对照结构施工图检查所绑扎钢筋的规格、数量、间距、长度、锚固长度、接头位置等等,是否符合设计和规范要求;2) 框架节点箍筋加密区的箍筋及有集中荷载作用处的附加箍筋或吊筋,不得漏放,具有双层配筋的厚板和墙板,应要求设置撑筋和拉钩。

控制钢筋保护层的垫块强度、厚度、位置应符合规范要求。

(6) 预埋件、预留孔洞的位置应正确,固定可靠,孔洞周边钢筋加固应符合设计要求。

(7) 钢筋代换必须经设计单位同意,办理变更手续。

专业监理工程师据此验收钢筋。

(8) 在浇筑混凝土过程中,承建商必须派钢筋工配合,确保钢筋的位置及保护层厚度不超过允许偏差值。

4.每层梁、柱、板混凝土浇筑施工中旁站监理的质量控制要点各层梁、柱、板砼浇筑时都要进行旁站监理,并监督相关工种是否跟班作业,各种原材料是否符合要求,材料配比计量是否准确,并见证取样送检。

(1) 对混凝土生产设备及施工机具进行检查1) 搅拌机的配备应能满足混凝土浇筑量的需要且应有备用搅拌机,搅拌机的加水系统应准确可靠。

2) 原材料必须过磅,计量装置应校验正确。

3) 混凝土的水平运输工具和垂直运输机械应满足混凝土浇筑数量的要求,运行应可靠。

振捣棒(器)性能要可靠,配置数量应满足施工要求。

4) 检测混凝上坍落度及制作试块的试模要配套。

(2) 对原材料的监理1) 水泥、砂、石、水、外加剂等所有原材料必须按检验和认可程序进行检验、报批。

2) 散装水泥与袋装水泥的存放要符合规定要求,避免错用混用、受潮结块。

3) 砂、石要按品种、规格分别存放在不积水的平地上,避免混入异物。

4) 外加剂要按不同品种及各自的要求贮存,并应注意过期外加剂的失效问题。

拌制混凝土用水,应符合相应的标准。

(3)审查混凝土配合比:根据结构设计要求,专业监理工程师应检查混凝土施工配合比是否正确。

(4) 签署混凝土浇捣令:总监理工程师在钢筋工程、模板工程、水、电、暖、通工程及混凝土浇筑准备工作验收认可后签署浇捣令。

(5) 对混凝土拌制的检查1) 原材料称量及加水量控制应准确;2) 加料顺序及搅拌时间应符合规范要求;3) 在施工现场按规范规定的频次测量砼坍落度并随机取样制作试块,除标养试块外,尚须留置至少一组用于检验砼结构强度的同条件养护试块。

(6) 混凝土运输:若使用商品混凝土,用混凝土搅拌车运输。

并应考虑在运输过程中受时间和温度因素影响,混凝土和易性将会降低。
