泥浆护壁钻孔灌注桩施工技术交底
泥浆护壁回转钻孔灌注桩技术交底记录

、套管内径要大于钻头。
、套管位置要埋设正确和稳定,套管与孔壁之间要用粘土填实,套管中心与桩孔中心线偏差不大于。
、套管埋设深度:在粘性土中不小于,在砂土中不小于,并要保持孔内泥浆面高出地下以上。
(五)继续钻孔
防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特殊要求时,可继续钻深左右,作为插入深度。在施工过程中经常测定泥浆相对密度。
二、质量要求
(一)混凝土灌注桩(钢筋笼)质量要求:
、主控项目
()主筋间距:±。尺量检查。
()长度:±。尺量检查。
、一般项目
()钢筋材质检验符合设计要求,检查合格证及检验报告。
()箍筋间距:±。尺量检查。
()直径:±。尺量检查。
(二)混凝土灌注桩质量要求:
、主控项目
()灌注桩的桩位偏差必须符合下表的规定,桩顶标高至少要比设计标高高出,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。每浇注必须有组试件,小于的桩,每根桩必须有组试件。
、桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。
、桩头的混凝土强度没有达到时,不得碾压,以防桩头损坏。
(十四)要注意的质量问题
、泥浆护壁成孔时,发生斜孔、弯孔、缩孔和塌孔或沿套管周围冒浆以及地面沉陷等情况,要停止钻进。经采取措施后,方可继续施工。
、钻进速度,要根据土层情况、孔径、孔深、供水或供浆量的大小、钻机负荷以及成孔质量等具体情况确定。
、一般项目
、泥浆比重(粘土、砂性土中):~。用比重计测量。
、泥浆面标高(高于地下水位):~。观察检查。
、沉渣厚度:端承桩≤。用沉渣仪或吊锤测量。磨擦桩≤。用沉渣仪或吊锤测量。
泥浆护壁钻孔灌注桩施工技术交底

2.准备工作
2.1材质要求
2.1.1水泥:根据设计要求确定水泥品种、强度等级。
2.1.2砂:中砂或粗砂,含泥量不大于5%。
2.1.3石子:粒径为0.5-3.2cm的卵石或碎石,含泥量不大于2%。
3.2.4.4大直径钢筋骨架制作完成后,应在内部加强箍上设置十字撑或三角撑,确保钢筋骨架在存放、移动、吊装过程中不变形。
3.2.4.5骨架入孔一般用吊车,对于小直径桩无吊车时可采用钻机钻架、灌注塔架等。起吊过程中应采取措施确保骨架不变形。
3.2.4.6钢筋骨架的制作和吊放的允许偏差为:主筋间距±10mm;箍筋间距±20mm;骨架外径±10mm;骨架长度±50mm,骨架倾斜度±0.5%,骨架保护层厚度水下灌注±20mm,非水下灌注±10mm,骨架中心平面位置20mm;骨架顶端高层±20mm,骨架地面高程±50mm。钢筋笼除应符合设计要求外,尚应符合下列规定:
2.3.6正式施工前要做成孔试验,数量不少于2根。
3.施工工艺
3.1施工工艺流程
测量放线定桩位→埋设护筒→桩机就位调整平整度(拌制护壁泥浆)→成孔→第一次清孔→质量检测(泥浆沉淀)→吊放钢筋笼→安放导管→第二次清孔→泥浆沉淀→废泥浆排放→混凝土搅拌→灌注水下混凝土
3.2操作要点
3.2.1成孔
3.2.1.1机具就位垂直,护筒埋设牢固并且垂直,保证桩成孔的垂直。
3.2.4.2长桩骨架宜分段制作,分段长度应根据吊装条件和总长度计算确定,应确保钢筋骨架在移动、起吊时不变形,相邻两段钢筋骨架的接头须按有关规范要求错开。
3.2.4.3应在钢筋骨架外侧设置控制保护层厚度的垫块,可采用与桩身混凝土强度的混凝土垫块或用钢筋焊在竖向主筋上,其间距竖向为2m,横向圆周不得少于4处,并均匀布置。骨架顶端应设置吊环。

泥浆护壁冲击钻孔灌注桩技术交底_secret

泥浆护壁冲击钻孔灌注桩技术交底交底提要:泥浆护壁冲击钻孔灌注桩的相关材料、机具准备、质量要求及施工工艺。
一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。
3、制作好钢筋笼。
4、根据放出的轴线及桩位点,抄上水平标高木橛,并经过签字。
5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
6、正式施工前要做成孔试验,数量不少于2根。
(二)材质要求1、水泥:根据设计要求确定水泥品种、强度等级。
2、砂:中砂或粗砂,含泥量不大于5%。
3、石子:粒径为O.5~3.2cm的卵石或碎石,含泥量不大于2%。
4、水:使用自来水或不含有害物质的洁净水。
5、粘土:可就地选择塑性指数工p≥17的粘土。
.6、外加剂、早强剂通过试验确定。
7、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
(三)工器具主要工器具:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管。
按长软轴的插入式振捣棒、线坠等。
二、质量要求(一)混凝土灌注桩(钢筋笼)质量要求:1、主控项目(1)主筋间距:±lOmm。
尺量检查。
(2)长度:±lOOmm。
尺量检查。
2、一般项目(1)钢筋材质检验符合设计要求,检查合格证及检验报告。
(2)箍筋间距:±20mm。
尺量检查。
(3)直径:±lOmm。
尺量检查。
(二)混凝土灌注桩质量要求:1、主控项目(1)灌注桩的桩位偏差必须符合下表的规定,桩顶标高至少要比设计标高高出O.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注50mm 必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
(2)孔深:+300mm。
只能深不能浅,测钻杆、套管长度或重锤测。
嵌岩桩应确保进入设计要求的嵌岩深度。
泥浆护壁钻孔灌注桩技术交底

泥浆护壁钻孔灌注桩技术交底一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。
3、制作好钢筋笼。
4、根据放出的轴线及桩位点,抄上水平标高木橛,井经过验收签字。
5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。
6、正式施工前要做成孔试验,数量不少于2根。
(二)材料要求1、水泥:根据设计要求确定水泥品种、强度等级。
2、砂:中砂或粗砂,含泥量不大于5%。
3、石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。
4、水:使用自来水或不含有害物质的洁净水。
5、粘土:可就地选择塑性指数Ip≥17的粘土。
6、外加早强剂通过试验确定。
7、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告。
(三)施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插人式振捣棒、线坠等。
一、质量要求(一)混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
(二)混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。
桩顶标高至少要比设计标高高出0.5m。
每浇注50m3必须有l组试件,小于50m3的桩每根桩必须有l组试件。
(三)混凝土灌注桩质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
二、工艺流程钻孔机就位→钻孔→注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→浇筑混凝土→拔出导管→插桩顶钢筋。
三、操作工艺(一)泥浆的制备和处理1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。
拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。
2、泥浆护壁要符合下列规定(1)施工期间护筒内的泥浆面要高出地下水位1.0m以上,在受水位涨落影响时,泥浆面要高出最高水位1.5m以上。

泥浆护壁回转钻孔灌注桩分项工程质量技术交底

5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。
6、正式施工前要做成孔试验,数量不少于2根。
(二)材料要求
1、水泥:根据设计要求确定水泥品种、强度等级。
2、砂:中砂或粗砂,含泥量不大于5%。
3、石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。
4、套管埋设深度:在粘性土中不小于lm,在砂土中不小于1.5m,并要保持孔内泥浆面高出地下lm以上。
(五)继续钻孔
防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特殊要求时,可继续钻深lm左右,作为插入深度。在施工过程中经常测定泥浆相对密度。
(六)孔底清理及排渣
1、在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。排渣泥浆的相对密度控制在1.1~1.2。
(八)浇筑混凝土
停止射水后,要立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。
1、水下浇筑混凝土要连续施工,导管底端埋入混凝土的深度为0.8~1.3m,导管的第一节底管长度≥4m。
2、混凝土的配制
(1)配合比经试验室试配确定,试配强度比设计强度提高10%~15%;
四、操作工艺
(一)泥浆的制备和处理
1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。
2、泥浆护壁要符合下列规定
(1)施工期间护筒内的泥浆面要高出地下水位1.0m以上,在受水位涨落影响时,泥浆面要高出最高水位1.5m以上。
(2)在清孔过程中,要不断置换泥浆,直至浇筑混凝±。
钢套管护壁
+50

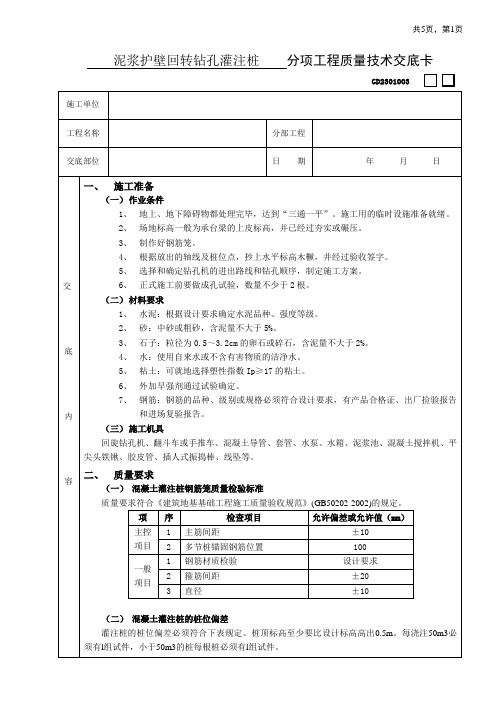

泥浆护壁回转钻孔灌注桩工程技术交底

(一)混凝土灌注桩钢筋笼质量检验标准
质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
项
序
检查项目
允许偏差或允许值(mm)
主控项目
1
主筋间距
±10
2
多节桩锚固钢筋位置
100
一般项目
1
钢筋材质检验
设计要求
2
箍筋间距
±20
3
直径
±10
(二)混凝土灌注桩的桩位偏差
钢套管护壁
+50
<1
100
200
注:
1.桩径允许偏差的负值是指个别断面。
2.采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。
3.H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。
(三)混凝土灌注桩质量2002)的规定。
2、在砂土和较厚的夹砂层中成孔时,泥浆相对密度要控制在1.1~1.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度要控制在1.3~1.5。
3、吊放钢筋笼:钢筋笼放前要绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,要立即固定,防止上浮。
(七)射水清底
在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。射水后孔底的沉渣即悬浮于泥浆之中。
(八)浇筑混凝土
停止射水后,要立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。
1、水下浇筑混凝土要连续施工,导管底端埋入混凝土的深度为0.8~1.3m,导管的第一节底管长度≥4m。
2、混凝土的配制
(1)配合比经试验室试配确定,试配强度比设计强度提高10%~15%;
泥浆护壁回转钻孔灌注桩后注浆工程技术交底
地勘报告
3#桩位图
桩基总说明
三、施工工艺流程
3.2、施工准备
3.2.3 施工前检查: 操作前应对桩 机的卷扬机、配电箱、钢丝绳、刹
车等进行安全可靠的检查和试验,
确保施工安全;对钻头的直径、钻 杆长度、测绳刻度、砼料斗的体积 等进行检查,确保施工质量。
三、施工工艺流程
3.2、施工准备
3.2.4清除障碍物: 场地应
3.8、安放导管
工程水下混凝土灌注,导管一般采用直
径为 258 ㎜ ,长度 2.5m 的钢导浆管,采用丝
扣加密封圈连接。该种导管密封性好、刚性强 、不易变形,在使用前必须检查导管的密封性 和导管内是否有残渣。根据孔深配置导管长度 ,并按先后次序安好后下入孔内,导管口距孔 底距离控在0.5m左右。
三、施工工艺流程
三、施工工艺流程
3.7、钢筋工程 4) 钢筋笼现场焊接还应做到以下几点: (1)上下钢筋笼垂直搭接。 (2)单面焊接头钢筋应用钢刷清理干净。 (3)焊接长度不小于10d,小于10d时应采用双面焊。
(4)焊缝应连续,饱满、无夹渣、气孔。
(5)雨天焊接时,采取有效遮蔽措施,保证焊条、钢筋接头 干燥。
三、施工工艺流程
主控 项目
三、施工工艺流程
3.1、施工流程图
施工工艺流程
施工准备 测量定位 埋设护筒 钻机就位 旋转成孔 第一次清孔 吊装钢筋笼 安放导管 桩位复测 位置垂直度检查 水平、对中检查 孔位、孔径、孔深、垂直度检查 沉渣、泥浆性能检查 钢筋笼制作 沉渣厚度测量
第二次清孔
水下灌注混凝土
提导管
起拔护筒
三、施工工艺流程
三、施工工艺流程
3.10、灌注混凝土
4 )孔底沉渣验收合格后,必须在半小时内初灌
泥浆护壁回转钻孔灌注桩技术交底
泥浆护壁回转钻孔灌注桩技术交底概述泥浆护壁回转钻孔灌注桩技术是一种常用的地基处理方法,广泛应用于建筑工程和土木工程中。
本文将就泥浆护壁回转钻孔灌注桩技术进行详细介绍,包括技术原理、工程实施步骤以及应注意的问题。
一、技术原理泥浆护壁回转钻孔灌注桩技术是通过钻孔机进行施工的一种地基处理方法。
具体步骤如下:1. 钻孔:首先,使用钻孔机在地面上进行钻孔,直到达到预定的孔深。
孔径和孔深根据项目要求进行确定。
2. 护壁:在钻孔过程中,一边钻孔一边进行护壁。
通过注入泥浆材料,形成一个密实的泥浆护壁层,防止孔壁坍塌。
3. 灌注桩:在完成钻孔和护壁后,开始进行灌注桩的施工。
通过泵送混凝土或双组份浆液,将桩身逐渐灌注至孔底,同时将冗余的泥浆逐渐排除。
4. 钢筋加固:钻孔灌注桩灌注到一定程度后,根据设计要求,在桩内加入钢筋筋筒,提高桩的承载力和稳定性。
二、工程实施步骤泥浆护壁回转钻孔灌注桩技术的实施步骤如下:1. 前期准备:确定钻孔的位置和数量,并做好现场测量和标记。
对施工现场进行准确的勘测,确保施工的精确性。
2. 钻孔施工:根据设计要求,使用钻孔机进行钻孔,并保持合理的孔径和孔深,注意控制钻孔的垂直度,确保桩身的质量。
3. 护壁施工:钻孔过程中,使用适量的泥浆材料进行护壁。
根据地层情况,选择合适的泥浆类型和浆液配比,形成稳定的护壁层。
4. 灌注施工:完成护壁后,开始进行灌注桩的施工。
通过泵送混凝土或双组份浆液,将桩身逐渐灌注至孔底,同时及时排除冗余泥浆。
5. 钢筋加固:根据设计要求,在适当的灌注程度后,将钢筋筋筒放入桩内,提高桩的承载力和稳定性。
6. 桩顶处理:根据不同项目要求,进行桩顶的处理,如切割、修整等工作。
三、应注意的问题在进行泥浆护壁回转钻孔灌注桩技术时,需要特别注意以下问题:1. 施工安全:严格按照相关安全规范进行施工,保障人员安全。
合理设置警示标志,确保施工现场的安全。
2. 施工质量:控制钻孔的垂直度和孔径,保证护壁的稳固性。
泥浆护壁旋挖钻孔灌注桩施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
泥浆护壁钻孔灌注桩施工技术交底样本
泥浆护壁钻孔灌注桩施工技术交底一、施工准备(一) 作业条件1.施工前由现场施工员及分包单位现场负责人详细勘察现场的场容场貌和周边环境特点, 综合考虑这些因素对测量控制的影响, 优化设计测量线路和控制网的布设。
2.施工场地已进行平整便于机械施工。
3.桩基分包单位与现场技术组详细审阅总平面图、桩基础施工图, 确保桩位置、轴线位置, 以便施工能够顺利进行。
4.根据规划部门提供的坐标控制点和水准点, 布设测量控制网, 视现场情况制定详细可行的测量方案, 由各施工负责人专门负责桩心定位及轴线、桩顶标高的测设, 保证桩基坐标及高程准确无误, 满足设计要求。
( 二) 材料要求1.混凝土采用甘肃七建构件公司商品混凝土。
2.粘土: 选择塑性指数1p≥17的粘土。
3.外加早强剂试验确定。
4.钢筋: 钢筋的品种、级别或规格必须符合设计要求, 有产品合格证、出厂检验报告和进场复验报告。
部分钢筋已到场, 施工班组开始加工钢筋, HRB400级钢筋采用E5003型焊条对主筋进行施焊, 钢筋断料及制作过程中未经允许不得随意进行钢筋代换,若发现将停止其班组施工作业。
( 三) 施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插入式振捣棒、线坠等。
二、质量要求( 一) 混凝土灌注钢筋笼质量极、检验标准质量要求符合《建筑地基基础工程施工质量验收规范》( GB5 0202- ) 的规定。
表1-13( 二) 混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。
桩顶标高高出0.5m。
表1-14 灌注桩的平面位置和垂直度的允许偏差三、工艺流程钻孔机就位--钻孔--注泥浆--下套管--继续钻孔--排渣--清孔--吊放钢筋笼--二次清孔--浇筑混凝土--拨出导管--插桩顶钢筋。
四、操作工艺( 一) 泥浆的制备和处理1.除有自行造浆的土层外, 泥浆制备要选用塑性粘土或膨润土。
拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泥浆护壁钻孔灌注桩施工技术交底
一、工艺流程:
钻孔机就位——钻孔——注泥浆——下套管——继续钻孔——排渣——清孔——射水清底——插入混凝土导管——浇筑混凝土——拔出导管——插桩顶钢筋。
二、操作工艺:
1.钻孔机就位
钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,或机管上作出控制的标尺,以便在施工中进行观测、记录。
2.钻孔及注泥浆
调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)钻孔,孔内注入事先调制好的泥浆,然后继续进钻。
3.下套管(护筒)
3.1、钻孔深度达到5m左右时,提钻下套管。
3.2、套管内径要大于钻头1OOmm。
3.3、套管位置要埋设正确和稳定,套管与孔壁之间要用粘土填实,套管中心与桩孔中心线偏差不大于50mm。
3.4、套管埋设深度:在粘性土中不小于1m,在砂土中不小于1.5m,并要保持孔内泥浆面高出地下1m以上。
4.继续钻孔
防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特殊要求时,可继续钻深1m左右,作为插入深度。
在施工过程中经常测定泥浆相对密度。
5.孔底清理及排渣
5.1、在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。
排渣泥浆的相对密一度控制在1.1~1.2。
5.2、在砂土和较厚的夹砂层中成孔时,泥浆相对密度要控制在 1.1~1.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度要控制在1.3~1.5。
6.吊放钢筋笼:钢筋笼放前要绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,要立即固定,防止上浮。
7.射水清底
在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。
射水后孔底的沉渣即悬浮于泥浆之中。
8.浇筑混凝土
停止射水后,要立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。
9.拔出导管
混凝土浇筑到桩顶时,要及时拔出导管。
但混凝土的上顶标高一定要符合设计要求。
10.插桩顶钢筋
桩顶上的插筋一定要保持垂直插入,有足够锚固长度和保护层,防止插偏和插斜。
11.试块留置
同一配合比的试块,每班不得少于1组。
每根灌注桩不得少于1组。
12.冬、雨期施工
12.1不宜在冬期进行。
12.2雨天施工现场必须有排水措施,严防地面雨水流入桩孔内。
要防止桩机移动,以免造成桩孔歪斜等情况。
三、质量控制要点:
要求符合《建筑地基基础工程施工质量验收规范》GB50202-2002的规定
1.主控项目
(1)灌注桩的桩位偏差必须符合下表的规定,桩顶标高至少要比设计标高高出O.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注50mm必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
表1灌注桩的平面位置和垂直度的允许偏差
(2)孔深:+300mm。
只能深不能浅,测钻杆、套管长度或重锤测。
嵌岩桩应确保进入设计要求的嵌岩深度。
(3)桩体质量检查:应用动力法检测,或钻芯取样至桩尖下50cm。
(4)混凝土强度:每50m3取(不足50m3)取一组试块,每根柱必须有一组试块。
强度符合设计要求。
(5)承载力:设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验,数量不少于总桩数1%,且不少于3根。
总桩数少于50根时为2根。
其它桩应用高应变动力检测。
对地质条件、桩型,成桩机具和工艺相同、同一单位施工的桩基检验桩数不少于总桩数的2%,且不少于5根。
静载荷试验,高应变动力检测方法。
检查检测报告。
2.一般项目
2.1泥浆比重(粘土、砂性土中):1.15~1.20。
用比重计测量。
2.2泥浆面标高(高于地下水位):O.5~1.Om。
观察检查。
2.3沉渣厚度:端承桩≤50mm。
用沉渣仪或吊锤测量。
磨擦桩≤150mm。
用沉渣仪或吊锤测量。
2.4混凝土坍落度:水下灌注160~220mm,灌注前用坍落度仪测量。
干施工
70-100mm,灌注前用坍落度仪测量。
2.5钢筋笼安装深度:±1OOmm,尺量检查。
2.6混凝土充盈系数:>1,计量检查每根桩的实际灌注量与桩体积相比。
2.7桩顶标高:+30mm,-50mm。
水准仪测量。
扣除桩顶浮浆层及劣质桩体。
3.泥浆护壁成孔时,发生斜孔、弯孔、缩孔和塌孔或沿套管周围冒浆以及地面沉陷等情况,要停止钻进。
经采取措施后,方可继续施工。
4.钻进速度,要根据土层情况、孔径、孔深、供水或供浆量的大小、钻机负荷以及成孔质量等具体情况确定。
5.水下混凝土面平均上升速度不小于O.25m3/h。
浇筑前,导管中要设置球、塞等隔水,浇筑时,导管插入混凝土的深度不小于1m。
6.施工中要经常测定泥浆密度,并定期测定粘度、含砂率和胶体率。
泥浆粘度18~22,含砂率不大于4%~8%,胶体率不小于90%。
7.清孔过程中,必须及时补给足够的泥浆,并保持浆面稳定。
8.钢筋笼变形:钢筋笼在堆放、运输、起吊、人孔等过程中,必须加强对操作工人的技术交底,严格执行加固的技术措施。
9.混凝土浇到接近桩顶时,随时测量顶部标高,以免过多截桩或补桩。
四、成品保护:
1.钢筋笼在制作、运输和安装过程中,要采取措施防止变形。
吊入桩孔内,要牢固确定其位置,防止上浮。
2.灌注桩施工完毕进行基础开挖时,要制定合理的施工顺序和技术措施,防止桩的位移和倾斜。
并要检查每根桩的纵横位置偏差。
3.在钻孔机安装,钢筋笼运输及混凝土浇筑时,均要注意保护好现场的轴线桩,高程桩,并经常予以校核。
4.桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。
5.桩头的混凝土强度没有达到5Mpa时,不得碾压,以防桩头损坏。
