工程度汛方案及措施
浏阳市永安联合水厂(一期)工程工程度汛方案及措施
中国水利水电第八工程局
浏阳市永安联合水厂(一期)工程项目部
二零一五年五月
审核:
校核:
编写:
中国水利水电第八工程局
浏阳市永安联合水厂(一期)工程项目部
二零一五年五月
一、项目概况
项目名称:浏阳市永安联合水厂(一期)土建工程
项目地址:浏阳市永安镇
设计单位:中机国际工程设计研究院有限责任公司
地质勘测:省勘测
监理单位:水利水电工程监理承包总公司
施工单位:中国水利水电第八工程局
永安联合水厂概况
浏阳市永安联合水厂位于省浏阳市永安镇境,占地面积约63.93亩。
水厂设计总规模为10×104m3/d,分二期建设,其中一期工程设计规模为5×104m3/d,二期为5×104m3/d,自用水量为5%。
水厂从株树桥引水工程预留口取水,采用“压力输水+加压泵站”的取水方式取原水,经水厂处理后为永安镇(含丰裕加剧制造园)、制造业产业基地,包括洞阳镇南园、北盛镇靠经开区局部用水区域及周边农村供水,设计供水水质标准符合《生活饮用水卫生标准》。
水厂建设容包括取水及原水管线工程、净水厂工程及净水输水管线工程。
厂址距浏阳市约25km、距市约30km。
本标段为浏阳市永安联合水厂(一期)土建工程,主要建设任务为净水厂工程及附属设施,包括:综合楼、送水泵房、仓库机修及变配电间、V型滤池、絮凝池与清水池、加氯加药间、污泥浓缩池、排水排泥池、污泥脱水机房、污泥均衡调蓄池、配水井,厂区道路及工艺管道安装等。
占地面积约41.96亩,总建筑面积5163.64m2,建筑物占地面积6116.06m2,道路广场面积7544.98m2,绿地面积9729.79m2,围墙长度867m。
二、工程度汛方案措施
当季节进入汛期时,为了避免和尽量减少施工期间,因突然降大雨对施工的影响,尽量消除降雨积水等对施工现场财产安全的危害,我部特成立以项目经理为首的防洪应急领导小组,特制定本预案:
一、雨季施工措施:
1.雨季施工前认真组织有关人员分析雨季施工生产计划,组织有关人员学习,做好对工人的技术交底。
所需材料要在雨季施工前准备好。
2.夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时设置天气预报工作。
3.施工现场,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。
基坑两侧设置500㎜×500㎜的排水沟,沟底方向设不小于5‰的流水坡度,采用抽水泵排水,防止地表水影响基坑施工。
基坑正常降水采用降水井。
4.水泥按不同品种、标号、出厂日期和厂别分别堆放。
雨季更加遵守“先收先发,后收后发”的原则,避免久存的水泥受潮影响活性。
尽量堆放在正式房屋,做到绝对不使水泥因雨受潮,雨季前检查库房,防止渗漏,四周排水,处于低洼地区时,把垛台适当加高,散水泥也要保证不漏不灌。
露天堆垛砌砖平台,高度不少于50cm,四周设排水沟,垛底铺油毡,用苫布覆盖封好。
砂石、炉渣尽量集堆堆置,堆置于地势较高地区,排水有出路。
石灰随用随到,防止雨淋影响质量。
适当储备苫布、塑料布、油毡等防雨材料,排水需用的水泵及有关设
备。
二、安全保证措施:
1.加强职工安全生产教育,提高职工安全意识,牢固树立“安全第一”的思想,坚持“安全生产、预防为主”的方针。
2.建立健全安全生产保证体系,建立和实施安全生产责任制,明确分工,责任到人,抓好本工程雨季汛期施工安全生产工作。
3.做好施工人员的雨季培训工作,组织相关人员进行随机全面检查,尤其在大雨过后,此项工作必须进行。
包括对临时设施、临电、机械设备防护等进行检查。
检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
4.设专人按时收集天气预报,并作天气情况记录,在大雨来临之前做好防雨、排水等措施。
对配电室、机具料棚、食堂、宿舍、临电线路等进行全面的检查,加固补漏,凡有可能积水的区域,事先填筑平整。
模板、机具等存放场地,以及加工生产场地,分层碾压密实,严禁积水,防止雨季下沉。
5.施工现场施工机械必须备有防雨、防潮、防淹措施,电动机械、手持电动工具必须设安全防漏电保护器,雨季施工对动力,照明线路及供、配电设备进行全面检查,杜绝漏电现象,配电箱、电闸箱有防雨、防潮措施,并对外壳设有接地保护,各种电气化动力设备经常进行绝缘、接零保护的检测,发现问题及时解决,尤其在雨水后对设备电缆的检查无问题后。
6.因工期处在雷雨季节,施工人员多,如有雷暴雨时,应立即断电,应及时撤离现场,不得进行施工。
特别是雨量大的情况,施工现场所有电缆线必须架离地面,不得浸泡水中,防止漏电,配电箱架设距离地面不得少于1.2米,必须要配有防雨措施。
7.地面拖动电缆应有明显标志,横过道路的临时电缆应挖沟处理,不得随意摆放。
三、防汛抢险应急救援的基本任务:
防汛抢险应急救援的总目标是通过有效的应急救援行动,尽可能地降低事故的后果,包括人员伤亡、财产损失和环境破坏等。
基本任务有以下几个方面:
1.立即组织营救受害人员,组织撤离或者采取其他措施保护危害区域的其他人员。
抢救受害人员是应急救援的首要任务,在应急救援行动中,快速、有序、有效地实施现场急救与安全转送伤员是降低伤亡率、减少事故损失的关键。
由于重大事故发生突然、扩散迅速、涉及围广、危害大,应及时教育和组织职工采取各种措施进行自身防护,必要时迅速撤离危险区或可能受到危害的区域。
在撤离过程中,应积极组织职工开展自救和互救工作。
2.迅速控制事态,并对洪灾事故造成的危害进行检测、监测、测定事故的危害区域、危害性质及危害程度。
及时控制住造成洪灾事故的危害源是应急救援工作的重要任务,只有及时地控制住危险源,防止事故的继续扩展,才能及时有效进行救援。
发生洪灾事故,应尽快
组织义务防洪队与救援人员一起及时控制事故继续扩展。
3.消除危害后果,做好现场恢复。
针对事故和人体、土壤、空气等造成的现实危害和可能的危害,迅速采取封闭、隔离、洗消、检测等措施,防止对人的继续危害和对环境的污染。
及时清理废墟和恢复基本设施。
将事故现场恢复至相对稳定的基本状态。
4.查清事故原因,评估危害程度。
事故发生后应及时调查事故发生的原因和事故性质,评估出事故的危害围和危险程度,查明人员伤亡情况,做好事故调查。
5.工地备足一定数量的防汛抢险材料、工具及应急车辆等防汛物资,储备物资未经批准不得挪作他用,在施工中,对影响排洪的土堆以及砂石料等进行清除,保证排水畅通。
四、防汛抢险组织机构:
1、防汛应急防汛领导小组及:
领导小组组长:朱文敏:
领导小组副组长:立进:
组员:欧阳锋:
组员:文斌:
2.任务分工:
组长:负责启动应急预案
副组长:负责应急抢险的具体工作
办公室:负责应急抢险的后勤、生活保障、负责应急抢险物资的供应工作
财务部:负责应急抢险的资金供应工作
安保科:负责抢险安全、灾害损失统计工作
如发生灾害,组织机构运转,各职能部门迅速履行职责,立即投入到抢险工作中。
五.应急响应行动:
应急响应行动对应于四级:I级、II级、III级,由地方人民政府或政府防洪、防汛指挥部按设定水位级别原则启动,执行相应的预警级别。
⑴I、II级应急响应
①贯彻执行地方政府和政府防洪、防汛指指挥部的指示精神。
②施工区防洪、防汛领导小组到位,召开防汛工作会议,部署抗洪救灾工作,并检查各项措施的落实和准备情况,实施防洪交通运输组织指挥工作。
③加强24小时值班并有领导带班,抽调部门相关人员加强防汛领导小组工作。
领导小组主要领导和组要成员原则上暂不得外出,坚守岗位,各级之间保持联系。
若因特殊情况缺席未能到位时,应实行自动替补。
④注意做好汛后工作,施工区防洪、防汛领导小组组织因特大洪水受损的单位及居民迅速恢复生产,保持经济发展。
⑵III级应急响应
①启动III级应急行动。
②贯彻执行方人民政府或政府防洪、防汛指挥部的指示精神。
③组织相应的运力和机械。
④做好汛情信息、防洪指令的上传下达工作。
六、资金及防汛器材物质:
根据指挥部的整体防汛应急预案要求:我部特出资,以准备必要的应急物质。
防汛材料存放在工程项目部材料堆放场。
具体如下表:
具体如下表:
浏阳市永安联合水厂(一期)土建工程
项目经理部
2015年5月20日。
防洪度汛方案工程措施
防洪度汛方案工程措施随着气候变化和城市化进程的加速,洪水成为城市生活中不可忽视的安全隐患。
为了应对未来可能的洪水灾害,防洪度汛工程方案的制定显得尤为重要。
本文将介绍防洪度汛方案中的工程措施,包括河道整治、建设防洪堤坝、提升排水系统等方面。
一、河道整治河道整治是防洪度汛工程中的重要环节。
首先,需要对城市内的河道进行规划和整治,确保河道畅通。
针对城市内部河流比较多的情况,可以引导水质流向,并对水体进行处理,减少河水污染。
对于狭窄的河道,可以考虑拓宽河道,提高河道的输水能力,以便更好地排除洪水。
其次,对于河道两岸的土地利用也需要做出规划。
在城市规划中,需要留出一定的河道防洪用地,确保河道两岸地区对于洪水的容纳能力。
同时,可以利用河道两岸的空间进行绿化和生态修复,增加城市绿地面积,提高城市的生态环境。
另外,还需要加强对于河道周边的环境保护工作,禁止乱倾倒垃圾和污染物,保持河道水质清洁,确保水体畅通。
二、建设防洪堤坝在城市内建设防洪堤坝是防洪度汛工程中的关键措施。
通过建设防洪堤坝,可以有效地划分城市内不同区域的防洪等级,减少洪水灾害对城市的影响。
首先,需要对城市内的河流进行测算和评估,确定不同区域的防洪标准,并根据防洪标准规划建设防洪堤坝。
在建设防洪堤坝的过程中,需要注重与周边环境的协调,确保防洪堤坝的建设不会对周边生态环境造成不利影响。
另外,还需要针对不同地区的防洪标准进行考虑,严格控制防洪堤坝的高度和强度,确保其能够承受未来可能发生的极端洪水。
在建设防洪堤坝的过程中,需要注重抗震和抗冲刷能力,确保防洪堤坝能够在恶劣条件下保持稳定。
三、提升排水系统在城市内提升排水系统是防洪度汛工程中至关重要的一环。
城市内部的排水系统是防洪度汛工程的基础,它直接影响着城市内部的排水能力和抗洪能力。
首先,需要对城市内现有的排水系统进行评估和分析,确定不同区域的排水情况,找出存在的问题,然后提出相应的改善措施。
对于排水系统不畅通的地区,可以考虑增加排水设施,加大排水管道和沟渠的开口,提高排水效率。
水利工程防汛安全度汛方案
水利工程防汛安全度汛方案一、背景水利工程是人类利用水资源进行环境调控的一种重要手段,它的建设与运行对于人类社会的发展和生存都具有重要的意义。
然而,水利工程在运行过程中可能会遭受洪灾的威胁,这就需要采取一系列的防汛安全措施,确保水利工程的正常运行及周边地区居民的生命财产安全。
二、水利工程的防汛安全度汛方案1. 提前预警机制的建立提前预警是防汛工程的第一道防线。
因此,建立一个完善的提前预警机制显得尤为重要。
水利部门应该与气象部门和地质部门等相关机构建立紧密的联络,及时获取气象、水文等相关信息。
并向周边居民发布洪灾预警信息,协助其采取相应的防洪措施。
2. 加强水文监测系统水文监测系统是防洪工程中的一项重要环节。
必须加强对于水文数据的采集和分析工作,及时发现可能出现的洪水风险。
同时,加强对水利工程水位、水压、堤坝等关键部件的监测,确保水利工程在洪灾来临时能够及时作出反应。
3. 加强水利工程的修缮和巡检工作水利工程作为防洪的重要设施,必须要加强对其的定期修缮和巡检工作。
对于水坝、河道、堤岸、水闸等关键部位进行定期的检查和维护,确保其在洪水来临时能够承受住压力,不出现安全隐患。
4. 加强水资源调度和调配工作在洪水来临时,水利部门应该根据实际情况及时调整水库蓄水水位、放水量,以减轻下游地区的洪灾压力。
同时,调度好各地的水资源,确保水利工程在洪水期间能够更好的发挥其防洪作用。
5. 保障人员安全在对水利工程进行防洪任务的时候,必须要保障工作人员的安全。
在洪水期间严禁擅自进入洪水区域,必须要做好人员转移和安置工作,确保所有工作人员在洪水来临时都能够及时转移,不受到洪水的威胁。
6. 做好宣传教育工作在防汛工作中,必须要做好对于周边居民的宣传教育工作。
教育居民了解洪灾的危害性,学会自救互救的方法,并且树立正确的应对洪灾的观念,配合水利部门的工作。
7. 加强应急救援工作在洪水来临时,必须要加强对周边地区的应急救援工作。
能够迅速组织起来进行抢险救灾工作,确保受灾地区的居民在遭受洪灾之后能够得到及时的救助。
防汛措施度汛方案范文(三篇)
防汛措施度汛方案范文【引言】____年以来,全球气候变化愈加明显,极端天气事件频发。
在经历了前几年的严重洪涝灾害后,____年的汛期防汛工作显得尤为重要。
本文拟就____年防汛措施度汛方案进行详细阐述,以确保人民生命财产的安全。
【一、灾害风险评估】在制定防汛措施之前,我们必须对____年的灾害风险进行综合评估,以了解可能面临的问题和挑战。
通过收集历年的气象数据、地质数据和河道水文数据,结合人口分布和经济发展情况,制定综合的灾害风险评估报告。
【二、提前部署】1.成立防汛指挥部和分区指挥部,明确各职责,确保防汛工作的整体调度和协调。
2.健全应急预案,明确各级责任和权限,并进行演练和培训,确保各级组织机构在突发情况下能够快速响应和处置。
3.及早安排人员和物资,确保防汛期间的人员、装备和应急物资的充足和及时调度。
【三、加强气象监测与预警】1.进一步完善气象监测与预警体系,提高数据采集和传输的准确性和及时性。
2.加强与气象部门的合作,及时获取气象预报,并及时发布预警信息。
3.提高气象数据的解读和应用能力,确保预警信息的科学性和针对性。
4.加强对气象观测站和传感器设备的维护与更新,确保监测设备的正常运行。
【四、加强水文监测与预警】1.增加水文监测点的密度,提高水文数据的精确性和时效性。
2.加强水位、流量和降雨量的监测,及时预警来水情况,为防汛工作提供准确的决策依据。
3.建立水情监测与预警系统,及时向相关部门发布水情信息和汛情预警。
4.加强水库和堤防的巡查和检修,确保其安全性和稳定性。
【五、加强堤防和水库管理】1.加强对堤防和水库的巡查和监测,及时发现和处理漏洞和隐患。
2.建立完善的堤防和水库管理机制,明确责任分工和权利义务。
3.提高堤防和水库的防洪标准,加强结构的抗洪能力。
4.开展演练和培训活动,提高堤防运维人员和管理人员的应急处置能力。
【六、加强河道治理与疏浚】1.加强对河道的巡查和清理,及时清除河道中的杂草、垃圾和浮渣。
建筑工程安全度汛方案

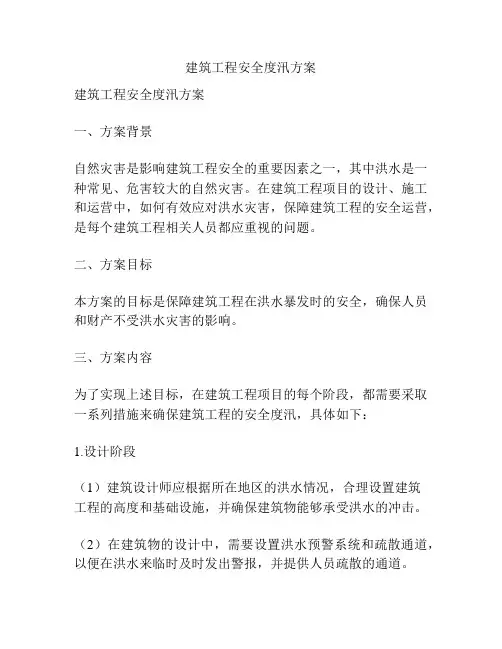

建筑工程安全度汛方案建筑工程安全度汛方案一、方案背景自然灾害是影响建筑工程安全的重要因素之一,其中洪水是一种常见、危害较大的自然灾害。
在建筑工程项目的设计、施工和运营中,如何有效应对洪水灾害,保障建筑工程的安全运营,是每个建筑工程相关人员都应重视的问题。
二、方案目标本方案的目标是保障建筑工程在洪水暴发时的安全,确保人员和财产不受洪水灾害的影响。
三、方案内容为了实现上述目标,在建筑工程项目的每个阶段,都需要采取一系列措施来确保建筑工程的安全度汛,具体如下:1.设计阶段(1)建筑设计师应根据所在地区的洪水情况,合理设置建筑工程的高度和基础设施,并确保建筑物能够承受洪水的冲击。
(2)在建筑物的设计中,需要设置洪水预警系统和疏散通道,以便在洪水来临时及时发出警报,并提供人员疏散的通道。
2.施工阶段(1)施工方需要在施工现场设置有效的排水系统,确保及时将雨水和洪水排出,防止积水和冲击造成的损害。
(2)施工团队需要合理安排工作进度,及时完成工程,以避免处于未完工状态下遭受洪水侵袭。
(3)施工团队需要进行洪水应急救援演练,提前制定应急预案,确保工地人员的安全和救援的高效进行。
3.运营阶段(1)建筑物的运营方需要定期检查洪水预警系统和排水系统的运行状况,确保其正常工作。
(2)在洪水暴发前,建筑物的运营方需要确保人员熟悉应急预案并做好培训,以保证他们能够正确应对洪水灾害。
(3)运营方需要与当地政府和相关部门保持密切联系,及时了解洪水情况和预警信息,并及时采取相应的应对措施。
四、方案效益通过实施上述方案,将在建筑工程的设计、施工和运营阶段充分考虑洪水灾害的可能性,并采取相应的防护措施,以确保建筑工程在洪水暴发时的安全。
从而保障人员和财产的安全,减少洪水灾害带来的负面影响。
五、方案总结建筑工程安全度汛方案是保障建筑工程项目安全的重要措施之一。
在方案的实施过程中,不仅需要加强与相关部门的沟通合作,还需要建立健全的监测与应急机制。
2024年防汛措施度汛方案(3篇)
2024年防汛措施度汛方案____年防汛措施度汛方案一、引言自然灾害是人类社会发展中不可避免的一部分,而洪水灾害是其中最常见和最具破坏性的一种。
随着气候变化的不断加剧,洪水灾害的频率和强度也在逐渐增加。
为了应对未来可能出现的洪水灾害,制定一套科学且可行的防汛措施度汛方案至关重要。
本文将针对____年的防汛工作提出以下措施。
二、前期准备1. 水利设施的检修与维护:确保各水库、堤防、河道等水利设施的完好,及时修复损坏的部分,确保其正常运行。
2. 河道疏浚:加大对主要河道的疏浚工作力度,保持河道通畅,增加洪水的排泄能力。
3. 水文监测系统的完善:建立和完善水文监测网络,定期收集和分析水文数据,及时掌握洪水形势。
4. 宣传和教育:通过各种渠道向公众宣传洪水灾害的危害和防范措施,提高公众的自我保护意识和能力。
三、防洪工程建设1. 加固堤防:对于堤防存在缺陷和老化的地方,进行修复和加固,确保其承受洪水的能力。
2. 建设水库和调蓄池:在重要的洪水易发区域建设水库和调蓄池,用于调节洪水的峰值和提供紧急水源。
3. 河道改造:对于治理不善和泥沙淤积严重的河道,进行改造工程,增加其排洪能力。
4. 架设临时抗洪设施:根据实际需要,在洪水来临前及时架设临时抗洪设施,如临时栅栏、护岸等,防止洪水进入城区。
四、应急预案1. 建立联防联控机制:在洪水季节,建立联防联控机制,加强与各相关部门的沟通和协调,及时分享信息和资源。
2. 安排预警系统:完善预警系统,及时向公众发布洪水预警信息,引导人们采取自我保护措施。
3. 储备救援物资:提前储备必要的救援物资,如救生衣、食品、药品等,以备洪水发生后使用。
4. 制定撤离计划:根据地区特点和实际情况,制定详细的撤离计划,确保人们在洪水发生时迅速有序地撤离到安全地带。
五、社会参与和保障1. 民众培训和演练:开展防汛培训和演练活动,提高公众的应对洪水的能力和逃生技能。
2. 建立志愿者服务队伍:组建一支防汛志愿者队伍,在洪水来临时协助政府开展救援和抗洪工作。
施工度汛计划
施工度汛计划
为做好本工程的度汛防洪准备工作,特制定本施工度汛计划。
一、度汛防范目标
1. 确保在汛期工程施工的安全,防止人员伤亡;
2. 采取有效措施,最大限度减少汛期给施工造成的损失。
二、防汛措施
1. 加强值班值守,密切关注汛情,及时采取相应的防范措施;
2. 落实防汛责任,各部门和施工单位要制定具体的防汛预案;
3. 加固施工现场防洪设施,检查排水系统,确保畅通;
4. 积极做好施工现场的防汛物资储备工作;
5. 汛期暂停大型危险操作,停工停产或转移到安全地带;
6. 制定汛期人员转移和重要设备搬迁预案。
三、度汛期间管理
1. 设立防汛指挥部,负责统筹指挥各项防汛工作;
2. 加强巡视检查,发现问题及时处理;
3. 监测水情变化,及时报告上级主管部门;
4. 做好汛期的善后工作,汛后及时评估损失并恢复施工。
四、本计划自发布之日起实施,由各部门和施工单位负责组织实施。
水利工程度汛专项方案
一、方案背景为确保本年度水利工程在汛期安全度汛,根据《水利工程建设安全生产管理规定》和《水利部关于进一步做好在建水利工程安全度汛工作的通知》等相关要求,结合本工程实际情况,特制定本专项方案。
二、度汛目标1. 保障工程安全度汛,确保人员生命财产安全。
2. 保障工程设施安全,减少汛期损失。
3. 保障下游地区防洪安全,降低洪水灾害风险。
三、度汛措施1. 组织机构与职责(1)成立度汛工作领导小组,负责统筹协调度汛工作。
(2)设立度汛办公室,负责日常度汛工作的组织实施。
(3)明确各部门、各岗位的度汛职责,确保度汛工作落实到位。
2. 度汛方案编制(1)根据工程特点,编制详细的度汛方案,包括工程度汛措施、应急预案、监测预警等。
(2)度汛方案应经项目法人批准,并报有管辖权的防汛指挥机构备案。
3. 度汛准备(1)加强物资储备,确保度汛期间物资供应充足。
(2)完善度汛设施,如排水设施、围堰、护坡等。
(3)组织人员培训,提高度汛人员的应急处置能力。
4. 度汛监测与预警(1)建立汛情监测系统,实时掌握工程运行状态和上下游水情。
(2)加强与气象、水文等部门的沟通,及时获取雨情、水情等信息。
(3)制定预警机制,确保在汛情发生时能够及时发布预警信息。
5. 度汛应急处置(1)制定应急预案,明确应急处置流程和责任分工。
(2)加强应急演练,提高应急处置能力。
(3)确保应急物资、设备和人员到位,随时应对突发情况。
6. 度汛后期总结(1)度汛结束后,对度汛工作进行总结,分析存在的问题和不足。
(2)根据总结结果,改进度汛措施,提高度汛能力。
四、度汛保障1. 加强组织领导,确保度汛工作落到实处。
2. 加大资金投入,确保度汛工作顺利开展。
3. 强化监督检查,确保度汛措施落实到位。
4. 加强宣传引导,提高全社会防汛意识。
本专项方案自发布之日起实施,如有未尽事宜,可根据实际情况予以补充和调整。
工程防汛度汛方案及措施
工程防汛度汛方案及措施随着气候变化与人类活动的影响,自然灾害频发成为了人类社会面临的严重问题之一。
其中,洪水灾害是一种常见的自然灾害,给人类社会造成了严重的经济损失和人员伤亡。
为了减少洪水带来的损失,预防和控制洪水成为了人们日益关注的问题。
工程防汛度汛方案及措施是预防和控制洪水的重要手段之一。
本文将从工程防汛度汛的概念、实施目标、方案以及措施等方面展开讨论。
一、工程防汛度汛的概念工程防汛度汛是指借助工程手段,通过加固堤坝、整治河道、加大排水能力、建设抗洪设施等措施,以预防和减轻洪水对人类社会造成的危害,保护人民生命财产安全的一种综合性措施。
它既包括预防性措施,也包括紧急应对措施。
工程防汛度汛通常需要进行长期的规划和实施,包括改善和管理自然水文条件、控制和规划城市、农村建设、完善水利设施等。
二、工程防汛度汛的实施目标1. 预防洪水灾害。
工程防汛度汛的首要目标是减少洪水对人类社会造成的危害。
通过优化河道、加固堤坝、提升排水能力等工程手段,有效地减少了洪水的暴发和泛滥,从而降低了洪水对人类社会的危害。
2. 保护人民生命财产安全。
工程防汛度汛通过加固防洪设施、规划建设安全地带等措施,有效地保护了人民的生命财产安全,降低了洪水灾害对人类社会的损失。
3. 提高应对灾害的能力。
工程防汛度汛的另一个重要目标是提高社会的抗灾能力。
通过预警系统、抗洪设施、应急预案等措施,有效地提高了社会应对灾害的能力,减少了灾害造成的风险和损失。
三、工程防汛度汛的方案1. 发展多功能水利工程。
为了有效减少洪水对人类社会的危害,应加强对河道、湖泊、水库等水域的综合治理,发展多功能水利工程。
多功能水利工程不仅可以有效地控制洪水,还可以提供人类生活和生产所需的水资源,同时也能够改善生态环境。
2. 加强基础设施建设。
为了提高社会抗灾能力,应加强基础设施建设。
包括加固堤坝、整治河道、提升排水能力、建设抗洪设施等方面。
这样可以有效地减少洪水造成的损失。
安全生产措施工程度汛方案
安全生产措施工程度汛方案一、总则为确保工程安全生产,有效防范汛期可能带来的安全风险,减少因降雨引起的灾害,提高工程安全保障水平,制定本汛期安全生产措施工程度汛方案。
本方案适用于工程建设项目的防汛工作管理,要求全面落实安全生产责任,切实保障工程施工、设备运行的安全稳定。
二、风险评估1. 汛期前风险评估:在汛期来临前,组织专业人员对工程所在地的气象、水文情况进行评估,分析可能出现的洪水、山洪、滑坡、泥石流等自然灾害风险,制定应对措施。
2. 汛期中风险监测:加强对工程周边地区的气象、水文监测,并及时调整应急预案,做好应急准备工作。
三、汛期施工管理1. 按照《建设工程安全生产法规和标准》和《道路桥梁工程施工安全作业规程》的规定,加强对施工人员的安全教育和培训,确保他们了解汛期安全施工的相关规定和操作方法。
2. 针对不同的工程施工环境和特点,制定相应的汛期施工方案,合理安排施工人员的工作计划,确保施工过程中的安全。
3. 检查、维护和整改施工现场的安全设施和设备,确保设施和设备的完好有效。
4. 强化对施工现场的安全巡视和检查,定期进行一次全面的安全检查,及时发现和解决安全隐患。
5. 对危险性较大的施工工序,加强现场质量安全管理,确保施工质量和施工安全。
四、设备运行管理1. 对重要设备进行定期检查和维护,确保设备在汛期能够正常运转。
2. 针对汛期可能带来的水患风险,提前做好设备的防护措施,确保设备的稳定和安全。
3. 设备运行人员要按照操作规程,加强安全防护意识,确保设备的安全运行。
五、应急预案1. 制定汛期应急预案,详细规定汛期的应急工作流程和应急措施,包括各级应急响应单位的任务责任,以及应急物资的储备和调配等。
2. 各级应急响应单位要根据预案,做好应急物资的储备和调配工作,并进行定期检查和更新。
3. 各级应急响应单位要提前组织演练,检验汛期应急预案的可行性和有效性,并及时根据演练结果进行调整和完善。
六、宣传教育1. 汛期前,组织开展安全生产宣传教育活动,通过讲座、宣传栏、海报等形式,提高施工人员的安全意识,增强他们的安全防范意识。
水利工程汛期度汛方案
水利工程汛期度汛方案一、总则水利工程汛期是指在特定时期内,由于降雨较多或者其他因素的影响导致水位上升,甚至发生洪灾的情况。
在汛期,应该采取一系列的预防措施和应急处理措施,以保障水利工程的安全和保障人民生命财产安全。
二、汛期预案1. 水情监测在汛期来临之前,要利用各种水情监测手段对水库、河道等进行水情监测,及时了解水位、流量等情况,并根据监测结果及时进行预报和预警。
2. 水库调度在汛期来临之前,水库管理部门要根据水情监测的情况,调整水库蓄水情况,保持一定的蓄水量,以备汛期需要。
3. 人员准备在汛期来临之前,要对相关人员进行培训,提高其对汛期安全工作的认识和应对能力,提前准备好相关设备和物资。
4. 应急预案制定完备的应急预案,明确各种应急措施的具体执行步骤和责任人。
三、汛期防范1. 水库防洪在汛期来临之前,要对水库进行整治和加固,确保其堤岸、防洪闸等设施的完好性。
2. 河道清淤在汛期来临之前,要对各条河道进行清淤工作,保障其畅通,以减少洪水泛滥的可能。
3. 疏浚排水在汛期来临之前,要对各类排水管道进行疏浚工作,保障排水通畅。
四、汛期应急处理1. 水位监控在汛期来临之际,要加强水位监控工作,随时了解水位变化情况。
2. 水库调度汛期来临时,要根据实际情况及时调整水库蓄水情况,避免因水库过满引发洪灾。
3. 河道巡查汛期来临时,要加强对各条河道的巡查工作,及时发现水情异常,采取措施避免漫堤和决口。
4. 应急处置汛期来临时,要按照应急预案的要求,采取各种应急处置措施,包括堵漏补缺、疏浚排水等。
五、汛后恢复1. 损毁评估汛期过后,要对各水利工程进行损毁评估,及时了解损失情况。
2. 修复恢复汛期过后,要根据损毁评估情况,及时进行修复恢复工作,保障水利工程的安全和可持续发展。
3. 总结经验汛期过后,要总结经验教训,加强水利工程建设和管理工作,提高水利工程抗洪能力,减少损失。
六、汛期方式1. 信息发布汛期来临之前,要及时发布水情信息,告诉人们当前水位、流量等情况,以便人们采取相应的防范措施。
