井字吊安装施工方案
脚手架现场施工方法(井字架)

井字架方案

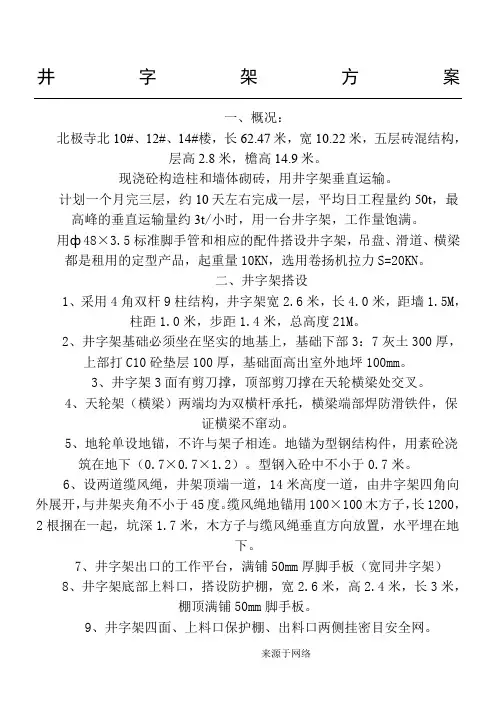

一、概况:
北极寺北10#、12#、14#楼,长62.47米,宽10.22米,五层砖混结构,
层高2.8米,檐高14.9米。
现浇砼构造柱和墙体砌砖,用井字架垂直运输。
,最
用横梁 1 1.5M, 2厚, 4
5
6
1200,2根捆在一起,坑深1.7米,木方子与缆风绳垂直方向放置,水平埋在地
下。
7、井字架出口的工作平台,满铺50mm厚脚手板(宽同井字架)
8、井字架底部上料口,搭设防护棚,宽2.6米,高2.4米,长3米,
棚顶满铺50mm脚手板。
9、井字架四面、上料口保护棚、出料口两侧挂密目安全网。
10、井字架、工作平台、单排外架子,步距相同搭成一体,并与结构
连牢。
11、上料口、出料口,按规定安装防护栏门,双层互控。
12、按设备部门提供的井字架导轨安装要求,在井字架内侧固定导轨,导轨上下垂直,左右平行等距,导轨应顺直,平滑无弯曲或凹凸现象。
13、卷扬机与井字架的距离约20米,卷扬机搭防护棚,棚顶满铺50厚脚手板,面对井架的方向搭防护屏障(钢管架子或钢筋网)地面上的钢
3
115米。
4
5
6
8
部门验收不能使用。
井字架搭设施工方案

井字架搭设施工方案一、工程概况本工程建筑物屋面标高12.6米,共3层,由于本工程三栋别墅,建筑面积小,计划搭设2 部井字架(11栋与12栋中间和12栋与13栋中间各一部),井字架搭设高度为18米,每托均为1.8米,立柱材料为L75757毫米,横杆材料L60605毫米,斜杆材料为L50504毫米,斜杆上用双螺杆联接,起重量为1~1.5吨,限载0.8T。
整个井字架设4道缆风绳与地面成45~50度夹角。
井字架内走轨6.5cm,比重块导轨1.5寸钢管,底座、天梁用12槽钢。
二、安装方案1、施工前的工作(1)、井架安装前应对安装人员进行安全技术交底。
(2)、对要安装的井架的规格质量和场地环境进行全面检查,确定符合规范和产品说明中的有关要求。
(3)、安装班组人员要有明确的分工,确定指挥人员、设置安全警戒区、挂设安全标志,并派监护人员排除作业障碍。
(4)、安装作业前检查的内包括:①、电气设置是否安全可靠②、基础位置和做法是否符合要求③、必备的各种安全装置是否具备和性能是否可靠2、井架安装(1)、安装程序:基础处理→回顶搭设→底座安装→立杆→横杆→斜杆→标准节→顶部结构。
(2)、将钢井架底架栓结,置于基础平面上,校正水平及方框四角90;将底架与基础钢件焊牢。
(3)、安装井架前,检查底架与基础的紧固,井架首节安装,将各条立杆连接在底座上,横杆、斜杆、导轨继而连接好所有的连接螺栓,暂不拧紧,校正立杆垂直度,框架平面900角校正,边校正边紧固连接螺栓。
每个杆件螺栓应采用板手扭紧牢固、可靠,不得松动。
(4)操作前应先铺好木枋、面板,但不得有探头板。
(5)第二节按第一节方法安装。
(6)架设时应每7托高检验一次垂直度和四角方正,并填写验收表,垂直度偏差控制在10001以内,即本井架允许垂直2cm以内。
(7)顶节安装应注意:顶架滑轮方向相同,注意上部的自由限定高度。
(8)浇筑砼时,在首层及每隔一层各埋设L50×50×1.5钢筋,伸出与井架作刚性连接,并在天面层加设一度刚性拉结。
井字架专项施工方案

井字架专项施工方案一、施工准备工作在进行井字架的施工前,需要进行充分的准备工作,确保施工顺利进行。
主要包括以下步骤:1.完善设计方案:根据具体工程要求和需求,设计出合理的井字架结构方案。
2.准备施工材料和工具:准备所需的钢材、连接件、起重设备等施工材料和工具。
3.确定施工人员及责任分工:确保施工人员熟悉工作内容并合理分工,提高施工效率。
4.安排施工计划:制定详细的施工计划,明确各施工环节和时间节点,保证施工进度。
二、井字架施工流程1. 基础施工1.1 开挖基坑:根据设计要求,开挖适量深度的基坑,清除杂物。
1.2 浇筑基础:在基坑内浇筑混凝土基础,确保基础稳固。
2. 立柱安装2.1 设置参考线:根据设计图纸,确定立柱的位置和高度参考线。
2.2 安装立柱:将钢柱按照设计要求固定在基础上,并进行垂直度和水平度检查。
3. 横梁安装3.1 安装横梁支座:根据设计要求,在立柱上安装横梁支座。
3.2 安装横梁:将横梁与支座连接固定,保证横梁水平并符合设计要求。
4. 横撑和斜撑安装4.1 安装横撑:根据设计要求,设置和固定横撑,增强井字架整体稳定性。
4.2 安装斜撑:根据设计要求,设置和固定斜撑,提高井字架的承载能力。
三、施工安全措施1.使用标准化安全帽、安全带等防护装备。
2.施工现场要保持整洁有序,防止杂物堆放和打磨出现的粉尘等。
3.施工人员要经过专业培训和持证上岗,严格按照操作规程执行。
4.施工过程中,定期进行安全检查,发现隐患及时处理。
四、施工质量验收1.施工结束后,对井字架的立柱、横梁、横撑等部位进行全面检查。
2.检查是否符合设计图纸要求,结构是否牢固,尺寸是否准确。
3.对井字架进行负荷测试,确保其承载能力符合要求。
结语井字架作为一种重要的临时支撑结构,在工程建设中扮演着重要的角色。
通过严格按照施工方案的要求进行施工,能够保证井字架的质量和安全性,为工程建设提供有力支撑。
希望本文提供的井字架施工方案可以为相关施工人员提供参考,保障工程施工顺利进行。
井字架专项施工方案

井字架专项施工方案曹安路1488号好美家装饰装修工程井字架施工方案上海智富建设工程有限公司曹安路好美家项目经理部目录第一章编制依据 (3)第二章工程概况 (3)第三章安装方案 (4)第四章正确使用和维护 (7)第五章安全防护装置及要求 (7)第六章电气及卷扬机 (9)第七章使用前的试验 (9)第八章安全防护措施 (10)第九章文明施工 (11)第十章安装验收 (11)第十一章井架拆除 (12)第十二章井架计算书 (13)架体与建筑物砼连接图 (23)井字架平面布置图 (24)井架专项施工方案第一章编制依据《龙门架及井架物料提升机安全技术规范》JGJ88-1992 中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社;第二章工程概况工程位于上海市嘉定区曹安路与祁连山路交叉口,原好美家建材超市结构改建及装饰装修工程。
用地面积11899.70㎡.工程建筑面积为35699.1 m²,层数3层建筑总高度17m,局部高度21m。
本工程计划布置三台物料提升架(单笼),两台用作前期拆除及局部施工用,备用一台待大面积工程开始施工用。
主要用于室内物料的垂直运输和屋面防水施工。
选用广东省佛山市佛宇建设机械有限公司生产的SSB100型货用升降机。
,使用∠80×∠80×8的角钢为主杆,其平面尺寸为3.1×2.1m,货笼尺寸2.7×1.8×1.8,货笼自重650kg,额定载重量1000kg,该工程最大安装高度24m,附墙架间距6m;选用佛山市佛宇建设机械有限公司生产的卷扬机,外型尺寸为1.28×1.2×0.7M.第三章安装方案1、施工前的准备工作:①井架安装前应对安装人员进行安全技术的培训。
对质量及安全防护要求详细交底。
②安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。
井字架施工方案

井字架施工方案一、工程概况:本工程为江门市大长江CDK联合厂房办公楼,三层钢筋混凝土框架,总建筑面积为37815.7M2,其中办公楼面积为3174M2,高10.4米.厂房面积为32985.7M2,层高8.2米,由于厂房是钢结构屋顶,所以公司决定不安排井字架,只安排一台井字架在办公楼9-10轴间.根据《龙门架及井字架物料提升机安全技术规程》(JGJ88—92)规定,特制定如下要求。
二、施工作业对井字架钢架的要求1、每一施工区段的楼面混凝土要在24小时内完成。
2、能满足同时几个工种,三个区段交替施工作业的需要。
3、符合施工安全规范要求,保障各工种作业班人员的人身安全。
三、井字架的搭投要求:1、平面布置:按施工平面图的要求合理部署井字架。
2、搭设高度:7节×1.8/节=12.6M(从外地台自然高度计)。
3、为加快捣楼面混凝土的速度,原有井架平衡块改为吊斗。
4、各种安全防护装置齐全,防雷、防漏电等措施满足规范要求。
四、井字架安装步骤与要求:1、井字架与卷扬机按平面布置要求捣制混凝土机座,厚度不应小于300mm,强度不小于C20,有预埋地脚螺栓(钢筋)。
2、吊斗架底基座相对地面下沉1.5米以上,且有排水设施。
3、架体的安装必须按钢井架的结构形式连接逐节加高,安装企柱时要注意上部连接板的方向,不能偻反。
企柱连接螺栓用M16,其余不能小于M12。
每节架的联结螺栓要全部穿好安装后才能紧固,不能漏装,不得留有槎口,安装到一定高度时(一般不大于8m)应采取临时支撑或临时缆见绳固定,并进行初校正。
顶轮布置及外导轮安装时有偏边要求,上横梁槽钢在架顶也有偏边,其具体尺寸安装时,根据实际要求而定。
但总的要求吊盘和吊斗的钢丝绳与导轨保持平行,不能有撑拉、斜拉的现象,以免造成钢丝绳负荷过重断裂。
4、井架安装到要求高度且经检查基本稳定后,必须立即安装缆风绳,缆风绳应选用多股钢丝绳(不少于11股),缆风绳安装完毕后方可进行其他工序施工,且人员不得在未安装的架体上攀登。
建筑工程施工管理之井字架施工方案

经典资料,WORD文档,可编辑修改
施工升降机井吊
施工方案
编制
审核
日期
井吊施工方案
一、工程概况
1、工程名称:维修办公楼
2、工程地点:昆明市寻甸县
3、结构类型:砖混结构
4、建筑面积:2490㎡
5、结构设计:抗震设防烈度为8度,设计使用年限为50年,屋面防水等级为Ⅱ级;
1,安装前技术交底
双吊篮井字吊安装前,执行人根据搭设方案、安全操作规程和厂家的出厂使用说明中有关具体内容进行交底;具有针对性地对井架基础、架体安装附着、七项安全装置、试车、保养、润滑、安装人员防护用品等方面进行具体交底;并认真督促执行情况;
二、提升架安装程序
1、首先检查地基是否符合规范要求,低架提升机的基础,应符合下
列要求:A、土层压实后的承载力应不小于80kPa;B、浇注C20号混凝土厚度1100mm;C、基础表面应平整,水平偏差不大于10mm;D、基础应有排水措施,不得有积水浸泡基础;
2、安装前,首先检查井字架体的直线度,导轨的平行度,导轨对接
点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在 1.5‰以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止;
3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺
栓;。
施工升降机(井字架)专项施工方案

施工升降机(井字架)施工方案工程概况:本工程温哥华城六期1~6#楼,结构类型为框架剪力墙结构,结构顶标高为33米.根据工程的垂直运输需要和安全技术要求的规定,本工程计划搭设施工升降机(井字架)6台.一、施工准备:1、产品选择:根据JGJ59—99标准要求,决定选用宁波市五星电梯制造有限公司生产的SSD100型施工升降机成套设备,根据施工要求分析如下:A:此产品的导轨架标准节为3.8*1。
85*1.5米.B:施工工程屋顶结构标高为33米。
C:为了满足施工时安全使用要求,导轨必须达到36米。
根据A、B、C三种情况分析,导轨架搭设应为36米,以此标准组织进货。
二、提升架的基础基础尺寸为2512mm*4600mm板厚300mm,基础钢筋三级钢12双层双向间距200mm,混凝土强度为C20 ;三、附墙架1、提升机附墙架的设置应符合设计要求,其间隔不大于9m拉一道附着装置;2、附墙架与架体及建筑之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上。
严禁使用铅丝绑扎。
3、附墙架的材质应与架体的材质相同,不得使用木杆、竹杆等做附墙架与金属架体连接。
4、型钢制作的附墙架与建筑结构的连接采用预埋专用螺栓连接.十四、限位保险装置1、物料提升机设断绳保护装置、上极限限位装置,30cm以上的高架提升机设下极限限位装置、缓冲器和超载限制器。
2、井字架断绳保护装置采用夹轨式,安全停靠装置使用与吊笼安全门联动,上下极限限位装置采用机械式,吊笼的越程不大于3m,所有保险装置确保安全可靠。
3、在便于司机操作的位置设置紧急断电开关,在紧急情况下,能及时切断提升机的总控制电源。
当提升机总电源被切断时,工作照明不断电。
五、缆风绳(1)采用缆风绳固定架体,缆风绳采用直径大于9。
3mm的圆股钢丝绳,提升机架体高度在20m以下时设一组(四根),20~30m设二组,以后每增加10m增设一组。
(2)缆风绳在架体四角同一水平面上对称设置,与地面夹角在45~46度,其下端采用与钢丝绳拉力相适应的花篮螺丝与地锚拉紧连接,严禁栓在树木、电杆等其他物体上。
井架施工方案

1、总体要求严格执行有关安全生产法规,井字架搭设时,施工现场应服从施工现场项目经理、施工员、安全员正常的指挥,班组长、操作工人应按《建筑施工安全检查标准》JGJ59-99中搭设标准执行,同时认真学习《建设部建筑管理司2001.5的建筑施工安全检查标准实施指南》。
2、井架布置根据本工程建筑物高度及施工现场实际情况,布置数台井架/卷扬机以满足现阶段施工需要。
井字架布置位置详见附图。
3、井架基础1)井架高度均为24M ,按照规范要求基础埋设深度不得少于高度1%且最浅不应少于30cm的规定,在清除表面松散浮土后挖下30cm。
井字架搭设之前应先测量基础面是否水平,四角高度差不应超过3cm。
2)先绑扎好基础钢筋,在预埋Ø20螺栓及避雷接地棒后用C30混凝土浇筑30cm,底板砼尺寸2500×3000×300。
内配Φ14﹫200双向钢筋网,上垫底脚板,安置底脚板时应校正水平,垂直偏差不应大于5mm。
4、主体安装1)操作时所使用的工具应放妥,以免坠落伤人。
安装时要检查构件是否完好,连接螺丝应满栓旋紧,导轨保证平直。
2)搭至第三节时必须设钢管连接主体脚手架作临时拉结。
3)井架高度达到15米时必须设置一道缆风绳,高度超过15米时每增加10米设置一道缆风绳,每道缆风绳均有四根分别连接在井字架的四角上。
缆风绳底必须栓结在各自专用的地锚上,严禁栓结在树木、电杆、砖墙等物体上,上、下两道缆风绳不得栓结在同一地锚上。
缆风绳必须使用钢丝绳,一般情况选用钢丝绳直径不小于9 mm。
4)井架搭设人员必须持有《登高架设作业证》才能进行操作。
5)井架搭设过程中注意控制垂直度,搭设完毕后采取吊线锤或经纬仪观测的方法进行垂直度观测,垂直度偏差不得大于H/500,符合要求才能使用。
6)井架最后一节搭设完成后应立即设置与主体结构的可靠连接。
5、其他注意事项1)地滑轮不得开口,天轮应有足够的灵活性。
2)吊篮载重量不得大于500kg,吊索钢丝绳必须满足安全系数,吊篮必须设断索保险和冲顶限位保险,使用黄色油漆刷涂,停靠楼层牌应醒目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五华区园博园(桃源公园)项目工程井架安装(拆除)施工组织设计编制:审核:批准:江西南昌山湖园林建筑有限公司2013年11 月5 日井架安装(拆除)施工组织设计一、工程概况:工程名称:五华区园博园(桃园公园)项目建设单位:昆明市五华区国有资产投资经营管理有限公司设计单位:云南省城乡规划设计研究院监理单位:云南城市建设工程咨询有限公司施工单位:江西南昌山湖园林建筑有限公司本项目规划用地面积212.78亩(约14公顷),总面积141853m2 ,南北最长距离594m,东西最长距离350m。
本项目包括1-9栋配套用房,其中1栋建筑面积为9803.8m2,2栋建筑面积为1604.26m2,3栋建筑面积为1066.74m2,4栋建筑面积为992.36m2,5栋建筑面积为1292.32m2,6栋建筑面积为1116.88m2,7栋建筑面积为1116.88m2,8栋建筑面积为1116.88m2,9栋建筑面积为4381.5m2,总建筑面积22491.62m2。
建筑地上3-5层,地下一层,建筑高度25.6m。
框架结构,抗震设防烈度八度,设计年限50年。
井架位置上空无输电线路。
二、编制依据编制本工程井架搭设、拆除施工方案的依据:1、中华人民共和国行业标准《龙门架及井架物料提升机安全技术规范》JGJ88-92。
2 、中华人民共和国行业标准《建筑施工高处作业安全技术规范》JGJ80-91。
3 、中华人民共和国行业标准《施工现场临时用电安全技术规范》JGJ46-88。
4 、中华人民共和国行业标准《建筑施工安全检查标准》JGJ59-99。
5 、中华人民共和国行业标准《建筑机械使用安全技术规程》JGJ33-2001三、垂直运输机械的选择根据工程规模、工期及施工现场情况,本工程各阶段施工时所需材料不多,垂直运输机械方要运送钢筋、空心砖、辅材、砂浆、及装饰材料。
选择两台SSD100/100B型号的井式升降机。
使用高度:21m;使用提升高度:16.2;使用时间:2个月。
四、主要组成构件及设备参数主要由JK系列快速卷扬机和井字架及两个吊蓝组成。
井字架由以下构件组成:卷扬机及井架底座、井式导轨、楼层限位装置、缆风绳、连接杆及螺栓等组成。
设备参数设备名称:井字架物料提升机设备性能:载荷1t标准高度:27m。
最大提升高度:24m。
井架承载力:3t。
提升方式:双蓝分加紧提升,两个卷扬机各自独立运转。
倾斜角:≯3‰。
基础尺寸:长×宽×深为:2500mm×2000mm×1200mm(详见井式提升机底座基础示意图)。
吊蓝尺寸:长3600mm;宽1380mm;高1980mm。
限制装置:限高电控器;超重限制器;钢绳张紧器。
卷扬机:JK-1型两台。
钢丝绳选用钢丝绳选用直径为12.50mm的钢绳,厂家提供的钢绳技术参数为:规格6×19;使用拉力1.4t;破断拉力8.27t;钢绳抗拉强度为170kg/mm2。
钢丝绳拉力计算:S=P/(a·η)式中 S——钢丝绳最大工作拉力(N);P——提升荷载(N);a——承载钢丝绳分支数;η——滑轮组总效率。
(取2)S=1t/(3×2)=0.167tn=Sp/S式中n——安全系数,取9;Sp——钢丝绳破断拉力(N);S——钢丝绳最大工作拉力(N)。
Sp=ns=9×0.167=1.5t根据计算得出所选用钢丝绳能满足使用要求。
检查钢丝绳无折断、压扁、刮伤、无锈蚀和硬弯现象,如果断丝紧靠一起形成局部聚集,则钢丝绳应报废。
如这种断丝聚集在小于6d的绳长范围内,或者集中在任一支绳股里则不得使用,外层钢丝磨损达到其直径的40%时井架安装位置图:五、人员组成1.现场负责人:杨树文负责提供人员、场地及料具,提供安全保证及措施,控制工程进度。
2.安装作业技术指导:胡爱珍提供安装作业指导书,处理安装过程中出现的技术问题,监督安全作业,禁止违章行为。
3.现场安装作业负责人:许涛负责人员安排,料具的准备,安装作业前进行安全与技术交底,具体的工作安排和安全监督。
4.作业班组人员:(具体人员及分工)作业前须由安装负责人对他们进行重点安全技术交底,并对他们的身体状况进行调查,有不合要求的坚决不用。
普工尽量选用曾参与过此项作业的人员。
5.安全员:安排现场安全防护人员,划出一个以安装中心最小半径约10m随着安装高度增高而扩大的安全防护区,工作时禁止行人进入,监督整个安装作业,制止违章行为。
六、基础1.基础地层为粘土层(残积~全风化砂、页岩),硬~坚硬状态,即建筑物设计持力层,承载力为300fak(kpa)。
2.基础装置的埋设基础几何尺寸长×宽×深为:2500mm×2000mm×1200mm,采用C20砼浇筑,浇筑时埋设Φ18~Φ20地脚螺栓4棵,埋设深度≥500mm,基础埋件四个基准点不平度(水平高差)≤L×2/1000(L为两点间的距离,单位为m)。
基础顶面水平偏度≤10mm,同时计算好基础顶面与场地地坪标高高差,保证安装后便于进出平板车、圆宝车,基础砼养护7天后才能安装架体。
3.基础由工程技术人员专人负责。
4.基础验收资料必须要有工程技术负责人签字认可。
六、安装准备1.登高架设人员必须经过专业培训,考试合格后,持证上岗。
2.井架机搭设高度和重量必须严格控制,严禁超负荷使用。
3、工具:锤子、撬棍4、个人防护:操作人员衣服要灵便,袖口、裤脚和腰要束紧,脚要穿软底鞋,头戴安全帽,上井架要佩安全带。
六、安装1、安装顺序基础梁安装→吊笼基座就位→基础节→标准节及轨道→缆风绳(或者附墙)→安装标准节→再附墙→天梁→卷扬机→吊笼→穿绕钢丝绳→空载试机→搭设过道→安装验收2、架体安装(1)、底座安装要平稳、牢固,并有排水措施。
(2)、架身材料应平直,无弯曲或腐蚀,安装要垂直,架身组件与紧固件应齐全良好,整体稳定符合设计要求。
(3)、井架安装应有专人上下指挥、运送钢件应用滑轮,吊物下面不得站人,安装架身应上下呼应,统一指挥,(在井架上安装要佩安全带),脚下铺专用架板(架板最好选用无节把的杉木板,厚度≥5cm)操作宽度单侧不小于50cm。
(4)、按杆件型号规格对应搭设,注意角钢的朝向,保证外观整洁。
(5)、垂直度:垂直偏差在1/400以内,架顶与吊兰使用高度之间要留有2.5m的缓冲距离。
(6)、安装过程中不得向上向下抛掷杆件、工具等材料,应用麻绳提升,麻绳端头应系紧栓牢,避免脱落击伤人员。
(7)、每安装好一节,应用吊线附检查垂直度,校正后把螺栓拧紧上牢。
3、缆风绳:(1)当架身安装到10m高时要拉一组(四条)临时缆风。
架身高在10~15m处应设第一组缆风绳,以后每增高10m再设一组,架顶再设一组。
(2)缆风绳应使用Φ8以上钢丝绳,且每条接头不能多于一个。
不得使用Φ6钢筋和8#铁代替,与地面夹角45~60°,每根缆风应有独立的地锚,缆风与地锚应用花兰罗丝调整松紧。
(3)缆风绳接头及两端的卡子不少于3个,紧固方向正确(卡子大面卡在主绳方向)间距是钢丝绳直径的10倍,且不小于10cm。
(4)调整和拉紧缆风绳应对角同时进行,统一指挥,严禁单向调整,以免造成事故。
(5)地锚要用钢丝绳,埋设要牢固,最好用条石挖坑埋深1m以上。
禁止使用园木、钢筋等做地锚。
不准绑在树上和其他不稳固的地方。
附墙架安装1、根据《龙门架及井架物料提升机安全技术规范》JGJ88-92的要求,结合本工程结构情况,附墙壁架与建筑物间采用刚性件连接,不得用铅丝绑扎。
2、为了增强井架的稳定安全性,井架随着建筑物的增高而增加附墙架,附墙架每两层设一组,房屋顶层设置一组。
3、附墙架不能与脚手架连接。
4、在建筑物结构施工时预埋好铁件,便于安装,并保证足够稳定性。
5、附墙架的材质应与架体材质相同(一般为钢管、机件),不得使用木杆、竹竿等附墙架与金属架体连接。
地锚设置1、根据体工程情况,地锚采用脚手管桩式地锚。
2、每根缆风绳设两根脚手管,并排设置,间距≥500mm,打入深度≥1700mm。
3、靠建筑物一端预埋钢环在现浇梁柱上,套上缆风绳后钢丝卡卡牢。
4、地锚埋设要牢固,禁止使用园木、钢筋等做地锚。
不准绑在树上和其他不稳固的地方。
安全防护安装1、井架卸料平台必须搭设牢固,出料口处设防护门,两侧设防护栏杆。
2、吊篮必须装有超高限位,停层保险和安全门,吊篮两侧装有安全挡板或网片,高度不得低于1m。
3、井架底层需有防护门,搭设防护棚,井架高度超过30m,必须搭设双层安全棚。
4、井架吊篮与每层防护门必须设自动联锁装置。
5、卷扬机必须采用自动控制操作柜,严禁使用电动开关。
6、井架必须装设可靠避雷和接地装置。
7、卷扬机要有防护棚,操作工人视野要清楚,井架架体要用小网眼立网封闭。
8、井架吊篮与每层楼面必须有醒目的信号装置或标志。
9、吊篮升降要有高度标志并设置电铃等上下双向联络信号,且要安装防坠落装置,和超高限位器。
10、井架进料口上方要搭牢固的防护棚,一般不小于2×2m。
卸料平台独立搭设,架板满铺绑牢,距井架不得超过10cm,两侧有1m高的防护栏杆,正面有可开启的安全门。
11、在每一楼层卸料平台位置安装安全停靠装置或断绳保护装置。
12、安装超载限制器,确保不超载运行。
机电安全:1、电源线与井架接触部分要有绝缘措施,井架要设独立的电源开关,设箱加锁。
开关箱至电机的电源线一律使用电缆线,且距离不得超过3m。
2、电机外壳和铁开关箱外壳一律采用接零或接地保护。
条件允许的必须在设备负荷线的首端处安装漏电保护开关。
3、井架高于周围建筑物时(且超过20m)必须装设可靠的接地和避雷装置。
试运行:1、井架安装完成后,应进行空载、满载和超载(10%)试运转,即:空载上下连续运转10分钟,满载和超载应先提升1m停置10分钟后,继续上下循环运行10分钟。
2、试机前必须检查机架、吊蓝边是否有杂物3、开机前检查卷扬机是否需加机油。
4、检查所属电器、电器是否安装正确、可靠。
5、人员必须站在安全的地方。
6、试运转时必须是空载,不少于3个工作循环。
每个工作循环的升降过程中间进行不少于两次正常制动、其中在行程上都应至少一次吊蓝上升的制动。
无异常后,再进行额定荷载试验,试验吊蓝上升时的制动,试验吊蓝下降时的制动。
无异常后,将吊蓝上的重物荷载增加25%。
试验吊蓝上升、下降时的制动是否可靠。
按规定持续运行一个小时,各方面正常即可投入使用。
7、在试运行中应检查井字架、钢丝绳、卷扬机、制动器、电器开关、吊兰、滑轮、缆风绳、地锚以及各种安全装置(限位器、防坠落装置、电铃等)的情况,并认真做好试运转记录,以备交付使用。
