井字架工程施工办法
井字架施工方案

井字架施工方案
一、概述
井字架是一种用于支撑井口并保护井口安全的装置,施工过程中需要严格按照
相关规范和要求进行操作。
本文将详细介绍井字架的施工方案。
二、施工准备
在进行井字架施工之前,需要做好以下准备工作: 1. 检查施工现场,确保安全。
2. 准备所需的施工材料和设备。
3. 制定详细的施工计划。
三、施工步骤
1. 地基处理
在井字架施工之前,首先要对井口周围的地基进行处理,确保地基坚固平整。
2. 安装支撑立柱
将支撑立柱按照设计要求放置在井口周围,确保垂直并扎实。
3. 安装横梁及连接件
将横梁按照设计要求连接到支撑立柱上,使用连接件将支撑立柱和横梁紧密结合。
4. 加固支撑
对支撑立柱和横梁进行加固处理,确保井字架的稳定性和承载能力。
5. 安装安全设施
在井字架上设置安全设施,如扶手、防护网等,确保施工人员的安全。
四、施工质量检验
完成井字架施工后,需要进行质量检验,包括对井字架的稳定性、承载能力等
方面进行检测,确保施工质量符合要求。
五、施工注意事项
1.施工过程中要严格按照相关规范和要求进行操作,确保施工质量。
2.在施工过程中要注意施工场地的安全,做好安全防护措施。
3.施工人员要经过专业培训,并严格遵守施工操作流程。
六、总结
井字架施工是一个复杂而重要的工程,需要严格按照施工方案进行操作,确保施工质量和人员安全。
希望本文提供的施工方案能够对相关工作者有所帮助。
井字架施工方案

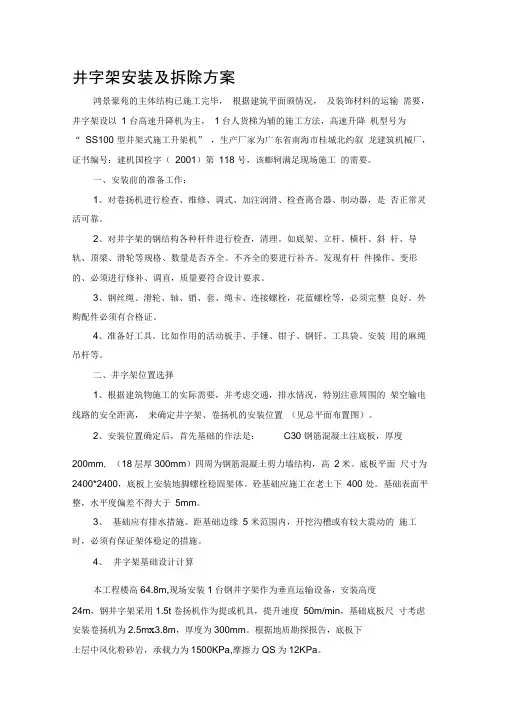

井字架安装及拆除方案鸿景豪苑的主体结构已施工完毕,根据建筑平面颁情况,及装饰材料的运输需要,井字架设以1 台高速升降机为主,1台人货梯为辅的施工方法,高速升降机型号为“ SS100 型井架式施工升架机” ,生产厂家为广东省南海市桂城北约叙龙建筑机械厂,证书编号:建机国检字(2001)第118 号,该蟛轲满足现场施工的需要。
一、安装前的准备工作:1、对卷扬机进行检查、维修、调式、加注润滑、检查离合器、制动器,是否正常灵活可靠。
2、对井字架的钢结构各种杆件进行检查,清理。
如底架、立杆、横杆、斜杆、导轨、顶梁、滑轮等规格、数量是否齐全。
不齐全的要进行补齐。
发现有杆件操作、变形的、必须进行修补、调直,质量要符合设计要求。
3、钢丝绳、滑轮、轴、销、套、绳卡、连接螺栓,花蓝螺栓等,必须完整良好。
外购配件必须有合格证。
4、准备好工具。
比如作用的活动板手、手锤、钳子、钢钎、工具袋、安装用的麻绳吊杆等。
二、井字架位置选择1、根据建筑物施工的实际需要,并考虑交通,排水情况,特别注意周围的架空输电线路的安全距离,来确定井字架、卷扬机的安装位置(见总平面布置图)。
2、安装位置确定后,首先基础的作法是:C30 钢筋混凝土注底板,厚度200mm, (18层厚300mm)四周为钢筋混凝土剪力墙结构,高2米。
底板平面尺寸为2400*2400,底板上安装地脚螺栓稳固架体。
砼基础应施工在老土下400 处。
基础表面平整,水平度偏差不得大于5mm。
3、基础应有排水措施。
距基础边缘5 米范围内,开挖沟槽或有较大震动的施工时,必须有保证架体稳定的措施。
4、井字架基础设计计算本工程楼高64.8m,现场安装1台钢井字架作为垂直运输设备,安装高度24m,钢井字架采用1.5t卷扬机作为提或机具,提升速度50m/min,基础底板尺寸考虑安装卷扬机为2.5m x3.8m,厚度为300mm。
根据地质勘探报告,底板下土层中风化粉砂岩,承载力为1500KPa,摩擦力QS为12KPa。
井字架搭设施工方案

井字架搭设施工方案一、工程概况本工程建筑物屋面标高12.6米,共3层,由于本工程三栋别墅,建筑面积小,计划搭设2 部井字架(11栋与12栋中间和12栋与13栋中间各一部),井字架搭设高度为18米,每托均为1.8米,立柱材料为L75757毫米,横杆材料L60605毫米,斜杆材料为L50504毫米,斜杆上用双螺杆联接,起重量为1~1.5吨,限载0.8T。
整个井字架设4道缆风绳与地面成45~50度夹角。
井字架内走轨6.5cm,比重块导轨1.5寸钢管,底座、天梁用12槽钢。
二、安装方案1、施工前的工作(1)、井架安装前应对安装人员进行安全技术交底。
(2)、对要安装的井架的规格质量和场地环境进行全面检查,确定符合规范和产品说明中的有关要求。
(3)、安装班组人员要有明确的分工,确定指挥人员、设置安全警戒区、挂设安全标志,并派监护人员排除作业障碍。
(4)、安装作业前检查的内包括:①、电气设置是否安全可靠②、基础位置和做法是否符合要求③、必备的各种安全装置是否具备和性能是否可靠2、井架安装(1)、安装程序:基础处理→回顶搭设→底座安装→立杆→横杆→斜杆→标准节→顶部结构。
(2)、将钢井架底架栓结,置于基础平面上,校正水平及方框四角90;将底架与基础钢件焊牢。
(3)、安装井架前,检查底架与基础的紧固,井架首节安装,将各条立杆连接在底座上,横杆、斜杆、导轨继而连接好所有的连接螺栓,暂不拧紧,校正立杆垂直度,框架平面900角校正,边校正边紧固连接螺栓。
每个杆件螺栓应采用板手扭紧牢固、可靠,不得松动。
(4)操作前应先铺好木枋、面板,但不得有探头板。
(5)第二节按第一节方法安装。
(6)架设时应每7托高检验一次垂直度和四角方正,并填写验收表,垂直度偏差控制在10001以内,即本井架允许垂直2cm以内。
(7)顶节安装应注意:顶架滑轮方向相同,注意上部的自由限定高度。
(8)浇筑砼时,在首层及每隔一层各埋设L50×50×1.5钢筋,伸出与井架作刚性连接,并在天面层加设一度刚性拉结。
井字架脚手架施工方案

井字架脚手架施工方案一、方案背景井字架脚手架是一种常见的脚手架结构,适用于建筑施工、维修和装修工程。
本文档将介绍井字架脚手架的施工方案,包括所需材料、施工流程和注意事项,以确保脚手架的安全和稳定性。
二、所需材料1.钢管:直径为48mm,壁厚为3.5mm的Q235无缝钢管,长度根据具体需求进行裁剪。
2.脚手架杆件:长度为1.5m的踏板、长度为1.35m的水平杆和长度为1.2m的立杆。
3.棱形钢:规格为50mm×50mm×4mm,长度根据具体需求进行裁剪。
4.脚手架钢管连接件:包括直角肘、单杯连接、双杯连接等。
5.脚手架底座:用于支撑脚手架的平衡底座。
6.扣件:用于连接脚手架杆件和钢管连接件的扣件。
7.手动工具:包括扳手、螺丝刀、扳钳等。
三、施工流程1.确定脚手架位置:根据工程需求和设计要求,确定脚手架的位置和高度。
2.搭建水平杆:根据所需高度,在地面上搭建水平杆,确保水平杆平稳并且牢固固定。
–安装底座:将脚手架底座均匀分布在水平杆的下方,调整底座高度,使之与地面平齐,并用螺丝固定。
–连接水平杆与底座:使用扣件将水平杆和底座连接起来,确保连接紧固。
3.安装立杆:将立杆插入底座上的预设孔中,调整立杆的位置使之竖直,并用扣件固定立杆。
4.连接水平杆和立杆:使用扣件将水平杆与立杆连接起来,确保连接紧固。
5.搭建踏板:将踏板平铺在水平杆上,使用扣件将踏板与水平杆连接起来,确保连接紧固。
6.添加棱形钢支撑:根据需要,在脚手架的四角添加棱形钢支撑,使用扣件将棱形钢与水平杆和立杆连接起来,确保连接紧固。
7.检查和调整:搭建完井字架脚手架后,需要对脚手架进行检查,确保各个部件连接紧固、稳定牢固。
四、注意事项•施工前,应对所需材料进行检查,确保材料的质量合格,避免使用损坏或劣质材料。
•在搭建脚手架的过程中,需逐步检查各个连接处,确保扣件安装正确,紧固可靠。
•搭建脚手架时应遵循先高后低的原则,逐层搭建,确保稳定性和安全性。
井字架施工方案

井字架及卸料平台专项方案1.井字架规格:扣件式钢管井字架,外型尺寸 3.5m×2.5m,起重量为1000公斤,高度为22m,井架搭设在楼北侧5~6轴之间。
2.井字架具体搭设方案及技术要求:3.1.井字架搭设范围内的地基夯实找平,做好排水处理,并在立杆下砼浇筑长4m、宽25cm、厚15cm的地梁,地梁上垫5cm厚的松木板,松木板上为10#槽钢,底部周围绑扫地杆。
3.2.按规定尺寸进行搭设,钢木不混用,立杆间距1m,横杆间距1.2m,井架四周全部设双立杆,四周外侧搭设十字盖,从底一直到顶,斜杆与地面夹角为60°,井架立杆垂直度偏差不超过井架高度的1‰,钢管接头采用对接作业时,相邻两根立杆相互错开一步架,井架外侧两面满挂立网,与结构每层拉接牢固。
3.3.导轨垂直度及间距尺寸的偏差不大于±10mm,保证吊盘运行的任何一点不脱轨。
3.4.井字架封顶处设置一组缆风绳。
缆风绳采用12.5mm钢丝绳,对角设置,与地面角为60°,并单独设置地锚,东北角和西北角两根缆风绳地锚设置在自然地面,深挖1.5米,放入过梁,以花兰螺丝与地锚连接调节松紧。
东南和西南角地锚设置在结构上以φ16钢筋作好预埋。
3.5.地轮单独设置地锚,地锚坑深1m,宽50cm,以φ12钢筋和10mm钢板作埋件,并以砼浇筑,天轮架安装双根天轮梁,并加绑八字撑。
3.6.井架安装避雷装置,避雷针使用φ12镀锌钢筋,绑架时和架体绝缘,接地长度不小于2.5m,接地电阻不大于4欧姆,避雷针高出井架高度3m。
3.7.井架高度高于工作使用面6m,在距顶部2m处设置超高限位装置,保证在使用中灵敏可靠。
3.8.井架的首层进料口支搭2m宽、5m高的防护棚,其它三面设围档,禁止人员通行。
3.9.井架各层卸料平台宽度为2m,搁置点坚固牢靠,与吊盘出料门之间的距离为10cm,两侧设有1.2m高的两道护身栏和挡脚板,内侧立挂密目网,平台口安装安全门,并漆刷红、白相间的安全色。
井字架专项施工方案

井字架专项施工方案一、施工准备工作在进行井字架的施工前,需要进行充分的准备工作,确保施工顺利进行。
主要包括以下步骤:1.完善设计方案:根据具体工程要求和需求,设计出合理的井字架结构方案。
2.准备施工材料和工具:准备所需的钢材、连接件、起重设备等施工材料和工具。
3.确定施工人员及责任分工:确保施工人员熟悉工作内容并合理分工,提高施工效率。
4.安排施工计划:制定详细的施工计划,明确各施工环节和时间节点,保证施工进度。
二、井字架施工流程1. 基础施工1.1 开挖基坑:根据设计要求,开挖适量深度的基坑,清除杂物。
1.2 浇筑基础:在基坑内浇筑混凝土基础,确保基础稳固。
2. 立柱安装2.1 设置参考线:根据设计图纸,确定立柱的位置和高度参考线。
2.2 安装立柱:将钢柱按照设计要求固定在基础上,并进行垂直度和水平度检查。
3. 横梁安装3.1 安装横梁支座:根据设计要求,在立柱上安装横梁支座。
3.2 安装横梁:将横梁与支座连接固定,保证横梁水平并符合设计要求。
4. 横撑和斜撑安装4.1 安装横撑:根据设计要求,设置和固定横撑,增强井字架整体稳定性。
4.2 安装斜撑:根据设计要求,设置和固定斜撑,提高井字架的承载能力。
三、施工安全措施1.使用标准化安全帽、安全带等防护装备。
2.施工现场要保持整洁有序,防止杂物堆放和打磨出现的粉尘等。
3.施工人员要经过专业培训和持证上岗,严格按照操作规程执行。
4.施工过程中,定期进行安全检查,发现隐患及时处理。
四、施工质量验收1.施工结束后,对井字架的立柱、横梁、横撑等部位进行全面检查。
2.检查是否符合设计图纸要求,结构是否牢固,尺寸是否准确。
3.对井字架进行负荷测试,确保其承载能力符合要求。
结语井字架作为一种重要的临时支撑结构,在工程建设中扮演着重要的角色。
通过严格按照施工方案的要求进行施工,能够保证井字架的质量和安全性,为工程建设提供有力支撑。
希望本文提供的井字架施工方案可以为相关施工人员提供参考,保障工程施工顺利进行。
井字架专项施工方案

井字架专项施工方案曹安路1488号好美家装饰装修工程井字架施工方案上海智富建设工程有限公司曹安路好美家项目经理部目录第一章编制依据 (3)第二章工程概况 (3)第三章安装方案 (4)第四章正确使用和维护 (7)第五章安全防护装置及要求 (7)第六章电气及卷扬机 (9)第七章使用前的试验 (9)第八章安全防护措施 (10)第九章文明施工 (11)第十章安装验收 (11)第十一章井架拆除 (12)第十二章井架计算书 (13)架体与建筑物砼连接图 (23)井字架平面布置图 (24)井架专项施工方案第一章编制依据《龙门架及井架物料提升机安全技术规范》JGJ88-1992 中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社;第二章工程概况工程位于上海市嘉定区曹安路与祁连山路交叉口,原好美家建材超市结构改建及装饰装修工程。
用地面积11899.70㎡.工程建筑面积为35699.1 m²,层数3层建筑总高度17m,局部高度21m。
本工程计划布置三台物料提升架(单笼),两台用作前期拆除及局部施工用,备用一台待大面积工程开始施工用。
主要用于室内物料的垂直运输和屋面防水施工。
选用广东省佛山市佛宇建设机械有限公司生产的SSB100型货用升降机。
,使用∠80×∠80×8的角钢为主杆,其平面尺寸为3.1×2.1m,货笼尺寸2.7×1.8×1.8,货笼自重650kg,额定载重量1000kg,该工程最大安装高度24m,附墙架间距6m;选用佛山市佛宇建设机械有限公司生产的卷扬机,外型尺寸为1.28×1.2×0.7M.第三章安装方案1、施工前的准备工作:①井架安装前应对安装人员进行安全技术的培训。
对质量及安全防护要求详细交底。
②安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。
井字架施工方案

井字架施工方案1. 引言井字架是一种常用于建筑施工中的临时支撑结构,它能够提供稳定的支撑和安全的工作平台,使施工人员能够在高空进行作业。
本文档将详细介绍井字架的施工方案,包括材料准备、搭建步骤和安全注意事项。
2. 材料准备在开始搭建井字架之前,需要进行材料准备,主要包括以下几个方面:2.1 钢管材料钢管是搭建井字架的主要材料,它需要具备足够的强度和稳定性。
常见的钢管规格有直径为48mm和60mm的两种,长度一般为3米或6米。
在选择钢管时,应确保其质量合格,无明显变形和损伤。
2.2 节点件和连接件节点件和连接件用于连接钢管,保证井字架的稳定性和安全性。
节点件的种类繁多,常用的有十字节点、三通节点和对接节点等。
连接件包括螺栓、螺母和垫圈等,并应具有足够的强度和质量保证。
2.3 扣件和横梁扣件主要用于连接钢管和节点件,确保井字架的整体稳定。
横梁则用于形成井字架的横向支撑,增加施工平台的稳定性和承载能力。
2.4 安全设施在施工过程中,还需要准备好各种安全设施,如安全帽、安全绳索和护栏等,以保障施工人员的安全。
3. 搭建步骤3.1 准备工作在搭建井字架前,首先要进行准备工作。
清理施工现场,确保地面平整,无杂物和障碍物的存在。
检查所使用的钢管、节点件和连接件是否完好,并对其进行预先组装,以确保质量和规格的合格。
3.2 垂直支撑搭建井字架的搭建一般是从垂直支撑开始的。
首先,在施工现场确定好井字架的位置和高度。
然后,将首根钢管放置在地面上,并用锤子或者其他工具将其固定好。
接下来,根据需要的高度,逐根将钢管垂直插入节点件中,并用扣件进行固定。
3.3 横向支撑搭建完成垂直支撑后,需要进行横向支撑的搭建。
首先,确定好横梁的长度,并将其放置在两个相对的垂直支撑上。
然后,将横梁的两端依次与垂直支撑相连,并用连接件进行固定。
3.4 安全设施布置在搭建井字架的过程中,还需要注意安全设施的布置。
围绕井字架的施工平台应设置安全护栏,以防止人员从高处坠落。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
欢迎阅读施工升降机(井吊)施工方案编制审核123451列要求:A、土层压实后的承载力应不小于80kPa。
B、浇注C20号混凝土厚度1100mm。
C、基础表面应平整,水平偏差不大于10mm。
D、基础应有排水措施,不得有积水浸泡基础。
2、安装前,首先检查井字架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在1.5‰以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止。
3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓。
4、放置自升平台就位,使套架中心线与立柱中心线重合。
5、将第一组立柱标准节放入套架内,底端与地梁用螺栓连接,找正紧固。
6、将提升滑轮组件置于安装好的两立柱顶端。
7、安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳。
取下是钢心线角度应一致,当升降动滑轮轴提升到座体顶点时,用调节螺栓调整四个楔块,抱合摩擦面与导轨接触面的间隙达到15mm,升降动滑轮轴降到下止点,楔块提升到上止点(夹紧状态)。
19、卸料上翻防护门,开门灵活,插销自如。
将拉伸弹簧连接在摇臂上,再将钢丝绳绕过导向绳轮与门相接。
推拉门子调整拉伸弹簧拉力,当门开启后,楔块必须提到上止点(门轴中心距索绳孔中心100mm),此时,门架升降机就基本安装就绪.以下主要是如何实现升降。
20、将第三组标准节送入吊篮,提升吊蓝到接近极限高度,然后利用扒杆安装好第三组标准节,将提升滑轮组件置于第三节标准节顶部,再重复步骤9提升平台。
21、架设好第三节时,应做井字架体外封闭脚手架。
组装好第一道进料门,并做斜支撑处理,按楼层高度在架管上安装磁控开关支架,就可以正式投入使用。
22、当井字架架设高度超过 12m时,应在第一层处设置第一道附墙杆,以后每间隔9m增设一道。
如果门架在风力较大地区工作,应改为每2324另一24)、3把1把钢绳热电排列整齐后,把接在一起的线头分开,电控箱的检修,要经常检查螺丝是否松动,触点是否地完好,如触点损坏应及时更换触点。
4、防断绳的安装:防断绳安装在吊篮的顶部,用连接板和螺栓紧固,防断上滑轮安装在大梁上,离封顶梁10公分,下滑轮安装在底座上,防断钢绳一头卡在防断装置上面的提臂上,另一头穿过上滑轮向下从防断装置内通过,绕过下滑轮与拉簧连接。
25、保护装置的安装及要求1、每层设停靠装置,每台设七组,随建筑面增高,每层分设。
当吊篮运行到位时,停靠装置将吊篮定位。
该装置应能可靠地承担吊篮自重、额定荷载及运料人员和装卸物料时的工作荷载;A-2、设断绳保护装置(防坠器)。
当吊篮悬挂或运行中发生断绳时,应能可靠地将其停住并固定在架体上。
其滑落行程,在吊篮满载时,不得超过去1m。
234大于厚木56下,应能及时切断提升机的总控制电源。
7、设上下联络信号。
该装置是由司机控制的一音响装置,其音量应能使各楼层使用提升机装卸物料的人员清晰听到。
三、安装后的调试1、空载提升吊篮在全行程范围内作升降、变速、运行三次(楔块取下),验证架体的稳定性、两导轨间的距离是否达到技术要求,并同时观察进出料门是否灵敏,不允许有振颤冲击现象。
2、将吊篮悬挂离地面100—200mm,调整导靴滚轮与架体导轨的间隙,各处一致后,装好楔块,达到锁紧状,再将升降滑轮轴降到下止点,调整调节螺栓至拉紧状态。
在额定荷载下将吊篮提升到离地面3—4m高停机,将上翻防护门打开锁住,调整钢丝绳长度,检查制动夹持的可靠性,吊篮不下滑。
3。
4、度在1.2.3.(1(2)井架安装应有专人上下指挥、运送钢件应用滑轮,吊物下面不得站人,安装架身应上下呼应,统一指挥,(在井架上安装要佩安全带),脚下铺专用架板(架板最好选用无节把的杉木板,厚度≥5cm)操作宽度单侧不小于50cm。
(3)垂直度:垂直偏差在1/400以内,架顶与吊兰使用高度之间要留有2.5m的缓冲距离。
4.缆风绳:(1)当架身安装到10m高时要拉一组(四条)临时缆风。
架身高在10~15m处应设第一组缆风绳,以后每增高10m再设一组,架顶再(2(3(4(55.6.附属设施:(1)井架进料口上方要搭牢固的防护棚,一般不小于2×2m。
卸料平台独立搭设,架板满铺绑牢,距井架不得超过10cm,两侧有1m高的防护栏杆,正面有可开启的安全门。
(2)正确选用载重钢丝绳,断丝、磨损严重不得使用。
钢丝绳绑扎在吊兰上要有套环(鸡心圈)保护,卡子不得小于3个,间距不小于钢丝绳直径的10倍,且不小于10cm。
方向正确。
(3)卷扬机安装稳固,距井架15m以下,钢丝绳必须设置过路保护,不拖地,要搭设牢固的操作棚,并保证操作人员视线清楚。
(47.(1(2(38.(1分钟(2)在试运行中应检查井字架、钢丝绳、卷扬机、制动器、电器开关、吊兰、滑轮、缆风绳、地锚以及各种安全装置(限位器、防坠落装置、电铃等)的情况,并认真做好试运转记录,以备交付使用。
9.安装完成后,须由工地工长负责组织安装与使用单位验收,并办理交接班签证手续后,方准投入使用。
五、安装后整机性能检验安装完毕应有专门检验人员按标准要求进行下列检验:l、立柱垂直度检验;2、紧固连接件检验;3、空载运行试验;4、额定载荷试验;5、模拟断绳试验;6、超载25%试验,经试验合格后方可投入使用。
六、操作使用及注意事项1、操作者必须持主管部门颁发的操作证上岗,应熟悉本设备技术性能,能熟练掌握卷扬机操作,注意及时停机,拉断总闸,严禁冲顶和冲底事故。
在井吊旁边挂安全操作规程牌。
①、使用前的检查:1.金属结构有无开焊和明显变形;2.架体各节点连接螺栓是否紧固;3.附墙架、缆风绳、地锚位置和安装情况;4.架体的安装精度是否符合要求;5.安全防护装置是否灵敏可靠;6,卷扬机的位置是否合理;7.电气设备及操作系统的可靠性;8.信号及通讯装置的使用效果是否良好清晰;9.钢丝绳、滑轮组的固接情况;10.提升机与输电线路的安全距离及防护情况。
②、定期检查。
定期检查每月进行1次,由有关部门和人员参加,检查内容包括:1.金属结构有无开焊、锈蚀、永久变形;2. 扣件、螺栓连接的坚固情况;3.提升机构磨损情况及钢丝绳的完好性;不清不得开机。
作业中不论任何人发出紧急停车信号,应立即执行;4、闭合主电源前或作业中突然断电时,应将所有开关扳回零位。
在重新恢复作业前,应在确认提升机动作正常后方可继续使用;5、发现安全装置、通讯装置失灵时,应立即停机修复。
作业中不得随意使用极限限位装置;6、使用中要经常检查钢丝绳、滑轮工作情况。
如发现磨损严重,必须按照有关规定及时更换;7、采用摩擦式卷扬机为动力的提升机,吊篮下降时,应在吊篮行至离地面l-2m处,控制缓缓落地,不允许吊篮自由落下直接降至地面;8、装设摇臂把杆的提升机,作业时,吊篮与摇臂把杆不得同时使用;9、作业后,将吊篮降至地面,各控制开关扳至零位,切断主电源,锁好门箱㈢、提升机使用中应进行经常性的维修保养,并符合下列规定:1、司机应按使用说明书的有关规定,对提升机各润滑部位,进行①②第四节施工升降机(钢井架)安装与拆除本工艺标准适用于钢丝绳提升方式的施工升降机(钢井架)。
一、施工准备1、材料⑴检验钢结构各种杆件如底架、立柱、横杆、斜杆、顶梁等规格和数量,质量要符合设计要求。
⑵设备和零部件如卷扬机、钢丝绳、滑轮、绳卡、连接螺栓、花篮螺栓等必须完整良好。
外购件必须有合格证,否则按相应标准检查。
⑶应准备好工具如扳手、锤、钳、铁钎、工具袋、安装用的吊杆、麻绳等。
2、作业条件⑴根据建筑物的施工实际需要并考虑交通、排水和施工升降机(包规定(1固。
横梁上面,其中一个装在横梁中部,另一个装在端部,使钢丝绳在导轨架外铡通过。
⑷如需吊运长材料时,可在架上部设置吊杆。
吊杆底端支座固定联接在立柱上,立柱两侧面的斜杆一端要指向支座部位。
吊杆上端用钢丝绳与架体拉结。
吊杆的上、下端各设滑轮。
钢丝绳一端通向卷扬机,另一端经过滑轮装上吊索或挂钩悬吊材料。
吊杆与水平线的平角不得少于45°。
⑸导轨架若在相邻建筑物,构筑物或其他机械设备上的防雷装置保护范围以外时(保护范围按60°计),必须安装防雷装置,其接地电阻不得大于30 。
安装防雷装置居轨架的高度规定(见表12—3)。
⑹装设各楼层平台跳板以及防护门、防护栏和防护棚。
⑺导轨架除出料的一面,其余三个侧面要满挂安全网或搭竹棚封闭。
2、安装吊笼⑴由角钢、槽钢等杆件用螺栓连接成笼架。
笼的两侧分别安装上、下345⑵安设卷扬钢丝绳,在横跨通道或多人聚集来往的地方应挖沟藏设,沟底要装托轮,沟的两侧用砖体或闸板挡土,上面铺以能受车辆碾压的钢、木或混凝土块。
⑶穿绕钢丝绳应防止打环、扭结和弯折;钢丝绳绕过滑轮的部分不得有接头。
⑷钢丝绳与吊笼固接的接头要可靠,若采用绳卡固接时,绳卡数量不得少于三个,绳卡数量和间距与钢丝绳直径有关,见表12—4。
绳卡间距不小于钢丝绳直径的六倍。
绳头距最后一个绳卡的长度不小于140mm,并采用细钢丝捆扎,绳卡滑鞍放在钢丝绳受力的一侧。
不得正反交错设置绳卡。
6、搭设卷扬机操作棚⑴搭设既能防雨又能防高坠物的卷扬机操作棚,有条件可做成封闭式,下班关门,防止他人乱动机电设备。
7、拆除11)导轨架装设高10~15m,时必须设一组缆风绳,每增高10m加设一组。
2)缆风绳必须用直径12mm以上的钢丝绳,禁止用钢筋代替;缆风绳与水平线夹角一般情况下不应大于45°,只有在场地狭窄的特殊情况下才允许增加到60°。
3)缆风绳应采用打桩锚固或绑扎在牢固的建筑结构上( 不准绑扎在砖体上)。
严禁绑扎在树木、电杆、输电搭、管道和脚手架上。
⑶牵引钢丝绳1)钢丝安装必须符合使用规定。
2)绳卡安装必须符合规定。
3)钢丝绳要有过路保护。
4)钢丝绳不得拖地或与其它物体相摩擦。
⑷楼层卸料平台防护1)卸料平台跳板必须搭设严密牢固。
21少螺栓的数量。
2、主要安全技术措施导轨架的斜杆和横杆,不得随便拆除。
如因施工需要在各楼层的出入口同时拆除时,必须在相应的地方装上拉杆或支撑,以保持导轨架的稳定。
3、产品保护吊笼所装的料具和吊杆所吊的料具,必须按设备的设计能力限载重量,吊笼所放的料具,应尽量均匀,使吊笼平衡运行所放的物料不准超出笼外,防止跌下伤人,或阻碍吊笼运行而导致损坏机件;吊杆不准斜拉斜吊及起吊埋在土里的物料。
1.双吊篮井字架的拆除③拆除顺序:首先解除起重的钢绳,然后断电并解除所有电源。
拆除时地面设一定范围的安全作业区。
接着设置滑轮,开始从上而下拆架体。
附着架不能提前拆除,必须等架体拆到该位置时才能解除。
所有杆件必须用绳④⑤。
