外墙干挂大理石施工组织设计

合集下载

1814.外墙干挂大理石施工组织设计

1814.外墙干挂大理石施工组织设计

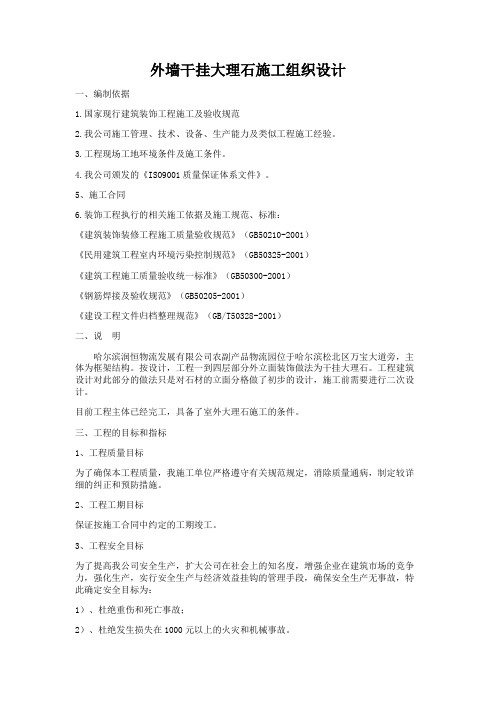

外墙干挂大理石施工组织设计一、编制依据1.国家现行建筑装饰工程施工及验收规范2.我公司施工管理、技术、设备、生产能力及类似工程施工经验。

3.工程现场工地环境条件及施工条件。

4.我公司颁发的《ISO9001质量保证体系文件》。

5、施工合同6.装饰工程执行的相关施工依据及施工规范、标准:《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《钢筋焊接及验收规范》(GB50205-2001)《建设工程文件归档整理规范》(GB/T50328-2001)二、说明哈尔滨润恒物流发展有限公司农副产品物流园位于哈尔滨松北区万宝大道旁,主体为框架结构。

按设计,工程一到四层部分外立面装饰做法为干挂大理石。

工程建筑设计对此部分的做法只是对石材的立面分格做了初步的设计,施工前需要进行二次设计。

目前工程主体已经完工,具备了室外大理石施工的条件。

三、工程的目标和指标1、工程质量目标为了确保本工程质量,我施工单位严格遵守有关规范规定,消除质量通病,制定较详细的纠正和预防措施。

2、工程工期目标保证按施工合同中约定的工期竣工。

3、工程安全目标为了提高我公司安全生产,扩大公司在社会上的知名度,增强企业在建筑市场的竞争力,强化生产,实行安全生产与经济效益挂钩的管理手段,确保安全生产无事故,特此确定安全目标为:1)、杜绝重伤和死亡事故;2)、杜绝发生损失在1000元以上的火灾和机械事故。

3)、一般事故频率控制在年度1%之内。

4、工程文明施工目标树立我公司在社会上的形象,使之成为高度文明的建筑企业,我施工单位严格按部颁标准进行文明施工,确保文明施工达标。

5、环境保护目标执行ISO14000环保标准,对施工现场进行封闭式管理,施工期间,现场设置分类垃圾箱、污水沉淀池,做到减少施工污染,最大限度的控制有毒、有害气体排放、防止施工现场火灾爆炸事故的发生,最大限度的节约水电能源、纸张消耗,保护森林资源,严格控制噪声:白天不超过65dB,晚上不超过55dB,并达到业主及市民满意。

外墙干挂大理石施工组织设计

外墙干挂大理石施工组织设计

外墙干挂大理石施工组织设计一、项目概况本项目是一座高档住宅小区的外墙干挂大理石装饰工程,总建筑面积为XXX平方米。

该装饰工程采用石材挂板,外墙干挂大理石施工组织设计需要从材料采购、施工准备、施工方案制定、工作流程安排、质量控制和安全防护等方面进行详细规划。

二、工程施工准备1.了解项目要求:详细了解设计图纸、技术要求和合同要求,了解整个项目的目标和施工要求。

2.人员配备:确定项目所需施工人员的数量和专业,包括施工队长、工人、安全员、质检员等。

3.施工设备和工具准备:根据施工方案确定所需的施工设备和工具,包括升降设备、脚手架、电动工具等,并确保其完好并符合安全标准。

三、施工方案制定1.大理石挂板安装方案:根据设计图纸和施工要求,制定大理石挂板的安装方案,包括挂板安装顺序、横平竖直度控制方法、固定件选择等。

2.施工工艺和流程:根据施工方案制定具体的施工工艺和流程安排,包括大理石挂板的切割、洗净、定位和固定等。

3.材料采购和质量控制:制定材料采购计划,确保材料符合设计要求,并制定质量控制方案,对材料进行抽样检验和质量验收。

四、工作流程安排1.施工准备:清理施工现场,搭建脚手架和安装升降设备,确保施工现场的安全和施工的顺利进行。

2.大理石板切割:根据施工方案,使用电动工具对大理石板进行切割,保证尺寸和角度的精确度。

3.大理石板洗净:对切割好的大理石板进行清洗和处理,确保板面干净、光滑,并清除表面的污渍和杂质。

4.大理石板定位:根据施工方案,将洗净的大理石板按照设计要求进行定位和摆放,保证建筑外墙的整体美观和定位准确性。

5.大理石板固定:根据施工方案,使用特殊的固定件对大理石板进行固定,确保大理石板的稳定性和安全性。

6.成品验收:按照质量控制方案对施工质量进行验收,对合格的部分进行保护和防护,确保施工质量达到预期效果。

五、质量控制和安全防护1.施工质量控制:制定详细的质量控制方案,包括材料抽样检验、施工工艺控制、成品验收等环节,确保施工质量符合设计要求。

外墙大理石干挂施工方案

外墙大理石干挂施工方案

外墙大理石干挂施工方案一、施工前准备工作外墙大理石干挂施工前需要进行充分的准备工作,以确保施工的顺利进行。

以下是外墙大理石干挂施工的前期准备工作:1. 确定设计方案:根据建筑物的设计和要求,确定外墙大理石干挂的设计方案。

包括大理石板的颜色、尺寸、安装方式等。

2. 检查墙体结构:在进行外墙大理石干挂施工前,需要对墙体结构进行检查。

确保墙体结构稳固,能够承受大理石板的重量。

3. 准备施工材料:准备好外墙大理石干挂所需的材料,包括大理石板、锚固件、胶粘剂等。

4. 搭建施工脚手架:搭建好施工所需的脚手架,以方便施工人员进行安装作业。

确保脚手架稳固可靠,施工人员的安全。

二、施工步骤和方法在完成施工前的准备工作后,可以开始进行外墙大理石干挂的施工作业。

以下是外墙大理石干挂施工的步骤和方法:1. 固定锚固件:根据设计方案确定大理石板的安装位置,使用锚固件进行固定。

根据墙体结构的不同,可以选择不同的锚固件,如机械锚固件、化学锚固件等。

2. 安装大理石板:在锚固件固定好后,开始安装大理石板。

根据设计方案,将大理石板按照预定的尺寸和颜色进行安装。

使用胶粘剂将大理石板固定在锚固件上。

3. 整齐排列:在安装大理石板时,需要确保板与板之间的间距均匀,板面平整,整齐排列。

可以使用水平仪等工具进行检查和调整。

4. 清洁和保护:在大理石干挂施工完成后,进行清洁和保护工作。

清除施工过程中产生的废料和污垢,并对大理石板进行适当的保护,避免受到外界环境的损害。

三、安全注意事项在进行外墙大理石干挂施工时,需要注意以下安全事项,以确保施工人员的安全:1. 佩戴个人防护装备:施工人员在施工过程中,应佩戴个人防护装备,如安全帽、防护手套、安全鞋等。

确保身体的安全。

2. 注意脚手架稳定:施工过程中,注意脚手架的稳定性,避免发生倾斜和折断等情况。

使用脚手架时,需按照相关规定进行搭建和使用。

3. 防止坠落:施工人员在脚手架上作业时,要注意防止坠落事故的发生。

外墙大理石干挂施工方案

外墙大理石干挂施工方案

外墙大理石干挂施工方案一、引言外墙大理石干挂装饰是一种常见且具有高品质外观的装饰方式。

通过将大理石板材干挂在建筑外墙上,不仅可以增加建筑立面的美观度,还可以提升建筑的整体质感和价值。

本文将详细介绍外墙大理石干挂施工方案,包括施工前的准备工作、施工过程的注意事项以及施工后的保养方法。

二、施工前的准备工作1. 工程测量:在进行外墙大理石干挂施工前,需要对建筑外墙进行详细的测量工作。

测量应包括墙体尺寸、墙面平整度等。

根据测量结果,制定施工方案,并确定所需的材料和工具。

2. 材料准备:外墙大理石干挂施工所需的材料包括大理石板材、干挂系统、胶粘剂等。

在选择材料时,应考虑到大理石板材的品质、颜色、纹理等因素,确保与建筑整体风格相匹配。

3. 墙体处理:在施工前,需要对建筑外墙进行必要的处理工作。

首先,清除墙面上的灰尘、污物等杂质。

其次,对墙面进行防水处理,以保证干挂系统的稳定性和防水性能。

三、施工过程的注意事项1. 安装干挂系统:在施工过程中,首先需要安装干挂系统。

干挂系统是将大理石板材固定在建筑外墙上的关键组成部分。

安装干挂系统时,应根据墙体结构和大理石板材的重量选择适当的干挂系统,并按照安装说明进行操作。

确保干挂系统的稳定性和可靠性。

2. 大理石板材的安装:安装干挂系统后,可以开始安装大理石板材。

在安装过程中,需要注意以下几点:首先,确保大理石板材的尺寸与建筑外墙的尺寸相匹配。

其次,用胶粘剂将大理石板材固定在干挂系统上,并按照一定的间距进行排列,以确保整体美观。

3. 定位和调整:在安装大理石板材时,需要进行定位和调整工作。

通过调整干挂系统的位置和角度,可以使大理石板材达到水平和垂直的要求。

同时,还需定期检查大理石板材之间的接缝,确保接缝处平整。

四、施工后的保养方法1. 干挂系统保养:施工完成后,需要定期对干挂系统进行保养。

定期检查干挂系统的结构和连接部分,确保其稳定性。

如发现松动、破损等情况,应及时进行修复。

外墙干挂大理石专项施工方案

外墙干挂大理石专项施工方案

外墙干挂大理石专项施工方案一、前言外墙干挂大理石是一种高档、美观的装饰材料,在建筑外墙装饰中得到广泛应用。

本文将详细介绍外墙干挂大理石的专项施工方案,包括施工前的准备工作、施工流程、质量要求等方面。

二、施工前准备1. 设计方案确认在施工前,首先需要确认设计方案,包括大理石的颜色、纹理、规格等。

施工前应与设计方案进行沟通,确保施工过程中的一致性。

2. 施工材料准备准备外墙干挂大理石所需的材料,包括大理石板、金属挂件、密封胶等。

确保材料的质量符合要求,以保障施工质量。

3. 施工人员培训对施工人员进行专项培训,了解大理石干挂的施工方法、注意事项等,确保施工过程中的安全和效率。

三、施工流程1. 基层处理在外墙基层进行处理,确保基层平整、结实,涂刷防水材料,以防止水分渗透。

2. 安装金属挂件根据设计方案,在外墙上安装金属挂件,确定大理石板的位置和安装方式。

3. 大理石板安装将大理石板按照设计要求进行安装,注意板与板之间的缝隙处理,确保安装的平整与美观。

4. 密封处理在大理石板安装完成后,使用密封胶对板缝进行处理,防止水分渗透,保证外墙的防水性能。

5. 整体验收施工完成后进行整体验收,检查每个环节是否符合设计要求,保证施工质量达标。

四、质量要求1. 平整度大理石板的安装应保证平整度,不能出现明显的错台、错位等现象。

2. 美观性安装后的外墙干挂大理石应该美观、整洁,颜色、纹理与设计方案一致。

3. 防水性能通过密封处理,保证外墙干挂大理石的防水性能,防止水分渗透损坏基层结构。

五、结束语外墙干挂大理石的施工是一项复杂的工程,需要严格按照专项施工方案进行操作,确保施工质量和工程安全。

通过本文所述的施工方案,可以有效提升外墙干挂大理石的施工效率和质量,达到预期装饰效果。

外墙干挂石材施工组织设计

外墙干挂石材施工组织设计

高新区西部园区顺江四期安置房工程施工组织设计编制单位:编制日期:二零一五年一月目录第一章工程概述 (1)一、编制说明 (1)二、工程概况 (1)三、编制本施工组织设计的的主要控制因素 (1)四、编制本施工组织设计依据的文件 (2)五、编制本文件适用的相关规范和验评标准 (2)第二章:施工总体的指导思想及组织原则 (5)第一节、施工现场组织管理 (5)二、现场管理机构 (5)三、管理层职能分工 (5)四、项目作业班组安排(工种配合) (6)五、操作人员安排方案 (6)第二节、施工部署 (7)第三节、施工准备 (8)第四节、本工程难点、重点分析及采取的针对措施 (9)第五节、工程技术资料管理办法 (11)第三章:资源需求计划 (13)第一节、劳动力计划安排 (13)第二节、主要材料和预制品 (14)第三节、机械设备投入及设施 (145)第四节、施工现场的布置及水电计划 (15)第四章:主要分项工程施工工艺与技术措施 (17)第一节、施工方案 (17)第二节、幕墙工程测量 (18)第三节、干挂石材施工工艺 (19)第四节、玻璃幕墙施工工艺 (28)第五节幕墙防雷安装施工方法和质量保证措施 (34)第六节、铝合金地弹门施工工艺 (34)第七节、铝合金窗施工工艺 (36)第八节、铝合金百叶窗施工工艺 (39)第九节、质量通病防治措施 (40)第五章:质量保证体系与措施 (51)第六章:安全文明施工管理体系及措施 (72)第七章:环境保护管理体系与措施 (1055)第八章:工地进度计划与措施 (1100)第九章:施工措施 (1233)第十章:合理化建议 (1288)附表:施工进度计划表 (1280)第一章工程概述一、编制说明本施工组织设计是根据“高新区西部园区顺江四期安置房工程”项目商业外装饰施工图纸而编制的,本施工组织设计编制和执行,是合理组织本工程施工过程和加强企业管理的一项重要措施,针对施工现场条件、法规条件、工程的特点及难点充分考虑,保证切实可行,执行并保证质量、安全、工期等目标。

干挂大理石安全施工方案

加固材料。
大理石板材加工与运输注意事项
大理石板材应按照设 计要求进行加工,尺 寸准确,无崩边、掉 角等缺陷。
对于易损的边角部位 ,应采用护角措施进 行保护。
板材在运输过程中应 轻拿轻放,避免碰撞 和颠簸,以免造成破 损。
板材安装就位、调整及固定技巧
板材安装前应进行预拼装,确保缝隙均匀、符合设计要求。
对检查中发现的问题进行整改,并跟踪验证整改效果。
定期巡查和专项整治活动组织
针对干挂大理石施工特点,组织专项整治活动,重点 检查高处作业、临时用电、机械设备等方面的安全隐 患。
制定定期巡查计划,对施工现场进行全面、细致的安 全检查。
对巡查和整治活动中发现的问题,及时下达整改通知 单,并督促施工单位整改到位。
安装时应按照顺序进行,先就位、后调整、再固定,确保每块板材位置 准确、平整无翘曲。
固定件应选用不锈钢或镀锌材料,并进行防锈处理,以增强其耐久性。 同时,固定件的数量和位置应符合设计要求,确保板材的牢固性和稳定 性。
04
施工现场安全管理与监督
安全生产责任制落实情况检查
检查施工单位是否建立安全生产责任制,明确各级管理人员和操作人员的安全职责。 检查现场安全生产责任制的执行情况,包括责任书签订、安全交底、安全检查等。
积极开展环保公益活动和宣传,提高公众对环保和可持续发展的 认识和参与度。
THANK YOU
感谢各位观看
加强施工人员的环保意识教育,提高全体员工 的环保意识和责任感。
节能减排技术应用案例分享
采用先进的节能型施工设备和技术,降低施工过程中 的能耗和排放。
优化施工流程,减少材料浪费和重复施工,提高施工 效率和质量。
利用可再生能源和绿色建筑材料,降低施工过程中的 碳排放和环境负荷。

干挂大理石幕墙施工组织设计

干挂大理石幕墙施工方案施工总体思路一、确保工期目标按时完成。

二、通过科学化管理,避免出现各种原因造成的“窝工”、“等工”然后再通过突击补回损失工期的现象,将施工工期真正用于每道施工工序,既保证工期,更要保证质量。

三、在工程质量、消防、安全方面要采取特别措施,确保工程的顺利完成。

质量控制在质量方面,针对本工程实际情况,着重抓好以下几点内容:1.本工程的玻璃幕墙、铝板装饰、石材幕墙、光电一体化工程等,对整个建筑物的整体效果影响较大,其施工质量好坏,对本工程的质量影响较大,因此,施工质量作为本标段质量的重点控制点。

2.在精致上下功夫,装饰施工的难度和精华不在施工大面上,而是反映在各个细枝末节中,本工程作为亮点工程,为达到精致的做工,并体现企业的“高标准,创造装饰精品”的质量方针,着重从一个螺丝、一条胶缝等抓好细部施工。

施工计划目的一.质量计划目标按照“合格”验收标准严格要求,确保本工程按标准一次验收合格。

二.环境保护计划目标符合国家及市有关环保要求的法律法规规定的要求,并严格按ISO14001环保标准及公司ISO14001环保管理程序进行施工作业,施工噪声遵守《建筑施工场界噪声限值》GB12523-90,满足有关洁净工程特殊环保要求。

具体目标如下:场界噪音达标值:白天65分贝,夜间55分贝。

水电用量不超过定额。

三.文明施工计划目标贯彻公司CI战略要求,强化现场文明、场容管理,确保施工现场达到市级文明施工工地标准。

四.安全施工计划目标符合国家及有关安全要求的有关法律法规规定, 并严格按OHSMS18001职业健康安全标准及公司的OHSMS18001职业健康安全管理程序进行施工作业,确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在2‟以内。

幕墙加工方案一、石材板材加工工艺石材做为一种高档的建筑装饰材料,越来越多地被利用于建筑物的内、外墙面及地面的装饰上。

随着市场经济的不断发展以及人们艺术欣赏水平的不断提高,石材加工已经不仅仅局限为简单意义上的石材切割,而是向着高精度、高档次、艺术与建筑完美的结合的方向发展。

大理石安装干挂施工方案

**一、编制依据**1. 国家现行建筑装饰工程施工及验收规范。

2. 我公司施工管理、技术、设备、生产能力及类似工程施工经验。

3. 工程现场工地环境条件及施工条件。

4. 施工合同。

5. 装饰工程执行的相关施工依据及施工规范、标准:《建筑装饰装修工程施工质量验收规范》(GB50210 — 2001)、《民用建筑工程室内环境污染控制规范》(GB50325 — 2001)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《钢筋焊接及验收规范》(GB50205-2001)、《建设工程文件归档整理规范》(GB/T50328-2001)。

**二、工程概况**本工程为某建筑物外墙干挂大理石项目,工程主体结构为剪砼结构,外墙采用大理石幕墙与真石漆相结合的装饰效果。

工程造型庄重壮观,对工程质量要求高,工期紧,规格多样,各工种、工序关系密切,间隔周期短,要求交叉配合高。

**三、施工目标**1. 施工质量目标:严格按照国家质量标准控制施工质量,确保达到优良标准。

2. 施工工期目标:根据总计划要求,分阶段进行工期重点控制,确保按时保质、保量完成施工任务。

**四、施工准备**1. 认真组织提前进入施工现场,根据设计图纸有关资料制定翻样图,提出加工规格数量表。

2. 根据设计及有关资料提出材料计划及机具计划。

3. 认真学习和熟识国家验收规范工艺标准。

4. 制定安全生产及防火规章制度,并进行入场前的安全教育工作。

5. 编制施工进度计划,做好劳动力安排。

6. 根据图纸及甲方要求,做好施工技术交底工作。

7. 各种小型电动工具的电源接通,确保安全可靠。

8. 设计方案确定后,绘制详细施工、加工图纸,内容包括:完整、详细结合结构完成现状的立面图和平面图;所有单块及拼接石材加工大样图;典型节点图,锚固件,支撑装置、嵌缝、锚固大样。

9. 提供结构验收手续,细查现场影响石材干挂的部位、原因,提出整改要求及措施,确定并提出完成时间,以确保石材安装进入正常工期。

外墙干挂大理石施工方案由本人整理

外墙干挂大理石施工方案由本人整理施工准备:1.设计方案确定:根据建筑设计方案,确定外墙干挂大理石的施工要求和装饰效果。

2.材料采购:根据设计方案和工程要求,购买符合标准的大理石板材、支撑材料、连接件、密封胶等材料。

3.施工团队组建:组建专业的施工团队,包括大理石加工师傅、水电工、泥工等。

4.设备准备:准备必要的施工工具和设备,如吊篮、脚手架、打胶枪等。

施工过程:1.基础处理:先对墙体进行清洁,确保表面无尘、无油污等杂质。

如果墙体存在裂缝或不平整的情况,需要进行修补和打磨。

2.安装支撑材料:根据设计方案,进行支撑材料的安装,确保支撑材料的平直和固定牢固。

3.大理石板材切割和定位:根据设计图纸,测量和切割大理石板材,为其安装做好准备。

在安装过程中,要特别注意大理石板材的排列方式、接缝的美观度和规范性。

4.安装大理石板材:在基础处理和安装支撑材料完成后,开始安装大理石板材。

首先使用密封胶将大理石板材固定在支撑材料上,再使用连接件进行固定。

大理石板材之间需要进行适当的缝隙处理,确保连接牢固且美观。

5.排水和保温处理:根据设计要求,对排水和保温进行处理,保证建筑的功能和使用性。

6.安装附件:在大理石板材安装完成后,安装其他的附件,如门窗、角线、线条等,以增加外墙的装饰效果。

7.清理和保护:施工完成后,要对施工现场进行清理,清除垃圾和杂物。

对大理石表面进行保护处理,防止因外界环境等因素对大理石造成损害。

维护保养:1.定期清洁:定期对外墙干挂大理石进行清洁,除去表面的灰尘和污垢。

可以使用中性清洁剂和软布进行清洁,不要使用含酸性和腐蚀性的清洁剂。

2.防水保养:根据需要,对外墙干挂大理石进行防水处理,保护大理石不受潮湿和水分的侵蚀。

3.维修处理:如有需要,对受损或脱落的大理石板材进行及时维修和更换,以保持外墙的完整性和美观度。

总结:外墙干挂大理石是一种高档的建筑装饰方式,它能够提升建筑的档次和美观度,同时还具有一定的功能性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙石材干挂施工组织方案编制人:审核人:审批人:编制单位:庆阳市新桦装饰有限公司年月日目录第一章、工程概况及施工条件。

2第二章、工程项目管理目标。

4 第三章、施工前的准备工作。

4第四章、施工组织管理机构。

7第五章、施工力量部署。

11第六章、施工工艺。

13第七章、质量标准。

17 第八章、制品的运输与保管。

26第九章、石材干挂墙体施工措施。

27 第十章、项目质量与安全体系。

29第十一章、工程质量保证措施。

30 第十二章、安全文明环保措施。

34第十三章、工程进度保证措施。

38第十四章、施工后的成品保护。

40第十五章、保养与维修。

41第十六章、技术档案资料管理。

42 附件一主要设备配备表附件二劳动力配备表附件三劳保安全用品需用计划附件四施工进度计划表附件五施工图第一章工程概况及施工条件一、编制说明:1、本施工组织设计是为镇原县嘉阳大厦外墙石材干挂工程组织部署,是规范和指导该专项工程从施工准备到竣工验收过程的综合性技术文件,为使该专项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应,协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本专项施工方案。

2、适用范围本施工组织设计适用于镇原县嘉阳大厦外墙石材干挂工程。

3、编制依据施工图纸--- 建筑施工图一套(光盘电子版文件)。

工程合同(格式)---合同主体合同附件一:外墙石材幕墙工程乙方承包范围合同附件二:外墙石材幕墙工程技术要求与标准合同附件三:甲方提供总包服务的内容合同附件四:外墙石材幕墙工程款支付的安排合同附件五:工程质量保修书合同附件六:履约保函样本合同附件七:保留金保函样本2)图纸疑问及甲方的答疑意见。

3)国家有关法律法规标准和条例:《金属与石材幕墙工程技术规范》JGJ133-2001 J113-2001《建筑结构荷载规范》GB50009-2001《建筑设计防火规范》GBJ16-87(2001版)《钢结构设计规范》TJ17-74《建筑钢结构焊接规程》JGJ81-91《建筑幕墙物理性能分级》GB/T15225-94《碳素钢结构》GB700-88《铝合金建筑型材》GB/T5237《建筑物防雷设计规范》GB50057《民用建筑电气设计规范》JGJ/T16《建设工程项目管理规范》GB/T 50326-2001《建筑装饰装修工程质量验收规范》GB50210-2001《天然石材产品放射性防护分类控制标准》JC518《钢结构工程施工质量验收规范》GB50205-2001《天然花岗岩建筑板材》JC 205-92《冷弯薄壁型钢结构技术规范》《胶粘剂拉伸剪切强度测定方法》4、编制原则1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。

全过程接受业主方、总包方和监理方的管理与监督。

2) 遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。

3) 采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡、连续施工。

4) 采用先进施工技术、科学确定施工方案;严格控制工程质量、施工进度,确保文明安全施工,努力缩短工期,不断降低工程成本。

二、工程概况1、工程项目名称:2、项目地点:3、建筑面积:4、建筑高度:5、主要结构类型:6、层数:7、建设单位:8、设计总承包单位:9、监理单位:10、施工总承包单位:三、现场施工条件:本工程现场已具备相应施工条件。

四、工程内容:1、外墙石材干挂工程1)外墙干挂石材;2)深化施工图设计,配合土建主体施工以及加工制作安装试验保修等工作。

2、由总包方提供的服务内容:1)进场条件和现场运输条件;2)提供现场办公临时设施;3)现场消防水、道路、垂直及地面通道安全防护、设施的搭建和拆除;4)施工经纬、水准测量点网及50线的提供和配合;5)施工用水、用电、临时办公场地、材料、设备的堆放场地;6)提供垂直运输、电梯的使用和消防用电梯提前使用的保护措施;五、工程工期:工程总体工期为天。

六、工程质量:按合同质量标准、国家标准、地方标准和部颁标准中高的标准执行。

第二章工程项目管理目标工程质量目标1、本工程质量保证达到《建筑装饰装修工程质量验收规范》GB50210-2001中工程验收评定标准的优良等级,保证满足发包方招标文件规定的质量要求。

工期目标2、本工程计划工期为天。

根据由业主方确认的总包单位的总控制进度计划组织实施。

保证与总体施工进度同步。

施工深化图设计工作在进入施工现场后完成。

第三章施工前的准备工作1、技术准备(1)工程设计:根据施工图纸设计要求和说明及业主意见按照本施工方案中的编制依据组织专业技术人员对石材干挂进行专业设计。

(2)熟悉与审查施工图纸1)审查设计图纸是否齐全;审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各部分之间有无矛盾和错误;2)对建筑图、结构图与石材工程设计施工图纸在几何尺寸、坐标、标高、说明等方面是否一致,技术要求是否正确;3)审查石材工程的生产工艺流程的技术要求,掌握土建施工质量是否满足石材工程施工的要求;4)复核结构墙体各组件的强度,刚度和稳定性是否满足要求;审查石材工程设计图纸中的工程复杂、施工难度大和技术要求高的分项,明确现有施工技术水平和管理水平能否满足工期和质量要求,拟采取可行的技术措施加以保证;5)明确工期,分期分批施工或交付使用的顺序和时间;明确工程所用的主要材料、设备的数量、规格、来源和供货日期;6)明确业主方、设计方、工程建设总承包方、监理方和各施工单位之间的协作、配合关系;明确总包单位可提供的施工条件。

如脚手架、现场施工用临时水电状况等。

(3)原始资料调查分析:1)深化完善专业施工图及参与业主方和总包方组织的图纸会审;将所有施工图纸中问题列出来交招标方设计解决;2)编制深化的施工方案;3)做好工程技术人员对施工人员的技术交底。

2、材料、机具、物资准备(1)选用的石材材料要符合国家现行产品标准的规定和本工程项目合同文件的规定;每种材料均要附有出厂合格证、质保书及必要的检验报告。

(2)龙骨采用八号槽钢;金属挂件采用镀锌挂件;石材按招标文件规定为25mm厚,石材的品种按设计图纸加工提供和安装。

(3)材料订货计划;签订工程合同后进入施工现场对石材的需求量按实进行调整。

并按石材干挂的石材用料配置相应的干挂石材的钢架龙骨、不锈钢干挂石材挂件、大理石胶等辅助材料分类编制材料的进货进场计划;(4)材料进场前,按规定呈交审批,根据进度计划表编排材料到场日期,准备好有关的材料报检资料,例如技术说明书、试验报告、材料合格证明书等文件,待获得批复后,马上安排订购及付运手续。

(5)施工工具的准备。

本工程的所有石材由甲方指定的石材供应商供应,所有石材均在工厂加工完毕运送至施工现场。

现场只配置龙骨钢架制作安装及石材板材的安装工具和设备,详见现场工具设备配置一览表。

3、现场施工条件准备(1)工地现场办公室、仓库、施工人员宿舍等施工用房的落实和布置。

(2)工地施工现场办公室配置一个台式带传真的复印机(3)根据现场条件提请总包方单位协调解决房屋设施:1、现场办公室一间:约20平方米。

2、工具材料库两间:约30平方米。

3、加工制作场:约200平方米。

4、露天临时仓库:约400平方米。

(以上场地根据实际情况而定)(4)临时设施的用水、用电由总包方负责接驳到施工现场。

4. 施工准备程序框图:5、主要准备工作完成时间及负责人6、人员的准备目前我公司已为该项目配备组织了优良的石材安装专业施工队伍和项目经理,只等收到招标方发出的准允进场通知,我司即将施工队伍进驻工程现场。

在总包方的协调指挥下,严格按照经设计单位和业主方确认的石材施工图施工,合理安排工地现场施工作业。

第四章施工组织管理机构科左中旗人民医院住院综合楼外墙石材干挂工程,我司将以业主和总包方的要求为准,快速、优质地完成石材工程。

为此我司选派技术好、素质高、能力强,石材安装经验丰富的管理人员进驻工地。

为强化管理,项目部项目管理人员由项目经理、现场设计师、技术管理员、物资供应员、质量员、安全员、资料员等组成。

一、项目部主要职责项目经理部是公司驻工地现场负责工程施工的一个部门,项目部全套班子持证上岗。

主要职责为:1、根据工程施工的合同要求,编制项目施工组织设计、施工方案,编排工程项目施工进度表并组织实施。

2、严格执行公司的材料管理制度,做好项目施工现场的材料管理工作(包括材料的出入库手续、材料的月报、报废材料的管理等)。

3、代表公司处理好施工现场与业主、监理、总包方之间的关系。

4、对施工人员做好技术交底,安全、文明、消防交底,严格执行公司制定的质量管理制度,做好项目的质量管理工作。

5、协调好各专业施工队伍的工关系,确保工程保质保量按期交付。

二、项目经理责职项目经理是企业法定代表人在本施工项目上的委托代理人。

项目经理岗位职责:1、代表企业实施本石材专项施工项目管理,贯彻执行国家法律、法规、方针、政策和强制性标准,执行企业的管理制度,维护企业的合法权益。

2、协调好项目部与企业各业务部门之间的关系。

3、主持项目部日常工作,组织制定施工项目管理有关的各项管理制度。

4、组织编制施工组织设计、工程进度计划、材料设备进场计划和项目管理实施规划。

书面报总包方和业主方审核确认后严格执行,每周向总包方的业主方报周报表。

5、参加由总包方和业主方组织召开的生产协调会,代表乙方做出决定和遵照总包方和业主方指示工作。

6、负责处理现场有关设计图纸、生产进度、技术质量、安全施工、检查验收和洽商签证等问题。

7、组织项目部成员学习项目的规章制度,检查执行情况和效果,并应根据反馈信息改进管理。

8、根据项目管理人员岗位责任制度对项目管理人员的责任目标进行检查、考核和奖惩。

9、协调和处理与施工项目管理有关的内部与外部事项。

10、对本工程项目的进度目标、质量目标、安全目标和项目成本目标负责。

11、对于进入本工程项目的生产要素进行优化配置并组织实施。

12、建立适应于本项目的质量管理体系和安全管理体系并组织实施。

13、负责与企业管理层、劳务作业层、各协作单位、发包人、分包人、设计单位和监理工程师等的协调,解决项目中出现的问题。

14、对于项目部的其他员工有组阁权,管理权和考核奖惩权。

15、进行现场文明施工管理,发现和处理突发事件。

16、参与工程竣工验收,准备结算资料和分析总结,接受审计。

17、处理项目经理部的善后工作。

18、协助企业进行项目的检查、鉴定和评奖申报。

三、现场设计师、技术主管岗位职责:1、负责对施工全过程的图纸会审、设计变更、图纸合理性、材料品种、色彩花式的选择;负责与甲方及设计单位进行设计技术交流,监督现场施工与设计图纸的吻合,负责协调设计变更工作,检查监督图纸的收集与整理。

相关文档
最新文档
