门式脚手架验收表(移动)资料讲解

门式脚手架验收表(移动)资料讲解
门式脚手架验收表(移动)资料讲解

门式脚手架验收表(移

动)

移动脚手架验收表

脚手架验收及施工要求

一、前言 (1)建筑施工扣件式钢管外脚手架的搭设及施工管理,体现企业具有特色外脚手架形象及标准化施工能力,本标准依照国家和地方有关安全技术规范、编制了《建筑工程外脚手架搭设内标准》。 (2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,并且对一些特殊部位的构造作法进行了细化,细化的部位主要包括:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。 (3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。 二、基本参数要求 (1)钢管材质要求:钢管应采用国家标准GB/T13793或GB/T3091中规定的Q235普通钢管,型号宜采用Φ48.3×3.6mm(方案按Φ48×3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。 (2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准《钢管脚手架扣件》的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65N·m时,不得发生破坏。 (3)外架手架钢管必须进行防锈处理,除锈后刷一道防锈漆和两道面漆。(4)木脚手板型号3000(6000)×200(250)×50,两端采用Φ1.6mm镀锌铁丝绑扎;钢筋网片式脚手架采用HPB235Φ6钢筋制作截面40mm间距,用Φ1.6mm 镀锌铁丝固定在小横杆上。 3 钢管颜色 (1)黄色油漆:脚手架立杆、大小横杆、纵横向扫地杆。 (2)红色油漆:连墙件。 (3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。 (4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。 (5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。

门式移动脚手架

门 式 移 动 脚 手 架 专 项 施 工 方 案合肥远洋建筑装饰工程有限责任公司 二〇一一年十二月一日

2 一、编制依据 1、《建筑施工计算手册》中国建筑工业出版社; 2、《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003中国建筑工业出版社; 3、《建筑结构荷载规范》GB50009-2001中国建筑工业出版社; 4、《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社; 5、《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社; 6、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000中国建筑工业出版社; 7、《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。 二、工程概况 本工程位于合肥市蜀山区丁香家园社区,总建筑面积5608.28平米,室内精装修面积约为5000平米,其中办公楼6层,幼儿园3层。建筑高度21.3米,耐火等级为1级,为二类建筑。 三、脚手架方案选择 本移动架体用于社区服务楼外墙一、二层石材干挂装饰工程,所用移动架高度搭设在8 m,因此架体必须牢固,稳定性能满足货载要求。 本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点: 1、架体的结构设计,力求做到结构安全可靠,造价经济合理; 2、在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工; 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修; 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求; 6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门式移动脚手架。 四、脚手架的材质要求 1、门架采用MF1219,门架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》(JGJ76)的规定,并应有出厂合格证明书及产品标志。 2、水平拉接杆、封口杆、扫地杆、剪刀撑,采用φ48×3.5mm钢管,相应扣件规格为φ48mm。 3、钢管应平直,平直度允许偏差为管长的1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。 4、连接外径48mm钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,连接钢管的扣件应有明显标记并按照现行国家标准《钢管脚手架扣件》(GB15831)中的有关规定执行。 五、脚手架的搭设流程及要求 门式钢管脚手架搭设的工艺流程为:拉线放底座→扫地杆固定脚轮→自一端起立门架并随即装交叉支撑(板)→装水平架→装抛撑→装剪刀撑→照上述步骤,逐层向上安装→铺脚手板→装设顶部栏杆→扎安全网。以下为门架的构造要求: 1、地基本移动门式脚手架地基部位必须全部在已浇筑完成的地面上移动,禁止在软未浇筑的地基上使用。 2、门架 (1)门架步距、跨距,符合现行的行业标准《门式钢管脚手架》(JGJ 128-2000)的规定,并与交叉支撑规格配合。 (2)门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。搭完一步架

脚手架搭设及验收标准

脚手架搭设及验收标准 1基础处理 (1)搭设架体的基础要有足够的承载力,搭设场地内不得有积水。 (2)搭设时立杆底部应铺垫板,脚手架外侧及周边要设置排水沟。 (3)支撑垫板应满足承载力要求,确保支撑体系稳固。 2支模安装 (1)不同规格的钢管不得混用。 (2)施工前对脚手架材料进行检查,发现有严重锈蚀、变形或断裂的,不能使用。 (3)剪刀撑和立杆应牢固连接,形成整体。剪刀撑杆件的底端要紧紧顶在地面上,剪刀撑夹角应在45°—60°之间。 (4)安装外围柱、梁、板模板时,应先搭设临边防护,并挂好安全网防护搭设高度要高于施工作业面至少1.5m。 (5)已支好模板的楼层四周,必须搭设临边防护且牢固可靠,高度不低于1.2m,张挂密目安全网。 (6)当架体搭设高度在8m以下时,在架体顶部设置连续水平剪刀撑。当架体搭设高度在8m 及以上时,应在架体顶部、底部及竖向间隔不超过8m处分别设置连续水平剪刀撑。水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。 (7)在立杆底部距离地面大概200mm处,要沿纵横向水平方向按照纵下横上的顺序设置扫地杆。 (8)如果立杆底部不在统一高度,高处的纵向扫地杆要向低处扫地杆延长至少两跨高低差不能大于1000mm,立杆距离边坡上方边缘不得小于500mm。 (9)搭设脚手架,立杆对接不得进行搭接。立杆横杆上的对接扣件交错布置,两根相邻立杆的接头要相互错开,不能设置在同步,同跨内。 (10)满堂支架搭设高度超过了10m,要在架体上设置安全平网,防止发生高处坠落事故。 (11)立杆顶部设可调支托,自由端高度不能超过500mm,可调支托螺杆深处钢管顶部不得超过200mm。 (12)脚手架底部要设置防雷接地措施。 (13)操作层不得超载,不得在支架上集中堆放模板、钢筋等物件,严禁在支架上拉揽风绳和固定其他物件。 3支模验收满堂架搭设完成后,班组要严格进行自检,合格后报项目部复检。 自检复检 4支模监控 (1)支架使用期间,要设专人进行检查和保修,不得拆除加固杆件,对立杆基础要进行沉降检查,发现异常及时处理。 (2)支架预压时,加载预压过程中出现异常情况,须立即停止加载,采取可靠措施加固并重新验算及预压验收合格后才能使用。 5支模拆除架体拆除须按照自上而下,分断进行拆除,严禁从上向下放抛掷钢管及材料。6其他安全要求 (1)搭设和拆除支架必须由专业架子工担任,并做到持证上岗、凡不适于高处作业者,不得进行支架操作。 (2)搭设和拆除支架时,操作人员必须戴安全帽,系安全带,穿防滑鞋。 (3)模板安装必须按照专项施工方案及技术交底措施实施。作业人员必须严格遵守本工种安全操作规程。 (4)六级及以上大风、大雾、大雪、大雨等恶劣天气,要停止支架的搭拆及施工作业。 (5)在支架基础或邻近,严禁进行挖掘作业。

施工监理:脚手架的验收要点

施工监理:脚手架的验收要点 为了为架体安全保驾护航,监理人员必须做好脚手架的验收,一般脚手架主要验收可分为10部分: 1、脚手架地基、基础验收 1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算。 2)脚手架地基与基础是否夯实 3)脚手架地基与基础是否平整 4)脚手架地基与基础里是否积水 2、脚手架架体排水沟的验收 1)脚手架搭设场地杂物清除,平整,并使排水通畅。 2)排水沟的设置应在脚手架最外排的立杆以外的500mm~680mm 之间。 3)排水沟的宽度为:200mm~350mm之间;深度为:150mm~300mm 之间;水沟的端部应设置集水井一座(600mm×600mm×1200mm)来保证水沟里的水及时的排除。 4)排水沟的上口宽度:300mm;下口宽度:180mm; 5)排水沟的坡度为i=0.5 3、脚手架垫板、底托的验收 1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的 2)24m以下脚手架的垫板规格是(宽度大于200mm、厚度大于50mm)、保证每根立杆必须摆放在垫板中间部位、垫板面积不得小于0.15m2

3)24m以上承载脚手架的底部垫板的厚度必须经过严格计算 4)脚手架底托必须摆放在垫板中心部位 5)脚手架底托宽度大于100mm厚度不得小于50mm。 4、脚手架扫地杆的验收 1)扫地杆必须与立杆连接,不得扫地杆与扫地杆之间连接。 2)扫地杆水平高差不得大于1米,距边坡的距离不得小于0.5米。 3)纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm 处的立杆上 4)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 5、脚手架主体验收标准 1)脚手架主体验收是根据施工需要经过计算,如安装普通脚手架立杆间距必须小于2m.大横杆间距必须小于1.8m.小横杆间距必须小于2m.验收。建筑承载的脚手架必须按照计算要求验收。一般脚手架的荷载不得超过每平方米300公斤,特殊脚手架必须另行计算。同跨内不能超过两个工作面。 2)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值:当架体低于20米时,立杆偏差不大于5厘米。架高在20米至50米之间,立杆偏差不大于7.5厘米。架高大于50米时,立杆偏差不大于10厘米。 3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接脚手架架体的接头应交错布置:两根相邻杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距

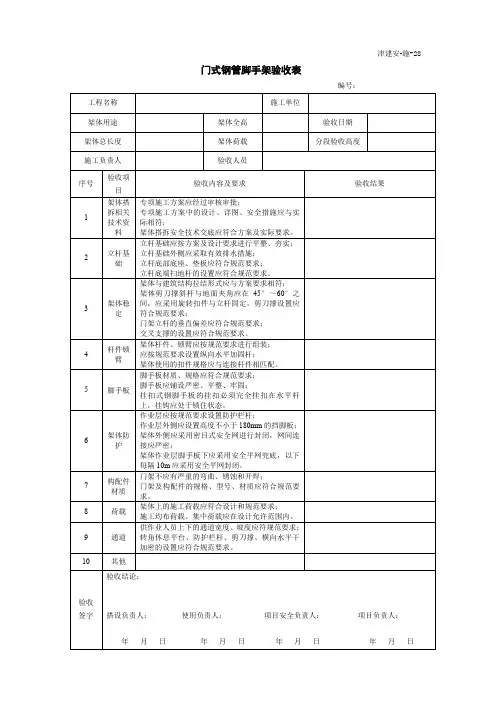

门式钢管脚手架验收表

津建安-施-28 门式钢管脚手架验收表 编号: 工程名称施工单位 架体用途架体全高验收日期 架体总长度架体荷载分段验收高度 施工负责人验收人员 序号验收项 目 验收内容及要求验收结果 1 架体搭 拆相关 技术资 料 专项施工方案应经过审核审批; 专项施工方案中的设计、详图、安全措施应与实 际相符; 架体搭拆安全技术交底应符合方案及实际要求。 2 立杆基 础 立杆基础应按方案及设计要求进行平整、夯实; 立杆基础外侧应采取有效排水措施; 立杆底部底座、垫板应符合规范要求; 立杆底端扫地杆的设置应符合规范要求。 3 架体稳 定 架体与建筑结构拉结形式应与方案要求相符; 架体剪刀撑斜杆与地面夹角应在45°~60°之 间,应采用旋转扣件与立杆固定,剪刀撑设置应 符合规范要求; 门架立杆的垂直偏差应符合规范要求; 交叉支撑的设置应符合规范要求。 4 杆件锁 臂 架体杆件、锁臂应按规范要求进行组装; 应按规范要求设置纵向水平加固杆; 架体使用的扣件规格应与连接杆件相匹配。 5 脚手板脚手板材质、规格应符合规范要求; 脚手板应铺设严密、平整、牢固; 挂扣式钢脚手板的挂扣必须完全挂扣在水平杆上,挂钩应处于锁住状态。 6 架体防 护 作业层应按规范要求设置防护栏杆; 作业层外侧应设置高度不小于180mm的挡脚板; 架体外侧应采用密目式安全网进行封闭,网间连 接应严密; 架体作业层脚手板下应采用安全平网兜底,以下 每隔10m应采用安全平网封闭。 7 构配件 材质 门架不应有严重的弯曲、锈蚀和开焊; 门架及构配件的规格、型号、材质应符合规范要 求。 8 荷载架体上的施工荷载应符合设计和规范要求; 施工均布荷载、集中荷载应在设计允许范围内。 9 通道供作业人员上下的通道宽度、坡度应符规范要求;转角休息平台、防护栏杆、剪刀撑、横向水平干加密的设置应符合规范要求。 10 其他 验收签字验收结论 搭设负责人:使用负责人:项目安全负责人:项目负责人:年月日年月日年月日年月日

脚手架验收标准

7 .搭设与拆除 7.1 施工准备 7.1.1脚手架搭设前,工程技术负责人应按本规程和施工组织设计要求向搭设和使用人员做技术和安全作业要求的交底。 7.1.2对门架、配件、加固件应按本规范第3章要求进行检查、验收;严禁使用不合格的门架、配件。 7.1.3对脚手架的搭设场地应进行清理、平整,并做好排水。 7.2基础 7.2.1地基基础施工应按本规范第6.8.2条规定和施工组织设计要求进行。7.2.2基础上应先弹出门架立杆位置线,垫板、底座安放位置应准确。 7.3搭设 7.3.1搭设门架及配件应符合下列规定: 1.交叉支撑、水平架、脚手板、连接棒和锁臂的设置应符合本规范第6.2节要求;2.不配套的门架与配件不得混合使用于同一脚手架; 3.门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。搭完一步架后,应按本规范第7.4.5条要求检查并调整其水平度与垂直度; 4.交叉支撑、水平架或脚手板应紧随门架的安装及时设置; 5.连接门架与配件的锁臂、搭钩必须处于锁住状态; 6.水平架或脚手板应在同一步内连续设置,脚手板应满铺; 7.底层钢梯的底部应加设钢管并用扣件扣紧在门架的立杆上,钢梯的两侧均应设置扶手,每段梯可跨越两步或三步门架再行转折; 8.栏板(杆)、挡脚板应设置在脚手架操作层外侧、门架立杆的内侧。 7.3.2加固杆、剪刀撑等加固件的搭设除应符合本规范第6.3节的要求外,尚应符合下列规定: 1.加固杆、剪刀撑必须与脚手架同步搭设; 2.水平加固杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧并连牢。

7.3.3连墙件的搭设除应符合本规范第6.5节的要求外,尚应符合下列规定:1.连墙件的搭设必须随脚手架搭设同步进行,严禁滞后设置或搭设完毕后补做; 2.当脚手架操作层高出相邻连墙件以上两步时,应采用确保脚手架稳定的临时拉结措施,直到连墙件搭设完毕后方可拆除; 3.连墙件宜垂直于墙面,不得向上倾斜,连墙件埋入墙身的部分必须锚固可靠; 4.连墙件应连于上、下两榀门架的接头附近。 7.3.4加固件、连墙件等与门架采用扣件连接时应符合下列规定: 1.扣件规格应与所连钢管外径相匹配; 2.扣件螺栓拧紧扭力矩宜为50~60N·m,并不得小于40N·m; 3.各杆件端头伸出扣件盖板边缘长度不应小于100mm。 7.3.5脚手架应沿建筑物周围连续、同步搭设升高,在建筑物周围形成封闭结构;如不能封闭时,在脚手架两端应按本规范第 6.5.2条增设连墙件。 7.4验收 7.4.1脚手架搭设完毕或分段搭设完毕,应按本规范第7.3节和本规范第7.4.5条的规定对脚手架工程的质量进行检查,经检查合格后方可交付使用。 7.5 拆除 7.5.1脚手架经单位工程负责人检查验证并确认不再需要时,方可拆除。7.5.2拆除脚手架前,应清除脚手架上的材料、工具和杂物。 7.5.3拆除脚手架时,应设置警戒区和警戒标志,并由专职人员负责警戒。7.5.4脚手架的拆除应在统一指挥下,按后装先拆、先装后拆的顺序及下列安全作业的要求进行: 1.脚手架的拆除应从一端走向另一端、自上而下逐层地进行; 2.同一层的构配件和加固件应按先上后下、先外后里的顺序进行,最后拆除连墙件;3.在拆除过程中,脚手架的自由悬臂高度不得超过两步,当必须超过两步时,应加设临时拉结;

脚手架验收规范

脚手架事故的预防措施 《建筑施工扣件式钢管脚手架安全技术规范》规定,“脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗”。 1)脚手架作业层防护要求 脚手板:脚手架作业层应满铺脚手板,板与板之间紧靠,离开墙面120-150mm;当作业层脚手板与建筑物之间缝隙大于150mm时,应采取防护措施。脚手板一般应至少两层,上层为作业层,下层为防护层。只设一层脚手板时,应在脚手板下设随层(兜网。自顶层作业层的脚手板向下宜每隔12m满铺一层脚手板。防护栏杆和挡脚板:均应搭设在外立杆内侧;上栏杆上皮高度应为1.2m;挡脚板高度180mm;中栏杆应居中设置。密目网与兜网:脚手架外排立杆内侧,要采用密目式安全网全封闭。密目网必须用符合要求的系绳将网周边每隔45cm系牢在脚手管上。建筑物首层要设置兜网,向上每隔3层设置一道,作业层下设随层网。兜网要采用符合质量要求的平网,并用系绳系牢,不可留有漏洞。密目网和兜网破损严重时,不得使用。 (2)连墙件的设置要求 连墙件的布置间距除满足计算要求外,尚不应大于最大间

距;连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm;应从底层第一步纵向水平杆开始设置,否则应采用其它可靠措施固定;宜优先采用菱形布置,也可采用方形、矩形布置;一字形、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m;高度24m以下的单、双排架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件;高度24m以上的双排架,必须采用刚性连墙件与建筑物可靠连接;连墙件中的连墙杆或拉筋宜水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接。 (3)剪刀撑设置要求 每组剪刀撑跨越立杆根数为5-7根;高度在24m以下的单、双排脚手架,必须在外侧立面的两端各设置一组,由底部到顶部随脚手架的搭设连续设置;高度24m以上的双排架,在外侧立面必须沿长度和高度连续设置;剪刀撑斜杆应与立杆和伸出的横向水平杆进行连接;剪刀撑斜杆的接长均采用搭接。 (4)横向水平杆设置要求主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;使用钢脚手板、木脚手板、竹串片

(工程验收套表)各种检查验收表

(工程验收套表)各种检查验收 表

大足“东关城工程”項目部 重庆奇正建设(集团)有限公司 2013.8.12

目录 施工现场安全标志牌一览表 4 工伤事故月报表 (5) 工伤事故快报表 (6) 特种作业人员持证上岗花名册 (7) 班组班前安全活动记录表 (8) 变换工种工人安全教育登记表 (9) 三级安全教育登记卡 (10) 安全教育登记表 (11) 事故隐患整改反馈报告单 (12) 安全检查记录表 (13) 安全技术交底 (14) 安全责任目标考核记录表 (15) 施工现场三级动火申请审批表 (16) 施工现场安全防护用品使用登记表 (17) 绝缘电阻测试记录表 (18) 漏电保护器测试记录表 (19) 接地电阻测试记录表 (20) 施工现场文明施工检查验收表 (21) 打桩机械验收表 (22) 搅拌机安装验收表 (23) 电焊机验收表 (24) 钢筋机械安装验收表 (25) 园盘锯验收表 (26) 塔式起重机安装验收表 (27) 物料提升机(龙门架井字架)安装验收表 (29) 施工现场临时用电验收表 (31) 密目式安全网挂设验收表 (33) 洞口与临边防护设施验收表 (34) 模板工程验收表 (35) 基坑支护验收表 (36) 附着式升降脚手架(整体提升架爬架)验收表 (37) 吊篮脚手架验收表 (39) 门式钢管脚手架验收表 (40) 悬挑式脚手架验收表 (42) 木脚手架验收表 (44) 扣件式钢管脚手架验收表 (46) 竹脚手架搭设验收表 (49) 安全日记 (51)

施工现场安全标志牌一览表

200 年月表(七)--2 单位(项目)名称(盖章):××市××楼 1、本月平均人数(人):28人;其中:临时工(人):10人; 2、分包人员(人):8人 3、本月伤亡事故件数:1件;其中:死亡事故(件):0件;重伤事故(件):0件;轻伤事故(件):1件 4、本月伤亡人数(人):1人;其中:死亡人数(人):0人;重伤人数(人):0人;轻伤人数(人):1人 5、本月伤亡事故情况: 6、本月伤亡事故直接经济损失总计(元):1000元;本月伤亡事故损失工日总计(日):12日 7、本企业职工以外人员伤亡情况:死亡(人):0人;重伤(人):0人;轻伤(人):1人 注:本表一式2份,1份工地留存,1份上报。 单位(项目)负责人:李四光填表人:卢小同填报日期:2003年04月30日

脚手架施工验收要点

脚手架施工验收要点 脚手架是建筑、安装维修施工中必不可少的临时设施,它随工程进度而搭设,搭设完成后,需要经过验收合格才能投入使用,脚手架应由项目生产经理组织方案编制人、技术负责人、安监负责人、搭设班组参加验收,公司技术部、安全部可以派人参加验收,各类验收要填写验收记录,参加验收的各方签字存档。 班前交底 脚手架验收时的具体检查项目: 1、脚手架地基、基础验收 (1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算; (2)脚手架地基与基础是否夯实;

(3)脚手架地基与基础是否平整; (4)脚手架地基与基础里是否积水。 2、脚手架架体排水沟的验收 (1)脚手架搭设场地杂物清除、平整,并使排水通畅; (2)排水沟的设置与脚手架最外排的立杆的距离; (3)排水沟的宽度和坡度。 3、脚手架垫板、底托的验收 (1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的; (2)脚手架的垫板面积、厚度必须经过严格计算; (3)脚手架底托必须摆放在垫板中心部位; (4)脚手架底托宽度大于100mm厚度不得小于50mm。 4、脚手架扫地杆的验收 (1)扫地杆必须与立杆连接,水平高差不得大于1m,距边坡的距离不得小于0.5m;

(2)纵向扫地杆应采用直角扣件固定在距底座不大于200mm处的立杆上; (3)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 5、脚手架主体验收标准 (1)脚手架的荷载不得超过300kg/m2,特殊脚手架必须另行计算。 (2)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值。 (3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接,脚手架架体的接头应交错布置。 (4)脚手架大横杆必须连续设置,不得设置在同一跨内,脚手架侧面横杆伸出架体宜在10~15cm之间。 (5)脚手架小横杆应设置在立杆和大横杆的交点处,必须与立杆使用直角扣件连接,固定在纵向水平杆上。 (6)在架体搭设过程中扣件必须合理使用,不得代用和错用扣件,滑丝或带裂纹的扣件绝不得使用在架体中。 6、脚手板的验收标准 (1)施工现场脚手架搭设完成脚手板铺设必须满铺脚手板对接必须正确,在架子拐弯处,脚手板应交错搭接,并且必须绑牢,不平处用木块垫平钉牢;

门式钢管脚手架搭设

祥龙花园E幢之一商住楼门式钢管脚手架搭设 施 工 方 案 工程名称:祥龙花园E幢之一 施工单位:台山市工业建联建筑工程有限公司 编制人: 技术负责人: 编制日期:2007 年9月30日

施工组织设计(方案)报审表工程名称:祥龙花园E幢之一编号:

目录 一、工程概况 二、施工准备 三、搭设要求 四、搭设方法 五、安全管理 附:门式钢管脚手架搭设验收表

门式钢管脚手架搭设施工方案 一、工程概况: 本工程位于台山市台城镇城西龙田里自编41号,建筑平面呈长方形,长16.8m,宽11.8m,八层砼框架结构,外形高度28.2m(女儿墙顶面)。脚手架材料选用“珠海艺力脚手架有限公司”产的门式钢管脚手架,架体宽度750㎜、高1730㎜。脚手架搭设高度29.41m,(17步×1.73m)脚手架搭设面积约3000㎡。 二、施工准备: 1、清理脚手架搭设区域内的杂物,回填平整夯实,先将散水坡砼形成,架体外侧设置排水沟。 2、选购脚手架搭设材料及安全防护材料进场。 3、选择有技术能力和搭设经验的脚手架专业队,并按规定持证上岗。 4、组织参加搭设人员学习脚手架搭设安全技术规范和施工方案中有关搭设要求、标准,施工队向搭设人员作技术交底。 三、搭设要求: 1、材料: 1)选用“珠海市艺力钢架发展有限公司”出厂的门式钢管脚手架,架体尺寸宽750㎜、高1730㎜,与交叉杆、平衡杆、连接棒、及锁臂、钢制挂扣式脚踏板(平桥)、可调底座U-400组合安装使用。水平拉接杆、剪刀撑采用Φ48×3.5㎜钢管、直角、旋转扣件连接。 2)各层平桥内侧1.2m高安全防护栏杆,采用篙竹。 3)平桥为钢制脚踏板,宽500㎜、长1930㎜。 4)标准密目安全网。 2、脚手架地基必须回填夯实,浇筑100㎜厚C10砼,架体外侧设排水沟。 3、门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。必须配合施工进度逐层搭设,一次搭设高度不得超过相邻连墙件以上一步。 4、每搭完一步脚手架后,应检查门式钢管脚手架上下榀门架的水平度

脚手架验收验

脚手架验收 脚手架是建筑施工中必不可少的重要设施,是为保证高处作业安全、顺利进行施工而搭建的工作平台和作业通道。近年来全国脚手架事故频发,究其原因基本是:施工方案(作业指导书)应付了事,施工人员违规施工,检查、验收及挂牌执行不到位。当前,各地建筑工程施工现场存在的脚手架问题仍然比比皆是,安全隐患一触即发,管理人员务必要对脚手架的安全管理引起足够重视,“严把验收关”尤为重要。 一、什么时候要做脚手架验收? 1.基础完工后,架体搭设前。 2.大、中型脚手架第一步大横杆搭设完成后。 3.每搭设完6~8m高度后。 4.作业面上施加荷载前。 5.达到设计高度后(结构施工每层脚手架作一次验 收)。 6.遇有六级及以上风或大雨后,冻结地区解冻后。 7.停用超过一个月。 8.拆除前。 二、脚手架验收的10项内容

1.地基与基础验收内容 1)脚手架地基与基础的施工,是否已根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算。 2)脚手架地基与基础是否夯实。 3)脚手架地基与基础是否平整。 4)脚手架地基与基础里是否积水。 2.排水沟验收内容 1)脚手架搭设场地杂物清除、平整,并使排水通畅。 2)排水沟的设置距离应距脚手架最外排的立杆大于500mm。 3)排水沟的宽度在200mm~350mm之间,深度在150mm~300mm之间。 4)水沟的端部应设置集水井一座(600mm×600mm ×1200mm)来保证水沟里的水及时排出。 3.垫板及底托验收内容 1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的。 2)24m以下脚手架的垫板规格是(宽度大于200mm、厚度大于50mm、长度不宜小于2垮)、保证每根立杆必须摆放在垫板中间部位、垫板面积不得小于0.15㎡。 3)24m以上承载脚手架的底部垫板的厚度必须经过严格计算。

2018年脚手架验收要点

1、脚手架地基、基础验收 (1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算; (2)脚手架地基与基础是否夯实; (3)脚手架地基与基础是否平整; (4)脚手架地基与基础里是否积水。 2、脚手架架体排水沟的验收 (1)脚手架搭设场地杂物清除、平整,并使排水通畅; (2)排水沟的设置与脚手架最外排的立杆的距离; (3)排水沟的宽度和坡度。 3、脚手架垫板、底托的验收 (1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的; (2)脚手架的垫板面积、厚度必须经过严格计算; (3)脚手架底托必须摆放在垫板中心部位; (4)脚手架底托宽度大于100mm厚度不得小于50mm。

4、脚手架扫地杆的验收 (1)扫地杆必须与立杆连接,水平高差不得大于1m,距边坡的距离不得小于0.5m; (2)纵向扫地杆应采用直角扣件固定在距底座不大于200mm处的立杆上; (3)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 5、脚手架主体验收标准 (1)脚手架的荷载不得超过300kg/平方米,特殊脚手架必须另行计算。 (2)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值。 (3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接,脚手架架体的接头应交错布置。 (4)脚手架大横杆必须连续设置,不得设置在同一跨内,脚手架侧面横杆伸出架体宜在10~15cm之间。 (5)脚手架小横杆应设置在立杆和大横杆的交点处,必须与立杆使用直角扣件连接,固定在纵向水平杆上。 (6)在架体搭设过程中扣件必须合理使用,不得代用和错用扣件,滑丝或带裂纹的扣件绝不得使用在架体中。

脚手架验收表

承插型盘扣式钢管双排外脚手架施工验收记录表 大建安档表 3-5-2 项目名称大连碧桂园虎滩工程项目部 搭设部位高度跨度最大载何 搭设班组架工班组长 操作人员杨忠军.田喜奎.木文明证书符合性证书符合要求 持证人员 专项方案编审程序符合性符合规定要求技术交底情况以交底安全交底情况以交底 钢管支架 进场前质量验收情况已进行质量验收 材质、规格和方案的符合性符合规范的要求 使用前质量检测情况已进行质量验收 外观质量检查情况外观质量检测情况良好 检查内容允许偏差(伽) 方案要求 何) 实际要求(伽)验收结果符合性立杆垂直度< L/500± 5± 4 水平杆水平度± 5± 3可调底座 垂直度± 5± 5 插入立杆深度》150 -5-3 立杆组合对角线长度± 6± 5 \立纵向间距 1.5m

杆横向间距 1.2m 竖向接长位置>500 伽 基础承载力FKk=XXKN/itf 水平杆纵、横向水平杆设置已设置 纵向步距 1.8m 横向步距 1.8m 插销锁紧情况插销抗拔力》3KN 续表1 竖 向斜 杆 拐角处设置情况 设置立杆间竖向斜杆其他部位 剪刀撑垂直纵、横向设置每5跨设置扣件钢管剪刀撑 连墙件设置垂直3.6m 水平 4.5m 扫地杆设置扫地杆距地面咼度w 550伽 护栏设置设置上杆1.0m下杆0.5m栏杆脚手板设置满铺牢固 挡脚板设置设置咼度不低于180伽挡脚 板

人行梯架设置设置0.9 x 1.8m钢梯 其他 施工单位验收结论结论: 架工班长:项目技术负责人:项目经理: 验收日期:年月曰监理单位验收结论结论: 专业监理工程师:总监理工程师: 验收日期:年月曰扣件式钢管脚手架()部位验收表 大建安档表3-2-3 验 收原因 基础完工后搭设前口 没搭设完6-8m高度口 作业层上施加何载前口 达到设计高度口 遇6级强风及以上或大雨后口 解冻后口 停用超过一个月口 验收内容 序号项目允许偏差检查方法、工具检查结果备注1\立 杆 竣工垂直度± 100经

脚手架验收要求及验收单、合格牌

脚手架验收要求及验收单、合格牌 根据2016年新的宣城电厂脚手架安全管理规定(已审核签字待挂网),设备部及承包商务必做好搭设、验收、使用等过程的安全管理工作。 搭设脚手架人员必须具备特种作业操作证,人证合一。搭设人员必须戴好安全帽,系好安全带,穿防滑鞋。工具及小零件用工具袋上下吊送。 脚手架搭设负责人员,应在搭设作业现场进行监督管理,检查安全措施执行情况,及时纠正、制止作业人员的违章违纪。 在搭设或拆除脚手架时,应设立作业区,并做好防止材料掉落砸伤设备和人员的措施。 一级验收:一般高度不超过6米的小型脚手架,由脚手架搭设单位组织验收,脚手架搭设负责人、使用脚手架的工作负责人逐级验收后,双方在《脚手架搭设、使用验收单》(见附件1)上签字后,方可使用。 二级验收:锅炉分隔屏、后屏过热器、再热器、高温省煤器检修搭的脚手架,高度超过6米以上的较大型的脚手架,由脚手架搭设单位组织验收,搭设单位负责人、使用单位工作负责人、公司项目管理责任人三方共同验收。三方验收人员在验收单上签字后,方可使用。 三级验收:高风险脚手架,由脚手架搭设单位组织验收,搭设单位负责人及安全专工、使用脚手架单位负责人及工作负责人、公司项目管理负责人及安全专工、安健环管理部专工或主管四方共同验收,逐级验收后在验收单上签字,并经过总工程师或以上领导批准后,方可使用。下列高风险脚手架应经三级验收:a)搭设高度15m及以上的落地式钢管脚手架工程; b)附着式整体和分片提升脚手架工程; c)悬挑式脚手架工程; d)锅炉炉膛检修平台; e)吊篮脚手架工程; f)自制卸料平台、移动操作平台工程; g)新型及异型脚手架工程。 脚手架搭设单位应组织填写《脚手架搭设验收合格牌》(见附件2),经搭设人、验收人、使用人三方签字后,并悬挂在脚手架靠人行通道的醒目处。 使用中不得随意改变脚手架的结构。如因工作需要改变脚手架的结构时,必须事先经有关人员同意,改变后经验收合格后,方可使用。 设备维护部 2016-3-20

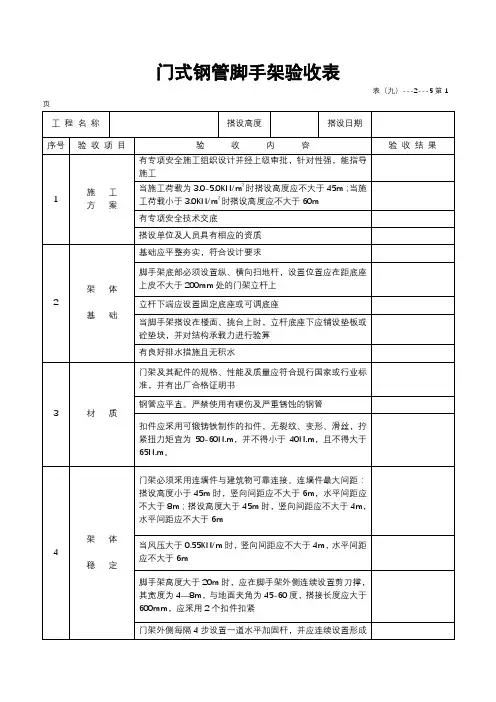

门式钢管脚手架验收表

门式钢管脚手架验收表 表(九) ---2---5第 1 页 工程名海滨市花园小区搭设高搭设日2003 年 03 月 称15 号楼度28m 期17 日 序验收项 号目 验收内容验收结果 施工1 方案 架体2 基础 有专项安全施工组织设计并经上级审基本符合要批,针对性强,能指导施工求 当施工荷载为 3.0-5.0KN/m 2时搭设高 基本符合要度应不大于45m;当施工荷载小于 求 3.0KN/m 2时搭设高度应不大于 60m 有专项安全技术交底符合要求搭设单位及人员具有相应的资质符合要求基础应平整夯实,符合设计要求 基本符合要 求 脚手架底部必须设置纵、横向扫地杆, 设置位置应在距底座上皮不大于符合要求200mm 处的门架立杆上 立杆下端应设置固定底座或可调底座 基本符合要 求 当脚手架搭设在楼面、挑台上时,立基本符合要

杆底座下应铺设垫板或砼垫块,并对 求 结构承载力进行验算 有良好排水措施且无积水 基本符合要 求 门架及其配件的规格、性能及质量应 符合现行国家或行业标准,并有出厂 基本符合要 求 合格证明书 钢管应平直。严禁使用有硬伤及严重 基本符合要 3 材 质 锈蚀的钢管 求 扣件应采用可锻铸铁制作的扣件,无 裂纹、变形、滑丝,拧紧扭力矩宜为 符合要求 50-60N.m ,并不得小于 40N.m ,且不 得大于 65N.m 。 门架必须采用连墙件与建筑物可靠连 接。连墙件最大间距:搭设高度小于 45m 时,竖向间距应不大于 6m ,水平 基本符合要 架 体 8m ;搭设高度大于 45m 4 间距应不大于 求 时,竖向间距应不大于 4m ,水平间距 稳 定 应不大于 6m 当风压大于 0.55KN/m 时,竖向间距应 符合要求 不大于 4m ,水平间距应不大于 6m

门式钢管脚手架支撑体系)

施工组织设计及专项施工方案审核审批申报表 (编号:)

龙湖春天住宅小区3.2期 (CZ40#~ CZ43#楼) 门式脚手架模板支撑施工方案 编制:王国群 审核:高月 审批: 安徽水利蚌埠公司龙湖春天项目部 年月日

门式脚手架模板支撑施工方案 一、工程概况及主要工作量: 本工程CZ40#~CZ42#楼首层层高为3m,以上层高均为2.9 m。CZ43#楼首层、二层层高均为3m,以上层高均为2.9 m。最大的混凝土梁截面为200×500mm;最大的混凝土板板厚为120mm。本方案拟采用门式钢管脚手架支撑体系,具体做法和尺寸见附图。 二、编制依据: 1.《建筑施工安全技术手册》 2. 工程施工设计图纸 3.《混凝土结构工程施工质量验收规范》 4.《混凝土泵送施工技术规程》(JGJ/T10-95) 5. 建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000) 6.《混凝土结构工程施工质量验收规范》(GB50204-2002) 7.以往类似工程施工经验; 三、模板施工整体思路: 本工程梁、板、柱模板均采用木模制作。 模板立设工艺流程:放样弹线——基层清理——模板配制——支撑体系搭设——安装模板——标高及垂直度、断面尺寸校正——预检: 四、进度计划及门式架、钢管、配件等材料质量要求 40#、41#、42#楼柱、板、梁模板工程计划12月6日开始支设,3月完工。 43#楼柱、板、梁模板工程计划12月16日开始支设,7月完工。 1、梁下模板和钢管支撑体系:

2、板下模板和钢管支撑体系: 3、门式架、配件选用《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)附表A.1门架及配件质量类别及处理规定中的A类门架以及配件作为本次模板支撑的材料。杆件应平直,两端面应平整,不得有斜口、毛口;严禁有硬伤(硬弯、夹扁等)及严重锈蚀等现象,必须涂有防锈漆。钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定,质量应符合JGJ130规范第3.1.1条的规定。钢管及其配件的规格、性能及质量应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)的规定,并按附录A 的规定进行质量类别判定、维修及使用。如钢管有严重锈蚀、压扁或裂纹的不得使用;禁止使用有脆裂、变形、滑丝等现象的扣件。对不符合要求的门式架和配件禁止使用。 4、扣件:性能均满足国家规范要求,配件齐全,材料必须经过验收合格后方允许使用,当对扣件质量有怀疑时,应按现行国家标准钢管脚手架扣件的规定抽样检测,旧扣件使用前应进行质量检查,有裂缝变形的严禁使用出现,滑丝的螺栓必须更换,新旧扣件均应进行防锈处理。扣件的紧固程度应在40~50N.m,并不大于65N.m,对接扣件的抗拉承载力

脚手架验收要点

脚手架验收要点 脚手架是建筑、安装维修施工中必不可少的临时设施,它随工程进度而搭设,搭设完成后,需要经过验收合格才能投入使用。 那么脚手架验收时,具体检查哪些项目呢? 1、脚手架地基、基础验收 1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算; 2)脚手架地基与基础是否夯实; 3)脚手架地基与基础是否平整; 4)脚手架地基与基础里是否积水。 2、脚手架架体排水沟的验收

1)脚手架搭设场地杂物清除、平整,并使排水通畅; 2)排水沟的设置与脚手架最外排的立杆的距离; 3)排水沟的宽度和坡度。 3、脚手架垫板、底托的验收 1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的; 2)脚手架的垫板面积、厚度必须经过严格计算; 3)脚手架底托必须摆放在垫板中心部位; 4)脚手架底托宽度大于100mm厚度不得小于50mm。 4、脚手架扫地杆的验收 1)扫地杆必须与立杆连接,水平高差不得大于1m,距边坡的距离不得小于0.5m; 2)纵向扫地杆应采用直角扣件固定在距底座不大于200mm处的立杆上;

3)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 5、脚手架主体验收标准 1)脚手架的荷载不得超过300kg/m2,特殊脚手架必须另行计算; 2)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值; 3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接,脚手架架体的接头应交错布置; 4)脚手架大横杆必须连续设置,不得设置在同一跨内,脚手架侧面横杆伸出架体宜在10~15cm之间; 5)脚手架小横杆应设置在立杆和大横杆的交点处,必须与立杆使用直角扣件连接,固定在纵向水平杆上; 6)在架体搭设过程中扣件必须合理使用,不得代用和错用扣件,滑丝或带裂纹的扣件绝不得使用在架体中。 6、脚手板的验收标准

脚手架48个验收标准规定44个验收细节

脚手架48个验收标准+44个验收细节 48个验收标准 A-1:材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。

A-2 安全防护设备及测量作业设备齐全 A-3 总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。 A-4 所以脚手架作业人员必须持证上岗。 A-5

图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。 A-6 基础要求:采用混凝土硬化处理,混凝土厚度≥100mm,混凝土标号≥C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。 A-7

基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。 A-8 纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。

A-9 立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距 离不小于500mm。 A-10 纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。

A-11 剪刀撑斜杆的接长采用扣件进行搭接。长度不少于1m,不小于3个扣件 A-12 对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。 A-13

脚手架搭设要求及验收标准

脚手架搭设要求及 验收标准

脚手架搭设要求及验收标准 姜兆元 随着建筑行业的发展国内脚手架的发展迅速,可是脚手架安全问题一直是大家很关心的重点。脚手架安全事故主要表现在脚手架搭设的安全隐患以及人员操作的不规范性。今天长沙景安建筑器材小编和大家分享下脚手架搭设相关要求及验收标准。 一、国内脚手架发展趋势 上世纪80年代初,中国先后从国外引进门式脚手架、碗扣式脚手架等多种型式脚手架。门式脚手架在国内许多工程中也曾大量应用过,取得较好的效果,由于门式脚手架的产品质量问题,这种脚手架没有得到大量推广应用。在国内又建了一批门式脚手架生产厂,其产品大部分是按外商来图加工。碗扣式脚手架是新型脚手架中推广应用最多的一种脚手架,但使用面还不广,只有部分地区和部分工程中应用。90年代以来,国内一些企业引进国外先进技术,开发了多种新型脚手架,如插销式脚手架,CRAB模块脚手架、圆盘式脚手架、方塔式脚手架,以及各种类型的爬架。至,国内专业脚手架生产企业百余家,主要在无锡、广州、青岛等地。从技术上来讲,中国脚手架企业已具备加工生产各种新型脚手架的能力。可是国内市场还没有形成,施工企业对新型脚手架的认识还不足。随着中国大量现代化大型建筑体系的出现,扣件式钢管脚手架已不能适应建筑施工发展的需要,大力开发和推广应用新型脚手架是当务之急。实践证明,采用新型脚手

架不但施工安全可靠,装拆速度快,而且脚手架用钢量可减少33%,装拆工效提高两倍以上,施工成本可明显下降,施工现场文明、整洁。分类中国使用的用钢管材料制作的脚手架有扣件式钢管脚手架、碗扣式钢管脚手架、承插式钢管脚手架、门式脚手架,还有各式各样的里脚手架、挂挑脚手架以及其它钢管材料脚手架。从其材料和构造情况来着手,并可将其大致划分如下:按杆件的材料划分(1)单一规格钢管的脚手架。它只使用一种规格的钢管,如扣件式钢管脚手架,只使用Ф48×3.5的电焊钢管。(2)多种规格钢管组合的脚手架。它由两种以上的不同规格的钢管构成,如门式脚手架。(3)以钢管为主的脚手架。即以钢管为主,并辅以其它型钢杆件所构成的脚手架,如设有槽钢顶托或底座的里脚手架,有连接钢板的挑脚手架等。脚手架碗扣式钢管脚手架当采用钢管横杆时,为“单一钢管的脚手架”;当采用型钢搭边横杆时,为“以钢管为主的脚手架”。

相关文档
最新文档
