第二章 水准仪与高程测量第一节 水准测量的原理确定地面点高程的测量工作,称为高程测量。

高程测量又是测量三项基本工作之一。

根据使用仪器和施测方法的不同,高程测量可分为水准测量、三角高程测量和气压高程测量。

用水准仪测量高程,称为水准测量,它是高程测量中最常用、最精密的方法。

水准测量的原理:水准测量是利用一条水平视线,并借助水准尺,来测定地面两点间的高差,这样就可由已知点的高程推算出未知点的高程。

测定待测点高程的方法有高差法和仪高法两种。

1.高差法如图2-1所示,若已知A 点的高程A H ,欲测定B 点的高程B H 。

在A 、B 两点上竖立两根尺子,并在A 、B 两点之间安置一架可以得到水平视线的仪器。

假设水准仪的水平视线在尺子上的位置读数分别为A 尺(后视)读数为a ,B 尺(前视)读数为b ,则A 、B 两点之间的高程差(简称高差AB h )为b a h AB -= (2-1)于是B 点的高程B H 为AB A B h H H += (2-2)b a H h H H A AB A B -+=+= (2-3)这种利用高差计算待测点高程的方法,称高差法。

这种尺子称为水准尺,所用的仪器称为水准仪。

图2-1 水准测量原理2.仪高法由式2-3可以写为 b a H H A B -+=)( (2-4)如图2-2所示,即 b H H i B -=上式中i H 是仪器水平视线的高程,常称为仪器高程或视线高程。

仪高法是,计算一次仪高,就可以测算出几个前视点的高程。

即放置一次仪器,可以测出数个前视点的高程。

综上所述,高差法和仪高法都是利用水准仪提供的水平视线测定地面点高程。

必须注意 ①前视与后视的概念一定要清楚,不能误解为往前看或往后看所得的水准尺读数。

②两点间高差AB h 是有正负的,计算高程时,高差应连其符号一并运算。

在书写AB h 时,注意h 的下标,AB h 是表示B 点相对于A 点的高差;BA h 则表示是A 点相对于B 点的高差。

水准测量规范

水准测量规范
0.558
高差/m +0.791 +0.793 +1.862 +1.866
进行方向
平均高差/m 高程/m +0.792 32.186 +1.864
备注
A Ⅰ
HA
2020/1/26
2.424 2.312
0.558 0.450 TP2
h2
TP1

h1
D=1000m 大地水准面
C hAC HC
进行方向
TP3
h1

2020/1/26
D=1000m 大地水准面
C hAC HC
测站 测点
BMA Ⅰ
TP1
水准尺读数/m 后视读数 前视读数
2.014
1.223
高差/m 平均高差/m 高程/m 备注
+0.791
32.186
进行方向
后视读数 2.014
后视点
A
前视读数 1.223 前视点 TP1 h1

HA
2020/1/26
hhb 0 f
如果不等于零,则高差闭合差为
fhf h
h
b
2020/1/26
各种路线形式的水准测量, 其高差闭合差均不应超过容许值, 否则即认为观测结果不符和要求。
不同等级的水准测量其高差 闭合差的容许值不同。
2020/1/26
三、水准测量的施测方法
前进方向
a A
HA
大地水准面
B
b
2
2
1 h 1( 6.90 m 0 )3.45 m 0 22
h 3 .45 m 0
H H 3 . 6 m 5 3 3 . 1 6 m 2 8 3 . 4 6 m 5 CA

工程的测量定位放线记录簿表

工程的测量定位放线记录簿表

工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表永久(临时)水准点标高建筑物设计标高相对标高±0.000相当于绝对标高30.9房屋朝向纵轴线方位轴线名称6-D轴—6-R轴邻近建筑物名称距离(角度)横轴线方位轴线名称6-1轴—6-36轴邻近建筑物名称距离(角度)定位放线日期2016年月日验收情况符合设计及规划要求精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档线方位距离(角度)横轴线方位轴线名称○1—○11轴邻近建筑物名称距离(角度)定位放线日期2015年4月20日验收情况符合设计及规划要求建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档横轴线方位轴线名称○1—○21轴邻近建筑物名称距离(角度)定位放线日期2015年月日验收情况符合设计及规划要求建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:工程测量定位放线记录表精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档工程测量定位放线记录表精彩文档精彩文档建设单位驻工地代表: 项目负责人: 项目监理机构:定位放线负责人:工程测量定位放线记录表建设单位驻工地代表:项目负责人:项目监理机构:定位放线负责人:精彩文档。

水准测量

水准测量
A
C
h1
hA C
D=1000m 大地水准面
HC

HA
表2 水准测量手簿
测站 1 2 3 测点 BM.A TP.1 TP.1 TP.2 TP.2 TP.3 2.077 0.866 2.312 0.450 +1.211 水准尺读数 高差(米) 高程(米) 32.186 备注
后视(米)
2.014
前视(米)
1水准点 用水准测量的方法测定高程的高程控制点。记为BM。 水准测量通常是从已知水准点开始测定出未知(或待定)水准点的高程。 水准点有永久性和临时性两种,水准点标志顶点表示该水准点的高程 及位置。
பைடு நூலகம்
2水准路线
(1)闭合水准路线 (2)附合水准路线 (3)支水准路线
闭合水准路线
从已知水准点出发,沿待定水准点进行水准 测量,最后又回到原出发水准点的环形路线。
D=1000m
大地水准面
前进方向
后 视 点
A
前 视 点
TP1 h1
C
hA C
D=1000m 大地水准面
HC
HA

水准尺读数/m 平均高差 高程/m 备 高差 /m 测站 测点 后视读数 前视读数 /m 注

BM A
2 .014 1 .223
0 .791
32 .186
TP 1
前进方向
前 后视读数 前视读数 视 后 视 2.014 1.223 点 TP1 点
第一节 水 准 测 量 原 理
利用水准仪提供的水平视线在水准尺上的读数,直接测得地面上两点间 的高差,进而由已知点高程推算出未知点的高程。
前进方向 前 视 尺
后 视 尺

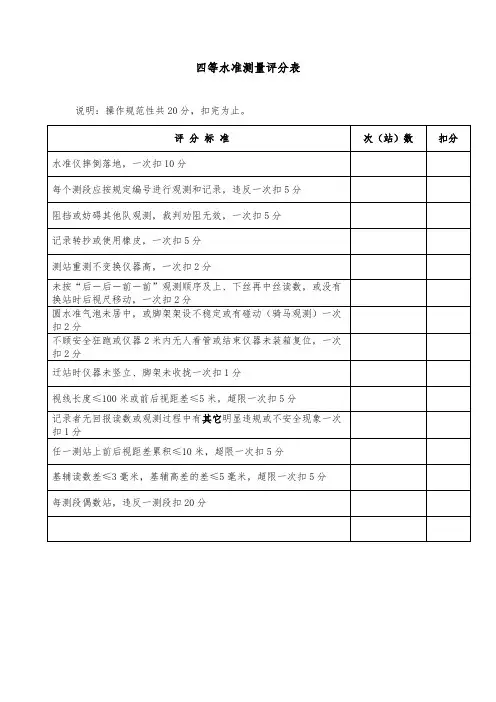

四等水准测量评分表

四等水准测量评分表
四等水准测量评分表
评 分 标 准
次(站)数
扣分
水准仪摔倒落地,一次扣10分
每个测段应按规定编号进行观测和记录,违反一次扣5分
阻挡或妨碍其他队观测,裁判劝阻无效,一次扣5分
记录转抄或使用橡皮,一次扣5分
测站重测不变换仪器高,一次扣2分
未按“后-后-前-前”观测顺序及上、下丝再中丝读数,或没有换站时后视尺移动,一次扣2分
待测点高程值差>±10mm,一点扣20分;待测点高程值差±10mm~±7mm一点扣5分,≤7mm不扣分
计算表不整洁或以上之外的违规情况,一处扣1分
说明:成果精度共50分,扣完为止成果精度扣分合计
完成时间≦50分钟不扣分;50~60分钟完成,超过50分钟的部分按1分钟扣1分;完成时间超过60分钟,该四等水准测量项比赛成绩零分
说明:时间共10分,扣完为止时间扣分合计
基辅读数差≤3毫米,基辅高差的差≤5毫米,超限一次扣5分
每测段偶数站,违反一测段扣20分
说明:操作规范性共20分,扣完为止。
评 分 标 准
次(站)数
扣分
转抄成果或厘米、毫米改动或涂改、就字改字或连环涂改或用橡皮擦、刀片刮或观测与计算数据不一致等一处扣5分
手簿计算错误或随意划线或不注错误原因或记录、计算的占位“0”、“±”填写,一处扣1分
每测站记录表格没有填写完整或缺少计算项或字迹模糊影响识读等,或以上之外的违规情况,一次扣1分
伪造数据,取消比赛
说明:记录规范性共20分,扣完为止记录部分扣分合计
水准路线闭合差计算错误或≥20 mm,扣50分;闭合差±10mm~±20mm扣10分;闭合差≤±10mm不扣分
待测点的高程平差计算,计算错误一点扣20分
圆水准气泡未居中,或脚架架设不稳定或有碰动(骑马观测)一次扣2分

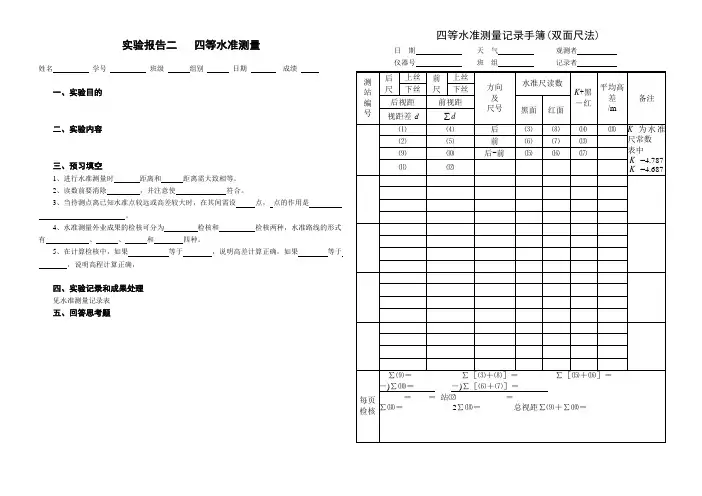

《测量学基础》课间实验报告_B4_报告2 四等水准测量(正面)

《测量学基础》课间实验报告_B4_报告2 四等水准测量(正面)
实验报告二 四等水准测量
姓名
学号
班级
组别
日预习填空
1、进行水准测量时
距离和
距离需大致相等。
2、读数前要消除
,并注意使
符合。
3、当待测点离已知水准点较远或高差较大时,在其间需设
点, 点的作用是

4、水准测量外业成果的检核可分为
检核和
检核两种,水准路线的形式




四种。
5、在计算检核中,如果
等于
,说明高差计算正确,如果
等于
,说明高程计算正确,
四、实验记录和成果处理
见水准测量记录表
五、回答思考题
四等水准测量记录手簿(双面尺法)
日期 仪器号
天气 班组
观测者 记录者
测 后 上丝 前 上丝 站 尺 下丝 尺 下丝
编 后视距
前视距
号 视距差 d
d








方向 及 尺号
后 前 后-前
水准尺读数 黑面 红面
K+黑 -红
平均高 差
/m
备注



⒅ K 为水准
⑹⑺⒀
尺常数
⒂⒃⒄
表中 K =4.787
K =4.687
∑⑼=
-)∑⑽=
每页

检核 ∑⒅=
∑[⑶+⑻]=
∑[⒂+⒃]=
-)∑[⑹+⑺]=
= 站⑿

2∑⒅=
总视距∑⑼+∑⑽=

水准测量的方法

水准测量的方法

第四节水准测量的方法一、水准点用水准测量的方法测定的高程控制点,称为水准点,记为BM(Bench Mark)。

水准点有永久性水准点和临时性水准点两种。

(1)永久性水准点国家等级永久性水准点,如图2-14所示。

有些永久性水准点的金属标志也可镶嵌在稳定的墙角上,称为墙上水准点,如图2-15所示。

建筑工地上的永久性水准点,其形式如图2-16a 所示。

图2-14 国家等级水准点(2)临时性水准点临时性的水准点可用地面上突出的坚硬岩石或用大木桩打入地下,桩顶钉以半球状铁钉,作为水准点的标志,如图2-16b所示。

图2-16 建筑工程水准点a)永久性水准点b)临时性水准点二、水准路线及成果检核在水准点间进行水准测量所经过的路线,称为水准路线。

相邻两水准点间的路线称为测段。

在一般的工程测量中,水准路线布设形式主要有以下三种形式。

1.附合水准路线(1)附合水准路线的布设方法如图2-17所示,从已知高程的水准点BM.A出发,沿待定高程的水准点1、2、3进行水准测量,最后附合到另一已知高程的水准点BM.B所构成的水准路线,称为附合水准路线。

图2-15 墙上水准点(2)成果检核 从理论上讲,附合水准路线各测段高差代数和应等于两个已知高程的水准点之间的高差,即∑-=A B th H H h各测段高差代数和∑m h 与其理论值∑th h 的差值,称为高差闭合差h W ,即)(A B m th m h H H h h h W --=-=∑∑∑(2-5)2.闭合水准路线(1)闭合水准路线的布设方法 如图2-18所示,从已知高程的水准点BM.A 出发,沿各待定高程的水准点1、2、3、4进行水准测量,最后又回到原出发点BM.A 的环形路线,称为闭合水准路线。

BM AB3图2-17 附合水准路线(2)成果检核 从理论上讲,闭合水准路线各测段高差代数和应等于零,即∑=0th h如果不等于零,则高差闭合差为:∑=m hh W(2-6)3.支水准路线(1)支水准路线的布设方法 如图2-19所示,从已知高程的水准点BM.A 出发,沿待定高程的水准点1进行水准测量,这种既不闭合又不附合的水准路线,称为支水准路线。

三四等水准测量记录薄

三四等水准测量记录薄

仪器记录表重要问题记载表页数问题摘要处理结果或意见处理者编号记载由某号水准点至某号水准点或与路线页数联测之三角点其它点的往测或反侧(标出图幅分幅线、水准路线、点位号数及路线联测之三角点或其它点)水准观测说明与规范(一)观测方法1、三等水准测量采用中丝读数法进行往返测。

当使用有光学测微器的水准仪和线条式铟瓦水准标尺观测时,也可进行单程双转点观测。

2、四等水准测量采用中丝读数法进行单程观测。

支线必须往返测或单程双转点观测。

(二)设置测站要求三、四等水准测量采用尺台作转点尺承。

观测应在标尺分划线成像清晰稳定时进行,若成像欠佳,应酌情缩短视线长度。

测站的视线长度、视线高度等按表1规定执行。

表1 (单位:m)(三)测站观测程序和方法1、三等水准测量每测站照准标尺分划顺序为:a. 后视标尺黑面(基本分划);b. 前视标尺黑面(基本分划);c. 前视标尺红面(辅助分划);d. 后视标尺红面(辅助分划)。

2、四等水准测量每测站照准标尺分划顺序为:a. 后视标尺黑面(基本分划);b. 后视标尺红面(辅助分划);c. 前视标尺黑面(基本分划);d. 前视标尺红面(辅助分划)。

3、一测站的操作程序:a. 首先整置仪器竖轴至垂直位置(望远镜绕竖轴旋转时,水准气泡两端分离不大于1cm);b. 将望远镜对准后视尺黑面,用倾斜螺旋导水准气泡准确居中,按视距丝和中丝精确读定标尺读数(四等观测可不读上、下丝读数,直接读距离);c. 照准前视尺黑面,按b款操作;d. 照准前视尺红面,按b款操作,此时只读中丝读数;e. 照准后视尺红面,按d款操作。

使用单排分划的铟瓦标尺观测时,对单排分划进行两次照准读数,代替基辅分划读数。

4、自动安平水准仪的操作程序与气泡式水准仪相同。

每测站观测前,首先将概略整平水准气泡导至中央,然后按规定顺序照准标尺进行读数。

转镜水准仪的操作程序,应按规定顺序照准标尺,而将黑面和红面分划的观测分别在两个镜位(或摆位)进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京至台北高速公路廊坊段
水准测量原始记录表
施工单位:辽宁交通建设集团有限公司合同号:LQ9
测量监理工程师:
北京至台北高速公路廊坊段
测量记录示意图表
施工单位:辽宁交通建设集团有限公司合同号:
监理单位:河北路桥技术开发有限公司编号:测表9
北京至台北高速公路廊坊段
中线点位检查表
施工单位:辽宁交通建设集团有限公司合同号:
监理单位:河北路桥技术开发有限公司编号:
北京至台北高速公路廊坊段
施工放样测量记录表
施工单位:辽宁交通建设集团有限公司合同号:LQ9
监理单位:河北路桥技术开发有限公司编号:
北京至台北高速公路廊坊段
中(轴)线偏位检查记录表
施工单位:辽宁交通建设集团有限公司合同号:日期:
测量监理工程师:
北京至台北高速公路廊坊段
原地表横断高程测量表
施工单位:辽宁交通建设集团有限公司合同号:LQ9 监理单位:河北路桥技术开发有限公司编号:测表13
北京至台北高速公路廊坊段
清表后横断高程测量表
施工单位:辽宁交通建设集团有限公司合同号:LQ9 监理单位:河北路桥技术开发有限公司编号:
北京至台北高速公路廊坊段
清淤前(后)横断高程测量表
施工单位:合同号:
监理单位:编号:测表15
北京至台北高速公路廊坊段
预压前(后)横断高程测量表
施工单位:合同号:
监理单位:编号:测表16
北京至台北高速公路廊坊段
零横断高程测量表
施工单位:合同号:监理单位:编号:
北京至台北高速公路廊坊段
填筑材料变化高程测量表
施工单位:合同号:
监理单位:编号:测表18
北京至台北高速公路廊坊段
路基填筑高程、横坡、宽度检查记录表施工单位:辽宁交通建设集团有限公司合同号:LQ9
北京至台北高速公路廊坊段
路基高程交工验收检查记录表施工单位:合同号:
北京至台北高速公路廊坊段
路基交工验收中线点位检测表
施工单位:合同号:
监理单位:编号:测表21
路肩石测量检测表
施工单位:合同号:监理单位:编号:
钻孔灌注桩桩头质量测量检测表施工单位:合同号:
北京至台北高速公路廊坊段
钻孔灌注桩成桩质量测量检测表施工单位:合同号:
北京至台北高速公路廊坊段
支座垫石质量测量检测表
施工单位:辽宁交通建设集团有限公司合同号:LQ9
监理单位:河北路桥技术开发有限公司编号:
工程名称及部位:测表25
测量监理工程师:日期:
北京至台北高速公路廊坊段
支座质量测量检测表
施工单位:辽宁交通建设集团有限公司合同号:LQ9 监理单位:河北路桥技术开发有限公司编号:
测量监理工程师:日期:
北京至台北高速公路廊坊段
桥面铺装测量检测表
施工单位:中交一公局第一工程有限公司合同号:LJ15 监理单位:廊坊市交通技术咨询监理公司编号:
测量监理工程师:日期:
北京至台北高速公路廊坊段
搭板测量检测表
施工单位:合同号:监理单位:编号:
测量监理工程师:日期:
北京至台北高速公路廊坊段
伸缩缝测量检测表
施工单位:合同号:监理单位:编号:
测量监理工程师:日期:。

相关文档
最新文档
