钻孔桩培训考试题及答案(word版)
钻孔桩培训考试题及答案

钻孔桩培训考试题及答案姓名:得分一、填空题(每空2分,计50分)1、浇筑水下混凝土是关键工序,监理人员必须全过程旁站,并做好旁站记录。
2、钻孔桩孔口要用钢护筒防护,护筒顶面宜高出施工水位或地下水位2m,并高出原地面至少50cm,以便护壁。
3、钢筋笼在纵向用帮条焊接,同一截面上的钢筋接头不应超过总横截面积的。
帮条钢筋的横截面积应不小于主拉钢筋断面的1.2倍4、钻孔灌注桩常用的检测方法有反射波法、超声波投射法和机械阻抗法等。
5、钻孔桩桩位放样误差:中心位置要求≤5mm;6、钻孔到达设计深度后,必须核实地质情况。
7、钻孔桩护筒应坚实不漏水,护筒埋深应符合施工工艺设计要求。
8、泥浆指标应根据钻孔机具、地质条件确定。
对制备的泥浆应试验全部性能指标,钻进时应随时检查泥浆的泥浆比重和含砂率。
9、钻(挖)孔桩钢筋骨架的允许偏差和检验方法内容需要下载文档才能查看8、桩的混凝土强度等级必须符合设计要求。
水下混凝土标准养护试件强度必须符合设计强度等级的 1.15倍。
检验数量:施工单位每根桩应在混凝土的浇筑地点随机抽样制作混凝土试件不得少于2组;9、桩身顶端必须清理上层浮浆露出新鲜混凝土面。
10、清孔应到达以下标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒,泥浆比重不大于 1:1 ,含砂率小于 2% ,粘度17~20s;严禁采用加深钻孔深度方法代替清孔。
二、判断题:(每题3分,计15分)1、对钻孔桩桩身混凝土要进展百分之二十的无损检测。
(×)2、浇筑水下混凝土前应清底,孔底沉渣应去除干净,要满足铁路相关设计标准及钻孔桩培训设计文件提出的沉降要求。
(√)3、对桩身混凝土质量有疑问和设计有要求的桩,应采用钻芯取样进展检测(√)4、钻孔桩钢筋骨架的垂直度允许偏差为2%。
(×)5、地质条件较差、桩长超过50m(45、40)的桩应按设计要求进展超声波检测。
(√)三、问答题:1、钻孔桩检查泥浆的技术指标有那些?(10分)答:1、泥浆比重:正循环旋转钻机、冲击钻机使用管形钻头钻孔时,入孔泥浆比重为1.1~1.3;冲击钻机使用实心钻头钻孔时,孔底泥浆比重不宜大于:砂黏土为1.3;大漂石、卵石层为1.4;岩石为1.2。
钻孔桩考试试题答案

一,1、使用冲击钻机钻孔时,护筒内径应比钻头大约20 cm,护筒顶面宜高出施工水位或地下水位 2 m,还应满足孔内泥浆面的高度要求,在旱地或筑岛时还应高出施工地面 0.3 M 。
2、进行护筒埋设时,护筒顶面中心与设计桩位偏差不得大于 5 cm,倾斜度不得大于1 %。
3、灌注桩钢筋骨架制作主筋间距允许偏差±10mm ,箍筋间距允许偏差±20mm ,外径允许偏差±10mm ,倾斜度 0.5% 。
4、制备的优质泥浆指标,泥浆比重为 1.03-1.1 ,黏度为 18-22s ,含砂率小于 2% ,胶体率大于 98% ,酸碱度为 8-10 。
5、灌注桩钢筋安装质量标准,保护层厚度允许偏差±20mm ,中心平面位置 20mm ,顶端高程±20mm ,地面高程±50mm 。
6、采用冲击钻钻孔时,孔内水位宜高于护筒底脚 0.5 m以上或地下水位以上2 m。
7、钻孔桩施工时,检查发现钻孔钻头直径磨耗超过 15 mm时应及时更换修补。
8、钻孔桩施工时,为防止由于冲击振动导致邻孔孔壁坍塌或影响邻孔已浇筑混凝土强度,应待邻孔混凝土抗压强度达到 5 MPa后方可开钻。
9、灌注水下混凝土导管在使用前应进行试拼和试压,按自下而上顺序编号和标示尺度。
导管组装后轴线偏差,不宜超过钻孔深的 0.5 %并不宜大于10cm,连接时连接螺栓的螺帽宜在上;试压压力宜为孔底静水压力的 1.5 倍。
10、灌注水下混凝土时首批混凝土入孔后,导管埋入混凝土的深度不得小于 1 m,并不宜大于3 m;当桩身较长时,导管埋入混凝土中的深度可适当加大。
11、在进行钻孔桩清孔时,必须达到以下标准方可合格:孔内排出或抽出的泥浆手摸无 2-3 mm 颗粒,泥浆比重不大于 1.1 ,含砂率小于 2 %,粘度 17-20 s。
二、1-5AABBB,6-7AA 三1-5×√×××,6-10√√√×√三、答:根据设计要求合理布置施工场地,先平整场地、清除杂物、换除软土、夯打密实。

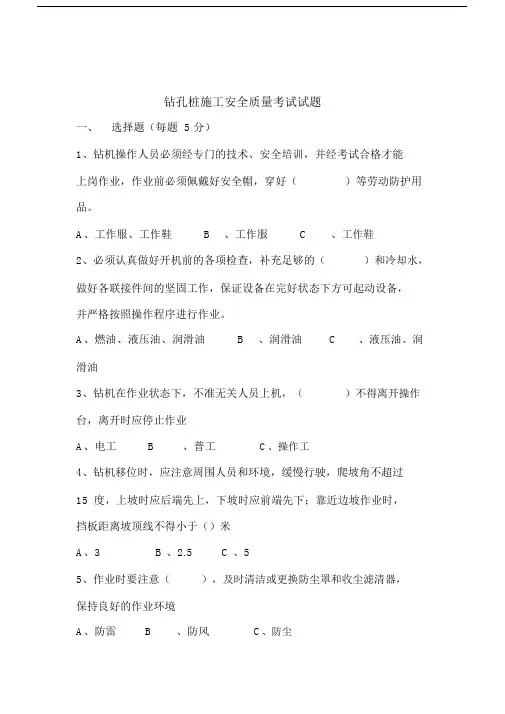

(完整版)钻孔桩施工安全质量考试试题.doc

钻孔桩施工安全质量考试试题一、选择题(每题 5 分)1、钻机操作人员必须经专门的技术、安全培训,并经考试合格才能上岗作业,作业前必须佩戴好安全帽,穿好()等劳动防护用品。
A、工作服、工作鞋B、工作服C、工作鞋2、必须认真做好开机前的各项检查,补充足够的()和冷却水,做好各联接件间的坚固工作,保证设备在完好状态下方可起动设备,并严格按照操作程序进行作业。
A、燃油、液压油、润滑油B、润滑油C、液压油、润滑油3、钻机在作业状态下,不准无关人员上机,()不得离开操作台,离开时应停止作业A、电工B、普工C、操作工4、钻机移位时,应注意周围人员和环境,缓慢行驶,爬坡角不超过15度,上坡时应后端先上,下坡时应前端先下;靠近边坡作业时,挡板距离坡顶线不得小于()米A、3 B 、2.5 C 、55、作业时要注意(),及时清洁或更换防尘罩和收尘滤清器,保持良好的作业环境A、防雷B、防风C、防尘6、钻机活动部位应经常检查和加油润滑油脂;进行进修、保养和紧固油管接头时,必须保持()状态。
A、开机B、停机 C 、随便7、为了保证钢筋笼起吊时不变形,宜用两点吊。
第一吊点设在骨架的下部,第二吊点设在骨架长度的中点到上()点之间A、三分之二 B 、三分之一 C 、五分之二8、护筒顶面高出施工水位或地下水位 2.0m,在旱地或筑岛时高出施工地面()mA、0.3B、0.2C、0.59、护筒顶面中心与设计桩位偏差不大于()cm,倾斜度不大于1%。
A、8 B 、5C、710、开钻前在护筒内存进适量泥浆,开钻时()慢速钻进A、低档B、高档C、中档11、使用反循环钻机钻孔,将钻头提离孔底约()cm,待泥浆循环畅通后开始钻进A、10B、15C、2012、清孔须达到符合设计及规范要求,即:孔内排出或抽出的泥浆手摸无 ( )颗粒A、1-2mmB、4-5mmC、2-3mm13、钻机所属配电箱要符合要求的专用箱,做到()A、一机一闸一漏 B 、一机一闸C、一闸一漏14、在钢筋笼上端应均匀设置吊点,其吊点应有足够的(),保证钢筋笼在起吊时不致变形。
钻孔桩安全教育培训试卷

一、单项选择题(每题2分,共20分)1. 钻孔桩施工属于以下哪种类型的施工?A. 土方工程B. 混凝土工程C. 钢结构工程D. 机电安装工程2. 钻孔桩施工过程中,以下哪个环节最容易发生安全事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收3. 钻孔桩施工过程中,现场必须配备哪些安全防护设施?A. 高处作业安全防护设施B. 防尘口罩C. 安全帽D. 以上都是4. 钻孔桩施工时,现场作业人员必须佩戴哪种安全帽?A. 工程帽B. 安全帽C. 运动帽D. 旅游帽5. 钻孔桩施工过程中,以下哪个操作容易造成机械伤害?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收6. 钻孔桩施工过程中,以下哪个环节容易发生触电事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收7. 钻孔桩施工过程中,以下哪个环节容易发生坍塌事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收8. 钻孔桩施工过程中,以下哪个环节容易发生中毒事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收9. 钻孔桩施工过程中,以下哪个环节容易发生火灾事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收10. 钻孔桩施工过程中,以下哪个环节容易发生高空坠落事故?A. 钻孔B. 清孔C. 桩基混凝土浇筑D. 钻孔桩验收二、多项选择题(每题3分,共15分)1. 钻孔桩施工过程中,以下哪些属于危险源?A. 高处作业B. 机械设备C. 电气设备D. 钻孔桩材料E. 施工现场环境2. 钻孔桩施工过程中,以下哪些属于安全防护措施?A. 佩戴安全帽B. 高处作业系挂安全带C. 使用防护眼镜D. 防尘口罩E. 定期进行安全检查3. 钻孔桩施工过程中,以下哪些属于施工安全操作规程?A. 钻孔前检查钻机状态B. 钻孔过程中注意观察钻头状态C. 钻孔过程中注意倾听钻机声音D. 钻孔过程中注意检查钻杆是否固定E. 钻孔过程中注意检查钻孔深度4. 钻孔桩施工过程中,以下哪些属于施工事故应急预案?A. 人员受伤B. 机械设备故障C. 电气设备故障D. 钻孔桩坍塌E. 火灾事故5. 钻孔桩施工过程中,以下哪些属于施工安全培训内容?A. 施工现场安全知识B. 施工安全操作规程C. 施工事故应急预案D. 施工安全法律法规E. 施工现场安全检查三、判断题(每题2分,共10分)1. 钻孔桩施工过程中,高处作业必须佩戴安全带。
钻孔桩安全教育培训试卷及答案

钻孔桩安全教育培训考试题单位姓名成绩一、填空题1、作业人员进入施工现场穿戴相应,作业前按设备的进行检查,作业中严格遵守,,不得或作业,严格执行相应操作规程和有关的安全规章制度。
2、发现安全隐患和发生安全事故后,作业人员必须立即向报告,并及时采取相应的。
3、特种作业人员必须经过专门的培训,考试合格并取得后,方可。
4、自备发电机组电源应与外电线路电源。
严禁供电。
发电机组应设置和。
5、配电箱、开关箱应装设在、、的场所,其周围应有足够同时工作的空间和通道。
6、夜间施工,应配置足够的照明,照明灯高度,其金属外壳必须有可靠。
7、吊装作业前,应对起重机械的、、和进行检查,发现性能不正常时,应在操作前排除。
8、吊车装卸时,停留起吊设备的场地应、,避开沟渠、坑洞或松土质。
吊车撑脚的支垫应保证起吊时,吊车前后轮应。
9、吊装作业中,当重物吊起、转向、走行、接近人员、重物下落时,必须。
吊装物上。
遇强风时必须停止露天吊装作业。
10、泥浆池周围必须用钢管搭设,上杆离下平面高度为,下杆离下平面高度为,横杆长度大于时必须加设栏杆立柱,防护栏杆立柱应,并保证防护栏杆与泥浆池边的距离不小于。
桩孔成孔后,暂时不进行下道工序的孔也必须设有盖住。
11、旋挖钻机场内转移前,应预先对进行检查,根据转移路线状况,采取相应的,转移时应有。
12、钢筋笼吊装前,应采取措施防止其产生。
钢筋笼孔口连接时,孔内钢筋笼应,钢筋连接人员与起重操作人员应。
13、钻孔过程中时刻注意孔内的;水位上下波动太大将会诱发,坍孔最容易造成灌注桩安全事故,严重时将危及操作人员的自身安全及周边管线或建筑物的安全。
因此,必须采取切实措施,严格执行,从每根桩开钻至混凝土浇筑完成必须,禁止中间停顿。
在河道中钻孔时必须有专人随时观测记录情况,及时调整护筒内的水位。
14、桩孔成孔后,应灌注混凝土,若因故不能灌注混凝土时,应在护筒上,以免掉土和发生人员坠落事故。
15、导管在对接时必须位置,防止手被导管夹伤。
钻孔灌注桩试题及答案

钻孔灌注桩试题及答案一、选择题1、在进行钻孔灌注桩施工时,下列哪一项工作是正确的?A.在软土地基上使用钻孔灌注桩,不需要进行地质勘察。
B.钻孔灌注桩的直径应由结构设计人员根据工程地质勘察报告确定。
C.钻孔灌注桩的长度应由结构设计人员根据工程地质勘察报告确定。
D.钻孔灌注桩的施工工艺包括成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
正确答案:D.钻孔灌注桩的施工工艺包括成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
2、关于钻孔灌注桩的施工工艺,下列哪一项说法是错误的?A.成孔是利用钻机钻进形成桩孔的过程。
B.清孔的目的是清除孔底残渣和泥浆,保证混凝土质量。
C.钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求。
D.导管安装时,应确保导管密封良好,防止混凝土灌注过程中发生漏水事故。
正确答案:C.钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求。
3、关于钻孔灌注桩的质量控制,下列哪一项说法是错误的?A.成孔深度应不小于设计深度。
B.清孔后,孔底残渣厚度应不大于50mm。
C.钢筋笼吊装就位后,应确保其中心位置偏差不大于50mm。
D.混凝土灌注过程中,应控制好混凝土的配合比、搅拌时间、坍落度等指标。
正确答案:C.钢筋笼吊装就位后,应确保其中心位置偏差不大于50mm。
二、简答题4、简述钻孔灌注桩的施工步骤。
正确答案:钻孔灌注桩的施工步骤包括:场地准备、埋设护筒、钻机就位、钻进成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
其中,成孔是利用钻机钻进形成桩孔的过程;清孔的目的是清除孔底残渣和泥浆,保证混凝土质量;钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求;导管安装时,应确保导管密封良好,防止混凝土灌注过程中发生漏水事故;混凝土灌注过程中,应控制好混凝土的配合比、搅拌时间、坍落度等指标。
钻孔平台及钻孔灌注桩施工方案一、引言在现代建筑工程中,钻孔平台和钻孔灌注桩是常见且至关重要的施工环节。
钻孔灌注桩试题及答案

钻孔灌注桩试题及答案一、单选题(每题 5 分,共 25 分)1、钻孔灌注桩施工时,护筒的作用不包括()A 固定桩位B 保护孔口C 隔离地表水D 保证钢筋笼的位置准确答案:D解析:护筒的主要作用是固定桩位、保护孔口、隔离地表水、防止孔口坍塌等,而保证钢筋笼的位置准确不是护筒的作用。
2、钻孔灌注桩灌注水下混凝土时,导管埋置深度一般宜控制在()A 05~1mB 1~3mC 2~6mD 3~8m答案:C解析:导管埋置深度一般宜控制在2~6m,过浅容易导致桩身夹泥,过深则影响混凝土的灌注质量和灌注速度。
3、钻孔灌注桩施工中,清孔的目的不包括()A 降低孔内泥浆比重B 清除孔底沉渣C 提高桩的承载力D 减少桩的沉降量答案:A解析:清孔的主要目的是清除孔底沉渣,提高桩的承载力,减少桩的沉降量。
降低孔内泥浆比重是通过换浆等方式实现的,不是清孔的主要目的。
4、下列关于钻孔灌注桩施工中泥浆的作用,说法错误的是()A 携渣B 冷却钻头C 护壁D 加快钻进速度答案:D解析:泥浆在钻孔灌注桩施工中的作用主要是携渣、冷却钻头、护壁等,但其不能加快钻进速度。
5、钻孔灌注桩钢筋笼制作时,主筋接头应()A 采用对焊B 采用搭接焊C 采用帮条焊D 错开布置答案:D解析:钻孔灌注桩钢筋笼制作时,主筋接头应错开布置,以保证钢筋笼的受力性能。
二、多选题(每题 7 分,共 35 分)1、钻孔灌注桩施工中,常见的质量问题有()A 桩位偏差B 桩身混凝土夹渣C 桩身混凝土强度不足D 桩底沉渣过厚E 钢筋笼上浮答案:ABCDE解析:桩位偏差可能由于测量不准确、施工操作不当等原因导致;桩身混凝土夹渣可能是由于清孔不彻底、灌注过程中混凝土离析等引起;桩身混凝土强度不足可能与原材料质量、配合比不当、施工工艺等有关;桩底沉渣过厚会影响桩的承载力;钢筋笼上浮可能是由于灌注速度过快、导管提升不当等造成。
2、影响钻孔灌注桩成桩质量的因素有()A 地质条件B 机械设备C 施工工艺D 原材料质量E 施工人员素质答案:ABCDE解析:地质条件的复杂性会给施工带来困难;机械设备的性能和稳定性直接影响施工效率和质量;施工工艺的合理性和规范性决定了成桩的质量;原材料质量是保证桩身强度和耐久性的关键;施工人员的素质和操作水平对施工质量起着重要作用。
钻孔桩施工技术培训试题及答案解析

钻孔灌注桩施工培训试题一、填空(每空2分,共40分)姓名得分1、泥浆制备要注意两个方面,其中一个就是泥浆指标,其比重一般控制在的范围内,黏度控制在的范围内,含砂率控制在4%以内,另外一个指标是。
2、护筒的埋设是重要环节,起到了和导向的作用,护筒内水位和泥浆比重外部水压,所以,可以有效防止。
3、护筒的内径要适当大于设计桩径,对于正循环钻机,宜大于mm,对于旋挖钻机宜大于mm。
4、护筒中心数值线应与桩中心重合,平面允许误差mm,竖向的倾斜度不大于。
5、液压多功能旋挖钻机就位时与平面最大倾角不超过,钻头或钻杆中心与护筒顶面中心的偏差不得大于。
6、为加快施工进度,采用连续作业,选择孔位时,应在相应以内任何临孔桩完成灌注后,且桩基混凝土强度达到5Mpa以上,方可开始钻孔,以避免干扰临近桩混凝土的凝固。
7、钢筋笼制作时,用于综合接地的通常钢筋笼主筋应使用单面焊或双面焊,双面焊必须大于,单面焊大于,焊缝宽度不小于0.7d,焊缝高度不小于0.3d。
8、由于桩基检测需要,所有声测管必须等高齐平,同时管顶设计顶面不少于,施工安装时考虑预留长度。
9、二次清孔结束时,应保证孔内排除的泥浆手摸无2~3mm颗粒,泥浆比重不大于,含砂率小于2%,黏度。
浇筑摩擦桩水下混凝土前孔底沉渣厚度不大于100mm。
10、浇筑过程中导管埋深控制在。
二、判断题(每题3分,共60分)1、时间紧张的情况下,可以采用加大孔深的方法来代替清孔。
()2、一般情况,储浆池的体积是要小于单孔桩的体积,沉淀池的体积要小于1.5倍单孔桩的体积。
()3、人烟稀少的田地里,泥浆池的周围可以不设置防护。
()4、旋挖钻头再碎石土的地质条件下应使用回转钻头。
()5、旋挖钻机钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。
()6、旋挖钻机在钻进过程中,对于砾石层及卵石层,直接用旋挖筒钻进、取渣,对于砂性土层及砂层时,先用螺旋钻头将其搅松,再用旋挖筒取渣。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绝密★启用前
钻孔桩培训考试题及答案
This article contains a large number of test questions, through the exercise of test
questions, to enhance the goal of academic performance.
海量题库模拟真考
Huge of Questions, Simulation Test
钻孔桩培训考试题及答案
温馨提示:该题库汇集大量内部真题、解析,并根据题型进行分类,具有很强的实用价值;既可以作为考试练习、突击备考使用,也可以在适当整理后当真题试卷使用。
本文档可根据实际情况进行修改、编辑和打印使用。
钻孔桩培训考试题及答案
姓名:得分
一、填空题(每空2分, 计50分)
1、浇筑水下混凝土是关键工序, 监理人员必须全过程旁站, 并做好旁站记录。
2、钻孔桩孔口要用钢护筒防护, 护筒顶面宜高出施工水位或地下水位2m, 并高出原地面至少50cm, 以便护壁。
3、钢筋笼在纵向用帮条焊接, 同一截面上的钢筋接头不应超过总横截面积的。
帮条钢筋的横截面积应不小于主拉钢筋断面的1.2倍
4、钻孔灌注桩常用的检测方法有反射波法、超声波投射法和机械阻抗法等。
5、钻孔桩桩位放样误差:心位置要求≤5mm;
6、钻孔达到设计深度后, 必须核实地质情况。
7、钻孔桩护筒应坚实不漏水, 护筒埋深应符合施工工艺设计要求。
8、泥浆指标应根据钻孔机具、地质条件确定。
对制备的泥浆应试验
全部性能指标, 钻进时应随时检查泥浆的泥浆比重和含砂率。
9、钻(挖)孔桩钢筋骨架的允许偏差和检验方法
内容需要下载文档才能查看
8、桩的混凝土强度等级必须符合设计要求。
水下混凝土标准养护试件强度必须符合设计强度等级的1.15倍。
检验数量:施工单位每根桩应在混凝土的浇筑地点随机抽样制作混凝土试件不得少于2组;
9、桩身顶端必须清理上层浮浆露出新鲜混凝土面。
10、清孔应达到以下标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒, 泥浆比重不大于1:1 , 含砂率小于2% , 粘度17~20s;严禁采用加深钻孔深度方法代替清孔。
二、判断题:(每题3分, 计15分)
1、对钻孔桩桩身混凝土要进行百分之二十_大于:砂黏土为1.3;大漂石、卵石层为1.4;岩石为1.2。
反循环旋转钻机入孔泥浆比重可为1.05~1.15;
2、粘度:一般土层16-22s;松散易坍地层19-28s;
3、含砂率:不大于4%;
4、胶体率:不小于95%;
5、PH值:应大于6.5;
6、润滑性与泥皮粘滞性;
7、抑制性。
2、灌注水下混凝土时监理工程师的主要工作有那些?(10分)
答:1、检查导管的密封性。
导管在使用前要进行试拼, 并对每节导管进行编号。
拼好的导管进行气密性试验, 试验参数按有关规范执行。
2、在浇筑水下混凝土前, 应填写检查钻孔桩桩孔和钢筋笼情况的工程检查证, 在浇筑水下混凝土过程, 应填写水下混凝土浇筑记录。
3、灌注混凝土时, 要经常检查导管插入混凝土的深度, 既不能拔脱造成断桩, 也不能埋入太多使混凝土流动困难。
浇筑随时检查导管外的混凝土面, 保持导管出口经常插在混凝土的长度不少于1~3m, 随着混凝土面的升高, 不断拆除导管的分节。
4、头几盘混凝土经水浸后质量较差, 应始终浮在上面直至浇出桩顶高程50-100cm(客专100cm以上), 劣质混凝土应当全部出水并在成桩后凿除。
5、现场要经常随机检查混凝土的坍落度, 混凝土坍落度一般为
180-220mm之间。
3、阐述监理在钻孔桩施工质量控制的关键是什么?(15)
答:(要点)主要的关键控制工序有:1、桩位的测量放样;2、检查钢护筒;3、钻孔过程检查泥浆技术指标;4、成孔后要进行清孔检查;5、钢筋笼的检查;6、旁站混凝土的浇筑;7、成桩的质量检测。
