交底大理石、花岗岩面层
交底提要 大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。
交底内容:A 、 施工准备(一 ) 材料1、大理石块、花岗石块(由大理石厂加工的成品)的品种、规格、质量应符合设计和施工 规范要求。
微晶石材料由甲方提供。
2、 水泥: 425 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用白水泥。
3、 中砂或粗砂。
4、 石材表面防护剂。
(二) 作业条件1、 大理石板块(花岗石板块)进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细 核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用。
2、 需要切割钻孔的板材,在安装前加工好。
石材加工安排在场外加工。
3、 室内抹灰、水电设备管线等均已完成。
4、 房内四周墙上弹好 +50cm 水平线。
5、 施工前应放出铺设大理石地面的施工大样图。
B 、 操作工艺1、 熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等 部位之间关系。
2、 试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块;应按图案、颜色、纹理 试拼。
试拼后按两个方向编号排列,然后按编号码放整齐。
3、 弹线: 在房间的主要部位弹出互相垂直的控制十字线,置,十字线可以弹在混凝土垫层上,并引至墙面底部。
4、 试排: 在房内的两个相互垂直的方向, 铺两条干砂, 根据图纸要求把大理石板块排好,以便检查板块之间的缝隙 等的相对位置。
5、基层自理:在铺砌大理石板之前将混凝土垫层清扫干净 然后洒水湿润,扫一遍素水泥浆。
6、 铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆,找平层一 般采用 1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
砂浆从里往门口处摊铺, 铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
7、 铺大理石块 :一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编 号,依次铺砌,逐步退至门口。
铺前将板块预先浸湿阴干后备用, 在铺好的干硬性水泥砂 浆上先试铺合适后, 翻开石板, 在水泥砂浆上浇一层水灰比 0.5 的素水泥浆, 然后正式镶铺。
安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石板) ,根 据水平线用水平尺找平, 铺完第一块向两侧和后退方向顺序镶铺, 如发现空隙应将石板掀起 用砂浆补实再行安装。
大理石(或花岗石)板块之间,接缝要严,不留缝隙。
8、 打蜡:当各工序完工不再上人时可打蜡达到光滑洁亮。
9、 弹线: 在房间的主要部位弹出互相垂直的控制十字线, 置,十字线可以弹在混凝土垫层上,并引至墙面底部。
10、 试排:在房内的两个相互垂直的方向, 铺两条干砂, 根据图纸要求把大理石板块排好,以便检查板块之间的缝隙 等的相对位置。
11、 基层自理:在铺砌大理石板之前将混凝土垫层清扫干净(包括试排用的干砂及大理石 块),然后洒水湿润,扫一遍素水泥浆。
12、 铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆,找平层 一般采用 1:3 的干硬性水泥砂浆, 干硬程度以手捏成团不松散为宜。
砂浆从里往门口处摊铺, 铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
用以检查和控制大理石板块的位其宽度大于板块, 厚度不小于 3cm 。
,核对板块与墙面、柱、洞口 包括试排用的干砂及大理石块)用以检查和控制大理石板块的位其宽度大于板块, 厚度不小于 3cm 。
,核对板块与墙面、柱、洞口13、铺大理石块:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。
铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5 的素水泥浆,然后正式镶铺。
安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。
大理石(或花岗石)板块之间,接缝要严,不留缝隙。
打蜡:当各工序完工不再上人时可打蜡达到光滑洁亮。
14、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
15、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把大理石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
16、基层自理:在铺砌大理石板之前将混凝土垫层清扫干净(包括试排用的干砂及大理石块),然后洒水湿润,扫一遍素水泥浆。
17、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
18、铺大理石块:一般房间应先里后外进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。
铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5 的素水泥浆,然后正式镶铺。
安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击大理石板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。
大理石(或花岗石)板块之间,接缝要严,不留缝隙。
19、打蜡:当各工序完工不再上人时可打蜡达到光滑洁亮。
20、贴大理石踢脚板:粘贴法:根据墙抹灰厚度,用1:3水泥砂浆打底找平并在面层划纹,干硬后再把湿润阴干的大理石踢脚板的背面,刮抹一层2-3MM厚的素水泥浆(宜加10%左右10 7胶)后,往底灰上粘贴,并用木锤敲实根据水平线找平找直。
24h后用同色水泥浆擦缝,将余浆擦净,与地面同时打蜡。
C、质量标准(一)主控项目1、大理石、花岗石面层所用板块的品种、质量应符合设计要求。
2、面层与下一层应结合牢固,无空鼓。
(二)一般项目1、大理石、花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。
2、踢脚线表面洁净,高度一致; 结合牢固,出墙厚度一致。
3、大理石和花岗石面层,(或碎拼大理石、碎拼化岗石)的允许偏差应符合《建筑地面工程施工质量验收规范》表6、1、8 的规定。
表面平整度:1mm 。
缝格平直:2mm接缝高低:0.5mm。
踢脚线上口平直:1mm。
板块间隙宽度:1mm。
_______________美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。
舞袖舒广青衣薄,何似院落寂寞。
风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、经年,未染流殇漠漠清殇。
流年为祭。
琴瑟曲中倦红妆,霓裳舞中残娇靥。
冗长红尘中,一曲浅吟轻诵描绘半世薄凉寂寞,清殇如水。
寂寞琉璃,荒城繁心。
流逝的痕迹深深印骨。
如烟流年中,一抹曼妙娇羞舞尽半世清冷傲然,花祭唯美。
邂逅的情劫,淡淡刻心。
那些碎时光,用来祭奠流年,可好?8、缘分不是擦肩而过,而是彼此拥抱。
你踮起脚尖,彼此的心就会贴得更近。
生活总不完美,总有辛酸的泪,总有失足的悔,总有幽深的怨,总有抱憾的恨。
生活亦很完美,….总让我们泪.中带笑,…悔中顿悟,怨中藏喜.,恨中生爱。
.....9、海浪在沙滩上一层一层地漫涌上来,又一层一层地徐徐退去。
我与你一起在海水中尽情的戏嬉,海浪翻滚,碧海蓝天,一同感受海的胸怀,一同去领略海的温情。
这无边的海,就如同我们俩无尽的爱,重重的将我们包裹。
10、寂寞的严冬里,到处是单调的枯黄色。
四处一片萧瑟,连往日明净的小河也失去了光彩,黯然无神地躲在冰面下恹恹欲睡。
有母女俩,在散发着丝丝暖意的阳光下,母亲在为女儿梳头。
她温和的把头发理顺。
又轻柔的一缕缕编织着麻花辫。
她脸上写满笑意,似乎满心的慈爱永远装不下,溢到嘴边。
流到眼角,纺织进长长的。
麻花辫。
阳光亲吻着长发,像散上了金粉,闪着飘忽的光辉。
女儿乖巧地依偎在母亲怀里,不停地说着什么,不时把母亲逗出会心的微笑,甜美的亲情融化了冬的寒冷,使萧索的冬景旋转出春天的美丽。
11、太阳终于伸出纤纤玉指,将青山的柔纱轻轻褪去。
青山那坚实的肌胸,挺拔的脊梁坦露在人们的面前,沉静而坚毅。
不时有云雾从它的怀中涌起,散开,成为最美丽的语言。
那阳光下显得凝重的松柏,那苍茫中显现出的点点殷红,那散落在群山峰顶神秘的吻痕,却又增添了青山另外的神秘。
12、原野里那郁郁葱葱的植物,叫我们丝毫感受不到秋天的萧索,勃勃生机与活力仍在田间高山涌动。
谷子的叶是墨绿的,长而大的谷穗沉甸甸地压弯了昨日挺拔的脊梁;高粱仍旧那么苗条,满头漂亮的红缨挥洒出秋的风韵;那纵横原野的林带,编织着深绿浅黄的锦绣,抒写出比之春夏更加丰富的生命色彩。
13、终于,心痛,心碎,心成灰。
终于选择,在月光下,被遗忘。
百转千回,早已物是人非;欲说还休,终于咫尺天涯;此去经年,你我终成陌路。

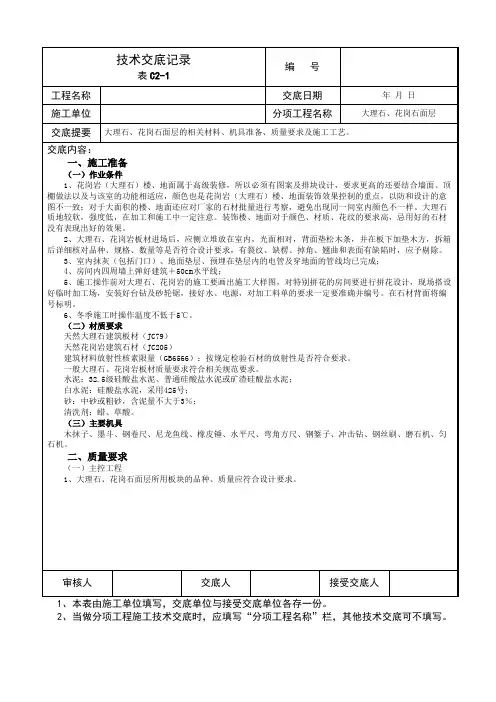

大理石、花岗石面层交底记录
(四)弹线
一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条砖。十字控制线要弹在墙面底部。同时墙面建筑+50cm线也预检完毕,注意房间与楼道的标高一致。
2、大理石、花岗岩板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。
3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;
4、房间内四周墙上弹好建筑+50cm水平线;
原使用干硬性水泥砂浆,为了使表面平整,一般把水泥砂浆铺得较厚(40~70mm),铺完砂浆后试铺。工艺复杂,铺设完毕后,要养护,改进方法为:
1、确保楼地面基底标高准确,在浇筑砼楼板时就严格控制楼板厚度和标高;
2、石材加工时规格尺寸要严格按规定验收,可以用高强、快硬砂浆,并掺入胶料或外加剂,相对减小养护时间,铺设前必须使基层砼保持湿润状态;
二、质量要求
(一)主控工程
1、大理石、花岗石面层所用板块的品种、质量应符合设计要求。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
交底日期
年月日
施工单位
分项工程名称
灌浆法:
根据+50cm标高线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线。确定出踢脚板的出墙厚度,一般8~10mm。拉踢脚板上口水平线,在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度要一致,然后逐块依顺序安装,随时检查踢脚板的水平度和垂直度。相邻两块之间及踢脚板与地面、墙面之间用石膏稳定。
大理石、花岗石面层技术交底
2.操作工艺楼梯踏步、台阶石材铺设同地面及踢脚板铺设。
四、质量标准4)棉丝团蘸与石材踢脚板同颜色的稀水泥浆擦缝。
5)踢脚板面打蜡同地面一起进行。
6)踢脚板之间的缝宜与石材地面对缝镶贴。
3.3 楼梯踏步、台阶1. 工艺流程(1)工艺流程(2)操作工艺1)根据层面抹灰厚度吊线确定踢脚板出墙厚度,一般8mm~lOmm。
2)在墙两端各安装一块踢脚板,其上楞拉通线,逐块依顺序安装,随时检查踢脚板的水平度和垂直度。
之间及踢脚板与墙面、地面之间用石膏稳牢。
3)1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌人的水泥砂浆终凝后,将石膏铲掉:1)根据墙面抹灰厚度吊线确定踢脚板出墙厚度,一般8mm~lOmm。
2)用1:3水泥砂浆打底找平并在表面划纹。
3)找平层砂浆干硬后,拉踢脚板上口的水平线,把湿润阴干的石材踢脚板的背面,刮抹一层2mm~3mm厚浆后,往底灰上粘贴,并用木锤敲实并根据水平线找直。
4)24h后用同色水泥浆擦缝,并将余浆擦净。
5)与地面石材同时打蜡。
2.灌浆法原材料和操作环境温度不得低于5℃,不得使用有冻块砂子,板块表面不得有结冰现象,如室内无取暖不得施工。
3.2 踢脚板安装1.粘贴法(1)工艺流程(2)操作工艺当各千序完工不再上人时方可打蜡,达到光滑洁净。
1)清洗干净后的石材地面,经晾干擦净。
2)用干净的布或麻丝沾稀糊状的成蜡,涂在石材面卜,并应均匀,用磨石机压磨,擦打第一遍蜡。
3)上述同样方法涂第二遍蜡,要求光亮,颜色一致。
4)踢脚板人工打蜡,擦扪'二遍出光成活。
(9)冬期施工(4)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清理干净,然后用喷壶洒水湿润,刷一层素水泥1:0.5),随刷随铺砂浆,(5)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺1:3于硬性水泥砂浆(于硬程度以手松散为宜)。
砂浆从里往门口处摊铺,铺好后大杠刮平,再用抹子拍实找平。
找平层厚度宜高出石材底面标高3mm(6)铺石材扳块;-般房间应先里后外沿控制线进行铺设,先从远离门口的一边开始,按照试拼编号,依逐步退至门u用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板材之间是否吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆找平层上满浇一层素水泥浆,水灰比1:0.5的结合层,再铺石材板块,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平线用水平尺找平,铺设标准块后应向两侧和后退方向顺序铺设。
大理石(花岗石)及碎拼大理石面层施工技术交底记录
在板铺砌完1~2h后开始。应先按板材的色彩用白水泥和颜料调成与
板材色调相近的1:1稀水泥浆,装入小嘴浆徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止。1~2h后,再用棉纱团蘸浆擦缝至平实光滑。粘附在板面上的浆液随手用湿纱头擦净。接缝宽度较大者,宜称用1:1水泥砂浆(用细砂)填缝至2/3板厚,然后再按设计要求的颜色用水泥色浆嵌擦密实,并随手用浊纱头擦净落在板面的砂浆。
二、质量标准
(一)保证项目
1、大理石(花岗石)和大理石碎块的品种、规格、颜色、质量,必须符合要求和有关标准的规定。
2、面层与基层的结合必须牢固,无空鼓。
(二)基本项目
1、大理石(花岗石)面层表面洁净、平整、坚实、图案清晰、光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象,碎拼大理石面层颜色协调,间隙适宜,磨光一致,无裂纹、坑洼和磨伤。
2、找标高、弹线
从过道统一住各房间内引进标高线。然后在房间主要部位垫层上弹互相垂直的控制十字线,并引至墙面底部,作为检查和控制大理石(花岗石,下同)板块位置的准绳。
3、试拼和试排
铺设前对每一房间的大理石板块,按图案,颜色、拼花纹理进行试拼试拼、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带。
3、碎块大理石亦铺在水泥砂浆找平层(结合层)上,可分仓或不分仓铺砌,亦可镶嵌分格条,为使边角整齐,应选用有直边的一边板材沿分仓或分格线铺砌。并以此控制面层标高和基准点。铺砌时,先在清理干净的基层(垫层)上洒水湿润,扫素水泥浆一度,接着铺干硬性水泥砂浆找平层,根据图案和试拼的缝隙 或按碎块开有状、大小相同,自然]排列铺砌碎块大理石(图16-2),其方法同大理石面层。其缝隙当为冰块状块料时,可大可小,互相搭配,缝宽一般为20~30mm,铺砌时,随时清理缝内挤出的砂浆,以利填嵌水泥砂浆或水泥石粒浆。

大理石(花岗石)地面工程施工技术交底
质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
表3-11
项
序
检查项目
允许偏差或允许值
主控
项目
1
板块品种、质量
第6.3.5条
2
面层与下一层结合
第6.3.6条
一般
项目
1
面层表层质量
第6.3.7条
2
踢脚线表面质量
第6.3.8条
3Байду номын сангаас
楼梯踏步和台阶质量
第6.3.9条
5、施工操作前对大理石(花风石)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单元要求一定要准确并编号。在石材北面将编号标明。
6、冬季施工时操作温度不低于+5℃。
(二)材料要求
材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。
(七)铺大理石(花岗石)板块
板块需预先用水浸湿,表面阴干无明水后方可铺装。
根据房间拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用。依据试拼时的编号、图案及试排的缝隙(一般为1㎜以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接调皮击板块,以免将板材敲裂或敲破)。
(二)基层处理
将地面垫层的尽可能物清理干净,并检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。
大理石面层和花岗岩地面面层
1 大理石面层和花岗岩地面面层1.1工艺流程检验水泥、砂、大理石和花岗岩质量→试验→技术交底→试拼编号→准备机具设备→找标高→基底处理→铺抹结合层砂浆→铺大理石和花岗岩→养护→勾缝→检查验收1.2操作工艺1.试拼编号:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。
2.找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。
3.基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
4.排大理石和花岗岩:将房间依照大理石或花岗岩的尺寸,排出大理石或花岗岩的放置位置,并在地面弹出十字控制线和分格线。
5.铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
6.铺大理石或花岗岩:将大理石或花岗岩放置在于拌料上,用橡皮锤找平,之后将大理石或花岗岩拿起,在于拌料上浇适量素水泥浆,同时在大理石或花岗岩背面涂厚度约1mm的素水泥膏,再将大理石或花岗岩放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平坐正。
7.铺大理石或花岗岩时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴时应分段、分部位铺贴。
8.如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。
9.养护:当大理石或花岗岩面层铺贴完应养护,养护时间不得小于7d。
10.勾缝:当大理石或花岗岩面层的强度达到可上人的时候(结合层抗压强度达到1.2MPa),进行勾缝,用同种、同强度等级、同色的掺色水泥膏或专用勾缝膏。
颜料应使用矿物颜料,严禁使用酸性颜料。
缝要求清晰、顺直、平整、光滑、深浅一致,缝色与石材颜色一致。
1.3成品保护1.施工时应注意对定位定高的标准杆、尺、线的保护,不得触动、移位。

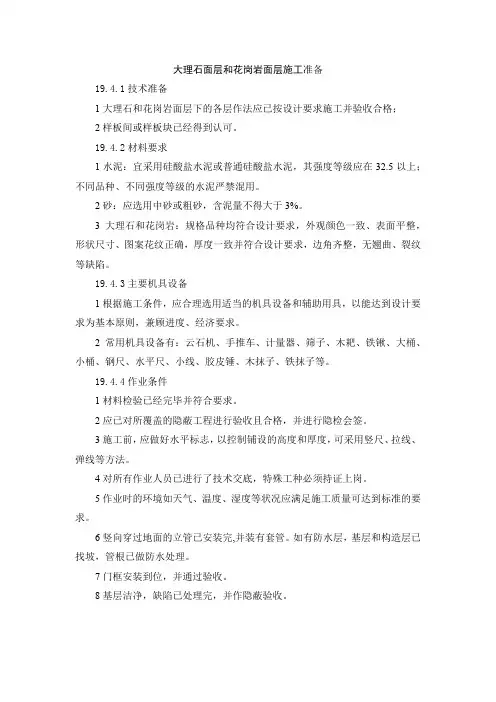

大理石面层和花岗岩面层施工准备
大理石面层和花岗岩面层施工准备
19.4.1技术准备
1大理石和花岗岩面层下的各层作法应已按设计要求施工并验收合格;
2样板间或样板块已经得到认可。
19.4.2材料要求
1水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5以上;不同品种、不同强度等级的水泥严禁混用。
2砂:应选用中砂或粗砂,含泥量不得大于3%。
3大理石和花岗岩:规格品种均符合设计要求,外观颜色一致、表面平整,形状尺寸、图案花纹正确,厚度一致并符合设计要求,边角齐整,无翘曲、裂纹等缺陷。
19.4.3主要机具设备
1根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
2常用机具设备有:云石机、手推车、计量器、筛子、木耙、铁锹、大桶、小桶、钢尺、水平尺、小线、胶皮锤、木抹子、铁抹子等。
19.4.4作业条件
1材料检验已经完毕并符合要求。
2应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
3施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
4对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
5作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
6竖向穿过地面的立管已安装完,并装有套管。
如有防水层,基层和构造层已找坡,管根已做防水处理。
7门框安装到位,并通过验收。
8基层洁净,缺陷已处理完,并作隐蔽验收。
【Excel表格】大理石、花岗岩面层(范本)
审核人 ××× 交底人
×××
接受交底人
×××
1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
接缝高低不平,缝子宽窄不均:主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺
陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷。所以应 预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔除不予使用。铺设标准块后,应向 两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差。 房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致。
工程名称
技术交底记录
表C2-1 北京××工程
编号 交底日期
×年×月×日
施工单位
北京××建筑工程公司
分项工程名称
大理石、花岗岩面层
交底提要 大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。 交底内容:
都易引起空鼓。因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水, 随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水润湿。
过门口处板块易活动:一般铺砌,板块时均应从门框以内操作,而门框以外与楼道相接的空
隙(即墙宽范围内)面积均后铺砌,由于过早上人,易造成此处活动。在进行板块翻样提加工定 货计划时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作。
踢脚板不顺直,出墙面厚度不一致:主要由于墙面平整度和垂直度不符合要求,镶踢脚板时
地面石材铺设施工技术交底
2、材质要求
(1)建筑材料放射性核素限量(GB6566):按规定检验石材的放射性是否符合要求。
(2)一般大理石、花岗岩板材质量要求符合相关规范要求。
2、铺砌大理石(或花岗石)板块过程中,操作人员应做到随铺随用干布擦净大理石面上的水泥浆痕迹。
3、在大理石(或花岗石)地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa。
4、大理石(或花岗石)地面完工后,房间应封闭或在其表面加以覆盖保护。
六、应注意的质量问题
1、板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,大理石板画有浮土未浸水湿润等等因素,都易引起空鼓。
5、试排
在房间内的两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm以上,结合施工大样图及房间实际尺寸,把大理石(花岗岩)板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色。
6、刷水泥浆及铺砂浆结合层
试排后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.5,不要刷的面积过大,随铺砂浆随刷),拉十字控制线(鱼线)用1:2~1:3的于硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜),铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3m左右,厚度控制在放上大理石(花岗岩)板块时宜高出面层水平线3~4mm为宜。
3、试拼
正式铺没前,对每房间的大理石(花岗岩)板块要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐。
T3301大理石面层和花岗石面层施工工艺标准
大理石面层和花岗岩面层施工工艺标准1.1适用范围本工艺标准适用于工业与民用建筑地面的大理石和花岗岩面层的施工。
1.2编制参考标准及规范1.2.1《建筑工程施工质量验收统一标准》GB50300—20011.2.2《建筑地面工程施工质量验收规范》GB50209—20022术语2.1建筑地面建筑物底层地面(地面)和楼层地面(楼面)的总称。
2.2面层直接承受各种物理和化学作用的建筑地面表面层。
2.3结合层面层与下一构造层相联结的中间层。
2.4基层面层下的构造层、包括填充层、隔离层、找平层、垫层和基土等。
2.5填充层在建筑地面上起隔声、保温、找坡和暗敷管线等作用的构造层。
2.6隔离层防止建筑地面上各种液体或地下水、潮气渗透到地面等作用的构造层;仅防止地下潮气透过地面时,可称作防潮层。
2.7找平层在垫层、楼板上、或填充层(轻质、松散材料)上起整平、找坡或加强作用的构造层。
2.8垫层承受并传递地面荷载于基土上的构造层。
2.9基土底层地面的地基土层。
2.10缩缝防止水泥混凝土垫层在气温降低时产生不规则裂缝而设置的收缩缝。
2.11伸缝防止水泥混凝土垫层在气温升高时,在缩缝边缘产生挤碎或拱起而设置的伸胀缝。
2.12纵向缩缝平行于混凝土施工流水作业方向的缩缝。
2.13横向缩缝垂直于混凝土施工流水作业方向的缩缝。
2.14计量单位与符号本工艺标准中所采用的计量单位,一律为国家法定计量单相应符号为国家法定符号。
3基本规定3.1大理石、花岗岩面层应采用天然大理石、花岗岩(或碎拼大理石、碎拼花岗岩)板材在结合层上铺设。
3.2天然大理石、花岗岩的技术等级、光泽度、外观等质量要求应符合国家现行行业标准《天然大理石建筑板材》JC/T79—2001和《天然花岗石建筑板材》JC205的规定。
3.3板材有裂缝、掉角、翘曲和表面有缺陷时应予剔除,品种不同的板材不得混杂使用;在铺设前,应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号.3.4铺设大理石、花岗岩面层前,板材应浸湿、晾干;结合层与板材应分段同时铺设。
简述大理石面层和花岗岩面层的施工工艺流程
简述大理石面层和花岗岩面层的施工工艺流程大理石面层和花岗岩面层的施工工艺流程,听起来好像很高大上的样子,其实也是非常简单的。
下面就让我来给大家讲解一下吧!我们需要准备好材料。
大理石面层需要用到大理石板材、水泥、砂浆等;花岗岩面层则需要用到花岗岩石材、水泥、砂浆等。
这些材料都是装修建材市场都可以买到的,大家不用太担心。
就是施工前的准备工作了。
我们需要对地面进行清理,确保地面平整无杂物。
我们需要测量出需要铺设的区域的大小,以便计算出需要的材料量。
这一步非常重要,因为如果材料不够或者多了,都会影响到最终的效果。
准备工作做我们就可以开始正式的施工了。
首先是大理石面层的施工。
我们需要先将大理石板材切成合适的大小和形状,然后将其放置在地面上进行拼接。
接着,我们需要使用水泥和砂浆将大理石板材固定在地面上。
这个过程需要反复涂抹和压实,直到达到我们想要的效果为止。
接下来是花岗岩面层的施工。
与大理石面层相比,花岗岩面层的施工要稍微复杂一些。
我们需要将花岗岩石材切割成合适的大小和形状,并将其放置在地面上进行拼接。
我们需要使用水泥和砂浆将花岗岩石材固定在地面上。
这个过程同样需要反复涂抹和压实,直到达到我们想要的效果为止。
就是收尾工作了。
我们需要对施工后的地面进行打磨和抛光处理,使其表面更加光滑亮丽。
我们还需要对接口处进行处理,使其与其他部分完美融合。
这一步虽然比较繁琐,但是也是非常重要的一步哦!大理石面层和花岗岩面层的施工工艺流程并不复杂。
只要按照上述步骤认真操作就可以了。
当然啦,如果您想让自己家的地面更加美观耐用,还可以选择其他不同的装修风格和材料哦!。
