项目建议书投资估算费用标准及计算方法
(标准)项目总投资估算方法及依据

项目总投资估算方法及依据一、工程费用1、建筑工程费可参考《部分城市民用建筑工程造价参考指标》估算(详见附文件夹)。
2、设备购置费1)主要设备费用在进行设备造价估算时,对于标准设备,可以通过联系相关厂家,同时查阅机电手册,得到的比较准确的价格。
对非标设备,可以按国家主管部门规定的非标设备指标计价方式估算,并参考市场价格,经过分析整合,最终得到一个较为合理的设备价格。
2)管道、仪表自控系统费用取管道费用占主要设备费用的30%,仪表自控系统费用占12%。
3)设备运杂费设备运杂费,指设备从制造厂交货地点或调拨地点到达施工工地仓库所发生的一切费用,其中包括运输费、包装费、装卸费、仓库费等。
根据建厂所在不同地区规定选取合适的运杂费率。
4)备品备件购置费备品备件购置费,指直接为生产设备配套的初期生产必须备用的用于更换机器设备中易损坏的重要零部件及其材料购置费。
根据不同行业情况取费率,比如:化工行业一般可以按设备价格的5%。
-8%。
5)工、器具及生产家具购置费工、器具及生产家具购置费,指建设项目为保证初期正常生产所必须购置的第一套不够固定资产的设备、仪表、工卡模拟、器具等的费用。
按建设项目的性质和不同化工产品情况,一般可按固定资产费用中占工程设备费用的比例估算。
新建项目可按主要设备费用的1.2%。
一2.5%。
3、安装工程费在设备组装中安装工程费用主要包括直接费用和间接费用。
直接费,由人工费、材料费、施工机械使用费和其他直接费用组成;间接费,有施工管理费和其他间接费组成,逐步将施工管理费由法定费率变为竞争性费用。
投资估算中安装工程费通常是根据行业或专门机构发布的安装工程定额、取费标准进行估算。
一般计算可按安装费费率、每吨设备安装费指标或每单位安装实物工程量费用指标进行估算。
具体可按以下三种方法估算:①安装工程费=设备原价X安装费费率安装费费率可按安装复杂程度取0.1-0.5),部分设备安装因子如下:②安装工程费=设备吨位X每吨设备安装费指标③安装工程费=安装工程实物量X每单位安装实物工程量费用指标二、工程建设其他费用1、建设用地费根据项目土地转让合同约定额或当地土地市场价估算。
投资估算计算标准

一、工程设计费根据:国家计委、建设部关于发布《工程勘察设计收费管理规定》的通知:计价格【2002】10号。
工程设计收费基价表计算方法:利用插入法,一般用编制环境影响报告表的取值范围。
注:1、表中数值下限为不含,上限为包含;2、估算投资额为项目建议书或可行性研究报告中的估算投资额;3、咨询服务项目收费标准根据估算投资额在对应区间内用插入法计算;4、以本表收费标准为基础,按建设项目行业特点和所在区域的环境敏感程度,乘以调整系数,确定咨询服务收费基准价。
(201页)附件2之表1和表25、评估环境影响报告书(含大纲)的费用不含专家参加审查会议的差旅费;环境影响评价大纲的技术评估费用占环境影响报告书评估费用的40%,注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程复杂程序,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数(182页)。
工程复杂程度调整系数同意取值为0.8.投资额在3000万元以下的建设项目的前期工作咨询服务收费标准如下:注:1、投资估算额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目前期工作咨询具体服务收费标准,根据估算投资额在相应区间内用插入法求出。
3、计算咨询费用时,应根据行业特点和各行业内部不同类别工程的复杂程度,经行业调整系数和工程复杂程度调整系数(见《通知》附表二)调整后求出。
(1(2准》;(3(4(5(6(7)平谷区当地实际市场状况;(8)工程建设其他费用:包括建设单位管理费、工程勘察费、工程设计费、环境影响评估报告编制费、前期工作咨询费、施工图审查费、工程监理费、施工图编制费、工程保险费、竣工图编制费、招标代理费等。
各项取费标准如下:①建设单位管理费按《基本建设财务管理规定》财建[2002]394号文件执行,建安工程费的1.5%计取。
项目建议书投资估算费用标准及计算方法

项目建议书投资估算费用标准及计算方法文档模板:项目建议书投资估算费用标准及计算方法1. 引言\t在项目初期阶段,为确保项目的可行性和可持续发展,我们需要进行投资估算和费用标准的制定。
本文档旨在提供项目建议书中投资估算费用标准及计算方法的详细内容,以便相关参与方能够全面了解项目的经济性和可行性。
2. 项目概述\t在项目概述中,我们将简要介绍项目的背景、目标和范围,明确项目的主要任务和预期成果。
3. 投资估算\t3.1 费用种类及划分\t\t根据项目的具体情况,将费用划分为直接费用和间接费用。
直接费用包括人员成本、设备成本、材料成本和外包成本等。
间接费用包括办公费用、社保费用和市场推广费用等。
\t3.2 费用计算方法\t\t根据费用种类的不同,采取不同的计算方法。
人员成本可根据参与项目的人员工作量和工资水平进行计算。
设备成本可根据设备的购置成本、折旧年限和使用寿命进行计算。
材料成本可根据项目预算和材料单价进行计算。
外包成本可根据外包合作方提供的报价进行计算。
4. 费用标准\t在费用标准章节中,我们将详细介绍各项费用的标准制定方法和依据。
根据行业标准、市场需求和项目特点等因素进行综合考虑,确保费用标准的合理性和科学性。
5. 费用管理措施\t为有效控制项目的费用并确保其符合预算,我们将在费用管理措施中具体的管理方法和控制措施。
包括建立费用管理制度、定期进行费用核对和报表分析等。
6. 风险评估与应对措施\t在风险评估与应对措施中,我们将对可能影响项目投资估算费用的各种风险进行分析和评估,并提出相应的应对措施,以降低风险对项目的影响。
7. 附件\t附件1:项目费用预算表\t附件2:项目人员工作量统计表\t附件3:项目材料成本清单\t...8. 法律名词及注释\t\t在本章节中,将对文档中出现的相关法律名词进行解释和注释,以便读者理解和遵守相关法律规定。
编制项目建议书收费标准

编制项目建议书收费标准篇一:咨询(可研、项目建议书)收费标准咨询(可研、项目建议书)收费标准一、国家及地区收费标准1、建设项目投资额在3000万元以上的项目前期工作咨询收费参照《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知》,计价格[1999]1283号,文件要求收费~可根据工程难易程度~适当下浮~具体如下:附表一、按建设项目估算投资额分档收费标准单位:万元注:1(建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2(建设项目的具体收费标准~根据估算投资额在相对应的区间内用插入法计算。
3(根据行业特点和各行业内部不同类别工程的复杂程度~计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数,见附表二,。
附件二:按建设项目估算投资额分档收费的调整系数注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。
2、建设项目投资额在3000万元以下的项目前期工作咨询收费参照<转发《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知》的通知>,黔价经[1999]403号,文件要求收费~可根据工程难易程度~适当下浮~具体如下:投资额3000万元以下建设项目收费标准表单位:万元二、个人收费标准根据工程难易程度及合同额而定~编制项目建议书或可行性研究报告一般按照咨询合同价15%至20%~最低每个项目不低于5000元,审核或审定并加盖咨询工程师注册章~每项目2000至4000元~根据工程难易程度及合同额而定 (以上金额为不含税价~若要提供劳务发票~需单独增加劳务税7.7%)。
由于咨询协会尚未下达2012年度注册咨询工程师执业印章,故本人现在没有印章在手~可以找行政办公室叶主任盖章~具体费用请分院与其联系。
篇二:项目建议书国家收费标准1、项目建议书国家收费标准按建设项目估算投资额分档收费标准,单位:万元,注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
(实用标准)项目总投资估算方法及依据

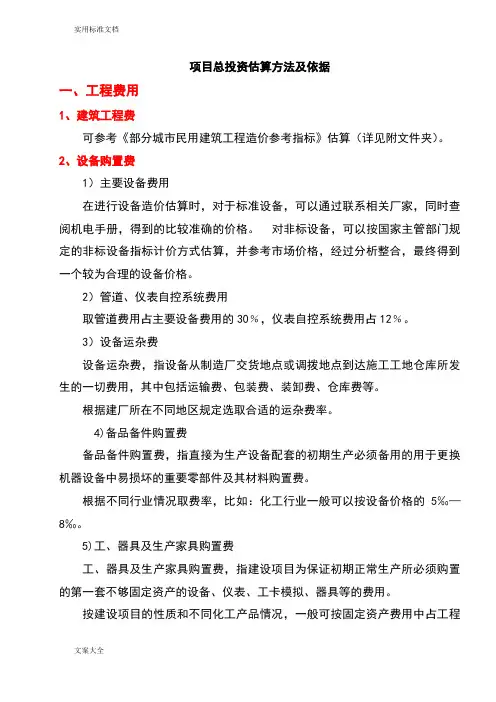

项目总投资估算方法及依据一、工程费用1、建筑工程费可参考《部分城市民用建筑工程造价参考指标》估算(详见附文件夹)。
2、设备购置费1)主要设备费用在进行设备造价估算时,对于标准设备,可以通过联系相关厂家,同时查阅机电手册,得到的比较准确的价格。
对非标设备,可以按国家主管部门规定的非标设备指标计价方式估算,并参考市场价格,经过分析整合,最终得到一个较为合理的设备价格。
2)管道、仪表自控系统费用取管道费用占主要设备费用的30﹪,仪表自控系统费用占12﹪。
3)设备运杂费设备运杂费,指设备从制造厂交货地点或调拨地点到达施工工地仓库所发生的一切费用,其中包括运输费、包装费、装卸费、仓库费等。
根据建厂所在不同地区规定选取合适的运杂费率。
4)备品备件购置费备品备件购置费,指直接为生产设备配套的初期生产必须备用的用于更换机器设备中易损坏的重要零部件及其材料购置费。
根据不同行业情况取费率,比如:化工行业一般可以按设备价格的5‰—8‰。
5)工、器具及生产家具购置费工、器具及生产家具购置费,指建设项目为保证初期正常生产所必须购置的第一套不够固定资产的设备、仪表、工卡模拟、器具等的费用。
按建设项目的性质和不同化工产品情况,一般可按固定资产费用中占工程设备费用的比例估算。
新建项目可按主要设备费用的1.2‰—2.5‰。
3、安装工程费在设备组装中安装工程费用主要包括直接费用和间接费用。
直接费,由人工费、材料费、施工机械使用费和其他直接费用组成;间接费,有施工管理费和其他间接费组成,逐步将施工管理费由法定费率变为竞争性费用。
投资估算中安装工程费通常是根据行业或专门机构发布的安装工程定额、取费标准进行估算。
一般计算可按安装费费率、每吨设备安装费指标或每单位安装实物工程量费用指标进行估算。
具体可按以下三种方法估算:①安装工程费=设备原价×安装费费率安装费费率可按安装复杂程度取0.1-0.5),部分设备安装因子如下:②安装工程费=设备吨位×每吨设备安装费指标③安装工程费=安装工程实物量×每单位安装实物工程量费用指标二、工程建设其他费用1、建设用地费根据项目土地转让合同约定额或当地土地市场价估算。
建设项目估算投资额分档收费标准

按建设项目估算投资额分档收费标准
(单位:
万元)
注:
1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数(见附表二)。
按建设项目估算投资额分档收费的调整系数
注:工程复杂程度具体调整系数由工程咨询单位根据各类工程情况协商确定。
工程咨询人员工日费用标准。
项目建议书投资估算费用标准及计算方法
项目建议书投资估算费用标准及计算方法项目建议书投资估算费用标准及计算方法1. 引言本文档旨在提出一种项目投资估算费用的标准及计算方法。
在项目的前期规划和决策阶段,准确估算项目所需的投资费用对于项目的成功实施至关重要。
通过明确费用估算的标准和计算方法,可以提高预测准确性,减少项目实施过程中的风险。
2. 费用估算标准在进行项目费用估算时,可以参考以下几个标准:2.1. 直接成本直接成本是指与项目直接相关的费用,包括人工成本、材料成本、设备成本等。
对于人工成本,可以根据员工的工作时间和工资水平估算;材料成本可以通过调研市场价格和项目所需材料的数量来计算;设备成本可以根据设备购置或租赁的费用以及使用的时间来估算。
2.2. 间接成本间接成本是指与项目间接相关的费用,包括管理费用、办公费用、差旅费用等。
这些费用通常无法直接与项目相关联,但是对项目的实施和管理起着重要作用。
可以通过对过往类似项目的经验和数据进行分析,来估算间接成本。
2.3. 风险费用风险费用是指为应对项目风险而准备的资金。
在项目实施过程中,难以预料的因素和风险可能会导致额外的投资需求。
为了保证项目的顺利进行,可以根据项目的复杂程度和风险评估结果,来估算风险费用。
3. 费用估算计算方法费用估算可以通过以下几种方法进行:3.1. 类比法类比法是指通过对过往类似项目的经验和数据进行分析,来估算当前项目的费用。
可以考虑类似项目的规模、工期、人员构成等因素,以及项目所在地区的物价水平和市场行情等因素。
3.2. 参数估算法参数估算法是指通过确定项目的关键参数,并根据这些参数来估算项目的费用。
例如,对于建筑项目,可以根据建筑面积、楼层数和建筑类型等参数来估算建筑费用。
3.3. 汇总法汇总法是指将各个费用项进行汇总,以得出项目的总体费用估算。
可以将直接成本、间接成本和风险费用等各项费用进行汇总,并考虑到项目的特殊情况和需求,得出项目的总体费用估算结果。
4. 案例分析以下是一个简单的案例分析,以说明费用估算的方法和结果:假设某个建筑项目的建筑面积为1000平方米,楼层数为5层,建筑类型为多功能商业楼。
项目建议书投资估算费用标准及计算方法重点
项目建议书投资估算费用标准及计算方法重点一、项目建议书概述二、投资估算费用标准1.直接费用:直接费用是指可以直接归属于项目的费用,如土地购置费、建筑物修建费、设备购置费等。
在进行投资估算时需要详细列出各项直接费用,并结合市场行情和相关法规进行合理的预估。
2.间接费用:间接费用是指与项目相关但不能直接归属于项目的费用,如人力资源成本、市场推广费用、办公设备采购费用等。
在进行投资估算时应将间接费用考虑进去,并在相关指标基础上进行合理估算。
3.管理费用:管理费用是指用于项目管理和监督的费用,如项目经理工资、项目团队成员工资、监理费用等。
管理费用的估算应考虑到项目规模、所需工作人员数量以及市场行情等因素。
1.清单估算法:清单估算法是按照项目的工程量清单进行费用估算的方法。
首先需要根据项目需求编制工程量清单,然后结合市场行情和相关指标对每一项工程量进行价格估算,最后得出项目的预算费用。
2.参数估算法:参数估算法是根据项目历史数据和统计分析得出的费用参数进行估算的方法。
通过比较相似项目的历史数据,确定合适的费用参数,然后根据项目的规模和特点进行费用估算。
3.单价估算法:单价估算法是按照单位工程量价格进行费用估算的方法。
根据市场行情和相关指标,确定每一单位工程量的价格,然后根据项目的工程量进行费用估算。
4.类比估算法:类比估算法是根据相似项目的费用经验进行估算的方法。
通过比较相似项目的历史数据和实际情况,进行类比估算,得出项目的费用预算。
四、投资估算费用计算方法重要性1.为决策提供依据:投资估算费用是项目开展前必须进行的一项工作,它为项目决策提供了重要的数据和依据。
合理的投资估算费用可以帮助项目决策者更好地评估项目的可行性,从而做出明智的决策。
2.为项目控制提供支持:投资估算费用是项目控制的重要指标之一、通过对投资估算费用的计算和跟踪,可以及时发现和解决费用超支和预算不足等问题,从而保证项目的顺利进行和控制成本。
项目建议书投资估算费用标准及计算方法
项目建议书投资估算费用标准及计算方法项目建议书一、项目背景本项目旨在提出一个投资建议,目标是估算项目的费用标准及计算方法。
该项目将为投资方提供一个详细的估算报告,以帮助他们做出正确的投资决策。
二、投资估算费用标准1. 人力资源费用1.1 薪资费用:按照市场行情和岗位需求确定员工薪资,包括基本工资、绩效奖金、年终奖金等。
1.2 社会保险费用:按照国家相关法规及政策规定缴纳社保费用,包括养老保险、医疗保险、失业保险、工伤保险和生育保险。
1.3 培训费用:根据员工岗位需求,制定培训计划和预算,包括内部培训和外部培训费用。
2. 物资采购费用2.1 原材料费用:根据项目需求,估算所需原材料的采购成本,并考虑市场价格波动和供应链风险。
2.2 设备费用:根据项目需求,估算所需设备的采购成本,并考虑设备维护、保养和更新的费用。
2.3 办公用品费用:根据办公需求,估算所需办公用品的采购成本,并考虑使用寿命和库存管理。
3. 建筑及装修费用3.1 建筑物租赁费用:考虑项目所需场地及办公空间的租赁费用,并根据市场行情进行估算。
3.2 装修费用:根据项目需求,估算装修材料及施工费用,并考虑装修周期和质量要求。
4. IT系统建设费用4.1 硬件设备费用:根据IT系统需求,估算所需硬件设备的采购成本,并考虑设备维护和更新的费用。
4.2 软件开发费用:根据IT系统需求,估算软件开发人员的人力资源费用及外包开发费用。
4.3 网络及安全费用:根据IT系统需求,估算网络建设及数据安全保护的费用。
三、费用计算方法1. 人力资源费用计算方法:人力资源费用 = 员工人数×平均薪资 + 社保费用 + 培训费用2. 物资采购费用计算方法:物资采购费用 = 原材料采购成本 + 设备采购成本 + 办公用品采购成本3. 建筑及装修费用计算方法:建筑及装修费用 = 建筑物租赁费用 + 装修费用4. IT系统建设费用计算方法:IT系统建设费用 = 硬件设备费用 + 软件开发费用 + 网络及安全费用附件:附表一:人力资源费用详细估算表附表二:物资采购费用详细估算表附表三:建筑及装修费用详细估算表附表四:IT系统建设费用详细估算表法律名词及注释:1. 现行法律和法规:指当前有效的法律和相关条例,是法律体系中的基础。
项目建议书投资估算费用标准及计算方法
项目建议书投资估算费用标准及计算方法篇一:按建设项目估算投资额分档收费标准按建设项目估算投资额分档收费标准(单位:万元)估算投资额咨询评估项目一、编制项目建议书二、编制可行性研究报告三、评估项目建议书四、评估可行性研究报告3000万元— 1亿元 6-14 12-28 4-8 5-101亿元— 5亿元 14-37 28-75 8-12 10-155亿元— 10亿元 37-55 75-l10 12-15 15-2010亿元— 50亿元 55-100 110-200 15-17 20-2550亿元以上 100—125 200—250 17—20 25—35注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数(见附表二)。
按建设项目估算投资额分档收费的调整系数行业一、行业调整系数 1、石化、化工、钢铁2、石油、天然气、水利、火电、交通(水运)、化纤3、有色、黄金、纺织、轻工、邮电、广播电视、医药、煤炭、水电(含核电(、机械(含船舶、航空、航天、兵器)4、林业、商业、粮食、建筑5、建材、交通(公路)、铁道、市政公用工程二、工程复杂程度调查系数0.8 0.7 0.8—1.2 1.0调整系数(以表一所列收费标准为1)1.31.2注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。
工程咨询人员工日费用标准单位:元咨询人员职级一、高级专家二、高级专业技术职称的咨询人员三、中级专业技术职称的咨询人员工日费用标准 1000—1200 800—1000 600—800 篇二:咨询(可研、项目建议书)收费标准咨询(可研、项目建议书)收费标准一、国家及地区收费标准1、建设项目投资额在3000万元以上的项目前期工作咨询收费参照《国家计委关于印发建设项目前期工作咨询收费暂行规定的通知》(计价格[1999]1283号)文件要求收费,可根据工程难易程度,适当下浮,具体如下:附表一、按建设项目估算投资额分档收费标准单位:万元注:1.建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目建议书投资估算费用标准及计算方法
一建筑安装工程费
建筑安装工程费包括主要工程费、其他工程费、其他直接费、现场经费、间接费、综合利税费。
1.直接费即主要工程的工、料、机费,由人工费、材料费、机械使用费组成。
人工费、材料费以综合指标的人工工日数及各种材料数量乘以工程所在地的人工费单价、材料预算单价计算。
工程所在地的人工费单价和材料预算单价按《公路基本建设工程概算、预算编制办法》的规定计算,并根据《指标》附录二“材料预算价格的规格取定表”计算指标材料综合价格。
其他材料费、机械使用费应按本办法第一章第七条的规定调整。
青海、新疆、西藏三省(区),可将指标内“机械使用费”乘以1.15系数后再按上述规定调整。
2.其他工程费以直接费为基数按《指标》附录一规定的百分率计算。
3.其他直接费、现场经费与间接费综合费用按本办法附录规定的费率计算,路线工程项目中的1000m以上(含1000m)的特大桥工程按独立桥梁工程的费率计算。
附录中未列北京市、天津市、上海市的费率,北京市、天津市、上海市可采用邻近省份的费率计算。
其他直接费、现场经费与间接费综合费用的计算公式如下:综合费用=指标直接费Х(1+其他工程费率)Х其他直接费、现场经费与间接费综合费率
综合费率是以省会地点和省、自治区、直辖市直属施工企业施工为对象测算的,如与建设项目实际有较大出入时,可以进行调整。
4.综合利税费指施工技术装备费、计划利润和税金之和,以直接费、其他工程费、其他直接费、现场经费与间接费综合费用之和为基数,按综合利税率10%计算。
二设备、工具、器具购置费及工程建设其他费用
路线工程和独立桥梁工程的设备、工具、器具购置费以及工程建设其他费用中的拆迁赔偿费、研究试验费、勘察设计费、供电贴费按本办法附录规定的费率,以第一部分建筑安装工程费总为基数计算。
建设单位管理费(含工程质量监督费、工程监理费、定额编制管理费、设计文件审查费)按《公路基本建设工程概算、预算编制办法》的规定费率均以“指标建筑安装工程费”总额为基数计算。
征用土地费按附录规定的亩数以工程所在地的价格计算,如建设项目的亩数有较大出入进坷以帛换。
大型专用机械设备购置费、固定资产投资方向调节税、建设期贷款利息均按《公路基本建设工程概算、预算编制办法》的规定计算。
路线工程项目中的1000m以上(含1000m)的特大桥工程按独立桥梁工程的数值和费率计算。
附录中未列北京市、天津市、上海市的数值和费率,北京市、天津市、上海市可采且邻近省份和费率计算。
三、预留费用
预备费以第一二、三部分费用之和(扣除大型专用机械设备购置费、固定资产投资方向调节税、建设期贷款利息)的11%计算。
工程造价增涨预留费按《公路基本建设工程概算、预算编制办法》的规定计算。
四、计算程序及计算方式
项目建议书估算的计算程序及计算方式。
