EPS外墙装饰造型施工方案
EPS外墙装饰造型施工方案

街道景观立面改造工程EPS造型施工工艺说明xxx有限公司二0一二年十一月四日编制现场施工架构一、施工负责人:2人。
职责:负责现场工作协调、技术指导和甲方图纸及现场变更对接及工程量报送等。
另一名负责后勤保障、原材料采购、工程款结算及工厂生产协调等。
二、组长:2人。
职责:加工EPS造型组长,负责生产安全产品质量及进度安排,开发造型模具制作及绘图编排制版。
安装组长:负责现场安装员工安全,指导及培训安装工艺要求及把控质量和进度时间接点,消化现场施工难点,提前指出与现场不相符的实际位置,通知甲方施工人员作记录。
三、如现场安装需增加员工另根据实际情况增加。
EPS外墙装饰造型施工工艺一、EPS加工造型部分:1、甲乙双方EPS材料质量样板,双方签字确认。
2、由乙方订货,生产EPS原材料厂家送货到平潭加工场地,按样板材质验收合格入库。
3、按图纸和现场实际情况(即变更尺寸要甲方确认签字后)加工,所需的造型(由EPS开料组完成)合格的交挂网组。
4、由挂网组把所加工EPS造型除对接位置外,表面全部覆盖纤维网。
完成后,检验合格交给涂装组。
5、涂装组按施工现场所需造型材料,先后涂装所有造型(使用线条涂装机加工),晾干由运输组送达现场安装指定位置堆放,交给安装组。
二、EPS现场安装组部分:1、安装组在安装时要做到:通线线条不能有波浪接缝,线条要平整顺畅,拱形线条左右对称,垂直平整,上下通柱不能有错位和不垂直,否则视为不合格。
大件柱和大件线条在固定上要采用梅花固定点施工,即每一米要有五个自攻螺栓锁死防止安全隐患,每个对接点要有6厘钢筋串联,增加整体牢固性。
2、组织有关人员熟悉图纸,总包方应提供基准线、中心点、及坡度等尺寸,根据图纸确定安装位置,准备施工必要的工具及材料。
3、基层处理:墙面应处理干净无油渍、浮尘等,旧墙面松动、风化部分应剔凿干净。
墙面大于4mm凸起物应剔除。
将界面砂浆均匀涂覆在需处理的基层墙体上。
4、弹基准线:根据施工图纸,在要安装线脚的部位弹出定位线(中线或边线)5、EPS线条到现场后,根据现场确定尺寸,然后用切割工具进行切割,在EPS线条背面抹上专用粘结剂进行安装到确定的位置。
EPS外墙装饰造型施工方案

街道景观立面改造工程EPS造型施工工艺说明xxx有限公司二0一二年十一月四日编制现场施工架构一、施工负责人:2人。
职责:负责现场工作协调、技术指导和甲方图纸及现场变更对接及工程量报送等。
另一名负责后勤保障、原材料采购、工程款结算及工厂生产协调等。
二、组长:2人。
职责:加工EPS造型组长,负责生产安全产品质量及进度安排,开发造型模具制作及绘图编排制版。
安装组长:负责现场安装员工安全,指导及培训安装工艺要求及把控质量和进度时间接点,消化现场施工难点,提前指出与现场不相符的实际位置,通知甲方施工人员作记录。
三、如现场安装需增加员工另根据实际情况增加。
EPS外墙装饰造型施工工艺一、EPS加工造型部分:1、甲乙双方EPS材料质量样板,双方签字确认。
2、由乙方订货,生产EPS原材料厂家送货到平潭加工场地,按样板材质验收合格入库。
3、按图纸和现场实际情况(即变更尺寸要甲方确认签字后)加工,所需的造型(由EPS开料组完成)合格的交挂网组。
4、由挂网组把所加工EPS造型除对接位置外,表面全部覆盖纤维网。
完成后,检验合格交给涂装组。
5、涂装组按施工现场所需造型材料,先后涂装所有造型(使用线条涂装机加工),晾干由运输组送达现场安装指定位置堆放,交给安装组。
二、EPS现场安装组部分:1、安装组在安装时要做到:通线线条不能有波浪接缝,线条要平整顺畅,拱形线条左右对称,垂直平整,上下通柱不能有错位和不垂直,否则视为不合格。
大件柱和大件线条在固定上要采用梅花固定点施工,即每一米要有五个自攻螺栓锁死防止安全隐患,每个对接点要有6厘钢筋串联,增加整体牢固性。
2、组织有关人员熟悉图纸,总包方应提供基准线、中心点、及坡度等尺寸,根据图纸确定安装位置,准备施工必要的工具及材料。
3、基层处理:墙面应处理干净无油渍、浮尘等,旧墙面松动、风化部分应剔凿干净。
墙面大于4mm凸起物应剔除。
将界面砂浆均匀涂覆在需处理的基层墙体上。
4、弹基准线:根据施工图纸,在要安装线脚的部位弹出定位线(中线或边线)5、EPS线条到现场后,根据现场确定尺寸,然后用切割工具进行切割,在EPS线条背面抹上专用粘结剂进行安装到确定的位置。
eps造型构件施工方案

eps造型构件施工方案一、工程概况与目标本工程旨在通过使用EPS(膨胀聚苯乙烯)造型构件,为建筑提供美观、节能的外墙装饰。
本施工方案将详细介绍EPS构件的施工过程,确保工程能够按照预期目标顺利进行。
二、材料准备与检验材料采购:选择符合国家标准和工程要求的EPS构件,确保材料质量。
材料验收:对进场的EPS构件进行外观检查,确保其完整无损、尺寸准确。
材料存储:EPS构件应存放在通风、干燥、避阳的地方,防止受潮和变形。
三、施工前准备工作施工图深化:根据建筑设计图纸,对EPS构件进行深化设计,绘制详细的施工安装图。
基层处理:确保墙面平整、干燥、无油污,为EPS构件的安装提供良好的基础。
脚手架搭设:根据施工需要,搭设稳固、安全的脚手架,便于施工操作。
四、EPS构件安装流程定位放线:根据深化设计图,在墙面上进行EPS构件的定位和放线。
粘贴安装:使用专用粘合剂将EPS构件粘贴在墙面上,确保粘贴牢固、平整。
锚固固定:对EPS构件进行锚固固定,增加其稳定性和安全性。
接缝处理:对EPS构件之间的接缝进行填充和密封处理,确保接缝处美观、防水。
五、质量控制与检测过程监控:在施工过程中,对EPS构件的安装质量进行实时监控,确保每个环节符合施工要求。
质量检测:施工完成后,对EPS构件的外观质量、尺寸偏差、粘贴牢固度等进行检测,确保工程质量符合要求。
六、安全文明施工措施安全教育:对施工人员进行安全教育和培训,提高安全意识。
现场管理:保持施工现场整洁、有序,确保文明施工。
安全防护:为施工人员配备必要的劳动防护用品,如安全帽、手套等。
七、工程进度与验收工程进度:制定详细的施工进度计划,确保工程按时完成。
工程验收:施工完成后,组织相关部门进行工程验收,确保工程质量符合要求。
八、后期维护与保养定期清洁:定期对EPS构件进行清洁,保持其外观整洁美观。
日常检查:对EPS构件进行日常检查,发现问题及时处理。
维护保养:根据需要对EPS构件进行维护保养,延长其使用寿命。
外墙EPS线条施工方案

外墙EPS线条施工方案一、引言EPS线条,也称为聚苯板线条,是一种装饰性建筑线条,用于外墙装饰效果的提升。
其具备防水、防潮、防火、保温等特性,适用于各种建筑物的室内外装饰。
二、施工准备1.确定施工目标:根据建筑设计方案,确定EPS线条的位置及数量。
2.准备材料:购买符合国家质量标准的聚苯板,确保材料的质量和可靠性。
3.梳理工具:准备好所需的施工工具,包括尺子、木刀、胶刀、电钻等。
4.准备施工场地:清理施工场地,确保施工现场干净、整洁。
三、施工步骤1.底层处理:将底层墙面进行清洁,确保没有明显油污、灰尘等。
如有凹凸不平的地方,可用砂纸打磨,保证表面平整。
2.EPS线条测量和切割:根据设计方案,用尺子测量并标记EPS线条的长度和宽度,然后使用锯、刀等工具进行切割。
3.粘贴底层:将切割好的EPS线条以适当的间距粘贴在墙面上,可以使用强力聚合物胶水或聚合物胶黏剂。
确保线条的平直和牢固度。
4.加固处理:在EPS线条的接缝处,使用胶固化剂或胶黏带进行加固处理,以增强其粘合力和稳定性。
5.补充打磨:将线条表面进行打磨,确保表面平滑细腻,不出现毛刺和凹凸不平的现象。
6.上涂料:根据建筑设计方案,进行适当的上涂料工艺,使EPS线条与整体外墙装饰风格相协调。
四、施工注意事项1.材料质量:选择优质的聚苯板材料,确保其质量和可靠性。
2.粘贴牢固:确保EPS线条的粘贴牢固,不易脱落。
可通过加固处理增强其粘合力。
3.线条平直:粘贴时要确保EPS线条的平直,不出现歪斜和扭曲的现象。
4.细节处理:注意细节处理,确保EPS线条的接缝处平整,不出现明显开裂和变形的现象。
5.安全施工:施工时要注意个人安全,佩戴好安全防护具,确保工作的安全进行。
五、施工质量验收1.线条牢固性:检查EPS线条是否牢固粘贴,是否易脱落。
2.接缝处理:检查EPS线条的接缝处是否平整,是否存在开裂和变形。
3.表面质量:检查EPS线条表面是否平整光滑,是否存在毛刺和凹凸不平的现象。

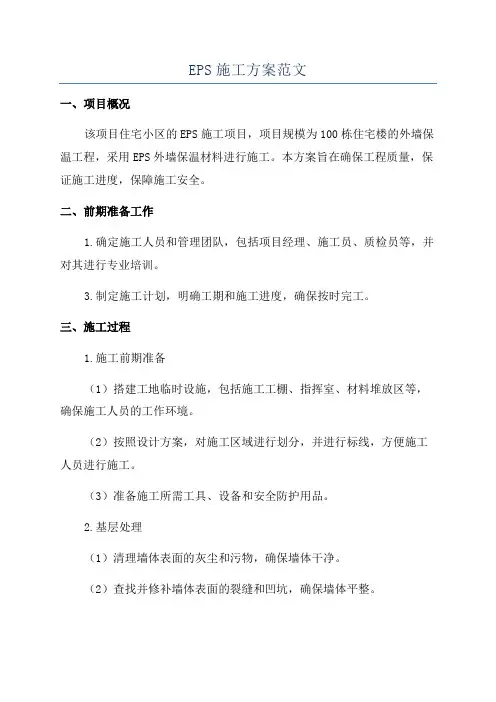

EPS施工方案范文

EPS施工方案范文一、项目概况该项目住宅小区的EPS施工项目,项目规模为100栋住宅楼的外墙保温工程,采用EPS外墙保温材料进行施工。
本方案旨在确保工程质量,保证施工进度,保障施工安全。
二、前期准备工作1.确定施工人员和管理团队,包括项目经理、施工员、质检员等,并对其进行专业培训。
3.制定施工计划,明确工期和施工进度,确保按时完工。
三、施工过程1.施工前期准备(1)搭建工地临时设施,包括施工工棚、指挥室、材料堆放区等,确保施工人员的工作环境。
(2)按照设计方案,对施工区域进行划分,并进行标线,方便施工人员进行施工。
(3)准备施工所需工具、设备和安全防护用品。
2.基层处理(1)清理墙体表面的灰尘和污物,确保墙体干净。
(2)查找并修补墙体表面的裂缝和凹坑,确保墙体平整。
(3)根据设计要求,在墙体表面涂刷底漆,提高EPS保温板的附着力。
3.EPS保温板安装(1)根据设计图纸和施工规范,对EPS保温板进行切割,并按照预定位置进行安装。
(2)选用合适的粘结剂将EPS保温板粘贴在墙体上,并进行拍动,确保牢固粘贴。
(3)在EPS保温板的接缝处,采用玻璃纤维网格布进行加固,并涂刷防水防裂涂料。
4.预埋件安装(1)根据设计要求,在EPS保温板上预留出预埋件的孔位,并确保孔位的准确度和位置。
(2)安装预埋件,确保预埋件与EPS保温板的嵌入深度符合设计要求,并进行固定。
5.砂浆抹面(1)涂刷粘结剂,增强EPS保温板与砂浆的结合力。
(2)按照设计要求,采用机械抹灰或手工抹灰的方式进行砂浆抹面,确保墙面平整。
(3)在抹面过程中,进行质量检查,确保抹面质量达标。
6.表面处理(1)在抹面完成后,对墙面进行充分干燥,确保其表面无水分。
(2)进行墙面表面处理,如喷涂防水防裂涂料或进行装饰石材等。
四、质量控制1.设立质量检查组,对施工过程进行全面监控和检查,确保施工达到质量标准。
2.对每道工序进行验收,不合格的道工序需进行整改。
3.做好施工记录和标识,便于后期维护和追溯。
外墙保温、EPS线条、饰面施工方案

外墙保温、EPS线条、饰面施工方案目录一、内容描述 (2)1.1 编制依据 (2)1.2 工程概况 (4)二、外墙保温施工 (5)2.1 保温材料选择 (5)2.2 保温系统设计 (6)2.3 施工工艺流程 (7)2.4 施工要点及注意事项 (8)2.5 质量验收标准 (9)三、EPS线条施工 (10)3.1 EPS线条材料选择 (11)3.2 构件生产与安装 (13)3.3 施工工艺流程 (15)3.4 施工要点及注意事项 (15)3.5 质量验收标准 (16)四、饰面施工 (17)4.1 面层材料选择 (18)4.2 面层施工工艺 (19)4.3 施工要点及注意事项 (20)4.4 质量验收标准 (22)五、施工安全与环境保护 (23)5.1 安全措施 (24)5.2 环境保护措施 (26)六、施工进度计划与资源配置 (27)6.1 施工进度计划 (28)6.2 材料与设备资源配置 (29)七、施工组织与管理 (31)7.1 组织架构与职责划分 (32)7.2 施工过程监控与管理 (33)八、竣工验收与后期维护 (34)8.1 竣工验收流程 (35)8.2 后期维护与保养 (36)一、内容描述本施工方案主要针对建筑外墙保温、EPS线条及饰面施工进行详细规划与设计。
方案首先从建筑外墙保温需求出发,分析材料选择、施工工艺及性能要求;接着重点阐述EPS线条的材质特性、安装方法及注意事项;最后对饰面施工进行细致描述,包括涂料选择、施工流程及质量控制措施。
在建筑外墙保温方面,我们推荐采用高效保温材料,通过优化配比和施工工艺,实现保温效果的同时,保证墙体强度和耐久性。
EPS 线条作为新型建筑装饰材料,其优异的保温性能和美观的外观为建筑立面增添了更多亮点。
饰面施工则注重材料选择与施工质量把控,旨在打造高品质的建筑外立面效果。
整个施工方案注重细节和实用性,针对不同建筑特点和需求进行个性化设计。
我们强调安全文明施工,确保施工过程中人员和设备安全,同时减少对周边环境的影响。
外墙装饰EPS线条施工方案
外墙装饰EPS线条施工方案一、施工前准备1. 工程师和施工人员分别到施工现场勘察和踏勘,了解地形和外墙结构,并根据实际情况确定施工方案。
2. 确认施工材料,监督材料质量和数量是否符合要求,如有质量问题及时更换。
3. 确认施工人员数量和工期,制定详细的施工安排表,严格按照安排表进行施工。
二、施工方法1. 外墙基面处理:去除基面上的灰尘、松散物和其他污染物,清除障碍物。
基面必须干燥、坚实、平整,而且符合国家规定。
2. 确认线条位置,用激光仪或水平仪进行调整,确保线条施工垂直、平整、整齐,达到美观、实用、持久的效果。
3. 粘贴线条:在墙体基层表面使用环氧砂浆均匀地涂抹,再在其表面粘贴线条。
4. 确认线条与墙体之间的间隙是否处理得当,如有问题及时调整。
5. 修补线条:等待线条和墙面之间的空隙干燥后,修补空隙,确保外墙整洁美观,无毛刺。
三、安全注意事项1. 操作人员必须接受专业培训,具有丰富的施工经验。
2. 确保施工现场安全,设立警示标志,启用警戒线和防护网,防止高处坠落事故的发生。
3. 粘贴线条时,注意线条的固定,以免因外力引起其脱落,造成人员伤害。
4. 施工完毕后,场地必须清理干净,设备道具按照规定归位存放,确保施工安全。
四、施工后验收1. 检查外墙表面是否有线条倾斜、脱落等现象,是否粘贴牢固。
2. 检查线条的间隙是否填补平整、美观。
3. 检查线条表面是否有毛刺、白鹅暗淡等质量问题。
五、组织实施1. 施工经理要熟悉本次施工方案中的施工技术、施工质量要求、施工安全规范、关键节点控制措施等内容。
2. 作为施工地点的现场负责人,负责本施工方案的现场安全管理与生产管理工作。
3. 进行施工时,严格按照施工方案执行,严禁带病工作,发现质量问题及时整改并向相关负责人上报。
以上是本次的外墙装饰EPS线条施工方案,希望在实施时能够严格按照安排表和技术要求进行,实现预期质量和效果。
EPS板造型设计施工方案
EPS板造型设计施工方案EPS板,全称发泡聚苯乙烯板(Expanded Polystyrene),是一种轻质隔热和隔音材料,常用于建筑装饰中。
EPS板的造型设计在建筑外立面装饰中起着至关重要的作用,不仅可以提升建筑的美观度,还能增加建筑的独特性。
下面将介绍EPS 板造型设计施工方案。
1. 设计前期准备工作在进行EPS板造型设计施工之前,需要进行充分的设计准备工作。
首先,需要对建筑外立面进行详细测量,并根据建筑的风格和要求确定设计方案。
设计师应该根据建筑的特点和主题,确定EPS板的形状、尺寸和颜色。
2. EPS板的选择和加工根据设计方案,选择合适的EPS板材料。
EPS板有不同密度和厚度可供选择,根据设计需求选择合适的EPS板。
在进行EPS板的加工时,可以采用切割、雕刻等方式,将EPS板制作成设计所需要的形状。
3. EPS板的安装在安装EPS板时,需要使用专门的粘合剂将EPS板固定在建筑物的外墙上。
粘合剂应该具有良好的耐候性和耐水性,以确保EPS板能够长时间地保持在原位。
在安装EPS板时,需要确保EPS板之间的接缝尽可能紧密,避免出现漏风、漏水等问题。
4. EPS板的表面处理为了增加EPS板的美观度和耐久性,可以在EPS板表面进行涂装处理。
根据设计需求和建筑风格,选择适合的涂料进行涂装,使EPS板具有独特的外观。
涂装后的EPS板可以增加防水性能和耐候性,延长EPS板的使用寿命。
5. 施工完成和验收在EPS板造型设计施工完成后,需要对施工质量进行验收。
检查EPS板的安装是否牢固,表面处理是否均匀,颜色是否与设计方案一致等。
只有通过严格的验收,确保EPS板的质量和外观符合设计要求,才能完美呈现建筑外立面的造型设计效果。
结语EPS板造型设计施工是一项需要细致斟酌和精心执行的工作。
只有在设计准备充分、材料选择合理、施工过程规范的情况下,才能实现设计的最佳效果。
通过科学合理的EPS板造型设计施工方案,可以为建筑增添独特的魅力,提升建筑外观的品质和观赏性。
EPS板造型设计施工方案
外墙EPS膨胀聚苯板线条设计施工方案一、工程概况1.项目名称:重庆市铁山坪铁山坪爱心庄园工程。
2.设计单位:山西省建筑设计研究院.3.建设单位:重庆市润江农业发展有限公司。
4。
监理单位:重庆联盛建设项目管理有限公司.5.施工单位:重庆建工第九建设有限公司.6。
建设规模:本工程位于重庆市铁山坪生态区,距重庆市主城区约25公里,东到郭家沱街道锣旗寺社区(望江机器厂),南临长江铜锣峡,西靠铁山坪街道胜利村汪家沟合作社,北与渝北区接壤.本工程特点为面积广、楼栋分散、均为一至四层建筑,工程总用地面积1501亩,建筑占地200亩,总建筑面积约123302 M2,共48栋单体楼,分散在18个地块上.7。
样板楼A1栋外墙立面分层腰带为白色外墙涂料,涂料与立面外墙软瓷处于同一平面上。
根据业主要求,为了增强外墙立面凹凸骨感效果,外墙立面腰带完成面凸出外墙大面软瓷完成面,EPS膨胀聚苯板厚度根据柱子立面线条完成面内退50mm为腰带涂料完成面,腰带的具体做法详技术洽商单,采用EPS膨胀聚苯板装饰线条施工.本品是由成型EPS膨胀聚苯板块根据要求尺寸造型切割,然后在表面抹刮特殊砂浆复合耐碱网格布形成保护层,是一种新型的外墙装饰线及构件,是传统水泥构件(GRC)的替代品,具有施工简单快捷、设计方便、周期短、质量轻等特殊优点,可灵活设计出各种形状、样式.7.1根据外墙保温构造图中软瓷墙面做法:(1)20厚1:2.5水泥砂浆找平层(钢丝网不占厚度);(2) 2mm厚专用界面处理剂一道;(3)30(或40)mm厚无机保温砂浆(钢丝网不占厚度);(4)6mm厚聚合物抗裂砂浆(压入一层耐碱玻纤网格布);(5)4~5mm厚外墙软瓷层。
7。
2 EPS膨胀聚苯板线条具体做法:(1)6mm厚聚合物抗裂砂浆(压入一层耐碱玻纤网格布)(本层属外墙保温系统,已施工);(2)聚苯板上涂刷专用界面处理剂一道;(3)5mm厚专用粘接砂浆;(4)45mm厚EPS膨胀聚苯板;(5) 6mm厚聚合物抗裂砂浆(压入一层耐碱玻纤网格布)(6)3mm厚外墙涂料系统。
EPS施工方案
EPS装饰件施工方案工程概况:青岛枯桃住宅小区,该工程中外墙装饰性构件,根据合同9#10#12#13#楼为装饰构件EPS,具体部位和做法,须参照建筑图,按甲方有关要求.一、施工工具:1、电动搅拌器;2、角磨机或直板锯(要求锯的厚度够厚)、墨斗、钢筋翦、刮刀、铁桶、灰斗、电缆、水平尺等二、施工条件:1、施工现场的环境温度和基层墙面温度在施工后24小时内不能低于5。
C,风力不大于5级;2、搭设外墙脚架,符合安全作业用排栅;3、清理安装平面,不能有浮灰,空鼓、突出物、风化物等影响粘贴强度的异物,平整度的要求以水平尺检查偏差,偏差应小于5MM。
三、施工程序:1、待具备施工面等条件已经完成后:(1)基层清理。
①清理混凝土墙面上残留的浮灰、补充旧墙体隔空面、起鼓面要铲除、油污等杂物及抹灰空鼓部位等。
②要求粘贴聚苯板表面平整度偏差不超过4MM,超差时对突出墙面处进行打磨,对凹进部位进行找补抹平(需找补厚度超过6MM时用1:3水泥砂浆抹灰,需找补厚度小于6MM时用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4MM内,做到阴阳角方正、上下通顺。
(2)配制砂浆。
①施工使用的砂浆是针对EPS 基面要求而特殊配制的专用粘结复合型砂浆;②施工时用手持式电动搅拌机搅拌,搅拌必须充分、均匀,稠度适中。
③砂浆调制完毕后,须静置5 min ,使用前再次进行搅拌,拌制好的砂浆应在3小时内用完。
(4)预粘板端翻包网格布在飘窗板、挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于150MM宽的网格布中的80MM 宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2MM) 2、根据施工图纸,在待安装EPS 构件的部位弹出定位线(中线或边线)。
3、根据图纸安装尺寸切割EPS 构件。
EPS 构件均匀为标准尺寸,切割时要考虑拼接缝宽。
4、 EPS 构件粘贴时,网格布应当翻包,如有特殊情况可直接粘贴不翻包。
聚苯EPS 构件粘结剂使用优质复合型粘结砂浆,采用薄层满粘法进行粘贴,用力挤压EPS 构件使砂浆从周边溢出,粘接缝宽不大于3MM 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
街道景观立面改造工程
E
P S 造
型施
工
-艺
说
明
XXX有限公司
二0—二年^一月四日编制现场施工架构
施工负责人:2人。
职责:负责现场工作协调、技术指导
和甲方图纸及现场变更对接及工程量报送等。
另一名负责
后勤保障、原材料采购、工程款结算及工厂生产协调等。
二、组长:2 人。
职责:加工EPS 造型组长,负责生产安全产
品质量及进度安排,开发造型模具制作及绘图编排制版。
安装组长:负责现场安装员工安全,指导及培训安装工艺
要求及把控质量和进度时间接点,消化现场施工难点,提前指出与
现场不相符的实际位置,通知甲方施工人员作记录。
三、如现场安装需增加员工另根据实际情况增加。
EPS 外墙装饰造型施工工艺
一、 EPS 加工造型部分:
1、甲乙双方 EPS 材料质量样板,双方签字确认。
2、由乙方订货,生产 EPS 原材料厂家送货到平潭加工场地,
按样板材质验收合格入库。
3、按图纸和现场实际情况(即变更尺寸要甲方确认签字后)
加工,所需的造型(由 EPS 开料组完成)合格的交挂网
组。
4、由挂网组把所加工 EPS 造型除对接位置外,表面全部覆
盖纤维网。
完成后,检验合格交给涂装组。
5、涂装组按施工现场所需造型材料,先后涂装所有造型(使
用线条涂装机加工),晾干由运输组送达现场安装指定
位置堆放,交给安装组。
EPS 现场安装组部分:
1、安装组在安装时要做到:通线线条不能有波浪接缝,线
条要平整顺畅,拱形线条左右对称,垂直平整,上下通
柱不能有错位和不垂直,否则视为不合格。
大件柱和大
件线条在固定上要采用梅花固定点施工,即每一米要有
五个自攻螺栓锁死防止安全隐患,每个对接点要有 6 厘
钢筋串联,增加整体牢固性。
2、组织有关人员熟悉图纸,总包方应提供基准线、中心点、
及坡度等尺寸,根据图纸确定安装位置,准备施工必要
的工具及材料。
3、基层处理:墙面应处理干净无油渍、浮尘等,旧墙面松
动、风化部分应剔凿干净。
墙面大于 4mm 凸起物应剔
除。
将界面砂浆均匀涂覆在需处理的基层墙体上。
4、弹基准线:根据施工图纸,在要安装线脚的部位弹出定位线
(中线或边线)
5、EPS 线条到现场后,根据现场确定尺寸,然后用切割工具进
行切割,在 EPS 线条背面抹上专用粘结剂进行安装到确定的位置。
安装过程中的 EPS 线条垂直和水平缝隙应正确对齐弹的墨线,保持缝隙宽度一致,一般为 5mm~10mm 。
(如图一)
EPS (依普什)聚苯装饰线脚构造呻意图
(图1)
6、所用EPS 线条安装,必须横平竖直,并在允许公差范 围内。
7、缝隙处理(如图 2):
祐结刑〔现茄:稠制史簞牯 衲
于训頊窝叵旺可"施工冇
擬苹板(切斑虞妙塑帚 韋
己烯为蛊I*. «S.
结 码
毬' 耐8(裁忏两格布(和科及耐
冲命性好
线条援久处预吊旳为10C阿拼我网施布
(图2)
①、线条安装时网格布应当翻包(特殊情况除外)。
使用粘
结砂浆粘结线条时,采用薄层满粘的方式,用力挤压线条确保线条满粘无空鼓,注意清除线条周边溢出的粘结砂浆并保持线条表面清洁,粘结缝之间无碰头灰,灰缝随粘随勾。
⑦、安装时若需拼接,应事先测量好拼接尺寸和角度,并
在平整地方进行预拼装,缝隙不大于2mm,缝隙的浮
灰、油污必须处理干净,缝隙粘结处必须要用刷子沾
清水湿润,以保证粘结牢固。
③、将粘结砂浆填满用刮刀将挤出的缝隙胶刮到凹不要凸。
④、将80〜100mm网格布放到线条接缝中间,表面刮抗裂
砂浆注意压实,将气泡赶出,防裂带应展开,不允许
有打折现象。
8、独立整栋安装完成要甲乙双方到现场检查质量,无质量
问题后移交外墙涂料单位施工。
(建议外墙涂料单位施
工时应在每个接缝位置再挂纤维网加固,防止完工后有
裂缝影响工程竣工验收)。
三、局部修整:
1、拼接完成后灰缝应用灰刀勾平,干燥后如有多余粘结砂浆
可用砂纸或专用打磨工具打磨平整。
2、拼接缝处理:拼接缝宽不大于 2mm 时,在安装完的次日
进拼接缝的砂纸打磨处理,使用抗裂剂或抹面砂浆粘贴
100mm 宽玻纤网格布,厚度小于 2mm;拼接缝宽大于
2mm 时,缝内用薄 EPS 片填塞后,再使用抗裂剂或抹面
砂浆粘贴 100mm 宽玻纤网格布强,干燥后,若线脚拼缝
处留有多余砂浆处理方法同上。
四、质量保证措施:
1、施工完的 EPS 装饰线条应注意成品保护,严禁蹬踏、物
击。
如有损坏,应将整块线条剔除重装。
2、熟悉图纸,要求组织工人进行施工程序和要点的交底,
保证施工按要求进行。
3、按公司章程进行奖罚合同的签定,落实责任到人。
4、所有材料必须由现场质量人员进行自检,检验合格
后方可使用
xxx 有限公司
工程部编制。
