独立基础钢筋技术交底表格
基础钢筋技术交底

中国建筑项目管理表格技术交底卡表格编号CSCEC-PM-0803项目名称及编码现代物流大厦项目第1页共17页楼栋号/ 分项工程名称基础钢筋工程工程量/分包公司负责人交底内容一、工程概况本工程位于长春市九台市卡伦镇龙泉小学西北,西邻规划路北远达大街,南邻规划路兴福大路,东邻规划路丁五街,北邻规划路丁十二路。
平面造型为L型,由地上28层酒店/公寓、13层办公楼、4层展览馆、4层裙房及2层地下室组成,框架结构。
总建筑面积293389㎡,地上建筑面积218775㎡,地下建筑面积74614㎡。
设计±0.000=227.90m。
基础钢筋工程:计划开工日期:2017年6月25日,计划完工日期:2017年8月3日。
二、编制依据施工图纸混凝土结构设计规范 GB50010-2010混凝土结构工程施工质量验收范 GB50204-2015钢筋机械连接技术规程 JGJ107-2016钢筋焊接及验收规范 JGJ18-2012混凝土结构施工图平面整体表示方法制图规则和构造详图 16G101-1~3混凝土结构施工钢筋排布规则与构造详图 12G901-1~3三、施工准备与资源配置计划3.1技术准备(1)认真熟悉和审查图纸,学习施工质量验收规范,标准图集,及时发现结构图纸中的疑点以及与现场施工中有冲突的地方,提前与设计办理洽商或变更,做好施工前的准备工作。
(2)钢筋翻样前必须仔细阅读有关技术交底及图纸、规范,熟悉钢筋工程有关构造要求,读懂图纸中的各个细部,考虑搭接、锚固要求,进行放样下料,并以此画出结构配筋详图。
做到与现场相结合,尤其是电梯井、集水坑、后浇带、承台、下返柱墩及退台部分,钢筋比较复杂,钢筋下料应采用现场下料。
在施工过程中,对钢筋过密及特殊部位,要综合合理考虑,使钢筋布置合理,便于施工。
(3)施工作业前根据本工程特点,对操作人员进行相关的工艺流程、规范要求,质量要求等进行交底和培训,使操作人员对图纸、规范、质量等做到心中有数,对各种部位钢筋的品种、规格、数量及各种操作要求,熟练掌握。
钢筋技术交底表格

4).柱箍筋弯钩平直长度为10d,箍筋的弯钩必须保证135o并应垂直于柱主筋,且要求同一根柱的箍筋弯钩平直长度必须一致,柱筋绑扎时应挂线锤检查其垂直度,应注意不发生柱筋扭曲现象,如有发生应及时调整,或拆除重绑。
注:所有柱加密按图纸执行。
排距
±5
保护层厚度
基础
±10
钢尺检查
柱、梁
±5
钢尺检查
板、墙、壳
±3
钢尺检查
绑扎箍筋、横向钢筋间距
±20
钢尺量连续三档,
取最大值
钢筋弯起点位置
20
钢尺检查
预埋件
中心线位置
5
钢尺检查
水平高差
+3,0
钢尺和塞尺检查
为保证钢筋工程质量,在绑扎钢筋前要做到以下七点:
a、钢筋表面没有清理干净,不能绑扎。
b、钢筋偏位,不能绑扎。
1
受力钢筋顺长度方向全长的净尺寸
±10
2
弯起钢筋的弯折位置
±20
3
箍筋内净尺寸
±5
④.钢筋连接
1)根据设计图纸检查钢筋的钢号、直径、根数、间距是否正确,特别要注意检查负筋的位置。
2)检查钢筋接头的位置及搭接长度是否符合规定。
3)检查混凝土保护层是否符合要求。
4)检查钢筋绑扎是否牢固,有无松动变形现象。
3.施工现场设立防火管理制度。
4.绑扎墙柱钢筋时,不得攀爬在钢筋骨架上,应搭设好脚手架或使用坚固的铁凳,超过2米高作业时必须系好安全带。
5.特殊工种必须持有做到工完场清。
7.未尽事宜按图纸设计及规范要求施工
技术负责人:交底人:接交人:
独立基础钢筋安全技术交底模板

一、交底目的为确保独立基础钢筋施工过程中的安全,预防安全事故发生,提高施工质量,现将独立基础钢筋施工过程中的安全技术交底如下:二、适用范围本交底适用于所有独立基础钢筋施工过程。
三、施工前的准备工作1. 施工人员必须经过专业培训,取得相关资格证书,方可上岗操作。
2. 严格按照施工图纸、规范和施工方案进行施工。
3. 熟悉施工现场情况,包括场地、设备、材料等。
4. 佩戴好个人防护用品,如安全帽、防护眼镜、手套、防尘口罩等。
5. 检查施工设备、工具是否完好,确保施工安全。
四、安全技术措施1. 施工现场安全纪律(1)进入施工现场必须遵守安全生产六大纪律。
(2)严禁酒后上岗、疲劳作业、带病作业。
(3)严格遵守施工现场安全管理制度,严禁违章指挥、违章作业。
2. 施工现场安全管理(1)施工现场必须设置安全警示标志,提醒施工人员注意安全。
(2)现场布置合理,通道畅通,确保施工顺利进行。
(3)施工过程中,注意观察现场情况,发现安全隐患及时上报。
3. 独立基础钢筋施工安全措施(1)钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。
(2)搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(3)绑扎悬空大梁钢筋时,不得站在模板上操作,必须在脚手板上操作;绑扎3m 以上独立柱头钢筋时,必须搭设操作平台。
(4)起吊钢筋时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
(5)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
(6)切割机使用前,须检查机械运转是否正常,有否二级漏电保护;切割机后方不准堆放易燃物品。
(7)钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。
(8)高空作业时,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人。
(9)雷雨时必须停止露天操作,预防雷击钢筋伤人。

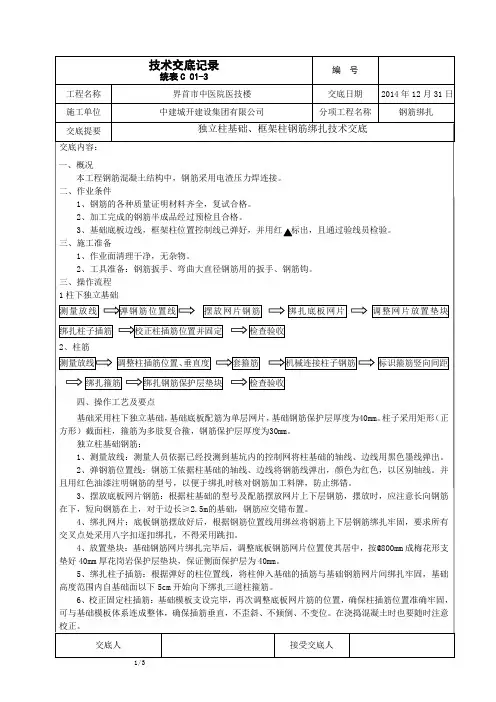

独立基础、柱子钢筋绑扎技术交底

编号
工程名称
界首市中医院医技楼
交底日期 2014 年 12 月 31 日
施工单位
中建城开建设集团有限公司
分项工程名称
钢筋绑扎
交底提要
独立柱基础、框架柱钢筋绑扎技术交底
水平高差
+3 -0
尺量检查
受力钢筋保护层
±5 ㎜
尺量检查
六、成品保护措施
1、成型的钢筋应按制定的地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
框架柱钢筋绑扎:
1、修整柱钢筋:根据基础面上弹好的柱子位置线,将有位移的柱筋按 1:6(水平位移 1 时,竖向
弯曲段长度为 6.0)调整到位,满足保护层的要求,保证柱子钢筋垂直,不歪斜、不倾倒,并用钢丝刷
将钢筋表面的浮浆皮刷掉。。
2、套箍筋:根据图纸上柱子的高度计算出箍筋的数量,将箍筋套在甩出的柱筋上,套箍筋时,注
5、绑扎箍筋:依据画好的箍筋位置线将箍筋一个个上移,由上而下依次用缠扣绑扎牢固。箍筋与
主筋要垂直,箍筋转角与主筋交点均要绑扎牢固,火烧丝丝头要随手弯入结构内。
6、柱筋保护层:砂浆垫块应卡在外竖筋上,并用绑丝固定牢固,间距 800mm 梅花状布置,以保证
主筋保护层厚度尺寸正确。 7、检查验收:柱钢筋绑扎完毕,调整固定好保护层后,由技术、质检、施工人员共同组织验收,
意箍筋开口位置应交错布置,叠合少于三层。
3、连接竖向受力钢筋:对柱竖向受力主筋进行直螺纹连接,相邻两根钢筋的接头应错开35d且
不小于500㎜。连接好的接头不能连续外露一个整扣且不能外露累计三个半扣。直螺纹连接完毕自检
合格后报监理验收。
4、画箍筋间距:根据图纸设计将箍筋位置用石笔画在柱主筋上,注意第一道箍筋距柱根部 50mm.。
024、独立基础钢筋绑扎施工技术交底

五、质量保证措施
1.坚持技术交底制度。
2.坚持没有交底不施工的原则。
3.坚持自检、互检、交接检的三检制度。
4.坚持样板引路制度。
六、安全、文明、环保施工注意事项:
1.进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;
2.施工现场禁止吸烟,禁止大吵大闹,禁止酒后作业;
3.钢筋吊装要严格执行塔吊安全吊装作业要求,捆扎牢固,吊点合理正确。
4.基坑上施工人员不得随便向坑内抛物。在边坡附近施工时,设专人观察边坡,如有异常情况,及时通知操作工人撤离现场。
5.基坑四周临时围栏不得私自拆坏,一米以内不得堆土堆料。
6.钢筋吊装时,严禁在塔吊下站人;吊点位置正确,吊钩牢固;
12.现场钢筋原材堆放必须分类,作好标识;钢筋成品必须分部位、规格型号进行码放。
13.严格执行我公司环境管理体系,减少工地的粉尘、噪声污染。
14.搬运材料时,轻拿轻放,减少噪声污染。
15.施工现场做到“活完料净场地清”,防止污物及粉尘产生。
16.对扬尘点作防风处理,防止扬尘,在易产尘的部位洒水降尘。
6.绑扎杯型及柱子钢筋:根据弹好的杯型及柱子位置线,将杯型及柱子伸入基础的插筋与基础钢筋绑扎牢固,基础高度范围内自基础底面钢筋以上5cm开始绑扎第一道杯型及柱箍筋。第二、三、四道与各杯型及柱基础的结构施工图为准。
7.校正固定杯型及柱子插筋:基础模板支设完毕,再次调整底板钢筋的位置,确保杯型及柱子插筋位置准确牢固,可与基础模板体系连成整体,确保插筋垂直,不歪斜、不倾倒、不变位。在浇捣混凝土时也要随时注意校正。
3.摆放底板钢筋:根据杯型及柱基础的型号及配筋摆放上下层钢筋,摆放时,除设计图纸注明外,注意长向钢筋在下,短向钢筋在上,对于边长≥2.5m的基础,钢筋交错布置。
独立基础钢筋绑扎施工技术交底

独立基础钢筋绑扎施工技术交底范本1:施工单位:________项目名称:________施工内容:独立基础钢筋绑扎1.施工准备1.1 资料准备1.2 施工工艺准备2.钢筋工程施工2.1 钢筋材料的验收和质量控制2.2 钢筋材料的切割和加工2.3 钢筋绑扎的方法和要求2.4 钢筋连接的方式和要求3.施工现场安全措施3.1 施工现场的布置和防护3.2 施工人员的安全教育和培训3.3 施工过程中的安全注意事项4.施工进度控制4.1 施工进度计划的制定4.2 施工进度的监控和调整4.3 施工进度的报告和汇总附件:1. 独立基础钢筋绑扎施工图纸2. 钢筋材料检验合格证明3. 施工现场安全管理制度法律名词及注释:1. 施工单位:指承担独立基础钢筋绑扎施工的企业或团队。
2. 项目名称:指该独立基础钢筋绑扎施工所属的工程项目的名称。
3. 钢筋材料的验收和质量控制:指对采购的钢筋材料进行检验和质量把控的过程。
4. 钢筋绑扎的方法和要求:指钢筋在施工过程中的固定、连接和绑扎的具体方法和技术要求。
5. 钢筋连接的方式和要求:指钢筋相互连接的方式和连接部位的要求,确保钢筋的稳固性和牢固性。
6. 施工现场的布置和防护:指施工现场的合理布局和防护措施,以保障施工人员和设备的安全。
7. 施工人员的安全教育和培训:指施工人员接受有关安全知识和技能的培训和教育。
8. 施工进度计划的制定:指制定钢筋绑扎施工的时间安排和进度计划。
9. 施工进度的监控和调整:指定期对施工进度进行检查和跟踪,及时调整施工计划。
10. 施工进度的报告和汇总:指定期提交施工进度报告和汇总,以便于项目管理和进度控制。
范本2:施工单位:________项目名称:________施工内容:独立基础钢筋绑扎1.施工准备1.1 施工方案1.2 工艺流程1.3 施工资料准备2.钢筋材料的验收和质量控制2.1 钢筋材料的进厂检验和随机取样2.2 钢筋材料的质量控制要求和标准2.3 钢筋材料的切割和加工3.钢筋绑扎的施工方法和参数3.1 钢筋绑扎工具和设备的选择与准备3.2 钢筋绑扎的方法和工艺要求3.3 钢筋绑扎的施工参数与规范4.现场安全管理与质量控制4.1 施工现场的安全要求与管理措施4.2 钢筋绑扎过程中的质量控制要求4.3 施工过程中的安全巡查和质量检验附件:1. 独立基础钢筋绑扎施工图纸2. 钢筋材料检验报告3. 安全巡查记录表法律名词及注释:1. 施工方案:指针对独立基础钢筋绑扎施工制定的详细施工步骤和方案。
独立基础钢筋工程技术交底

独立基础钢筋工程技术
交底
The manuscript was revised on the evening of 2021
由交底单位填写,交底单位与接受交底单位保存。
由交底单位填写,交底单位与接受交底单位保存。
技术交底记录
表式(C2-5)
编 号
006
工程名称 北京市高碑店再生水厂及再生水利用工程土建和设备安装工程(第一标段)
部位名称 化验及综合办公楼 工序名称 独立基础钢筋工程 施工单位
北京久安建设投资集团
有限公司
交底日期
2012年4月5日
交底内容:
互错开。
注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。
3.质量标准 主控项目
受力钢筋的品种、级别、规格和数量符合设计要求。
检查数量:全数检查。
检验方法:观察和尺量检查。
受力钢筋的连接方式应符合设计要求。
检查数量:全数检查。
检验方法:观察检查。
4.成品保护
加工成型的钢筋按指定地点用垫木垫放并码放整齐,防止钢筋变形、锈蚀、油污。
审 核 人
交 底 人
接 受 交 底 人
由交底单位填写,交底单位与接受交底单位保存。
独立基础垫层_技术交底

(1)基坑周边墙壁弹上水平标高线,在坑底沿纵横向每隔2m打一足够长度的钢筋头,将标高抄在上面,作为标高控制桩。
(2)独立柱基及承台采用人工浇筑,底板垫层用汽车泵直接浇筑,浇筑应从一侧向另一侧连续浇筑。独立柱基、承台、地梁均需采用砖胎模,垫层宽度按结构尺寸相应增加砖胎模宽度。
(3)进场砼核对其标号,并检查塌落度、和易性。
(五)质量标准
1、商品砼的配合比、原料质量、搅拌、运输、养护和施工符合施工规范规定和有关规定。
2、砼试块的取样、制作、养护和实验必须符合施工规范规定。
3、砼振捣密实无蜂窝、孔洞、麻面等现象。
4、砼的垫层厚薄均匀,表面找平层必须坚固,无松动、起砂、起鼓等现象。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
施工机具:尖铁锨、平铁锨、振捣棒、汽车泵、刮杆、木抹子等。
(3)作业条件:
1、基槽施工完毕并经验收合格;
2、砼垫层施工边线、标高控制线全部放完,并检查符合设计要求;
3、确保混凝土供应符合要求。
(四)施工操作工艺
1、工艺流程:
基槽清理干净---找标高、水平控制线---混凝土浇筑---振捣---找平---养护
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
平顶山移动专用生产楼工程
交底日期
2014.3.5
施工单位
河南振兴建设工程集团有限公司
分项工程名称
地基基础工程
交底提要
柱下独立基础垫层工程施工技术交底
交底内容:第一页
(一)垫层施工区域:独立柱基础垫层
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底单
施工单位:广西建工集团建筑工程总承包有限公司填发日期: 年 月曰 技术交底内容:①设计图纸特殊要求,②施工规范要求③质量验评标准
一、 施工准备
1、 钢筋要有出厂合格证及其与监理单位共同抽检的实验合格报告。
2、 钢筋下料前要有现场施工员核对后的钢筋下料表。
3、 要熟悉设计施工图纸,确定好施工绑扎程序,要与设计图纸上的绑扎程序相 吻合。
4、 钢筋垫块制作已按设计图纸要求已准备好。
二、 施工组织与施工部署
编制钢筋下料表(由现场施工员核定)---钢筋加工成型---钢筋场内上下运输 ---钢筋焊接---钢筋绑扎
三、 操作工艺
工艺流程: 划钢筋位置线一运钢筋到使用部位一绑底板及梁钢筋一绑墙钢筋
1、 划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一 般让靠近底板模板边的那根钢筋离模板边为 5cm ,在底板上弹出钢筋位置线(包括 基础梁钢筋位置线)。
2、 绑基础底板及基础柱钢筋
3、 按弹出的钢筋位置线,先铺底板下层钢筋。
根据底板受力情况,决定下层钢 筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。
4、 基础钢筋绑扎时,一定要满扎,不能梅花扎;保证钢筋不位移。
5、 摆放底板混凝土保护层用砂浆垫块,垫块厚度 40MM 等于保护层厚度,按每 1m 左右距离梅花型摆放。
如基础底板较厚或基础梁及底板用钢量较大,摆放距离可 缩小,甚至砂浆垫块可改用铁块代替。
6、 独立柱钢筋设置定位卡箍保证柱主筋位置不偏移,底部箍筋绑扎牢固,上部 外围用长木方或钢管定位,中间设置一道腰箍固定;
7、 基础底板采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间 距以1m 左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑 扣方法同底板下层钢筋。
交底人:交底日期:年 月曰
建设单位
来宾市炬城置业有限公司 单位工程名称 工程部位
基础钢筋
接受交底人
技术交底单
施工单位:广西建工集团建筑工程总承包有限公司填发日期: 年 月曰 技术交底内容:①设计图纸特殊要求,②施工规范要求③质量验评标准
四、 质量要求
1、 钢筋分项工程评定表中的保证工程、基本工程应符合国家现行的质量验收标 准。
2、 允许偏差:网的长度、宽度:+10伽;网眼的尺寸:+10 mm ;骨架的宽 度、高度:+5 m ;骨架的长度+10 mm ;受力钢筋的间距:+10 mm ;箍筋间距:+ 20 m ;受力钢筋保护层:基础+10 mm,梁柱+5 m,板+3 m 。
五、 成品保护
1、 对定位桩、轴线引桩、水准点、龙门桩等注意保护,搬运钢筋时不得碰撞。
2、 由于多工种交叉穿插作业,绑扎好的钢筋极易被踩塌,因此在浇筑砼前必须 进行修整,同时在浇筑砼时派专人值班,修整钢筋,加垫垫块,确保工程质 量。
3、 加工成型的钢筋应分类堆好,用标志牌区分开来。
六、 安全要求
1、 施工时必须配戴安全帽。
2、 禁止穿拖鞋,赤脚作业。
3、 电缆线、碘钨灯、配电箱等由电工专管,禁止私开配电箱,私自接线;
4、 进入施工现场必须遵守公司各项规章制度,不得违章作业,不得饮酒上岗;
5、 施工现场各种安全防护设施,安全标志,未经领导或安全员同意不得随意挪 动、拆除;
6未尽事宜,以相关技术标准规范执行操作;
注:以上交底如有不全之处,由现场工长交底补充。
交底人: 交底日期:年 月 日 建设单位
来宾市炬城置业有限公司 单位工程名称 工程部位
基础钢筋
接受交底人。
