2019年注册一级建造师《建设工程项目管理》模拟试卷(II卷) (附答案)

2019年注册一级建造师《建设工程项目管理》模拟试卷(II卷) (附答案)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、根据《建设工程项目管理规范》(GB/T50326-2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。

则该事件的风险等级为()级。

A、5B、4C、3D、22、建设工程项目进度控制的管理观念方面存在的主要问题不包括()。

A.缺乏动态控制的观念B.缺乏进度计划系统的观念C.缺乏计划系统集成控制的观念D.缺乏进度计划多方案比较和优选的观念3、在网络计划中,工作N最迟完成时间为第25天,持续时间为6天。

该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差为()天。

A. 6B. 9C. 12D. 154、关于关键工作和关键线路的说法正确的是()。

A.关键线路上的工作全部是关键工作B.关键工作不能再非关键线路上C.关键线路上部不允许出现虚工作D.关键线路上的工作总时差均为零5、某县一建筑工地发生生产安全重大事故,则事故调查组应由()负责组织。

A、事故发生地县级人民政府B、国务院安全生产监督管理部C、事故发生单位D、事故发生地省级人民攻府6、在进度计划系统的结构分析时,整个项目划分成多少结构层,其依据是项目的()。

A.规模和工期B.规模和特点C.组织和规模D.组织和工期7、根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是()。

A.就同一招标项目向潜在投标人提供有差别的项目信息B.委托两家招标代理机构,设置两处报名点接受投标人报名C.以特定行业的业绩、奖项作为加分条件D.限定或者指定特定的品牌8、某地面工程合同约定的本月计划完成工作量5000m3,计划单价20元/m3。

到月底检查时,确认的承包商实际完成工作量4600m3,实际单价25元/m3,则该工程的费用绩效指数(CPI)为()。

A.0.8B.0.92C.1.09D.1.259、我国实行建筑企业资质管理制度、建造师执业资格注册制度、管理人员持证上岗制度,都是对建筑工程项目质量影响因素中()的控制。

A、人的因素B、管理因素C、环境因素D、技术因素10、关于施工合同跟踪的说法,错误的是()。

A.承包单位的合同管理职能部门对合同执行者的履行情况进行跟踪、监督和检查B.合同执行者本身对合同计划的执行情况进行跟踪、检查和对比C.合同跟踪的内容和业主是否及时给予了指令、答复等D.可以将工程任务发包给专业分包完成,并由专业分包对合同计划的执行进行跟踪、检查和对比11、大型建设工程项目总进度目标论证的核心工作是()。

A.项目结构分析B.编制各层进度计划C.通过编制总进度纲要论证总进度目标实现的可能性D.协调各层进度计划的关系,编制总进度计划12、关于施工质量计划的说法,正确的是()。

A.施工质量计划是以施工项目为对象,由业主编制的质量计划B.施工质量计划中包括施工技术方案C.施工质量计划一经审核批准后不得修改D.协施工总承包单位对分包单位编制的施工质量计划不需要审核13、关于项目管理职能分工表的说法,正确的是()。

A.项目管理职能分工表反映项目管理班子内部对各项工作任务的管理职能分工B.业主方和项目各参与方应编制统一的项目管理职能分工表C.项目管理职能分工表不适用于企业管理D.项目管理职能分工表和岗位责任描述书表达的内容完全一样14、一般情况下当采用施工总承包管理模式时分包合同由()与分包单位签订。

A.施工总承包管理单位B.业主C.施工总承包单位D.项目咨询单位15、某工程网络计划中,工作M的自由时差为2天,总时差为5天。

进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。

A.不影响总工期但其紧后工作的最早开始时间推迟2天B.既不影响总工期,也不影响其紧后工作的正常进行C.将使其紧后工作的开始时间推迟4天,并使总工期延长2天D.将使总工期延长4天,但不影响其紧后工作的正常进行16、在施工成本计划中,()施工成本计划是项目施工准备阶段的施工预算成本计划,是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的。

A.控制性B.竞争性C.实施性D.项目性17、关于施工图预算和施工预算的说法,错误的是()。

A.施工预算的材料消耗量一般低于施工图预算的材料消耗量。

B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系。

C.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的。

D.施工预算的用工量一般比施工图预算的用工量低。

18、下列项目风险管理工作中,属于风险响应的是()。

A.收集与项目风险有关的信息B.监控可能发生的风险并提出预警C.确定各种风险的风险量和风险等级D.向保险公司投保难以控制的风险19、下列属于施工成本管理的合同措施的是()。

A.编制施工成本计划B.对不同的技术方案进行技术经济分析C.对施工成本管理目标进行风险分析D.在合同执行中寻找索赔的机会20、下列工程担保中,以保护承包人合法权益为目的的是()。

A.投标担保B.履约担保C.预付款担保D.支付担保21、下列质量管理体系程序性文件中,可视企业质量控制需要而制定,不作统一规定的是()。

A、内部审核程序B、质量记录管理程序C、纠正措施控制程序D、生产过程管理程序22、对一个建设工程项目而言,项目信息门户的主持者一般是项目的()。

A、业主B、设计单位C、主管部门D、施工单位23、监理工程师对施工质量的检查与验收,必须是在承包单位()的基础上进行。

A.班组自检和互检B.班组自检和专检C.自检并确认合格D.班组自检合格24、某承包商的投标总价为2亿人民币,则投标保证金应为()万元。

A.400B.200C.100D.8025、下列策划內容中,属于建设工程项目实施阶段策划的是()。

A.编制项目实施合同期合同结构总体方案B.确立项目实施期管理总体方案C.确定关键技术分析和论证D.进行项目目标的分析和再论证26、质量控制点的重点控制对象主要包括10个方面的内容,其中不属于特殊地基或特种结构方面内容的是()。

A.膨胀土地基处理B.红黏土地基处理C.屋架的安装固定D.大跨度结构的重要部位27、作业文件是指管理手册、程序文件之外的文件,除包括作业指导书(操作规程)和管理规定之外,还包括()。

A.监测活动准则、绩效报告B.质量方针、程序文件引用的表格C.监测活动准则、程序文件引用的表格D.质量方针、程序文件引用的表格28、某混凝土基础工程招标文件中估计工程量为1.2万立方米。

合同约定:该工程为全费用单价,每立方米400元,当实际工程量超过估计工程量10%,超过部分调整单价为每立方米350元。

工程结束时施工单位实际完成混凝土工程量1.5万立方米,则该混凝土工程款为()万元。

A、585B、600C、591D、52529、关于施工预算,施工图预算“两算”对比的说法,正确的是()。

A、施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据B、“两算”对比的方法包括实物对比法C、一般情况下,施工图预算的人工数量及人工费比施工预算低D、一般情况下,施工图预算的材料消耗量及材料费比施工预算低30、在固定总价合同形式下,承包人承担的风险是()。

A、全部工程量的风险,不包括通货膨胀的风险B、全部工程量和通货膨胀的风险C、工程变更的风险,不包括工程量和通货膨胀的风险D、通货膨胀的风险,不包括工程量的风险31、下列施工组织设计的内容中,属于施工部署及施工方案的是()。

A、施工资源的需求计划B、施工资源的优化配置C、投入材料的堆场设计D、施工机械的分析选择32、东方建筑公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价68元/m3,则该工程的费用偏差(CV)为()元。

A.18000B.16000C.36000D.3400033、将已汇总的人工、材料、机械台班消耗数量分别乘以所在地区的人工工资标准、材料预算价格、机械台班单价,计算出人料机的表格是()。

A、施工预算表B、工程量计算汇总表C、施工预算工料分析表D、顶目造价取费表34、下列项目策划的工作内容中属于项目决策阶段合同策划的是()。

A.项目管理委托的合同结构方案B.方案设计竞赛的组织C.实施期合同结构总体方案D.项目物资来购的合同结构方案35、在工期紧迫,无法按照常规编制招标文件招标时,可采用的成本加酬金合同的形式是()。

A.成本加固定费用合同B.成本加固定比例费用合同C.成本加奖金合同D.最大成本加费用合同36、施工成本控制的各工作步骤中,最核心的工作是()。

A.分析B.预测C.比较D.纠偏37、下列风险因素中,属于组织风险的是()。

A、工程资金供应的条件B、现场防火设施的可用性C、施工方案D、业主方人员的能力38、工程施工投标过程中,施工方案由投标人的()主持制定。

A.拟派项目经理B.分管投标的副总经理C.技术负责人D.分管生产的副总经理39、投标人根据招标文件在约定期限内向招标人提交投标文件的行为,称为()。

A.要约B.承诺C.要约邀请D.合同生效40、根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),应自劳务分包人完成的工作是()。

A.收集技术资料B.搭建生括设施C.编制施工计划D.加强安全教育41、预警体系是以警报为导向,以“矫正”为手段,以“免疫”为目的的防错、纠错系统,其功能的实现主要依赖于()两大子系统作用的发挥。

A.事故预警和预警信息管理B.预警监测和预警评价C.预警监测和预控对策D.预警分析和预控对策42、关于建设工程竣工验收备案的说法,正确的是()。

A.建设单位应在建设工程竣工验收合格之日起30日内,向工程所在地的县级以上地方人民政府建设主管单位备案B.建设单位办理竣工验收备案时,应提交由监理单位编制的工程竣工验收报告C.建设单位办理竣工验收各案时,应提交由施工单位签署的工程质量保修书D.建设单位办理竣工验收备案时,对住宅工程应提交《住宅工程质量分户验收表》43、根据我国保险制度,工程一切险通常由()办理。

A.承包人B.监理人C.设计人D.项目法人44、工程施工质量事故处理的工作包括:①事故调查;②事故原因分析;③事故处理;④事故处理的签定验收;⑤制定事故处理技术方案,其正确的工作程序是()。

合集下载

2019版国家注册一级建造师《建设工程项目管理》试卷(II卷) (附解析)

2019版国家注册一级建造师《建设工程项目管理》试卷(II卷) (附解析)

2019版国家注册一级建造师《建设工程项目管理》试卷(II卷) (附解析)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、我国建设工程常用的担保方式中,担保金额最大的是()。

A.投标担保B.保修担保C.履约担保D.付款担保2、根据《招标投标法》,招标人对已发出的招标文件进行必要的澄清或修改的,应当在招标文件要求提交投票文件截止时间至少()日之前书面通知。

A.7B.15C.14D.213、某房屋建筑拆除工程施工中,发生倒塌事故,造成60人重伤、8人死亡。

根据《生产安全事故报告和调查处理条例》,该事故属于()。

A.一般事故B.较大事故C.重大事故D.特别重大事故4、根据《安全生产许可证条例》安全生产许可证的有效期是()年。

A、6B、5C、4D、35、施工总承包管理模式与施工总承包模式相比在合同价方面的特点是()。

A、合同总价可以一次确定B、分包合同价对业主相对透明C、不利于业主节约投资D、确定建设项目合同总额的依椐不足6、关于设计阶段项目管理的说法,错误的是()。

A.设计阶段的项目管理是建设工程项目管理的一个非常重要的组成部分B.设计的质量直接影响项目实施的投资、进度和质量C.由于设计费占建设总投资的比例小,业主方可以忽略对其进行管理D.设计的进度直接影响工程的进展7、下列导致施工质量事故发生的原因中,属于管理原因的是()。

A.施工工艺错误B.盲目所求利润,偷工减料C.材料检验不严D.操作者选用不合适施工方法8、在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。

该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差()天。

2019年国家一级建造师《建设工程项目管理》试卷(II卷) 附答案

2019年国家一级建造师《建设工程项目管理》试卷(II卷) 附答案

2019年国家一级建造师《建设工程项目管理》试卷(II卷)附答案考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、关于施工成本分析方法的说法,正确的是()。

A.施工成本分析的基本方法是成本分析表法、因素分析法、差额计算法和比率法B.连环置换法可用来分析各种因素对成本的影响程度C.因素分析法在应用时必须注意各指标的可比性D.比率法包括相关比率法、置换比率法和动态比率法2、开展全员质量管理的主要手段是()。

A.操作者的自我质量控制B.进行技术改进C.目标管理D.PDICA_循环3、双代号时标网络计划中,波形线表示工作的()。

A、总时差B、相干时差C、工作时间D、自由时差4、当工程网络计划的计算工期大于要求工期时,为满足要求工期,对网络计划进行调整的基本方法是()。

A.减少关键工作的总时差B.缩短关键工作的持续时间C.减少工作的自由时差D.缩短相邻工作之间的时间间隔5、某工程各门窗安装班组的相关经济指标如下表,按照成本分析的比率法,人均效益最好的班组是()。

A、甲B、乙C、丙D、丁6、建设工程项目结构图描叙的是()。

A.组织系统中各部门的职责分工B.工作对象之间的关系C.组织系统中各子系统之间的关系D.项目参与各方的关系7、关于建设工程项目总进度目标论证的说法,正确的是()。

A.建设工程项目总进度目标指的是整个工程项目的施工进度目标B.建设工程项目总进度目标的论证应分析项目实施阶段各项工作的进度和关系C.大型建设工程项目总进度目标论证的核心工作是编制项目进度计划D.建设工程项目总进度纲要应包含各子系统中的单项工程进度规划8、某投标人在招标工程开标后发现由于自己报价失误,比正常报价少报18%,虽然被确定为中标人,但拒绝与业主签订施工合同。

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附解析)

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附解析)

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附解析)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

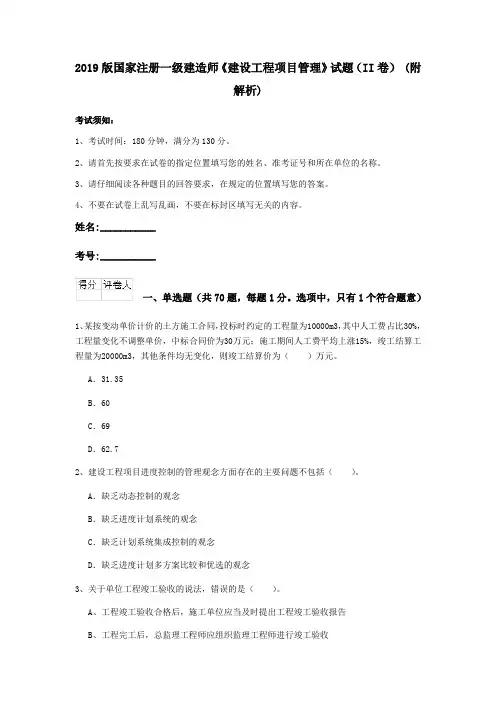

选项中,只有1个符合题意)1、某按变动单价计价的土方施工合同,投标时约定的工程量为10000m3,其中人工费占比30%,工程量变化不调整单价,中标合同价为30万元;施工期间人工费平均上涨15%,竣工结算工程量为20000m3,其他条件均无变化,则竣工结算价为()万元。

A.31.35B.60C.69D.62.72、建设工程项目进度控制的管理观念方面存在的主要问题不包括()。

A.缺乏动态控制的观念B.缺乏进度计划系统的观念C.缺乏计划系统集成控制的观念D.缺乏进度计划多方案比较和优选的观念3、关于单位工程竣工验收的说法,错误的是()。

A、工程竣工验收合格后,施工单位应当及时提出工程竣工验收报告B、工程完工后,总监理工程师应组织监理工程师进行竣工验收C、对存在的质量问题整改完毕后,施工单位应提交工程竣工报告,申请验收D、竣工验收应由建设单位组织,井书面通知政府质量监管机构4、下列建设工程项目策划工作中,属于实施阶段策划的是()。

A.编制项目实施期组织总体方案B.编制项目实施期管理总体方案C.编制项目实施期合同结构总体方案D.制订项目风险管理与工程保险方案5、开展全员质量管理的主要手段是()。

A.操作者的自我质量控制B.进行技术改进C.目标管理D.PDICA_循环6、施工单位年度成本分析的重点是()。

A.通过实际成本与目标成本的对比,分析目标成本落实情况B.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径C.针对下一年度施工进展情况,规划切实可行的成本管理措施D.通过实际成本与计划成本的对比,分析成本降低水平7、当业主方和承包商发生利益冲突或矛盾时,应坚持的原则是( )。

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附答案)

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附答案)

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) (附答案)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

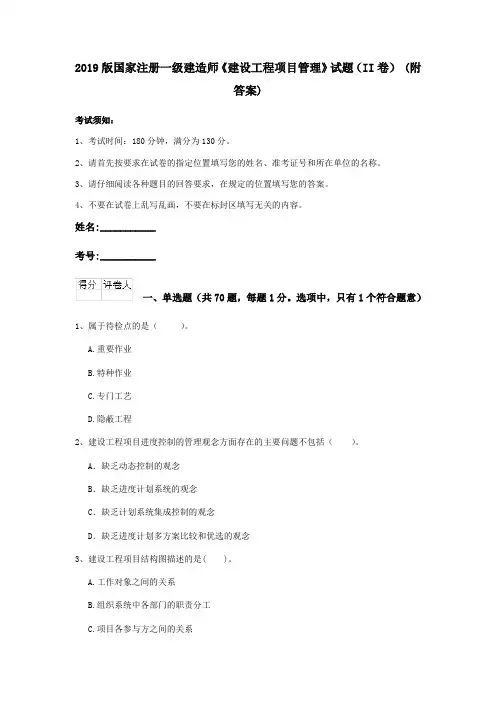

选项中,只有1个符合题意)1、属于待检点的是()。

A.重要作业B.特种作业C.专门工艺D.隐蔽工程2、建设工程项目进度控制的管理观念方面存在的主要问题不包括()。

A.缺乏动态控制的观念B.缺乏进度计划系统的观念C.缺乏计划系统集成控制的观念D.缺乏进度计划多方案比较和优选的观念3、建设工程项目结构图描述的是( )。

A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4、根据《建设工程项目管理规范》(GB/T50326-2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。

则该事件的风险等级为()级。

A、5B、4C、3D、25、发包人供应的材料设备使用前,由()负责检验或试验。

A.发包人B.承包人C.工程师D.政府有关机构6、在网络计划中,工作N最迟完成时间为第25天,持续时间为6天。

该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差为()天。

A. 6B. 9C. 12D. 157、根据事故造成损失的程序,下列工程质量事故中,属于重大事故的是()。

A.造成1亿元以上直接经济损失的事故B.造成1000万元以上5000元以下直接经济损失的事故C.造成100万以上1000万元以下直接经济损失的事故D.造成5000元以上1亿元以下直接经济损失的事故8、下列建设工程项目施工成本分析方法中,属于分析各种因素对成本影响程度的是()。

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) 附答案

2019版国家注册一级建造师《建设工程项目管理》试题(II卷) 附答案

2019版国家注册一级建造师《建设工程项目管理》试题(II卷)附答案考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、根据《建设工程项目管理规范》(GB/T50326-2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。

则该事件的风险等级为()级。

A、5B、4C、3D、22、建设工程项目进度控制的管理观念方面存在的主要问题不包括()。

A.缺乏动态控制的观念B.缺乏进度计划系统的观念C.缺乏计划系统集成控制的观念D.缺乏进度计划多方案比较和优选的观念3、建设工程项目结构图描述的是( )。

A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4、在网络计划中,工作N最迟完成时间为第25天,持续时间为6天。

该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差为()天。

A. 6B. 9C. 12D. 155、某县一建筑工地发生生产安全重大事故,则事故调查组应由()负责组织。

A、事故发生地县级人民政府B、国务院安全生产监督管理部C、事故发生单位D、事故发生地省级人民攻府6、根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是()。

A.就同一招标项目向潜在投标人提供有差别的项目信息B.委托两家招标代理机构,设置两处报名点接受投标人报名C.以特定行业的业绩、奖项作为加分条件D.限定或者指定特定的品牌7、某地面工程合同约定的本月计划完成工作量5000m3,计划单价20元/m3。

2019年国家注册一级建造师《建设工程项目管理》模拟真题(II卷) (含答案)

2019年国家注册一级建造师《建设工程项目管理》模拟真题(II卷) (含答案)

2019年国家注册一级建造师《建设工程项目管理》模拟真题(II卷)(含答案)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、在对合同中质量验收、工程移交和保修条款的分析中,应对重要的验收要求、()以及验收所带来的法律后果作说明。

A.时间、程序B.时间、地点C.人员、责任D.质量、进度2、根据攻府主管部门有关建设工程劳动用工管理规定,建筑施工企业应将项目作业人员有关情在当地里算业企业信忌言理系统中如实填报,人员发生変更的,应在変更后()个工作日内做相应变更。

A.30B.15C.14D.73、实现文明施工、现场管理的依据是()。

A.现场围挡B.现场标识C.施工总平面图D.生活设施4、某施工企业针对建筑主体钢结构工程编制专项施工方案该施工方案应由()进行审批。

A、总包单位项目技术负责人B、专业分包单位技术负责人C、专业分包单位项目技术负责人D、总包单位技术负责人5、索赔资料准备阶段的主要工作不包括()。

A.跟踪和调查干扰事件,掌握事件产生的详细经过B.提交索赔意向通知和索赔报告C.损失或损害调查分析与计算,确定工期索赔和费用索赔值D.分析干扰事件产生的原因,划清各方责任,确定索赔根据6、根据《建设工程施工合同(示范文本)》,承包人在工程变更确定后()日内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后相应调整合同价款。

A. 14B. 21C. 28D. 307、根据事故造成损失的程度,下列工程质量事故中,属于重大事故的是()。

A.造成1亿元以上直接经济损失的事故B.造成10O0万元以上5000万元以下直接经济损失的事故C.造成100万元以上1000万元以下直接经济损失的事故D.造成5000万元以上1亿元以下直接经济损失的事故8、投标人根据招标文件在约定期限内向招标人提交投标文件的行为,称为()。

2019年注册一级建造师《建设工程项目管理》试题(II卷) 附解析

2019年注册一级建造师《建设工程项目管理》试题(II卷)附解析考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、项目的信息管理的目的旨在通过有效的()的组织和控制为项目建设的增值服务。

A.项目信息采集B.项目信息控制C.项目信息传输D.项目信息存储2、在职业健康安全管理体系与环境管理体系的运行过程中,组织对其自身的管理体系所进行的检查和评价,称为()。

A、持续改进B、管理评审C、系统评审D、内部审核3、下列项目质量控制体系中,属于质量控制体系第二层次的是()。

A.建设单位项目管理机构建立的项目质量控制体系B.交钥匙工程总承包企业项目管理机构建立的项目质量控制体系C.项目设计总负责单位建立的项目质量控制体系D.施工设备安装单位建立的现场质量控制体系4、采用固定总价合同,在业主和承包商都无法预测的风险条件下和可能有工程变更的情况下,()。

A. 承包商承担了全部风险B. 业主承担了全部风险C. 承包商承担了较少的风险,业主的风险较大D. 承包商承担了较大的风险,业主的风险较少5、某工程承包人于2018年6月15日向监理人递交了竣工验收申请报告,7月10日竣工验收合格,7月18日发包人签发了工程验收证书。

根据《建设工程施工合同(示范文本)》通用条款,该工程的实际竣工日期、保修期起算日分别为()。

A.6月15日、7月10日B.7月10日、7月18日C.6月15日、7月18日D.7月18日、7月10日6、施工生产要素的质量控制中,对模板、脚手架等施工设施,除按使用的标准定型选用外,一般应按()要求进行专项设计。

2019年国家注册一级建造师《建设工程项目管理》试卷(II卷) 附解析

2019年国家注册一级建造师《建设工程项目管理》试卷(II卷)附解析考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、关于施工安全技术措施的说活动,正确的是()。

A、施工安全技术措施要有针对性B、施工安全技术措施包括固体废弃物的处理C、施工安全技术措施可以不包括针对自然灾害虫的应急预案D、施工安全技术措施可在工程开工后制定2、施工企业质量管理体系文件不包括()。

A.质量方针和质量目标B.质量手册C.质量记录D.质量评审3、建筑材料采购合同中应明确货物的验收依据和()。

A.验收程序B.验收人员C.验收方式D.验收时问4、施工合同交底是指由合同管理人员组织相关人员()。

A、参与起草合同条款B、参与合同谈判和合同签订C、研究分析合同中的不妥之处D、学习合同的主要内容和合同分析结果5、下列工程项目管理工作中,属于信息管理部门工作任务的是()。

A.工程质量管理B.工程安全管理C.工程档案管理D.工程进度管理6、某工程的混凝土结构出现较深裂缝,但经分析判定其不影响结构的安全和使用,正确的处理方法是()。

A表面密封B嵌缝封闭C灌浆修补D限制使用7、根据《世行采购指南》,投标保证金应当在投标有效期满后()天内一直有效。

A.28B.30C.56D.608、开展全员质量管理的主要手段是()。

A.操作者的自我质量控制B.进行技术改进C.目标管理D.PDICA_循环9、在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是()。

A.施工图预算、成本核算B.施工图预算、施工预算C.施工预算、成本核算D.施工预算、施工决算10、根据施工合同的任务范围和要求,通过全过程、全面的施工质量自控,保证最终交付满足施工合同及设计文件所规定的质量标准,属于()。

2019年国家注册一级建造师《建设工程项目管理》试题(II卷) 附解析

2019年国家注册一级建造师《建设工程项目管理》试题(II卷)附解析考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、属于待检点的是()。

A.重要作业B.特种作业C.专门工艺D.隐蔽工程2、发包人供应的材料设备使用前,由()负责检验或试验。

A.发包人B.承包人C.工程师D.政府有关机构3、建设工程项目结构图描述的是( )。

A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4、从信息接受者的角度看,影响信息沟通的因素不包括()。

A. 信息译码不准确B. 表达能力不佳C. 对信息的承受力D. 对信息的筛选5、在网络计划中,工作N最迟完成时间为第25天,持续时间为6天。

该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差为()天。

A. 6B. 9C. 12D. 156、关于建设工程安全生产管理预警级别的说法,正确的是()。

A.Ⅳ级预警一般用蓝色表示B.I级预警表示生产活动处于正常状态C.Ⅱ级预警表示处于事故的上升阶段D.Ⅲ级预警表示受到事故的严重威胁7、运用建设工程的项目信息门户辅助施工项目进度控制,属于进度控制的()措施。

A、技术B、管理C、经济D、组织8、下列建设工程项目施工成本分析方法中,属于分析各种因素对成本影响程度的是()。

A.连环置换法B.相关比率法C.比重分析法D.动态比率法9、我国实行建筑企业资质管理制度、建造师执业资格注册制度、管理人员持证上岗制度,都是对建筑工程项目质量影响因素中()的控制。

2019年注册一级建造师《建设工程项目管理》模拟真题(II卷) (含答案)

2019年注册一级建造师《建设工程项目管理》模拟真题(II卷) (含答案)考试须知:1、考试时间:180分钟,满分为130分。

2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。

3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。

4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。

姓名:___________考号:___________一、单选题(共70题,每题1分。

选项中,只有1个符合题意)1、下列质量控制工作中,事中质量控制的重点是()。

A.工序质量的控制B.质量管理点的设置C.施工质量计划的编制D.工序质量偏差的纠正2、关于国际工程施工承包合同争议解决的说法正确的是()。

A、国际工程施工承包合同争议解决中,仲裁实行一裁终决制B、国际工程施工承包合同争议解决中,诉込是首选方案C、国际工程施工承包合同争议最有效的解決方式是协商D、FIDIC合同中,DAB作出的裁决是强制性的3、下列工作任务中,不属于信息管理部门的是()。

A 负责编制行业信息管理规范B 负责信息处理工作平台的建立和运行维护C 负责工程档案管理D 负责协调各部门的信息处理工作4、根据我国保险制度,工程一切险通常由()办理。

A.承包人B.监理人C.设计人D.项目法人5、关于单位工程竣工验收的说法,错误的是()。

A、工程竣工验收合格后,施工单位应当及时提出工程竣工验收报告B、工程完工后,总监理工程师应组织监理工程师进行竣工验收C、对存在的质量问题整改完毕后,施工单位应提交工程竣工报告,申请验收D、竣工验收应由建设单位组织,井书面通知政府质量监管机构6、项目管理机构加强施工调度,避免因施工计划不周和盲目调度造成窝工损失的措施,属于成本管理的()。

A.组织措施B.技术措施C.经济措施D.合同措施7、质量管理中,运用排列图法可以()。

A.划分调查分析的关别和层次B.描述质量问题的原因分析统计数据C.确定质量问题的原因层次D.掌握质量能力状态8、某工程基础包含开挖基槽、浇筑混凝土垫层,砌筑砖基础三项工作,分三个施工段组织流水施工,每项工作均由一个专业班组施工,各工作在各施工段上的流水节拍分别是 4天、1 天和 2 天,混凝土热层和砖基础之间有 1 天的技术间歇。
