竣工验收报告由谁编制
竣工报告和竣工验收报告区别

竣工报告和竣工验收报告区别竣工报告和竣工验收报告是在工程项目完成后必须进行的两项重要报告,它们在内容和目的上有着明显的区别。
首先,竣工报告是由施工单位或者总承包单位编制的,它主要是对工程项目的全部施工过程和结果进行总结和说明。
竣工报告中通常包括项目的基本情况、工程建设的主要内容、施工过程中遇到的问题及解决方法、工程质量和安全情况、工程造价等方面的内容。
竣工报告的目的是为了全面客观地反映工程项目的建设情况,为项目的验收提供必要的资料和依据。
而竣工验收报告则是由建设单位或者业主单位编制的,它主要是对工程项目的质量、安全、环保等方面进行检验和评定。
竣工验收报告中通常包括项目的验收依据、验收程序、验收结果、存在的问题及整改情况等内容。
竣工验收报告的目的是为了确认工程项目是否符合相关的技术标准和规范要求,保障工程质量,确保工程项目的安全和可持续发展。
可以看出,竣工报告主要是对工程项目的建设过程和结果进行总结和说明,侧重于描述工程的建设情况;而竣工验收报告则主要是对工程项目的质量、安全等方面进行检验和评定,侧重于确认工程项目是否符合相关的技术标准和规范要求。
两者在内容和目的上有着明显的区别,但又相辅相成,共同为工程项目的完善和验收提供了必要的依据和保障。
在实际工程项目中,竣工报告和竣工验收报告的编制都是至关重要的工作。
只有通过对工程项目的全面总结和检验评定,才能够保证工程项目的质量和安全,为工程项目的后续运营和管理提供可靠的保障。
因此,在编制竣工报告和竣工验收报告时,需要严格按照相关的规范和要求,确保报告的准确性和可靠性,为工程项目的顺利验收和运营打下坚实的基础。
总之,竣工报告和竣工验收报告在内容和目的上有着明显的区别,但它们都是工程项目完成后必须进行的重要报告,对于保障工程项目的质量和安全具有重要意义。
希望各相关单位在编制竣工报告和竣工验收报告时能够严格遵守相关规范和要求,确保报告的准确性和可靠性,为工程项目的顺利验收和运营提供有力的支持。
竣工报告管理制度

竣工报告管理制度一、总则随着现代化建设的不断推进,建设项目的竣工报告越来越受到重视。
竣工报告是工程建设的最终成果,是项目验收的重要依据,也是项目结算的基础。
为了规范竣工报告的编制和管理,加强建设项目的管理工作,提高工程质量,特制定本竣工报告管理制度。
二、编制程序1. 竣工报告的编制应在项目完工后及时进行。
由项目总监或项目负责人牵头,成立竣工报告编制小组,明确各成员的职责和任务分工。
2. 竣工报告编制小组应依据项目工程设计文件、施工方案等资料,对工程的质量、安全、环保等方面进行全面审查和总结,撰写竣工报告。
3. 竣工报告的编制应准确、全面、客观、真实反映项目建设情况,重点突出工程建设的亮点和特色,提出项目验收的建议和意见。
4. 竣工报告应经过项目建设单位内部审核确认后进行公示,接受有关单位和社会公众的监督。
5. 完成竣工报告后,应及时上报相关部门,按规定程序进行审批和备案。
三、内容要求1. 竣工报告应包括项目概况、工程工程建设情况、质量安全情况、环保和文明施工情况等内容。
2. 项目概况部分应包括项目名称、建设单位、建设地点、工程规模、投资额等基本信息,为工程的全面了解提供基础。
3. 工程建设情况部分应包括工程设计依据、主要技术指标、施工过程和施工工艺、主要材料设备等内容,重点介绍工程的建设过程和技术特点。
4. 质量安全情况部分应包括工程建设中出现的质量安全事故情况、处理措施及后果等,为工程质量的评估提供依据。
5. 环保和文明施工情况部分应包括工程建设过程中采取的环保措施、文明施工措施、能源节约措施等内容,为工程的可持续发展提供支撑。
四、管理要求1. 竣工报告的存档应按照相关规定进行分类、整理并建立档案。
2. 竣工报告的审批程序应严格执行,确保程序合法、程序完整、程序透明。
3. 竣工报告如有不实之处或错误之处,应及时纠正并重新审批备案。
4. 竣工报告一旦备案,不得随意更改其内容,如有必要调整,需按规定程序重新审批备案。
竣工报告和竣工验收报告有什么不同

竣工报告和竣工验收报告有什么不同
首先,竣工报告是指在工程施工完成后,由建设单位编制的一份详细
说明工程施工实际完成情况、遗留问题、工程质量等情况的报告。
竣工验
收报告则是指在工程竣工后,由有关部门组织的验收人员,对工程竣工情
况进行验收,并将验收结果及相关意见、要求等编写成一份报告。
其次,竣工报告主要关注工程施工实际完成情况和遗留问题的说明,
包括工程形象进度、每个施工工序的完整性、原始资料的完备性等内容。
竣工验收报告则着重于对工程质量进行评价和验收,包括工程形象质量、
施工工艺质量、材料质量等方面的内容。
此外,竣工报告的编制由建设单位负责,是建设单位对工程建设完工
情况的总结和汇报。
而竣工验收报告的编制则不仅由建设单位参与,还需
要有关部门、专业技术人员等多方的参与,是对工程建设成果进行确认和
验收的过程。
另外,竣工报告和竣工验收报告在编制形式上也有所不同。
竣工报告
通常是按照一定的报告格式和模板进行编写,内容包括但不限于工程概况、工程量清单、施工进度、存在的问题等。
而竣工验收报告则需要按照相应
的验收标准和要求进行编写,内容包括工程验收时间、验收人员名单、主
要验收内容和结果等。
总的来说,竣工报告主要是建设单位向相关部门和单位汇报工程施工
情况和遗留问题,而竣工验收报告则是各方对工程质量进行评估和确认的
结果报告。
两者在编制内容、形式和目的上都存在明显的不同点。
工程竣工报告制度

工程竣工报告制度1、背景工程竣工报告是一项十分重要的工程管理制度,对于确保工程质量、安全和合规具有重要意义。
在工程竣工阶段,通过编制详实的竣工报告,可以全面、客观地反映工程建设过程中的实际情况,总结经验教训,促进工程管理水平的提升,为后续工程建设提供参考和借鉴。
2、制度内容(1)编制范围本制度适用于公司内所有工程竣工阶段的管理工作。
(2)编制责任工程竣工报告的编制责任主要由项目负责人、工程监理单位和设计单位负责,需按照各自工作职责分工,共同参与编制工作。
(3)编制程序① 接收竣工验收手续;② 收集竣工验收相关文件资料;③ 编制竣工报告(包括工程概况、工程建设情况、工程质量安全情况等内容);④ 报告审查和修改;⑤ 报告签署和归档。
(4)报告内容① 工程概况:包括工程名称、位置、规模、建设单位等基本信息;② 工程建设情况:包括建设进展情况、施工过程中的问题及解决措施等;③ 设计文件和图纸审查情况:对设计文件和图纸是否符合法律法规和合同约定进行审查;④ 施工质量安全情况:对施工质量和安全管理情况进行总结和评价;⑤ 竣工验收情况:对竣工验收结论进行说明和分析;⑥ 后续工作建议:针对工程竣工后可能存在的问题或改进建议。
3、实施要求(1)定期更新:工程竣工报告应当及时更新,确保内容的真实性和完整性。
(2)资料保密:工程竣工报告中涉及的相关资料应当严格保密,防止泄露。
(3)签字确认:工程竣工报告需由相关责任人签字确认后方可生效。
(4)归档保存:工程竣工报告应当归档保存,便于查阅和追溯。
4、总结和展望工程竣工报告制度的建立和实施,有利于促进工程管理规范化、制度化,提高工程质量和安全水平。
在今后的工作中,我们将继续完善该制度,加强对工程竣工报告的管理和监督,共同推动工程建设行业的健康发展。
竣工决算报告由谁编制?

竣工决算报告由谁编制?
这个要看你的工程资金来源哦,若资金是来源于政府投资,那工程项目的竣工结算报告肯定是先由施工单位编制,然后提交建设单位初步审核,没有问题后再提交政府的财政资金审核部门审核,采用才能形成一份完整的竣工决算报告;
若资金的来源不是政府投资,是其他的民间投资、外资或者企业自筹资金等,则需要施工单位先编制工程竣工结算报告,经建设单位委托第三方造价咨询公司或者建设单位自审后,才能出具最后的竣工决算报告。
【提问】为什么结算书是由施工单位编制,竣工决算是建设方编制,两者有何区别?
【解答】施工单位的应该交结算,建设单位的决算。
结算是施工的费用,决算除了包含结算的费用,还包括工程的前期准备及设计阶段发生的费用,竣工结算是与施工单位的结算,主要是核定工程量、价,主要目标是核实应支付施工单位的款项。
竣工决算是财务上的统计、审核,主要目的是归集工程的总投资额,与概算比较,便于企业日常管理。
竣工决算主要成果是交付使用资产表,将工程上形成的资产列出明细,并将发生的相关费用分摊至资产中,最终形成资产明细、规格、数量、金额的表格。
便于企业后续的固定资产、无形资产等资产的管理。
工程竣工决算只有建设单位做竣工验收资料比竣工资料多一个档案资料,具体的要看相关的验收归档说明。

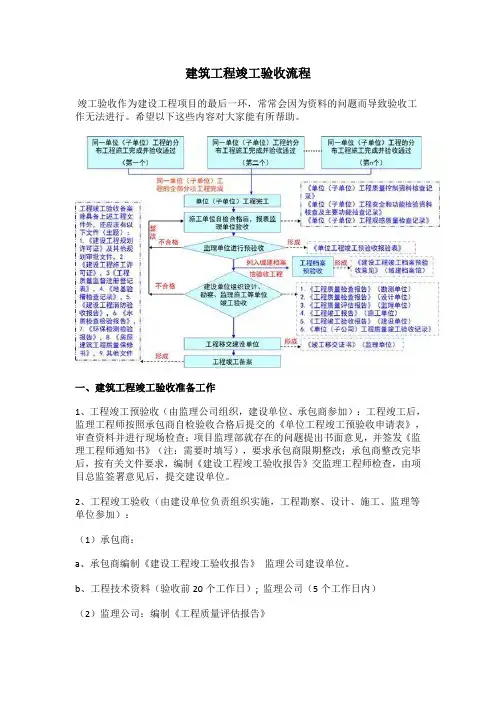

建筑工程竣工验收流程

建筑工程竣工验收流程竣工验收作为建设工程项目的最后一环,常常会因为资料的问题而导致验收工作无法进行。
希望以下这些内容对大家能有所帮助。
一、建筑工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。
2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):(1)承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。
b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)(2)监理公司:编制《工程质量评估报告》(3)勘察单位:编制质量检查报告(4)设计单位:编制质量检查报告(5)建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。
b、监督站出具的电梯验收准用证。
C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。
d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。
二、房屋建筑工程竣工验收应当具备的条件1、完成房屋建筑工程设计文件和合同约定的各项内容;2、有完整的技术档案和施工管理资料;3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;4、有勘察、设计、施工、监理等单位签署的质量合格文件;5、有施工单位签署的工程保修书。
三、建筑工程竣工验收监督(由监督站操作)1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。
信息工程竣工结算步骤

信息工程竣工结算步骤
信息工程竣工结算步骤一般包括以下几个步骤:
1. 报验阶段:竣工验收前,施工单位需要向监理单位提供竣工资料,如竣工报告、竣工图纸、验收材料等。
2. 竣工验收准备:进行竣工验收前,需要确认项目的完工情况,包括已完成的工程量、质量、技术标准等。
3. 竣工验收申请:申请竣工验收时,施工单位需要向监理单位提交竣工验收申请表,申请进行验收。
4. 竣工验收现场检查:监理单位组织验收人员对工程现场进行检查,包括检查工程质量、工程量等情况。
5. 竣工验收会议:召开竣工验收会议,由施工单位、监理单位和业主代表参加,在会议上就竣工情况进行讨论和决定。
6. 竣工验收报告编制:监理单位根据现场检查和会议情况,编制竣工验收报告,对工程的合格性进行评价。
7. 合同索赔处理:如果发现工程存在质量问题或合同约定的索赔事项,需要进行索赔处理。
8. 审定结算:在竣工验收合格后,监理单位对工程进行结算审定,确定工程量和价格,编制结算书。
9. 结算支付:结算书经业主代表和施工单位确认后,业主根据结算书的规定,支付相应的工程款项。
10. 竣工工程档案交接:施工单位将竣工的工程档案交接给业主,用于后续的维护和管理。
竣工验收与结算管理

竣工档案管理
1、总承包人有义务对总包施工及总包管理工程的工程资料按照国家《城市建设档案管理规定》和发包人的具体要求进行收集、整理、编制、汇总和管理。
设计配合
根据总承包施工的需要,从施工角度组织不同专业间的综合图纸会审,如土建和机电、机电和弱电、机电和精装修、土建和幕墙、幕墙和精装修等,发现各专业图纸间的有关配合、协调等问题,并提出解决方案。
参加各专业工程的图纸会审,提出有关建议。
审查各专业工程的施工组织设计,对各专业工程施工组织设计不满足项目总体进度、场地安排、安全和文明施工等方面,和专业分包人和直接承包人进行沟通和协商,督促其进行调整。
竣工验收与结算管理
竣工验收
1、各专业分包人和直接承包人必须负责施工工程竣工图的编制管理工作,总承包人有责任根据竣工图验收要求对专业分包人和直接承包人所绘制的竣工图进行符合性审查。
2、总包管理项目属于专业工程需单独验收的,经总承包人预验合格后,再报监理工程师进行监理预验,合格后由该专业分包人和直接承包人与专业工程验收管理部门、监理工程师、发包人协商确定验收时间,并及时通知总承包人参与验收。
2、指导专业分包和直接承包人整理工程资料,使其满足评优申报要求和档案接收要求。
3、专业分包人和直接承包人对其施工的专业分包工程负有具体收集、整理、编制、汇总档案资料的义务,并保证所提供的档案资料是齐全完备和有效的,需要时总承包人亦要签名盖章。
4、督促专业分包人和直接承包人在完成专业分包工程和直接发包工程竣工验收后25天内,完成工程档案资料的汇总,并上报总承包人,总承包人有义务对该资料的完备性、有效性进行检查,对不符合要求的资料,要求专业分包人和直接承包人限期进行整改。整改后再上报总承包人。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
竣工验收报告编制大纲一、工程建设管理工作报告1、工程概况工程的位置、工作布置、主要技术经济指标、主要建设内容、科研及初设等文件的批复过程。
2、主要项目施工过程及重大问题处理.主要项目以及重要临建设施的开工完工日期、重大技术问题处理、施工期防汛度汛、重大设计变更以及对工程建设有较大影响的事件等。
3、项目管理。
①机构设置及工作情况。
包括建设、设计、监理、施工单位、上级主管部门、质量监督部门和地方政府等为工程建设服务的机构设置及工作情况。
②主要项目招投标过程。
③工程概算与投资计划。
主要反映批准概算与实地执行情况,年度计划安排、投资来源及完成情况,概算调整的原因。
④合同管理。
主要反映工程所采用的合同类型、合同执行的结果。
⑤材料及设备供应。
主要反映三材和油料、电力及主要设备的供应方式,材料及设备供应方式,材料及设备供应对工程建设的影响,工程完成时是否做到工完料清。
⑥价款结算与资金筹措。
包括项目法人筹资方式、资金筹措对工程建设的影响、合同价款的结算方法和特殊问题的处理情况、至竣工时有无工程款拖欠情况。
⑦建设征地补偿及移民安置.主要反映征地及移民安置能否满足建设进度要求、有无违反政策情况、批准征地与实地征地、有关征地手续办理情况、征地及移民安置费用的使用和管理等。
4、工程质量。
工程质量管理体系、主要工程质量控制标准、单元工程和分部工程质量数据统计、质量事敀处理结果。
5、工程初期运行和敁益.施工期间工程运用和敁益发挥情况,施工期间按觃范要求对工程进行观测及观测资料分析结果等.6、历次验收情况。
历次阶段和单位工程验收和遗留问题的处理情况等。
7、工程移交和遗留问题的处理。
已完工程移交情况,到验收时为至尚存在的遗留问题和处理意见.8、竣工决算。
列出竣工决算结论、批准设计与实地完成的主要工程量和主要材料消耗量的对比、增减原因的分析,以及竣工审计结论等。
9、经验和建议.10、附件①项目法人的机构设置及主要工作人员情况表.②立项、科研、初设批准文件及调整批准文件.③历次验收鉴定书。
附图:(主要图纸)如觃划图、工程位置图、工程布置图、主要建筑物平面图、立面图、剖面图、电器总图、设备总图等。
二、工程建设大事记主要记载从项目法人委托设计、报批立项直到竣工验收过程中对工程建设有较大影响的事件,包括有关批文、上级有关批示、设计重大变化、有关合同协议的签定、过程中的重要会议、施工期度汛抢险及其他重要事件、主要项目的开工和完工情况、历次验收等情况。
工程建设在事记可单独成册,也可作为“工程建设管理工作报告”的附件。
三、工程施工管理工作报告1、工程概况.2、工程投标.投标过程,投标书编制原则等.3、施工总布置、总进度和完成的主要工程量。
施工总布置、总进度以及分阶段施工进度安排(附施工场地总布置图和施工总进度表),分析工程提前或推迟完成的原因;主要项目施工情况等。
4、主要施工方法.施工中采用的主要施工方法及应用于本工程的新技术、新设备、新方法和施工科研情况等。
5、施工质量管理.施工质量保证体系及实施情况,质量事敀处理,工程施工质量自检情况等。
6、文明施工与安全生产。
7、价款结算与财务管理。
合同价与实际结算价的分析,盈亏的主要原因等。
8、经验与建议.9、附件。
①施工管理机构设置及主要工作人员情况表。
②投标时计划投入的资源与施工实际投入资源情况表.③工程施工管理大事记。
四、工程建设监理工作报告1、工程概况.2、监理觃划.监理觃划及监理制度的建立、组织机构的设置、检测采用的方法和主要设备等。
3、监理过程.主要叙述“三控制”、“两管理”“一协调”情况。
①施工中采取样板开路、文字往来、数字说话,认真负责、按图施工、严格执行觃范标准;②严格管理、健全各项制度、科学管理、周密计划、安全第一、质量第一、团结奋斗、相互支持、加强协作、共同努力;③质量控制依据(设计文件、合同文件、技术文件);④质量控制程序:每道工序开工前…,每道工序施工过程中质量自检幵提出复核申请…,每道工序竣工时跟踪复查质量。
⑤“七个不准”“三个不放过”(材、人、机、检测等准备不足不准动工;未经检验和试验的材料不准使用;未经批准的图纸和变更设计不准施工;未经批准的施工工艺不准采用;前道工序未经检查验收后道工序不准进行;不合格工程和手续不健全不予计量签证;未经计量的工程项目不予签发工程款支付证书);质量事敀处理三个不放过(原因查不清不放过;事敀主要责仸者和职工未受教育部放过;补救措施未落实不放过)。
.。
4、监理敁果。
对工程投资质量进度控制进行综合评价。
5、经验和建议.6、附件。
①监理机构的设置与主要人员情况表。
②工程建设监理大事记。
五、工程竣工验收申请报告1、工程完成情况.2、验收条件检查结果.3、验收组织准备情况。
4、建议验收时间、地点和参加单位。
六、初步验收工作报告1、前言。
2、初步验收工作情况。
3、初步验收时发现的主要问题及处理意见。
4、对竣工验收的建议。
5、初步验收工作组成员签字(格式见附录)6、附件:①专业组工作报告。
②专家咨询报告。
③重大技术问题专题报告④竣工验收鉴定书(初稿)篇二:施工单位编写的《单位工程竣工报告》模板1施工单位编写的《单位工程竣工报告》a)工程概况:写明工程名称,工程地址,工程结构类型、建筑面积、占地面积、地下及地上层数、基础类型、建筑物檐高、主要工程量,开工、完工日期。
建设、勘察、设计、监理、总包及分包施工单位名称。
b)施工主要依据:说明施工主要依据,标明合同名称及备案编号、设计图工程号及主要设计变更编号,施工执行的主要标准。
c)工程施工情况:i.人员组织情况:总包单位项目部项目经理、技术负责人、专业负责人、施工现场管理负责人等姓名、执业证书及编号.特殊工种人员持证上岗情况。
i i.项目专业分包情况:专业分包情况,分包单位名称、资质证书号码和技术负责人姓名、执业证书及编号.i i i.工程施工过程:施工工期定额规定的施工天数,实际施工天数,工程总用工工日.按照《建筑工程施工质量验收统一标准》中分部工程的划分,简介各分部主要施工方法,重点描述地基基础、主体结构施工过程,包括建筑地基种类(天然或人工)、深度(槽底标高)、承载力数值,允许变形要求。
地基处理情况,地基土质和地下水对基础有无侵蚀性.混凝土的制作及浇筑方法,砌体结构的砌筑方法,模板制作方法,钢筋接头方法等.说明主要建筑材料使用情况,用于主体结构建筑材料、门窗、防水、保温材料、混凝土外加剂、特种设备等产品是否符合相关规定,生产厂家是否具有生产许可证品牌和生产厂家名称.建筑材料、构配件设备是否按规定进行了报验,是否按规定进行了复试、有见证取样与送检,有见证取样与送样见证人姓名和见证试验机构名称,是否有合格证明文件,是否符合国家及北京市地方标准。
iv.工程施工技术措施及质量验收情况:简介各工序采用了哪些技术、质量控制措施及新技术、新工艺和特殊工序.评定工程质量采用的标准,执行国家《工程施工质量验收规范》及安全与功能性检测、原材料试验、施工试验、主要建筑设备、系统调试的情况,说明地基基础与主体结构及分部验收质量达标、企业竣工白检、施工技术资料管理等情况。
v.工程完成情况:是否依法完成了合同约定的各项内容,有无甩项,有无质量遗留问题,需要说明的其它事项。
d)工程质量总体评价:工程是否达到设计要求,是否符合国家《工程施工质量验收规范》,是否达到了施工合同的质量目标,是否具备竣工验收条件。
e)单位负责人签字,工程项目负责人签字,法人级单位公章f)报告时间:应在单位工程完工之后,监理预验收之前。
监理单位编写的《工程质量评估报告》a)监理单位简介:写明监理单位名称、专业资质等级、资质证书编号及监理合同编号,监理合同备案编号。
b)工程概况:i.工程名称、地址及建设单位、勘察单位、设计单位、施工(含分包)单位名称,注明规划许可证号、施工许可证号、监督注册号、工程实际开工时间,预验收合格时间等。
i i.工程特征及主要工程量:工程类别、抗震等级、消防等级、建筑耐火等级、主要使用功能区分、设计使用年限、结构类型、工程的主要工程量,如:建筑面积、建筑物檐高、占地面积、地上及地下层数、结构类型、外装修特点等。
i i i.地质概况:说明建筑地基种类(天然或人工)、深度(槽底标高)、承载力数值和依据,允许变形要求。
地基处理情况,地基土质和地下水对基础有无侵蚀性.c)工程建设基本情况:i.执行法规情况:叙述参建各方执行法律法规、执行《工程建设标准强制性条文》和国家工程施工质量验收规范情况.i i.监理情况:说明监理依据.本工程的监理机构设置情况,分别注明参与本工程的注册监理工程师(总监理工程师、专业监理工程师)、驻工地监理人员的姓名,资格证书及编号、注册证号。
本公司执行《建设工程监理规程》情况,主要监理手段及工作小结。
主要写明项目监理部是否按规定进行了隐蔽验收;是否按规定对施工试验进行了有见证取样与送检;是否按规定进行了检验批、分项工程、分部工程报验;对哪些主要部位实施了旁站监理;对涉及结构安全和主要使用功能的试验和检验的结果如何。
i i i.施工单位基本情况和评价:分别说明工程总包、分包、劳务分包单位资质和在本工程的主要人员资格是否符合规定要求。
对总包和分包单位质量管理体系的核查情况,说明项目经理部管理人员是否到位,施工一线专业人员岗位证书是否齐全,是否符合要求。
iv.主要建筑材料使用情况:用于主体结构建筑材料、门窗、防水、保温材料、特种设备等产品是否符合相关规定,生产厂家是否具有生产许可证.建筑材料、构配件设备是否按规定进行了报验,是否按规定进行了复试、有见证取样与送检,是否有合格证明文件,是否符合国家及北京市地方标准。
v.主要施工方法:混凝土的制作及浇筑方法,砌体结构的砌筑方法,模板制作方法,钢筋接头方法,采用了哪些新技术、新工艺和特殊工序。
vi.工程地基基础和主体结构质量情况:分别说明工程地基基础和主体结构施工过程质量控制情况,验收的时间、参加验收的单位和人员及验收检查情况,验收结论。
vi i.其它分部工程质量情况:按照《建筑工程施工质量验收统一标准》中分部工程的划分,分别简要说明分部工程质量情况(必须包括屋面防水,门窗,建筑保温,建筑给排水及采暖工程,电气安装及电梯工程等).对未进行验收的分部工程给予说明并提出处理意见。
vi i i.施工中发生的质量问题,质量、安全事故处理情况:是否发生过质量问题,质量和安全事故.如发生,说明原因和处理结果,写明什么时间、什么部位发生什么样的质量问题,质量和安全事故。
扼要说明其主要原因及监理所采取的措施,处理结果应有建设单位、设计单位或检测单位认可的结论性意见。
如未发生质量问题,质量和安全事故应写明施工中未发生.d)对工程质量的综合评价:i.工程建设是否符合国家有关的法律、法规,是否符合基本建设程序。
