综采工作面初次来压、周期来压的安全技术措施示范文本
工作面初次来压和周期来压安全技术措施

工作面初次来压和周期来压安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页工作面初次来压和周期来压安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《工作面初次来压和周期来压安全技术措施》正文如下:工作面初次来压和周期来压安全技术措施1、工作面回采期间,日常进行顶板观测,摸清工作面初次来压、周期来压步距,在来压前加大支护密度,提高工作面支柱的总支撑力。
2、来压前,沿放顶线增设1—2排密集支柱或丛柱,增加支撑力隔离老塘。
沿放顶线每隔5—8米增设一个木垛;也可打双排交叉布置的木垛;或增设一梁三柱的戗棚或抬棚增加采面支架的稳定性。
3、初次来压期间,适当加大工作面控顶距,以便架设特殊支架。
周期来压期间则适当缩小控顶距,适当缩小一次放顶距,减轻老顶对采面的影响。
4、采取小进度循环方式,加快工作面推进速度,保持煤壁完整,使其有良好支撑作用。
5、保证采面内支护的质量符合要求,落煤后及时支护有片帮危险要支设贴帮柱。
6、在工作面和采空区内设木信号点柱,以便顶板来太时能及时报警。
7、对大面积悬露的坚硬老顶,必须提前采取人工强制放顶,以减轻老顶来压对工作面的压力。
8、采空区的支柱要回收干净,使直接顶充分垮落,以缓冲老顶垮落对工作面支柱的冲击。
在大面积顶板压力下,最后回撤某一孤独承压支柱,锤击打不开摩擦支柱插销时,要停止回柱,在该柱周围补打支柱,再用回柱绞车回柱,回柱时,所有人员均须撤到危险范围以外。
9、加强现场安全管理,顶板管理员,安全员要认真巡视工作面,不得出现折柱、朽柱,不得出现缺柱,支柱柱、排距符合要求。
综采工作面初次来压、周期来压的安全技术措施最终---副本

111103综采工作面初次来压、周期来压的安全技术措施一、工作面概况为预防111103综采工作面初采期间,初次来压和周期来压导致工作面支架压死和设备损坏、人员伤亡;根据111102工作面回采经验和工作面推进阶段顶板垮落情况,预计本工作面初次来压步距15~20m,工作面周期来压步距为10~13m;为加强顶板管理,确保工作面顺利进行初采和回采,特编制次安全技术措施。
二、适用地点:111103工作面三、劳动组织科室领导:1名/班;跟班副队:1名/班。
四、安全风险分析1、初采期间,巷道悬矸未清找,存在矸石下落砸伤作业人员风险;2、初采期间,支护质量不合格,存在发生顶板事故风险;3、初采期间,挡矸栏板未使用好,存在造成飞矸伤人事件;4、初采期间,单体液压支柱升的不紧,存在倒柱伤人及垮顶的风险;5、转运设备、材料过程中,方法不正确,存在掉落伤人事件;6、上隅角等区域管理不善,造成瓦斯聚集的风险;7、工作面中存在高压管路爆管或高压接头脱落伤人的风险;8、注液时存在注液枪打人风险。
五、初次来压和周期来压的特点:1、初次来压和周期来压时,顶板下沉量和下沉速度急剧增大,支架压力大,顶板破碎,出现平行煤壁裂隙,甚至出现顶板台阶式下沉。
2、工作面前方煤壁内的压力出现过渡集中,至使煤壁破坏范围扩大形成严重片帮。
3、老顶有折断或跨落时、在采空区深处产生闷雷声和剧烈的响动顶板掉渣严重。
4、初次来压时、会使工作面支架大量下沉插入底板、如底板支撑不够,会引起冒顶。
5、采空区跨落的大块岩石也会冲向工作面推倒支架。
六、初次来压和周期来压的安全措施:(一)施工前准备工作1、初采前必须完善相关生产系统和安全设施,如皮带综合保护装置、通讯、监测、防尘、通风设施,安全防护、行人过桥、抽采系统、消防等,并经矿组织验收合格后方可试运转、回采。
2、初采前必须对所有设备及运煤系统进行全面调试,严格按照各台设备的要求加注油脂,完善各种附件、保护防护设施,试车检查设备的运行情况,确保设备运转正常。
煤矿工作面初次来压和周期来压的安全技术措施

煤矿工作面初次来压和周期来压的安全技术措施煤矿开采中,来压事故是一种常见但也是致命的安全事故。
为了防止来压事故的发生,必须采取有效的安全技术措施。
其中,煤矿工作面初次来压和周期来压是煤矿开采中的两种常见情况,接下来将针对这两种情况探讨相应的安全技术措施。
煤矿工作面初次来压的安全技术措施概述煤矿工作面初次来压是指煤矿开采中新凿的工作面首次受到压力的情况。
由于此时地质情况尚未确定,无法准确评估地面支护能力,因此来压难以避免。
为了确保工作面首次来压时的安全,必须采取一系列的安全技术措施。
安全技术措施1. 矿山测量在工作面初始阶段,通过矿山测量获取地质情况和岩层变形数据,为制定工作面支护方案提供科学依据。
需要将工作面地质记录、变形曲线、煤顶与煤底地压、安全预警等数据及时上传到矿山监控系统。
2. 工作面支护方案依据矿山测量数据和实际情况,制定工作面的支护方案。
支护方案应符合GB/T 23469-2009《煤矿开采支护设计规程》的要求。
设备、材料要符合规定,并进行质量检测。
作业前要确保支护设备按要求安装牢固,与固定点连接可靠。
3. 安全监测采用声学定位、变形监测、温度监测等技术手段,及时发现工作面煤层突出、顶板下沉等异常现象,确保及时采取安全措施。
需定期对监测设备进行检测,确保设备正常工作。
4. 安全教育对涉及到工作面初次来压的人员进行安全教育培训,使其了解来压的危害和应对措施,提高其安全意识和自我保护能力。
周期来压的安全技术措施概述周期来压是指在煤矿开采过程中,工作面连续受到压力的情况。
周期来压事故的发生率较高,为确保工作面在周期来压时的安全,必须采取一系列的安全技术措施。
安全技术措施1. 工作面综合支护周期来压时,工作面的支护强度需增大。
支护设施应及时加固和更换,将支护体系从单纯依靠锚杆锚索转向综合支护,以提高支护强度和稳定性。
2. 实时监测采用实时监测技术手段,可及时发现工作面内部的温度和变形变化等现象,避免来压事故发生。
初次来压和周期来压的安全技术措施

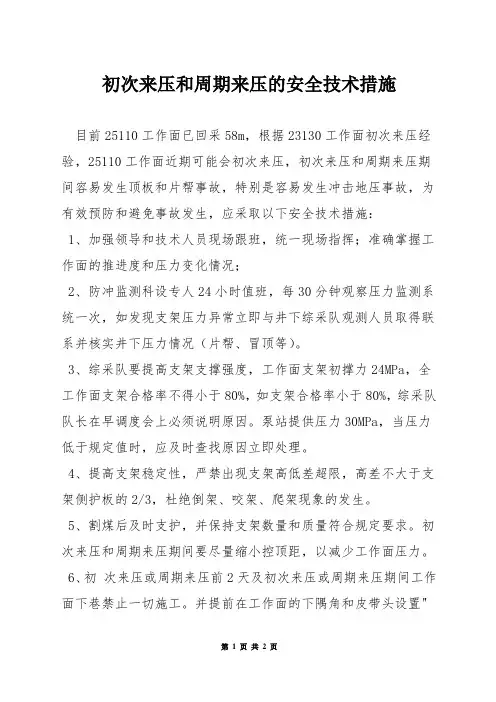

初次来压和周期来压的安全技术措施目前25110工作面已回采58m,根据23130工作面初次来压经验,25110工作面近期可能会初次来压,初次来压和周期来压期间容易发生顶板和片帮事故,特别是容易发生冲击地压事故,为有效预防和避免事故发生,应采取以下安全技术措施:1、加强领导和技术人员现场跟班,统一现场指挥;准确掌握工作面的推进度和压力变化情况;2、防冲监测科设专人24小时值班,每30分钟观察压力监测系统一次,如发现支架压力异常立即与井下综采队观测人员取得联系并核实井下压力情况(片帮、冒顶等)。
3、综采队要提高支架支撑强度,工作面支架初撑力24MPa,全工作面支架合格率不得小于80%,如支架合格率小于80%,综采队队长在早调度会上必须说明原因。
泵站提供压力30MPa,当压力低于规定值时,应及时查找原因立即处理。
4、提高支架稳定性,严禁出现支架高低差超限,高差不大于支架侧护板的2/3,杜绝倒架、咬架、爬架现象的发生。
5、割煤后及时支护,并保持支架数量和质量符合规定要求。
初次来压和周期来压期间要尽量缩小控顶距,以减少工作面压力。
6、初次来压或周期来压前2天及初次来压或周期来压期间工作面下巷禁止一切施工。
并提前在工作面的下隅角和皮带头设置"禁止人员入内'的警示牌,以防冲击或其它次生事故伤人。
7、当有压力显现时,采煤机割煤过后,及时推溜、移架,工作面支架要升紧、接顶,并及时打开护帮板,尽可能的减少控顶距,减少顶板裸露面积,同时增加两安全出口的支护密度。
8、工作面尽量采直、采齐,以减少对煤壁的压力。
当工作面初次来压和周期来压时,及时补压减少片帮现象的发生。
9、综采队每班要设有经验的专人观察工作面煤壁情况(片帮、冒顶、支架卸液等),发现顶板出现异常情况并确定来压,观察者立即通过语音通话系统通知下巷所有人员撤离下巷同时向调度室汇报。
10、调度室要设专门记录本,综采队观察者每班要向调度室汇报2次工作面煤壁情况(片帮、冒顶、支架卸液等),综采队要及时向调度室汇报井下煤炮发生和显现情况,调度室要切实做好各项汇报记录。
采煤工作面初次来压和周期来压顶板管理安全技术措施

采煤工作面初次来压和周期来压顶板管理安全技术措施一、概述(一)采煤工作面的初次来压初次来压就是老顶的第一次断裂。
由于直接顶的垮落以及面积不断扩大,老顶岩梁加宽,其自身强度小于自重和上覆岩层产生的作用力时,出现第一次断裂。
通常把老顶第一次大面积垮落而造成工作面采煤工作面初次来压时有以下特点:1、由于老顶的剧烈活动,致使工作面顶板下沉量和下沉速度急剧增加。
2、老顶的活动和顶板下沉的急剧增加,使支架受力猛增,顶板破碎,并出现平行煤壁的裂缝,甚至出现工作面顶板台阶下沉。
3、因老顶悬露跨度增大,煤壁内的压力过于集中,在煤帮出现严重的大范围、大深度片帮。
4、支柱下缩、插底、批子压断。
5、老顶折断垮落时,在采空区深处发出闷雷声,来压剧烈的还伴有暴风并扬起大量煤尘。
(二)采煤工作面的周期来压老顶初次垮落后,由双支承梁状态变为悬臂梁状态。
当工作面推进一定距离后,老顶悬臂梁在自重和上覆岩层的作用下,又会发生断裂与垮落,且同样会给工作面带来压力增大的现象。
由于这种垮落与来压是随工作面不断推进而周期性出现的,所以就叫周期来压。
周期来压时,工作面的顶板压力和顶板下沉量比平时要大30%到40%,如果不掌握周期来压的规律,预先采取有效措施,加强工作面支护,就会发生大冒顶。
为了防止在初次来压和周期来压期间由于支护不良造成垮顶和捂面事故,特编制此安全技术措施,请相关部门审批,施工连队严格按照审批、贯彻后的本措施进行施工。
二、安全技术措施(一)、初次来压时,单体支护工作面应采取下列措施:1、加强支护,沿放顶线增设1到2排密集支柱;2、为了进一步提高支架的稳定性,沿放顶线每隔5到8米增设一个木垛,增设一梁三柱的戗棚或一梁三柱的抬棚;3、可适当加大工作面控顶距,以便于增加特种支架,有利于顶板垮落;4、采取小进度多循环作业方式,加快工作面推进速度,以保持煤壁的完整性,使之具备良好的支撑作用;5、落煤后及时支架,并增大支护密度,提高支护质量;6、指派专人严密观察顶板变化,同时在工作面和采空区内设木信号点柱,如果劈断折断,便是报警信号。
安全管理之综采工作面初次来压安全措施

安全管理之综采工作面初次来压安全措施
背景
作为煤矿生产中的一项重要工作,煤矿安全管理一直备受关注。
煤炭生产过程中,综采工作面是一个危险程度较高的区域,因此在综采工作面首次来压前必须做好细致的安全措施,以确保矿工的生命安全。
步骤
1.每个矿工必须经过严格的安全培训和考核,确保能够熟练运用救生器材并有效地处理紧急情况。
2.及时清理综采工作面上的杂物,确保机械设备正常运转。
3.确保综采工作面回风、进风的通风管道畅通,以减少矿工的呼吸道疾病。
4.安放好矿工的废弃物存放区,保持工作面的整洁。
5.确保无线电通讯系统的正常运作,矿工和队长可以随时与中央控制室进行联系和报告。
6.检查综采工作面的水文地质状况,保证机械设备的稳定运行。
7.对于综采工作面上的煤尘粉尘颗粒问题,要及时清理和防止其扬尘。
8.建立有效的急救组织,并设置好煤炭矿井地面救护中心,
以便在紧急情况下及时处理受伤或病情变化的矿工。
9.确定安全通道和逃生路线,并在现场设置标志。
在煤炭生
产过程中,煤尘爆炸和瓦斯爆炸是常见的事故类型。
因此在工作面上,要建立标准的逃生路线,以保障矿工在事故时安全逃离。
10.安装合适的灭火器材和救援器材,以应对可能出现的特殊
情况。
煤炭生产过程中,有可能出现火灾和其他特殊情况。
因此必须
提前准备好相应的救援器材和灭火器材。
结论
在综采工作面初次来压前,所有矿工必须理解和掌握安全操作规
程和应急措施,做到心中有数。
对于煤炭生产企业,安全管理必须优
先考虑,注重细节和常态化管理,杜绝煤矿事故的发生。
综采工作面初次来压、周期来压的安全技术措施

综采工作面初次来压、周期来压的安全技术措施(四)防爆完好检查1、初次来压或周期来压之前对工作面及两巷的设备完好进行全面检查,杜绝失爆存在。
2、本队专门设立初次来压、周期来压搞设备完好小组,组长:赵跃斌、赵小卫,成员:王磊、解玄彤;初次来压、周期来压期间每天对设备进行完好检查,并处理存在问题并做好记录。
本措施必须贯彻学习后实施、在实施过程中应不断积累总结经验及时修改补充完善。
六、自救、避灾路线(一)避灾原则发现灾情的人员要沉着冷静,就近向值班室、矿调度、安全调度汇报灾情,包括时间、地点、性质、范围、受灾人员等,同时尽最大努力采取措施营救人员或控制事故蔓延,或彻底处理事故,如无能力时,组织人员按矿指定线路撤退。
(二)应急预案1、应急处理(1)发生各类事故时,原则上现场人员必须立即向值班队干汇报,汇报内容包括事故性质、发生地点、事故原因和危害程度,根据指挥要求及时进入避难硐室或升井逃生,并安排现场人员进行现场的应急处理措施.(2)发生瓦斯、煤尘爆炸等瞬间事故时,可先避灾后汇报。
(3)值班室电话:6656 调度室电话:9,8001,80022、预防措施(1)人的因素:加强人员培训,增强人员安全意识,提高人员灾害预防、自救互救的技术水平,遵章作业,杜绝“三违”,严禁酒后上岗,严禁身体、心理不佳人员上岗。
(2)物的因素:检查作业场所、安全设施和使用机具的安全完好情况,对隐患现场督促整改,对隐患不能现场整改的及时汇报。
(三)自救、互救的原则1、自救时应遵守“灭、护、撤、躲、报”五字原则。
(1)灭:在保证安全的前提下,采取积极有效的措施将事故消灭在初始阶段或控制在最小范围,最大限度的减少事故造成的伤害或损失。
(2)护:当事故造成自己所在地点的有毒有害气体浓度增高可能危及生命安全时,及时进行个人安全防护、佩带自救器或用湿毛巾捂住口鼻等。
(3)撤:当灾区现场不具备抢救事故的条件或可能危及人员生命安全时,以最快的速度,选择最近的路线,撤离灾区。
采煤工作面初次来压

采煤工作面初次来压、周期来压安全技术措施一、初次来压及周期来压特征1、初次来压回采工作面自开切眼开始,向前推进到一定距离的时候,第一次出现矿山压力异常增大的现象;顶板下沉速度急剧升高,下沉量显著增大,顶板出现裂缝、破碎甚至掉块、煤壁片帮加剧,支架折损增多,有时还听到上方岩层的断裂声。
2、周期来压在初次来压之后,回采工作面继续推进过程中,工作面矿山压力周期性异常增大现象和初次来压一样。
周期来压时,工作面顶板下沉速度急剧升高下沉明显增大,顶板出现裂缝、破碎、掉块(特别靠煤壁处顶板有时出现平行煤壁的“破碎沟”)。
煤壁片帮严重,支架负荷明显增大,支架折损增多。
二、初次来压及周期来压的危险初次来压前不及时采取措施,就有可能造成局部冒顶,甚至造成摧毁工作面事故。
同样,周期来压必须采取专门措施维护工作面,否则也会造成冒顶甚至摧毁工作面事故。
三、我矿煤层顶板特征据地质报告,我矿煤层顶部岩性为泥质灰岩,没有直接顶,老顶岩层直接位于煤层之上,平时下沉速度及下沉量小,但是顶板岩层时有裂隙。
综上所述,我矿煤层顶板属于初次来压及周期来压顶板。
经观察我矿回采工作面初次来压一般在开切眼推进8—15米后显现,周期来压步距为15—20米。
四、采取安全技术措施每次来压临近时,必须事先采取下列措施,严防冒顶事故的发生。
1、安全副矿长、生产副矿长、采煤技术员、安检员、采煤队长必须亲临下沉跟班指挥。
2、采空区悬顶距离不超过5米,能自行垮落的采取增大支柱密度,设木垛措施。
密柱设在末排(临时采空区那排)支柱中密柱间距0.3—0.4米。
木垛沿第三排支柱布置,上下出口各设一个,其它每隔8—10米设一个,木垛木材断面规格长×宽×高=1.5米×0.14米×0.14米。
同时适当加设丛柱、戗柱。
3、采空区悬顶距离超过5米,不能自行垮落的,采用步距式深孔爆破放顶方法,具体做法是:在悬顶跨度接近来压步距时,沿放顶线打钻孔,孔径42mm,孔距2—3米,仰角60°—65°,眼深1.2—1.5米,每孔装药0.6×0.75kg,封泥长度不得低于0.6m,爆破必须严格执行“一炮三检”及“三人联锁”放炮制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
综采工作面初次来压、周期来压的安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月综采工作面初次来压、周期来压的安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、工作面概况XXXX工作面机头现已推进8m,机尾现已推进12m,根据150202工作面回采经验和工作面现阶段顶板垮落情况,预计工作面初次来压步距25~30m,工作面周期来压步距为30~35m,为加强顶板管理,保证XXXX工作面初采和正常回采的安全,特编制工作面初次来压、周期来压安全技术措施。
二、适用地点:XXXX工作面三、劳动组织部室领导:1名/班;跟班副队:1名/班。
四、初次来压和周期来压的特点:1、初次来压和周期来压时,顶板下沉量和下沉速度急剧增大,支架压力大,顶板破碎,出现平行煤壁裂隙,甚至出现顶板台阶式下沉。
2、工作面前方煤壁内的压力出现过渡集中,至使煤壁破坏范围扩大形成严重片帮。
3、老顶有折断或跨落时、在采空区深处产生闷雷声和剧烈的响动顶板掉渣严重。
4、初次来压时、会使工作面支架大量下沉插入底板、如底板支撑不够,会引起冒顶。
5、采空区跨落的大块岩石也会冲向工作面推倒支架。
五、初次来压和周期来压的安全措施:(一)顶板管理1、跟班队干、班组长进入工作面认真观察顶板及煤墙情况,尤其是两端头,出现顶板压力异常时必须加强支护或采取相应措施后方可继续向前推进。
2、加强端头、端尾的支护,沿切顶线增设二排戗柱,排拒不大于0.6m,柱距300mm-500mm,每排不少于3根,根据现场条件柱距可以适当调整,防止推棚。
保证超前支护支护强度及长度。
3、由于煤壁松软、工作面推进时、必须及时逼帮,防止片帮、冒顶。
4、采取小进度多循环作业方式加快工作面的推进度,以保持煤壁的完整性,使之具有良好的支撑作用。
5、落煤后必须超前移架,并保证支架的初撑力和有效支护。
6、指派验收员严密观察顶板压力变化,当顶板来压增大或异常时,采取有效的措施进行顶板管理,并观察顶板的垮落情况,每班向值班室汇报顶板垮落情况,并将每班顶板垮落情况记录在验收表上。
7、周期来压时要尽量缩小工作面控顶距,采空区内的支柱要回收干净,使直接顶充分跨落以缓冲老顶跨落对工作面支架的冲击。
8、检修班加强支架、泵站检修检修,保证支架的每根立柱完好,保证支架的出撑力不小于24Mpa,泵站压力不小于30Mpa。
支架初撑力连续3架不达标的,必须停机处理后方可继续作业;支架初撑力达标率不低于95%。
9、支架间隙超过超过200mm时,必须在架间联网,确保漏下活矸或碳块砸伤人员。
10、支架两端距超过500mm地段要超前移架管理,严重时,必须在支架小梁上挑大板进行管理,严防冒顶事故。
11、伞檐长度不能超过1m,最突出部分<250mm,但根据顶板破碎情况,留设伞檐不影响拉架即可。
12、人员不可在端头(尾)长时间停留,以防顶板突然垮落造成人员伤亡;端头(尾)必须作业时,必须保证撤退路线畅通,并班组长现场监护情况下方可进行作业;人员不可站在架间,以防活矸掉下伤人。
13、初采前,退掉切眼顶部锚索和剪开顶网,退掉两端头顶部靠外帮3个锚杆丝和帮角锚杆,同时按规程要求退掉端头(尾)区域锚索。
14、顶板破碎段的处理1)加强顶板破碎段的顶板管理,煤机割煤前,人工提前用手镐刨着维护顶板及煤壁,维护宽度保证煤机顺利通过。
2)工作面若发生冒顶,要及时进行接顶处理,严防冒顶范围扩大,处理冒顶时要按照以下步骤进行:(1)必须备好充足、适宜的单体柱、大板、金属网等支护材料。
(2)处理冒顶时首先要等顶板稳定后方可进行。
要由跟班队干统一指挥。
(3)施工前首先敲帮问顶,人站在安全地点用长把工具处理完悬煤、矸,要有专人监护,确定无掉顶危险后方可作业。
(4)处理冒顶前,将工作面前部运输机停电闭锁,然后从顶板完整处逐渐向冒顶区进行维护,先用单体支柱和适宜长度的板梁顺工作面倾向在冒顶区上、下边缘内打好戴帽点柱,人员在有效支护下用长把工具将煤帮及顶板上的悬煤、矸去掉,用适宜长度的单体柱、半圆木、大板等将所需处理的冒顶的支架前上方顶板护住,并用板梁等设好挡矸卡,防止处理冒顶时矸石滚落到施工人员身上。
然后在冒落矸石的空间内再插入适宜长度的支护材料,将支架前上方的大块矸石托住,所插入的材料一端放到支架上,另一端插入煤体并用单体支柱支撑住,用木料将顶上的空间棚好,防止顶板矸石落下砸伤人。
(5)顶板护住后,将支架内的矸石处理走,然后再用上述方法处理下一架冒顶支架。
(6)处理冒顶时,采取临时支护措施,严禁空顶、空帮作业。
禁止人员从所处理的支架前通过,严禁随意动周围支架及操作手把,并将操作手把打到“零”位,并有专人看管闭锁,防止误操作。
(7)接顶时,若冒高低于1米,要将顶板接实,冒高超过1米时,将顶接三到四层木料即可,不可强行硬接,以棚住顶板岩石不掉下砸人为标准。
(8)移架时操作人员要先检查顶板情况及接顶情况,确定好先移哪架、后移哪架,防止因操作不当将所接的顶放掉。
移架前在支架前靠煤壁打好抬棚,将所接顶的走向棚顺倾向抬好,然后再移架。
移架后将所支设的单体支柱移走。
(9)为确保操作支架人员的安全,移架前在冒顶区支架前立柱用金属网及板梁设好安全挡卡,防止移架时矸石滚入支架内砸伤人。
同时移架时其他人员要撤到矸石掉落所能波及到的范围以外。
(10)当工作面冒顶区处理好后,工作面开始推进时,为防止煤帮顶板继续冒落,不能超前移架的必须进行有效的临时支护,以防顶板因空顶而漏冒。
(11)支架需接顶时,所接顶的液压支架初撑力不得低于24Mpa;接顶时的木料必须按“井”字型布置接顶。
(二)瓦斯管理1、注意观察顶板和煤墙情况,听从跟机瓦检员和机尾瓦检员的指挥,任何地点出现涌出,瓦斯浓度超过1.5%时,整个工作面必须停电闭锁,人员全部撤至进风侧,待瓦斯涌出稳定及时管理顶板,及时打出逼帮板并超前移架。
2、初采瓦斯管理(1)初采期间工作面支架应从机尾到机头逐步调斜错刀,采用错两个机尾、一个机头的方式形成由宽到窄的梯形状,以便使老塘顶板从机尾向机头逐步垮落。
机头尾进尺错差不大于10m。
(2)在向前拉每一组架前,要将支架尽力升高,使顶板受力以致破裂,拉架后老塘顶板能够自由垮落。
(3)加强对工作面、回风系统电气设备防爆检查。
工作面及回风系统电气设备调整变化或进行检修后,必须在当日报机电部安排专人进行防爆性能检查。
(4)跟班队干、班组长必须紧密观察老塘顶板垮落情况,发现垮落预兆或异常情况,应及时降低割煤速度(小于2m/min)或停机,听从生产部要求推进,采取相应措施进行放顶。
(5)跟班人员交接班必须详细交待工作面情况和注意事项。
3、老顶来压期间的瓦斯管理(1)生产部必须加强采煤工作面矿压的观测和预报工作,在顶板初次来压和周期来压前通知各业务管理部室预测结果,通防部做出瓦斯涌出预测,安排队组提前做好工作面超前维护工作。
(2)根据采煤工作面矿压及瓦斯涌出情况的预测,严格按照作业规程中明确规定出采煤机的截煤速度割煤。
生产部在采煤工作面预报顶板初次来压和周期来压处设置明显标志或通知队组具体位置。
(3)在来压(特别是初次来压)前,由生产部组织通防、机电、安监等相关部室对采煤工作面各系统进行一次全面检查,并处理检查出的问题。
(4)来压期间,采煤队组生产时必须尽可能降低采煤机割煤速度,减少落煤的瓦斯涌出量。
机电部必须加强采煤工作面的供电线路及电气设备的管理,杜绝出现失爆现象。
(5)在矿压显现(特别是初次来压)前,通防部应采取措施尽可能增大采煤工作面的供风量,提高风排瓦斯的能力;机电工区每周对采煤工作面各瓦斯传感器调校一次,确保监测准确可靠。
4、工作面风流瓦斯浓度≥0.8%,必须停止作业;当瓦斯浓度≥1.2%时,必须停电撤人,浓度将至0.8%以下时,方可复电作业。
5、瓦斯传感器每7天对仪器的零点、精度、报警点、断电点、断电范围进行一次调校,发现问题及时及时处理,保证监控系统正常使用。
6、工作面推进过程中及时开启喷雾,割煤过程中遇到夹矸或岩石段必须设专人洒水,达到消除煤尘、杜绝火花的目的。
7、电气设备进行开盖作业时必须经通防部和机电部同意后方可开盖作业。
8、本煤层瓦斯抽采管路拆卸距煤墙不超过3m,保证瓦斯抽采量达到最大化,上隅角的抽采管路,严格按照瓦检员的安排进行开启,并在回柱及错机尾时注意维护,保证完好。
9、保证安全出口畅通,高度不小于1.8m,宽度不小于0.8m,高度不够时要及时进行拉底。
(三)防治水管理1、工作面来水预警管理:回采时,验收员巡回检查工作面来水情况,发现来水增大或出现工作面及两巷和其它地点有挂红、挂汗、空气变冷,出现雾气,水叫、顶板淋水加大顶板来压,底板鼓起或裂隙出现渗水、水色发浑、有臭味等透水征兆时,立即汇报当班跟班队干和班组长以及值班队干,组织投入备用水泵组织排水工作。
值班队干汇报至矿调度,由矿协调具体排水工作以及是否撤退;如果来水过大,当班跟班队干和班组长可现场立即组织人员按照水灾避灾路线撤退;班前会安排时,要加强员工防水意识,提高避险能力。
在回采过程中,要随时注意地质条件变化情况,遇断层、钻孔和无炭柱等地质构造时,要及时向矿调度室、地测部和有关部室汇报,并采取探放水措施,预防沟通奥灰水,酿成突水事故。
如果工作面突然来水量增大,必要时可利用两顺槽静压水管进行排水(提前改制好接头放置于工具房作为备用),以确保工作面安全生产。
2、采空区水、顶板水的管理:回采过程中,每班验收员必须巡回检查两巷来水情况,发现来水增大或出现透水征兆时,立即汇报当班跟班队干和班组长以及值班队干,投入备用水泵组织排水工作。
如果有老空突水的可能性时必须提前请示矿领导及地测部,制定相应防突水措施。
加强日常培训工作,使每个上岗员工都熟悉避灾路线、灾害征兆等灾害预防的知识,提高员工避险、救险能力。
3、回采过程中,如遇到异常区,煤层变薄可能加大工作面淋水需注意防范。
4、保证两巷的排水管路畅通,水泵可以随时开启。
5、根据XXXX面两巷掘进时的出水情况,预计XXXX 工作面开采时:正常涌水量:10-15m³/h;最大涌水量:15-20m³/h。
