标识标牌设计方案项目实施计划方案(DOC)
标识标牌项目施工方案

标识标牌项目施工方案一、项目概述标识标牌项目旨在为特定区域或场所提供明确的指示和标识,帮助人们更方便地了解和找到所需的信息。
本文档旨在详细介绍标识标牌项目的施工方案,包括项目目标、施工流程、材料选用等内容。
二、项目目标标识标牌项目的目标是在特定区域或场所内设置一系列标识标牌,以提供明确的指示和标识。
通过这些标牌,人们可以更方便地了解和找到所需的信息,包括路径指示、设施介绍、警示提示等。
项目目标主要包括以下几点:1.提供准确、清晰的标识和指示信息,帮助人们快速准确地找到目标区域或设施。
2.确保标识标牌的耐用性和可靠性,以适应各种气候和环境条件。
3.遵守相关法律法规和标准,确保施工过程和结果的合法性和合规性。
三、施工流程标识标牌项目的施工流程主要包括规划设计、材料采购、施工准备、施工安装等环节。
具体流程如下:1. 规划设计阶段在规划设计阶段,需要明确项目的需求和目标,并制定合理的标识标牌布局方案。
该阶段的主要工作包括:•与相关部门和利益相关者沟通,了解他们的需求和期望。
•调研类似项目的设计和施工经验,借鉴最佳实践。
•绘制标识标牌布局图,确保信息的可读性和有效性。
2. 材料采购阶段在材料采购阶段,需要选择并采购适合项目需求的标识标牌材料。
该阶段的主要工作包括:•调研市场上的标识标牌材料供应商,选择可靠的合作伙伴。
•根据项目需求和预算,选择合适的标识标牌材料。
•确保所采购的材料符合相关标准和要求。
3. 施工准备阶段在施工准备阶段,需要进行场地勘测和施工准备工作。
该阶段的主要工作包括:•进行现场勘测,确认标识标牌的位置和布局。
•准备施工所需的工具和设备。
•制定详细的施工计划,明确工期和工作任务。
4. 施工安装阶段在施工安装阶段,需要按照规划设计和施工计划进行标识标牌的安装工作。
该阶段的主要工作包括:•根据布局图和现场情况,确定标识标牌的具体位置和安装方式。
•进行标识标牌的安装和固定,确保其牢固可靠。
•进行标识标牌的测试,确保其信息的准确性和可读性。
标识标牌设计方案项目实施方案

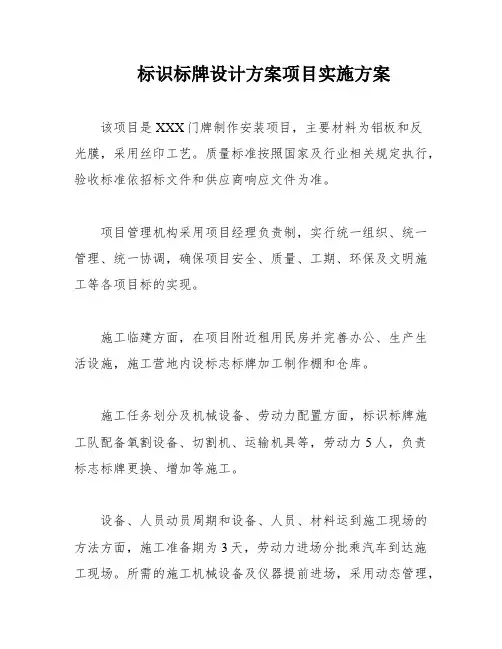

标识标牌设计方案项目实施方案该项目是XXX门牌制作安装项目,主要材料为铝板和反光膜,采用丝印工艺。
质量标准按照国家及行业相关规定执行,验收标准依招标文件和供应商响应文件为准。
项目管理机构采用项目经理负责制,实行统一组织、统一管理、统一协调,确保项目安全、质量、工期、环保及文明施工等各项目标的实现。
施工临建方面,在项目附近租用民房并完善办公、生产生活设施,施工营地内设标志标牌加工制作棚和仓库。
施工任务划分及机械设备、劳动力配置方面,标识标牌施工队配备氧割设备、切割机、运输机具等,劳动力5人,负责标志标牌更换、增加等施工。
设备、人员动员周期和设备、人员、材料运到施工现场的方法方面,施工准备期为3天,劳动力进场分批乘汽车到达施工现场。
所需的施工机械设备及仪器提前进场,采用动态管理,满足服务周期和监理工程师、业主的要求。
材料采用汽车按进度计划提前采购和运输进场,需经检测合格并经监理工程师与业主批准同意后,方可进行备料和用于本项目。
主要工程项目的施工方案、方法与技术措施方面,具体实施方案待进一步制定。
采用机械打磨、清洗和酸洗等工艺,确保表面光洁度和附着力符合要求。
4.2、反光膜的粘贴采用专用粘贴机进行粘贴,粘贴前应将表面清洁干净,确保反光膜无气泡、无皱褶,粘贴位置准确。
同时,应注意施工环境的温度和湿度,确保反光膜粘贴效果达到要求。
5、安全措施施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全鞋等防护用品,严格遵守安全操作规程,确保施工过程中的安全。
同时,应对施工现场进行定期检查,及时发现和处理安全隐患。
施工前制定详细的施工计划和工艺流程,明确责任人和任务分工,确保施工进度和质量。
2、材料保证措施:所有使用的材料均应符合设计和规范技术要求,严格按照材料验收标准进行验收,确保材料质量。
3、施工保证措施:施工过程中严格按照《指南》的加工程序和规定施工,施工质量应符合要求。
4、质量检测保证措施:在施工完成后,应采用相关仪器检测反光膜的逆反射系数和平整度是否符合要求,确保质量合格。
标识牌项目计划书

标识牌项目计划书
格式正规
一、项目背景
1、总体情况
在当前的社会主义市场经济条件下,企业的发展建设一个标志是很有必要的。
标志不仅是企业形象的象征,而且可以强化企业的内部行为准则和核心竞争力。
为此,我们计划制作一款标志牌,以强化公司的身份,提高竞争力。
2、目的
本次标识牌项目的目的是:
(1)塑造公司的形象,凸显公司特色,以最大程度提高公司的知名度和美誉度;
(2)集中企业内部行为规范和核心竞争力,凸显企业核心价值观;
(3)指导和调节组织成员的行为,激发组织成员的活力,增强组织的凝聚力。
二、项目范围
1、设计标识的外观,融入企业核心价值观;
2、制作标识牌,完成安装与发放;
三、实施方案
1、设计阶段
(1)收集和整理企业信息,以作为设计思路指导;
(2)综合考虑企业特色、形象、企业文化、产品及周边环境要求,提出最佳方案;
(3)经过完善及企业讨论后确定最终方案,并设计出图纸;
(4)完成图纸的技术书写,全面完成标识图纸的制作;
2、生产阶段
(1)结合企业的资源和标识设计方案,准备原料和生产工艺;
(2)结合实际工艺。
标识标牌项目实施方案

标识标牌项目实施方案一、项目背景和目标标识标牌项目是为了在城市、交通、公共设施等场所提供准确、清晰的指示和说明,提高人们的生活和工作效率,保障人们的安全和便利而进行的。
本项目的目标是通过规范和统一标识标牌的设计、安装和维护,使其能够起到良好的引导作用,确保人们能够快速、准确地找到自己需要的信息。
二、项目范围和内容1.标识标牌的设计:根据具体场所和需求,设计符合规范、易于理解和识别的标识标牌,包括文字、图形、颜色等元素的选择和排列。
2.标识标牌的制作:根据设计方案制作标识标牌,选用耐用、防水、耐候性好的材料,并进行质量检测,确保标牌的质量和使用寿命。
3.标识标牌的安装:按照设计方案和标准要求,将标识标牌安装在指定的位置,确保其稳固可靠,不会对人员和交通造成危险。
4.标识标牌的维护:定期检查和维护标识标牌,及时更换损坏和失效的标牌,保持标牌的完整和清晰度。
三、项目实施步骤1.需求调研:对于需要进行标识标牌项目的场所,进行现场调研,了解其具体需求和问题。
2.规划设计:根据需求调研结果,确定标识标牌的设计方案,包括文字、图形、颜色等元素的选择和排列。
3.材料采购:根据设计方案,采购符合标准要求的材料,包括标识标牌的底板、印刷材料、胶水等。
4.制作标识标牌:将设计方案转化为实物标牌,包括文字、图形、颜色的印刷和制作。
5.标识标牌安装:根据设计方案和标准要求,将标识标牌安装在指定的位置,确保安装的稳固可靠。
6.标识标牌维护:定期检查和维护标识标牌,及时更换损坏和失效的标牌。
7.项目验收:对于已完成的标识标牌项目进行验收,确保其符合设计方案和标准要求。
四、项目资源和预算1.人力资源:需要具备设计、制作、安装和维护标识标牌的专业人员,包括设计师、制作人员、安装人员和维护人员。
2.物力资源:需要采购标识标牌的制作材料、安装所需的工具和设备等。
3.财务预算:根据具体项目的规模和要求,制定项目的财务预算,包括人力、物力和其他费用等。
标识标牌施工方案

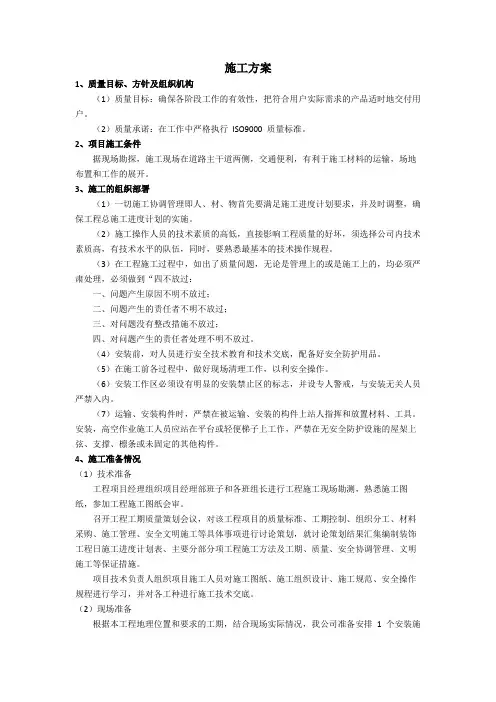

施工方案1、质量目标、方针及组织机构(1)质量目标:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。
(2)质量承诺:在工作中严格执行ISO9000 质量标准。
2、项目施工条件据现场勘探,施工现场在道路主干道两侧,交通便利,有利于施工材料的运输,场地布置和工作的展开。
3、施工的组织部署(1)一切施工协调管理即人、材、物首先要满足施工进度计划要求,并及时调整,确保工程总施工进度计划的实施。
(2)施工操作人员的技术素质的高低,直接影响工程质量的好坏,须选择公司内技术素质高,有技术水平的队伍,同时,要熟悉最基本的技术操作规程。
(3)在工程施工过程中,如出了质量问题,无论是管理上的或是施工上的,均必须严肃处理,必须做到“四不放过:一、问题产生原因不明不放过;二、问题产生的责任者不明不放过;三、对问题没有整改措施不放过;四、对问题产生的责任者处理不明不放过。
(4)安装前,对人员进行安全技术教育和技术交底,配备好安全防护用品。
(5)在施工前各过程中,做好现场清理工作,以利安全操作。
(6)安装工作区必须设有明显的安装禁止区的标志,并设专人警戒,与安装无关人员严禁入内。
(7)运输、安装构件时,严禁在被运输、安装的构件上站人指挥和放置材料、工具。
安装,高空作业施工人员应站在平台或轻便梯子上工作,严禁在无安全防护设施的屋架上弦、支撑、檩条或未固定的其他构件。
4、施工准备情况(1)技术准备工程项目经理组织项目经理部班子和各班组长进行工程施工现场勘测,熟悉施工图纸,参加工程施工图纸会审。
召开工程工期质量策划会议,对该工程项目的质量标准、工期控制、组织分工、材料采购、施工管理、安全文明施工等具体事项进行讨论策划,就讨论策划结果汇集编制装饰工程日施工进度计划表、主要分部分项工程施工方法及工期、质量、安全协调管理、文明施工等保证措施。
项目技术负责人组织项目施工人员对施工图纸、施工组织设计、施工规范、安全操作规程进行学习,并对各工种进行施工技术交底。
标识标牌项目实施方案

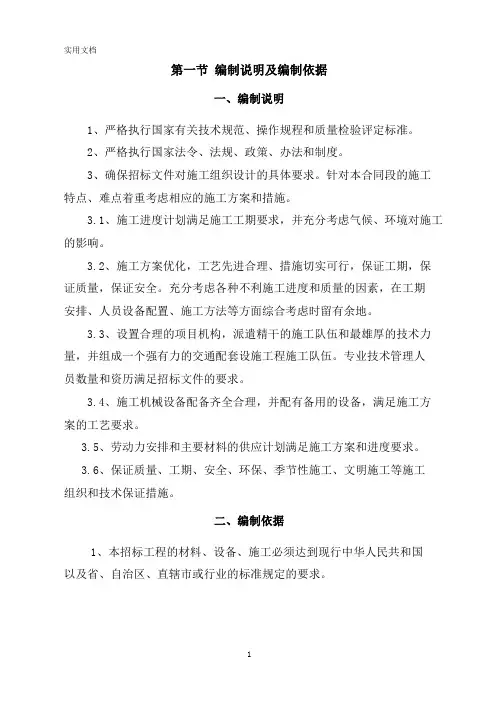

第一节编制说明及编制依据一、编制说明1、严格执行国家有关技术规范、操作规程和质量检验评定标准。
2、严格执行国家法令、法规、政策、办法和制度。
3、确保招标文件对施工组织设计的具体要求。
针对本合同段的施工特点、难点着重考虑相应的施工方案和措施。
3.1、施工进度计划满足施工工期要求,并充分考虑气候、环境对施工的影响。
3.2、施工方案优化,工艺先进合理、措施切实可行,保证工期,保证质量,保证安全。
充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。
3.3、设置合理的项目机构,派遣精干的施工队伍和最雄厚的技术力量,并组成一个强有力的交通配套设施工程施工队伍。
专业技术管理人员数量和资历满足招标文件的要求。
3.4、施工机械设备配备齐全合理,并配有备用的设备,满足施工方案的工艺要求。
3.5、劳动力安排和主要材料的供应计划满足施工方案和进度要求。
3.6、保证质量、工期、安全、环保、季节性施工、文明施工等施工组织和技术保证措施。
二、编制依据1、本招标工程的材料、设备、施工必须达到现行中华人民共和国以及省、自治区、直辖市或行业的标准规定的要求。
2、本招标工程的安全生产、文明施工、环境保护措施应符合中华人民共和国以及省、市、自治区、直辖市或行业以及当地政府的有关法律、法规的要求。
3、标志标牌作业所用材料标志标牌尺寸和质量应符合设计与《道路交通标志和标线》(GB5768)等相关规范要求。
第二节工程概况及特点一、总述本工程主要施工项目为学校室内外标识牌等。
生产安装施工中应加强安全维护与施工安全防护。
标志基础应提前完成并做好养护,大型标识标牌采用机械配合人工安装,其他采用人工辅以小型机械施工作业,标识标牌制作、反光膜粘贴等实行车间作业,现场安装。
二、工程概况XX项目三、施工目标严格遵守国家、省、市有关安全生产的法律法规,安全生产事故的死亡率为0、重伤率为0,质量合格。
四、本工程的重点及难点1、安装位置安装前必须确定好安装位置,安装过程必须随时检查安装物件的垂直度、水平度、安装位置的高度等数据,各楼层相同安装位置必须一致,对称位置必须一致,固定方式根据主体材质,保证安装的稳固性及长久性,安装用玻璃胶必须采用无腐蚀性的中性材质。
标识标牌项目组织实施方案

标识标牌项目组织实施方案一、项目背景标牌是指为了引起公众注意、警告、指示和提醒等目的,设置在公共区域的特定标志或标识。
标牌在城市的建设、管理和安全方面起着重要的作用。
为了统一标牌的设置标准和标识,提高城市管理的效率和公共安全意识,本项目旨在制定一套标识标牌的组织实施方案。
二、项目目标1.建立统一的标识标牌设置标准,确保标牌的一致性和可读性。
2.提高市民对标牌的识别能力,增强公共安全意识。
3.简化标牌设置的流程,提高城市管理效率。
4.加强标牌维护和更新工作,保证标牌的完好和时效性。
1.成立项目组织成立标识标牌项目组织,组织由相关部门的代表组成,包括城市规划、交通管理、市政工程等。
项目组织应设立专职项目经理,负责项目的全面实施。
2.制定标牌设置标准2.1研究相关国家和地方标准,了解标识标牌设置的最佳实践。
2.2结合本地实际情况和需求,制定本地的标牌设置标准。
2.3根据标牌的功能分类,制定不同的标识和设计规范。
2.4考虑到特殊区域的需要,制定针对性的特殊标识标牌设置标准。
3.宣传教育3.1制定宣传教育计划,包括宣传材料的制作、宣传活动的组织等。
3.2针对不同目标受众,制定不同的宣传策略。
3.3通过多种渠道和媒体进行宣传,包括户外广告、社交媒体等。
3.4向市民提供标牌设置标准的解读和使用指南。
4.管理和监督4.1建立标牌管理制度,明确各部门的职责和权限。
4.2成立标牌管理部门,负责标牌的设置、维护和更新。
4.3建立标牌的巡检机制,定期对标牌进行检查和评估。
4.4对违规设置的标牌进行处罚,并进行整改。
5.项目评估和持续改进5.1建立项目的评估机制,定期进行项目的评估和总结。
5.2根据评估结果,及时调整项目的实施方案和策略。
5.3持续改进标牌的设置标准和管理措施,逐步提高标牌的质量和效果。
四、项目计划及时间安排1.项目启动阶段(1个月)1)成立项目组织,确定项目经理和相关人员。
2)研究相关标准,制定标牌设置标准的草稿。
标识标牌项目实施方案

标识标牌项目实施方案
包括项目简介、项目特点、项目目标、实施流程、验收评价标准等项目简介
标牌项目是一个以制作和安装标牌为主要内容的项目实施方案。
根据客户的要求,根据实际需要,采用喷绘、水晶、不锈钢、木等材料制作,并将其安装在具体场所,实施标牌项目。
项目特点
1、文化内涵:标牌是由文字和图形组合起来的一种具有其中一种实际意义的图文象征,具有较强的文化属性。
2、装饰性:采用各种材质制作标牌,在美观大方的基础上,突出场所标志,以达到装饰和示范的目的。
3、实用性:标牌可以有效传达信息,既有助于场所的文化宣传,也有助于客户的日常管理。
项目目标
1、完成标牌的制作和安装,交付可用的标牌系统。
2、保证标牌不褪色和老化,耐候性胜过要求。
3、控制成本、提高效率,充分发挥技术和材料的优势。
4、保证标牌质量稳定,使客户满意。
实施流程
1、定位与调研:根据客户的实际需求,完成标牌位置的定位和了解
标牌使用的相关条件,为标牌制作提供依据。
2、设计与制作:根据实施的标牌数量,结合形式、文字内容、字体、样式、颜色等做出标牌图案,然后根据技术要求,选择合适的材料制作标牌,以保证标牌质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术方案、项目实施方案1)项目概况:项目名称:XXX门牌制作安装项目实施地点:XXX实施项目:XXX2)有关该项目主要材料说明:铝板加反光膜各门牌材料均为铝和反光膜,采用丝印工艺。
质量标准:按照国家及行业相关规定。
验收标准:依招标文件和供应商响应文件为据进行验收。
3)总体施工组织布置及规划若我司中标,即按照本竞标文件中的承诺,派遣强有力的领导班子,组建项目组。
并迅速完成承包人驻地建设及实施临时设施布设,尽早全面展开实施。
项目组代表公司全面履行合同。
一、项目管理机构根据本项目具体情况,结合我司施工经验,实行项目经理负责制,并按项目法实行统一组织、统一管理、统一协调,做到精心组织、科学管理、合理安排,确保本项目安全、质量、工期、环保及文明施工等各项目标的实现。
二、施工临建在项目附近租用民房并完善办公、生产生活设施,施工营地内设标志标牌加工制作棚和仓库。
三、施工任务划分及机械设备、劳动力配置标识标牌施工队:配备氧割设备、切割机、运输机具等,劳动力5人,负责标志标牌更换、增加等施工。
四、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、施工准备组织及工期计划安排本项目工期60天,我方拟定施工准备期为3天,根据实际情况安排进度。
2、劳动力进场计划及到场方法⑴第一批:接到中标通知书后2天内,施工先遣队在项目组组织及施工队长的带领下进场,进行施工准备及临时驻地建设。
⑵第二批:签订合同后2天内,施工队劳动力全部进场,并全面展开施工。
本项目管理、技术人员及所有劳动力均按计划安排分批乘汽车到达施工现场。
3、机械设备动员周期及运到现场的方法所需的施工机械设备及仪器,公司均已准备到位,开工前可全部提前进场,施工机械设备采用动态管理,满足服务周期和监理工程师、业主的要求。
设备采用汽车直接运至工地,车辆在高速公路上应遵守高速公路行车规定。
4、材料运到现场的方法经现场调查,初步拟订材料来源和运输方法如下:外购材料:施工所需反光膜、标志标牌金属材料等从成都市购买;所有材料均采用汽车按进度计划提前采购和运输进场。
按规范及招标文件要求,材料需经检测合格并经监理工程师与业主批准同意后,方可进行备料和用于本项目。
4)主要工程项目的施工方案、方法与技术措施一、综合说明采用人工辅以小型机械施工作业,标识标牌制作、反光膜粘贴等实行车间作业,现场安装。
二、主要工程项目施工方案、方法及技术措施所有标志标牌的设置,包括位置(角度)、标牌尺寸、板面设计、反光膜等级等应严格按招标文件、设计与相关规范执行,确保标识标牌的使用功能。
反光膜仅局部小面积更换且施工条件允许时,可采用现场施工处理的方法,但反光膜品牌等级与原膜一致,且逆反射系数和平整度应满足要求。
1、材料要求所用等材料应满足规范要求。
2、新增标志标牌施工方法2.1 工艺流程施工区域交通管制→施工放样→基础施工→标志标牌加工制作→现场安装(立柱→横梁安装→面板安装)→现场清理、撤离2.2 施工放样安装的标志应与交通流方向几乎成直角(按设计或计算确定),在曲线路段,标志的设置应由交通流的行进方向来确定。
2.3 标志基础⑴基坑采用人工辅以小型机具开挖。
现浇砼时,大型基础砼模采用钢模拼装,小型基础可不立模板,基底承载力应满足要求。
⑵立模、钢筋制安应符合设计与规范规定,预埋的地脚螺栓和底法兰盘位置要正确。
浇筑砼时,应保证底法兰盘标高正确,保持水平,地脚螺栓保持垂直。
⑶浇筑好的砼基础应进行养护,安装支柱前完成基坑回填夯实。
2.4 标志牌制作、安装⑴严格按设计文件要求先取材料,所有材料必须附有材质证明。
标志结构、标志板加工制作必须正确,字符、图案颜色必须准确。
⑵铝板按尺寸及技术要求进行剪切,弯边用弯边机弯边,用铝铆钉进行铆接,然后将铝板洗干净并保持干燥,最后用粘膜机将底膜贴在铝板上,再按设计文件要求的字、图,将其用转移纸贴在底膜上,将贴好反光膜的标志牌包装分类存放在干燥的房内。
⑶标志板安装完成后应进行板面平整度调整和安装角度调整。
⑷标志牌安装完毕后应进行板面清扫,在清扫过程中,不应损坏标志面或产生其他缺陷。
3、更换标志标牌施工方法3.21安装标志标牌⑴把标牌按适合的位置,穿上螺栓并拧上螺丝,但螺丝不能拧紧,以便调校标志标牌的倾斜角度和方位角度。
⑵用水平尺调校标牌的倾斜度和方位角,要求标牌水平、视觉符合行车要求。
待标志标牌调校好后再螺丝拧紧固定。
3.3 清理现场将现场清理干净。
拆除的废弃基础应考虑安全、美观等因素加以处理。
4、重点(关键)工序的施工方案、方法及措施铝合金板表面处理、反光膜的粘贴是确保施工质量的关键工序。
4.1、铝合金板的表面处理标志牌的铝合金面板在切割及拼接完成后应进行表面处理:⑴碱性脱脂:将铝材全部浸入碱性清洁剂中进行清洗,然后用清水彻底冲洗干净,最后用暖风吹干或红外线烘干。
⑵手洗脱脂:如板材过大,无法完全浸入酸或碱性溶液中,则用白洁布在铝板上打磨,用布及香蕉水在铝板上清洗及脱脂,并用6%~8%的磷酸清洗,最后用清水洗净并干燥铝板。
⑶铝板清洗完毕应检查表面是否有残留污迹,检查合格且干燥后应注意不得用手直接触摸铝板贴膜层亦不得再次污染。
4.3、贴反光膜在贴膜前,待粘贴的反光材料及铝板应至少在操作间预置过夜,且操作车间温度不得低于18℃,车间内应干燥,无尘土、相对湿度在20%~50%范围内。
⑴反光材料切割:根据数量、形状、大小及精度要求确定切割方法,大面积的反光膜应采用专业切割机来进行切割。
反光字符一般采用电脑刻绘,字体符合设计与规范要求。
⑵粘贴反光膜及底模时均应保证标志底板干燥,一般超过30*30cm规格的膜应采用贴膜机贴膜,底模必须采用贴膜机粘贴。
⑶热敏型反光膜:应采用真空热敏贴膜机操作,先用手动滚压机将热敏型底色膜贴上,用真空热敏压贴机加热1分钟,将标志去除冷却。
再贴热敏文字图案,并及时用滚筒压平出去气泡。
用覆盖纸把标志盖着,然后抽真空约1分钟,开动机器做整个加热过程,并控制好压贴机的温度。
⑷标志小于30*30的字符膜可采用手工贴膜作业,施工时应将膜正确定位在标志板上,反光膜背纸朝平行于反光膜方向接起3~5cm,用手指按压背胶暴露端,使之紧紧粘贴在标志板上。
再用胶刮或橡胶辊沿反光膜宽度方向来回压贴道底材表面上,最后将所有边缘处压实一遍。
5、质量保证措施⑴所有标志标牌所用材料(包括反光膜)应符合设计及规范技术要求。
⑵标志加工应按设计尺寸严格控制,并严格按《指南》的加工程序和规定施工。
⑶标志标牌及反光膜的加工制作均采用车间化作业。
⑷反光膜粘贴完后应满足逆反射系数和平整度要求,并采用相关仪器检测合格方可进入现场安装。
6、施工质量标准⑴标志标牌的尺寸和质量符合要求。
⑵标志标牌安装位置准确,角度符合要求,且安装牢固。
⑶标志标牌应清晰、反光效果明显。
5)工期保证体系及保证措施一、保证措施1、组织保证措施建立强有力的项目组,严格管理,科学施工,在人力、物力、财力、技术上充分保证各职能部门积极配合,全力服务,于工程及各项资源投入实行动态管理,确保工程按计划进行。
施工应做到各工种及作业队统一指挥,协调一致,建立严格的工期目标责任制度,责任到人。
2、施工准备保证措施2.1、加强与业主、政府职能部门及监理单位的联系与协调,及时安排进场事宜。
2.2、合同签订后,队伍立即进场,进行临时设施的建设,同时周转材料、施工机械及部分施工材料等也在计划开工日前全部组织进场,以确保工程按期开工。
2.3、及时进行施工技术准备工作,砼配合比设计、浆液配合比设计等工作应超前进行,同时根据施工组织设计的要求及时编制详细的施工作业方案并对施工班组进行技术交底。
3、技术措施3.1、编制合理、科学、可行的实施性施工组织设计,制定周密详细的施工计划,抓住关键工序,对影响到总工期的工序和作业环节给予人力和物力的充分保证,并制定切实可靠、行之有效的措施,缩短作业时间。
3.2、安全、质量是保证工期的前提,施工生产过程中,要严抓安全质量管理工作,全面落实安全质量管理制度。
3.3、各种机械设备、机具仪表要经常进行检测,保证其良好状态。
3.4、对生产要素认真进行优化组合,实行动态管理。
灵活机动地对人员、设备、物资进行调度安排。
3.5、严格施工计划管理,制定总体、旬、日作业计划,并逐日检查落实,对滞后的施工形象进度,分析原因,抓紧改进落实,限期赶上。
3.6、保障物资供应,组织好各种原材料的采购、运输和贮备工作,满足施工需要。
3.7、组织开展劳动竞赛,充分调动职工的积极性,做到工人保工班每日进度,班组保队旬安排,队保经理部月计划,经理部保甲方的计划按期完成。
3.8、安排好季节性及节假日施工,避免和减少季节气候及节假日对施工进度的影响。
3.9、密切搞好与业主、监理的配合关系,加强与地方各级政府及有关部门的联系和配合,为顺利施工、确保工期创造有利条件。
4、资金保证措施为保证本项目资金专款专用,保证项目资金满足生产需要,本项目资金不得外调。
6)工程质量管理及保证措施一、质量目标保证本项目达到国家现行的工程质量验收标准,分项工程一次性验收合格率100%,确保优良,争创精品。
二、保证措施1、强化全面质量管理意识对质量要高起点,严要求,全体职工牢固树立起“百年大计,质量第一”的观念。
从每道工序开始,从分项工程做起,加强施工过程的控制,把好质量关。
2、建立工程质量奖励基金和质量保证金制度建立质量创优激励机制,发挥经济杠杆的作用,将验工计价中的2%作为奖励基金和质量保证金,由项目组掌握。
3、建立并实行质量检查制度建立各级质量检查制度,公司项目组采取定期和不定期相结合的方式,项目组每周进行一次,施工队每天均进行检查,并实行一定的奖惩措施。
4、材料检测及工序质量检验工序自检严格执行“三检”制度,每道工序经检验合格后方可进入下道工序;分项工程把好工序质量关,分项工程完工后应及时组织进行检查验收。
5、认真履行合同条款认真执行合同条款,自觉接受建设单位、监理单位对质量的检查督促。
严格执行隐蔽工程检查制度,对监理工程师和甲方代表进行的随时抽查和重点检查提供必要的检查条件,对检查提出的质量问题,必须及时采取有效可靠的措施进行返工或返修。
7)安全生产管理体系及保证措施一、安全目标达到“三无”:无交通、火灾、人员伤亡事故;“一杜绝”:杜绝重大安全责任事故。
二、管理体系本项目将成立安全生产领导小组,实行安全生产责任制,建立健全安全生产制度和保证体系。
三、保证措施1、一般安全措施(1)、施工前应根据本项目实际情况,确定危险源和重大危险源,制定相应防范措施。
(2)、作业现场设立明显警示,隔离墩柱按规范要求进行摆放,并设专人维护和指挥交通,避免发生交通事故。
施工驻地要做好防火、防雷、防雨工作,指派专人进行轮流值班,发现问题及时报告处理,现场要配备灭火器及其他安全器材。
