路基边坡危石处理施工方案

合集下载

边坡危石处理方案1

边坡危石处理方案1

目录一、编制说明-------------------------------------------- 1二、工程概况-------------------------------------------- 1三、工程特点-------------------------------------------- 1四、人员及材料设备投入---------------------------------- 2五、施工方法-------------------------------------------- 21、防护搭设------------------------------------------ 32、危石和凸石处理------------------------------------ 7六、质量保证措施---------------------------------------- 8七、安全施工技术措施------------------------------------ 91、施工前的准备措施---------------------------------- 92、临近既有线施工安全措施---------------------------- 93、施工生产安全技术性措施--------------------------- 10八、冬季施工措施--------------------------------------- 10九、安全文明施工措施----------------------------------- 111、安全施工----------------------------------------- 112、文明施工----------------------------------------- 12十、环境保护------------------------------------------- 12危岩落石处理方案一、编制说明1、根据隧道设计图纸文件和现场实际情况。

排危及边坡处置实施方案

排危及边坡处置实施方案

排危及边坡处置实施方案概述为了确保道路安全,避免自然灾害对公路交通产生的影响,需要制定一套排危及边坡处置实施方案。

该方案是为了规范公路边坡和排危过程中的实施方式,控制工作风险,保证施工质量,提高公路运行的安全性和可靠性。

排危过程排危工作主要包括道路两侧的绿化、清理、维修、加固等维护工作。

具体流程如下:•清理:针对道路两侧的生长状况采取相应的清理方法,包括采集、割草、疏枝、短剪等。

•维修:每年定期检查边坡、防护栏、桥梁、涵洞等部位是否存在病害、脱落、裂缝等现象。

对于发现的问题需及时维修,确保道路的通畅。

•加固:通过措施如埋石、筑坝、放砖、掌面墙、回填土等方式对边坡进行加固。

确保道路的安全性和可靠性。

边坡处置边坡处置主要针对路基边坡坡度过陡、倾倒等问题,具体方法如下:•根据具体情况调整坡度:根据坡度的大小和地形地貌的地理环境特点制定具体的处置方案,核心是调整坡度,保证道路安全运行。

•采取综合加固措施:如使用材料进行土改、添加根渣、新建边坡护墙等方式。

对于结构较脆弱的地区,可以使用石方加固等方式来修复坡面,确保道路稳定和安全。

•坡顶排水加强:对于山区的边坡,可在坡顶设置排水沟,以避免土体因液体太多而松动的情况发生。

安全措施在排危以及边坡处置工作过程中,应当采取一系列的安全措施,以确保工作人员及路上行车人的生命财产安全:•穿戴安全服装:工作人员必须穿戴必要的安全服装,包括安全帽、防滑鞋、手套等。

•运用安全设备:为了保证施工中坡面上下两个方向通畅,同时要确保工人的安全,可添加具备交通、安全历经认证的封锁线、并且可配备警示灯、警示牌等设施。

•坡面缩短日间使用:为了减少工作人员在坡面上的时间,应当在天文学上当日光充裕的区间进行工作。

在夜晚实施施工的话,应配备有必要的防护照明设备。

结论排危及边坡处置实施方案是为了规范和规范公路边坡及有风险的道路段清理、加固等过程而设计的,目的是确保公路的安全运作。

方案采用在工作过程中的安全措施和适用加固方法,能够在实际应用中提高施工质量,帮助大家安全、顺利完成相关任务。

边坡排危工程施工方案

边坡排危工程施工方案

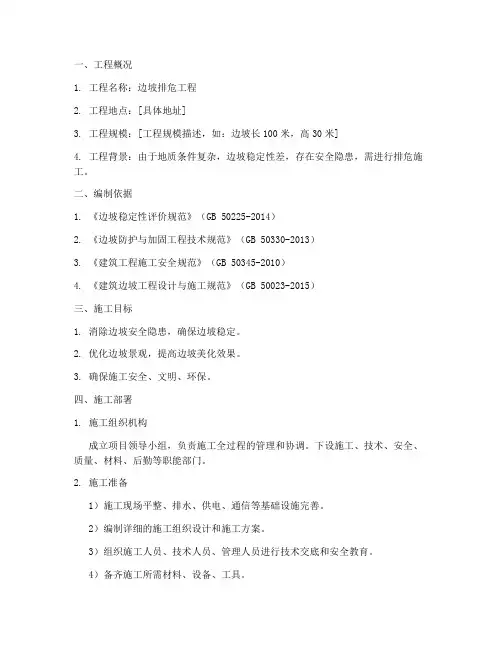

一、工程概况1. 工程名称:边坡排危工程2. 工程地点:[具体地址]3. 工程规模:[工程规模描述,如:边坡长100米,高30米]4. 工程背景:由于地质条件复杂,边坡稳定性差,存在安全隐患,需进行排危施工。

二、编制依据1. 《边坡稳定性评价规范》(GB 50225-2014)2. 《边坡防护与加固工程技术规范》(GB 50330-2013)3. 《建筑工程施工安全规范》(GB 50345-2010)4. 《建筑边坡工程设计与施工规范》(GB 50023-2015)三、施工目标1. 消除边坡安全隐患,确保边坡稳定。

2. 优化边坡景观,提高边坡美化效果。

3. 确保施工安全、文明、环保。

四、施工部署1. 施工组织机构成立项目领导小组,负责施工全过程的管理和协调。

下设施工、技术、安全、质量、材料、后勤等职能部门。

2. 施工准备1)施工现场平整、排水、供电、通信等基础设施完善。

2)编制详细的施工组织设计和施工方案。

3)组织施工人员、技术人员、管理人员进行技术交底和安全教育。

4)备齐施工所需材料、设备、工具。

3. 施工阶段1)边坡调查与评价:对边坡进行实地勘察,分析边坡地质、水文、气象等因素,确定边坡稳定性等级。

2)边坡开挖:根据边坡稳定性等级,选择合适的开挖方法,确保边坡稳定。

3)边坡防护:采用锚杆、喷浆、土钉墙、防护网等防护措施,提高边坡稳定性。

4)边坡绿化:选择适宜的植物种类,进行边坡绿化,美化边坡景观。

五、施工方法1. 边坡开挖1)根据边坡稳定性等级,选择合适的开挖方法,如:明挖、暗挖、半明挖等。

2)遵循“自上而下、分层开挖、先缓后急”的原则,确保边坡稳定。

2. 边坡防护1)锚杆:采用锚杆锚固,提高边坡稳定性。

2)喷浆:对边坡进行喷浆处理,防止边坡发生剥落、崩塌。

3)土钉墙:采用土钉墙加固边坡,提高边坡稳定性。

4)防护网:在边坡表面设置防护网,防止边坡发生剥落、崩塌。

六、安全、文明施工及环境保护1. 安全施工1)加强施工现场安全管理,严格执行安全生产规章制度。

边坡排危工程施工方案

边坡排危工程施工方案

边坡排危工程施工方案一、工程概况与目标本边坡排危工程位于[具体地点],目的是通过一系列施工措施,确保边坡的稳定性,预防边坡滑坡、崩塌等危险情况的发生,保障周边人民群众生命财产安全。

本工程计划工期为[具体时间],预期投入[具体金额]用于项目的实施。

二、施工准备与部署在施工前,需进行详细的现场勘查,了解边坡的地质构造、水文条件及周边环境。

根据勘查结果,制定详细的施工组织设计,明确施工顺序、施工方法和资源配置。

同时,进行必要的施工准备,包括采购合格的材料、准备施工设备、搭建临时设施等。

三、施工内容及方法施工内容主要包括边坡削坡整形、加固结构施工、排水设施施工等。

削坡整形应根据地质条件采取合适的边坡坡度;加固结构施工可采用锚索、锚杆、挡土墙等措施;排水设施施工应确保水流畅通,避免积水对边坡稳定性的影响。

四、边坡加固与排水加固措施是确保边坡稳定的关键。

根据边坡的地质特征,采用适当的加固方法,如设置排水沟、截水沟等,以减少雨水对边坡的冲刷和渗透。

同时,定期进行边坡巡查,及时发现并处理裂缝、滑移等潜在风险。

五、安全保障与措施在施工过程中,应严格遵守安全生产规定,确保施工人员的人身安全。

实施封闭施工,设置明显的安全警示标志,防止非施工人员进入施工现场。

定期对施工人员进行安全培训,提高安全意识和操作技能。

六、监测与检测部署为了实时监测边坡的稳定性,应布置监测点,定期对边坡进行变形、位移、应力等参数的监测。

监测数据应及时分析,发现异常及时报警,以便采取相应的处理措施。

七、季节性施工措施考虑到不同季节对边坡施工的影响,应制定针对性的季节性施工措施。

在雨季施工时,应加强排水设施的维护和管理,防止雨水对边坡的冲刷;在冬季施工时,应注意保温措施,防止因冻融作用对边坡稳定性的影响。

八、应急与救援预案为应对施工过程中可能出现的突发事件,应制定详细的应急与救援预案。

预案应包括应急组织机构的建立、应急资源的准备、应急处置流程的设计等内容。

边坡排危工程施工方案

边坡排危工程施工方案

边坡排危工程施工方案一、工程概况本工程位于某城市近郊,是一项重要的基础设施建设项目。

工程主要包括一条高速公路的边坡排危工作,边坡全长约2公里,最大高度约为50米。

边坡排危主要包括清除边坡上的杂物、松散土体和危石,以及进行边坡加固和防护工作。

二、编制依据及原则1. 编制依据:本施工方案依据相关法律法规、工程设计文件、施工标准和规范等进行编制。

2. 编制原则:本施工方案遵循安全第一、质量至上、环保节能、文明施工的原则,确保施工过程中的安全和质量。

三、施工部署1. 工程目标及保证措施:本工程的目标是彻底排除边坡隐患,确保边坡稳定和安全。

为实现目标,我们将采取以下保证措施:(1)加强施工组织管理,确保施工进度和质量;(2)严格按照施工方案和安全操作规程进行施工;(3)加强施工现场的安全监测和预警系统。

2. 施工准备部署:在施工前,我们将组织有关人员对施工现场进行详细调查,了解边坡的地质条件、地形地貌、交通状况等,为施工提供基础数据和资料。

同时,组织施工人员参加安全教育培训,提高安全意识。

3. 施工阶段部署:本工程分为三个阶段进行,第一阶段为边坡清理,第二阶段为边坡加固,第三阶段为边坡防护。

4. 测量检测部署:在施工过程中,我们将严格按照测量检测方案进行测量和检测,确保施工精度。

5. 安全、文明施工及环境保护施工部署:在施工过程中,我们将严格遵守安全操作规程,确保施工现场的安全;同时,加强文明施工和环境保护工作,减少施工对周边环境的影响。

四、边坡排危主要施工方法1. 边坡清理:采用人工和机械相结合的方式进行边坡清理,先用挖掘机等机械设备清除边坡上的杂物和松散土体,然后人工进行清理,确保边坡表面光滑、整洁。

2. 边坡加固:采用锚杆加固、注浆加固等方法进行边坡加固,提高边坡的稳定性和抗滑能力。

3. 边坡防护:采用喷浆、挂网喷浆、排水沟等方式进行边坡防护,防止边坡受到水流冲刷和风化侵蚀。

五、资源配备1. 施工人员:配备足够的施工人员,包括挖掘机司机、喷浆工、注浆工等,并进行安全培训。

边坡排危工程施工方案

边坡排危工程施工方案

边坡排危工程施工方案1. 引言边坡是指山地、山脚或道路沿线的斜坡地形。

由于长时间的风雨侵蚀,边坡容易发生滑坡、坍塌等危险情况,给交通、环境和人民的生命财产带来威胁。

因此,边坡排危工程是一项非常重要的任务。

本文将介绍一种边坡排危工程施工方案,以确保工程的安全、高效完成。

2. 工程概述边坡排危工程旨在消除边坡的滑坡和坍塌风险。

工程包括边坡稳定性评估、坡面处理、排水系统建设等工作。

为了提高施工效率和确保质量,我们将采取以下措施:•详细的工程勘察和设计•合理的施工计划和进度安排•严格的施工管理和质量控制3. 施工方案3.1 工程勘察和设计在进行边坡排危工程之前,我们将进行详细的工程勘察和设计。

勘察的内容包括边坡的地质条件、坡度、土壤类型等。

通过对边坡的分析,确定边坡的稳定性和存在的风险。

3.2 坡面处理在边坡的坡面,我们将采取一系列的措施来加固和稳定边坡。

具体的处理措施包括:•植被覆盖:在边坡上种植适合生长的植物,以增加土壤的抗冲蚀能力和防止土壤的水分蒸发。

•表土处理:对于表土较薄的边坡,我们将进行表土回填,增加边坡的稳定性。

•护坡结构:对于边坡的高度较大的情况,我们将采用护坡结构,如钢筋混凝土挡墙、格栅护坡等,以增强边坡的稳定性和承载能力。

3.3 排水系统建设排水系统对边坡的稳定性非常重要。

我们将在边坡上建立排水系统,以避免水分的积聚和渗入。

具体的建设步骤包括:•设计合理的排水沟和雨水收集系统,将降雨水快速引流出边坡区域。

•安装排水管道,将收集到的雨水排出至安全区域。

•定期检修和维护排水系统,确保其正常运行。

3.4 施工管理和质量控制在施工过程中,我们将加强对施工过程的管理和质量控制。

主要的管理和控制措施包括:•制定详细的施工计划和进度安排,确保工程按时完成。

•安排专业的监理人员进行施工现场监督,及时发现和解决问题。

•进行质量把关,对关键工序进行抽查和检测,确保工程质量符合要求。

4. 安全措施施工期间,我们将严格遵守安全操作规范,确保人员和设备的安全。

边坡危石处理方案

边坡危石处理方案

边坡危石处理方案危石处理方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日JL-A002施工组织设计报(复)审表工程名称:编号:致监理单位:现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。

附:施工组织设计(方案)承包单位项目部(公章):项目负责人:项目技术负责人:年月日专业监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:年月日XXX工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充后并于月日前报来。

项目监理机构:(公章)XXX工程师:年月日目录一、编制说明二、工程概况三、工程特点四、人员及材料设备投入五、施工方法1、危石清破2、支撑、嵌补施工3、预应力锚索施工4、挂网喷锚施工5、SNS主动防护网的安装七、安全施工技术措施1、施工前的准备措施编制说明:本方案旨在对危石处理方案进行详细的规划和安排,确保施工过程中的安全和顺利进行。

工程概况:本工程位于XX地区,主要包括危石清破、支撑、嵌补施工、预应力锚索施工、挂网喷锚施工、SNS主动防护网的安装等内容。

工程特点:本工程危石数量较多,形状不规则,需要采用多种施工方法进行处理。

人员及材料设备投入:本工程需要投入专业技术人员和大量的材料设备,具体投入情况详见施工组织设计方案。

施工方法:1、危石清破:采用爆破和机械破碎两种方法进行清破。

2、支撑、嵌补施工:采用钢支撑和混凝土嵌补两种方法进行施工。

3、预应力锚索施工:采用预应力锚杆和锚索进行施工,确保危石的稳定性。

4、挂网喷锚施工:采用挂网和喷锚技术进行处理,增加危石的抗拉强度。

5、SNS主动防护网的安装:采用SNS主动防护网进行安装,提高施工安全性。

安全施工技术措施:1、施工前的准备措施:对施工现场进行详细的勘察和评估,确定危险区域和安全通道,制定详细的施工计划和安全措施。

边坡危石处理施工方案

边坡危石处理施工方案

边坡危石处理施工方案1. 引言边坡是指天然或人工形成的坡地,由于地质条件、气候变化或人类活动等因素的影响,边坡上的岩石存在着脱落、滑坡等危险。

为了保障边坡的稳定性和行车人员的安全,需要对边坡中的危石进行处理。

本文档描述了边坡危石处理的施工方案,旨在指导施工人员进行危石处理工作。

2. 施工前准备2.1 收集资料在进行边坡危石处理之前,必须对边坡的情况进行全面了解。

施工人员应该收集以下资料:•边坡的地质环境和地质构造图;•边坡稳定性评价报告;•附近的地质灾害历史记录;•边坡周围的交通情况。

2.2 制定工作计划根据收集到的资料,施工人员应制定详细的工作计划,包括处理的边坡位置、处理方式、所需人力和物资等。

2.3 安全措施在进行危石处理施工前,必须制定相应的安全措施。

施工人员应该:•穿戴合格的个人防护装备,如安全帽、防滑鞋等;•设置周边的警示标志,提示危险;•针对性地设置警示线或安全网,防止危石滑落造成伤害。

3. 危石处理方法3.1 手动清理法对于小型的危石,可以运用手动清理法进行处理。

具体步骤如下:1.使用手工工具(如锤子、铁锹等)清理危石周围的碎石和泥土;2.通过手动敲击或使用起重工具(如手摇绞车)将危石逐渐移除;3.移除危石后,对边坡进行巡视,查看是否还存在其他潜在的危险。

3.2 动力开采法对于较大的危石,需要使用动力开采法进行处理。

具体步骤如下:1.确定需要开采的危石的大小、位置和形状;2.使用液压钎孔机或气动钻机,在危石上面钻孔,孔深要超过危石的一半;3.将炸药导入钻孔中,按照安全规定进行安装和引爆;4.炸药爆炸后,待岩石碎裂后进行清理工作。

4. 施工后处理4.1 危石清理在完成危石处理工作后,必须进行危石的清理。

施工人员应:1.将处理后的岩石和碎石清理干净,避免堵塞下游水沟;2.避免将岩石和碎石推到边坡下方,避免造成新的危险。

4.2 边坡恢复工作危石处理后,边坡可能会面临环境上的破坏。

为了保护边坡的稳定性并减少环境影响,应采取以下补救措施:1.对受到破坏的边坡进行巩固,可以使用土工布、土工格栅等材料进行加固;2.恢复边坡上的绿化,对边坡进行植被覆盖,减少水土流失;3.定期对边坡进行巡视,及时发现和处理可能存在的新危险。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为Word格式,下载后可以任意编辑修改!)
路基边坡危石处理
施工技术方案
工程名称:
编制单位:
编制人:
审核人:
批准人:
编制日期:年月日
施工组织设计(方案)报审表
方案名称:
项目部报审意见:
项目经理:年月日工程部审核情况:
审核人:
年月日
工程部领导审批意见:
审批人:年月日
JL—A002 施工组织设计(方案)报(复)审表
工程名称:编号:
致(监理单位):
现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。

附:施工组织设计(方案)
承包单位项目部(公章):项目负责人:
项目技术负责人:年月日
专业监理工程师审查意见:
1、同意
2、不同意
3、按以下主要内容修改补充
专业监理工程师:
年月日
总监理工程师审查意见:
1、同意
2、不同意
3、按以下主要内容修改补充后
并于月日前报来。

项目监理机构:(公章)
总监理工程师:年月日
注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。

建设、监理、施工单位各留一份。

一、工程概况
K30+700段路基主要为挖方路基,共255302 m3,其间石方占90%,本段路基经过两个多月的爆炸施工,现在已完成约20万立方米。

弃碴地点的山脚边是通往湖台地道的暂时施工便道。

因为爆炸施工的路基弃碴主要从山上直接往下堆弃,形成山坡上存在大量不稳定的危石,对下方人员交游、车辆通行以及其它项目的施工安全生产形成很大的安全危险,依据公司安全文明施工整改指令精力,由我部对K44+263~K44+428段路基高边坡危石、悬石进行处理,并做好高边坡危石、悬石的危险排查、扫除作业及相关安全防备作业,危石清理的具体方案为:二、清理范围
K44+263~K44+428段路基左侧所有已形成边坡悬石、危石的清理。

三、施工时间
2010年09月20日~2007年09月30日
四、人员及材料设备投入
由于危石清理量较大,作业面陡峭、狭窄,存在较多安全隐患(如容易滑倒、跌落、爆破伤人等),拟投入的材料设备为:⑴手风钻2台(配100m风管);⑵3m3/min移动式空压机2台;⑶人员交通运输车1辆;⑷撬棍10根;⑸火工材料若干;⑹安全用品30套;⑺劳动保护用品30套;⑻应急药物若干;⑼对讲机2个;⑽装栽机1台;⑾挖掘机1台;(12)后八轮自卸车3台。

施工人员配置为:⑴现场总负责1人;⑵专职安全员1人;⑶风钻工8人;⑷普工8人。

五、施工方法
危石清理部分部分采用人工直接撬除法和爆破法施工,对人工可撬动的危石,由人工直接撬除;人工不可撬动的危石,先钻孔爆破,再人工撬除;在坡脚的石方采用挖掘机直接装车运抵本合同段的填方路段或挡墙施工区段。

1、人工直接撬除法
在安全员的监督下,由工人身系安全绳用撬棍自上而下撬除危石,使其顺山坡下滚至安全位置。

对于山体下方已经形成的道路构造物,采用装载机从附近取土石进行填埋构造物进行保护,危石处理完毕后将危石及填埋构造物的土石进行清除,清除方式采用人工配合机械。

2、爆破法
由人工搬运手风钻至钻孔部位,在安全员的监督下,风钻工身系安全绳按爆破设计进行钻孔,孔深为大块石厚度的2/3,孔距a≤0.7m,排距≤0.5m,钻孔结束经质检员验收合格后,爆破工按爆破设计装药爆破。

爆破所用炸药以乳化炸药为主,雷管采用电雷管。

爆破后,在安全员的监督下,由工人身系安全绳用撬棍自上而下撬除危石,使其顺山坡下滚至安全位置。

六、危石处理作业安全技术措施
1、挖沟防护,在边坡底开挖宽2~3米,深1~2米的防护沟以保
证施工便道的行人和通车安全。

2、堆砌挡石埂,在往湖台隧道的便道上,靠近弃碴一侧的山底,利用弃下来的大块石堆砌一道2-3米高,宽3-4米的挡石埂。

3、人员值守施工,路基弃碴施工时,在往湖台隧道便道进出两个通道口,派人员值守,没有许可,不准通行,以保安全。

七、安全文明施工措施
1、危石清理由上至下进行,避免在不同高度立体作业,严禁在不同高度同一坡度线进行清理作业。

2、进入施工现场的施工作业人员必须配戴基本劳动保护用品(如安全帽、安全带、工作服、防滑鞋、手套等),身系安全绳。

3、危石清理前及时清除危险区内的人员或机械设备,在危险区边界设立警戒哨、警示标志或拉设安全警示带。

4、危石清理时,区域范围内严禁进行施工作业。

5、危石清理施工机械设备停放在适当的位置,并做好必要的安全防护。

6、项目部树立专门的爆炸作业指挥机构,明确爆炸人员的职责分工;在爆炸危险区鸿沟设立戒备哨和警示标志;严厉准时爆炸,爆前催促人、畜撤离爆炸危险区。

7、在装药前质检员根据爆炸工程师所作爆炸规划验孔,悉数钻孔合格后才可装药;
8、爆炸作业时严厉依照爆炸规划的装药量、分配办法和要求履行。

雷管在装入孔前要查看雷管分段,联网后查看联网线路是
否正确,严厉控制最大一段起爆药量。

9、同一爆炸施作业业面上至少有两名以上有实践爆炸操作经历并持有“爆炸员作业证”的爆炸员进行爆炸作业。

10、装药联网结束经爆炸工程师和爆炸队长查看合格后才可进行戒备作业。

11、制止进行药包暴露爆炸,制止在雷雨气候、劲风、大雾气候进行爆炸。

12、在便道两边增设:路基施工,留意滚石;施工重地,闲人勿进;制止摩托车,进入施工现场;以及施工机械,制止载人等安全标语标识。

13、在1#施工主便道的起讫点增设两名安全防护员,以加强本段路基施工的安全防护。
