施工总平面布置管理
施工现场布置原则及总平面管理

施工现场布置原则及总平面管理6.1.1布置原则根据施工场区实际情况,在总平面布置时,充分考虑以下几个因素:1、充分利用施工空地、避开拟筑物、构筑物,同时应避开设备吊装时大型机械的施工道路,减少二次临建费用;2、施工道路与总平面规划道路力求一致,减少施工道路费用,并能缩短总平面规划道路施工时间;3、施工设备和材料堆场按照“就近堆放”和“及时周转”的原则,既尽量布置在塔吊覆盖范围内,同时考虑到交通运输的便利,尽量减少材料场内二次搬运。
4、保证场内交通运输畅通和人行通道的畅通。
5、由于施工场地较为紧张,施工平面布置采取多次布置的方式组织,根据工程施工的推进,现场的材料堆场、可移动生产设施、设备可在施工中灵活调整,以满足不同施工阶段的生产需要。
6、现场布置符合南京市相关安全文明施工技术规范要求;尽量避免对周围环境的干扰和影响。
6.1.2 平面布置内容平面规划主要内容包括:施工总平面的临时设施、材料堆场、各种加工场地、机械设备等内容的布置、施工用水用电线路及排水平面布置、施工安全防护及文明施工平面布.置。
6.1.3 施工临时设施设置施工现场采取全封闭式管理,根据工程招标划定的范围,砌筑2.4米高的临时砖围墙对场地进行封闭。
施工现场布置必要的生产生活设施和办公设施,根据投标答疑,招标方为投标方提供20间3.6m×4.8m的板房及相应设施作为办公用房,因此不再另设办公区,只设置工人生活区及职工生活区,工人生活区与职工生活区分开设置,分别设置宿舍、食堂和厕所。
其它临时设施、材料堆场、生产场地、加工场地等的布置详《南京市江南静脉产业园垃圾焚烧发电厂施工总平面布置图》,临时设施的设置情况详《现场临时设施用地表》。
现场临时设施用地表面积(平方位置需用时间用途米)开工至竣工管理人员宿舍 172.8 9a门卫室旁管理人员辅助开工至竣工100 9a门卫室旁房开工至竣工大门口6门卫房预留二期靠坡开工至竣工 648工人宿舍预留二期靠工人辅助用300开工至竣预留二期靠仓库、标养138开工至竣卸料平台靠机修车54开工至竣观预留二期靠基础及主体结构270钢筋加工车卸料平台靠观预留二期靠基础及主体结构270木工加工车卸料平台靠观卸料平台靠基础至安装结安装加工车270观砂浆搅拌机砂石料堆300砌体及装修阶基础及主体结构预留二期靠450周转材料堆道.卸料平台靠景观湖6.1.4 临时施工道路设置现场设两个出入口,大门宽度为8米,根据招标文件的要求,施工临时道路按永临结合的原则进行布置,即临时道路平面根据设计永久道路平面布置(宽度7米),开工后施工至基层,待设备安装及装饰工程完成后再进行永久道路面层施工。
总平管理制度3篇

总平管理制度3篇1【第1篇】现场施工总平面管理措施1、要使现场施工按计划有条不紊地进行,施工现场总平面的使用必须严格执行统一管理。
2、由项目经理部负责施工现场的使用,根据进度计划安排施工内容,实行动态管理。
3、现场入口处悬挂出入制度、安全警示牌、场容管理条例、工程简介等,教育职工维持良好的工作秩序和纪律。
4、出入现场一律佩戴我司统一的施工证。
5、凡进入现场的设备、材料必须按平面布置图所指定的位置堆放整齐,不得任意堆放。
6、施工现场的水准点、轴线控制点、埋地电缆线等设置醒目的标志,并加以保护。
7、现场设专人打扫、清理,并定期检查,使现场管理制度得到有效执行。
【第2篇】施工总平面管理规定1、施工承包商进入施工现场前,应根据合同所规定承建的工程范围,按照工程项目施工组织设计的要求,根据施工总平面布置所划定的用地范围,结合所承担的工程的实际情况及其施工组织设计(或施工技术方案)的要求,绘制其施工总平面图,该施工总平面图随同施工组织设计(或施工技术方案)报监理单位审核、批准后实施。
2、施工承包商在其所给定的施工场地内建造带有半永久性质的临时建筑(如住宿、办公用房等)时,包括临建位置、外形、层高、建筑标准及道路、管线等内容必须先送监理单位审查,提出监理意见后报建设单位核批后才可施工。
3、施工承包商不得在其给定的施工场地之外私建、乱搭临时建筑和设施或堆放设备、材料,更不允许占用道路作为施工场地。
4、施工场地随着施工阶段的变化和施工承包商的实际需要,管理单位协助建设单位调配使用,如土建施工高峰后,部分场地需交安装单位使用。
5、各施工承包商要对其所占用的施工场地范围内的安全、防火、道路和排水系统的畅通以及良好的文明的施工环境负责。
对建筑垃圾、生活垃圾及各种污水排放都要妥善处理,不得随意乱放、乱排。
6、施工承包商在施工时需要开挖已有道路、中断交通、水源、电源时,必须提前2天提出书面申请,经监理单位审核、批准后执行。
施工总平面布置及管理措施

施工总平面布置及管理措施在项目施工阶段,总平面布置及管理措施是确保施工进展顺利、质量高效的关键环节。
本文将从总平面布置和管理措施两个方面进行详细说明,以期提供一个合理、科学的指导框架。
总平面布置主要包括确定施工区域、设施布置、道路交通及人员组织等内容。
首先,施工区域的确定根据项目的实际情况,考虑施工面积、地形、环境等因素,合理划分施工区域,确保施工工序的顺利进行。
其次,设施布置是指在施工区域内设立临时办公室、宿舍、施工设备、临时用电等设施及设备,以满足施工工序的需要。
设施布置要考虑合理布局、统一风格与色彩,并保证设施的安全性和便利性。
此外,道路交通的规划是指在施工区域内对道路进行合理划分和标识,确保施工车辆和人员的安全有序通行。
人员组织包括对施工人员的分工和管理,确保施工人员合理有序地开展工作。
在总平面布置的基础上,施工项目还应该制定相应的管理措施,以确保施工过程中的安全、质量和进度。
首先,安全管理是项目施工的重中之重,必须制定详细的安全管理制度和安全操作规程,并进行安全培训和教育,确保所有施工人员具备必要的安全意识和技能。
其次,质量管理是项目施工的根本目标,要建立完善的质量管理体系,进行质量控制和监督,确保施工质量符合设计要求和规范标准。
进度管理是指对项目施工进度进行合理规划和跟踪,及时解决施工中的问题和难题,确保施工进度按时完成。
除了以上的主要管理措施,施工项目还应注重环境保护、卫生管理、合理用地利用等方面的管理。
在环境保护方面,施工项目要制定环境保护措施和应急预案,做好噪音、扬尘、废水、废气等污染物的控制和治理工作。
在卫生管理方面,要制定卫生管理制度,做好施工现场的清洁、消毒和垃圾处理工作。
在用地利用方面,要根据施工需求对用地进行合理规划和利用,尽量减少对农田和自然资源的占用。
总之,施工总平面布置及管理措施是确保施工工程顺利进行的重要环节。
通过合理规划施工区域、设施布置、道路交通和人员组织等方面的工作,并配以相应的管理措施,可以有效地提高施工质量和效率,实现施工目标的顺利实施。
施工现场总平面布置

施工现场总平面布置
1、施工现场布置原则
(1)现场布置本着充分利用现场条件,合理布置施工区,以便于施工、保证安全为原则进行总平面布置。
(2)为便于管理,建筑工程部与电气工程部分设两个生活办公区。
2、施工总平面管理
总平面管理是一项严格的管理科学,管理的好坏直接影响到工程安全及文明施工、质量、进度,需要花费一定的人力、物力来确保运输道路的畅通、场地的合理交叉使用及现场设施的完整,施工区总平面的日常管理由项目部负责,主要有下列内容:检查生产临建的布置是否按施工组织设计的总平面布置图进行,修改是否得到批准,对违章临建设施提出处理意见;
检查生产临建是否完善,能否满足工程施工需要,如不完善,应尽快加以布置施工,并根据情况的变化作出局部调整;
设备、材料的堆放是否在规定的区域,要求堆放整齐、合理,并作出标识,并进行定置化管理;
厂区的道路形成后,应尽量使用但不占用,保持道路畅通,如施工需要临时占用应向业主或监理公司申请,得到批准后方可使用;
保持各种设施的完好,检查现场的文明施工情况,使施工现场做到工完、料尽、场地清。
现场门头应设置承包人标志。
项目部应在现场入口醒目位置公示下列内容:工程概况牌、安全纪律牌、防火须知牌、安全无重大事故计时牌、安全生产与文明施工牌、施工总平面布置图。
施工总平面布置管理

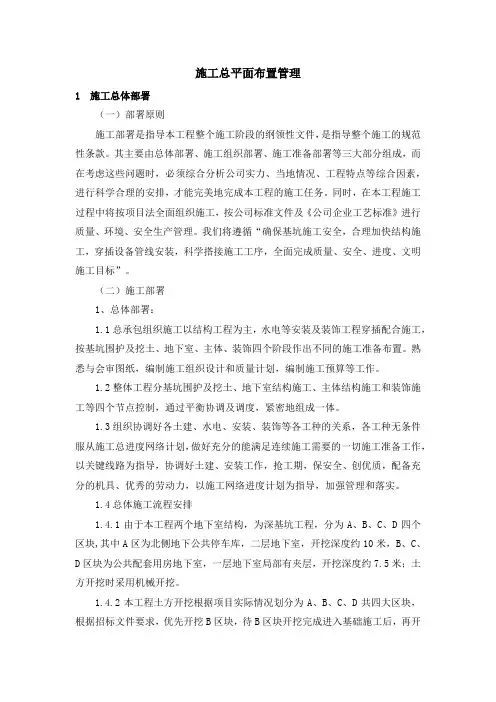

施工总平面布置管理1 施工总体部署(一)部署原则施工部署是指导本工程整个施工阶段的纲领性文件,是指导整个施工的规范性条款。
其主要由总体部署、施工组织部署、施工准备部署等三大部分组成,而在考虑这些问题时,必须综合分析公司实力、当地情况、工程特点等综合因素,进行科学合理的安排,才能完美地完成本工程的施工任务。
同时,在本工程施工过程中将按项目法全面组织施工,按公司标准文件及《公司企业工艺标准》进行质量、环境、安全生产管理。
我们将遵循“确保基坑施工安全,合理加快结构施工,穿插设备管线安装,科学搭接施工工序,全面完成质量、安全、进度、文明施工目标”。
(二)施工部署1、总体部署:1.1总承包组织施工以结构工程为主,水电等安装及装饰工程穿插配合施工,按基坑围护及挖土、地下室、主体、装饰四个阶段作出不同的施工准备布置。
熟悉与会审图纸,编制施工组织设计和质量计划,编制施工预算等工作。
1.2整体工程分基坑围护及挖土、地下室结构施工、主体结构施工和装饰施工等四个节点控制,通过平衡协调及调度,紧密地组成一体。
1.3组织协调好各土建、水电、安装、装饰等各工种的关系,各工种无条件服从施工总进度网络计划,做好充分的能满足连续施工需要的一切施工准备工作,以关键线路为指导,协调好土建、安装工作,抢工期,保安全、创优质,配备充分的机具、优秀的劳动力,以施工网络进度计划为指导,加强管理和落实。
1.4总体施工流程安排1.4.1由于本工程两个地下室结构,为深基坑工程,分为A、B、C、D四个区块,其中A区为北侧地下公共停车库,二层地下室,开挖深度约10米,B、C、D区块为公共配套用房地下室,一层地下室局部有夹层,开挖深度约7.5米;土方开挖时采用机械开挖。
1.4.2本工程土方开挖根据项目实际情况划分为A、B、C、D共四大区块,根据招标文件要求,优先开挖B区块,待B区块开挖完成进入基础施工后,再开挖A、C、D区块,分三条线路同时开挖,分别从现场北侧严家路三个大门出土。
施工现场总平面布置及管理

施工现场总平面布置及管理一、总平面布置原则施工现场场地布置合理是完成本工程施工任务的关键之一,其计划布置的好坏,直接影响本工程施工进度、施工成本、施工顺利进行以及施工期间的安全,根据我们以往的经验,本工地场地布置的原则如下:1、施工现场内临时设施布置使用业主提供的临时设施搭建场地;2、不妨碍施工测量放线,保障运输畅通;3、依实际地形布置场地,减少建场费用;4、各工种间的作业不产生干扰;5、符合文明施工、环境保护和安全生产要求。
二、总平面布置1、临时设施布置施工现场布置生产区、材料加工区、材料堆放场地等;办公(生活)区搭建在业主提供的专门区域,2、材料加工场地布置钢筋等材料加工场地设在进基坑坡道左侧紧临场地,原则为不占或少占桩位,场地尺寸为30×20m。
3、材料存放区、卸货区护壁砼搅拌场设3个,每场地尺寸为15×15m。
4、建筑垃圾、废弃物堆放区在大门洗车平台东北侧设置一15×15m建筑垃圾、废弃物堆放场,该场临近基坑施工区又紧邻道路,便于建筑垃圾存放及清运。
5、供水、供电线路布置在施工现场内四周设环形供水管线,供电线路沿塔楼中心位置采用五色架空处理。
6、临时道路布置场区内临时道路根据现场实际情况设置,铺设石粉(砖渣)垫层,碾压密实,以满足车辆通行要求。
7、生产生活设施布置具体位置见施工平面布置图。
三、临时工程做法1. 围墙及大门围墙按甲方要求设置;围墙、大门标识按要求统一实施。
2、场地道路及排水设施。
因本项目场地南侧已有临时道路。
3. 临时用水用电3.1施工用水现场内沿场地四周设环形供水管线。
3.2施工用电本工程临时施工用电接驳口由业主提供,现场设置总配电房,用电线路沿场地半环形供电线路。
4、生产及生活设施4.1生产设施施工区临设包括加工作业棚、材料库、机械房等,加工作业棚采用钢管塔设,高4m,上覆铁皮瓦。
并在施工区及临设区设置照明设施以满足夜间施工需要。
4.2生活设施办公区是建设单位、监理、现场管理人员的办公室、会议室、实验室用房;生活区主要是管理人员及各工种工人宿舍、食堂、洗手间。
04 施工总平面图布置与管理

4 施工总平面图布置与管理4.1 施工总平面布置原则为有效利用时间和空间有效降低工程成本,施工总平面本着减少资金投入、紧凑合理、尽量占施工用地并结合工程实际情况的原则布置。
加强施工现场总平面的布置与管理是实现创标准化文明工地的重要措施。
办公区、生产车间、库房、材料堆场及生活设施分别集中在施工场地北面靠路边以侧,设计停车场的位置在施工高峰期尽可能利用以部分已建的空闲地作为设备材料暂时周转堆放场。
为有效对施工总平面统一进行管理,应与建设指挥部和土建单位配合与协调。
施工道路应尽量优先利用永久性道路路基,并保证现场交通畅通。
各项施工设施要满足方便生产、有利于生活、安全防火、环境保护和劳动保护等要求堆料场尽量就近布置在塔吊覆盖范围内,减少二次搬运。
4.2 生产设施4.2.1 施工生产设施根据施工现场现有条件,设置必须的施工生产用房,如现场通风加工场、办公室、工具房、材料设备库房和材料设备堆放场等。
考虑工地距泸州市还有一段路程,因此本项目初步规划在施工现场。
设置通风加工场以降低风管制作加工的运输成本。
详见施工生产用房计划表和施工总平面布置图。
(总平面图见本章附页)施工生产用房计划表4.2.2 生活设施本施工组织初步考虑施工高峰期安装技术工人案120人进行规划安排。
宿舍、食堂、卫生间的面积详见生活区临时用房一览表,为减少占地,职工宿舍暂按二层(即一楼一底进行修建)。
生活区临时用房一览表4.2.3 临时用电/水安排1. 临时用电采用业主提供的电源和土建现有临时供电线路,敷设安装施工用电线路,生产用电应于土建协调统一安排,按照施工现场实际情况安装工程达到施工用电高峰期时土建结构已断水,土建施工用电高峰期已过,为降低成本,因此安装用电及线路应在指挥部统一安排,安装与土建协调布置。
考虑到如果舞蹈楼与演艺楼同时平行施工。
总用电量:P=1.05【(K1∑P1/cosφ+K2∑P2+ K3∑P3)K4∑P4】P—供电设备总需容量(kVA)P1—电动机额定功率(kVA)P2—电焊机额定功率(kVA)P3—室内照明容量(kVA)P4—室外照明容量(kVA)cosφ—平均功率系数0.75K1= K2=0.5 、 K3=0.75 、 K4=0.75P=1.05【(0.5*120/0.75+0.5*80+0.75*5)*1.1】=143kW因此施工用电总负荷为140kW,其中施工现场用电90kW,加工现场用电30kW,生活用电10kW。
工地总平面布置方案

工地总平面布置方案一、施工现场平面布置(1)施工总平面布置的原则1、在保证施工顺利进行的前提下,现场布置尽量紧凑,合理利用施工用地。
2、尽量减少现场施工设置。
3、合理减少临时设施的数量,减低临时设施费用。
4、符合环保、安全和防火要求。
(2)文明施工现场总平面布置根据现场特点及与周边环境相协调,文明施工这一块特别注重场容场貌的布置。
在施工中按照基础、地下室、结构、装饰等不同阶段进行场地统一布置管理和调整,在大门进口处设置工程概况牌、场布图及各种各项规章制度的宣传栏。
道路与场地畅通、整洁、无污染、不乱堆乱放及无散落物品(周转材料),场地四周排水畅通、建筑垃圾集中堆放及时处理。
砂、石、砖、灰等材料堆放应分类集中堆放成方堆,整齐划一并有一定的计划及监督措施。
边用边清,材料不散落、不外溢、不乱倒。
施工周转材料也应集中堆放整齐,做到使用有计划,分类堆放,并做出材料标识,分门别类,统一管理。
2、现场施工方面:大门、围墙根据场地情况,在现场西侧设置一个出入口,作为主要的人员、材料、车辆出入口。
场内设围栏分隔施工段。
大门口设置灯箱、七牌二图,标明工程概况、组织体系、安全措施等内容,以扩大工程影响,接受社会监督。
在指定的进口位置砌筑大门,在大门口醒目位置设置现场导引图,包括安全通道、主要通道、“四口”临边位置、危险处、消防设施放置处、安全标识张挂处等。
大门进出处设冲洗站,净车出场。
二、临时设施的布置1、场地、道路根据现场特点绕建筑物四周或中心区设环形车道,为便于施工场地内车辆通行,场地内施工道路采用混凝土浇筑,开挖排水明沟,排水沟通往沉淀池。
2、生产区、办公室办公室统一安排在场地南侧,内设施工各组室(项目经理室、施工、质量、安全、后勤、保卫等)及会议、文印室,安装及各专业分包单位的管理人员办公室也设在此。
现场办公室、会议室采用二层彩钢活动房搭设,其余临设按标化要求搭建。
2.1材料仓库为保证材料保存环境良好,材料仓库采用砖砌,以避免风、雨、雪对材料质量的影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工总平面布置及管理
5.1.1.1 施工现场的平面布置管理得当与否,直接影响工程质量及工程进度,同时亦反映出一个企业的技术水平和管理水平,是企业形象最直接的表现。
所以,规划一个比较合理的施工布局,并且严格地进行统一管理,为节约人力、物力和文明施工创造一个有利的条件,也是确保施工进度所不可缺少的一个环节。
5.1.1.2 施工平面科学管理的关键是科学的规划及周密详细的具体计划,在工程进度网络计划的基础上形成材料、机械、劳动力的进退场,布设网络计划,以确保工程进度,充分、均衡的利用平面为目标,制定出切合实际情况的平面管理实施计划。
施工时将该计划输入电脑,进行动态调控管理。
5.1.2 平面管理总原则
在工程实施前,制定详细的机具使用,进退计划,材料生产、加工、堆放、运输计划,以及各工种施工队伍退场调整计划。
同时,制定以上计划的具体实施方案,严格依照执行标准、奖罚条例,实施施工平面的科学、文明管理。
平面管理办法为了减少各种材料的运距,避免无效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到安全施工,文明施工。
施工平面管理工作设有专人负责,划片包干管理,未经工地负责人同意,任何人不得任意改变。
(1) 设立现场领导小组。
现场领导小组是现场施工生产的指挥中心,办公室内挂有施工总平面图、工程进度网络图,安全、质量、文明施工检查评比曲线图、天气情况统计表、水电情况统计表及质量控制图等。
做到现场施工有条不紊,高质量、高速度、高效率运转。
(2)现场所有施工道路均经常保持清洁干净,同时加强对排水沟的管理,保持地水沟的畅通。
不得乱堆乱放阻塞交通和排水通道。
确实需要损坏这些设施时,要征得现场领导同意,然后集中组织力量,突击施工,并采取措施恢复使用功能,管理人员要经常检查督促,及时解决问题。
(3)砂石、木材、板材、石材及其它材料,应根据施工进度计划安排,分批分期进场,场地要统一规划,严格控制堆放地盘,切实贯彻落实科学管理,严禁随心所欲,造成浪费、或堵塞交通运输等事故发生。
(4)现场施工应做好防尘、防烟、防泥浆、防噪音等环保工作。
(5) 所有临时设施必须按照施工平面图规划要求搭设,按质量标准施工,不能够马虎凑合,降低标准,一定要保证运输道路畅通无阻。
(6)对整个现场的布置和保持地,管理人员要经常督促检查并落到实处。
(7)现场管理人员经常保持与建设单位及监理单位沟通协调,听取他们对场地的安排意见。
5.1.3 施工总平面布置
根据本工程场地特点及建筑物结构形式,为充分利用资源,有利施工,对施工平面作如下布置:详见“施工平面布置图”。
5.2 临时配电箱设置根据本工程建设场地特点,建设期间生活临建设施利用甲方提供用地内搭设,居住。
临建总体布局及建设标准与现场文明施工规划相协调。
(1)组织专职防火安全人员,对工地现场进行巡视监管。
(2)由第一级向第二级各分配电箱以三相五线制方式供电,根据工地机械分布设置第二级分配电箱,内设隔离开关一个,DZ10L—100 漏电开关一个和HK60A 胶壳开关2—3 个作配电用。
工地临时用电必须根据设计方案计算的容量选择相应的电缆。
(3)工地临时用电必须根据设计方案计算的容量选择相应的电缆。
临时用电线路的架设,用电设备接线必须由现场专职电工操作,电工必须持有电工证地临时用电必须根据设计方案计算的容量选择相应的电缆。
(4)根据工程施工机械使用情况,在机械设备侧设置第三级漏电开关箱,内设DZ18L40A 或DZ18L—60A 漏电开关一个(漏电力作电流为30mA),HK30A 或HK60A 胶壳开关1 个以达到三级漏电保护,采用BVV 或RVV 电缆作为架设线,根据容量选用合适芯径的电缆电线。
(5)在工地现场显眼处设置一定数量的二氧化碳、四氯化碳、1211 和干粉等不导电灭火器材。
(6)各电箱应设在干燥、通风及常温场所,并有防雨措施,而且保证操作和维护方便。
(7)第一级漏电配电箱设置DZ10L—250 漏电开关一个,HR3—300 石板刀开关一个。
(8)工地使用三相五线制,选用符合规范的铁质配电箱、开关箱,用电机械设备均应设三级漏电保护。
开关箱应与保护零线连接,保护零线应采用多股铜芯线并多处重复接地。
接地电阻应符合规范要求,并在线路架设后进行接地电阻测试并记录。
(9)工地线路架设应符合临时用电架设规定,导线不得超负荷使用。
(10)工地应定期检查试验漏电保护开关,发现失效应及时更换。
(11)施工现场用电严格按照“施工现场临时用电安全技术规范”及相关安全技术规范,标准执行。
(12)停止使用的机械设备,应切断电源,开关电箱加锁。
平面管理实施计划。
施工时将该计划输入电脑,进行动态调控管理。
