施工组织设计任务书

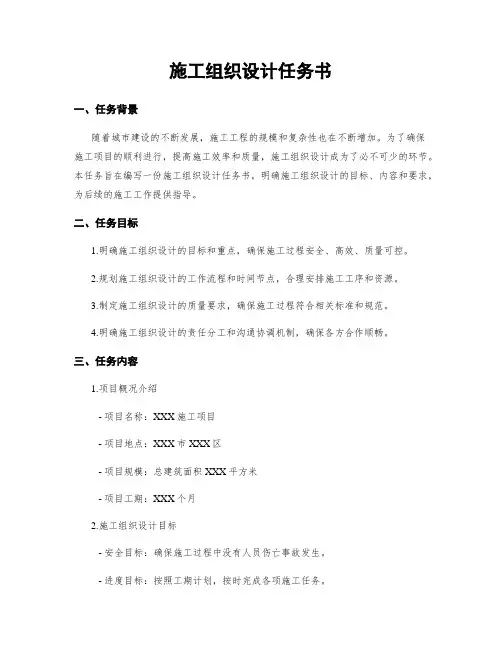

施工组织设计任务书【施工组织设计任务书】一、任务背景及目的施工组织设计是在工程建设过程中进行的重要环节,旨在合理安排施工活动,确保工程按时、按质、按量完成。
本任务书旨在明确施工组织设计的内容和要求,为施工组织设计提供准确的指导。
二、任务内容1. 工程概况及要求:根据项目工程概况,包括工程名称、地理位置、规模、工期等信息,以及工程的特殊要求和限制条件。
2. 施工组织方案:编制详细的施工组织方案,包括施工工序、施工方法、施工顺序、施工机具设备的选择和布置等。
3. 施工进度计划:编制合理的施工进度计划,明确各施工阶段的工期和关键节点,确保工程按时完成。
4. 施工场地布置:根据工程特点和施工要求,合理布置施工场地,包括施工道路、临时设施、施工材料堆放区等。
5. 施工安全措施:制定详细的施工安全措施,包括施工现场安全管理、作业人员安全培训、危险源辨识与控制等。
6. 施工质量控制:制定施工质量控制方案,包括材料验收、工序检查、施工质量检测等,确保工程质量符合相关标准和规范要求。
7. 施工资源配置:合理配置施工资源,包括人力、物力、机械设备等,确保施工进度和质量的同时,最大限度地降低成本。
8. 施工组织管理:建立有效的施工组织管理体系,包括施工组织机构、施工人员分工、施工现场协调等,确保施工过程的顺利进行。
三、任务要求1. 细化设计:对每个任务内容进行详细设计,包括各项工作的具体步骤、时间节点、责任人等,确保施工组织设计的可操作性和可实施性。
2. 数据支撑:根据工程实际情况,提供充分的数据支撑,包括工程设计图纸、地质勘察报告、环境影响评价报告等,以便编制准确的施工组织设计方案。
3. 安全优先:在施工组织设计中,安全始终是首要考虑的因素,要合理设置安全控制措施,确保施工过程中的安全性。
4. 合理经济:在施工组织设计中,要充分考虑经济性,合理配置资源,降低成本,提高效益。
5. 法律合规:施工组织设计必须符合相关法律法规和标准规范要求,确保工程建设合法合规。
【专用文档】单位工程施工组织设计任务书.doc

单位工程施工组织设计任务书沈阳建筑大学管理学院工程管理系2005.6I、工程概况及施工条件一、工程名称及规模沈阳市某工厂新建生产车间,分两期建成,本期为生产厂房部分,建筑面积为2174 m2,造价185万元。
二、工期要求:2005年6月~11月三、车间设计概况本工程为两跨三层装配式钢筋砼框架结构轻型工业厂房,外包尺寸为13.14m×55.14m,柱网6.0m×6.0m。
自然地面-0.2m,各层标高分别为4.50m、9.00m、13.50m。
钢筋砼基础,埋置深度为-3.80m。
基础梁为预制(框架的构件划分与接头形式根据施工条件确定)。
楼面及屋面板均采用预应力槽型板并在楼面上加做现浇层。
楼梯、过梁为现浇。
围护结构为370砖墙,三楼附加内隔墙以180加气砼块体砌筑。
屋面为珍珠岩保温,卷材防水;底层地面采用水泥砂浆抹面,其它各层为水磨石;外墙抹灰采用水泥砂浆外刷无机涂料,底层窗台下做水刷石勒脚;内墙、天棚均为混合砂浆打底刮白罩面。
木门窗。
主要工种工程量见附表。
四、自然情况及施工条件1、气象资料(略),无冬期施工。
2、水文资料:天然地坪至-1.50m为亚粘土,-1.50m~-3.70m为中砂并有粉细砂夹层,-3.70m以下为中砂(稍密);地下水位为-1.80m,K=25。
3、场地条件(见平面布置图)本工程西侧通市政公路的厂区公路及水、电管网可供接引使用。
4、3吨以下的预制构件及木门窗可由构件厂供应。
5、钢筋、铁件、水暖管件均由加工厂统一加工至现场组装。
6、模板可采用定型组合钢模,零星木模板在现场预制。
7、工程材料、施工机具按需要由公路运至现场。
可供本工程使用的起重机械有:一台扣管式井架,其最大起重量为1吨,吊盘为2.40×2.40m2;一台TQ-60/80型塔吊、QT1-6型塔吊和W1-100型履带吊。
8、挖出的土方可在距本工程1km远处集中堆放,或就地存放。
9、本工程距施工单位的基地不远,在现场不需考虑工人临时住宿和食堂。
施工组织设计任务书

施工组织设计任务书一、任务背景随着城市建设的不断发展,施工工程的规模和复杂性也在不断增加。
为了确保施工项目的顺利进行,提高施工效率和质量,施工组织设计成为了必不可少的环节。
本任务旨在编写一份施工组织设计任务书,明确施工组织设计的目标、内容和要求,为后续的施工工作提供指导。
二、任务目标1.明确施工组织设计的目标和重点,确保施工过程安全、高效、质量可控。
2.规划施工组织设计的工作流程和时间节点,合理安排施工工序和资源。
3.制定施工组织设计的质量要求,确保施工过程符合相关标准和规范。
4.明确施工组织设计的责任分工和沟通协调机制,确保各方合作顺畅。
三、任务内容1.项目概况介绍- 项目名称:XXX施工项目- 项目地点:XXX市XXX区- 项目规模:总建筑面积XXX平方米- 项目工期:XXX个月2.施工组织设计目标- 安全目标:确保施工过程中没有人员伤亡事故发生。
- 进度目标:按照工期计划,按时完成各项施工任务。
- 质量目标:确保施工质量符合相关标准和规范要求。
- 环保目标:采取措施减少对环境的影响,实现可持续发展。
3.施工组织设计内容- 施工流程图:绘制详细的施工流程图,包括各个施工阶段和工序的顺序和关联。
- 施工工序计划:根据工程特点和工期要求,制定施工工序计划,明确各个工序的时间节点和工作内容。
- 施工资源配置:合理安排施工人员、机械设备和材料的使用,确保施工过程的高效进行。
- 安全措施:制定详细的安全管理计划,包括施工现场的安全防护措施、应急预案等。
- 质量控制:制定质量检查计划,包括施工过程中的自检、互检和专项检查,确保施工质量符合要求。
- 环保措施:制定环境保护方案,包括施工过程中的噪音、扬尘、废水等的控制措施。
四、任务要求1.编写任务书时,要充分考虑项目的实际情况和特点,确保任务书的可操作性和针对性。
2.任务书中的内容要准确、清晰、详细,能够为施工组织设计提供明确的指导。
3.任务书中的数据和参数可以根据实际情况进行合理编写,以保证任务书的可行性。
单位工程施工组织设计任务书

单位工程施工组织设计任务书使用班级:工程造价081-082编制单位: 管理系2010年12月单位工程施工组织设计任务书一、设计目的单位工程施工组织设计是完成建筑工程造价专业学生培养目标所必须的实践性教学环节。
通过开展本课程实践,可以熟悉和掌握单位工程施工组织设计文件的编制过程,巩固单位工程施工组织设计课程系统知识;培养学生综合运用所学基础理论、基本知识、基本技能和解决实际问题的能力;培养学生分析问题、解决问题的独立工作能力。
二、设计题目****单位工程施工组织设计1、施工图纸与计价课程设计所用图纸相同2、所用工程量可用计价课程设计成果三、课程设计主要任务1、编写组织方法与施工方案。
2、绘制施工进度计划表(横道图一张)。
3、绘制施工平面布置图(3号图一张)。
4、编写各项技术组织措施与技术经济指标。
四、课程设计内容和要求1、简介工程概况工程建设概况,建设设计概况,结构设计概况,工程施工概况等。
2、编写工程施工方案工程施工工艺流程,工程施工方法及工艺,工程施工新工艺,工程施工质量及安全保证措施,工程降低成本措施,施工准备工作及临时设施的搭建,项目管理模式的确定。
3、编写工程施工进度计划施工进度计划的作用,施工顺序的确定,工程量及劳动量的确定,持续时间和资源量的确定,流水施工的组织和节拍的确定,工期的确定以及进度计划的初排和调整。
4、确定工程资源需要量根据进度计划进行资源量需求分析,劳动力需要量的确定,原材料、周转材料需要量的确定,施工机械、工具需要量确定。
5、绘制工程施工平面布置图根据单位工程施工平面布置图的绘制原则,以及单位工程平面图布置程序绘制工程施工平面施工平面布置图。
五、要求提交的设计成果工程概况简介;施工准备内容;施工方案;施工进度计划(横道图或网络图A3);施工平面布置图(A3);自有需要量计划表(A4);质量保证及成品保护措施;安全文明生产措施及环境保护措施;主要技术经济指标等。
设计成果文字数量应不少于1万字图标除外。
《单位工程施工组织设计》实训任务书及指导书

《单位工程施工组织设计》实训任务书及指导书一、单位工程施工组织设计实训任务书(一)目的建筑施工组织课是建筑工程管理专业的一门主要专业课,建筑施工组织课的核心部分是单位工程施工组织设计。
通过课程设计,学生能比较系统地掌握单位工程施工组织设计的基本内容、基本方法和设计步骤,提高学生建筑施工组织的能力,使学生在实际工作中,能根据建筑特点和现场施工条件,选择科学、合理的施工方案,可靠的施工措施,达到经济、安全、合理的施工要求。
(二)内容与要求1.确定施工方案,选择施工方法和施工机械,要针对主要分部分项工程详尽描述,并结合工程实际。
2.绘制施工进度计划,计算时间参数,要求逻辑关系正确,计算数据准确,作一张2号图。
3.绘制施工平面图,作一张2号图。
4.提出保证工程质量、进度和安全,文明施工的技术组织措施及合理化建议。
设计成果有:计算说明书一份,2号图纸二张,描图或铅笔图均可,描图要有较详细的底图,线型、文字、图幅要规范,布图合理,图面美观。
(三)设计资料二、单位工程施工组织设计实训指导书(一)设计原则熟悉单位工程施工的有关原始资料,准确计算工程量或取用预算文件中的工程量,根据现行建筑安装施工综合定额和当地当时实际生产水平,计算劳动量,确定施工班组人数和各项工项目施工延续时间,选择合理的、先进的施工方案,准确把握各施工过程之间的逻辑关系,编制切合工程实际单位工程施工组织设计。
(二)有关设计方法指导1.熟悉有关原始资料(1)熟悉任务书中有关工程建筑结构情况,地点特征和施工准备工作概况。
(2)熟悉对本设计的要求(如设计内容和设计成果等)及设计时所用的有关资料(如劳动定额、工期定额等)。
(3)熟悉以上情况的基础上初步考虑施工方案。
2.施工组织设计内容(1)工程概况工程概况主要包括工程特点、地点特征和施工条件等。
1)工程特点a、工程建设:主要包括拟建工程的建设单位、工程性质、名称、用途工程造价、开竣工日期、设计及施工单位等。
施工组织设计任务书

施工组织设计课程设计任务书、指导书题目:院(系):专业班级:指导教师:课程设计分工表一、施工组织设计任务书根据所给的施工条件,进行单位工程施工组织设计,要求学员能掌握框架结构的施工顺序和施工方法。
能运用学过的知识对劳动力、材料、机械进行合理安排,以取得合理工期并获得较高的经济效益。
(一)设计内容1.拟定施工方案。
2.根据给定的工程量计算劳动量,编制施工进度计划(PROJECT绘制横道图)。
3.设计单位工程施工平面图。
(二)设计上交的成果1.施工方案。
2.一张单位工程横道图。
附工人进出场计划3.一张施工平面图(A3)。
附录:工程概况及施工条件⒈建设单位:锦城学院⒉施工单位:成都建工⒊工程项目概况:本项目为办公楼工程,主体为现浇混凝土框架结构。
建筑总面积为4800㎡左右,平面形状为一字形,长39米,宽24.5米;建筑层数主体5层;建筑层高为:标准层39m;墙体采用加气混凝土砌块,入口门采用铝合金门,其他均采用实木门;屋面为上人平屋面,SBS卷材防水,挤塑板隔热,细石混凝土保护层。
地质条件:本工程所处位置地势平坦,地下水位较高,从自然地面起0~2.1m 为杂填土、2.1~7.8m为淤泥质土、7.8~13.3m为粘土、13.3~14.9m为细砂、14.9~18.7m为粉质粘土、18.7~19.8m为细砂、19.8~27.6m为中砂、27.6m以下为粉质粘土。
承台底面标高为-2.5m,承台顶面标高为-1.0m,自然地面标高为-0.5m(相当于罗零高程7.8m),拟建路面标高为-0.1m,底层地面标高为±0.00m。
地下水位标高为-1.5m。
混凝土强度等级:基础、主体均为C25,屋面为C25P6,垫层为C15。
基础采用Φ80cm 钢筋混凝土钻孔灌注桩,桩长16~17m。
工程进行方式:由具有建筑工程总承包资质的一级施工企业中标施工。
⒋开工、竣工日期:2022年10月1日开工,总工期不大于12个月。
⒌现场开工条件:业主保证施工单位进场时,大楼部分的四通一平具备施工条件6、劳动力要求:公司满足本工程所须劳动力数量要求。
施工组织设计任务书

施工组织设计任务书一、任务背景随着城市建设的不断推进,施工组织设计在工程建设中扮演着重要角色。
为了确保施工过程的安全、高效和顺利进行,本次任务旨在编制一份详细的施工组织设计任务书,以指导施工方进行施工组织设计工作。
二、任务目标1.编制一份完整的施工组织设计任务书,包括施工组织设计的范围、内容、要求等。
2.明确施工组织设计的目标和原则,确保施工过程的安全、质量和进度控制。
3.提供详细的施工组织设计方案,包括施工方法、施工工艺、施工步骤、施工资源等。
三、任务内容1.任务概述本次任务要求编制一份施工组织设计任务书,明确施工组织设计的目标和原则,并提供详细的施工组织设计方案。
2.施工组织设计范围本次施工组织设计任务涵盖以下内容:- 施工组织设计的目标和原则- 施工组织设计的范围和内容- 施工组织设计的要求和标准3.施工组织设计目标和原则- 目标:确保施工过程的安全、质量和进度控制。
- 原则:科学合理、安全可靠、经济高效、环境友好。
4.施工组织设计方案- 施工方法:根据工程特点和要求,选择适当的施工方法,包括传统施工和现代施工技术。
- 施工工艺:详细描述施工过程中的各个环节和操作步骤,确保施工顺利进行。
- 施工步骤:按照时间顺序列出施工的各个步骤和关键节点,制定施工进度计划。
- 施工资源:确定所需的施工人员、设备、材料等资源,并合理配置。
四、任务要求1.编制的任务书内容要详细、准确,确保施工方能根据任务书进行施工组织设计工作。
2.任务书中的施工组织设计方案要具体、可行,能够指导施工方进行实际操作。
3.任务书中的施工组织设计要求和标准要严格,确保施工过程的安全和质量控制。
五、任务交付本次任务的交付物为一份完整的施工组织设计任务书,包括任务概述、施工组织设计范围、施工组织设计目标和原则、施工组织设计方案、任务要求等内容。
六、其他事项1.本任务书仅用于指导施工组织设计工作,不得用于其他用途。
2.如有任何疑问或需要进一步的信息,请及时与任务负责人联系。
施工组织设计任务书

施工组织设计任务书引言概述:施工组织设计是指在工程项目实施过程中,根据工程项目的特点和要求,制定合理的施工组织方案,确保施工过程的顺利进行。
本文将从五个方面详细阐述施工组织设计的任务书内容。
一、项目概况1.1 项目背景:介绍工程项目的背景,包括项目的类型、规模、地理位置等。
1.2 项目目标:明确工程项目的目标,包括完成时间、质量要求、安全要求等。
1.3 项目约束条件:列举工程项目的约束条件,如法律法规、环境要求、资源限制等。
二、施工组织方案2.1 施工方法:详细描述施工过程中采用的施工方法,包括施工顺序、施工工艺等。
2.2 施工组织结构:设计施工组织的结构,包括各个施工单位的职责和权限。
2.3 施工资源配置:确定施工所需的人力、物力、财力资源,并合理配置。
三、施工进度计划3.1 施工工期:制定合理的施工工期,确保工程项目按时完成。
3.2 施工阶段划分:将施工过程划分为若干个阶段,明确每个阶段的工作内容和时间节点。
3.3 进度控制措施:制定有效的进度控制措施,确保施工进度的准确掌控。
四、施工安全措施4.1 安全管理制度:建立完善的安全管理制度,包括安全责任制、安全培训等。
4.2 施工风险评估:对施工过程中可能存在的安全风险进行评估,采取相应的措施进行预防和控制。
4.3 安全应急预案:制定安全应急预案,应对可能发生的紧急情况,保障施工人员的生命安全。
五、质量控制措施5.1 质量管理体系:建立质量管理体系,包括质量目标、质量检查等。
5.2 施工质量控制:制定施工质量控制措施,确保施工过程中的质量符合要求。
5.3 质量验收标准:明确质量验收的标准和方法,确保工程项目的质量达到预期要求。
结论:施工组织设计任务书是工程项目实施过程中的重要文件,通过合理的任务书编制,可以确保施工过程的顺利进行,保证工程项目的质量和安全。
以上所述的五个部分是任务书中需要详细阐述的内容,只有充分考虑到这些方面,才能制定出科学合理的施工组织方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
单位工程施工组织设计任
务书
沈阳建筑大学管理学院工程管理系2005.6
I、工程概况及施工条件
一、工程名称及规模
沈阳市某工厂新建生产车间,分两期建成,本期为生产厂房部分,建筑面积为2174 m2,造价185万元。
二、工期要求:2005年6月~11月
三、车间设计概况
本工程为两跨三层装配式钢筋砼框架结构轻型工业厂房,外包尺寸为13.14m×55.14m,柱网6.0m×6.0m。
自然地面-0.2m,各层标高分别为4.50m、9.00m、13.50m。
钢筋砼基础,埋置深度为-3.80m。
基础梁为预制(框架的构件划分与接头形式根据施工条件确定)。
楼面及屋面板均采用预应力槽型板并在楼面上加做现浇层。
楼梯、过梁为现浇。
围护结构为370砖墙,三楼附加内隔墙以180加气砼块体砌筑。
屋面为珍珠岩保温,卷材防水;底层地面采用水泥砂浆抹面,其它各层为水磨石;外墙抹灰采用水泥砂浆外刷无机涂料,底层窗台下做水刷石勒脚;内墙、天棚均为混合砂浆打底刮白罩面。
木门窗。
主要工种工程量见附表。
四、自然情况及施工条件
1、气象资料(略),无冬期施工。
2、水文资料:天然地坪至-1.50m为亚粘土,-1.50m~-3.70m为中砂并有粉细砂夹层,-3.70m以下为中砂(稍
密);地下水位为-1.80m,K=25。
3、场地条件(见平面布置图)本工程西侧通市政公路的厂区公路及水、电管网可供接引使用。
4、3吨以下的预制构件及木门窗可由构件厂供应。
5、钢筋、铁件、水暖管件均由加工厂统一加工至现场组装。
6、模板可采用定型组合钢模,零星木模板在现场预制。
7、工程材料、施工机具按需要由公路运至现场。
可供本工程使用的起重机械有:一台扣管式井架,其最大起重量为1吨,吊盘为2.40×2.40m2;一台TQ-60/80型塔吊、QT1-6型塔吊和W1-100型履带吊。
8、挖出的土方可在距本工程1km远处集中堆放,或就
地存放。
9、本工程距施工单位的基地不远,在现场不需考虑工
人临时住宿和食堂。
II.课程设计要求:
一、编写工程概况:
根据任务书,附图及土方吊装提供的内容编写,要简明扼要,文字通顺。
