内墙乳胶漆工程技术交底

合集下载

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底引言概述:内墙乳胶漆工程技术交底是指在进行内墙乳胶漆施工前,施工方与业主进行技术交底,明确施工过程、注意事项和质量要求。

本文将详细阐述内墙乳胶漆工程技术交底的内容和要点。

一、施工准备1.1 环境准备:在施工前,要确保施工环境的干净整洁,墙面无灰尘、油污等杂物。

应将墙面进行清洁处理,确保墙面干燥,以便乳胶漆能够更好地附着。

1.2 材料准备:准备好所需的乳胶漆、刷子、滚筒、腻子刀等工具。

确保材料的质量符合相关标准,以保证施工质量。

1.3 保护措施:在施工前,要对周围的家具、地板等进行保护,以防止乳胶漆溅到其他物体上。

可以使用塑料薄膜进行覆盖,保护好施工现场。

二、基层处理2.1 基层检查:在施工前,要对基层墙面进行检查,确保墙面没有开裂、脱落等问题。

如有问题,应及时进行修补,以保证施工质量。

2.2 基层处理:对于墙面有裂缝的部分,应进行腻子修补。

使用腻子刀将腻子填充到裂缝中,然后用砂纸打磨平整。

对于墙面有脱落的部分,应进行重新粉刷修补。

2.3 基层处理注意事项:在进行基层处理时,要注意腻子的均匀涂抹,避免出现厚薄不一的情况。

同时,要注意腻子的干燥时间,以免影响后续的施工。

三、底漆处理3.1 底漆选择:选择适合的底漆,一般可选择乳胶底漆。

底漆的选择要根据墙面的材质和需要达到的效果来确定。

3.2 底漆施工:使用刷子或滚筒将底漆均匀地涂抹在墙面上,确保底漆的厚度均匀一致。

施工时要注意避免出现滴漏、刷痕等问题。

3.3 底漆干燥:底漆施工完成后,要等待底漆充分干燥,一般需要24小时以上。

干燥时间过短会影响后续乳胶漆的附着力和效果。

四、乳胶漆施工4.1 乳胶漆选择:选择适合的乳胶漆,一般可选择环保型乳胶漆。

乳胶漆的选择要根据墙面的材质和需要达到的效果来确定。

4.2 乳胶漆施工:使用刷子或滚筒将乳胶漆均匀地涂抹在墙面上,确保涂层的厚度均匀一致。

施工时要注意避免出现滴漏、刷痕等问题。

4.3 乳胶漆干燥:乳胶漆施工完成后,要等待乳胶漆充分干燥,一般需要24小时以上。

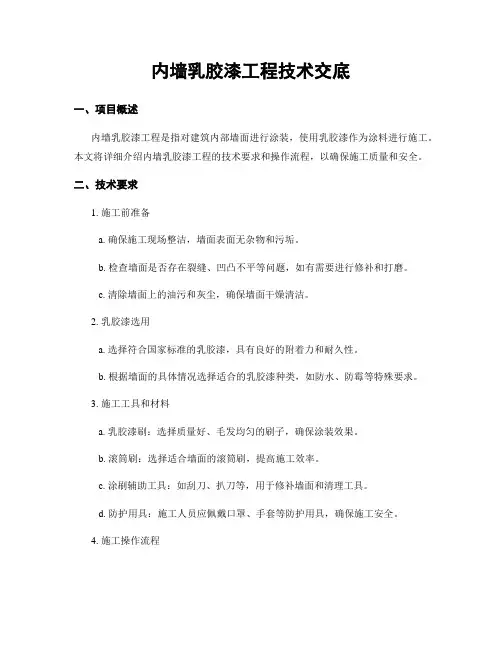

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底一、工程概况内墙乳胶漆工程是指对建筑室内墙面进行涂刷乳胶漆的施工工艺。

本工程旨在提供一种美观、环保、耐久的室内墙面装饰效果。

本文将详细介绍内墙乳胶漆工程的施工步骤、材料准备、施工要求等。

二、施工步骤1. 准备工作a. 确保施工区域的通风良好,保持室内空气流通。

b. 清理施工区域,确保墙面平整、干净,无灰尘和油污。

c. 封堵墙面上的裂缝和洞孔,确保墙面整体性。

2. 材料准备a. 乳胶漆:选择环保、耐久、无味的乳胶漆,颜色根据设计要求确定。

b. 涂刷工具:刷子、滚筒、刷盘、滚筒架等。

c. 辅助工具:薄膜、胶带、铲刀、批刀等。

3. 涂刷工艺a. 打底涂刷:使用刷子或滚筒,均匀涂刷一层底漆,提高乳胶漆的附着力。

b. 中涂涂刷:等底漆干燥后,使用滚筒均匀涂刷一层乳胶漆,保持涂刷方向一致。

c. 面涂涂刷:等中涂干燥后,使用滚筒均匀涂刷一层乳胶漆,保持涂刷方向一致。

d. 修补涂刷:根据需要,对墙面进行修补,如有需要,可涂刷第二遍乳胶漆。

4. 施工要求a. 温度适宜:施工环境温度应在5℃-35℃之间,避免高温或低温影响漆膜质量。

b. 湿度控制:施工环境湿度应在85%以下,避免过高湿度导致漆膜发霉。

c. 墙面处理:墙面应平整、干净,如有需求,应提前进行修补和打磨处理。

d. 涂刷厚度:每遍涂刷乳胶漆的厚度应控制在0.1-0.15mm,避免厚度过大影响干燥时间。

e. 涂刷方向:涂刷时应保持一致的涂刷方向,避免出现明显的涂刷痕迹。

三、质量验收标准1. 涂刷均匀:墙面应呈现均匀的颜色和光泽,无明显刷痕和滚筒痕迹。

2. 漆膜平整:墙面应平整光滑,无明显凹凸不平、起泡和麻点现象。

3. 无色差:墙面应呈现一致的颜色,无明显的色差和斑点。

4. 附着力强:漆膜与墙面附着牢固,无脱落和剥离现象。

5. 无异味:施工完成后,墙面应无刺激性气味,无异味。

四、安全注意事项1. 施工人员应穿戴好工作服、帽子、手套等个人防护装备。

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

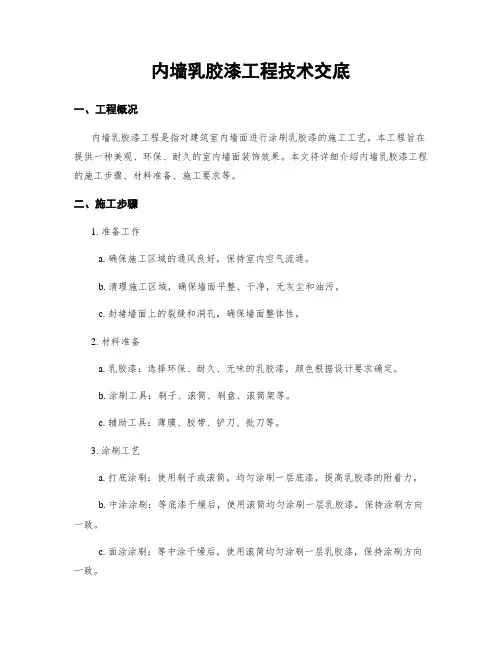

内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑内部墙面进行涂装,使用乳胶漆作为涂料进行施工。

本文将详细介绍内墙乳胶漆工程的技术要求和操作流程,以确保施工质量和安全。

二、技术要求1. 施工前准备a. 确保施工现场整洁,墙面表面无杂物和污垢。

b. 检查墙面是否存在裂缝、凹凸不平等问题,如有需要进行修补和打磨。

c. 清除墙面上的油污和灰尘,确保墙面干燥清洁。

2. 乳胶漆选用a. 选择符合国家标准的乳胶漆,具有良好的附着力和耐久性。

b. 根据墙面的具体情况选择适合的乳胶漆种类,如防水、防霉等特殊要求。

3. 施工工具和材料a. 乳胶漆刷:选择质量好、毛发均匀的刷子,确保涂装效果。

b. 滚筒刷:选择适合墙面的滚筒刷,提高施工效率。

c. 涂刷辅助工具:如刮刀、扒刀等,用于修补墙面和清理工具。

d. 防护用具:施工人员应佩戴口罩、手套等防护用具,确保施工安全。

4. 施工操作流程a. 预涂底漆:根据乳胶漆的要求,选择适合的底漆进行预涂,提高涂料附着力。

b. 涂装乳胶漆:将乳胶漆搅拌均匀后,用刷子或滚筒均匀涂抹在墙面上,避免出现色差和滴漏现象。

c. 二次涂装:根据需要,进行二次涂装,确保涂层均匀和饱满。

d. 修补和清理:在施工过程中,及时修补墙面的缺陷和清理工具,保持施工现场整洁。

5. 施工环境要求a. 施工环境温度应在5℃-35℃之间,湿度不超过85%。

b. 避免在风力较大或雨天施工,以免影响涂料的附着力和干燥时间。

6. 施工质量控制a. 施工人员应严格按照施工工艺要求进行操作,确保涂装质量。

b. 定期检查施工质量,如发现问题及时进行修补和整改。

c. 施工完成后,对施工质量进行验收,确保达到预期效果。

三、安全注意事项1. 施工人员应穿戴好防护用具,避免乳胶漆接触皮肤和呼吸道。

2. 施工现场应保持通风良好,避免乳胶漆挥发物对人体造成危害。

3. 乳胶漆应储存在阴凉干燥的地方,避免高温和阳光直射。

4. 施工过程中,应注意防火措施,避免乳胶漆接触明火或高温物体。

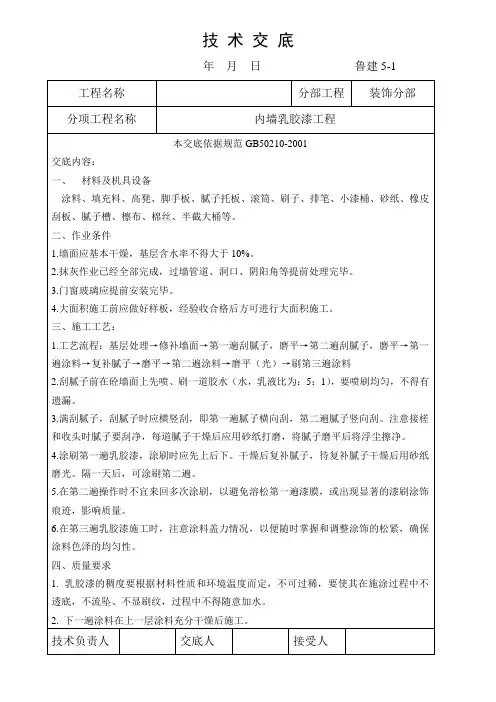

内墙涂料工程技术交底

内墙涂料工程技术交底
五、成品保护
1.施工时首先清理好周围环境,防止尘土飞扬而影响涂饰质量。
2.不得污染窗台、门窗、玻璃等已经完成的分项工程。
3.涂饰墙面完工后,要妥善保护,不得磕碰污染墙面。
六、安全措施
1.所有工人上架施工时应佩带个人保护用品。尤其注意要系好安全带。
2.在脚手架上施工,小型工具等应放在不易掉落的地方,以免高空落物上人。
2.抹灰作业已经全部完成,过墙管道、洞口、阴阳角等提前处理完毕。
3.门窗玻璃应提前安装完毕。
4.大面积施工前应做好样板,经验收合格后方可进行大面积施工。
三、施工工艺:
1.工艺流程:基层处理→修补墙面→第一遍刮腻子,磨平→第二遍刮腻子,磨平→第一遍涂料→复补腻子→磨平→第二遍涂料→磨平(光)→刷第三遍涂料
5.在第二遍操作时不宜来回多次涂刷,以避免溶松第一遍漆膜,或出现显著的漆刷涂饰痕迹,影响质量。
6.在第三遍乳胶漆施工时,注意涂料盖力情况,以便随时掌握和调整涂饰的松紧,确保涂料色泽的均匀性。
四、质量要求
1.乳胶漆的稠度要根据材料性质和环境温度而定,不可过稀,要使其在施涂过程中不透底,不流坠、不显刷纹,过程中不得随意加水。
2.刮腻子前在砼墙面上先喷、刷一道胶水(水,乳液比为:5:1),要喷刷均匀,不得有遗漏。
3.满刮腻子,刮腻子时应横竖刮,即第一遍腻子横向刮,第二遍腻子竖向刮。注意接槎和收头时腻子要刮净,每道腻子干燥后应用砂纸打磨,将腻子磨平后将浮尘擦净。
4.涂刷第一遍乳胶漆,涂刷时应先上后下。干燥后复补腻子,待复补腻子干燥后用砂纸磨光。隔一天后,可涂刷第二遍。
3.施工时不得交叉作业。
技术负责人
交底人
接受人
技术交底

装饰分部
分项工程名称

内墙涂料工程技术交底

内墙涂料工程技术交底

内墙涂料工程技术交底引言概述:内墙涂料工程技术交底是指在施工前,施工单位与监理单位、设计单位和业主代表等相关方进行技术交底,明确施工方案、工艺要求、质量标准等内容,确保施工过程中各方达成一致,保证工程质量。

本文将从涂料选择、基材处理、施工工艺、质量验收和安全措施等五个方面详细阐述内墙涂料工程技术交底的内容。

一、涂料选择1.1 确定涂料种类:根据设计要求和使用环境选择适合的内墙涂料种类,如乳胶漆、壁纸、涂料膜等。

1.2 确定涂料颜色:根据设计图纸确定涂料颜色,并确保颜色一致性。

1.3 确定涂料质量标准:明确涂料的质量标准,如附着力、耐水性、耐磨性等要求。

二、基材处理2.1 基材检查:对内墙基材进行检查,确保基材表面平整、无裂缝、无脱落等缺陷。

2.2 基材处理:根据基材情况进行处理,如修补裂缝、打磨表面、刷底漆等工序。

2.3 基材干燥:确保基材干燥后再进行涂料施工,避免因潮湿导致涂料起泡、开裂等问题。

三、施工工艺3.1 涂料搅拌:搅拌涂料时应按照涂料说明书要求进行,确保涂料均匀。

3.2 涂料施工:根据设计要求和施工方案进行涂料施工,保证涂料厚度、涂刷次数等符合要求。

3.3 施工环境控制:控制施工环境的温度、湿度等参数,确保涂料施工质量。

四、质量验收4.1 施工质量检查:对施工过程进行质量检查,确保施工符合设计要求。

4.2 涂料质量检验:对涂料进行抽样检验,检测涂料质量是否符合标准。

4.3 质量验收记录:将施工质量检查和涂料质量检验结果记录在质量验收记录表中,备查。

五、安全措施5.1 施工人员安全:施工人员应佩戴安全防护用具,如安全帽、手套等。

5.2 施工现场安全:施工现场应设置明显的安全警示标识,确保施工安全。

5.3 废弃物处理:废弃涂料桶、刷子等应按规定进行分类处理,避免对环境造成污染。

结语:内墙涂料工程技术交底是确保施工质量的重要环节,各方应严格按照技术交底内容执行,确保工程顺利进行并达到设计要求。

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底引言概述内墙乳胶漆工程技术交底是指在进行内墙乳胶漆施工前,施工方与业主或监理方进行技术交底,明确施工方案、工艺要求和质量标准,确保施工过程顺利进行,达到预期效果。

下面将从五个方面详细介绍内墙乳胶漆工程技术交底的内容。

一、施工方案1.1 确定施工时间节点:确定施工开始和结束时间,合理安排施工进度,确保按时完成。

1.2 施工队伍组织:明确施工队伍人员构成,分工明确,保证施工效率。

1.3 施工设备准备:检查乳胶漆施工所需设备是否完备,确保施工顺利进行。

二、工艺要求2.1 墙面处理:清洁墙面,修补裂缝,打磨处理,保证墙面平整。

2.2 底漆施工:选择适合的底漆,按照要求进行底漆施工,提高乳胶漆附着力。

2.3 乳胶漆施工:选择质量可靠的乳胶漆,按照施工要求进行刷涂,确保涂层均匀、美观。

三、质量标准3.1 墙面平整度:测量墙面平整度,符合规范要求。

3.2 涂层厚度:检测涂层厚度,达到设计要求。

3.3 涂层附着力:进行附着力测试,确保涂层牢固。

四、安全措施4.1 通风保护:施工过程中保证通风良好,避免有害气体对工人造成伤害。

4.2 人员防护:施工人员必须佩戴好防护装备,保护皮肤和呼吸系统。

4.3 废弃物处理:废弃的乳胶漆桶和刷子等材料要妥善处理,防止环境污染。

五、验收标准5.1 墙面质量验收:验收墙面平整度、颜色一致性等方面是否符合要求。

5.2 涂层附着力验收:进行附着力测试,确保涂层牢固。

5.3 完工清理验收:清理施工现场,保持整洁,确保交付时整体质量。

总结内墙乳胶漆工程技术交底是内墙乳胶漆施工中非常重要的一环,只有在技术交底阶段明确施工方案、工艺要求、质量标准、安全措施和验收标准,才能确保施工质量和工程进度。

希望以上内容能帮助大家更好地了解内墙乳胶漆工程技术交底的重要性和内容要点。

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑内部墙面进行喷涂、刷涂等工艺处理,以达到美观、防腐、防潮、防霉等效果的工程。

本文将详细介绍内墙乳胶漆工程的技术要求、施工流程、材料选择和质量控制等内容。

二、技术要求1. 墙面准备:墙面应平整、干燥、无油污、无灰尘、无蜡质等杂质。

如有裂缝、鼓泡等问题应提前修补。

2. 基层处理:对于新建墙面,应先进行腻子处理,填补墙面缺陷。

对于旧墙面,应先进行清洗、打磨等处理,以保证墙面的平整度和附着力。

3. 底漆施工:选择适合的底漆材料,根据墙面情况进行底漆施工。

底漆应均匀涂刷,保证墙面的附着力和一致性。

4. 面漆施工:选择符合要求的乳胶漆材料,根据墙面情况进行面漆施工。

面漆应均匀涂刷,保证墙面的颜色、光泽和质感一致。

5. 施工环境:施工过程中,要保持空气流通,温度适宜,湿度控制在合适范围内,以保证漆膜质量。

三、施工流程1. 墙面准备:清理墙面,去除杂质,修补墙面缺陷。

2. 基层处理:进行腻子处理,填补墙面缺陷,打磨墙面。

3. 底漆施工:选择适合的底漆材料,根据墙面情况进行底漆施工。

4. 面漆施工:选择符合要求的乳胶漆材料,根据墙面情况进行面漆施工。

5. 检查验收:对施工完毕的墙面进行检查,确保质量符合要求。

四、材料选择1. 腻子:选择优质的腻子材料,具有良好的填补性和抗裂性。

2. 底漆:选择适合墙面的底漆材料,具有良好的附着力和封闭性。

3. 乳胶漆:选择符合要求的乳胶漆材料,具有良好的耐久性、遮盖性和光泽度。

五、质量控制1. 施工前,对墙面进行检查,确保墙面准备工作完成,并符合要求。

2. 施工过程中,注意控制施工环境,保持墙面干燥、清洁。

3. 底漆施工时,注意底漆的均匀涂刷,确保墙面的附着力和一致性。

4. 面漆施工时,注意面漆的均匀涂刷,确保墙面的颜色、光泽和质感一致。

5. 施工完毕后,对墙面进行检查,确保质量符合要求,无漏刷、起泡、鼓泡等问题。

六、总结内墙乳胶漆工程是一项重要的装饰工程,要求施工人员具备一定的技术和经验。

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底

内墙乳胶漆工程技术交底一、项目概述内墙乳胶漆工程是指对建筑物内部墙面进行涂装的工程,主要目的是美化室内环境,提高墙面的耐久性和装饰效果。

本文将详细介绍内墙乳胶漆工程的技术要求、施工流程和注意事项。

二、技术要求1. 材料要求a. 乳胶漆:应选用质量稳定、无异味、无毒害的乳胶漆,符合国家标准。

b. 涂刷工具:包括刷子、滚筒等,要选用质量好、无毛发脱落的工具。

c. 墙面基层:墙面基层应平整、干燥、无明显裂缝和起壳现象。

2. 施工准备a. 清洁墙面:在施工前,应清洁墙面,去除灰尘、油污等杂物。

b. 覆盖保护:对于不需要涂装的部位,应使用塑料薄膜或纸板进行保护,避免污染。

c. 搅拌乳胶漆:将乳胶漆充分搅拌均匀,确保颜色和质地一致。

3. 施工工艺a. 底漆涂刷:先涂刷一遍底漆,用刷子或滚筒均匀涂抹,保证底漆与墙面之间的粘结性。

b. 中涂涂刷:在底漆干透后,进行中涂涂刷,同样要均匀涂抹,确保涂层厚度一致。

c. 面涂涂刷:中涂干透后,进行面涂涂刷,同样要均匀涂抹,确保涂层平整、光滑。

d. 修补涂刷:如有需要,可以进行修补涂刷,将漏刷或涂刷不均匀的部位进行修复。

4. 施工环境要求a. 温度:施工环境温度应在5℃-35℃之间,避免在极端温度下施工。

b. 湿度:施工环境湿度应在85%以下,避免高湿度下漆膜干燥不良。

c. 通风:施工现场应保持良好通风,避免乳胶漆的异味对施工人员的影响。

三、施工流程1. 施工准备:清洁墙面、覆盖保护、搅拌乳胶漆。

2. 底漆涂刷:使用刷子或滚筒均匀涂抹底漆。

3. 中涂涂刷:底漆干透后,均匀涂抹中涂。

4. 面涂涂刷:中涂干透后,均匀涂抹面涂。

5. 修补涂刷:如有需要,进行漏刷或涂刷不均匀部位的修补。

6. 清理整理:施工完成后,清理施工现场,整理工具和材料。

四、注意事项1. 安全施工:施工人员应佩戴防护眼镜、口罩、手套等个人防护装备,避免乳胶漆对身体的伤害。

2. 搅拌均匀:乳胶漆在施工前应充分搅拌均匀,确保颜色和质地一致。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

内墙乳胶漆工程技术交底
工程名称:六安皖西学院图书馆
一、施工准备
1、墙柱表面应基本干燥,基层含水率不大于8%。

2、过墙管道、洞口等处应提前抹灰找平。

3、门窗安装完毕,地面施工完毕。

4、环境温度保持在5度至35度之间。

5、做好样板间并经鉴定合格。

二、操作工艺
1、工艺流程:清扫→填补缝隙、局部刮腻子→磨平→第一
遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍涂
料→复补腻子→磨平(光)→第二遍涂料
2、清理墙、柱表面:首先将墙、柱表面起皮及松动处清理
干净,将灰渣铲干净,然后将墙、柱表面扫净。

3、修补墙、柱表面:修补前,先刷一遍用三倍水稀释的107
胶水,然后用水泥将墙柱表面的坑洞、缝隙补平,干燥
后用砂纸将凸出处磨掉,将浮尘扫净。

4、刮腻子:遍数可由墙面平整度决定,一般为两遍。

所有
卫生间、架空层的墙、柱面及顶棚均采用防水腻子,即
外墙腻子。

第一遍用抹灰钢光匙横向满刮,一刮板紧接
着一刮板,接头不得留槎,每刮一刮板最后收头要干净
平顺。

干燥后磨砂纸,将浮腻子及斑迹磨平磨光,干燥
后用砂纸磨平并清扫干净。

基层腻子应平整、坚实、牢
固、无粉化、起皮和裂缝。

腻子配合比附后。

5、刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙、柱面,
墙柱面是先上后下。

乳胶漆用排笔涂刷,使用时将活动
的排笔毛拔掉,乳胶漆使用前应搅拌均匀,适当加水稀
释防止头遍漆刷不开。

由于乳胶漆膜干燥较快,因此应
连续迅速操作。

涂刷时,从一头开始,避免出现干燥后
接头。

待第一遍乳胶漆干燥后,复补腻子,腻子干燥后
用砂纸磨光,清扫干净。

6、刷第二遍乳胶漆:第二遍乳胶漆操作要求同第一遍。

使
用前要充分搅拌,如不很稠,不宜加水或少加水,以防
漏底。

三、质量标准
涂料的涂饰质量和检验方法
四、施工注意事项
1、避免工程质量通病
(1)、透底:产生原因是涂层薄,因此刷乳胶漆时除应注意不漏刷外,还应保持乳胶漆的稠度,不可随意加过多水。

有时磨砂纸时磨穿腻子也会出现漏底。

(2)、接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积涂刷时,应配足人员,互相衔接。

(3)、刷纹明显:乳胶漆稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。

(4)、刷分色线时,施工前认真划好粉线,用力均匀,起落要轻,排笔蘸漆量要适当,从上至下或从左至右刷。

(5)、涂刷带颜色的乳胶漆时,配料要合适,保证独立面每遍用同一批涂料,并且一次用完,保证颜色一致。

2、产品保护
(1)、墙、柱表面的乳胶漆未干前,室内不得清扫地面,以免尘土粘污墙、柱面,干燥后也不得往墙、柱面泼水,以免沾污。

(2)、墙、柱面涂刷乳胶漆完成后,要妥善保护,不得碰撞。

(3)、涂刷墙、柱面时,不得沾污地面,门窗、玻璃等已完的工程。

3、卫生间墙面及顶棚必须使用耐水腻子。

4、基层涂饰涂料前应涂刷抗碱封闭底漆。

5、安全施工:进入施工现场必须戴好安全帽;脚手架搭设
必须稳固;不得往窗外仍东西;严格遵守现场安全生产规章制度。

五、附表:腻子配合比(重量比)
1、室内混凝土表面、抹灰表面用腻子:
107胶 1
滑石粉 5
2%羧甲基纤维素溶液 3.5
2、外墙、厨房、厕所、浴室的腻子:
107胶 1
白水泥 5
水 1
交底人:接底人:。

相关文档
最新文档
