消防验收具备条件
消防验收现场需具备的条件

消防验收现场需具备的条件1、幕墙层间需用岩棉填充,并且填实封堵。
2、外墙保温需提供原厂检查报告(复印件加盖公章)和检测站复试报告原件。
3、室外消防车环道和消防车回转场地、登高面(需有永久标准)。
4、室外水泵接合器和室外消火栓系统完成,距离室外水泵接合器不超过25米处需有室外消火栓给接合器供水。
5、防火门需五金安装齐全含闭门器、顺位器、锁、拉手等,身份标准和合格证齐全。
6、防火卷帘门安装调试完成,防火卷帘门轿厢上口与顶棚之间需双面用不燃材料封堵,防火卷帘门的合格证齐全。
7、小商铺玻璃门上口与顶棚之间需用不燃材料封堵。
8、强电井和弱电井、水井有垂直和水平洞口的需封堵。
跨越防火分区的各种管道、风管需封堵。
9、楼梯扶手需安装到位。
10、屋顶稳压系统需有正式水电,控制柜需由双电源控制柜引来,电接点压力表压力调整范围正确。
11、消防泵房控制柜现场需有双电源控制柜,水泵需有泄压阀和放水阀等,水泵房需有应急照明灯、消防对讲电话,污水泵排水正常。
水泵控制柜需具备手动、自动功能,能多线和总线启动水泵,有故障切换功能。
12、消防控制室需有双电源控制柜、应急照明灯,外线119电话,墙上有报警点位图纸、消防主机使用规程、应急处理规程。
13、消防防排烟机房需有应急照明灯,风机控制柜里需有双电源控制开关,能多线和总线启动和停止风机,280°防火阀动作后连锁停止风机,排烟阀和排烟口动作后连锁启动排烟风机。
各防火分区的送风和排烟口风量符合要求。
每个独立的小商铺都需有排烟口。
所有送风阀和排烟阀电控机构灵敏可靠。
14、应急照明和疏散指示系统电源为双电源,发生火灾后控制柜切换正常,应急照明的照度需满足要求,疏散指示灯的方向需正确。
15、水炮系统在1层点火试验,水炮能可靠动作。
16、喷淋系统在末端排水试验、报警阀的压力开关应能动作,压力开关应能直接启动喷淋泵、压力开关的动作信号应同时传到消防主机报警。
17、消火栓系统屋顶试验消火栓的压力应在1.5pa,消火栓按钮动作应能直接启动消火栓泵,并将消火栓泵启动反馈给消火栓按钮。
消防验收应该具备的基本条件

消防验收应该具备的基本条件一、土建1、防火墙、走道墙、楼梯间、前室、消防中心、消防泵房以及电气室、变压器室等危险性较大的房间墙已全部砌至结构层,无空洞、缝隙;防火阀已按设计安装;2、电缆、管道井每层在楼板处用相当于楼板耐火等级的不燃材料封堵,无空隙;3、电缆、管道、线槽、线管等穿越防火分区和防烟分区的墙体、楼板形成的孔洞已全部严密封堵;4、防火门已按要求安装,闭门器已调好;5、玻璃幕墙与楼板间的孔隙已用非燃材料堵实;6防火卷帘上部与结构之间的间隙已采取有效的防火措施,达到防火分隔的整体要求;7、挡烟垂壁已按要求安装完毕;8、按设计要求完成消防车道的路面及周边平整;9、整体工程基本完工,卫生状况较好,外脚手架、排栅、塔吊、吊笼等设备拆除完毕。
二、室外消防供水1、消防水池已建成并投用;市政给水管网与室内消防供水系统已按设计要求接通;2、室外消火栓、水泵接合器按设计要求安装完毕,并已开通。
不同的水泵接合器设有明显的标志。
三、室内消防供水系统1、室内消防泵、给水管道、消火栓、消火栓箱及远程启泵按钮已按设计要求安装结束,并已开通使用;2、消火栓口的位置符合规范要求,能方便使用,出口压力小于0.5MPa,静压力大于0.07MPa;3、消火栓箱内水带、水枪、水喉按要求配全;其放置、接口的扎接能满足使用要求;4、室内消火栓立管在屋顶消防水箱内的接口位置符合要求;确保消防水量的技术措施已落实;5、系统的耐压、气密性试验已完成,其结果符合有关技术标准;6每只室内消火栓箱的远程启泵按钮均能正常启动;7、屋顶试验消火栓进行实际放水试验,扬程、压力均能达到设计标准;主泵、备用泵能自动切换;8、消防泵、进出水管有明显色标。
9、根据验收计划,消防水系统需提前正式充水,验收日期之前相关给水排水设备和管路、水池、水箱应具备相应功能。
四、自动水喷淋系统1、喷淋头、湿式报警阀等的安装位置、数量、质量符合有关标准;主泵、备用泵能自动切换;2、喷淋系统与消防水箱相连的管道已接通,接口位置符合设计要求;确保消防水量的技术措施已落实;3、系统的耐压、气密性试验结果符合有关技术标准;4、每层喷淋末端放水阀放水试验时,水的流量、压力均能达到要求,湿式报警阀能直接启动消防泵;水流指示器能正常反馈信号,调试记录已制作完毕;5、系统已调试开通,灵敏度已调到设计运行指标,并已投入正常运行,调试开通报告已制作完毕;6喷淋泵、进出水管有色标(标明高低区、喷淋管道及消火栓管道)。

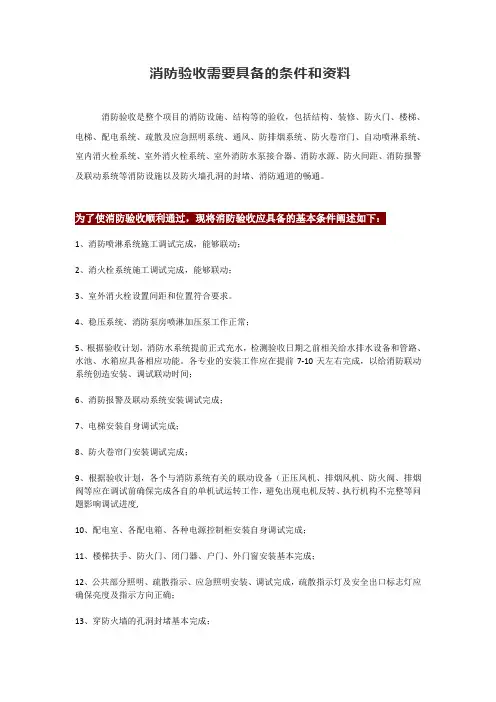

消防验收需要具备的条件和资料

消防验收需要具备的条件和资料消防验收是整个项目的消防设施、结构等的验收,包括结构、装修、防火门、楼梯、电梯、配电系统、疏散及应急照明系统、通风、防排烟系统、防火卷帘门、自动喷淋系统、室内消火栓系统、室外消火栓系统、室外消防水泵接合器、消防水源、防火间距、消防报警及联动系统等消防设施以及防火墙孔洞的封堵、消防通道的畅通。
1、消防喷淋系统施工调试完成,能够联动;2、消火栓系统施工调试完成,能够联动;3、室外消火栓设置间距和位置符合要求。
4、稳压系统、消防泵房喷淋加压泵工作正常;5、根据验收计划,消防水系统提前正式充水,检测验收日期之前相关给水排水设备和管路、水池、水箱应具备相应功能。
各专业的安装工作应在提前7-10天左右完成,以给消防联动系统创造安装、调试联动时间;6、消防报警及联动系统安装调试完成;7、电梯安装自身调试完成;8、防火卷帘门安装调试完成;9、根据验收计划,各个与消防系统有关的联动设备(正压风机、排烟风机、防火阀、排烟阀等应在调试前确保完成各自的单机试运转工作,避免出现电机反转、执行机构不完整等问题影响调试进度,10、配电室、各配电箱、各种电源控制柜安装自身调试完成;11、楼梯扶手、防火门、闭门器、户门、外门窗安装基本完成;12、公共部分照明、疏散指示、应急照明安装、调试完成,疏散指示灯及安全出口标志灯应确保亮度及指示方向正确;13、穿防火墙的孔洞封堵基本完成;14、室外消防管线贯通,双电源到位;15、室外消防环路能够通消防车;16、各种报验资料齐全;17、整体工程基本完工,卫生状况较好,外脚手架拆除完毕;18、消防系统调试、检测、验收期间,各个相关安装、供货单位应确保足够的技术人员在现场配合调试工作;19、电气检测机电做好各楼开关插座灯具配电箱应急照明各配电柜负荷;20、带消防控制的配电柜、风机控制箱以及电梯、卷帘门、门禁等二次接线图两套。
11、防火卷帘门消防检测报告和合格证;2、各种防火门检测报告和合格证;3、排烟风机、正压风机、消防补风机以及防火阀、排烟阀、送风阀检测报告和合格证;4、室外消火栓、消防水泵接合器检测报告和合格证;5、消火栓箱、消火栓、消防水枪、消防水带的检测报告和合格证;6、湿式报警阀、水流指示器、信号阀、压力开关以及各种喷头的检测报告和合格证;7、报警控制器、探测器、消火栓按钮、手报、区域控制器、广播、声光和警铃的合格证和检测报告;8、灭火器检测报告和合格证;9、应急照明、疏散指示灯检测报告和合格证;10、防火封堵材料检测报告和合格证;11、各种相关的隐蔽验收资料,报验资料,试压报告,调试报告;12、主要装修材料耐火等级检测报告;(相关装修单位)13、消防审核意见书以及根据消审意见书建设方、设计回文(盖章);14、甲方授权委托书(文件申报使用)以及委托人身份证复印件;(原件申报人随身携带即可);15、消防局图纸消防送审回执单原件;16、规划书副本复印件;17、全套竣工图纸,室外、建筑、通风、给排水、电气相关专业图纸(要加盖竣工图章);18、将防火分区面积、防排烟数据送风排烟量列表;19、消防公司需准备的检测报告、消防资质证书等;20、检测公司资质文件和监理公司资质文件;21、设计单位的营业执照和资质文件。
消防验收具备条件

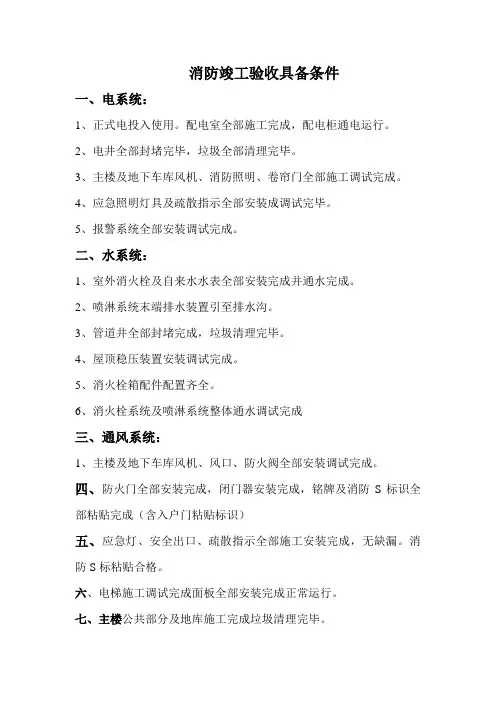

消防竣工验收具备条件
一、电系统:
1、正式电投入使用。
配电室全部施工完成,配电柜通电运行。
2、电井全部封堵完毕,垃圾全部清理完毕。
3、主楼及地下车库风机、消防照明、卷帘门全部施工调试完成。
4、应急照明灯具及疏散指示全部安装成调试完毕。
5、报警系统全部安装调试完成。
二、水系统:
1、室外消火栓及自来水水表全部安装完成并通水完成。
2、喷淋系统末端排水装置引至排水沟。
3、管道井全部封堵完成,垃圾清理完毕。
4、屋顶稳压装置安装调试完成。
5、消火栓箱配件配置齐全。
6、消火栓系统及喷淋系统整体通水调试完成
三、通风系统:
1、主楼及地下车库风机、风口、防火阀全部安装调试完成。
四、防火门全部安装完成,闭门器安装完成,铭牌及消防S标识全部粘贴完成(含入户门粘贴标识)
五、应急灯、安全出口、疏散指示全部施工安装完成,无缺漏。
消防S标粘贴合格。
六、电梯施工调试完成面板全部安装完成正常运行。
七、主楼公共部分及地库施工完成垃圾清理完毕。
八、管道井及电井以及所有风机及电梯机房全部安装防火门完成。
九、室外电动车充电棚全部安装完成。
十、小区通市政道路消防通道必须完成。
十一、所有风机房、电梯机房、设备房、风井以及隔墙全部封堵完成。
2017年10月21日。
消防验收规范

消防验收规范一、引言消防验收是指对建筑物、设施、设备等消防安全相关项目进行检查、评估和确认其符合消防安全要求的过程。
消防验收的目的是确保建筑物和设施在发生火灾时能够有效地预防火灾的发生、控制火灾的蔓延,并保障人员的生命安全和财产的安全。
本文将详细介绍消防验收的规范要求,包括验收范围、验收程序、验收标准等。
二、验收范围消防验收的范围包括但不限于以下项目:1. 建筑物的消防设施:包括消防水源、消防水系统、消防报警系统、消防疏散通道、消防电源等;2. 消防设备和器材:包括灭火器、消防栓、消防泵、喷淋系统等;3. 消防安全管理制度:包括灭火器的定期检查、维护保养、消防演练等;4. 建筑物的结构和材料:包括防火墙、防火门、防火窗等。
三、验收程序消防验收的程序一般分为以下几个步骤:1. 提交验收申请:建设单位或物业管理单位需向相关消防部门提交消防验收申请,并提供相关的资料和文件;2. 验收前准备:消防部门将根据申请的内容和资料进行初步评估,并确定验收的时间和地点;3. 现场检查:消防部门将组织专业人员对建筑物、设施、设备等进行现场检查,包括对消防设施的数量、位置、布局、功能等进行核查;4. 报告编制:消防部门将根据现场检查的结果编制验收报告,包括对存在的问题和不符合要求的地方提出整改意见;5. 整改验收:建设单位或物业管理单位需按照消防部门的整改意见进行相应的整改,并向消防部门提交整改报告和相关证明材料;6. 终验收:消防部门将再次对整改后的建筑物、设施、设备等进行终验收,确保其符合消防安全要求。
四、验收标准消防验收的标准主要参考以下文件和规范:1. 《建筑设计防火规范》:该规范对建筑物的结构、材料、防火墙、防火门等方面提出了具体的要求;2. 《建筑消防设施设计规范》:该规范对消防设施的数量、位置、布局、功能等方面提出了具体的要求;3. 《建筑消防设施工程施工及验收规范》:该规范对消防设施的施工和验收程序、要求等方面提出了具体的要求;4. 《建筑消防设施维护管理规范》:该规范对消防设施的定期检查、维护保养、消防演练等方面提出了具体的要求。
消防验收应具备哪些条件

消防验收应该具备的基本条件一、土建1、防火墙、走道墙、楼梯间、前室、消防中心、消防泵房以及电气室、变压器室等危险性较大的房间墙已全部砌至结构层,无空洞、缝隙;防火阀已按设计安装;2、电缆、管道井每层在楼板处用相当于楼板耐火等级的不燃材料封堵,无空隙;3、电缆、管道、线槽、线管等穿越防火分区与防烟分区的墙体、楼板形成的孔洞已全部严密封堵;4、防火门已按要求安装,闭门器已调好;5、玻璃幕墙与楼板间的孔隙已用非燃材料堵实;6、防火卷帘上部与结构之间的间隙已采取有效的防火措施,达到防火分隔的整体要求;7、挡烟垂壁已按要求安装完毕;8、按设计要求完成消防车道的路面及周边平整;9、整体工程基本完工,卫生状况较好,外脚手架、排栅、塔吊、吊笼等设备拆除完毕。
二、室外消防供水1、消防水池已建成并投用;市政给水管网与室内消防供水系统已按设计要求接通;2、室外消火栓、水泵接合器按设计要求安装完毕,并已开通。
不同的水泵接合器设有明显的标志。
三、室内消防供水系统1、室内消防泵、给水管道、消火栓、消火栓箱及远程启泵按钮已按设计要求安装结束,并已开通使用;2、消火栓口的位置符合规范要求,能方便使用,出口压力小于0、5MPa,静压力大于0、07MPa;3、消火栓箱内水带、水枪、水喉按要求配全;其放置、接口的扎接能满足使用要求;4、室内消火栓立管在屋顶消防水箱内的接口位置符合要求;确保消防水量的技术措施已落实;5、系统的耐压、气密性试验已完成,其结果符合有关技术标准;6、每只室内消火栓箱的远程启泵按钮均能正常启动;7、屋顶试验消火栓进行实际放水试验,扬程、压力均能达到设计标准;主泵、备用泵能自动切换;8、消防泵、进出水管有明显色标。
9、根据验收计划,消防水系统需提前正式充水,验收日期之前相关给水排水设备与管路、水池、水箱应具备相应功能。
四、自动水喷淋系统1、喷淋头、湿式报警阀等的安装位置、数量、质量符合有关标准;主泵、备用泵能自动切换;2、喷淋系统与消防水箱相连的管道已接通,接口位置符合设计要求;确保消防水量的技术措施已落实;3、系统的耐压、气密性试验结果符合有关技术标准;4、每层喷淋末端放水阀放水试验时,水的流量、压力均能达到要求,湿式报警阀能直接启动消防泵;水流指示器能正常反馈信号,调试记录已制作完毕;5、系统已调试开通,灵敏度已调到设计运行指标,并已投入正常运行,调试开通报告已制作完毕;6、喷淋泵、进出水管有色标(标明高低区、喷淋管道及消火栓管道)。
消防检查验收标准

消防检查验收标准
消防检查验收标准主要包含以下几个方面:
1. 建筑物消防验收标准:消防通道和逃生通道应保持畅通,防火门应设置合理且有效。
消防电源、照明和报警设备应保持完好并能正常运行。
建筑物内外消防栓、灭火器等消防设施应设置合理且数量足够。
建筑物外立面应采用耐火材料。
2. 消防设备验收标准:火灾自动报警系统应能及时发出报警信号。
自动喷水灭火系统和自动喷水灭火器的灭火效果应符合要求。
气体灭火系统的灭火效果也应符合要求。
消防水泵、消防水箱等消防设备应能正常运行。
3. 消防工程质量验收标准:单位(子单位)工程所含分部(子单位)工程质量合格;单位(子单位)工程中涉及分部工程安全和功能的检验资料齐全;主要功能项目的抽查结果应符合相关专业质量验收规范的要求。
4. 消防验收材料审查:验收的内容包括资料审查、现场抽样检查和功能测试。
评审材料包括消防设施、电气消防技术试验合格证等。
5. 消防验收条件:申请当地消防验收的建设项目,应具备以下条件:有符合消防技术标准要求的完整的防火、防烟分隔带,无使用区域;部分使用的紧急出口和疏散楼梯应符合消防技术标准的要求;消防水源、消防电源符合消防技术标准和消防设计文件的要求。
请注意,以上标准可能会根据具体地区和具体情况有所不同,因此在实际操作中,请遵循当地的相关法律法规和规定。
装修施工合同的消防验收

装修施工合同的消防验收甲方(业主):________________地址:________________联系方式:________________乙方(施工方):________________地址:________________联系方式:________________根据《中华人民共和国消防法》、《建筑工程消防设计审查规范》等相关法律法规,为确保甲方装修工程符合消防要求,保障人民群众生命财产安全,甲乙双方经协商一致,就甲方装修工程消防验收事项达成如下合同:一、验收范围1. 甲方装修工程的消防设计应符合国家消防法律法规、消防技术标准和规范要求。
2. 甲方装修工程的消防设施、设备应按照消防设计文件进行施工,确保消防设施、设备的功能齐全、性能稳定。
3. 甲方装修工程的消防通道、安全出口、疏散指示等应符合消防技术标准和规范要求。
二、验收条件1. 消防设计文件应经消防部门审查合格。
2. 消防设施、设备应经消防部门验收合格。
3. 消防通道、安全出口、疏散指示等应经消防部门验收合格。
三、验收程序1. 甲方应按照消防设计文件组织施工,确保消防设施、设备、通道等符合消防要求。
2. 施工过程中,乙方应按照消防法律法规和甲方要求,做好施工现场的消防安全工作。
3. 消防设施、设备安装完毕后,甲方应向消防部门申请消防验收。
4. 消防部门对消防设施、设备、通道等进行验收,乙方应积极配合并提供相关资料。
5. 消防部门验收合格后,甲方应向乙方支付合同约定的消防验收费用。
四、验收费用1. 消防验收费用按甲方实际发生的费用计算,包括但不限于消防设计费、消防设施设备采购费、消防施工费等。
2. 乙方应按照甲方要求,提供相关消防验收资料,协助甲方完成消防验收。
3. 消防验收费用由甲方支付,乙方提供正规发票。
五、违约责任1. 甲方未按照消防设计文件组织施工,导致消防验收不合格的,应承担相应法律责任。
2. 乙方未按照消防法律法规和甲方要求施工,导致消防验收不合格的,应承担相应法律责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程消防验收需具备有基本条件:
1、土建部分:
①土建部分按经公安消防机构审核同意的设计施工完毕;
②防火墙、走道、房间分隔墙以及楼梯间、前室、消防中心、消防泵房、电气室等重要或危险性较大的房间墙已砌筑至结构楼板;
③电缆、管道井每层或每隔2-3层在穿越楼板处用相当于楼板耐火极限的非燃材料严密封堵;电缆、管道穿越墙、板处形成的孔隙已严密封堵;
④防火门的闭门器已安装调试完毕;周围消防通道已畅通。
2、室外消防给水
①建筑的消防给水系统与市政给水管网已按设计接通;
②室外消火栓、水泵接合器已安装完毕,并已开通。
不同功能的接合器设置明显的标志。
3、灭火系统:
①固定系统已按设计安装、调试完毕;调试报告已制作完毕;
②消防栓箱内水带、水枪、水喉已配全,其放置和水带接口的扎接能满足使用要求;
③消防泵的电源、主备泵的自切已到位;
④系统的色标已落实;
⑤自动灭水系统经专业机构检测,各项技术指标符合规范要求;
⑥按规范要求已配置灭火器。
4、火灾自动报警系统:
①系统已按设计安装、调试完毕;调试报告已制作完毕;
②消防中心具有直接强制启闭消防泵、防排烟风机的功能;
③系统的报警、联动控制、应急广播、消防通讯等功能经专业机构检测,均符合规范要求。
5、消防供电:
①重要设备的消防电源已按设计接通,并在消防泵、防排烟风机、消防电梯、事故照明等消防用电设备末端控制箱二路电源能自动切换。
应急发电机已调试,并投入运行;
②安全出口、走道均按规定装有安全出口及疏散指示标志灯,并已接通电源,投入正常使用。
6、防排烟系统:
①系统已按设计安装、调试完毕;
②风速、风压及排烟量经专业检测机构检测均达到设计指标。
7、安全管理:
①消防安全组织和自动消防系统操作人员已落实,并经培训合格持证;
②消防安全管理制度及应急方案已制定。
建筑工程消防验收需具备有基本条件:
(一)土建部分1、土建部分已按经消防监督部门审核同意的设计施工完毕;
⑴防火间距是否符合原设计要求;
⑵消防车道是否符合原设计要求;
⑶锅炉房、变压器室、发电机房、建筑的火灾扑救面、人员密集场所等应符合规范要求;
⑷丙类液体燃料和液化石油气燃料的设计是否符合规范要求;
⑸防火分区和防烟分区的划分是否符合规范要求;
⑹安全出口的设计不应少于两个;
⑺安全疏散距离是否符合规范要求;
⑻安全疏散宽度应经计算确定以符合规范要求;
⑼避难层、停机坪的设计应符合规范要求;
⑽疏散用楼梯间和楼梯的设计应符合规范要求;
⑾消防电梯的数量和设置应符合规范要求;
⑿防火阀、排烟口的数量和设置位置是否符合规范要求;
⒀防爆设计应符合规范要求;
2、防火墙、走道、房间分隔墙以及楼梯间、前室、消防中心、消防泵房、电气室等重要或危险性较大的房间墙已砌筑至结构楼板;
3、电缆、管道井按照规范要求每层或间隔2-3层在楼板处用相当于楼板耐火极限的不燃材料严密封堵;
电缆、管道穿过墙、板处形成的孔隙已严密封堵、非金属管道穿墙已采取了阻火措施;
4、防火门的闭门器已安装调试完毕;
(二)消防设施:
1、室外消防给水:
⑴建筑的消防给水系统与市政给水网已按设计接通;
⑵室外消火栓、水泵接合器已安装完毕并已开通不同功能的接合器设置明显的
标导;
2、固定灭火系统:
⑴系统已按设计安装、调试完毕;
调试报告已制作完毕;
⑵消火栓箱内水带、水枪、水喉已配全、其放置和水带接口的扎接能满足使用要求;
⑶消防泵的电源、主备泵的自切已到位;
⑷系统的色标已落实;
⑸系统经专业机构检测各项技术指标符合规范要求;
3、火灾报警控制系统⑴系统已按设计安装、调试完毕;
⑵消防中心具备强制启毕消防泵、喷淋泵、防排烟风机的功能;
⑶系统的报警、联动控制、应急广播、消防通讯等功能经专业机构检测、均符合规范要求;
4、防排烟:
⑴系统已按设计按装、调试完毕;
⑵风速、风压及排烟量经专业机构检测均达到设计指标;
(三)消防供电1、落实设计供电要求;
2、重要设备的消防电源已按设计接通并在消防泵、喷淋泵、防排烟风机、消防电梯、事故照明等消防用电设备末端控制箱二路电源能自动切换,应急发电机已调试并投入运行;
3、安全出口、走道均按规定装有安全出口及疏散指示标志灯并接通电源投入正常使用;
(四)安全管理1、消防安全管理组织和人员已落实;
2、消防安全管理制度及应急方案已完善;
3、自动消防设施维修保养委托协议已签订。
