电梯基坑防水Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电梯基坑防水施工方案一、编制依据1、职教园四里安置区(一期)工程施工方案2、职教园四里安置区(一期)工程室内电梯施工图纸3、《地下室防水工程质量验收规范》GB50208-20114、《地下建筑防水构造》10J3015、《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况本工程职教园四里安置区工程住宅楼共24栋,小区内仅住宅部分有室内电梯,室内电梯共69部,按照施工图纸及电梯安装单位要求,室内电梯基坑要采取防水措施。
由于现场主体结构施工完成,室内回填土已全部完成,电梯基坑防水在基坑内施工。
三、防水材料的选择1、电梯基坑防水在基坑内施工,防水材料粘结在背水面,在背水面防水材料不得使用柔性防水材料,防水材料要选择背水面所使用的防水材料。
2、背水面可施工的防水材料共三种:(1)、水性涂抹材料(2)、掺合有防水剂的砂浆和及混凝土(3)、水泥基渗透结晶防水涂料3、由于电梯基坑所处环境属于潮湿类,水性涂料在刚刚施工完成后在潮湿、有水侵入的环境下不能有效的起到防水作用。
掺合有防水剂的砂浆根据现场实际情况,以及现场砂浆搅拌过程中控制情况,对于配合比的控制容易出现较大偏差,使防水砂浆材料不能很好的起到防水效果。
水泥基防水涂料在本工程中地下室外墙已经使用,施工操作均有专业厂家进行,对已经施工完成的部分检查防水效果,没有出现漏水现象。
综合以上因素,对于电梯基坑内防水涂料选用水泥基防水涂料,具体施工做法为:水泥基渗透结晶防水涂料粉刷3遍+10厚防水砂浆保护层四、施工部署1、施工准备1.1、机具准备清理防水基层的施工工具:手推车、铁锹、扫帚、手锤、抹布等。
涂料取料配料工具:橡胶刮板、磅秤、搅拌桶、搅拌器等、材料准备、69部电梯基坑防水涂料总涂刷面积约为平方米。
、防水材料包装、贮存、保管应符合规定要求。

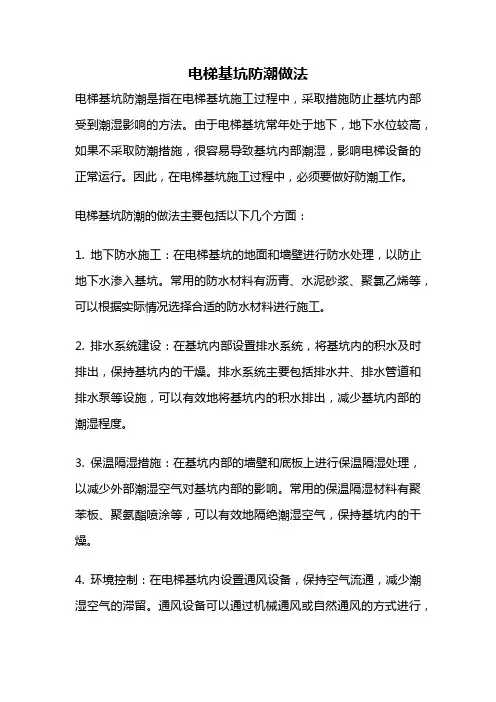

电梯基坑防潮做法

电梯基坑防潮做法电梯基坑防潮是指在电梯基坑施工过程中,采取措施防止基坑内部受到潮湿影响的方法。
由于电梯基坑常年处于地下,地下水位较高,如果不采取防潮措施,很容易导致基坑内部潮湿,影响电梯设备的正常运行。
因此,在电梯基坑施工过程中,必须要做好防潮工作。
电梯基坑防潮的做法主要包括以下几个方面:1. 地下防水施工:在电梯基坑的地面和墙壁进行防水处理,以防止地下水渗入基坑。
常用的防水材料有沥青、水泥砂浆、聚氯乙烯等,可以根据实际情况选择合适的防水材料进行施工。
2. 排水系统建设:在基坑内部设置排水系统,将基坑内的积水及时排出,保持基坑内的干燥。
排水系统主要包括排水井、排水管道和排水泵等设施,可以有效地将基坑内的积水排出,减少基坑内部的潮湿程度。
3. 保温隔湿措施:在基坑内部的墙壁和底板上进行保温隔湿处理,以减少外部潮湿空气对基坑内部的影响。
常用的保温隔湿材料有聚苯板、聚氨酯喷涂等,可以有效地隔绝潮湿空气,保持基坑内的干燥。
4. 环境控制:在电梯基坑内设置通风设备,保持空气流通,减少潮湿空气的滞留。
通风设备可以通过机械通风或自然通风的方式进行,有效地保持基坑内的空气清新,减少潮湿程度。
5. 使用防潮材料:在电梯基坑内使用防潮材料,如防潮地板、防潮涂料等,可以有效地减少基坑内的潮湿程度。
防潮材料具有良好的防潮性能,可以有效地隔绝潮湿空气对基坑的影响。
电梯基坑防潮的做法可以有效地保护电梯设备,延长其使用寿命,提高运行效率。
在电梯基坑施工过程中,务必要注意防潮工作的重要性,合理选择防潮措施,确保基坑内的干燥环境。
这样可以保证电梯设备的正常运行,提高电梯使用的安全性和舒适性。
电梯基坑防潮的做法是非常重要的。
通过地下防水施工、排水系统建设、保温隔湿措施、环境控制和使用防潮材料等措施,可以有效地防止基坑内部受潮湿影响,保证电梯设备的正常运行。
在电梯基坑施工中,务必要重视防潮工作,确保基坑内的干燥环境,提高电梯使用的安全性和舒适性。
加装电梯基坑防水施工方案

一、工程概况本工程为加装电梯基坑防水施工,施工地点位于XX小区XX栋楼,电梯基坑尺寸为5m×4m×3m,基坑深度为3m。
根据现场地质条件和设计要求,本工程采用水泥砂浆防水、柔性防水卷材防水相结合的防水方案。
二、施工准备1. 材料准备:水泥、砂、防水砂浆、防水卷材、密封膏、防水剂等。
2. 施工工具:水泥砂浆搅拌机、抹子、铲刀、卷尺、刷子、切割机等。
3. 人员准备:防水施工人员、质检人员、安全员等。
三、施工工艺及流程1. 施工工艺(1)水泥砂浆防水层施工1)基层处理:对基坑底部及四周进行清理,确保无杂物、油污、浮土等。
2)防水砂浆配制:按照水泥:砂:防水剂=1:2:0.02的比例配制防水砂浆。
3)防水砂浆抹面:分层抹面,每层厚度为20mm,共抹3层。
(2)柔性防水卷材防水层施工1)基层处理:对水泥砂浆防水层进行清理,确保无浮土、油污等。
2)卷材铺设:将防水卷材按照设计要求铺设在基坑底部及四周。
3)搭接处理:卷材搭接宽度为100mm,搭接处涂刷密封膏。
4)收尾处理:对防水层进行收尾处理,确保防水层无破损、裂缝等。
2. 施工流程(1)基坑底部清理(2)防水砂浆抹面(3)防水卷材铺设(4)搭接处理(5)收尾处理四、质量控制1. 材料验收:确保防水材料符合设计要求,并经复试合格。
2. 施工过程控制:严格按照施工工艺进行施工,确保防水层质量。
3. 质量检测:防水层施工完成后,进行质量检测,确保防水层无渗漏。
4. 验收标准:防水层施工完成后,经质检部门验收合格后方可进行后续施工。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员必须佩戴安全帽、手套等防护用品。
3. 施工过程中,注意防止高空坠落、物体打击等安全事故的发生。
4. 施工完成后,对施工现场进行清理,确保无安全隐患。
六、环境保护措施1. 施工过程中,对施工现场进行围挡,防止扬尘污染。
2. 施工过程中,对污水进行处理,确保达标排放。
电梯基坑防水

电梯基坑防水施工方案一、编制依据1、职教园四里安置区(一期)工程施工方案2、职教园四里安置区(一期)工程室内电梯施工图纸3、《地下室防水工程质量验收规范》GB50208-20114、《地下建筑防水构造》10J3015、《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况本工程职教园四里安置区工程住宅楼共24栋,小区内仅住宅部分有室内电梯,室内电梯共69部,按照施工图纸及电梯安装单位要求,室内电梯基坑要采取防水措施。
由于现场主体结构施工完成,室内回填土已全部完成,电梯基坑防水在基坑内施工。
三、防水材料的选择1、电梯基坑防水在基坑内施工,防水材料粘结在背水面,在背水面防水材料不得使用柔性防水材料,防水材料要选择背水面所使用的防水材料。
2、背水面可施工的防水材料共三种:(1)、水性涂抹材料(2)、掺合有防水剂的砂浆和及混凝土(3)、水泥基渗透结晶防水涂料3、由于电梯基坑所处环境属于潮湿类,水性涂料在刚刚施工完成后在潮湿、有水侵入的环境下不能有效的起到防水作用。
掺合有防水剂的砂浆根据现场实际情况,以及现场砂浆搅拌过程中控制情况,对于配合比的控制容易出现较大偏差,使防水砂浆材料不能很好的起到防水效果。
水泥基防水涂料在本工程中地下室外墙已经使用,施工操作均有专业厂家进行,对已经施工完成的部分检查防水效果,没有出现漏水现象。
综合以上因素,对于电梯基坑内防水涂料选用水泥基防水涂料,具体施工做法为:水泥基渗透结晶防水涂料粉刷3遍+10厚防水砂浆保护层四、施工部署1、施工准备1.1、机具准备清理防水基层的施工工具:手推车、铁锹、扫帚、手锤、抹布等。
涂料取料配料工具:橡胶刮板、磅秤、搅拌桶、搅拌器等、材料准备69部电梯基坑防水涂料总涂刷面积约为平方米。
防水材料包装、贮存、保管应符合规定要求。
防水材料必须具备出厂合格证及相关资料说明,且主要材料施工前进行见证送检、人员准备为确保质量,防水工程必有由专业防水队伍进行施工,现场防水施工不得少于10人,防水施工以3-4人为小组较为适宜。
电梯基坑四周防水进水的措施

电梯基坑四周防水进水的措施你能想象一下,到了夏天,电梯基坑四周那一片小池塘吗?嗯,这可不是水族馆的水,而是从基坑里渗进来的雨水。
基坑一旦进水,地面湿滑不说,还容易影响施工进度。
更别提那些施工人员了,湿漉漉的环境做活儿,能不麻烦吗?而且基坑如果长期浸泡在水里,钢筋铁骨都会变得“软趴趴”,长此以往,项目的安全性可真是让人捏一把汗。
所以,咱得好好想办法,防止水进来,才能确保万无一失。
防水这事儿,得从源头抓起。
你想,既然是基坑四周进水,那是不是就得从防止雨水渗透开始?简单说,就是要在基坑四周设置一层防水膜,或者防水涂料。
这东西,听起来很简单,但可得注意施工的质量。
不然,涂得再好,也可能因为某个小地方的瑕疵,水就悄悄地渗进来了。
防水涂料得选对,材料的厚度也不能马虎,一定得让它在基坑周围形成一层牢牢的“防护罩”,就像我们人穿的雨衣,不能漏水啊。
除了涂料防水,咱们还可以采取排水措施。
毕竟,天有不测风云,万一下个大暴雨,基坑周围积水成了“湖泊”,那可是大麻烦。
你想想,要是水滞留在基坑四周,日积月累,不仅是防水涂料会被冲刷掉,基坑周围的土壤也会变得松软,严重了,连结构都可能不稳定。
怎么解决?排水系统必须得搭建。
打个比方,就像给基坑装个“排水口袋”,让水有地方去,而不是在基坑里“泡澡”不走。
一般来说,咱们可以在基坑周围打上排水管,或者安装一些集水井,把雨水引流出去。
不过,说到这里,咱可得警惕一个问题。
排水管虽然可以排水,但如果没有定期清理,管道里面可就容易积水,最后变成“积水池”,这不又成了反作用力吗?这就要求施工方要定期检查排水系统,确保它通畅无阻,水流顺畅。
再有一个妙招,咱们可以在基坑四周设置挡水板。
这个东西,大家平时见得比较少,感觉好像很专业,其实一点都不复杂。
它就是在基坑四周用一些铁板、混凝土墙或者塑料板挡住水流,水一来,它就给拦住了。
挡水板的高度要足够,防止雨水通过边缘进入基坑。
这种措施往往和其他排水、隔水的手段一起配合使用,效果就更好。
电梯基坑防水)

电梯基坑防水施工方案一、编制依据 (2)二、工程概况 (2)三、防水材料的选择 (2)四、施工部署 (3)1、施工准备 (3)2、施工安排 (4)五、施工技术措施 (4)1、施工工艺 (4)2、施工步骤 (4)3、施工过程中要注意的问题 (5)六、确保工程质量的措施 (6)1、工程质量目标 (6)2、工程验收程序 (6)3、工程质量保证措施 (6)4、落实岗位责任制 (7)七、确保安全文明施工措施 (7)1、安全生产组织管理措施 (7)2、文明施工组织措施 (8)一、编制依据1、职教园四里安置区(一期)工程施工方案2、职教园四里安置区(一期)工程室内电梯施工图纸3、《地下室防水工程质量验收规范》GB50208-20114、《地下建筑防水构造》10J3015、《建筑工程施工质量验收统一标准》GB50300-2013二、工程概况本工程职教园四里安置区工程住宅楼共24栋,小区内仅住宅部分有室内电梯,室内电梯共69部,按照施工图纸及电梯安装单位要求,室内电梯基坑要采取防水措施。
由于现场主体结构施工完成,室内回填土已全部完成,电梯基坑防水在基坑内施工。
三、防水材料的选择1、电梯基坑防水在基坑内施工,防水材料粘结在背水面,在背水面防水材料不得使用柔性防水材料,防水材料要选择背水面所使用的防水材料。
2、背水面可施工的防水材料共三种:(1)、水性涂抹材料(2)、掺合有防水剂的砂浆和及混凝土(3)、水泥基渗透结晶防水涂料3、由于电梯基坑所处环境属于潮湿类,水性涂料在刚刚施工完成后在潮湿、有水侵入的环境下不能有效的起到防水作用。
掺合有防水剂的砂浆根据现场实际情况,以及现场砂浆搅拌过程中控制情况,对于配合比的控制容易出现较大偏差,使防水砂浆材料不能很好的起到防水效果。
水泥基防水涂料在本工程中地下室外墙已经使用,施工操作均有专业厂家进行,对已经施工完成的部分检查防水效果,没有出现漏水现象。
综合以上因素,对于电梯基坑内防水涂料选用水泥基防水涂料,具体施工做法为:水泥基渗透结晶防水涂料粉刷3遍+10厚防水砂浆保护层四、施工部署1、施工准备1.1、机具准备清理防水基层的施工工具:手推车、铁锹、扫帚、手锤、抹布等。
电梯井坑防水方案

工程
电梯井基坑内防水处理方案
一、渗水现象
本工程四个电梯井坑内壁均有不同程度地下水渗透现象,井壁表面潮湿,但渗水量不大,坑底可见少量积水。
地下水位在-0.6m以下部位。
二、处理方法
拟在井壁四周和坑底焊接安装10mm厚聚丙烯挤出板(即PP板),板壁距离原井道内壁20mm空隙,待PP板所有拼缝热熔坡口焊接完成后再在板后20mm空隙内注入JS复合防水材料,直至将空隙全部填充饱满。
待其固化后可形成由JS复合防水层和聚丙烯挤出板二道防水保护。
三、具体施工步骤
1、将井坑内杂物拆除,井壁清理干净,坑底用水泥砂浆找平。
2、根据坑底和井壁尺寸,分块切割完成PP板材,凡需进行热熔焊接的PP板拼缝边切割成45°角坡口,以确保热熔焊接质量。
3、先安装底板,再依次安装立板,将尺寸和垂直度调整好以后开始焊接,直至全部PP板焊接完成。
4、用环氧树脂胶纵横向粘贴50mm宽间距500mm加劲肋。
5、安装JS-I型液体:水泥粉:水=10:7:2的比例充分搅拌均匀,沿PP 板背后缝隙(约20mm宽)注入,直至将缝隙全部填充饱满。
填充时可在PP板上用橡皮锤轻轻敲击PP板,以确保注入的防水材料能填充饱满密实。
四、附图。
建筑电梯井底坑防水做法

建筑电梯井底坑防水措施【摘要】:电梯井底坑渗水是非常严重的问题,直接影响着电梯的正常应用,严重情况下还会影响到电梯运行的安全性,所以需要明确电梯井出现渗水问题的原因所在,在此基础上采取相应措施进行防水。
针对此,本文主要分析建筑电梯井底坑渗水原因所在,同时提出相应的防水措施,希望能够对建筑电梯井防水起到一定参考。
【关键词】:建筑电梯井;底坑;防水措施1 电梯井渗水原因分析电梯井渗水是一个常见的问题,通常由以下几个主要原因引起:(1)混凝土质量不佳如果在浇筑混凝土前,基坑中的积水没有被彻底清除,混凝土就会在水中凝固,这会导致混凝土内部产生疏松结构、蜂窝麻面以及孔洞等缺陷。
这些缺陷会成为水分渗透的通道,特别是在地下水位较高的情况下,地下水压力会促使水分通过这些孔洞和疏松处渗入电梯井中;混凝土在浇筑过程中如果没有得到充分的振捣,内部的空气和水分无法排出,同样会产生蜂窝状结构和孔洞。
这些孔洞不仅降低了混凝土的强度,也为水分提供了渗透的机会;如果电梯井底板先做防水层,再浇筑侧壁混凝土墙,可能会因为施工顺序不当或施工技术不到位导致底板与侧壁之间的连接不够紧密。
这种情况下,即使底板做了防水处理,由于底板与侧壁之间存在缝隙,水分仍然能够从这些断层处渗入电梯井;随着时间的推移,混凝土可能会因为温差变化、地基沉降等因素出现裂缝。
裂缝为水分提供了新的渗透路径,特别是在地下水位较高的地区,地下水会通过这些裂缝进入电梯井。
(2)防水层失效引发的渗水防水层失效是导致电梯井渗水的一个常见原因。
防水层的作用是在电梯井的墙壁和底板上形成一道屏障,以阻止地下水或其他水源渗透到电梯井内部。
如果防水层在施工过程中没有严格按照规定操作,例如涂层厚度不够、涂覆不均匀或存在空鼓等问题,那么防水层的性能就会受到影响。
施工时未正确处理接缝、阴阳角等细节部位,也会导致防水层出现薄弱环节;使用不适合的防水材料或质量低劣的产品,随着时间的推移,这些材料可能会老化、开裂或失去弹性,从而失去防水功能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电梯基坑防水施工方案
一、编制依据 (1)
二、工程概况 (1)
三、防水材料的选择 (1)
四、施工部署 (2)
1、施工准备 (2)
2、施工安排 (2)
五、施工技术措施 (2)
1、施工工艺 (2)
2、施工步骤 (2)
3、施工过程中要注意的问题 (3)
六、确保工程质量的措施 (3)
1、工程质量目标 (3)
2、工程验收程序 (3)
3、工程质量保证措施 (3)
4、落实岗位责任制 (4)
七、确保安全文明施工措施 (4)
1、安全生产组织管理措施 (4)
2、文明施工组织措施 (4)
一、编制依据
1、职教园四里安置区(一期)工程施工方案
2、职教园四里安置区(一期)工程室内电梯施工图纸
3、《地下室防水工程质量验收规范》GB50208-2011
4、《地下建筑防水构造》10J301
5、《建筑工程施工质量验收统一标准》GB50300-2013
二、工程概况
本工程职教园四里安置区工程住宅楼共24栋,小区内仅住宅部分有室内电梯,室内电梯共69部,按照施工图纸及电梯安装单位要求,室内电梯基坑要采取防水措施。
由于现场主体结构施工完成,室内回填土已全部完成,电梯基坑防水在基坑内施工。
三、防水材料的选择
1、电梯基坑防水在基坑内施工,防水材料粘结在背水面,在背水面防水材料不得使用
柔性防水材料,防水材料要选择背水面所使用的防水材料。
2、背水面可施工的防水材料共三种:
(1)、水性涂抹材料
(2)、掺合有防水剂的砂浆和及混凝土
(3)、水泥基渗透结晶防水涂料
3、由于电梯基坑所处环境属于潮湿类,水性涂料在刚刚施工完成后在潮湿、有水侵入的环
境下不能有效的起到防水作用。
掺合有防水剂的砂浆根据现场实际情况,以及现场砂浆搅拌过程中控制情况,对于配合比的控制容易出现较大偏差,使防水砂浆材料不能很好的起到防水效果。
水泥基防水涂料在本工程中地下室外墙已经使用,施工操作均有专业厂家进行,对已经施工完成的部分检查防水效果,没有出现漏水现象。
综合以上因素,对于电梯基坑内防水涂料选用水泥基防水涂料,
具体施工做法为:水泥基渗透结晶防水涂料粉刷3遍+10厚防水砂浆保护层
四、施工部署
1、施工准备
1.1、机具准备
清理防水基层的施工工具:手推车、铁锹、扫帚、手锤、抹布等。
涂料取料配料工具:橡胶刮板、磅秤、搅拌桶、搅拌器等
1.2、材料准备
1.2.1、69部电梯基坑防水涂料总涂刷面积约为1325.48平方米。
1.2.2、防水材料包装、贮存、保管应符合规定要求。
1.2.3、防水材料必须具备出厂合格证及相关资料说明,且主要材料施工前进行见证送检1.3、人员准备
为确保质量,防水工程必有由专业防水队伍进行施工,现场防水施工不得少于10人,防水施工以3-4人为小组较为适宜。
2、施工安排
2.1、根据现场实际情况,电梯基坑首先施工1-4#、10#楼基坑防水。
其次施工5#、11#、12#、16#、21#基坑防水,后续基坑防水施工根据现场实际情况确定。
2.2、电梯基坑清理(1-4#、10#) 1.5工作日
电梯基坑清理(剩余各楼) 3工作日
电梯基坑防水(1个基坑) 0.2工作日
防水保护层(1个基坑) 0.5工作日
2.3、电梯安装施工要待防水砂浆保护层达到有效强度以后方可进入电梯安装。
五、施工技术措施
1、施工工艺
清理基层→细部节点部位附加层施工→第一次涂刷水泥基防水涂料→第二次涂刷水泥基防水涂料→第三次涂刷水泥基防水涂料→检查修理→组织验收→防水砂浆保护层施工
2、施工步骤
(1)施工前准备:先对基面清理干净,检查是否干燥、无明水。
阴角部位使用砂浆作成半径50mm小圆弧。
(2)将水泥基涂料与组份1:1.5的比例慢慢加入液料容器中,并用电动搅拌器搅拌,搅拌时间约为5分钟,搅拌要均匀细腻,不含团粒状的混合物。
(3)对阴角,排水管等薄弱部位立面及平面各300mm范围内作防水加强层,采用增加该处涂料防水层厚度(加涂两遍)
(4)、涂刷第一道涂膜:在前一道底胶层固化并干燥后,应先检查有部位没有涂刮到位,如全部涂刷到位,即可涂刷第一层涂膜;如有空缺部分,则应补刷涂膜,然后进行第一层涂膜施工。
涂刮第一层涂膜防水材料,可用塑料或橡皮刮板均匀涂刮,力求厚度一致,单层控制在0.5∽1mm之间。
(5)、涂刮第二道涂膜:第一道涂膜固化后(手摸防水层不粘手),即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,厚度控制在0.5∽1mm之间。
(6)、涂刮第三道涂膜:方法同第二道,但刮方向应与第二道的涂刮方向相垂直,厚度控制在0.5∽1mm之间。
最后总体厚度为2mm。
(7)、每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~50mm。
(8)防水涂料施工完成,待干燥后进行验收,验收合格后方可进行防水保护层的施工。
(9)、防水保护层为10厚防水砂浆,防水砂浆为1:2水泥砂浆(内掺合5%防水剂)。
3、施工过程中要注意的问题
(1)、气孔、气泡;材料搅拌方式及搅拌时间未使材料拌合均匀;施工时应采用功率、转速较高(100-500r/min)的搅拌器。
另一个原因是基层处理不洁净,做涂膜前应仔细清理基层,不得有浮砂和灰尘,基层上更不应有孔隙,涂膜各层出现的气孔应按工艺要求用橡胶刮板进行处理刮平。
(2)、冬季施工温度时间控制。
由于水泥基防水涂料在硬化过程中经历零下温度后防水效果会明显减弱,所以在现场实际施工过程中要注意施工时间以及施工温度的测量。
参照天气预报以及现场实际温度测量情况合理安排施工时间。
在水泥基硬化过程中温度突然降低的情况下要采取保温措施。
(3)、起鼓:基层有起皮、起砂。
开裂、不干燥,使涂膜粘结不良;基层施工应认真操作、养护、待基层干燥后,先涂底层涂料,固化后,再按防水层施工工艺逐层涂刷。
(4)、破损:涂膜防水层分层施工过程中或全部涂膜施工完,未等涂膜固化就上人操作活动,或放置工具材料等,将涂膜碰坏、划伤。
施工中应保护涂膜的完整。
六、确保工程质量的措施
1、工程质量目标
本工程施工质量目标按照《施工质量验收统一标准》以及《地下防水施工验收规范》,一次验收合格。
2、工程验收程序
专业施工队伍自检合格报项目技术部质检员验收
报监理单位进行验收
3、工程质量保证措施
(1)、材料、半成品必须有合格证或材质证明、检验报告,经甲方和监理核验确认后方可使用,不允许不合格产品投入工程使用。
(2)、涂膜应多遍完成,涂刷应待前遍涂层干燥成膜后进行。
(3)、每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~50mm。
(4)、涂料防水层的施工缝(甩槎)应注意保护,搭接缝宽度应大于100mm,接涂前应将其
甩茬表面处理干净。
(5)、涂刷程序应先做阴角处、穿墙管道等部位的涂料加强层,后进行大面积涂刷;(6)、严格质量检查验收,各施工小组在自检、互检基础上,进行交接检查,上道工序不合格决不允许进行下道工序施工。
(7)、开工前技术负责人组织对现场操作人员进行技术及进度交底,做到对工程操作及进度心中有数。
4、落实岗位责任制
认真落实各种责任制,使各级管理人员及全体施工人员职责分明,做好工序交接工作,上道工序要对下道工序负责,下道工序要对上道工序进行复核,上道工序不合格,下道工序不施工,使工程质量始终保持在优良状态。
七、确保安全文明施工措施
1、安全生产组织管理措施
(1)、本工程安全生产组织管理由项目经理负责制,安全负责人管理,专职安全员具体管理,本工程配备专职安全员2人,以确保本分项工程的顺利施工。
(2)、建立以安全生产责任制为核心的各项安全管理制度。
对入场工人进行专项安全教育,对各施工小组进行专项安全技术交底,使施工人员有足够的安全意识,以及采取合理的安全防护措施。
(3)、严格监督检查,消除安全隐患。
项目部每周定期检查、平时抽查:对发现的安全隐患印发安全隐患整改通知,由安全负责人监督,安全员具体负责,施工班组进行整改。
(4)、施工用电应符合《施工现场临时用电安全技术规范》及其他用电规范的要求,专人负责用电机具的施工,常检修用电机具,防止漏电。
施工现场需要临时用电等要由临电工进行接线,严禁施工班组私拉乱接。
2、文明施工组织措施
(1)、安全标志:充分和正确使用安全标志,布置适当的安全语,在明显部位设置安全警示标语。
(2)、所有材料进场后要统一进行堆放,码放整齐。
(3)、施工人员进入现场要佩戴统一标识的安全帽,在施工过程中要佩戴相应防护用品。
