一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2013)2. 《建筑工程施工现场供电安全规范》(GB50194-93)3. 《通用用电设备配电设计规范》(GB50055-93)4. 《供配电系统设计规范》(GB50052-95)二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 施工周期:XX个月三、临时用电需求1. 临时用电负荷:XXkW2. 临时用电设备:XX台3. 临时用电线路:XX米四、临时用电组织设计1. 施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。

2. 施工现场临时用电组织设计应包括以下内容:(1)现场勘测:对施工现场进行实地勘测,了解施工现场的供电条件、用电需求及施工环境。

(2)确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向。

(3)进行负荷计算:根据施工进度、用电设备容量、安全系数等因素,确定临时用电负荷。

(4)选择变压器:根据临时用电负荷,选择合适的变压器。

(5)设计配电系统:包括配电线路、配电装置、接地装置、防雷装置等。

(6)绘制临时用电工程图纸:主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图等。

(7)确定防护措施:针对施工现场的实际情况,制定相应的防护措施。

(8)制定安全用电措施和电气防火措施:确保施工现场临时用电安全。

五、临时用电施工1. 临时用电工程图纸应单独绘制,临时用电工程应按图施工。

2. 临时用电组织设计及变更时,必须履行编制、审核、批准程序。

3. 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

六、安全用电技术措施1. 保护接地:对临时用电设备进行接地,确保人身安全。

2. 保护接零:对临时用电设备进行接零,降低触电风险。

3. 设置漏电保护器:对临时用电设备进行漏电保护,防止触电事故。

临时用电施工方案(范本)

临时用电施工方案(范本)

临时用电施工方案(范本)一、工程概况本工程为某建设项目临时用电施工,主要包括施工现场的临时用电线路敷设、配电系统安装及用电设备的接入。

工程范围涵盖整个建设项目施工现场,工程周期预计为6个月。

以下针对临时用电施工过程中的关键环节,制定详细的施工方案。

二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理部门和责任人,严格执行国家及地方相关用电安全管理规定。

2. 用电负荷:根据施工现场实际需求,合理计算用电负荷,确保电力系统稳定运行。

3. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备安全可靠。

4. 用电记录:建立用电记录制度,定期对用电量、用电负荷等进行监测和记录,为用电管理提供依据。

三、电工1. 人员配置:根据工程规模和用电需求,配备足够数量的专业电工,负责施工现场的临时用电施工、维护和管理。

2. 资质要求:电工需具备相应的职业资格证书,熟悉国家及地方相关用电安全管理规定。

3. 培训与考核:对电工进行定期培训,提高其专业技能和安全意识,确保施工安全。

4. 工作职责:明确电工的工作职责,包括临时用电线路敷设、设备接线、日常检查、维修等。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工现场的人员、设备与带电体之间保持安全距离。

2. 防护措施:a. 对施工现场的高压线路进行绝缘处理,避免发生触电事故。

b. 在危险区域设置警示标志,提醒施工人员注意安全。

c. 定期检查防护设施,确保其完好有效。

d. 加强对施工人员的安全教育培训,提高安全意识。

五、电缆线路1. 线路设计:根据施工现场的实际用电需求,合理设计电缆线路,确保线路安全、经济、合理。

a. 选择合适的电缆类型和规格,满足用电负荷要求。

b. 确定电缆线路的敷设方式,包括架空、直埋、电缆沟等。

c. 确保电缆线路的敷设路径避免交叉和干扰,减少故障发生。

2. 敷设要求:a. 电缆敷设前应进行外观检查,确认无损伤、缺陷。

工地临时供电计算书

工地临时供电计算书

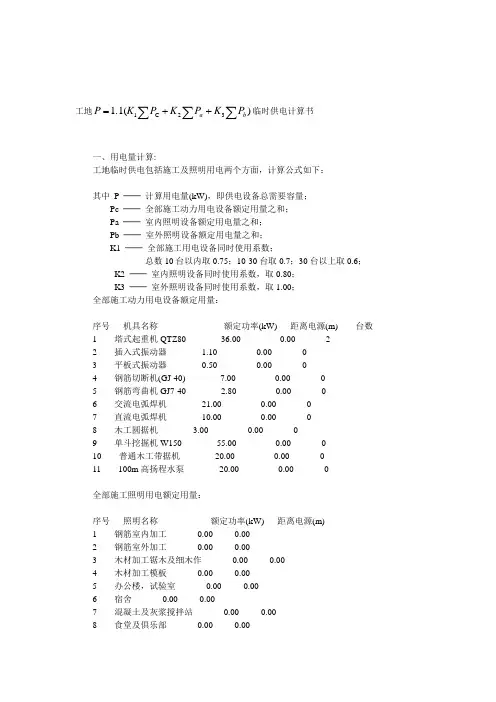

工地)1.1(32C 1∑∑∑++=b a P K P K P K P 临时供电计算书一、用电量计算:工地临时供电包括施工及照明用电两个方面,计算公式如下:其中 P ── 计算用电量(kW),即供电设备总需要容量;Pc ── 全部施工动力用电设备额定用量之和;Pa ── 室内照明设备额定用电量之和;Pb ── 室外照明设备额定用电量之和;K1 ── 全部施工用电设备同时使用系数;总数10台以内取0.75;10-30台取0.7;30台以上取0.6; K2 ── 室内照明设备同时使用系数,取0.80;K3 ── 室外照明设备同时使用系数,取1.00;全部施工动力用电设备额定用量:-------------------------------------------------------------序号 机具名称 额定功率(kW) 距离电源(m) 台数 1 塔式起重机QTZ80 36.00 0.00 22 插入式振动器 1.10 0.00 03 平板式振动器 0.50 0.00 04 钢筋切断机(GJ-40) 7.00 0.00 05 钢筋弯曲机GJ7-40 2.80 0.00 06 交流电弧焊机 21.00 0.00 07 直流电弧焊机 10.00 0.00 08 木工圆据机 3.00 0.00 09 单斗挖掘机W150 55.00 0.00 010 普通木工带据机 20.00 0.00 011 100m 高扬程水泵 20.00 0.00 0-------------------------------------------------------------全部施工照明用电额定用量:-------------------------------------------------------------序号 照明名称 额定功率(kW) 距离电源(m)1 钢筋室内加工 0.00 0.002 钢筋室外加工 0.00 0.003 木材加工锯木及细木作 0.00 0.004 木材加工模板 0.00 0.005 办公楼,试验室 0.00 0.006 宿舍 0.00 0.007 混凝土及灰浆搅拌站 0.00 0.008 食堂及俱乐部 0.00 0.009 设备安装加工厂0.00 0.0010 混凝土浇筑工程0.00 0.0011 警卫照明1000W/km 0.00 0.0012 混凝土及灰浆搅拌站0.00 0.0013 设备堆放,砂石,木材,钢筋0.00 0.0014 车辆行人主要干道0.00 0.0015 夜间运料0.00 0.00-------------------------------------------------------------本例计算中K1=0.75;K2=0.80;K3=1.00;经过计算得到P = 54.00kW。

施工现场临时用电的电源线路容量计算方法

施工现场临时用电的电源线路容量计算方法

施工现场临时用电的电源线路容量计算方法施工现场临时用电是指在建筑工地、道路施工等工程现场临时供电所需的电源线路容量计算方法。

为确保施工现场用电的安全性和可靠性,必须合理计算电源线路的容量,以满足工地的用电需求。

本文将介绍施工现场临时用电的电源线路容量计算方法。

一、施工现场临时用电容量的计算原则在计算施工现场临时用电容量时,需要遵循以下原则:1. 根据施工现场的实际情况确定用电设备的种类和数量,包括施工机械、照明设备、动力设备等。

2. 根据用电设备的特性和用电负荷,确定每个设备的额定功率或电流。

3. 按照用电设备的最大运行数量和同时运行的原则,计算出施工现场的总用电容量。

4. 根据现场用电设备的分布情况和电源线路的长度,计算出各个分支线路的电流负载。

5. 根据电线的截面积和安全系数,确定电线的规格。

二、施工现场临时用电容量的计算步骤根据上述原则,施工现场临时用电容量的计算步骤如下:1. 确定用电设备种类和数量:根据施工现场的实际情况,确定所需的用电设备种类和数量,例如施工机械、照明设备、动力设备等。

2. 计算每个设备的额定功率或电流:查阅设备的规格说明书或相关资料,确定每个设备的额定功率或电流。

3. 计算施工现场的总用电容量:将每个设备的额定功率或电流相加,得到施工现场的总用电容量。

4. 计算各个分支线路的电流负载:根据现场用电设备的分布情况,将施工现场分为若干个区域或分支线路,并将各个设备的电流负载按照需要的同时运行数进行计算。

5. 确定电线规格:根据电线的长度、电流负载和安全系数等因素,确定电线的截面积和规格。

三、举例说明以某施工现场为例,假设需供应照明设备、动力设备和施工机械共计30台。

根据规格书得知照明设备的额定功率为100W/台,动力设备的额定功率为2000W/台,施工机械的额定功率为5000W/台。

在正常情况下,照明设备和动力设备均同时运行,而施工机械最多同时运行10台。

计算总用电容量:30台照明设备 × 100W/台 = 3000W30台动力设备 × 2000W/台 = 60000W10台施工机械 × 5000W/台 = 50000W总用电容量 = 3000W + 60000W + 50000W = 113000W由于电源线路的长度为100米,采用铜芯电线,根据相关电气规范和安全系数,需要选用4.0平方毫米的电线。

施工临时用电负荷计算方法

施工临时用电负荷计算方法

施工临时用电负荷计算方法施工手册Pjs1=KxXPeQjs1=Pjs×tgΦSjs=(P2+Q2)1/21塔式起重机组塔式起重机组为10台塔吊,其中QTZ5010型号9台,35KW/台;QTZ40型号1台,25KW/台,即Pe1=435KW0查表得Kx=O.3 C0SΦ=0.7tgΦ=1.02塔吊有功功率:Pjs1=KxXPe1=O.3×435=130.5KW塔吊无功功率:Qjs1=Pjs1×tgΦ=130.5×1.02=133.I1KVA2振捣组(插入式振动棒、平板式振动器)振捣组为插入式振动棒10根,每根1.1KW,平板振动器2根,每根1.5KW,共计10×1.1+2×1.5=14KW,即Pe2=14KWo查表得Kx=O.7COSΦ=O.7tgΦ=1.02振捣组有功功率:Pjs2=Kx×Pe2=0.7×14=9.8KW振捣组无功功率:Qjs2=Pjs2×tgΦ=9.8×1.02=9.996KVA3电焊机组电焊机组为6台BX3-500-2型号电焊机,每台38.6KW;2台钢结构专用电焊机,每台60KW。

共计6X38.6+2X60=351.6KW,即Pe3=351.6KW。

查表得Kx=O.45 tgΦ=1.98电焊机组有功功率:Pjs3=KxXPe3=0.45X351.6=158.22KW电焊机组无功功率:Qjs3=Pjs3XtgΦ=158.22X1.98=313.28KVA4蛙式夯机组蛙式夯机组为4台HW-60型号,每台3KW,共计4X3=12KMBPPe4=12KWo 查表得Kx=O.8COSΦ=0.8tgΦ=0.75蛙式夯机组有功功率:Pjs4=Kx×Pe4=0.8×12=9.6KW蛙式夯机组无功功率: Qjs4=Pjs4Xtg6=9.6X0.75=7.2KVA4电机组电机组(生产用水泵、预拌砂浆机、钢筋加工厂机械、消防水泵、混凝土地泵、电梯及工具)电机组为消防水泵2台,每台22KW;潜水泵5台,每台3KW;施工用水泵1台,每台IOKW;施工电梯19台,每台21KW;无齿锯10台,每台3K肌木工圆锯5台,每台3KW;直螺纹套丝机10台,每台3KW,钢筋弯曲机10台,每台3KW,钢筋切断机5台,每台3K肌钢筋调直机5台,每台14KW,混凝土地泵1台,每台22KW,手提电动工具30台,每台IKk共计2*22+5*3+1*22+19*21+10*3+5*3+10*3+10*3+5*3+5*14+1*22+30*1=722KW,即Pe5=156KW查表得KX=O.85 COSΦ=0.8tgΦ=0.75电机组有功功率:Pjs5=Kx×Pe5=0.85X722=631.7KW电机组无功功率:QjS5=Pjs5×tgΦ=631.7×0.75=460.275KVA5照明及办公照明及办公生活为:办公IOoK肌现场照明80KW,生活区150KW,共计330KW,即Pe6=270KWo照明及办公有功生活功率:Pjs6=Kx×Pe6=1×(100+80+4150)=330KW照明及办公无功生活功率:Qjs6=Pjs6×tgΦ=330XO=OKVA6总的负荷计算经过计算得出:塔吊有功功率: Pjs1=KxXPe1=O.3×435=130.5KW振捣组有功功率Pjs2=Kx×Pe2=0.7×14=9.8KW电焊机组有功功率:Pjs3=Kx×Pe3=0.45X351.6=158.22KW蛙式夯机组有功功率Pjs4=Kx×Pe4=0.8×12=9.6W电机组有功功率: Pjs5=K x×Pe5=0.85×722=631.7KW照明及办公有功功率:Pjs6=Kx×Pe6=1×(100+80+4150)=330KW总的有功功率:130.5+9.8+158.22+9.6+631.7+330=673.82KW,即∑Pjs=1269.82KWKx=O.85PjS=Kx∑Pjs=0.85X1269.82=1079.37KW经过计算得出:塔吊无功功率: QjS1=PjS1XtgΦ=130.5×1.02=133.I1KVA振捣组无功功率Qjs2=Pjs2×tgΦ=9.8×1.02=9.996KVA电焊机组无功功率Qjs3=Pjs3×tgΦ=158.22×1.98=313.28KVA蛙式夯机组无功功率Qjs4=Pjs4×tgΦ=9.6×0.75=7.2KVA电机组无功功率:Qjs5=Pjs5×tgΦ=631.7×0.75=460.275KVA照明及办公无功功率:Qjs6=Pjs6×tgΦ=330XO=OKVA总的无功功率为:133.11+9.996+313.28+7.2+460.275+0=923.86IKVA,即∑Qjs=5055KVA.Qjs=Kx∑Qjs=0.85X923.816=785.28KVA总的视在功率:Sjs=(P2+Q2)12=(1079.372+785.282),72=13380KVA 现场提供的变压器总容量为1400KVΛ,经计算变压器总容量可以满足施工用电的正常运行。

临时用电协议书范本(通用5篇)

临时用电协议书范本(通用5篇)

临时用电协议书范本(通用5篇)【篇1】临时用电协议书范本甲方:(总承包单位)乙方:(分包单位)为加强施工现场临时用电安全管理,认真贯彻执行“安全第一,预防为主,综合治理”的方针,保护职工生产过程中的安全和健康,确保国家财产安全和本工程的顺利实施,依据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《建设工程施工现场临时用电安全技术规范》(JGJ46-20xx)和JGJ59-20xx的有关规定,结合本工程建设需要,经甲乙双方友好协商,达成如下安全管理协议:一、工程名称:工程地点:分包内容:劳务分包二、安全生产管理:1、总包方权利与义务:(1)总包方应贯彻、执行国家及地方政府有关临时用电安全管理的法律、法规和标准,建立健全施工现场临时用电安全保证体系,对施工现场的安全用电负总责。

(2)负责制定施工现场的安全用电定理制度,定期布置、实施、检查、评价、总结工程的安全用电工作,对总包范围内的施工用电活动进行检查和管理。

(3)总承包单位和分包单位对分包工程的安全用电承担连带责任。

(4)总包方负责分包方管理人员和施工人员的安全用电教育,培训考核、负责建立特种作业人员备案登记。

(5)总包方负责对与建设单位签订分包合同的管理人员和施工人员的临时用电情况进行日常监督和管理。

(6)负责建立施工现场临时用电安全事故应急救援预案,并定期组织演练。

有权要求分包单位方建立应急救援体系,落实救援措施,建立救援队伍。

(7)总包方应按规定对施工现场的临时用电安全警示标识情况负责监督检查。

(8)参与临时用电工程的“四方”验收,验收合格后方可使用。

(9)施工现场临电器材应由总承包方负责提供,在合同或承包协议中另有约定的除外。

(10)总包单位应该确保本工程临时用电工程所需资金的有效投入,并确保临电设施采购质量合格,对所承建的建设工程进行定期和专项安全检查,并做好安全检查记录。

2、分包方权利与义务:(1)分包单位应当服从总承包单位的临时用电安全管理,对其承包工程的安全用电负责。

[建筑]临时用电资料范本

[建筑]临时用电资料范本

工程项目施工现场安全资料资料类别:AQ-C7类工程资料名称:临时用电管理资料编制单位:××工程项目施工用电资料目录工程项目施工现场安全资料(一)临时用电施工组织设计及变更资料资料类别:AQ-C7类资料内容:临时用电施工组织设计资料应包括:1、现场勘测基本情况:2、负荷计算:可采用需要系数法。

是根据现场用电情况计算用电设备,以及作为供电变压器和发电机、导线截面、配电装置和电器的主要依据。

3、变压器选型及变配电室设计:确定现场变压器、配电室、总配电箱和分配电箱的位置。

闸箱位置的设置原则:尽量靠近负荷中心,减少电能损耗;进出线方便。

4、配电线路设计(包括线径计算、选择)根据每一回路的计算负荷,按发热条件选择导线截面(电压损失和机械强度);确定线路走向及线路敷设方式。

线路敷设方式:配电线路设计主要是选择和确定线路走向,配线方式(架空线或埋地电缆等),敷设要求、导线排列,选择和确定配线型号、规格;选择和确定其周围的防护设施等。

5、配电箱与开关箱设计,选择开关电器的规格型号。

6、接地与接地装置设计7、防雷设计8、编制安全用电技术措施和电气防火措施9、绘制电气平面图、立面图和接线系统图。

临时用电图纸必须单独绘制,作为临时用电施工的依据。

平面图中应包括现场正式工程、临时建筑和用电设备位置以及相应的设备容量;变电、总配电箱、分配电箱、开关箱、各种接地、各种照明的位置、容量和方式;配电线路的分路、走向、型式和敷设方法;电杆、拉线、路灯的设置,以及电缆、导线的截面、根数;TN-S系统PE线的设置方法。

立面图是指配电室装设成列配电屏时的要求。

系统图(单线)包括从电源进线开始经过变压器、总配电箱、分配电箱、开关箱、到用电设备的单线系统图。

三级配电箱的接线图及进、出线路;标注开关电器、配电线的规格型号;标注配电装置容量;标注基本保护系统的类别。

10、上一级技术部门审批资料附:临时用电施工组织设计内容临时用电线路在六个月以上的,应按正式线路架设。

建筑施工现场临时施工用电总功率计算方法

建筑施工现场临时施工用电总功率计算方法

建筑施工现场临时施工用电总功率计算方法
所谓负荷是指电器设备(发电机、变压器、电动机等)和线路中通过的电流或功率。

所谓满负荷是指负荷达到了电器设备铭牌所规定的数值,一般指电器设备的额定负荷。

在实际工作中,必须要考虑以下三个问题:
a. 所有的设备不可能同时运行;
b. 所有的设备不可能同时满载运行;
c. 性质不同的设备,其运行特征各不相同。

施工现场临时用电计算
P=1.05~1.10(K1∑P1/Cosφ+K2∑P2+ K3∑P3+ K4∑P4)
其中:P——供电设备总需要容量(KVA);
P1——电动机额定功率(KW);
P2——电焊机额定功率(KW);
P3——室内照明容量(KW);
P4——室外照明容量(KW);
Cosφ——电动机平均功率因数
(最高为0.75~0.78,一般为0.65~0.75);
K1、K2、K3、K4——需要系数,如下表:
按电流来进行选择(三相四线制线路)
I线=KX*P / [31/2*(U线*cosØ)]
其中:
I线——电流值
KX——同时系数(取0.7~0.8)
P——总功率
U线——电压(380V或220V)
cosØ——功率因素,临时网线取0.85
查表可得,当I线=301.41总线路采用以下截面为70mm2的裸铜线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用电总容量计算
负荷计算
1、塔式起重机
Kx=0.2 Cosφ=0.6 tgφ=1.33
将Jc=40%统一换算到Jc1=25%的额定容量
Pn=60kW
Pe=n×(Jc/Jc1)1/2×Pn=4×(0.4/0.25)1/2×60=303.6kW Pjs=Kx×Pe=0.2×303.6=60.72kW
Qjs=Pjs×tgφ=60.72×1.33=80.76kvar
2、施工电梯
Kx=0.2 Cosφ=0.6 tgφ=1.33
Pjs=4×0.2×56=44.8kW
Qjs=Pjs×tgφ=44.8×1.33=59.58kvar
3、混凝土输送泵
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=0.3×75=22.5kW
Qjs=Pjs×tgφ=22.5×1.02=22.95kvar
4、电渣压力焊机
Kx=0.4 Cosφ=0.5 tgφ=1.73
将Jc=50%统一换算到Jc1=100%的额定容量
Pn=10kW
Pe=n×(Jc/Jc1)1/2×Pn=6×(0.5/1)1/2×10=42.42kW
Pjs=Kx×Pe=0.4×14.14=17.58kW
Qjs=Pjs×tgφ=5.86×1.73=29.4kvar
5、电焊机
Kx=0.35 Cosφ=0.4 tgφ=2.29
将Jc=50%统一换算到Jc1=100%的额定容量
Pn=Sn×Cosφ=23.5×0.4=9.4kW
Pe=n×(Jc/Jc1)1/2×Pn=20×(0.5/1)1/2×9.4=133kW
Pjs=Kx×Pe=0.35×133=46.54kW
Qjs=Pjs×tgφ=46.54×2.29=106.6kvar
6、真空水泵
Kx=0.75 Cosφ=0.8 tgφ=0.75 Pjs=4×0.75×7.5=22.5kW
Qjs=Pjs×tgφ=22.5×0.75=16.88kvar
7、钢筋切断机
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=4×0.3×7.5=9kW
Qjs=Pjs×tgφ=9×1.02=9.18kvar
8、钢筋弯曲机
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=6×0.3×3=4.8kW
Qjs=Pjs×tgφ=4.8×1.02=4.9kvar
9、钢筋调直机
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=2×0.3×7.5=4.5kW
Qjs=Pjs×tgφ=4.5×1.02=4.59kvar
10、闪光对焊机
Kx=0.5 Cosφ=0.5 tgφ=1.73
将Jc=50%统一换算到Jc1=100%的额定容量
Pn=100kW
Pe=n×(Jc/Jc1)1/2×Pn=2×(0.5/1)1/2×100=141.42kW Pjs=Kx×Pe=0.5×141.42=70.72kW
Qjs=Pjs×tgφ=70.72×1.73=122.48kvar
11、电焊机
Kx=0.35 Cosφ=0.4 tgφ=2.29
将Jc=50%统一换算到Jc1=100%的额定容量
Pn=Sn×Cosφ=23.5×0.4=9.4kW
Pe=n×(Jc/Jc1)1/2×Pn=4×(0.5/1)1/2×9.4=26.6kW
Pjs=Kx×Pe=0.35×26.6=9.31kW
Qjs=Pjs×tgφ=9.31×2.29=21.32kvar
12、木工加工设备
Kx=0.3 Cosφ=0.6 tgφ=1.33
Pjs=4×0.3×10=12kW
Qjs=Pjs×tgφ=12×1.33=16kvar
13、φ50 插入式振动器
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=6×0.3×1.1=1.98kW
Qjs=Pjs×tgφ=1.98×1.02=2.02kvar
14、平板式振动器
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=4×0.3×1.5=1.8kW
Qjs=Pjs×tgφ=1.8×1.02=1.84kvar
15、翻斗式搅拌机
Kx=0.5 Cosφ=0.55 tgφ=1.52
Pjs=2×0.5×15=15kW
Qjs=Pjs×tgφ=15×1.52=22.8kvar
16、生产照明用电
因所有负载不一定同时使用,取Kx=0.7, COSΦ=1, tgΦ=0,并认为照明负荷均匀分配于三相线路中。

Pjs=Kx×Pe=0.7×20=14KW
Qjs=Pjs×tg=0 KVar
17、冲击电锤
Kx=0.3 Cosφ=0.7 tgφ=1.02
Pjs=4×0.3×4.5=5.4kW
Qjs=Pjs×tgφ=5.4×1.02=5.5kvar
总计算负荷(取同期系数,Kx=0.9)
Pjs=K∑(Pjs+...+Pjs)=0.9*363.15kvar=326.84kvar
Qjs= K∑(Qjs+...+Qjs)=0.9*526.8kvar=474.12kvar
总得负荷功率估算Sjs=(Pjs2+Qjs2)1/2 =(326.842+474.122)1/2=575.86(KVA)
至少选630kva变压器。
