人防工程施工组织设计方案76150
人防施工方案工程(3篇)

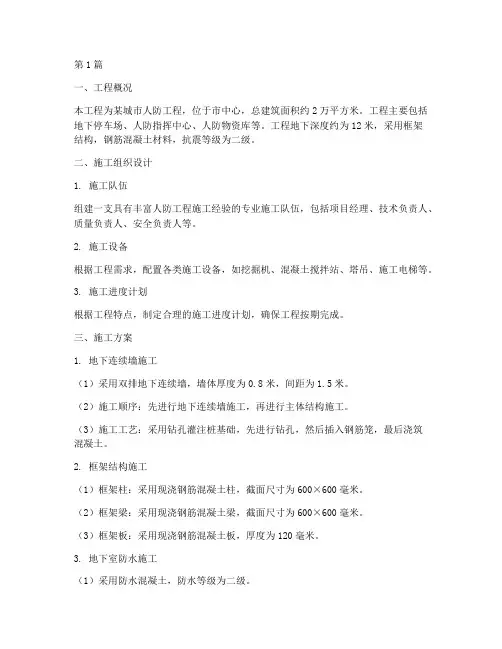

第1篇一、工程概况本工程为某城市人防工程,位于市中心,总建筑面积约2万平方米。
工程主要包括地下停车场、人防指挥中心、人防物资库等。
工程地下深度约为12米,采用框架结构,钢筋混凝土材料,抗震等级为二级。
二、施工组织设计1. 施工队伍组建一支具有丰富人防工程施工经验的专业施工队伍,包括项目经理、技术负责人、质量负责人、安全负责人等。
2. 施工设备根据工程需求,配置各类施工设备,如挖掘机、混凝土搅拌站、塔吊、施工电梯等。
3. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完成。
三、施工方案1. 地下连续墙施工(1)采用双排地下连续墙,墙体厚度为0.8米,间距为1.5米。
(2)施工顺序:先进行地下连续墙施工,再进行主体结构施工。
(3)施工工艺:采用钻孔灌注桩基础,先进行钻孔,然后插入钢筋笼,最后浇筑混凝土。
2. 框架结构施工(1)框架柱:采用现浇钢筋混凝土柱,截面尺寸为600×600毫米。
(2)框架梁:采用现浇钢筋混凝土梁,截面尺寸为600×600毫米。
(3)框架板:采用现浇钢筋混凝土板,厚度为120毫米。
3. 地下室防水施工(1)采用防水混凝土,防水等级为二级。
(2)地下室墙体防水:采用外贴式防水卷材,厚度为2毫米。
(3)地下室地面防水:采用外贴式防水卷材,厚度为2毫米。
4. 人防设施施工(1)人防指挥中心:采用现浇钢筋混凝土结构,装修材料为防火、防潮、防尘材料。
(2)人防物资库:采用现浇钢筋混凝土结构,装修材料为防火、防潮、防尘材料。
(3)人防通风系统:采用机械通风,通风量为每小时换气一次。
四、施工质量控制1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,加强施工过程中的质量控制,严格执行国家相关标准和规范。
3. 定期对施工质量进行检查,发现问题及时整改。
五、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
人防施工组织设计方案

人防施工组织设计方案一、项目背景人防工程是指为了保护人民群众生命财产安全和城市基础设施的重要设施,包括地下建筑、雨污水管道等。
而人防施工组织设计方案是为了保证人防工程建设按照规划、有序、高效的原则进行施工。
二、施工组织设计目标1.确保人防工程施工安全,防止事故发生。
2.提高施工效率,缩短工期。
3.保证施工质量,避免质量问题。
4.合理利用资源,降低成本。
三、施工组织设计内容1.安全管理1.1施工单位应制定人防工程施工安全管理手册,并明确安全管理的责任人。
1.2制定施工安全计划,明确各项施工安全措施。
1.3配备专业的安全人员,进行施工安全监督和检查。
1.4建立健全施工安全培训制度,提高施工人员的安全意识和技能。
2.进度管理2.1制定详细的施工进度计划,明确每个工序和工作组的工期。
2.2配备足够的施工人员和机械设备,保证施工进度的完成。
2.3建立施工进度汇报制度,定期汇报项目进展情况。
3.质量管理3.1制定施工质量保证计划,明确质量目标和要求。
3.2建立施工质量检查制度,定期检查施工质量。
3.3配备质量检查人员,负责施工质量的监督和检查。
3.4对施工人员进行质量培训,提高施工质量意识和技术水平。
4.资源管理4.1合理安排施工人员和机械设备的使用,提高资源利用率。
4.2制定物资管理制度,确保物资的及时供应和储存。
4.3配备专业的物资管理人员,负责物资的采购和管理。
4.4引进先进的施工技术和设备,提高施工效率和质量。
四、施工组织设计流程1.制定施工计划,明确工程范围、工期和施工进度。
2.组建专业的施工团队,明确每个施工单位的责任和职责。
3.制定施工安全管理手册,确保施工安全。
4.制定施工质量保证计划,确保施工质量。
5.制定资源使用计划,合理利用资源。
6.实施施工工序,按照施工计划和工期进行施工。
7.进行施工安全检查和质量检查,及时处理问题。
8.定期汇报施工进展情况,保持与监理单位的沟通和协调。
9.流程结束后进行总结和评估,为后期施工提供经验教训。
人防工程施工组织设计方案【最新版】

人防工程施工组织设计方案1、工程首页2.工程概况2.3工程结构设计概况2.5自然条件2.5.1气象条件2.5.2工程地质及水文条件工程基础置于卵、砾石层上,处在地下水位以下,需进行降水处理。
2.5.3地形条件施工现场位于建外大街,北京市较繁华地带,在50m范围内有多处居民住宅楼、星级宾馆、学校等多栋重要建筑,须合理组织施工工序,避免施工扰民。
2.5.4周围道路及交通条件施工现场外道路受交通管制,材料运输进出场均受时间限制,须合理组织施工,尽量避免施工扰民和交通运输问题。
2.5.5场区及周边地下管线2.6工程特点2.6.1施工场地狭小,现场道路无法转通;2.6.2建筑物长97.2m,宽41.0m,单层面积大,基础结构复杂。
3.施工部署3.1工程目标3.1.1为确保工程施工顺利进行,公司特安排具有丰富施工经验的中青年人员,组建森林湾防空地下室工程项目经理部,负责现场的施工管理工作。
经理部将本着精干、高效、优质的原则代表公司法人履行对业主的承诺,保质、保量的按合同要求完成施工任务。
3.1.2项目经理部由一名具有丰富住宅施工经验、建设部一级项目经理资质的工程师担任经理,由两名具有丰富现场施工经验的工程师担任项目总工程师,另外还由两名现场经验丰富、解决问题能力强的工程师担任项目副经理(其中一人为土建副经理、一名为水电副经理)。
3.1.3项目经理部下设工程技术、质量安全、财务审计、经营决算、劳资公安、物资供应、综合办公室等部门,负责工程的土建及水电安装施工管理。
3.1.4施工组织机构见附图。
3.3任务划分及总、分包管理3.4主要施工准备工作进场前的施工准备是施工管理的重要环节,准备工作的完善与疏漏直接关系到工程施工能否顺利展开,为避免施工管理中的盲目性、随意性,确保高速、优质、安全、低耗、圆满地完成施工任务,我公司根据本工程实际情况,周密地根据工程投标作好施工前的人员、材料、技术等各项准备工作,做到科学组织,合理安排,计划在先。
人防施工组织设计方案

人防施工组织设计方案一、概述为了有效地组织和管理人防施工项目,确保施工工作的安全、高效进行,需要制定详细的人防施工组织设计方案。
本方案旨在明确施工组织结构、责任分工、工作流程及安全管理等方面的要求,以保障人防施工工作的顺利进行。
二、施工组织结构1.总体组织架构(1)项目经理负责全面指导和组织施工工作。
(2)施工总监负责监督施工现场的安全生产和质量管理工作。
(3)技术负责人负责组织协调各部门进行施工技术交流与研讨。
(4)安全负责人负责安排和管理施工现场的安全保卫工作。
(5)施工员负责具体施工过程中的技术指导和监督工作。
2.岗位人员分工(1)项目经理:全面负责项目的管理和决策,协调各部门工作,制定施工计划。
(2)施工总监:监督和指导施工现场的安全和质量管理工作。
(5)施工员:具体施工过程中的技术指导和监督工作。
三、工作流程1.施工前准备(1)制定详细的施工方案,包括工程概况、施工过程、工期计划等。
(2)提交施工计划和技术方案进行审批。
(3)组织施工前的培训工作,确保施工人员具备相关技术和安全知识。
2.施工过程(1)按照施工计划和技术方案进行施工,保持施工现场的整洁和有序。
(2)监管施工质量,及时解决施工过程中的问题和难点。
(3)加强安全管理,确保施工现场的安全防护设施齐全有效。
(4)按照规定的时间节点进行施工进度的检查和调整,保证工期的进展。
3.施工后收尾(1)对施工过程中的技术和安全工作进行总结评估。
(2)清理施工现场,整理施工记录和相关文件,确保项目档案的完善。
(3)开展安全教育和培训,提高施工人员的安全意识和技能水平。
四、安全管理1.施工现场的安全防护(1)建立健全施工现场的安全防护制度。
(2)安排专人负责施工现场的安全管理和巡查工作。
(3)确保施工现场的安全设施和安全装备的有效使用和维护。
2.施工安全教育(1)组织开展安全教育和培训,确保施工人员具备相关安全知识。
(2)加强对施工人员的技术培训,提高其安全意识和技能水平。
人防工程安装施工方案(3篇)

第1篇一、工程概况本工程为人防工程,位于我国某市某区域,总建筑面积约20000平方米。
主要包括人防指挥中心、防空地下室、地下车库等设施。
工程按照国家相关人防工程标准进行设计,确保在战争状态下能够有效防护人员、物资和设备。
二、施工准备1. 施工组织设计:成立人防工程安装施工项目部,明确各岗位职责,制定详细的施工组织设计。
2. 施工现场准备:根据施工图纸和现场实际情况,合理划分施工区域,确保施工顺利进行。
3. 材料准备:根据施工进度,提前备足各类材料,包括钢筋、模板、混凝土、人防门、通风管道等。
4. 机械设备准备:确保各类机械设备齐全,如搅拌机、混凝土输送泵、钢筋切割机、电焊机等。
5. 劳动力准备:根据工程进度,合理配置施工人员,确保施工质量。
三、施工方法及工艺要求1. 钢筋工程:严格按照施工图纸要求,进行钢筋加工、绑扎,确保钢筋位置准确、间距均匀。
2. 模板工程:选用符合要求的模板,进行拼装、加固,确保模板稳定、不变形。
3. 混凝土工程:按照施工规范进行混凝土浇筑,严格控制混凝土强度、坍落度等指标。
4. 人防门安装:待底板捣制完成,人防门洞口钢筋扎好后,进场安装固定门槛(150mm)人防门。
活置式门槛人防门与固定门槛人防门安装方法相同。
5. 管道与附件安装:根据设计要求,进行通风管道、给排水管道、消防管道等安装,确保管道布局合理、连接牢固。
6. 通风工程:按照施工规范进行通风管道制作、安装,确保通风系统正常运行。
四、质量控制措施1. 钢筋工程质量控制:严格控制钢筋加工、绑扎质量,确保钢筋位置准确、间距均匀。
2. 模板工程质量控制:确保模板安装牢固、不变形,模板拆除后无损坏。
3. 混凝土施工质量控制措施:严格控制混凝土原材料、配合比、浇筑工艺等,确保混凝土强度、坍落度等指标符合要求。
4. 人防门施工质量控制:严格按照施工规范进行人防门安装,确保人防门启闭灵活、密封性能良好。
五、安全生产与文明施工措施1. 施工现场安全:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
人防工程施工组织方案

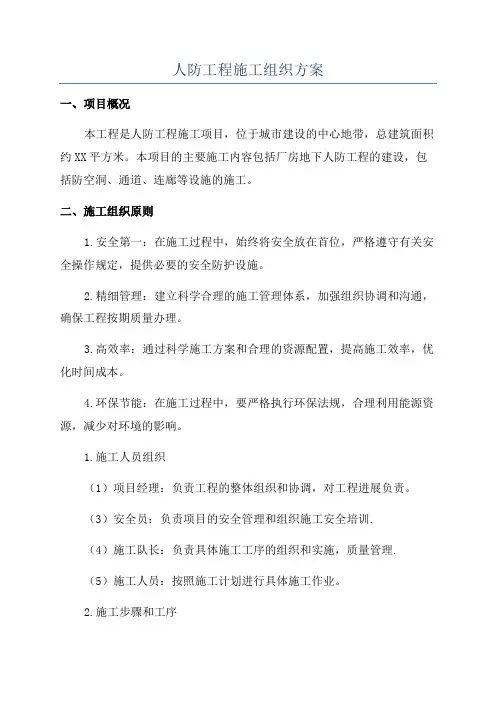

人防工程施工组织方案一、项目概况本工程是人防工程施工项目,位于城市建设的中心地带,总建筑面积约XX平方米。
本项目的主要施工内容包括厂房地下人防工程的建设,包括防空洞、通道、连廊等设施的施工。
二、施工组织原则1.安全第一:在施工过程中,始终将安全放在首位,严格遵守有关安全操作规定,提供必要的安全防护设施。
2.精细管理:建立科学合理的施工管理体系,加强组织协调和沟通,确保工程按期质量办理。
3.高效率:通过科学施工方案和合理的资源配置,提高施工效率,优化时间成本。
4.环保节能:在施工过程中,要严格执行环保法规,合理利用能源资源,减少对环境的影响。
1.施工人员组织(1)项目经理:负责工程的整体组织和协调,对工程进展负责。
(3)安全员:负责项目的安全管理和组织施工安全培训.(4)施工队长:负责具体施工工序的组织和实施,质量管理.(5)施工人员:按照施工计划进行具体施工作业。
2.施工步骤和工序(1)场地准备:完成场地的平整,确保施工区域的安全和无障碍施工。
(2)基坑开挖:按照设计要求,进行基坑开挖和土方回填,配合地下管网的预埋。
(3)地下室结构施工:按照结构图纸进行地下室的施工,包括墙体、砌体、梁柱等。
(4)防水施工:进行地下室内外的防水处理,确保地下室的密封性和防潮性能。
(5)通风系统安装:安装通风设备和管道,保证地下室的通风和空气质量。
(6)电气设施安装:安装地下室的照明、电力等电气设备和线路。
(7)消防设施安装:安装地下室的消防设备,包括灭火器、喷淋系统等。
(8)室内装饰施工:进行地下室内的装饰施工,包括地面铺设、墙面平整等。
(9)通道、连廊施工:根据设计要求,进行通道、连廊等设施的施工。
(10)竣工验收:按照相关规定进行竣工验收,确保工程质量符合要求。
四、施工方案1.安全措施(1)确保施工现场的安全和无隐患,设置明显的安全警示标识。
(2)施工人员必须经过安全培训和持证上岗,严禁无资质人员从事施工作业。
人防工程施工组织设计

人防工程施工组织设计一、项目基本情况人防工程是为了保障人民群众生命财产安全而建设的重要工程,是国家重点建设项目之一。
本项目位于XX市市中心区域,占地面积1000平方米,建设规模为地下2层,地上1层,总建筑面积2000平方米。
二、施工目标和任务1. 施工目标:按照建设方案及相关标准要求,保质保量地完成人防工程的施工任务,确保工程质量符合国家相关标准。
2. 施工任务:完成地下室主体结构的施工,包括建筑设计、土建施工、设备安装等工作,全面提高施工组织和管理水平,确保施工过程安全有序。
三、施工组织机构1. 项目部:负责统一管理人防工程施工的各项工作,包括项目进度、质量、安全等,具体负责项目日常管理和协调工作。
1.1 项目部设立部长、工程师、建筑师、安全员等岗位,具体人员构成根据实际需求进行调整。
2. 施工队伍:由具有相关证书和资质的专业人员组成,包括建筑工程师、建筑工人、电气工程师、电工等。
3. 分包单位:根据具体任务需求,可委托专业分包单位进行相关工程施工。
四、施工方案1. 地下室主体结构施工方案1.1 地基处理:根据地质勘察资料,采用桩基础作为地下室主体结构的基础,保证地基承载力和稳定性。
1.2 主体结构施工:采用现浇混凝土和预应力技术,确保地下室主体结构的承载能力和耐久性。
1.3 施工工艺:按照工程设计要求和施工技术标准,合理安排施工工艺,加强施工过程监督。
2. 安全措施:2.1 严格遵守《建筑工程安全生产管理规定》,制定并执行施工安全管理办法,确保施工过程安全。
2.2 安全教育:对施工人员进行安全教育和培训,提高安全意识,做好防护工作。
3. 环境保护:3.1 加强施工噪音、扬尘等环境污染的治理,做好施工污染物处理和排放工作。
3.2 合理利用临时设施,减少对周边环境的影响,保护当地生态环境。
五、进度计划1. 制定详细的施工进度计划,明确各工作节点和时间要求,合理安排施工资源,确保工程按时完成。
2. 加强对工程进度的监督和检查,及时发现和处理工程进展中的问题,保证施工过程顺利进行。
人防工程施工方案(3篇)

第1篇一、工程概况本工程为某市人防工程,位于市中心区域,占地面积约为20000平方米,总建筑面积约为10000平方米。
人防工程主要包括地下车库、地下商业街、地下通道等部分。
本方案旨在为该人防工程提供一套科学、合理、安全的施工方案。
二、施工组织设计1.施工组织架构(1)项目经理部:负责整个工程的施工组织、协调、管理、监督和考核。
(2)施工项目部:负责具体施工任务的组织、协调、管理和实施。
(3)专业分包单位:负责人防工程各专业工程的施工。
2.施工进度计划(1)施工准备阶段:预计工期为3个月。
(2)主体结构施工阶段:预计工期为6个月。
(3)装饰装修阶段:预计工期为4个月。
(4)配套设施施工阶段:预计工期为2个月。
(5)竣工验收阶段:预计工期为1个月。
三、施工方案1.施工顺序(1)施工准备阶段:进行施工现场的规划、测量、地质勘察、施工图纸会审、施工方案编制等工作。
(2)基础施工阶段:包括地下车库、地下商业街、地下通道等基础施工。
(3)主体结构施工阶段:包括地下车库、地下商业街、地下通道等主体结构的施工。
(4)装饰装修阶段:包括室内外装修、消防、给排水、电气、通风等工程的施工。
(5)配套设施施工阶段:包括设备安装、调试、验收等工作。
2.施工方法(1)施工准备阶段:1)施工现场的规划:根据施工图纸和现场实际情况,制定施工现场平面布置图。
2)测量工作:对施工现场进行测量,确保施工精度。
3)地质勘察:对施工场地进行地质勘察,了解地质情况,为施工提供依据。
4)施工图纸会审:组织各专业工程师对施工图纸进行会审,确保施工质量。
5)施工方案编制:根据施工图纸、现场实际情况和施工要求,编制施工方案。
(2)基础施工阶段:1)地下车库:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
2)地下商业街:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
3)地下通道:采用明挖法施工,先进行基坑开挖,然后进行基础施工。
(3)主体结构施工阶段:1)地下车库:采用钢筋混凝土框架结构,先进行柱、梁、板的施工,然后进行墙体施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、编制依据 02、工程概况 02.1工程总体概况 03、施工部署及管理施工人员 (1)3.1工程施工计划 (2)3.2技术配合及施工措施 (2)4、模板 (3)4.1模板制作安装 (3)4.2验收要求 (4)4.3拆模时所需要混凝土强度 (5)5、钢筋 (5)5.1钢筋原材控制 (5)5.2钢筋安装 (5)6、混凝土 (6)6.1浇筑准备 (7)6.2人员组织 (7)6.3技术要求 (7)7、门窗安装 (9)8、管道的附件安装 (10)8.1密闭穿墙短管的制作和安装 (10)8.2通风管道与附件的制作及安装 (11)8.3给水排水管道、供油管道与附件的安装 (11)8.4 电缆电线的穿管安装 (12)8.5排烟管与附件的安装 (12)8.6管道防腐涂漆 (13)9、设备安装 (13)9.1设备基础 (14)9.2通风设备安装 (14)9.3给水排水设备安装 (15)9.4电气设备安装 (16)9.5设备安装工程的消声与防火 (18)10、施工质量保证体系 (19)11、安全措施及要求 (20)1、编制依据1.1、中建七局医院棚户区改造三鑫园项目2#楼图纸;1.2、中建七局医院区域棚户区改造三鑫园项目2#楼项目工程施工合同;1.3本工程使用的规和标准人民防空工程施工及验收规 GB50134-2004;钢筋混凝土门框墙 07FG04;防空地下室板式钢筋混凝土楼梯 07FG03;人民防空地下室设计规 GB50038-2005;防空地下室结构设计 07FG01-05(2007版);混凝土结构设计规 GB50010-2010(2015版);建筑施工安全技术统一规 GB50870-2013;建筑工程施工质量验收统一标准 GB50300-2013;混凝土结构工程施工质量验收规 GB50204-2015;混凝土结构工程施工规 GB50666-2011;混凝土结构现场检测技术标准 GB/T50784-2013;注:其他未列项目见国家现行规、规程及标准2、工程概况2.1工程总体概况本工程位于市中建七局医院院,战时功能为核五级、常五级二等人员掩蔽部,共有两个防护单元,人防地下室为附建式人防地下室,位于在地下2层。
-1F为地下商业,-2F为汽车库,部分设人防用途,人防总建筑面积为1292.1㎡。
本工程防水等级为二级,人防顶板为主次梁结构。
基础为筏板基础。
结构安全等级为二级,地下室室潮湿环境为二a类,其余为一类,人防地下室与土体直接接触的构件环境类别为二b类。
地上为30层,主体为框架剪力墙结构形式,地上1~4层为商业用房,5~30层为住宅,建筑高度为92.10m,建筑总面积为22250.2 m2,地下室底板、外墙混凝土强度等级为C45,抗渗等级P8。
HRB400E钢筋连接方式:直径等于25mm的采用直螺纹连接,直径小于25mm的采用绑扎搭接。
由于人防工程战时防护的特殊性,所有穿越密闭隔墙,顶板,底板上的管道应进行密闭处理,作法详各专业施工图,密闭隔墙上(除图上标明外)不得预留孔洞;凡图上注明的预留洞,预埋件及安装管线设备等应准确按图预留,预埋到位,不得事后凿打。
在防毒通道密闭隔墙上设置气密测量管,两端做好密闭措施,做法详设备管道穿墙密闭。
防空地下室混凝土临空墙、门框墙、防护密闭门、密闭门等的模板安装,其固定模板的对拉螺栓严禁采用套管、混凝土预制件等;工程口部、防护密闭段、采光井、风井、水井、电井等有防护密闭要求的部位,应一次性整体浇筑混凝土;3、施工部署及管理施工人员3.1工程施工计划工程施工应根据经人防部门审批通过的人防施工图纸及国家标准图集规要求的施工项目容进行。
施工计划程序如下:图纸审核→技术人员与现场沟通→预埋(门框等预埋件)→门扇及设备的安装→防锈及油漆→系统调试→整理业资料交业主→自验收→人防部门验收本工程施工进度根据施工组织设计前期预埋,后期安装。
从2016年8月1日至2018年6月30日结束。
3.2技术配合及施工措施3.2.1认真熟悉施工图纸,并派出相关技术人员与本工程的甲方代表、总包负责人、监理人员及有关专业班组进行技术交流,根据人防质检部门监督要求做好技术和施工准备。
图纸中有不符合人防规要求的地方,及时会同协商解决,以取得对人防施工图的一致性。
3.2.2原材料的准备,根据设计图纸中所采用的型号规格,按国家标准图集要求进行采购,所采购的水泥,钢材等都有出厂质检报告。
3.2.3施工机械及工具的准备,根据本工程的施工情况及工程量,将在本工程施工进度中列入下表的施工工具,并根据实际需要投入其他工具。
4、模板4.1模板制作安装在地下室人防所需模板及其支撑结构的材料、质量应符合规规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的侧面要平整,接缝要严密,不得漏浆。
模板安装后要仔细检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固。
人防临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管。
对拉螺栓用直径14圆钢制成,对拉螺栓中部加焊止水片,止水片厚5mm,正方形,边长为70mm,止水片中部打眼,与对拉螺栓双面焊牢(或使用市场流通的防水螺栓)。
墙体穿墙螺栓不得使用套管螺栓,必须使用“防水”螺栓。
人防剪力墙模板及其支架拆除时的砼强度,应符合设计要求,侧模在砼强度能保证其表面及棱角不因拆除模板而受损坏后,方可进行拆除。
已拆除模板及其支架的结构,在砼强度符合设计砼强度等级的要求后,方可承受全部使用荷载。
4.2验收要求现浇结构模板安装的允许偏差及检验方法如下:注:1、检查轴线位置时,应沿纵横两个方向量测,并取其中的较大值。
2、现浇钢筋混凝土梁、板,当跨度等于或大于4m时,模板应起拱,起拱高度宜为全跨长度的1‰ ~3‰。
3、模板及其支架拆除时的混凝土强度,应符合下列要求规定:侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除;底模,在混凝土强度符合下表规定后,方可拆除。
4.3拆模时所需要混凝土强度悬挑结构必须待同条件砼试块达到设计强度的100%后方可拆除。
5、钢筋5.1钢筋原材控制在地下室人防工程施工中所需钢筋材料应有出厂质量证明或试验报告单钢筋表面应有标志。
进场时应按批号及直径规格分批检验,抽取试样作力学性能试验,合格后方可使用。
钢筋的表面应洁净、无损伤、油渍、漆污和铁锈等应在使用前清除干净,带有颗粒状或片状老锈的钢筋不得使用。
钢筋标识要清楚,以免误用。
5.2钢筋安装在安装中,设置在同一构件的焊接工头应相互错开,受力钢筋在受拉区不宜超过5%受压区限。
各受力钢筋之间的绑扎接头位置应相互错开。
从任一邦扎接头中心至接接长度1.3倍区段,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率、受拉区不得超过25%受压区不得超过50%。
在绑扎接头区段,受力钢筋截面面积不得超过受力钢筋总截面积的50%。
绑扎或焊接的钢筋骨架,不得有变形、松脱和开焊。
钢筋安装允许偏差见下表:6、混凝土6.1浇筑准备由于该人防工程基础底板为抗渗混凝土,技术要求高,必须保证混凝土连续浇筑不产生冷缝。
为确保底板混凝土的顺利浇筑,项目将专门成立领导小组,来指挥混凝土的浇筑。
6.1.1材料及设备准备混凝土浇筑前,项目部要详细计算出浇筑混凝土用量,通知商品混凝土供应商,确保质量合格且供应满足施工需求。
在混凝土浇筑前一天,泵管要铺设就位,并经过验收,对各种设备进行试运转,确保各种设备性能良好,能连续工作。
另外为防止在浇筑混凝土过程中发生意外停电现象,现场要配备1台功率为150KW的150GF6型柴油发电机(发电机要有合格证),以供应急使用。
6.1.2技术准备底板混凝土浇筑前,首先要编制详细的施工方案,由技术负责人向工长进行交底,工长向工人进行书面及口头技术交底,让所有管理及操作人员都清楚混凝土浇筑质量的重要性、浇筑顺序、操作要点等。
6.2人员组织底板混凝土的浇筑各方面必须协调统一方可顺利施工。
现场设总指挥一名,混凝土浇筑前由总指挥先进行各方面协调、联络和布置,施工时负责指挥处理各种关系。
混凝土浇筑时搅拌地点及混凝土浇筑现场将派专人指挥管理混凝土的拌料和浇捣工作,保证施工的有序进行。
6.3技术要求6.3.1底板混凝土浇筑沿地下室横向采用“一个坡度、薄层浇筑、循序推进、一次到顶”的浇灌方法。
即混凝土从一端向另一端,以同一坡度一次到顶向前连续浇筑,以保证不形成施工缝。
这种自然流淌形成斜坡混凝土的浇筑方法能较好地适应泵送工艺,避免泵管经常拆除冲洗和接长,提高泵送效率,简化混凝土的泌水处理,保证上下层浇筑间隔不超过初凝时间。
根据混凝土泵送时自然流淌形成斜坡的实际情况,在每条浇筑带的前、中、后布置3道振动棒,前道振动棒布置在混凝土的卸料点,解决上部混凝土的捣实;后道振动棒布置在底排钢筋处和混凝土的坡脚处,确保混凝土下部的密实;中部振动棒使中部混凝土的振捣密实,并促进混凝土流动。
混凝土在振捣时要做到“快插慢拔”,将振捣棒上下略微抽动,可有效避免振捣时上部振实而下部漏振以及快速抽棒时在混凝土中留下孔洞的缺陷,确保混凝土上下振捣均匀。
混凝土表面进行抹面处理。
用刮杠进行刮平,控制好混凝土表面标高和平整度。
整平工作结束后,抹平工作组用木抹子将混凝土表面抹平,混凝土表面稍微收水后,再次用木抹子将混凝土表面进行反复抹压,以提高混凝土表面密实度,减少混凝土塑性收缩变形。
混凝土终凝前,再次用铁抹子将混凝土表面进行压光处理,增加密实度,以控制混凝土表面龟裂,用塑料笤帚顺向扫毛,做到一致、贯通。
6.3.2 底板采取“单膜双被”做法,即在一层塑料膜上覆盖二层阻燃草被。
电梯井在侧模外覆盖保温草袋,使混凝土表面的水分及水化热不致散失,又可降低混凝土外温度梯度,以保证大体积混凝土外温差,又有利于混凝土强度增长及混凝土裂缝控制。
覆盖保温期间不得浇水养护,防止表面温度下降过快,同时保证塑料布的覆盖严密性,搭接不得少于200mm,并压好砖头、方木。
养护开始时间为表面强度可上人时。
在养护期间不得随意揭开塑料布进行其它混凝土面上的作业。
在养护测温期间,及时提供各温度控制点的混凝土部最高温度、表面温度及大气温度,以此指导现场保温和养护,中午、下午适时减少保温层散热以缩短保温养护时间,晚上再重新盖上,现场根据测温情况,确定较小温差的措施,针对外界温度低的情况下,应增加保温措施。
保温时间:根据测温记录,待混凝土中心温度开始下降,与表面温度开始接近,并且混凝土中心温度与大气温度温差小于25℃,开始停止保温。
揭除塑料膜及保温草被应一层一层进行,每层揭除后应根据实测温度,保持一定时间间隔,以避免产生较大的温度梯度。
施工中根据实测数据,先撤除上面的保温层,再全部撤除保温层,进行浇水养护,养护时间不少于14天。
