江苏(定额)第一章_土石方工程(定额)
1 土石方工程定额

其中沟槽断面有如下形式 1、 钢筋混凝土基础有垫层时: (1)两面放坡如图1-1(a)所示: S断=[(b+2×0.3)+ kh] ×h +(b'+2×0.1)×h' (2)不放坡无挡土板如图1-1(b)所示: S断=(b+2×0.3)×h +(b'+2×0.1)×h'
(a)
(b)
(3)不放坡加两面挡土板如图1-1(c)所示:
S断=(b+2×0.3+2×0.1)×h +(b'+2×0.1)×h'
(4)一面放坡一面挡土板如图1-1(d)所示:
S断=(b+2×0.3+0.1+0.5kh)×h +(b'+2×0.1)×h'
(c)
(d)
2、 基础有其他垫层时: (1)两面放坡如图1-2(a)所示: S断=[(b'+ kh)×h + b'×h' (2)不放坡无挡土板如图1-2(b)所示: S断=b'×(h + h')
二、自然地坪与设计室外地坪之间的 土石方,依据设计土方平衡竖向布置图, 以立方米计算。
三、基础土石方、沟槽、地坑的划分 (一)沟槽:槽底宽度(设计图示的基础或垫层的宽度, 下同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于等于3倍 短边的为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石 方。
土方体积换算系数表
虚方 1.00 1.20 1.30 1.50 松填 0.83 1.00 1.08 1.25 天然密实 0.77 0.92 1.00 1.15
表1-2
夯填 0.67 0.80 0.87 1.00
[例]某工程外购黄土用于室内回填,已知 室内回填土工程量300m3,试求买土的数量。 解:室内回填土按夯填考虑,工程量=300m3 套定额: 1-4-11 买土体积按虚方计算, 买土数量= 300×1.50 =450 m3
工程造价第一章-土石方工程

• 2.挖土方(010101002) • 工程量计算规则:按设计图示尺寸以
体积计算。 • 土方清单项目报价应包括指定范围内
的土一次或多次运输、装卸以及基底 夯实、修理边坡、清理现场等全部施 工工序。
3/
清单分项 定额分项
第一节 土方工程
• 3.挖基础土方(010101003) • 工程量计算规则:按设计图示以基础
• ④人工运淤泥、流沙按运双轮车土方子 目乘以系数1.9计算。
• ⑤回填土已经包括回运100m的费用,如 运距不同者,可按运土子目进行换算。 回填要求筛土者,回填土子目人工乘以 系数1.86。
• ⑥凿、截桩头已包括现场内的运输费用 ,不得再计算。
14/
清单分项 定额分项
• (6)机械挖土方:
• ①机械挖土方深度按5m取定,如深度超过5m时 ,相应子目中挖掘机台班数量乘以系数1.09。
清单分项 定额分项
第一节 土方工程
• 《建设工程工程量清单计价规范》附录表A. 1.1土方工程项目,包括平整场地、挖土方 、挖基础土方、冻土开挖、挖淤泥流砂、管 沟土方。
• 1.平整场地(010101001) • 工程量计算规则:按设计图示尺寸以建筑物
首层面积计算。 • 平整场地是指在开挖建筑物基坑(槽)之前,
中心线长度计算。 • 管沟土方是指开挖管沟、电缆沟等
施工而进行的土方工程。管沟土方包 括管沟土方开挖、运输、回填等。
8/
清单分项 定额分项
• (1)场地平整,系指建筑物所在现场厚度 在±0.3m以内的就地挖、填及平整。局 部挖填厚度超过0.3m,挖填工程量按相 应规定计算,该部位仍计算平整场地。
• 平整场地子目已综合考虑了各种因 素,与实际不同时不能换算。计算挖土 方时,也不扣除场地平整的厚度。
江苏2014定额解释说明

总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械台班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
2020年江苏省14定额计算规则以及说明

作者:旧在几作品编号:2254487796631145587263GF24000022时间:2020.12.13第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。

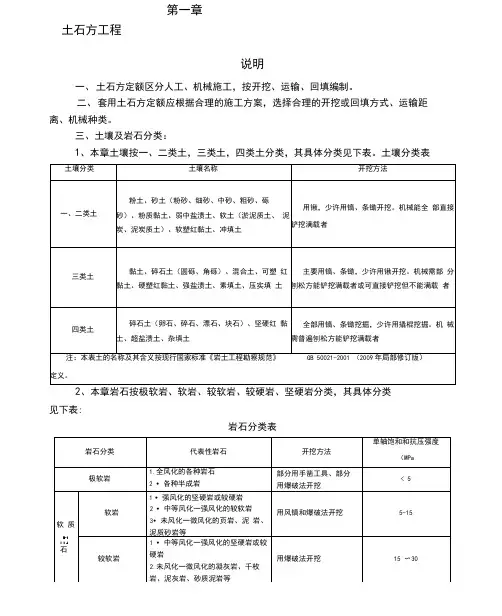

1土石方工程定额说明及计算规则

第一章土石方工程说明一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。
二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。
三、土壤及岩石分类:1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。
土壤分类表2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表:岩石分类表四、干土、湿土、淤泥的划分:1・干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率》25%不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。
2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如已采用井点降水的,则均按干土计算。
3.无论淤泥还是淤泥质土,均套用淤泥定额。
五、人工挖土方需要人工垂直提升土方超过1.5m的,挖淤泥流砂深度超过1.5m 的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目。
六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)w 7m且底长〉3倍以上底宽为沟槽;底长w 3倍底宽,且底面积w 150斥基坑;厚度在30Cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。
七、挖填土方厚度>± 30Cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%+算,人工挖土方或淤泥流砂按实挖土方量的5%+算;人工辅助机械开挖不超过总挖方量5%勺,人工挖土方或淤泥流砂定额相对应子目乘以系数 1.5,人工挖土方或淤泥流砂超过总挖方量5%勺,定额不调整。
土建定额

第一章土石方工程说明一、土石方定额分别开挖、运输、回填和人工、机械操作编制。
二、土石方定额中的岩土分类详见“土壤、岩石分类表”。
表中所列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土):Ⅳ类为定额中四类土壤(砂砾坚土);Ⅴ类为定额中松石;Ⅵ~Ⅷ类为定额中次坚石;Ⅸ~Ⅹ类为定额中普坚石;Ⅺ~ⅩⅥ类为定额中特坚石。
三、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械类型和型号。
四、土方工程定额。
1. 土壤含水率大于25%时,相应挖土、装土、运土定额人工和机械数量乘以1.18系数。
如已采用井点降水的,则均按干土计算。
干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。
在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。
如泥土在静水或缓慢的流水环境中沉积,经生物化学作用形成,天然含水量W大于液限WL、天然孔隙比e小于1.0时为粘性土;天然孔隙比大于1.5时为淤泥;天然孔隙比大于1.0而小于1.5时为淤泥质土。
无论是淤泥还是淤泥质土一律套用淤泥定额。
2.回填土压实、碾压定额按压实后的体积编制,人工、机械松填土定额按松填体积编制,其他土方挖、运(包括装载机装松散土)定额按天然密实体积(自然方)编制。
3.平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。
4.人工开挖砾石含量在30%以上密实性土壤的,按相应四类土定额乘以系数1.43。
5.人工挖沟槽土方一侧弃土,槽坑一侧填土时,相应定额乘以系数1.13。
人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数1.5。
6.人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩省所占体积不扣除。
7.人工挖土方需要人工垂直提升土方超过1.5m的,挖沟槽淤泥、流砂深度超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥、流砂定额的每增运项目。
第一章 土石方工程,工程量计算规则

第一章土石方工程工程量计算规则一、本章定额的土、石方体积均以天然密实体积(自然方)计算。
二、土方工程量按图纸尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
石方工程量按图纸尺寸加允许超挖量。
开挖坡面每侧允许超挖量:松、次坚石20cm,普坚石15cm。
三、人工铺草皮工程量以实际铺设的面积计算,花格铺草皮中的空格部分不扣除。
花格铺草皮,设计草皮面积与定额不符时可以调整草皮数量,人工按草皮增加比例增加,其余不调整。
四、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按有关规定如实计算。
管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。
五、挖土放坡和沟、槽底加宽应按图纸尺寸计算,如无明确规定,可按下表计算:放坡系数管沟底部每侧工作面宽度单位:cm挖土交接处产生的重复工程量不扣除。
如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权平均计算。
管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧增加10cm。
六、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。
如遇下列情况应增加运距:1、人力及人力车运土、石方上坡在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道运距按斜道长度乘以以下系数:2、采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。
3、拖式铲运机3m加27m转向距离,其余型号铲运机加45m转向距离。
七、沟槽与基坑的划分:底宽5m以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内且底面积在100m2以内的按基坑计算。
平整场地与一般土石方的划分:厚度在30cm以内的就地挖、填土按平整场地计算,超过上述范围的土、石方按挖土方和石方计算。
八、机械挖土方中如需人工辅助开挖(包括切边、修整底边),机械挖土按实挖土方量计算,人工挖土方量按实套相应定额乘以系数1.5。
江苏省定额计算规则以及说明新版

第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
6.支撑下挖土定额适用于有横支撑的深基坑开挖。
7.本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一节 定额说明
三、本章土壤及岩石按普通土、坚土、松 石、坚石分类,其具体分类见《土壤及岩石 (普氏)分类表》。
第一节 定额说明
四、人工土方定额是按干土(天然含水率) 编制的。干湿土的划分,以地质勘测资料的 地下常水位为界,以上为干土,以下为湿土。 采取降水措施后,地下常水位以下的挖土, 套用挖干土相应定额,人工乘以系数1.10。
十、人力车、汽车的重车上坡降效因素,已综合 在相应的运输定额中,不另行计算。挖掘机在垫板上 作业时,相应定额的人工、机械乘以系数1.25。挖掘 机下的垫板、汽车运输道路上需要铺设的材料,发生 时,其人工和材料均按实另行计算。
第一节 定额说明 十一、石方爆破定额项目按下列因素考虑,设计 或实际施工与定额不同时,可按下列办法调整: (一)定额按炮眼法松动爆破(不分明炮、闷炮)编制, 并已综合了开挖深度、改炮等因素:如设计要求爆 破粒径时,其人工、材料、机械按实另行计算。 (二)定额按电雷管导电起爆编制。如采用火雷管点 火起爆,雷管可以换算,数量不变;换算时扣除定 额中的全部胶质导线,增加导火索。导火索的长度 按每个雷管2.12m计算。
解:室内回填土按夯填考虑, 工程量=500m3 套定额: 1-4-11 买土体积按虚方计算, 买土数量= 500×1.50 =750 m3
二、自然地坪与设计室外地坪之间的 土石方,依据设计土方平衡竖向布置图, 以立方米计算。
三、基础土石方、沟槽、地坑的划分
(一)沟槽:槽底宽度(设计图示的基础或垫层的
五、基础施工所需的工作面,按下表计 算,几种材料取最大值。
基础材料 砖基础 毛石基础 混凝土基础 基础垂直面防水层 砼垫层和支挡土板
单边工作面宽度(m) 0.20 0.15 0.30 (自防水层面)0.80 0.10
六、土方开挖的放坡深度和放坡系数,按设 计规定计算。设计无规定时,按表1-4计算:
第一节 定额说明
十六、混凝土垫层的工作面宽度按支挡 土板的工作面宽度计算,系指垫层厚度小于 200mm的情况;垫层厚度大于200mm时, 其工作面宽度按混凝土基础计算。
十七、计算土方放坡深度时,不计算基 础垫层的厚度,系指垫层厚度小于200mm 的情况;垫层厚度大于200mm时,土方放 坡深度应计算基础垫层的厚度。
土类
普通土 坚土
土方放坡系数表
表1-4
人工挖土
1:0.50 1:0.30
放坡系数
机械挖土
坑内作业
坑上作业
1 :0.33 1:0.20
1:0.65 1:0.50
其中:k=b/H C—工作面
(一)土类为单一土质时,普通土开 挖深度大于1.2m、坚土开挖深度大于1.7 m,允许放坡。
(二)土类为混合土质时,开挖深度大 于1.5m,允许放坡。放坡坡度按不同土类 厚度加权平均计算综合放坡系数。
4)沟槽长: L中=(7.2+14.4+5.4+13.7)×2=81.40m L净=9.6-1.54+9.6+2.1-1.54=18.22m
5)V挖工程量=(81.4+18.22)×3.845=383.01m3 人工挖沟槽,坚土 套1-2-12 定额基价=178.29元/10m3
[例1-5]某工程基础平面图及详图如图所示。 土类为混合土质,其中普通土深1.4m,下面是 坚土,常地下水位为-2.40m。试求人工开挖 土方的工程量,确定定额项目。
二、单独土石方定额项目,适用于自然地 坪与设计室外地坪之间,且挖方或填方工程量 大于5000m3的土石方工程。本章其他定额项 目,适用于设计室外地坪以下的土石方(基础 土石方)工程,以及自然地坪与设计室外地坪 之间小于5000m3的土石方工程。单独土石方 定额项目不能满足需要时,可以借用其他土石 方定额项目,但应乘以系数0.9。
宽度,下同)3m以内,且槽长大于3倍槽宽的为沟
槽。
(二)地坑:底面积20m2以内,且底长边小于3倍
短边的为地坑。
(三)土石方:不属沟槽、地坑、或场地平整的为
土石方。
4
1
槽
6
2
坑
8 土方 3
四、基础土石方开挖深度,自设计室外 地坪计算至基础底面,有垫层时计算至垫层 底面(如遇爆破岩石,其深度应包括岩石的允 许超挖深度)。
S断=(b+2×0.3+2×0.1)×h +(b'+2×0.1)×h'
(4)一面放坡一面挡土板如图1-1(d)所示:
S断=(b+2×0.3+0.1+0.5 kh)×h +(b'+2×0.1)×h'
(c)
(d)
二、挖地坑工程量计算公式
R
H
r
圆台工程量=1/3πH(r2+rR+R2) 四棱台工程量=(a+2c+KH)× (b+2c+KH) H
第一节 定额说明
(2)建筑物内不计算建筑面积的建筑空间 如:设计不利用的坡屋顶内、场馆看台下, 坡地吊脚架空层、深基础架空层,建筑物通 道等。应计算竣工清理。
(3)建筑物外可供人们正常活动的、按其 水平投影面积计算场地平整的建筑空间,如: 有永久性顶盖无围护结构的无柱檐廊、挑阳 台、独立柱雨蓬等,应计算竣工清理。
3600
L中 L内槽
其中沟槽断面有如下形式
假设钢筋混凝土基础有垫层时:
(1)两面放坡如图1-1(a)所示:
S断=(b+2×0.3+ kh) ×h +(b'+2×0.1)×h'
(2)不放坡无挡土板如图1-1(b)所示:
S断=(b+2×0.3)×h +(b'+2×0.1)×h'
(a)
(b)
(3)不放坡加两面挡土板如图1-1(c)所示:
第一节 定额说明
(三)定额按炮孔中无地下渗水编制。如炮孔 中出现地下渗水,处理渗水的人工、材料、机械 按实另行计算。
(四)定额按无覆盖爆破(控制爆破岩石除外) 编制。如爆破时需要覆盖炮被、草袋,及架设安 全屏障等,其人工、材料按实另行计算。
现行定额增加了控制爆破、静力爆破和 液压锤破碎岩石项目。
第一节 定额说明
建筑工程计量与计价
土石方工程的内容
人工土石方工程
机械土石方工程
平整场地
挖土
钎探
回填土
室外设计地面
室外设计地面
以上的挖土
以下的挖土
基
房
础
心
回
回
填
填
土
土
挖挖 挖
基基 土
槽坑 方
土方运输
余
亏
土
土
外
内
运
运
推土机 推土
铲运机 铲运土
挖掘机 挖方工程
第一节 定额说明
一、本章包括单独土石方、人工土石方、 机械土石方、平整、清理及回填等内容。
三、综合放坡系数计算公式
当沟槽或基坑中土质类别不同,且深度大于1.5 m时,应根据不同土质类别的放坡系数、土质厚度求 得综合放坡系数,然后再求土方工程量。 k =(k1h1 +k2h2+…+ knhn)/(h1 +h2+…+hn)
(三)放坡与支挡土板,相互不得重复计算。 支挡土板时,不计算放坡工程量。
十二、场地平整,系指建筑物所在现场厚 度在0.3m以内的就地挖、填及平整。若挖填 土方厚度超过300mm时,挖填土方工程量按 相应规定计算,但仍应计算场地平整。
十三、竣工清理,系指建筑物内和建筑 物外围四周2m范围内建筑垃圾的清理、场内 运输和指定地点的集中堆放。不包括建筑垃 圾的装车和场外运输。
第一节 定额说明
一、挖沟槽工程量计算公式 (一)外墙沟槽: V挖= S断×L外中 (二)内墙沟槽: V挖= S断×L基底净长 (三)管道沟槽: V挖= S断×L中
360
240
J1
4500
J1
J2
J1
300*300
300*300
ZJ
ZJ
9000
4500
J1
120
3600
3600
3600 18000
3600
图2-3基础平面图
第一节 定额说明 十八、计算土方放坡时,放坡交叉处的重复工 程量,不予扣除。若单位工程中计算的沟槽工程 量超出大开挖工程量时,应按大开挖工程量,执
行地坑开挖的相应子目。
第一节 定额说明
十九、爆破岩石的允许超挖量,系指在槽 坑的四周及底部共五个方向,不论实际超挖 量大小,一律按允许超挖量计算。
二十、条形基础中有独立基础时,土方 工程量应分别计算。
八、机械土方定额项目是按土壤天然含水率 编制的。开挖地下常水位以下的土方时,定额人 工、机械乘以系数1.15(采取降水措施后的挖土 不再乘该系数)。
第一节 定额说明
九、机械挖土方,应满足设计砌筑基础的 要求,其挖土总量的95%,执行机械土方相 应定额;其余按人工挖土。人工挖土套用相 应定额时乘以系数2。
桩间条形基础的沟槽长度,按柱基础(含 垫层)之间的设计净长度计算。
第一节 定额说明
二十一、定额1-2-1~7子目中的装土, 系指人工边挖土、边装土筐(人工运土)或人 力车(人力车运土)。
人工或人力车运土,运土另套1-2- 43~50子目。机械(机动翻斗车等)运土,装 土另套装车相应子目。人工挖土子目中的装 土用工,均不扣除。
+1/3K2H3
[例1-4]某工程如图所示,土质为坚土,试计 算条形基础土石方工程量,确定定额项目。
1)开挖深度:H=0.7+0.35+0.35+0.35+0.15=1.90m 2)放坡深度:h=1.9-0.15=1.75m>1.70m 所以需要 放坡。
3)沟槽断面积S= [1.54×0.15+(1.54+0.3×1.75) ×1.75]=3.845m2
实体积,以立方米计算。土方回填,按回填后的竣工
体积,以立方米计算。不同状态的土方体积,按下表
