石膏板吊顶施工工艺
石膏板吊顶施工工艺

石膏板吊顶施工工艺1-1施工程序:弹线→安装吊杆→安装龙骨→石膏板安装→刷乳胶漆1-2施工工艺1)、弹线:根据设计图纸弹好吊顶水平标高线、龙骨布置线和吊杆悬挂点(吊杆直径符合设计要求,间距1100mm,主龙骨间距不大于1200mm),副龙骨及横撑龙骨间距不大于400)。
其中吊顶水平标高线弹到墙面上,龙骨和吊杆位置线弹到楼板上,弹线应清楚、准确。
2)、固定封口材料:用20×30mm的木方,木材的含水率应控制在12%或以下,用300~400mm间距射钉或钢钉固定于墙上。
3)、固定吊杆:由于本工程为砼框架结构,吊杆采用成品丝杆,通过胀管固定在楼板底上。
吊点间距不大于1200mm,最好控制在1000mm以内,以防止天棚因重量而产生变形。
4)、连接件安装:用丝杆连接,先暂时套上螺母。
5)、龙骨安装:①、根据拉好的标高控制线,将龙骨安装在吊杆的吊桂件上,拧紧吊挂件上的螺丝将龙骨卡住。
主龙骨间连接用配套插接件,接缝不应超过2mm,主龙骨间距用平直木方上按主龙骨间距钉上的圆钉临时卡住。
大面积吊顶主龙骨安装时还应适当起拱,起拱高度不小于房间短向跨度的1/200。
②、副龙骨垂直于主龙骨安装,在主副龙骨交叉点用副龙骨吊桂件将副龙骨固定在主龙骨上,吊挂件的U形腿用钳子卧入主龙骨内,副龙骨连接也用插件进行,对接错位偏差不得超过2mm,副龙骨间距不大于429mm。
③、横撑龙骨安装:横撑龙骨安装间距不大于429mm。
安装时将横撑龙骨的端头插入挂插件,扣在副龙骨上,并用钳子将挂搭弯入副龙骨内。
组装完后,横撑龙骨与副龙骨的接缝处间隙不大于2mm,底面保持在一平面上。
④、龙骨安装从房间一端向另一端。
如有高低跨部分,先安装高跨,再安装低跨。
对于检修口(400×400mm或另定)等部位,在安装龙骨时,将尺寸及部位留出,在洞口周边加封边横撑龙骨,并用实木收边,刷白油漆。
检修口处的主龙骨加设吊杆。
吊顶中的一般轻型灯具可固定在副龙骨或横撑龙骨上,重型灯具应按设计要求重新加设吊杆,不应固定在龙骨上。
石膏板吊顶施工工艺(详细)

石膏板吊顶施工工艺(详细)石膏板吊顶是一种常见的室内装修方式,下面将详细介绍石膏板吊顶的施工工艺。
材料准备- 石膏板- 钢龙骨- 木龙骨- 螺丝- 打孔机- 支架施工步骤1. 测量与定位:根据要安装石膏板吊顶的位置和尺寸,使用测量工具进行准确测量,并在天花板上标记出吊顶的轮廓。
2. 安装龙骨:将钢龙骨或木龙骨根据标记的轮廓线安装在天花板上。
使用螺丝将龙骨固定好,并确保其水平和垂直。
3. 安装支架:根据需要,可以在龙骨上安装支架,以提供更好的支撑。
支架应均匀分布,确保吊顶的稳固性。
4. 制作石膏板:根据需要,将石膏板按照吊顶的尺寸进行切割,确保其与吊顶轮廓相匹配。
5. 安装石膏板:将切割好的石膏板放置在安装好的龙骨上。
使用螺丝将石膏板固定在龙骨上,确保其平齐和稳固。
6. 填补缝隙:使用填缝胶或石膏将石膏板之间的缝隙填补平整。
确保缝隙被完全填满,并使用抹刀将表面抹平。
7. 表面处理:根据需要,对石膏板的表面进行光滑处理或喷涂装饰。
可以使用砂纸进行打磨和修整,以达到满意的表面效果。
8. 清理与验收:施工完成后,清理施工现场,确保没有杂物。
验收吊顶施工质量,检查各个部分是否安装牢固,表面是否平整。
注意事项- 施工前应仔细检查天花板的承重能力,确保可以承受石膏板吊顶的重量。
- 确保龙骨的水平和垂直,以保证吊顶的平整度。
- 使用适量的螺丝固定石膏板,避免损坏石膏板或龙骨。
- 在施工过程中注意安全,佩戴必要的防护设备,如手套和口罩。
以上就是石膏板吊顶的施工工艺的详细介绍。
在施工过程中,请务必谨慎操作,遵循安全操作规范。
如果需要进一步了解或有任何问题,请随时咨询专业人士。
石膏板吊顶施工工艺

石膏板吊顶施工工艺
3.3.1.1石膏板吊顶工序流程
3.3.L2技术措施
(1)弹线:根据楼层标高水平线,根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(2)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装①8吊筋。
吊筋安装选用膨胀螺栓固定到结构顶棚上。
吊筋选用规格符合设计要求,间距为100Omm。
(3)安装U50主龙骨:主龙骨间距为1000mm,主龙骨用与之配套的龙骨吊件与吊筋安装。
(4)安装UC50次龙骨:次龙骨间距为405mm采用次挂件与主龙骨连接。
石膏板吊顶龙髓架布翻
(5)刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。
(6)安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装12MM厚石膏板(卫生间采用12MM厚防水石膏板)。
安装石膏板用自攻螺丝固定,固定间距为200~300MM0
(7)接缝处理:在板接缝间采用嵌缝膏进行嵌缝处理,封帖防裂网带。
各部位节点图:
∪C5θmt
卫生间石材塔与吊殿口
射钉固定
UC50龙
骨
石膏板吊顶
客房吊顶墙边处节点图。
石膏板吊顶安装施工工艺方法及注意事项

石膏板吊顶安装施工工艺方法及注意事项一、石膏板吊顶安装施工工艺方法1、首先进行安装前的准备工作,对房屋净高和吊顶内的设备进行检查,具备施工条件后,在墙柱面上弹出标高线,在楼板底弹出吊杆的布置点控制线。
2、在吊杆位置钻孔,用镀锌膨胀螺栓将吊杆与结构相连接,用吊挂件将主龙骨与吊筋连接;之后依次完成边龙骨、次龙骨和横撑龙骨的安装与固定,必要时按照施工规范进行起拱调整,吊顶中间起拱一般为短跨的1/200。
3、选用适合使用环境的石膏板,如普通纸面石膏板、防火纸面石膏板、防潮纸面石膏板等进行石膏板的安装;用镀锌自攻螺丝将石膏板固定在次龙骨和横撑龙骨上,注意控制合理的钉距,钉头嵌入石膏板内0.5~1mm,顶帽处涂刷防锈漆,并用腻子抹平。
4、石膏板安装完成后进行板缝的处理,用嵌缝腻子将板缝嵌满;选择合适宽度的接缝纸带,用粘接剂或白乳胶将接缝纸带粘贴在嵌缝完毕的拼缝上,注意要盖过板缝一定距离。
5、选用现场调制腻子或成品腻子,进行腻子的批刮;批刮腻子时注意腻子的接槎及收头,每层腻子干后,用砂纸打磨处理,一般批刮打磨三次。
6、腻子完成后进行石膏板表面的涂饰,选用适合装修风格的涂料,一般用滚筒刷或喷涂机进行涂饰;使用喷涂机时,在喷涂过程中控制好喷涂压力、喷涂距离及顺序。
二、石膏板吊顶施工注意事项1、在正式施工前,先要用水平管来测量墙面弹的墨线是否水平,只有基础线的确实水平,才不会让后来安装的吊顶产生倾斜或存在高低落差。
2、部分石膏板吊顶需要固定在牢固的木质龙骨框架上,对龙骨材料进行仔细挑选,尽量选择握钉力较好的松木材质。
3、注意防火,在龙骨表面均匀涂刷防火涂料,等整根龙骨都见白了,再钉在墙上,使其与墙壁接触的地方也刷到防火涂料。
4、龙骨表面进行完防火处理后就进行组合,用射钉枪在两根龙骨结合处斜向45度进行固定。
掌握好力度,防止龙骨产生裂纹。
5、钉好龙骨框架后就需要将框架固定在墙上,仔细检查各框架之间的间距是否不大于300mm,确保拥有足够的牢度。

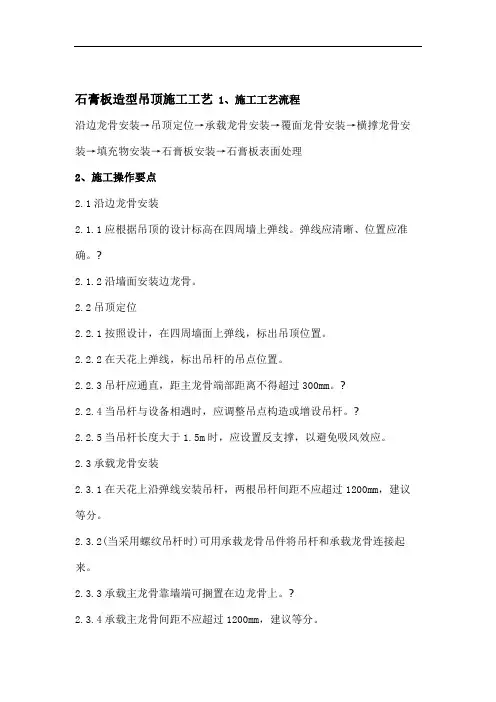

石膏板造型吊顶施工工艺.doc

石膏板造型吊顶施工工艺 1、施工工艺流程沿边龙骨安装→吊顶定位→承载龙骨安装→覆面龙骨安装→横撑龙骨安装→填充物安装→石膏板安装→石膏板表面处理2、施工操作要点2.1沿边龙骨安装2.1.1应根据吊顶的设计标高在四周墙上弹线。
弹线应清晰、位置应准确。
?2.1.2沿墙面安装边龙骨。
2.2吊顶定位2.2.1按照设计,在四周墙面上弹线,标出吊顶位置。
2.2.2在天花上弹线,标出吊杆的吊点位置。
2.2.3吊杆应通直,距主龙骨端部距离不得超过300mm。
?2.2.4当吊杆与设备相遇时,应调整吊点构造或增设吊杆。
?2.2.5当吊杆长度大于1.5m时,应设置反支撑,以避免吸风效应。
2.3承载龙骨安装2.3.1在天花上沿弹线安装吊杆,两根吊杆间距不应超过1200mm,建议等分。
2.3.2(当采用螺纹吊杆时)可用承载龙骨吊件将吊杆和承载龙骨连接起来。
2.3.3承载主龙骨靠墙端可搁置在边龙骨上。
?2.3.4承载主龙骨间距不应超过1200mm,建议等分。
2.3.5承载主龙骨中间部位应适当起拱,起拱高度应不小于房间短向跨度的1~3‰2.4覆面龙骨安装2.4.1覆面龙骨垂直承载龙骨布置,通过卡件固定在承载龙骨上。
?2.4.2覆面龙骨间距一般为400mm,在潮湿环境下以300mm为宜。
?2.4.3覆面龙骨靠墙端可卡入边龙骨。
2.5横撑龙骨安装2.5.1根据设计要求,在覆面龙骨之间应安装横撑龙骨。
?2.5.2横撑龙骨间距一般为600mm。
?2.5.3横撑龙骨应用连接件将其两端连接在覆面龙骨上。
2.5.4横撑龙骨与通长龙骨搭接处的间隙不得大于1mm。
接头处要错缝300MM以上,不得同缝。
2.5.5全面校正主、次龙骨的位置及平整度,连接件应错位安装。
2.6填充物安装2.6.1当吊顶有较高隔声、防火要求时,可内置填充物。
2.6.2吊顶内填充的吸音、保温材料的品种和铺设厚度应符合设计和防火要求,应有防散落措施。
?2.6.3填充物可为岩棉、玻璃棉。
石膏板吊顶施工工艺

石膏板吊顶施工工艺1、施工流程弹吊顶标高水平线划龙骨分档水平线安装主龙骨吊杆安装主龙骨安装次龙骨安装罩面板接缝处理2、施工要点1)基层处理:吊顶工程进行前,墙面应施工完成,边龙骨安装部位应平整光滑。
楼板有问题应及时处理,处理完毕后方可开始吊顶工程。
2)弹线定位:根据设计图纸,将吊点及龙骨位置弹在楼板底面上。
根据楼层+1000mm线,在四周墙面用尺竖向量至顶棚设计标高,弹出顶棚标高线。
3)安装吊杆及吊挂在结构楼板的底部,用电锤按照吊点打孔,将φ8膨胀螺栓打入孔中,上紧拧牢,再将事先预制的一端有带φ8孔角钢一端丝扣焊牢固的吊杆放入拧牢固。
丝扣一端上好吊卡以备挂龙骨。
吊点布置为φ8吊杆间距900~1200mm双向,离墙距离100mm。
4)安装边龙骨根据已弹好的标高线安装边龙骨。
边龙骨用圆6塑料胀管,固定于结构墙面,其间距为500mm。
5)安装主龙骨吊杆及吊挂安装好后,再安装主龙骨,间距900~1200mm,安装主龙骨时接头处用接件连接牢固,相邻两个主龙骨接头要错开。
安装主龙骨方向顺着门口方向放置。
用吊筋调整标高与起拱,起拱控制在短方向的1/200。
6)安装次龙骨主龙骨放好后,与其垂直方向放次龙骨,其间距小于等于400mm,用固定卡与主龙骨连接,安装时用米尺控制龙骨间距。
7)机电管线安装机电管线走向、甩头要到位,若甩头不在正中,需要将甩头调整到面板正中位置。
8)龙骨调整吊顶龙骨的骨架形成后,用拉线调整的方法调整龙骨设计标高,中间按要求千分之五起拱,检查各连接部件是否牢固,经检查合格后进入下一道工序。
9)安装面板对于普通石膏板,采用自攻螺丝攻入石膏板与龙骨连接,自攻螺丝攻入板面2mm,饰面装修时腻子刮平,接缝处理。
10)安装龙骨前,要与照明、通风、消防等专业施工做好图纸会审工作,统一协商解决有关标高、预留孔洞等问题,以使灯具、风口等设施与吊顶衔接得体。
3、室内石膏板吊顶控制要点1)轻钢龙骨顶棚骨架施工,先高后低。
石膏板吊顶施工工艺及措施

石膏板吊顶施工工艺及措施
工艺流程
1. 吊线:在施工前期要确定好吊顶的高度位置,然后使用吊线
进行定位。
2. 安装龙骨:安装龙骨的时候,要保证龙骨的高低平整,安装
位置垂直,位置要准确。
3. 石膏板尺寸评估:根据设计图纸,评估好石膏板的大小,好
确定石膏板被安装的位置。
4. 石膏板的切割:将评估好的石膏板依据设计要求进行切割,
然后将切割好的石膏板进行标识等待安装。
5. 安装石膏板:首先需要先安装边角龙骨然后再将石膏板固定
在龙骨上,钉子要均匀分布,保证平整度,好在后期装修时能有更
好的效果。
6. 打磨处理:挂好石膏板后,要将接缝处和螺钉处用石膏粉进
行处理和封补,使得石膏板更加平整和美观。
7. 砂光和乳胶漆处理:石膏板安装完后,还需要进行表面处理,最后对其进行涂装处理。
工艺要点
1. 石膏板的大小要根据设计图纸来进行评估。
2. 工艺流程中每一步骤都需要精确把握,而且要求在操作时,动作要准确。
3. 安装时间要在室内气温较干燥的时段,这样可以使石膏板固定更加牢固。
4. 在钉子的时候,要注意均匀分布,这样可以更好的保证石膏板的平整度和稳固度。
5. 对石膏板表面做好处理,使其更加美观。
6. 不要在潮湿的环境下进行施工,以防石膏板吸潮,导致石膏板的开裂和变形。
以上是石膏板吊顶施工的流程和要点,可根据实际情况进行灵活运用,以达到更好的效果。
石膏板吊顶施工工艺

轻钢龙骨石膏板吊顶施工工艺1、工艺流程:弹顶棚标高水平线→划龙骨分档线→专业管线安装→安装主龙骨→安装次龙骨→安装罩面板2、弹顶棚标高水平线,根据设计标高在各楼层的四周墙上弹水平控制线,弹线应清晰、准确。
3、划龙骨分档线,按设计要求的主、次龙骨间距在已弹好的顶棚标高水平线上划龙骨分档线。
4、安装主龙骨吊杆:为保证骨架的稳定,采用膨胀螺栓固定小角钢,角钢上焊Φ6吊杆。
在弹好顶棚标高水平线及龙骨分档线后,确定吊杆下端头的标高,按主龙骨位置及吊杆间距固定吊杆,吊杆另一端焊Φ6螺栓丝杆,吊杆位置长度要准确适宜。
吊杆不与专业管道接触。
吊杆与专业管道发生冲突时,用型钢支架过渡。
5、龙骨安装:采用50型龙骨或烤漆龙骨,龙骨中部起拱高度按房间短方向距离在1/200-1/300之间。
主龙骨安装好后拉线校正,再安装次龙骨,次龙骨分档必须按图纸要求进行,四边龙骨贴墙边,所有卡扣,配件位置要准确牢固。
主龙骨悬挑端不大于300mm,主龙骨与专业管道和大型灯饰发生冲突时,先将主龙骨断开,再用型钢加固,必要时附加主龙骨。
6、面层安装:龙骨安装完毕后让专业施工的管线安装完毕后再进行面层的施工。
面层为纸面石膏板或矿棉板,面层必须与龙骨连接牢固,平整,缝隙均匀、正确,各种留洞留设正确。
7、刷防锈漆:轻钢骨架未做防腐处理的表面,如吊挂件、连接件、钉固附件等,在各工序安装前须刷防锈漆。
8、与水、电、风等专业的配合:吊顶工程是与水、电、风等专业交叉较多的施工项目之一,如果配合不好将不仅影响工程进度,而且还会造成材料浪费,所以必须协调好二者的关系。
首先吊顶施工必须在水管试压、保温,电管铺设、穿线完毕及风道安装,风机、调试完毕后进行。
电专业安装灯具及其它专业维修吊顶内的设施时必须有吊顶专业人员陪同,以免损坏或污染罩面板。
9、在吊顶施工中,我们将重点控制以下几个方面:通长灯槽及窗帘盒的防裂及平整度控制;大面积石膏板的防裂措施。
现就以上问题提出如下措施:a. 通长灯槽及窗帘盒的防裂及平整度控制:图纸设计灯槽或窗帘盒的侧面板为纸面石膏板,与吊顶平面面板材料一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石膏板吊顶施工工艺三、石膏板吊顶施工工艺 1、施工准备 1)原材料、半成品要求木料:木龙骨料应为烘干,无扭曲的红、白松树种,并按设计要求进行防火处理。
木龙骨规格按设计要求,如设计无明确规定时,大龙骨规格为50mm×70mm或50mm×100mm;小龙骨规格为50mm×50mm 或40mm×50mm;木吊杆规格为50mm×50mm或40mm×40mm。
罩面板材及压条。
纸面石膏板选用时严格掌握材质及规格标准。
其它材料φ6或φ8吊筋、膨胀螺栓、射钉、圆钉、角钢、扁钢、胶粘剂、木材防腐剂、防火剂、8号镀锌铁丝、防锈漆。
2)作业条件现浇楼板中按设计间距埋设φ6或φ8吊筋。
当设计未做说明时,间距一般不大于1000mm。
墙为砌体时,应根据顶棚标高,在四周墙上预埋固定龙骨的木砖。
直接接触墙体的木龙骨,应预先刷防腐剂。
按工程不同防火等级和所处环境要求,对木龙骨进行喷涂防火涂料或置于防火涂料槽内浸渍处理。
顶棚内各种管线及通风管道均已安装完毕并经验收合格。
各种灯具、报警器预留位置已经明确。
墙面及楼、地面湿作业和屋面防水已做完。
室内环境力求干燥,满足木龙骨吊顶作业的环境要求。
2、施工工艺 1)抄平弹线弹线包括:标高线、顶棚造型位置线、吊挂点布局线、大中型灯位线。
确定标高线:根据室内墙上+50cm水平线,用尺量至顶棚设计标高,在该点画出高度线,用一条塑料透明软管灌满水后,将软管的一端水平面对准墙面上的高度线。
再将软管的另一端头水平面,在同侧墙面找出另一点,当软管内水平面静止时,画下该点的水平面位置,再将这两点连线,即得吊顶高度水平线。
用同样方法在其它墙面做出高度水平线。
操作时应注意,一个房间的基准高度点只用一个,各个墙的高度线测点共用。
沿墙四周弹一道墨线,这条线便是吊顶四周的水平线,其偏差不能大于5mm。
确定造型位置线:对于较规则的建筑空间,其吊顶造型位置可先在一个墙面量出竖向距离,以此画出其它墙面的水平线,即得吊顶位置外框线,而后逐步找出各局部的造型框架线。
对于不规则的空间画吊顶造型线,宜采用找点法,即根据施工图纸测出造型边缘距墙面的距离,从墙面和顶棚基层进行实测,找出吊顶造型边框的有关基本点,将各点连线,形成吊顶造型线。
确定吊点位置:对于平顶天花,其吊点一般是按每m2布置1个,在顶棚上均匀排布。
对于有叠级造型的吊顶,应注意在分层交界处布置吊点,吊点间距0.8~1.2m。
较大的灯具应安排单独吊点来吊挂。
2)木龙骨处理对吊顶用的木龙骨进行筛选,将其中腐蚀部分、斜口开裂、虫蛀等部分剔除。
对工程中所用的木龙骨均要进行防火处理,一般将防火涂料涂刷或喷于木材表面,也可把木材放在防火涂料槽内浸渍。
防火涂料的种类和使用规定见下表。
防火涂料的种类和使用规定项次防火涂料的种类用量(kg/m2)不得小于特性基本用途限制和禁止的范围 1 硅酸盐涂料 0.5 无抗水性,在二氧化碳的作用下分解用于不直接受潮湿作用的构件上不得用于露天构件及位于二氧化碳含量高的大气中的构件 2 可赛银(酪素)涂料 0.7 —用于不直接受潮湿作用的构件上不得用于露天构件上 3 掺有防火剂的油质涂料 0.6 抗水用于露天构件上— 4 氯乙烯涂料和其它以氯化碳化氢为主的涂料 0.6 抗水用于露天构件上—对于直接接触结构的木龙骨,如墙边龙骨、梁边龙骨、端头伸入或接触墙体的龙骨应预先刷防腐剂。
要求涂刷的防腐剂具有防潮、防蛀、防腐朽的功效。
3)安装吊杆吊杆固定件的设置方法应根据设计要求及现场的实际情况选择如下设置方法:用M8或M10膨胀螺栓将∠25×3或∠30×3角铁固定在现浇楼板底面上。
对于M8膨胀螺栓要求钻孔深度≥50mm,钻孔直径10.5mm为宜;对于M10膨胀螺栓要求钻孔深度≥60mm,钻孔直径13mm为宜。
用φ5以上高强射钉将∠40×4角钢或钢板等固定在现浇楼板的底面上。
在浇灌楼面或屋面板时,在吊杆布置位置的板底预埋铁件,铁件选用δ=6mm厚钢板,锚爪用4φ8L≥150mm。
现浇楼板浇筑前或预制板灌缝前预埋φ10钢筋。
(对于不上人屋面,吊筋规格可选φ6或φ8)要求预埋位置准确,若为现浇楼板时,应在模板面上弹线标示出准确位置,然后在模板上钻孔预埋吊筋。
对于钢模板也可先将吊杆连接筋预弯90°后紧贴模板面埋设,待拆模后剔出。
以上前两种方式固定吊杆连接件的方法不适应于上人屋面。
吊杆的连接:对于木龙骨吊顶,吊杆与主龙骨的连接通常采用主龙骨钻孔,吊杆下部套丝,穿过主龙骨用螺母紧固。
吊杆的上部与吊杆固定件连接一般采用焊接,施焊前拉通线,所有丝杆下部找平后,上部再搭接焊牢。
吊杆与上部固定件的连接也可采用在角钢固定件上预先钻孔或预埋的钢板埋件上加焊φ10钢筋环,然后将吊杆上部穿进后弯折固定。
吊杆纵横间距按设计要求,原则上吊杆间距应不大于1000mm。
吊杆长度大于1000mm时,必须按规范要求设置反向支撑。
吊顶灯具、风口及检修口等处应增设附加吊杆。
4)安装主龙骨主龙骨常用50mm×70mm枋料,较大房间采用60mm ×100mm木枋。
主龙骨与墙相接处,主龙骨应伸入墙面不少于110mm,入墙部分涂刷防腐剂。
主龙骨的布置要按设计要求,分档划线,分档尺寸尚应考虑与面层板块尺寸相适应。
主龙骨应平等于房间长向安装,同时应起拱,起拱高度为房间跨度的1/250左右。
主龙骨的悬臂段不应大于300mm。
主龙骨接长采取对接,相邻主龙骨的对接接头要互错开。
主龙骨挂好后应基本调平。
按分档线先定位安装通长的两根边龙骨,拉线后各根龙骨按起拱标高,通过短吊杆将小龙骨用圆钉固定在大龙骨上,吊杆要逐根错开,不得吊钉在龙骨的同一侧面上。
先钉次龙骨,后钉间距龙骨(或称卡挡搁栅)。
间距龙骨一般为5cm×5cm或4cm×5cm的方木,其间距一般为30~40cm,用33mm长的钉子与次龙骨钉牢。
次龙骨与主龙骨的连接,多是采用8~9cm长的钉子,穿过次龙骨斜向钉入主龙骨,或通过角钢与主龙骨的连接。
次龙骨的接头和断裂及大节疤处,均需用双面夹板夹住,并应错开使用。
接头两侧最少各钉2个钉子,在墙体砌筑时,一般是按吊顶标高沿墙四周牢固地预埋木砖,间距多为1m,用以固定墙边安装龙骨的方木(或称护墙筋)。
6)管道及灯具固定吊顶时要结合灯具位置、风扇位置做好预留洞穴及吊钩。
当平顶内有管道或电线穿过时,应预先安装管道及电线,然后再铺设面层,若管道有保温要求,应在完成管道保温工作后,才可封钉吊顶面层。
大的厅堂宜采用高低错落形式的吊顶。
灯具与木吊顶固定;灯具用吊索拉接。
7)吊顶罩面板的安装木龙骨吊顶,其常用的罩面板有装饰石膏板(白平板、穿孔板、花纹浮雕板等)、胶合板、纤维板、木丝板、刨花板、印刷木纹板等。
装饰石膏板顶棚饰面:装饰石膏板可用木螺丝与木龙骨固定。
木螺丝与板边距离应不小于15mm,间距以170~200mm为宜,并均匀布置。
螺钉帽应嵌入石膏板深度1mm为宜,并应涂刷防锈涂料,钉眼用腻子找平,再用与板面颜色相同的色浆涂刷。
3、质量标准 1)主控项目吊顶标高、尺寸、起拱和造型应符合设计要求。
检验方法:观察;尺量检查。
饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。
吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工记录。
吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆应经过表面防腐处理;木吊杆、撑杆、龙骨应进行防腐、防火处理。
检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。
石膏板的接缝应按其施工工艺标准进行板缝防裂处理。
安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。
检验方法:观察。
2)一般项目饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。
压条应平直、宽窄一致。
检查方法:观察;尺量检查。
饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
检验方法:观察。
金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。
木质吊杆、龙骨应顺直,无劈裂、变形。
检查方法:检查隐蔽工程验收记录和施工记录。
吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
检查方法:检查隐蔽工程验收记录和施工记录。
木骨架罩面板顶棚允许偏差和检验方法应符合下表的规定。
木骨架(石膏板)面板顶棚允许偏差和检验方法项类项目允许偏差(mm) 检验方法龙骨龙骨骨架 2 尺量检查龙骨平直 2 尺量检查起拱高度±10 拉线尺量龙骨四周±5 水平尺量或水准仪检查罩面板表面平整 3 用2m靠尺检查接缝平直 3 拉5m线检查接缝高低 1 用直尺或塞尺检查顶棚四周水平±5 拉线或用水准仪检查压条压条平直 - 拉5m线检查压条间距 - 尺量检查 3)关键控制点的控制序号关键控制点主要控制方法 1 龙骨、罩面板等材料进场验收与业主协商,明确更具体的材质、类型、规格、等级及性能要求,购专业大厂生产的产品 2 吊杆安装吊杆材质、规格、防腐处理、位置、间距、标高、丝扣规格及吊杆与楼板连接的牢固性 3 龙骨安装龙骨间距、标高、主次龙骨连接的牢固性,安装前四周必须弹出安装控制线。
龙骨的防火、防腐处理 4 罩面板安装拉通线检查龙骨的平直度,挂线安装。
固定方式正确可靠,边安装边用靠尺检查平整度 5 外观吊顶面洁净,色泽一致,压条平直通顺严实。
与灯具、风口篦交接部位吻合、严密 4)质量记录产品合格证书、性能检测报告。
进场验收记录和复验报告。
隐蔽工程验收记录。
技术交底记录。
检验批质量验收记录。
分项工程质量验收记录。
人造木板甲醛含量复检报告。
4、应注意的质量问题 1)抄平、弹线必须精心细致,四周边线,主龙骨位置线、吊杆定位点必须全部清晰弹出。
2)罩面板安装前,必须对龙骨进行内部验收,要求吊杆、反向撑杆、主龙骨、次龙骨连接牢固,具有足够的强度、刚度和稳定性。
吊杆、龙骨的材质、规格、间距符合设计要求。
吊杆、龙骨均经过防腐处理。
木龙骨还必须经过防火处理。
3)饰面板上的灯具、烟感器、风口篦子必须事先准确标示出其位置,保证交接部位的吻合、严密。
4)根据拟安装的罩面板单位面积重量,决定主龙骨的起拱量。
5)石膏制品不得在露天存放,要有防潮防水措施。
6)罩面板安装前要对型号、规格、厚度和表面平整度进行检查,不符合要求的,必须调换。
校验工作应在一些用木板自制的简易卡具上进行。
7)对温度变形较大的罩面板安装时应预留一定的缝隙。
5、成品保护 1)龙骨、罩面板及其他吊顶材料在入场存放、使用过程中严格管理,保证板材不受潮、不变形、不污染。
