全厂接地安装作业指导书
接地施工作业指导书正文

一.工程概况本工程线路从220kV搬罾开关站出线后向西走线,经李家沟,于金台场附近跨至在建兰渝铁路西侧,经孙家湾、老房沟,在陈家湾附近跨过在建兰渝铁路支线,经赵家坝、驴鸣坝后进入荆溪220kV变电站。
线路总体走向由北向南走线。
本工程线路全长2x13.198km,双回路建设,线路全长2x13.198km,新建铁塔基础及铁塔组立40基,波折系数1.3。
其中直线塔16基,耐张塔24基,终端塔3基。
基础重要采用斜柱式基础、掏挖式基础,基础和铁塔所有采用地脚螺栓连接。
本工程导线采用2xLGJ-400/35,最大使用张力2x39480N,地线采用OPGW-24B1-140,最大使用张力21194N。
二. 编制阐明为了保证本工程铁塔接地施工质量,抵达创优原则,特编制本作业指导书,对接地坑开挖旳施工、工艺与埋设质量做统一规定。
本作业指导书是对接地施工图纸旳深入阐明与补充,与接地施工图不符之处,以施工图阐明为主。
三.接地施工概述本线路工程每基铁塔都需埋设接地装置,各塔选用旳详细接地装置形式详见《塔位明细表》,其重要旳安装措施详见接地安装图,所埋设旳接地装置应避开地下设施及房屋等,埋设旳深度和长度都应抵达设计值,并抵达有关旳接地电阻值规定,当接地电阻不能满足规定期,应在埋设旳接地装置上加埋接地圆钢或者加埋接地模块。
对少数旳铁塔采用集中接地模块,同步为保证两端电站旳出线段耐雷水平,N1-N6,N34-N39段铁塔工频接地电阻应不不不大于7Ω。
本工程接地装置型号有:丁型、JD型接地。
详细参数如下:接地型号接地大方框长度接地射线长度接地模块数量详细明细丁14m30m N6、N7、N8、N9、N10、N11、N12、N17、N24、N28、N29、N30、N31、N32、N33、N34、N35JD14m10m8套N1、N1B、N2、N3、N4、N5、N13、N14、N15、N16、N18、N19、N20、N21、N22、N23、N25、N26、N27、N36、N37、N38、N39接地体大方框长一般按照图纸规定进行开挖,若跟开较大,应合适旳增大接地大方框和坑底深埋小环长度。
接地线施工作业指导书

西北电力建设第一工程有限公司Northwest Power Construction No.1 Engineering Co.,Ltd华润新能源亭湖48MW风电项目防雷接地施工方案文件编号:YCTH01-XBDJ-006名称:防雷接地施工方案批准:审核:编制:西北电力建设第一工程有限公司华润亭湖48MW风电项目部西北电建一公司华润亭湖48MW风电项目部目录一、编制依据 (2)二、作业项目概况及工作量 (2)2.1工程概况 (2)2.2施工范围 (3)三、作业必备条件 (3)3.1施工人员配备及资格要求 (3)3.2机、工具配备 (3)3.3材料供应 (3)3.4上道工序确认 (3)3.5施工场地,环境要求 (3)四、作业顺序、方法及要求 (4)4.1作业流程图 (4)4.2作业内容、方法及要求 (4)4.3作业工序的检验要求及中间交接要求 (9)4.4质量记录的填写内容及书写要求 (9)4.5《工程建设标准强制性条文》相关条款 (9)五、作业过程对质量控制点的设置 (10)六、作业结束的检查验收和应达到的质量标准 (10)6.1作业结束的检查验收 (10)6.2应达到的质量标准 (10)七、作业的安全要求及措施 (10)7.1作业安全技术措施 (10)7.2危险源识别及风险控制表 (11)八、环境因素控制措施 (11)8.1施工期间噪声的防治措施 (11)8.2施工期间粉尘(扬尘)的污染防治措施 (11)8.3施工期间固体废物的防治措施 (11)8.4环境因素识别及控制表 (11)九、文明施工的要求及措施 (12)十、事故应急措施 (12)10.1遇到触电事故的现场处理: (12)10.2疏散方案: (13)十一、附图、附表 (13)危险源识别、风险评价及控制对策表 (14)环境因素识别及控制措施表 (16)一、编制依据1.1《华润亭湖风电项目主体工程施工合同》1.2《发电厂电气工程师设计手册》(中国电力出版社,2003年第二版)1.3工程建设标准强制性条文(电力工程部分2006版)(中国电力出版社,2006年第一版)1.4电气装置安装工程接地装置施工及验收规范(GB50169-2016)(中国人民共和国建设部)1.5《电气装置安装工程质量检验及评定规程》1.6《电力建设安装安全工作规程》1.7中水北方看测试设计研究有限责任公司华润新能源亭湖48MW风电项目F418H-A-K1系列(升压变电站工程电气一次专业技施图纸-接地卷)设计图纸、F418H-L3系列《风机及箱变接地布置图》二、作业项目概况及工作量2.1工程概况华润新能源亭湖48MW风电项目主体工程防雷接地部分是由中水北方看测试设计研究有限责任公司进行设计的,整个风电场的接地网络是由垂直接地体、水平接地体、集中接地装置及避雷装置组成。
接地施工作业指导书

目录1、编制依据 ...................................................... 错误!未定义书签。
2、工程概况 ...................................................... 错误!未定义书签。
3、接地装置 ...................................................... 错误!未定义书签。
接地装置型号 .................................................. 错误!未定义书签。
接地埋设要求 .................................................. 错误!未定义书签。
4、材料定购及验收 ................................................ 错误!未定义书签。
、原材料定购 .................................................. 错误!未定义书签。
、原材料验收 .................................................. 错误!未定义书签。
5、接地装置施工 .................................................. 错误!未定义书签。
、技术资料准备 ................................................ 错误!未定义书签。
、接地沟开挖 .................................................. 错误!未定义书签。
、接地体敷设 .................................................. 错误!未定义书签。

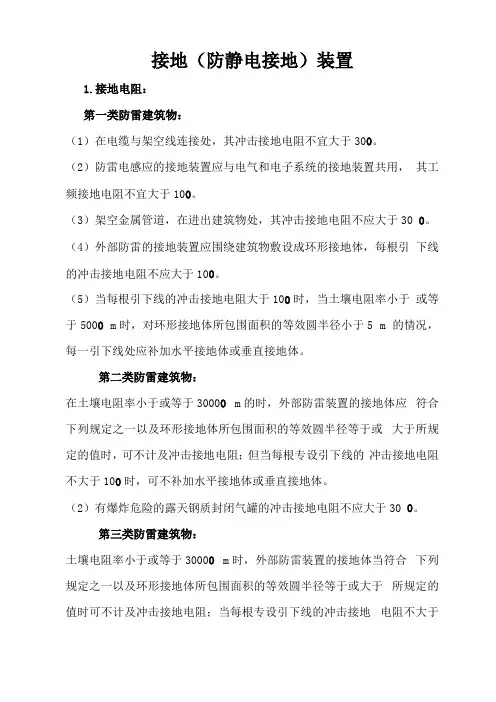

接地防静电接地装置作业指导书

接地(防静电接地)装置1.接地电阻:第一类防雷建筑物:(1)在电缆与架空线连接处,其冲击接地电阻不宜大于300。
(2)防雷电感应的接地装置应与电气和电子系统的接地装置共用,其工频接地电阻不宜大于100。
(3)架空金属管道,在进出建筑物处,其冲击接地电阻不应大于30 0。
(4)外部防雷的接地装置应围绕建筑物敷设成环形接地体,每根引下线的冲击接地电阻不应大于100。
(5)当每根引下线的冲击接地电阻大于100时,当土壤电阻率小于或等于5000 m时,对环形接地体所包围面积的等效圆半径小于5 m 的情况,每一引下线处应补加水平接地体或垂直接地体。
第二类防雷建筑物:在土壤电阻率小于或等于30000 m的时,外部防雷装置的接地体应符合下列规定之一以及环形接地体所包围面积的等效圆半径等于或大于所规定的值时,可不计及冲击接地电阻;但当每根专设引下线的冲击接地电阻不大于100时,可不补加水平接地体或垂直接地体。
(2)有爆炸危险的露天钢质封闭气罐的冲击接地电阻不应大于30 0。
第三类防雷建筑物:土壤电阻率小于或等于30000 m时,外部防雷装置的接地体当符合下列规定之一以及环形接地体所包围面积的等效圆半径等于或大于所规定的值时可不计及冲击接地电阻;当每根专设引下线的冲击接地电阻不大于300。
但当每根专设引下线的冲击接地电阻不大于10 Q时,可不补加水平接地体或垂直接地体。
其他各类防雷建筑物:2.安全距离,同接闪器。
3.埋设间距及深度:(1)人工钢质垂直接地体的长度宜为2.5 m。
其间距以及人工水平接地体的间距均宜为5 m,当受地方限制时可适当减小。
(2)人工接地体在土壤中的埋设深度不应小于0.5 m,并宜敷设在当地冻土层以下,其距墙或基础不宜小于1 11)。
接地体宜远离由于烧窑、烟道等高温影响使土壤电阻率升高的地方。
(3)在敷设于土壤中的接地体连接到混凝土基础内起基础接地体作用的钢筋或钢材的情况下,土壤中的接地体宜采用铜质或镀铜或不锈钢导体。
接地施工作业指导书

批准:年月日 (企业技术负责人)审核:年月日(项目总工)年月日(安全专责)年月日(质量专责)编写:年月日(技术员)目录1.适用范围...................................................................................................................................................... - 1 -2.编制依据...................................................................................................................................................... - 1 -3.工程概况...................................................................................................................................................... - 1 - 4接地体安装示意图及施工说明................................................................................................................... - 5 -5.本工程主要材料及工器具一览表:........................................................................................................ - 10 -6.施工工艺流程及操作要点........................................................................................................................ - 11 -7.质量要求.................................................................................................................................................... - 15 -8.安全措施.................................................................................................................................................... - 16 -9.环境保护措施............................................................................................................................................ - 16 -10.接地强制性条文执行.............................................................................................................................. - 17 -11.接地线施工质量通病的防治.................................................................................................................. - 17 -12、接地线施工标准工艺的应用................................................................................................................ - 17 -1.适用范围本本作业指导书适用于伊利~库车750kV线路工程施工Ⅰ标段1#~101#接地线安装,接地装置形式共计11种,接地装置材料分为普通钢筋和铜覆钢两种,普通钢筋采用焊接方式接续,铜覆钢采用放热焊方式接续。
接地装置安装指导书.

目录1、适用范围2、组织分工3、工艺流程4、施工准备5、操作要求6、检测要求7、危险源分析及辨识8、引用标准9、附录1、适用范围本作业指导书适用于电气装置安装工程的接的装置安装作业。
2、组织分工2.1 工作负责人1人,技术员1人,质检员1人,安全员1人。
2.2接地装置的安装应配合建筑工程的施工,隐蔽部分在覆盖前必须会同有关部门做好中间检查工作。
3、工艺流程4、施工准备4.1本作业项目施工开始前,要组织施工人员认真学习施工图设计及本作业指导书,并进行技术交底。
4.2对所使用的接地材料规格要进行检查,其规格应与施工图设计相符,并符合如下要求。
4.2.1钢接地体和接线的最小规格:422低压电气设备地面上外露的铜和铝接的线的最小截面:4.3接地材料须按设计要求进行防腐处理4.4在使用焊接和切割设备前,须检查其完好程度,以保证正常的操作。
4.5操作中的安全技术措施,必须符合本作业指导书的要求和现行的有关安全技术标准。
5、操作要求5.1开挖5.1.1依照施工图设计进行定位、划线、开挖。
5.1.2在土壤中含有在电解时能产生腐蚀性物质的地方,不宜敷设接地装置,必要时可采用外引式接地装置或改良土壤的措施。
5.2 接地装置敷设5.2.1 接地体顶面埋设深度应符合设计规定。
在设计未规定时,不宜小于0.6m。
角钢及钢管接地体应垂直配置。
5.2.2 垂直接地体主要用于避雷器、避雷针以及接地网边缘加强接的,垂直接地体的间距不宜小于其长度的两倍。
水平接地踢的间距应符合设计规定,在设计未规定时不宜小于5m。
5.2.3 接地线在与公路、铁路或管道等交叉及其他可能遭受损伤处,均应用管子或角钢等加以保护;接地线在穿过墙壁、楼板和地坪处应加装钢管或其他坚固的保护套,有化学腐蚀的部位需采取防腐措施。
5.2.4 接地干线应在不同的两点及以上与接地网连接。
自然接地体需在不同的两点及以上与接地干线或地网相连。
5.2.5 单个电气装置的接地应以单独的接地线与接地干线相连,不得在一个接地线中串接几个需要接地的电气装置。
防雷接地安装作业指导书

1.施工范围:本作业指导书合用于新安电厂2x135MW技改工程全厂接地干线、防感应雷的集中装置、避雷针独立接地装置、室内接地干线、设备接地等。
2.编制依据2.1施工图号:西北电力设计院F2674S-D1001《全厂防雷接地施工图》。
2.2标准:2.2.1本作业指导书依据的验评标准是《火电施工质量检查及评估标准》第五篇《电气装置》第二十四章《接地装置》。
2.2.2规范GB50169—92《电气装置安装工程接地装置施工及验收规范》。
GB50169—92《电气装置安装工程电气设备交接实验标准》。
2.3安规:本作业指导书安全技术措施的编制是依据DL5009.1.92《电力建设安全工作规程》(火力发电厂部分)、YDA2.26-90《电力建设安全工作规程》中〈电气和热控篇〉的相关章节。
3.施工准备3.1材料准备依据通过会审过的图纸,提出材料申请。
3.2施工机械电焊机、砂轮锯、运送设备等。
3.3技术资料3.3.1施工中重要依据的技术资料有:西北电力设计院设计的F264S-D1001《全厂防雷接地施工图》及相关的工程联系单、设计变更单、隐蔽工程签证等。
3.3.2施工应提供的验评单编码有:电24-1-2、电20-2-1、电24-3-1、电24-4-2、电24-5-13.4计量器具及特殊工具:3.4.1计量器具:盘尺、尺等。
3.4.2特殊工具;铁锹、镐等。
4.施工工序4.1流程:4.2工序方法4.2.1依照会审过的施工图纸及现场实际情况,检查是否具有电气安装条件,并拟定接地极及接地干线的位置、方向、高度、与建筑物的距离。
如有疑问,可通过工程联系单的形式与业主联系。
4.2.2所有接地材料均选用经热镀锌的材料,领用的材料要通过平直,检查合格后方可使用。
4.2.3接地极的制作及安装。
4.2.3.1接地极选用Φ50X3.5热镀锌水煤气管,其长度为2500mm 。
4.2.3.2接地极制作时,将接地极的一端做成100mm 长的斜角(如下图一所示)(图一)(图二) 接地极打入泥土时,为了防止管口打裂,在接极的上口应套上一个管帽(如上图二所示) 4.2.3.3根据图纸拟定接地极的打入位置,并开挖接地极间的土石方,以便敷设接地干线,接地极距离建筑物的距离应大于1.5m 。
接地工程作业指导书

接地工程作业指导书1、目的与要求:目的:保证接地敷设可靠,接地电阻符合设计要求。
要求:作业人员应掌握安装要领,熟练作业。
2、适用范围:35kV架空送电线路杆塔接地体的敷设。
10kV架空送电线路杆塔、开关、变压器、电缆、避雷器接地体的敷设。
3、引用标准:《电业安全工作规程》DL409-91、《架空送电线路施工技术》98版、《电力建设安全工作规程》DL5009*2-94、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92。
4、作业工具:短柄铁锹2把;卷尺1把;ZC-8(或ZC-29型)接地摇表1只;12寸活洛扳手1把;20磅大锤;绝缘手套1付(带电测量时用);撬棍1根等工具。
5、作业程序与技术要求:5.1准备工作:5.1.1许可手续办理:进入工作现场。
工作负责人得到工作许可人许可后,查看、核对现场措施与工作票、作业票是否相符合(不完备应补充安全措施),查看、核对无误后办理许可手续。
5.1.2“二交一查”及安全、技术措施交底:工作负责人召集全体人员进行“二交一查”,宣读工作票、作业票,交待工作地段、停电地段、带电部分、危险点及预控安全措施、工作任务、人员分配、设专职监护人等。
检查全体作业人员是否戴好安全帽,人员应规范着装穿长袖棉质衣服、穿软底绝缘鞋、戴手套并检查个人工器具等。
上杆人员正确使用安全带并检查登高工器具。
如有民工应安全教育并安全、技术交底后签《民工协议书》、《安全教育卡》。
5.1.3按设计图纸进行备料,并检查接地体规格、型号、数量。
5.2敷设基本作业:5.2.1选择接地体的槽位:应尽量避开道路、地下管道及电缆管道等。
应防止接地体受到河流、洪水的冲刷,倾斜地势应沿等高线敷设。
5.2.2地槽开挖:地槽应按设计要求开挖,一般槽深为0.6~0.8米,水田应敷设在耕地深度以下,接地槽底面应平整,并应清除一切影响接地体与地壤接触的杂物如石块、树根等。
地槽如遇大石等障碍物时可绕道避开,改变接地体形状应平直,土层坚硬应用撬棍松动土层、石块后使用铁锹取土、开挖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计/专项施工方案报审表工程名称:编号:HNHD-DQ-B01-001本表(含附件)一式 5 份,监理项目部存 1 份,建设单位存 1份,承包单位存3份。
作业指导书控制页:*注:班组工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。
重要工序过程监控表作业指导书(技术措施)修改意见征集表回收签名(日期):目录1 编制依据及引用标准 (1)2 工程概况及施工范围 (1)2.1工程概况 (1)2.2施工作业范围 (1)3 施工作业人员配备与人员资格 (1)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)4.1施工所需机械装备及工器具量具 (2)4.2安全防护用品配备 (2)4.3计量工具 (2)5 施工条件及施工前准备工作 (3)6 作业程序、方法及要求 (3)7 质量控制及质量验收 (6)8 安全、文明施工及环境管理要求和措施 (7)9 职业安全健康和文明施工 (8)9.1主要危险源因素和环境因素清单及控制措施 (8)9.2环境因素及控制措施 (9)10 强制性条文摘录 (9)10.1附表1:强制性条文执行情况明细表 (9)1 编制依据及引用标准1.1《中华人民共和国工程建设标准强制性条文电力工程部分》(2012年版)1.2《电力建设安全工作规程(火力发电厂部分)》DL5009.1-20141.3 公司《质量、安全健康、环境管理手册》1.4 1×25MW热电联供项目工程施工组织设计1.5《交直流电气装置的接地》(GB/T50065-2011)1.6全厂接地安装图2 工程概况及施工范围2.1工程概况本工程新建1×25MW双抽汽凝汽式汽轮发电机组,配一台生物质燃料锅炉,生产电量接入广西电网,同时向xx制糖有限公司生产工艺供汽,主要燃料为集团股份有限公司下属各制糖企业生产附属物--甘蔗渣及糠醛渣和桉树皮等木材加工剩余物。
本工程的性质为生物质资源综合利用发电厂,属于可再利用能源,没有煤炭消耗,是节能型、环保型、效益型电厂本工程各级电压接地情况:35KV、10KV为不接地系统,380/220V为直接接地系统。
全厂接地电阻值不大于4Ω。
采用水平接地体为主的复合接地方案,全厂主接地网采用Φ14铜包覆圆钢,户内接地干线选用40*4的铜包覆扁钢,至设备接地地线选用25*4铜包覆扁钢,垂直接地体采用采用Φ14铜包覆圆钢(L=2500mm),铜包覆钢材相对导电率为20%,铜包覆层厚度最小为0.25mm.主接地网埋深0.8m,地网外缘应闭合,外缘各角做成圆弧形,圆弧半径大于均压带间距的一半。
在遇到建筑物基础等地下设施时,适当增加接地体埋深或者调整敷设路径,不得断开接地体。
垂直接地极的间距不大于5m.2.2施工作业范围全厂主接地网、设备接地的制作安装、试验及调试等工作3 施工作业人员配备与人员资格4 施工所需机械装备及工器具量具、安全防护用品配备4.1施工所需机械装备及工器具量具4.2安全防护用品配备4.3计量工具5 施工条件及施工前准备工作5.1施工前应具备的条件5.1.1对土建要求5.1.1.1土建接地槽坑已挖好,并已将填土夯实;5.1.1.2 土建接地基坑已交安5.1.2对安装的要求5.1.2.1 熟悉图纸,已经进行了图纸会审,编制全厂接地施工方案。
5.1.2.2 进行施工现场危险源和环境因素识别,制定防范措施。
5.1.2.3 组织施工班组进行安全技术交底会,让施工人员熟悉图纸及全厂接地施工方案,学习施工规范,掌握施工工艺,并在交底上签字。
6 作业程序、方法及要求6.1作业流程图技术交底、熟悉现场工器具准备、领料主接地网接地体敷设填写竣工资料、验收屋内接地网安装填写竣工资料、验收6.2作业内容、方法及要求6.2.1一般规定6.2.1.1电气装置的下列金属部分,均应接地或接零:1、发电机、电动机、变压器等高压电器设备的外壳和底座2、电气设备的传动装置;3、互感器的二次线圈(继电保护方面另有规定除外);4、发动机中性点柜外壳,发动机出线柜的外壳等;5、高低压配电柜、控制柜、保护柜、控制箱、检修箱及操作台等设备的金属框架;6、电缆桥架、支架和井架;7、铠装控制电缆的金属外壳及其穿管;8、装在配电线路杆上的电力设备;9、电力电缆接线盒、终端盒的外壳、电缆的外皮,穿线的钢管6.2.1.2需要接地的直流系统的接地装置应符合以下要求:1、能与地构成闭合回路且经常流过电流的接地线应沿绝缘垫板敷设,不得与金属管道、建筑物和设备的构件有金属的连接;2、直流电力回路专用的中性线和直流两线制正极的接地体、接地线不得与自然接地体有金属连接;当无绝缘隔离装置时,相互间的距离不宜小于1m;6.2.1.3接地线不应作其他用途。
6.2.2接地装置的敷设:6.2.2.1接地体顶面埋设深度应符合设计规定。
接地体采用Φ14铜包覆圆钢,长度为2500mm,并垂直配置。
除接地体外,接地体引出线的垂直部分和接地装置连接(焊接)部位外侧100mm范围内应做防腐处理;在做防腐处理前,表面必须除锈并去掉焊接处残留的焊药。
6.2.2.2垂直接地体的间距15m6.2.2.3接地体应采取防止发生机械损伤和化学腐蚀的措施。
在过马路时采用Φ70镀锌钢管做保护。
接地线在穿过墙壁、楼板和地坪处应加装钢管或其他坚固的保护套,有化学腐蚀的部位还应采取防腐措施。
热镀锌钢材焊接时将破坏热镀锌的防腐,应在焊接外100mm内做防腐处理。
6.2.2.4建筑物内的接地干线与在不同的两点及以上与主接地网相连接。
不得少于两点。
6.2.2.5每个电气装置的接地应以单独的接地线与接地汇流排或接地干线相连接,严禁在一个接地线中串接几个需要接地的电气装置。
重要设备和设备构架应有两根与主地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定及机械强度的要求,连接引线应便于定期进行检查测试。
6.2.2.6接地体敷设完后的土沟其回填土内不应夹有石块和建筑垃圾等;外取的土壤不得有较强的腐蚀性;在回填土时应夯实。
(回填土及挖沟、夯实为土建班组施工内容,安装班组验收合格后施工)6.2.2.7明敷接地线的安装应符合下列要求:1接地线的安装位置应合理,便于检查,无碍设备检修和运行巡视;2接地线的安装应美观,防止因加工方式造成截面减小、强度减弱、容易生锈; 3支持件间的距离,在水平直线部分宜为0.5-1.5m;垂直部分宜为1.5-3m;转弯部分宜为0.3-0.5m;4接地线应水平或垂直敷设,亦可与建筑物倾斜结构平行敷设;在直线段上,不应有高低起伏及弯曲等现象;5接地线沿建筑物墙壁水平敷设时,离地面距离宜为250-300mm;接地线与建筑物墙壁间的距离宜为10-15mm;6在接地线跨越建筑物伸缩缝、沉降缝处时,应设置补偿器,补偿器可用接地线本身弯成弧状代替。
6.2.2.8明敷接地线,在导体的全长度或区间段及每个连接部位附近的表面,应涂以15-100mm宽度相等的绿色和黄色相间的条纹标识。
当使用胶带时,应使用双色胶带。
中性线宜涂淡蓝色标识。
6.2.2.9在接地线引向建筑物的入口处和在检修用临时接地点处,均应刷白色底漆并标以黑色标识,其代号为:同一接地体不应出现两种不同的标识。
6.2.3接地体(线)的连接6.2.3.1接地体(线)的连接应采用焊接,焊接必须牢固无虚焊。
接至电气设备上的接地线,应用镀锌螺栓连接;铜包覆钢材料接地线不能采用焊接时,可用螺栓连接、压接、热剂焊(放热焊接)方式连接。
用螺栓连接时应设防松螺帽或防松垫片,螺栓连接处的接触面应按现行国家标准《电气装置安装工程母线装置施工及验收规范》GBJ 149的规定处理。
不同材料的接地体间的连接应进行处理。
6.2.3.2接地体(线)的焊接应采用热剂焊(放热焊接)方式连接,其搭接要求必须符合规定:6.2.3.3沿电缆桥架敷设铜绞线、铜包覆扁钢及利用沿桥架构成电气通路的金属构件,如安装托架用的金属构件作为接地干线时,电缆桥架接地时应符合下列规定:1电缆桥架全长不大于30m时,不应少于2处与接地干线相连;2全长大于30m时,应每隔20-30m增加与接地干线的连接点;3电缆桥架的起始端和终点端应与接地网可靠连接。
6.2.3.4金属电缆桥架的接地应符合下列规定:1电缆桥架连接部位宜采用两端压接镀锡铜鼻子的铜绞线跨接。
跨接线最小允许截面积不小于4mm2;2镀锌电缆桥架间连接板的两端不跨接接地线时,连接板每端应有不少于2个有防松螺帽或防松垫圈的螺栓固定。
6.3作业工序的检验要求及中间交接要求6.3.1沟道开挖完后,经检验深度符合设计要求后,方可敷设铜包覆扁钢;6.3.2铜包覆扁钢必须为合格产品后,方可施工;6.3.3经确认铜包覆扁钢的搭接符合要求后,方可焊接;6.3.4铜包覆扁钢的焊接经验收合格后方可刷漆。
6.4质量记录的填写内容及书写要求6.4.1施工记录本必须记录每根接地极的安装位置、引出点的位置及水平接地体的敷设路径。
6.4.2每天施工的工作量都要进行详细的记录,具体包括施工负责人、施工人员、施工工具、技术活动等。
6.4.3对安全、质量、文明施工进行详细记录并记录施工台帐。
6.4.4按照实际施工工序记录,书写工整、清晰,记录必须真7 质量控制及质量验收7.1全厂接地位置的测量必须由测量人员进行;7.2接地主要尺寸的测量和复查,必须使用经计量部门鉴定合格的钢尺,为使测量准确,测量时间应选在相似的自然条件下进行。
7.3接地材料安装前清点数量、检查外观、材质等应符合图纸,不合格产品严禁使用7.4禁止使用保温的金属外壳及电缆金属外壳作为接地线;7.5接地极与建筑物的间距不得小于1.5m,水平接地网转弯应做成弧形,其弯曲半径不大于1m7.6接地网敷设时一定要将填土夯实后再敷设接地线,敷设完接地线的土沟应及时回填夯实,回填土不应夹有石块、建筑材料或垃圾等(回填土及挖沟、夯实为土建班组施工内容,安装班组验收合格后施工)7.7为避免接地线机械损坏,在与沟道交叉处、接地干线穿越道路处及其他可能损坏接地网的地方,均需采用热镀锌管穿管、槽钢加固等措施加以保护7.8与建筑物伸缩缝交叉的接地线需弧形敷设,接地线敷设位置不得妨碍设备拆卸检修。
7.9电气装置的每一接地部件应以单独分支线接于接地体或接地干线上禁止将数个部件串联接地7.10接地线的连接应保证接触可靠,接于电机电器外壳以及可移动的金属构件等上面时应以螺栓可靠连接,并应清除连接处表面的油及氧化层,在有金属光泽后再涂以凡士林,在室外以及在潮湿或含有腐蚀性气体的房间内如接触面无特殊防锈层时,则在连接以前应加以修整,且在连接后将连接缝涂以耐腐蚀的涂料。
7.11当采用电缆保护管作为接地线时,为防止电缆在焊接时受到损坏应先与接地线焊好,然后敷设电缆7.12电缆沟及电缆桥架的支吊架均应焊接连接至地网,且连接点不得少于两处7.13主控室、10KV\35KV配电装置室与380V配电室的屏柜均应与基础槽钢连接,基础接地线与室内干线连接,户外电缆沟内沿线敷设接地铜包覆扁钢,每个电缆支架与其连接7.14电缆屏蔽层、铠装层的接地线的固定应采用锡焊阀,不宜采用缠绕法。
