建筑工程明沟排水施工方案

建筑工程明沟排水施工方案

建筑工程明沟排水施工方案一、施工准备在施工前,需进行现场勘查,了解地形地貌、水文地质条件、气象特点等基本情况。

同时,根据工程要求,设计合理的明沟排水系统图纸,并编制详细的施工方案,明确施工任务、时间节点和质量标准。

二、施工工艺本工程采用明沟排水系统,主要包括挖掘明沟、敷设排水管道、连接排水管道等步骤。

施工过程中应严格按照图纸和方案进行,确保施工质量。

三、材料准备根据设计要求,提前采购合格的排水管道、连接件、防水材料等材料,并进行质量检验。

同时,准备必要的施工机械和工具,如挖掘机、压路机、管钳等。

四、人员组织组建专业的施工队伍,明确各岗位职责,确保施工过程中的协作与沟通。

加强人员培训,提高施工人员的技能和安全意识。

五、地表标志在施工现场设置明显的标志牌和警示标识,提醒施工人员和过往人员注意安全。

同时,划定施工区域,确保施工范围明确。

六、清理施工区施工前清理施工区域内的障碍物和垃圾,确保施工场地整洁。

施工过程中应及时清理废弃物,保持现场环境卫生。

七、挖掘明沟按照图纸要求,使用挖掘机等设备挖掘明沟。

挖掘过程中应注意保护周边环境和设施,避免造成损坏。

挖掘完成后进行验收,确保沟槽尺寸和质量符合要求。

八、敷设排水管道将排水管道按照设计要求敷设在明沟内,并使用管钳等工具固定。

敷设过程中应确保管道平整、无扭曲、无悬空等现象。

九、连接排水管道使用合格的连接件将排水管道连接牢固,确保排水畅通。

连接过程中应注意密封性,防止漏水现象发生。

十、质量保证措施制定详细的质量保证措施,包括质量检查、验收标准和不合格品处理办法等。

加强施工过程中的质量控制和监督,确保每个施工环节都符合质量要求。

十一、安全文明施工严格遵守安全生产规定,加强施工现场的安全管理。

提高施工人员的文明素质,保持施工现场整洁有序。

定期对施工现场进行检查和评估,及时整改存在的安全隐患。

十二、应急预案制定完善的应急预案,包括事故报告、紧急救援、人员疏散等内容。

加强应急演练和培训,提高应对突发事件的能力。

明沟排水施工工艺标准

明沟排水施工工艺标准
注:表中内容仅供参考,现场应根据实际情况重新辩识。
7.2环境因素辨识及控制措施
环境因素辨识及控制措施
序号
作业活动
环境因素
控制措施
1
降水
垃圾
设置分类垃圾箱,及时清运建筑垃圾
2
生活
生活污水
集中存放,专人处理
3
机械使用
废油
使用的棉布(丝)不得乱丢,不得焚烧,应集中存放
有油污的土壤,须将油污土壤集中存放,严禁扩散
要有《岩土工程勘察报告》;现场实际检验
2
排水沟坡度
排水沟坡度为0.1%、0.2%;目测沟内排水是否畅通;若有不畅进行修整
3
排水点
排水不得回渗基坑(槽);根据地下水的流向及排水影响坡度确定排水点
4
集水井
集水井放坡合理,并围护,放坡按规范要求
井内放置竹笼进行堵渣滤水,保护潜水泵正常运转
4.3质量记录
4.3.1施工日志和每天观测井中水位记录
2.4.3钳工、运转工,已经过技术培训,并接受了施工技术交底。
3施工工艺
3.1工艺流程
3.2操作工艺
3.2.1普通明沟排水法
3.2.1.1在基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m设置一集水井,使地下水汇集于井内。
3.2.1.2集中井的截面为600×600~800×800,井底保持低于沟底0.4~1.0m,井壁用竹笼、木板加固。
3.2.1.3若一侧设排水沟,应设在地下水的上游。
3.2.1.4一般小面积的基坑(槽)排水沟深0.3~0.6m,底宽等于或大于0.4m,水沟的边坡为1∶1~1∶1.5,沟底设有0.1%~0.2%的纵坡,使水流不致阻塞。
3.2.1.5较大面积基坑的排水沟截面

排水沟施工方法及施工工艺

排水沟施工方法及施工工艺

施工方法及施工工艺1.施工放样排水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出两侧坡角线,再根据边沟流水高程坡比及护坡道宽度,放出排水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。

2.施工方法(1)沟槽开挖护坡道碾压以后,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。

人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。

开挖清理完毕后,然后请监理检验。

(2)片石砌筑沟槽检验合格后,先用木桩每15米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。

材料要求:1、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。

2、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。

砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。

3、施工现场不堆放不合格材料,废弃的材料及时清理出场。

沟体片石砌筑:排水沟采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。

较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。

明沟工程施工工艺(3篇)

明沟工程施工工艺(3篇)

第1篇一、工程概述明沟工程是指在地表或地下开挖沟槽,用以排除地表或地下积水的工程。

明沟工程广泛应用于城市排水、农田灌溉、道路施工等领域。

本文将详细介绍明沟工程施工工艺。

二、施工准备1. 设计图纸:根据设计图纸确定明沟的规格、尺寸、走向、坡度等。

2. 材料准备:准备排水管、水泥、砂石、钢筋、防水材料等。

3. 工具准备:准备挖掘机、装载机、推土机、切割机、切割机配件等。

4. 人员准备:组织施工队伍,进行技术交底和安全教育。

三、施工工艺1. 开挖沟槽:根据设计图纸,使用挖掘机开挖沟槽。

沟槽宽度应比排水管直径大100-200mm,深度应比排水管直径大300-500mm。

2. 底部平整:将沟槽底部土方平整,确保排水畅通。

3. 基础处理:在沟槽底部铺设一层厚度为100-150mm的砂石基础,以保证排水管稳定。

4. 钢筋绑扎:根据设计要求,在沟槽两侧绑扎钢筋,形成排水管基础。

5. 模板安装:根据排水管直径,制作相应的模板,确保排水管安装准确。

6. 混凝土浇筑:在模板内浇筑混凝土,待混凝土初凝后拆除模板。

7. 排水管安装:将排水管按设计要求安装到位,确保排水管与基础连接牢固。

8. 防水处理:在排水管周围涂抹防水材料,防止地下水渗入。

9. 浇筑检查:对沟槽底部、排水管基础、排水管安装等部位进行检查,确保工程质量。

10. 填回填土:在排水管周围填入砂石,分层夯实,确保排水畅通。

11. 铺设路面:在明沟上方铺设路面,恢复地面平整。

四、质量控制1. 材料质量:确保排水管、混凝土、防水材料等符合设计要求。

2. 施工质量:严格按照施工工艺进行施工,确保排水管安装准确、沟槽平整、防水处理到位。

3. 工程验收:对工程进行验收,确保工程质量达到设计要求。

五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,注意防止坍塌、触电等安全事故发生。

3. 电器操作人员必须持证上岗,确保电器设备安全运行。

4. 施工过程中,加强安全教育和培训,提高施工人员安全意识。

排水明沟、集水井施工工艺

排水明沟、集水井施工工艺

排水明沟、集水井施工工艺1.1.1工艺流程施工放线→土方开挖并平整→浇筑C15细石混凝土垫层→砌筑(→预制C25细石混凝土盖板→盖板安装)。

(括号内的流程仅属于集水井施工的流程)1.1.2排水沟、集水井做法详图排水沟均采用标准砖、M5水泥砂浆砌筑,尺寸为250×300×L,排水沟采用铸铁篦子封盖。

排水沟做法如下图所示:图1-1排水沟做法详图集水井截面尺寸为800mm×800mm×1000mm,采用标准砖、M5水泥砂浆砌筑。

集水井做法如下图所示:图1-2集水井做法详图1.1.3施工方法1、施工放线在施工前根据有关参数,用全站仪放出排水沟、集水井的位置的中轴线,并测出相应的标高,用白灰或线绳拉出相应的轮廓线,并标出相应的开挖深度。

2、土方开挖平整土方开挖采用机械开挖,并以人工配合清理、平整。

土方开挖完成后,采用手动式打夯机夯实松散的泥土。

挖土时应注意如下几个要点:(1)为了节省时间和成本,一次性用机械挖到基底标高,超挖的、少挖的再采用人工整理;(2)排水沟土方开挖时要做好放坡工作,坡度0.2%。

3、浇筑垫层浇筑垫层前要基层上的杂物清理掉,并洒水湿润;浇筑垫层时需振捣密实;浇筑完成后要进行浇水养护。

4、砌筑(1)砌砖前应检查垫层尺寸、高程及中线位置,垫层混凝土抗压强度满足要求后,方可开始砌砖。

(2)垫层顶面应先清扫,并用水冲刷干净。

(3)砌砖前应根据中心线放出排水沟、集水井基线,摆砖撂底,确定砌法。

(4)砖使用前应浸水,不得有干心现象,表面如有泥土,水锈,应清洗干净。

(5)砌砖体应上下错缝,内外搭接,宜采用“三顺一丁”砌法,但最下一层和最上一层砖,应用丁字砌筑。

(6)砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝厚度应为10mm,允许编差为±2mm。

(7)砌筑上层砖时,应避免振动下层砖,砌筑工作中断后恢复砌筑时,已砌筑的砖层表面应予以清扫和湿润;砌体表面应平直,随砌随找平。

明沟排水施工工艺标准

明沟排水施工工艺标准
3.2.6点动潜水泵开关,观察潜水泵正反转,必要时进行调整。
3.2.7连续排水。
4质量标准
4.1一般项目
排水沟坡度:检查要求:坡度为0.1%~0.2%。
检查方法:目测,沟内排水是否畅通。
4.2特殊工艺、关键控制点等的控制
特殊工艺、关键控制点等的控制
序号
关键控制点
主 要 控 制 方 法
1
单侧设置排水沟
明沟排水施工工艺标准

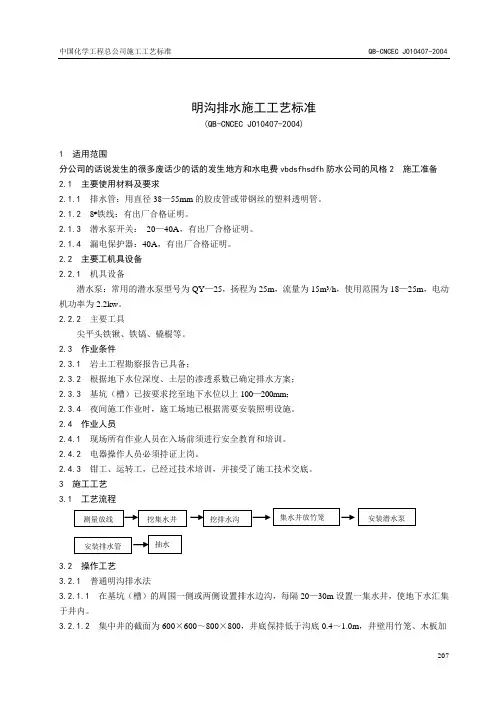

(QB-CNCEC JO10407-2004)
1 适用范围
分公司的话说发生的很多废话少的话的发生地方和水电费vbdsfhsdfh防水公司的风格2 施工准备
2.1主要使用材料及要求
2.1.1排水管:用直径38—55mm的胶皮管或带钢丝的塑料透明管。
2.1.28#铁线:有出厂合格证明。
3.2.2.3排水沟和集水井设置方法及尺寸与3.2.1相同。
3.2.3深沟降水法
3.2.3.1降水深度大的大面积地下室、箱形基础及基础群施工降低地下水位时采用。
3.2.3.2在建筑物内或附近适当位置于地下水上游开挖。纵长深沟作为主沟,自流或用泵将地下水排走。
3.2.3.3在建筑物、构筑物四周或内部设支沟与主沟连通,将水流引至主沟排出。
2.4.3钳工、运转工,已经过技术培训,并接受了施工技术交底。
3施工工艺
3.1工艺流程
3.2操作工艺
3.2.1普通明沟排水法
3.2.1.1在基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m设置一集水井,使地下水汇集于井内。
3.2.1.2集中井的截面为600×600~800×800,井底保持低于沟底0.4~1.0m,井壁用竹笼、木板加固。
0.4
0.3

明沟排水施工工艺标准超值

明沟排水施工工艺标准超值

明沟排⽔施⼯⼯艺标准超值2071 适⽤范围施⼯降排⽔。

2 施⼯准备2.1 主要使⽤材料及要求2.1.1 排⽔管:⽤直径38—55mm 的胶⽪管或带钢丝的塑料透明管。

2.1.2 8#铁线:有出⼚合格证明。

2.1.3 潜⽔泵开关: 20—40A ,有出⼚合格证明。

2.1.4 漏电保护器:40A ,有出⼚合格证明。

2.2 主要⼯机具设备 2.2.1 机具设备潜⽔泵:常⽤的潜⽔泵型号为QY —25,扬程为25m ,流量为15m 3/h ,使⽤范围为18—25m ,电动机功率为2.2kw 。

2.2.2主要⼯具尖平头铁锹、铁镐、橇棍等。

2.3 作业条件2.3.1 岩⼟⼯程勘察报告已具备;2.3.2 根据地下⽔位深度、⼟层的渗透系数已确定排⽔⽅案; 2.3.3 路床、基坑(槽)已按要求开挖;2.3.4 夜间施⼯作业时,施⼯场地已根据需要安装照明设施。

2.4 作业⼈员2.4.1 现场所有作业⼈员在⼊场前须进⾏安全教育和培训。

2.4.2 电器操作⼈员必须持证上岗。

2.4.3 钳⼯、运转⼯,已经过技术培训,并接受了施⼯技术交底。

3 施⼯⼯艺3.1 ⼯艺流程3.2 操作⼯艺 3.2.1 普通明沟排⽔法3.2.1.1 在路床与基坑(槽)的周围⼀侧或两侧设置排⽔边沟,每隔20—30m 设置⼀集⽔井,使地下⽔汇集于井内。

3.2.1.2 集中井的截⾯为600×600~800×800,井底保持低于沟底0.4~1.0m ,井壁⽤⽵笼、⽊板加固。

3.2.1.3 若⼀侧设排⽔沟,应设在地下⽔的上游。

3.2.1.4 ⼀般⼩⾯积的基坑(槽)排⽔沟深0.3~0.6m ,底宽等于或⼤于0.4m ,⽔沟的边坡为1∶1~1∶1.5,沟底设有0.1%~0.2%的纵坡,使⽔流不致阻塞。

3.2.1.5较⼤⾯积基坑的排⽔沟截⾯3.2.2 分层明沟排⽔法3.2.2.1基坑深度较⼤,地下⽔位较⾼以及多层⼟中上部有透⽔性较强的⼟时采⽤。

明沟排水施工工艺标准

明沟排水施工工艺标准

明沟排水施工工艺标准(QB-CNCEC JO10407-2004)1适用范围本工艺标准适用于工业与民用建筑一般基础及中等面积基础群和建筑物、构筑物基坑(槽)采用明沟排水的工程。

2 施工准备2.1 主要使用材料及要求2.1.1 排水管:用直径38—55mm的胶皮管或带钢丝的塑料透明管。

2.1.2 8#铁线:有出厂合格证明。

2.1.3 潜水泵开关:20—40A,有出厂合格证明。

2.1.4 漏电保护器:40A,有出厂合格证明。

2.2 主要工机具设备2.2.1 机具设备潜水泵:常用的潜水泵型号为QY —25,扬程为25m,流量为15m3/h,使用范围为18—25m,电动机功率为2.2kw。

2.2.2 主要工具尖平头铁锹、铁镐、橇棍等。

2.3 作业条件2.3.1 岩土工程勘察报告已具备;2.3.2 根据地下水位深度、土层的渗透系数已确定排水方案;2.3.3 基坑(槽)已按要求挖至地下水位以上100—200mm;2.3.4 夜间施工作业时,施工场地已根据需要安装照明设施。

2.4 作业人员2.4.1 现场所有作业人员在入场前须进行安全教育和培训。

2.4.2 电器操作人员必须持证上岗。

2.4.3 钳工、运转工,已经过技术培训,并接受了施工技术交底。

3 施工工艺3.1 工艺流程测量放线 f 挖集水井 f 挖排水沟~集水井放竹笼一►安装潜水泵安装排水管 f 抽水3.2 操作工艺2073.2.1 普通明沟排水法3.2.1.1 在基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m设置一集水井,使地下水汇集208209于井内。

3.2.1.2 集中井的截面为 600X 600〜800X 800,井底保持低于沟底 0.4〜1.0m ,井壁用竹笼、木板加 固。

3.2.1.3 若一侧设排水沟,应设在地下水的上游。

3.2.1.4一般小面积的基坑(槽)排水沟深0.3〜0.6m ,底宽等于或大于 0.4m ,水沟的边坡为1 : 11 : 1.5,沟底设有0.1%〜0.2%的纵坡,使水流不致阻塞。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 适用范围
施工降排水。

2 施工准备
主要使用材料及要求
排水管:用直径38—55mm 的胶皮管或带钢丝的塑料透明管。

8#铁线:有出厂合格证明。

潜水泵开关: 20—40A ,有出厂合格证明。

漏电保护器:40A ,有出厂合格证明。

主要工机具设备
机具设备
潜水泵:常用的潜水泵型号为QY —25,扬程为25m ,流量为15m 3/h ,使用范围为18—25m ,电动机功率为。

主要工具
尖平头铁锹、铁镐、橇棍等。

作业条件
岩土工程勘察报告已具备;
根据地下水位深度、土层的渗透系数已确定排水方案;
路床、基坑(槽)已按要求开挖;
夜间施工作业时,施工场地已根据需要安装照明设施。

作业人员
现场所有作业人员在入场前须进行安全教育和培训。

电器操作人员必须持证上岗。

钳工、运转工,已经过技术培训,并接受了施工技术交底。

3 施工工艺
工艺流程
操作工艺
普通明沟排水法
在路床与基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m 设置一集水井,使地下水汇集于井内。

集中井的截面为600×600~800×800,井底保持低于沟底~,井壁用竹笼、
木板加固。

若一侧设排水沟,应设在地下水的上游。

一般小面积的基坑(槽)排水沟深~,底宽等于或大于,水沟的边坡为1∶1~1∶,沟底设有%~%的纵坡,使水流不致阻塞。

较大面积基坑的排水沟截面
分层明沟排水法
基坑深度较大,地下水位较高以及多层土中上部有透水性较强的土时采用。

在基坑(槽)边坡上设置2~3层明沟及相应集水井,分层阻截上部土体中的地下水。

排水沟和集水井设置方法及尺寸与相同。

深沟降水法
降水深度大的大面积地块、沟槽基础及基础群施工降低地下水位时采用。

在建筑物内或附近适当位置于地下水上游开挖。

纵长深沟作为主沟,自流或用泵将地下水排走。

在建筑物、构筑物四周或内部设支沟与主沟连通,将水流引至主沟排出。

主沟的沟底应较最深基坑底低1—2m。

支沟比主沟浅500—800mm,通过基础部位填碎石及砂作盲沟,在基础回填前分段夯填粘土截断。

深沟亦可设在厂房内或四周的永久性排水位置,集水井宜设在深基础附近。

排水方法确定并完成后,安装潜水泵、排水管。

配制配电盘,安装电闸箱,接通电源。

点动潜水泵开关,观察潜水泵正反转,必要时进行调整。

连续排水。

4质量标准
一般项目
排水沟坡度: 检查要求:坡度为%~% 。

检查方法:目测,沟内排水是否畅通。

特殊工艺、关键控制点等的控制
特殊工艺、关键控制点等的控制
质量记录
施工日志和每天观测井中水位记录
机械台班运转记录
降水与排水工程检验批质量验收记录表
5 应注意的质量问题
雨水倒灌
雨季施工时,应注意在基坑(槽)周围设置挡水设施,以防雨水灌入基坑(槽)而引起边坡坍塌。

6 成品保护
抽水应连续进行,直到基础回填土后方可停止。

按条进行排水时,应注意防止上层排水沟地下水流向下层排水沟,冲坏边坡造成塌方。

7 职业健康安全与环境管理
施工过程危害辨识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。

环境因素辨识及控制措施
注:表中内容仅供参考,现场应根据实际情况重新辩识。
