(完整版)园林绿化工程监理实施细则
园林绿化工程监理实施细则

园林绿化工程监理实施细则第一篇范本:【正文】1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目时间计划2. 监理组织2.1 监理人员2.2 监理职责2.3 监理协调3. 监理工作流程3.1 施工前准备阶段3.1.1 设计文件审查3.1.2 施工方案审查3.1.3 施工材料审查 3.2 施工阶段3.2.1 施工方案调整 3.2.2 施工进度跟踪 3.2.3 施工质量把关 3.3 施工验收阶段3.3.1 竣工图审查3.3.2 现场验收4. 监理报告4.1 日常监理报告4.2 重大问题报告4.3 竣工报告5. 附件5.1 设计文件5.2 施工方案5.3 施工合同5.4 监理报告【附件】1. 工程设计文件(附件1.dwg)2. 施工合同(附件2.doc)3. 监理报告模板(附件3.xls)【法律名词及注释】1. 建设工程监理条例:指国务院发布的关于建设工程监理的法规文件,其中包含监理的监督、审查等方面的规定。
2. 工程监理:指对建设工程施工过程的监督、检查及技术支持等工作,确保工程符合设计要求、施工质量达标。
3. 监理报告:监理人员根据实地调查和资料分析,在施工过程中进行的监理工作的结果整理和总结,包括施工进度、质量等方面的情况。
第二篇范本:【正文】1. 监理工作目标1.1 完成客户对园林绿化工程监理的需求1.2 确保工程按照设计要求进行施工1.3 控制工程进度和质量1.4 防止工程过程中浮现安全事故2. 监理组织2.1 主监理工程师2.2 监理人员配备2.3 监理组织架构3. 监理工作内容及流程3.1 施工前准备阶段3.1.1 施工方案审查3.1.2 材料设备采购监控3.2 施工阶段3.2.1 工程现场监督3.2.2 施工质量检验3.2.3 施工进度管理3.3 工程竣工验收阶段3.3.1 相关资料审查3.3.2 现场验收4. 监理报告4.1 施工过程监理报告4.2 问题整改报告4.3 工程竣工报告5. 附件5.1 施工设计图纸(附件1)5.2 施工合同(附件2)5.3 监理报告模板(附件3)【附件】1. 园林绿化工程设计图纸(附件1.dwg)2. 施工合同范本(附件2.doc)3. 监理报告模板(附件3.xls)【法律名词及注释】1. 建设工程监理条例:指国家发展和改革委员会发布的关于建设工程监理的法规,其中包含监理工作的内容、组织等方面的规定。
园林景观绿化工程监理实施细则

园林景观绿化工程监理实施细则一、引言园林景观绿化工程监理实施细则是为了规范园林景观绿化工程监理工作,提高绿化工程质量和工程监理水平而制定的。
本细则的制定旨在明确绿化工程监理的职责、权限和标准,保证绿化工程的质量和进度,并提供参考和指导,确保园林景观绿化工程的顺利实施。
二、监理主体1. 监理单位绿化工程的监理工作由具备相应资质的监理单位承担。
监理单位应具有丰富的园林景观绿化工程实施和监理经验,并严格遵守相关法律法规和技术标准,确保监理工作的公正、独立和有效性。
2. 监理人员监理人员是指由监理单位派驻在工地现场的专业技术人员。
监理人员应具备良好的职业道德和职业素养,具备绿化工程监理相关知识和技能,严格执行监理单位的规章制度,确保监理工作的规范和有效。
三、监理任务1. 监理前期工作(1)审查招投标文件对招投标文件进行审查,保证其合规性和可行性。
包括对设计文件、施工方案、工程预算等进行评估,提出专业意见和建议。
(2)签订监理合同与建设单位签订监理合同,明确监理任务、监理标准、监理周期、监理费用等相关事项,确保监理工作的权益。
2. 监理施工阶段工作(1)监理指导对施工方案进行评审,制定监理计划和监理方案,并与施工单位进行沟通协调,确保施工过程符合相关标准和规定。
(2)现场巡查定期或不定期对施工现场进行巡查,检查工程质量、进度和安全等情况。
对发现的问题和隐患及时提出整改措施,并进行记录和报告。
(3)工程验收协助建设单位进行工程质量验收,对工程质量不合格的部分提出整改意见。
3. 监理竣工阶段工作(1)竣工验收协助建设单位进行竣工验收,检查工程是否符合设计要求和标准,并提出验收意见。
(2)竣工资料整理整理施工图纸、竣工报告、工程质量检测报告等相关资料,确保资料的完整性和准确性,作为以后工程使用和维护的参考。
四、监理标准1. 工程质量标准绿化工程的质量应符合国家相关标准和规定,包括植物配置、园林景观效果、施工工艺等方面的要求。
园林绿化工程监理实施细则

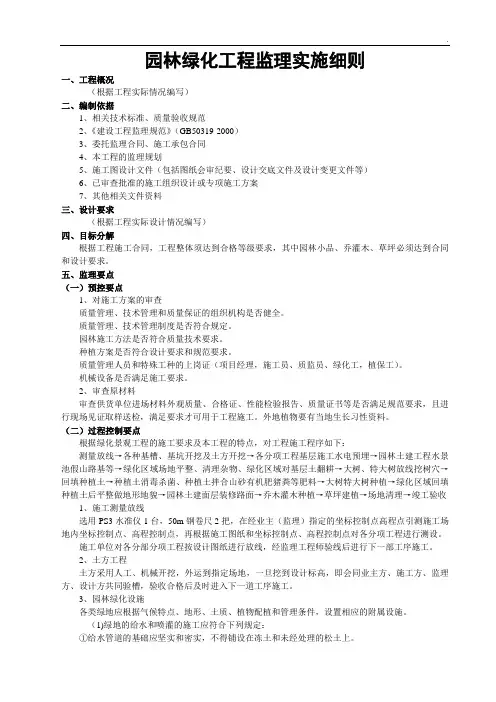

园林绿化工程监理实施细则一、工程概况(根据工程实际情况编写)二、编制依据1、相关技术标准、质量验收规范2、《建设工程监理规范》(GB50319-2000)3、委托监理合同、施工承包合同4、本工程的监理规划5、施工图设计文件(包括图纸会审纪要、设计交底文件及设计变更文件等)6、已审查批准的施工组织设计或专项施工方案7、其他相关文件资料三、设计要求(根据工程实际设计情况编写)四、目标分解根据工程施工合同,工程整体须达到合格等级要求,其中园林小品、乔灌木、草坪必须达到合同和设计要求。
五、监理要点(一)预控要点1、对施工方案的审查质量管理、技术管理和质量保证的组织机构是否健全。
质量管理、技术管理制度是否符合规定。
园林施工方法是否符合质量技术要求。
种植方案是否符合设计要求和规范要求。
质量管理人员和特殊工种的上岗证(项目经理,施工员、质监员、绿化工,植保工)。
机械设备是否满足施工要求。
2、审查原材料审查供货单位进场材料外观质量、合格证、性能检验报告、质量证书等是否满足规范要求,且进行现场见证取样送检,满足要求才可用于工程施工。
外地植物要有当地生长习性资料。
(二)过程控制要点根据绿化景观工程的施工要求及本工程的特点,对工程施工程序如下:测量放线→各种基槽、基坑开挖及土方开挖→各分项工程基层施工水电预埋→园林土建工程水景池假山路基等→绿化区域场地平整、清理杂物、绿化区域对基层土翻耕→大树、特大树放线挖树穴→回填种植土→种植土消毒杀菌、种植土拌合山砂有机肥猪粪等肥料→大树特大树种植→绿化区域回填种植土后平整做地形地貌→园林土建面层装修路面→乔木灌木种植→草坪建植→场地清理→竣工验收1、施工测量放线选用PS3水准仪1台,50m钢卷尺2把,在经业主(监理)指定的坐标控制点高程点引测施工场地内坐标控制点、高程控制点,再根据施工图纸和坐标控制点、高程控制点对各分项工程进行测设。
施工单位对各分部分项工程按设计图纸进行放线,经监理工程师验线后进行下一部工序施工。
园林绿化工程施工监理细则

园林绿化工程施工监理细则1. 引言在园林绿化工程建设的过程中,为了保证工程质量和工期,必须进行科学规范的施工监理。
本文将对园林绿化工程施工监理的流程及细则进行详细介绍,旨在为监理人员提供指导和借鉴。
2. 施工监理流程2.1 编制监理计划监理机构应根据合同约定、工程特点、工程质量要求等因素,合理编制监理计划。
监理计划应包括监理人员职责、监理周期、监理内容、监理方法、监理检查周期等。
2.2 签订监理合同监理机构应与建设单位在法律框架内签订监理合同,明确双方权利和义务。
2.3 开展施工前监理监理机构在施工前应进行现场勘查、技术审核、材料审查等,对工程是否符合规划设计和相关规范进行检查,提出专业意见和建议。
如发现问题应及时提出整改要求,确保工程质量的可控性。
2.4 开展日常监理监理人员应按照监理计划进行监理工作。
对施工过程中的各项工作进行监理,检查内部质量、安全措施和进度等2.5 临时检查监理监理人员在工程施工过程中应随时对工程进行临时检查,发现问题应及时提出整改要求。
2.6 收尾检查监理监理人员在工程即将完工时,应进行收尾检查监理,确定工程质量符合规范要求,验收各项资料。
2.7 编制监理报告监理机构应编制监理报告,对工程质量、工程时间节点、成本等关键点进行总结阶段性报告。
3. 施工质量检验3.1 施工前质量检验监理人员应当在施工前对整个工程进行初步复核和质量检验。
包括材料的质量、检查建筑文明施工、保护工程环境等。
3.2 施工中质量检验监理人员应在施工过程中持续追踪和检验整个工程。
对关键流程进行监视和检验,如土方开挖、基础建设等。
3.3 施工后质量检验监理人员在施工过程结束后对整个工程进行终端检验。
确定工程质量是否符合要求,是否具备交付使用的条件等。
4. 施工安全管理4.1 安全管理目标建立一套完善的安全管理制度,明确分工标准及职责,使全员身心健康;同时通过安全管理措施确保工程设施维护及机器设备安全。
4.2 安全管理内容1.何时应采取防范措施,应按安全规范和现场实际情况执行;2.持续的传达安全措施信息;3.不定期的举行安全教育活动;4.随时加强对现场的安全管理及监督;5.及时对出现的事故隐患采取整改措施;6.建立完善的应急管理制度。
园林景观绿化工程监理实施细则完整版

园林景观绿化工程监理实施细则完整版范本1:园林景观绿化工程监理实施细则(风格一)1. 监理范围1.1 工程概述1.2 监理目标1.3 监理2. 监理组织2.1 监理人员2.2 职责分工2.3 岗位设置3. 监理准备工作3.1 监理档案准备3.2 监理计划制定3.3 监理资源准备4. 施工监理4.1 工程施工方案审核4.2 施工现场巡查4.3 施工过程监护4.4 施工质量把关4.5 施工安全监督5. 设备监理5.1 设备验收与检测5.2 设备安装与调试5.3 设备运行监测5.4 设备维护管理6. 材料监理6.1 材料验收与检测6.2 材料保管与使用6.3 材料使用监督7. 完工验收与移交7.1 工程竣工验收7.2 试运行与调试7.3 工程移交与交接7.4 监理报告编制8. 监理纠纷处理8.1 纠纷处理原则8.2 纠纷处理程序8.3 纠纷处理方式附件:相关监理文件法律名词及注释:- 园林景观绿化工程:指对自然环境进行改造,创造具有人工景观价值的场地,以满足人们对美好环境的需求的工程。
包括植被绿化、景观石塑、水体构筑物等内容。
- 监理:指在工程建设过程中,对合同约定内容进行监督、检查和评定的活动。
监理的目标是确保工程按照规划设计和合同要求进行,保障工程质量和安全。
范本2:园林景观绿化工程监理实施细则(风格二)1. 绿化工程项目概述1.1 项目背景1.2 项目范围1.3 项目目标2. 监理组织与人员2.1 监理团队组成2.2 监理人员职责分工2.3 监理人员配备标准3. 监理准备工作3.1 编制监理计划3.2 准备监理文件与工具3.3 熟悉工程设计与图纸4. 工程施工监理4.1 施工方案审核4.2 施工现场巡查4.3 施工质量管理4.4 施工安全监督4.5 施工进度控制5. 设备与材料监理5.1 设备验收与调试5.2 设备运行监测5.3 材料质量检验5.4 材料使用监督6. 完工验收与交付6.1 工程竣工验收6.2 试运行与调试6.3 工程交付与移交6.4 编制监理报告7. 监理纠纷处理7.1 纠纷处理原则7.2 纠纷处理程序7.3 纠纷处理方式附件:- 相关监理文件- 合同及附件- 工程设计图纸法律名词及注释:- 园林景观绿化工程:指对城市空地进行绿地改造、绿化建设,增加绿色植被覆盖,提升城市环境品质和人居舒适度的工程项目。
(完整版)园林绿化监理细则

园林、绿化、道路工程监理细则根据工程承包合同、监理合同的要求,工程所有分项及分部工程、隐蔽工程、重要工序等均须经监理验收签证后,才能进入下道工序施工。
为保证工程验收工作顺利进行,达到确保工程质量的目的,监理根据国家有关技术文件、规范、规格并结合本工程现状,特制定本验收程序及实施办法,望施工单位在施工过程中切实贯彻执行,并望参与本工程的各有关单位给予配合与支持。
一、工程概况园林、绿化:扬中市行政中心园林绿化工程是扬中市行政中心室外景观,地形成长方形,共分九个区域组成,建设总用地面积138000平米,绿化面积41011平米.,铺地面积71163平米,水体面积27495平米,停车车位共198个。
该建设项目有园林工程、绿化工程、给排水工程、电气照明工程四个单项组成。
其中园林工程主要有地面铺设、景观亭、玻璃坐椅、清水平台、景观水池、旱喷、绿化草坪、花岗岩缘石、花坛、跌水墙、挡土墙等组成。
绿化工程主要由香樟、银杏、垂柳、广玉兰、桂花等组成,植物版块、草花、草坪组成。
给排水以景观内供水与排水为主。
电气由音响、灯箱广告、射灯、地埋灯、庭院灯、水池灯、高杆路灯、公用电话、特色柱灯等组成。
道路工程:为行政中心道路,A路全长239.93m,B路全长336.28m,路幅宽度为6m,属于交通次道,交通等级为:轻。
路基部分基层采用15cm二灰结石(后设计变更为30cm的二灰碎石),15cm12%的石灰土,余为6%石灰土,路基填土应在最佳含水量条件下分层铺填,一次摊铺厚度不得大于30cm,不得小于15cm。
路面采用7cm的沥青混凝土结构层,道路的材料要求:1、底基层采用的石灰应在四级以上,土为最佳含水量状态,施工时应充分破碎,最大粒径不得大于25cm,石灰剂量须准确,机械拌和要均匀,分层摊铺,逐层碾压,严禁薄层加铺,一次加铺厚度不得小于10cm,7天泡水无侧限抗压强度达0.7Mpa。
2、基层:石灰采用三级以上,粉煤灰应符合标准,石料按最佳级配,混合料配合比按施工规范,材质按施工要求,检测齐全,拌和料均匀,碾压及时,三天内必须碾压完毕,7天泡水无侧限抗压强度应达0.8Mpa,路基回弹模量,弯沉值符合施工规范。
绿化工程监理实施细则

绿化工程监理实施细则一、引言绿化工程监理实施细则旨在规范绿化工程监理的实施过程,确保绿化工程的质量和进度符合相关标准和要求。
本细则适用于各类绿化工程项目的监理工作。
二、监理人员要求1. 监理人员应具备相关专业知识和技能,熟悉绿化工程施工过程和标准。
2. 监理人员应持有合法有效的监理工程师资格证书,并具备一定的工作经验。
3. 监理人员应具备良好的沟通能力和团队合作精神,能够有效协调施工方和设计方之间的关系。
三、监理范围1. 监理人员应对绿化工程的施工过程进行全程监督,包括但不限于土地准备、植物选材、园林构筑物建设等。
2. 监理人员应对绿化工程的质量进行检查和评估,确保施工符合相关标准和要求。
3. 监理人员应对绿化工程的进度进行监控,及时发现并解决施工过程中的问题。
四、监理程序1. 施工前,监理人员应与施工方和设计方进行沟通,了解施工计划和设计要求。
2. 施工过程中,监理人员应定期进行现场巡查,检查施工质量和进度,并记录相关数据和情况。
3. 施工结束后,监理人员应对绿化工程进行综合评估,编制监理报告,提出改进建议。
五、监理报告监理报告是绿化工程监理的重要成果之一,应包括以下内容:1. 绿化工程的整体评估,包括质量、进度和安全等方面的评价。
2. 对施工过程中存在的问题和隐患进行分析和总结,并提出相应的解决方案。
3. 对施工方和设计方的工作进行评价,包括合作情况、责任履行等。
4. 对绿化工程的效果进行评估,包括植物生长情况、景观效果等。
5. 对监理工作的总结和建议,包括改进措施和经验分享等。
六、附则1. 绿化工程监理应遵守相关法律法规和行业标准,不得违反职业道德和监理规范。
2. 监理人员应保持独立、客观的立场,不得与施工方和设计方有任何利益关系。
3. 监理人员应定期参加相关培训和学习,不断提升自身的专业水平和监理能力。
以上为绿化工程监理实施细则的内容要点,通过严格遵守和执行本细则,可以有效提高绿化工程的质量和管理水平,为城市建设和环境保护做出贡献。
园林绿化工程监理实施细则

园林绿化工程监理实施细则一、前言本文档旨在制定一套标准的园林绿化工程监理实施细则,以指导和规范园林绿化工程监理实施过程中的工作流程和注意事项,确保工程顺利进行,达到设计要求和质量标准。
二、监理人员的职责和要求1.监理人员必须持有国家颁发的监理员证书,具有一定的工程技术和管理经验。
2.监理人员应严格遵守国家法律法规,开展监理工作,保证工程合法、合规、合同约定事项的完成。
3.监理人员应以公正、客观的态度开展工作,不得有偏颇、不公平、不符合实际情况的行为。
4.监理人员应及时、真实、准确记录和报告工作进展情况,保障项目的质量和进度。
三、监理工作流程1.监理开工会议开工会议是项目开展的重要环节,监理员必须出席会议,并与开发商和施工方沟通,交流意见,确保施工符合合同约定,明确双方职责分工和交流频次。
2.施工图审查在施工前,监理员要对施工图进行审查,主要包括图纸是否符合规划要求、通行道路是否合理、设备的位置和布置是否满足规范等方面,审查结束后要生成书面报告,供开发商和施工方参考。
3.工程检查监理员负责安排工程检查,对工程发现的质量问题未及时纠正,其后果必须由检查责任人承担。
检查的主要内容包括施工进度、质量合格率、材料应用情况、安全管理、环保等方面。
4.现场会议当施工过程中出现问题时,召开现场会议进行讨论解决。
会议要及时记录并报告,与当地政府有关部门进行沟通和协调,妥善解决争议。
5.工程验收工程验收是指在工程完毕后,由监理员按照规范要求,对施工方验收整个园林绿化工程的过程。
验收内容包括工程实测和质量检查、设备的安装、建设过程的审核,并评估工程的完整性、可操作性以及质量是否符合规定标准。
6.验收报告监理员书面报告工程的验收结果,注明三方姓名、地址、文档印章,措辞简要、准确,表述清晰、明了,验收报告是工程收尾和决算的基础。
四、监理工作的注意事项1.监理员在监理工作中,要保持客观公正的态度,不偏袒一方,严格遵守法律法规。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.工程概况及专业工程特点:1.1 工程概况本工程位于莱西市沙岭河公园(北京路-济南路)段。
该路段长450米,宽50米绿化面积2.25万平方米。
1.2 专业工程特点和监控要点园林绿化工程的特点是综合性、艺术性和独特性。
园林绿化工程内容多样化、复杂化,工程规模日趋大型化,园林绿化工程与土木、建筑、市政、灯光及其它工程协同作业日趋增多,园林绿化工程还涉及美学、艺术、文学等相关领域,其艺术文化内涵逐步提高,此外还具有施工方法不一,质量要求不一,季节性强,受自然条件影响大等特点,因而施工项目的质量比一般工程项目的质量更难以控制。
1.2.1园林绿化种植工程1.2.1.1本绿化工程植物材料的选择和配置有以下特点:⑴植物类别丰富,品种充实。
植物类系包括了常绿乔木、落叶乔木、常绿灌木、落叶灌木、常绿草本地被、水生植物、草本花卉等八大类。
⑵景观效果明显,工程竣工后可以形成乔、灌、草(地被)结合;花、果、叶相配;高、中、低错落,层次和季相丰富;以春景为主,四季有花,四季常青,呈现生物多样性并具有湿地生态景观的人工植物群落。
1.2.1.2本绿化工程植物材料的监理工作重点:⑴对投入材料和设备的订货、采购、检查、验收、取样、试验均应进行全面控制,从组织货源到使用认证,要做到层层把关。
严控进场的种植土质量,苗木质量和规格,各种管线、铺装材料、灯光亮化设施、控制设备等材料和设备的质量。
⑵要求施工单位编制切实可行和详尽的施工方案,并注意方案的整体性。
方案应包括绿化工程中的种植前土壤处理、苗木运输和假植、种植穴或槽、树木种植、大树移植及土建工程中的叠山、塑山、小品工程和园林景观照明工程等方面的施工方法、施工顺序和质量控制点等内容。
⑶严格监控样板区段的施工质量,确定样板段的质量标准,以样板段为标准进行推广施工。
⑷督促施工单位加强园林绿化工程的后期养护管理。
2、编制依据2.1 设计文件2.1.1本工程设计文件、设计补充文件及说明、设计变更等设计文件,与设计有关的标准图集及说明。
2.1.2 设计交底和图纸会审会议纪要。
2.2 监理文件2.2.1本工程的监理规划。
2.2.2工程委托监理合同。
2.3总包、分包施工单位的施工合同2.4 园林绿化工程标准、施工质量验收规范和技术规程等2.4.1《建设工程监理规范》(GB50319-2013)2.4.2《工程测量规范》(GB-50026-2007)2.4.3《园林栽植土质量标准》(DG/TJ 08-231-2013)2.4.4《园林绿化养护技术等级标准》(DG/TJ 08-702-2011)2.4.5《园林绿化工程施工质量验收规范》(DG/TJ08-701-2011)2.4.6《城市绿化工程施工及验收规范》(CJJ/T82-2012)2.4.7《建筑地基基础工程施工质量验收规范》(GB50202-2002)2.4.8《砌体工程施工质量验收规范》(GB50203-2011)2.4.9《混凝土结构工程施工质量验收规范》(GB50204-2015)2.4.10《木结构工程施工质量验收规范》(GB50206-2012)2.4.11《地下防水工程质量验收规范》(GB50208-2011)2.4.12《建筑地面工程施工质量验收规范》(GB50209-2010)2.4.13《建筑电气安装工程施工质量验收规范》(GB50303-2011)2.4.14《园林植物栽植技术规程》(DB/TJ 08-18-2011)2.4.15《园林植物养护技术规程》(DB/TJ 08-19-2011)2.4.16《假山叠石工程施工规程》(DB/TJ 08-211-2014)2.4.17《园林植物保护技术规程》(DB/TJ 08-35-2011)2.4.18《花坛、花境技术规程》(DBJ08-66-1997)2.4.19《草坪建植和草坪养护管理的技术规程》(DB/T08-67-2015)2.4.20《垂直绿化技术规程》(DB/TJ08-75-2014)2.5《中华人民共和国城市绿化条例》(1992年8月1日起施行)3、监理工作流程4、监理工作的控制要点、目标值4.1 监理工作目标值目标值应依据监理合同的相关要求、监理规划中的监理工作目标、工程质量创优目标、建设单位对监理工作的特殊要求等内容确定。
4.2 事前控制——施工准备阶段的监控要点4.2.1 设计施工图的会审和交底总监理工程师应组织监理工程师认真阅读设计施工图,应对照国家颁发的有关法规、规范、技术标准和规定进行审阅。
领会园林绿化工程设计的主导思想,园林艺术构思,使用的设计规范,园林绿化工程总体平面布局与竖向设计要求。
掌握工程特点和监控要点,提出设计图纸和说明交代不清或有疑义之处。
⑴施工图、说明、节点、详图、各类技术指标和要求等是否齐全,其设计深度是否满足现场施工的需要;例,陡坡植草防护的方式、软土地基的处理方法是否绘制施工图;对重黏土和重盐碱土是否提出改良要求和质量标准,是否存在不便于施工的技术问题,或易导致质量、工程费用增加等方面的问题。
⑵设计图是否提出工程上所使用的有关材料、构配件、设备、苗木、花草、种子的要求及施工中应特别注意的事项等。
例,相近相邻的各树种之间是否互相适应,特性方面是否存在相克现象。
对大树移栽,对景观草坪和足球、棒球、垒球等球类练习场、休憩等开放性运动草坪是否提出特殊要求。
4.2.2 审核施工企业资质及专业人员资格⑴承担园林绿化工程的施工企业应具备相应的资质和业绩。
⑵承担园林绿化工程的施工企业应制定现场质量管理制度、质量责任制、分包管理制度和工程质量检验制度等有关质量方面的各项制度。
应对从事园林绿化工程施工作业的人员进行技术交底、安全交底和必要的实际操作培训。
做好配备《施工技术标准》等一系列工作。
⑶园林绿化工程的大部份实施对象,都是有生命的活体。
在某些部位仅凭设计可能难以体现要达到的效果,需要通过工程技术人员创造性的劳动,去实现设计的最佳理念与境界。
因此,承担园林绿化工程的施工企业必须配备一定数量的具有园林绿化专业知识的管理人员和绿化专业技术人员,例:绿化专业施工员、专职质量员等,管理人员应满足现场施工的需要。
特殊工种和技术工种人员应有相应的上岗证书。
⑷施工企业应加强假山工培训和技术考核,施工人员应具有假山叠石等级证书,无证书的施工人员不得主持假山叠石工程。
4.2.3 审核《园林绿化工程施工组织设计》种植穴或槽、树木种植、大树移植及土建工程中的叠山、塑山、小品工程和园林景观照明工程”等方面都要有较为可行和详尽的方案,并注意方案的整体性。
对施工过程中所采用的施工方案要进行充分论证,做到施工方法先进,技术合理,安全文明施工,有利于提高工程质量。
单位工程的施工组织设计应包括园林绿化工程全部施工内容,例:栽植施工方案应包括:重点部位的植物造景预案、样板段栽植预案、地下管线的保护和障碍物处理预案等内容。
⑴《园林绿化工程施工组织设计》应具有针对性、可操作性,必须符合工程建设强制性标准和国家地方颁布的规范和标准,其内容应包括编制依据、工程概况、施工方法、质量控制要求和具体技术措施、样板段制作计划、分部分项工程和检验批划分计划、隐蔽工程验收计划、材料进场检验复试计划、现场实体检验计划等主要内容。
⑵审查承包单位对园林绿化工程设计意图、艺术要求及工程特点的理解和表述是否符合设计要求。
⑶审查承包单位的质量管理体系、技术管理体系、质量保证体系是否健全,是否确定了重大技术措施,例:关键性的冬季和雨季施工措施,水景工程施工的防渗措施,地下管线的保护措施,栽植施工方案中反季节栽植的技术保证措施等,这些措施或专项施工方案必须符合工程建设强制性标准。
⑷审查施工单位是否根据《假山叠石工程施工规程》DBJ08—211—94制订了假山叠石工程的施工现场操作工艺流程。
栽植工程设计图存在的局限性是否已在施工方案中得到补充,且满足施工要求。
⑸《园林绿化工程施工组织设计》报审程序:园林绿化工程施工前,总承包单位应编制《园林绿化工程施工组织设计》,经其企业技术负责人审核批准后,报项目监理机构,由总监理工程师组织各专业监理工程师进行审查,并提出审查意见。
对规模大、工艺复杂及艺术要求高的园林绿化工程,由总监理工程师签发审查意见,并将此《施工组织设计》报监理单位技术负责人审查,待复审后再报送建设单位。
4.2.4核验施工测量放线成果⑴监理工程师应核查承包单位测量人员的岗位证书及测量设备的检定证书。
承包单位应将测量方案、边界坐标、水准点、导线点等引测及工程定点放线成果,填写《施工测量定点放线报验表》,并附工程定点放线自检合格记录,报项目监理机构查验。
⑵项目监理机构应复核控制桩的校核成果、平面控制网、高程控制网和临时水准点的测量成果,符合设计要求及有关规范规定,由测量监理工程师签认。
⑶现场监理应对控制桩的保护措施进行检查。
⑷种植定点、放线①定点放线要以设计提供的标准点或固定建筑物、构筑物等为依据。
②定点放线应符合设计图纸要求,位置要准确,标记要明显。
定点放线后应由设计或有关人员验点,合格后方可施工。
③规则式种植,树穴位置必须排列整齐,横平竖直。
行道树定点,行位必须准确,大约每50m钉一控制木椿,木椿位置应在株距之间。
树位中心可用镐刨坑后放白灰。
④孤立树定点时,应用木椿标志树穴的中心位置上,木椿上写明树种和树穴的规格。
⑤绿篱和色带、色块,应在沟槽边线处用白灰线标明。
⑥自然式种植,定点放线应按设计意图保持自然,自然式树丛用白灰线标明范围,其位置和形状应符合设计要求。
树丛内的树木分布应有疏有密,不得成规则状,三点不得成行,不得成等腰三角形。
树丛中应钉一木椿,标明所种的树种、数量、树穴规格。
4.2.5 监理机构应参加第一次工地会议在工程项目开工前项目监理机构监理人员应参加由建设单位主持召开的第一次工地会议。
监理机构负责整理会议纪要,经有关各方签认后,下发有关各方。
总监理工程师介绍监理规划的主要内容,介绍驻现场组织机构、人员及分工情况,对施工准备情况提出意见和要求。
4.2.6 监理工作交底⑴总监理工程师主持施工监理交底会,参加的人员主要有:承包单位项目经理及有关人员;建设单位代表;项目监理机构有关人员。
⑵会议主要内容:①明确适用于园林绿化工程的法律、法规和规范标准,阐明有关合同中约定的建设单位、监理单位和承包单位的权利和义务。
②介绍监理工作内容、监理机构的组织、监理工作的程序和流程、监理工作方法和措施、监理工作制度。
对有关报表、施工资料报审及工程数据管理等方面提出具体要求。
针对工程特点,提出本工程的质量控制点,并提出合理化建议。
4.2.7 单位工程、分部分项工程与检验批的划分根据《园林绿化工程施工质量验收规范》(DG/TJ08-701-2011),园林建设工程包括绿化(盐碱地排盐和隔淋层、屋顶种植和垂直绿化种植、行道树、水生植物等)、园林建筑及小品、假山叠石工程等范围。
