附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
广东其他项目工程【2010】定额计价注意事项一览表【重点、难点、常见问题点】

三、其他项目 一 1 2 3 4 5 6 7 8 四、规费 五、税金 六、建筑物超高降效 1、适用于建筑物高度20m以上的工程 2、人工、机械降效包括工人上下班、上下楼增加的时间,垂直运输影响的时间等 3、各类降效系数中包括的内容指建筑物±0.00以上(含首层面层、找平层)的全部工 程项目,但不包括措施项目及各类构件的水平运输 4、建筑物超高人工、机械增加,列入分部分项工程费内 5、超高降效已含管理费,超高加压水泵台班并入机械降效内综合考虑 6、降效系数按定额规定 七、利润 利润 1、按人工费的18%计 项目名称 材料检测试验费 工程优质费 暂列金额 暂估价 计工日 总承包服务费 材料保管费 预算包干费 1、按当地信息价执行 1、仅要求总承包管理和协调时,按专业造价的1.5%,要求提供配合和服务时,按3-5% 1、按设备材料价的1.5%计,单价超5万元的材料设备保管费,双方协商约定 1、费率0-2%,包括施工雨污水排除,因地形造成料具二次运输,20米高以下工程用水 加压、施工材料堆放场地的整理、水电安装后的补洞工料费、工程成品保护费、施工 中的临时停水停电、基础埋深2米内挖土方的塌方、日间施工照明、垃圾外运 费用标准 1、施工图预算时,按分部分项工程费的0.3%计 1、合同无约定的,按分部分项工程费计,国家级4%,省级2.5%,市级1.5% 1、分部分项工程费的10-15%,结
2010广东省建设工程综合定额(中)

➢ 清晰划分说明与规则 ✓ 工程量计算规则:解决体积、面积、长度、质量的计算问题, 包括相应长、宽、高等的确定问题。 ✓ 章说明:本章内容、子目内容(哪些工作内容包括、哪些工作 内容未包括)、定额编制,定额子目如何适用和怎样调整等。
➢ 章说明内容的变化 ➢ 工程量计算规则的变化
• 土石方工程量计算规则(包括工作面、放坡、允许超挖量) • 墙柱面抹灰厚度调整 • 泥浆运输工程量计算规则 • 栏杆工程(扣除弯头等)
11
5. 施工工艺的检验试验费。十三、本综合定额未包括依据国家有关法律、 法规和工程建设强制性标准,对地基基础工程(含桩基础)、主体结构 工程、幕墙工程、门窗工程、钢结构工程、消防、防雷等涉及结构安全 项目和民用建筑工程室内环境污染控制、建筑节能等项目的抽样检测费 用。
6. 重复检验试验费。重复检验一般由建设单位或政府有关部门提出,按照 不同情况分别由责任方承担。
3
❖ 材料方面 第八条【材料有关说明】 1. 材料消耗量 成品、半成品、材料配料等施工及场内运输过程中合理的损耗。 2. 其他材料费 用量很少、占材料费比重很小的零星材料 3. 材料价格采用到工地价格 材料原价、材料运杂费、运输损耗费、采购及保管费,施工企业 检验试验费 4. 材料价格取定和表达 2009年第二季度全省综合水平确定的,子目中带( )符号者, 只作换算时使用;子目中带[ ]符号者,表示未计价材料。
19
➢ 措施项目 ✓ 脚手架工程 ✓ 垂直运输 ✓ 二次运输 ✓ 安全文明施工措施 ✓ 措施其他项目 ✓ 超高降效
➢ 人工单价 ➢ 附表5 ➢ 不同工种可以有不同单价
20
➢ 成品保护的适用 1. 2006综合定额,属于装饰装修工程的一章,归入措施项目部分。 2010综合定也是单列一章,归入下册(措施项目) 2. 区别:可以适用于建筑、单独装饰装修 3. 性质: ✓ 成品保护,是施工过程中对原有装饰装修面所进行的保护。 ✓ 已完工程及设备的保护:是对施工成果的保护,已经含在 定额子目或管理费中 4. 建筑适用的情形:加建、扩建

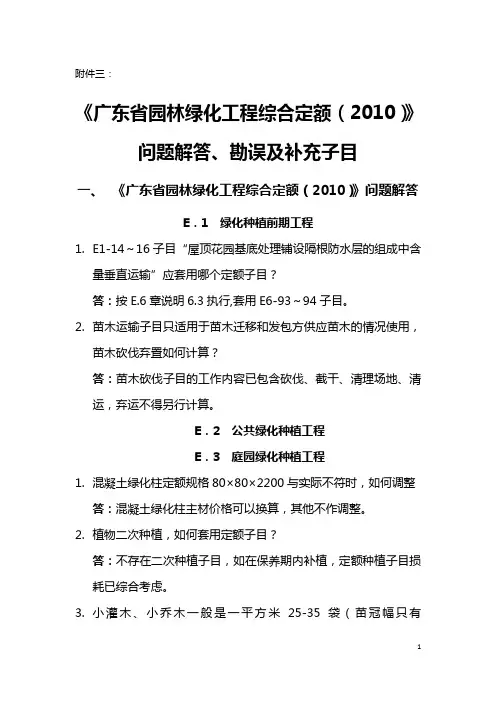

《广东省园林绿化工程综合定额(2010)》问题解答、勘误及补充子目

附件三:《广东省园林绿化工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省园林绿化工程综合定额(2010)》问题解答E.1 绿化种植前期工程1.E1-14~16子目“屋顶花园基底处理铺设隔根防水层的组成中含量垂直运输”应套用哪个定额子目?答:按E.6章说明6.3执行,套用E6-93~94子目。
2.苗木运输子目只适用于苗木迁移和发包方供应苗木的情况使用,苗木砍伐弃置如何计算?答:苗木砍伐子目的工作内容已包含砍伐、截干、清理场地、清运,弃运不得另行计算。
E.2 公共绿化种植工程E.3 庭园绿化种植工程1.混凝土绿化柱定额规格80×80×2200与实际不符时,如何调整答:混凝土绿化柱主材价格可以换算,其他不作调整。
2.植物二次种植,如何套用定额子目?答:不存在二次种植子目,如在保养期内补植,定额种植子目损耗已综合考虑。
3.小灌木、小乔木一般是一平方米25-35袋(苗冠幅只有20-30cm),如何套用定额子目?答:套用E.2.5、E.2.6、E.3.5、E.3.6相应定额子目。
4.如何确定定额“土球规格”与“胸径”的关系?如何套用定额子目?答:设计图纸有土球要求的,按其土球规格套用相应定额子目,如设计图纸只有胸径规格的,可参考胸径规格套用相应定额子目。
5.植草砖植草,植草面积比例与定额不同时可否换算?答:草皮可以换算,草皮的损耗率为10%,其余不作调整。
E.4 绿化植物成活保养工程E.5 绿化植物保存保养工程1.乔木、灌木养护定额分洒水车、自来水人工两种情况,自来水人工是指什么状态下使用?答:见附录2名词解释第46点。
2.在有喷淋系统绿地中,种植的乔木、灌木及棕榈保养应套用什么定额子目?答:套用自来水人工灌溉相应定额子目。
其他项目1.其他项目费用标准中的材料检验试验费如何执行?答:按各市规定执行。
二、2010年《广东省园林绿化工程综合定额》勘误三、2010年《广东省园林绿化工程综合定额》补充子目汽车运袋装苗工作内容:装车、绑扎固定、运输、卸车、按指定地点放置。
2010广东省建设工程综合定额中

5. 施工工艺的检验试验费。十三、本综合定额未包括依据国家有关法律、 法规和工程建设强制性标准,对地基基础工程(含桩基础)、主体结构 工程、幕墙工程、门窗工程、钢结构工程、消防、防雷等涉及结构安全 项目和民用建筑工程室内环境污染控制、建筑节能等项目的抽样检测费 用。
6. 重复检验试验费。重复检验一般由建设单位或政府有关部门提出,按照 不同情况分别由责任方承担。
❖ 材料保管费的计取(其他项目,29.7 按照材料设备价格的1.50%收 取保管费。单价5万元以上的材料、设备保管费,按合同双方协商 约定计算。)
14
四、关于含量的说明
❖ 含量的含义 1. 综合定额的内在要求 工料机的消耗量,代表已经包括 1. 包括的人才机消耗量 2. 包括的工作内容 2. 定额子目包括的消耗量(工作量) 含量:混凝土(制作) 3. 定额子目还用附带的消耗量(工作量) 含量:桩芯混凝土 含量:现场预制混凝土方桩
9
1. 材料费用中。企业检验试验费:施工企业自行对材料、构配件进 行的一般鉴定、检查所发生的检验试验费,包括自设试验室进行 试验所耗用的材料和化学药品等费用,以及技术革新和研究试制 试验费。 建标[2003]206号文,将原属于其他直接工程费的检验试验费划入 材料单价中。 建标[1993]894号文,其它直接费的“检验试验费”是指对建筑材 料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括 自设试验室进行试验所耗用的材料和化学药品等费用,以及技术 革新和研究试制试验费”。
7
附录6:施工机械台班单价 1. 施工机械台班单价包括折旧费、大修理费、经常修理费、安拆及场
外运输费、人工费、燃料动力费以及其他费用,具体如下:施工机 械台班消耗量的确定 2. 与06综合定额的区别:燃油附加税、养路费 需要注意事项 1. 施工机械台班单价与机械费的区别。 ❖ 场外运输费、安拆费 2. 停滞台班价格4.3.6 施工机械停滞费是施工机械受非承包人原因引 起停滞而发生的费用。发生时,按照下列公式计算:施工机械停滞 费=台班折旧费+台班人工费+台班其他费用。停滞期间,当施工 机械停滞费超过施工机械原值时,不得再计取施工机械停滞费,但 应计取其继续停滞期间发生的台班人工费 3. 其他机械费
广东2010定额问题回复及勘误补充子目(一)

61 A1-139
91
章说明之二
A2-68
118 A2-69
A2-70
其他材料费(元) 2.29
其他材料费(元) 84.19
基价(元) 一类 2124.51 二类 2088.91 三类 2053.31 四类 2017.71
材料费(元) 2.29
基价(元) 一类 2206.41 二类 2170.81 三类 2135.21 四类 2099.61
基价(元) 一类 1526.26 二类 1501.65 三类 1477.05 四类 1452.44
材料费(元) 59.43
6
59 A1-132 A1-133 A1-134
60 A1-135 A1-136 A1-137
61 A1-138
其他材料费(元) 1.46
基价(元) 一类 1834.29 二类 1803.55 三类 1772.80 四类 1742.06
基价(元) 一类 6211.99 二类 6109.14 三类 6006.29 四类 5903.44
管理费(元)一类 822.81 二类 719.96 三类 617.11 四类 514.26
人工费(元) 3590.91 机械费(元) 1143.35
基价(元) 一类 5671.19 二类 5578.35 三类 5485.50 四类 5392.66
基价(元) 一类 1658.35 二类 1631.53 三类 1604.71 四类 1577.89
材料费(元) 59.62
其他材料费(元) 1.35
其他材料费(元) 73.11
58 A1-129 A1-130
基价(元) 一类 2005.21 二类 1971.59 三类 1937.98 四类 1904.36
【2010】广东定额答疑汇总

2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘1.02★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。
2010年广东新市政定额执行中应注意的问题

1、安全防护、文明施工措施费用,投标人的报价不得低于招标文件公布的最高报价值中安全防护、文明施工措施费用总额的90%。
该费用是受管制的专项费用。
2、材料不论是建设单位供应还是施工企业购买,均按有关规定计入含税工程造价中,体现工程项目完整的建安费用。
3、注意《综合定额》中的“计量单位”与《工程量计算规则》中的“计量单位”的不同。
注:在套用《综合定额》时,应全部统一按《综合定额》中所规定的“计量单位”进行计算。
4、注意《综合定额》中所列明的工作内容,套用定额时,不能肢解“工作内容”重复收费。
5、管理费不因人工、机械台班价格变动而调整。
借工、时工的管理费不分类别标准按人工费的20%执行;停工、窝工的管理费按人工费的10%执行。
6、给水、燃气工程的管道安装工程量按施工图中心线的长度计算,不扣除管件、阀门所占长度。
注:因市政管道管径较大,故以中心线计算。
这点与安装工程有所不同。
7、路灯工程的工程量计算规则与安装工程基本相同。
8、城市道路的路灯安装执行《广东省市政工程综合定额》相关定额。
工厂厂区内、住宅小区内路灯安装执行《广东省安装工程综合定额》相关定额。
9、堤围防护费与税金的计算,现时广州地区以两费合并计征,堤围防护费为0.13%;税金为3.3%,税金的税上税为3.41%,两费合并按3.54%计算)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘1.02★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。
人工配合机械挖土按如下规定计算:⑴ 挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵ 基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
⑶ 基坑、沟槽、土方均执行人工挖普通土2m以内相应定额项目,人工乘系数2。
⑷ 挖冻土时执行人工挖冻土0.5m以内定额项目,人工不调整。
解释a:机械挖土方工程量如有垫层算至垫层底面①②①H=2.0m(4.50m)③ 100mm垫层基础底标高图四3-12机械挖土总量V=①+②+③解释b:人工配合机械挖土系数不是一个,根据开挖深度不同来取定,也就是说挖的浅人工挖土比例大,挖的深人工挖土比例小。
⑴挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
解释c:⑴定额的选项需要注意的是:定额套用的挖土深度是指基础底标高,2米或4.5米,而不是垫层下皮。
⑵工程量的确认假如机械挖土总量 V=①+②+③=2000m3那么机械挖土套定额工程量 V=2000m3 (100%)5%人工配合机械挖土套定额工程量另增加 V=2000m3×10%2、土方类别不同时,放坡系数的计算。
答: H1×K1+H1×K1+H1×K1······K =H问题咨询:请问冻土挖土的工程量计算是否仍按原有定额解释所规定:冻土挖土按挖非冻土计算放坡挖土工程量,冻土按实际挖方量计算。
其工程量差量按非冻土套用相应定额项目?答:一、冻土分为人工挖冻土和机械挖冻土。
1..挖冻土(含冻土下暖土)不受放坡系数限制,按实挖体积计算。
2..挖冻土不分土壤类别均为天然密实土,按实际挖方量计算。
挖松冻土按冻土相应定额项目乘系数0.7。
回填土为松冻土时,先按挖松冻土计算后,再计算回填土。
3.机械挖冻土系指冻土层厚度大于200mm的冻土开挖。
二、挖冻土(含暖土)的计算:1.冻土部分(1)冻土工程量:按实际发生计算。
(2)冻土工程量的确认:施工单位做记录,经现场监理或建设单位签字。
(3)定额的套用:按定额挖冻土的相关规定和相应的项目。
2.冻土下暖土部分(1)挖土深度和放坡系数:这部分挖土不受定额的约定。
(2)基础下口挖土宽度按定额规定执行。
(3)基础上口挖土宽度按所挖冻土部分的下口宽度计算。
(4)挖土深度:按实际挖土深度计算。
(不含垫层深度)问题咨询:人工挖土方定额项目内是否包括坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量。
如未包括则坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放应如何套用定额项目?答:未包括坑底土方水平运输,坑内运土另按运土相应项目计算。
坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量包括在项目中。
问题咨询:请问人工配合机械挖土“执行人工挖普通土2m以内相应定额项目,人工乘系数2”中具体考虑了那些造价调整内容?答:考虑机械挖不到的、清理地基表面、人工降效等。
人工挖孔桩定额项目包含100m以内运土,指的是水平运土还是垂直提土,与基坑垂直提土内容重不重。
如果不重,那么套基坑垂直提土时,假如桩深8m,是按总挖桩土量套8m以内定额项还是分段套答:指的是水平运土。
基坑垂直提土深度不是桩深,是桩在基坑里,基坑深度。
四、桩基础工程1、超流态混凝土灌注桩项目里面说了包括下钢筋笼,泵送混凝土等项目,是否包括养护浇注?还用单独套养护项目吗?答:超流态混凝土灌注桩项目包括养护浇注。
问题咨询:请问实际工程的地质勘探报告中各探点的砂夹层厚度薄厚不统一且有的探点砂夹层厚度>1m,有的探点砂夹层厚度<1m;或有的探点有砂夹层有的探点无砂垫层。
这种情况是否应按各探点砂夹层的平均厚度来确定土壤级别?★定额规定:2.无砂层者,根据土壤力学性能指标鉴别土壤级别时,桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
问题咨询:请问“桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
”是否可以以桩的任意位置为起点取定规定的连续土层厚度检测是否达到所规定的指标来确定土壤级别?★定额规定:七、打试验桩按相应定额项目的人工、机械乘系数2计算。
问题咨询:请问以工程桩做试验桩是否增加调整系数,以工程桩做试验桩的锚桩是否增加调整系数,工程桩之外单独增加的锚桩是否增加调整系数?答:工程桩做试验桩增加调整系数,以工程桩做试验桩的锚桩不增加调整系数,工程桩之外单独增加的锚桩增加调整系数。
成孔与灌注混凝土增加系数,钢筋不增加系数。
五、砌筑工程1、定额中空心砖尺寸是240*115*90,这个应该是多孔砖的尺寸,是否定额有误,实际尺寸应该是390*190*190,是否可以换算答:可以换算。
六、混凝土工程1、预拌混凝土及现拌泵送混凝土规定:⑴施工中采用预拌混凝土,其费用直接列为材料费。
应包括:预拌混凝土出厂价、场外运输费、场内的泵送费、外加剂(抗渗、防冻)等。
⑵预拌混凝土、现拌泵送混凝土均计算现场振捣养护费2、连梁模板套取混凝土的还是梁的答:定额中现浇混凝土墙的规定:混凝土外墙按图示中心线长度、内墙按图示净长线长度(见图四5-15、图四5-16)乘墙高及墙厚以立方米计算。
1.应扣除门窗洞口及0.3m2以外孔洞的体积,墙垛及突出墙挑耳宽度在200mm以内时并入墙体积内计算。
大钢模板混凝土墙中的圈梁、过梁及外墙的八字角应并入墙体积内计算。
2.混凝土内墙高度算至板下皮,外墙高度按层高计算。
3.混凝土梁与混凝土墙厚度不同时,墙高度算至梁下皮。
4.混凝土梁与混凝土墙厚度相同时,梁并入墙内计算。
定额中现浇混凝土板的规定:平板系指无柱无梁(或2根平行梁)直接由墙承重的板,其工程量按板实体体积计算。
剪力墙或短支剪力墙由连梁和墙上暗梁支撑的混凝土板,应归为平板。
短支剪力墙的连梁为单梁。
5、商品混凝扣不扣垂直运输?答:2000年定额采用商品混凝土扣垂直运输,2010年采用商品混凝土时按定额14章第11条规定:现浇混凝土结构建筑物采用泵送混凝土时,执行相应定额项目乘系数0.75;砖混结构中混凝土采用泵送混凝土时,执行相应定额项目乘系数0.90。
6、电渣压力焊扣不扣焊接费?答:2010年定额已综合考虑了,电渣压力焊数好个数,套一次定额。
★定额规定:9.基础梁:凡直接由独立基础或桩为支点,承受墙身荷载的梁为基础梁。
“带型基础”项目适用于各种带型基础,墙下的板式基础包括浇注在一字排桩上的带型基础。
应注意:工程量不扣除浇入带型基础体积内的桩头所占体积。
(摘自2003年清单规范宣贯到“图示长边水平长度”。
★定额规定:①有梁板系指梁(包括主梁、次梁、正交梁、斜交梁)与板构成一体,其工程量按梁、板体积之和计算。
同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
问题咨询:请问“同一承重墙上”是指一个房间的一道承重墙上还是指一个楼层的一道承重墙上(一个楼层的一道承重墙会分割在多个房间中)?请详细解释一下“同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
”★定额规定:③阳台有3根及3根梁以上时,按有梁板以立方米计算。
问题咨询:请问“阳台有3根及3根梁以上”是否包括阳台两侧的牛腿梁?答:包括。
七、屋面及防水工程★问题咨询:现在实际工程设计中常设计有双层SBS防水卷材错缝粘贴的屋面防水层,在定额中只编制有单层SBS防水卷材防水卷材的项目。
请问这种双层SBS防水卷材的防水层应如何套用定额项目才能避免清理基层人工费用的重复计算?★问题咨询:请问“7-78 现拌细石混凝土厚度40mm”定额项目中人工消耗量为20.30工日,“7-79 现拌细石混凝土增减5mm”定额项目中人工消耗量为2.67工日。
如果将“7-79”定额项目乘以系数8调整成与“7-78”定额项目相同的40mm厚,则其定额项目中人工消耗量调整为21.36工日超过了“7-78”定额项目人工消耗量20.30工日。
是否定额项目中人工消耗量有误?八、隔热、保温工程问题咨询:请问“8-233外墙保温贴聚苯乙烯泡沫塑料板门窗侧壁贴脸”定额项目是否是指在墙体贴聚苯乙烯泡沫塑料板外再单独粘贴的?答:画图九、脚手架木工程1、檐高20m(6层)以上外脚手架增加费答:此项费用为配合综合脚手架项目。
檐高20m(6层)以上外脚手架增加费按超过20m或层数6层以上的建筑面积计算。
建筑物层数多于6层的时,执行檐高6层以上条件,不考虑20m条件。
从7层开始计算檐高20m(6层)以上外脚手架增加费。
