泛海国际居住区兰海园6#楼、1#楼

室内精装修工程

施工组织设计

编制:

审核:

审批:

浙江亚厦装饰股份有限公司

2012年月日

目录

第一章、编制依据及说明8

一、工程技术规范8

二、材料标准8

三、主要法规9

第二章、工程概况10

一、概述10

二、工程概况10

三、质量、工期、安全文明等施工目标11

(一)、质量目标11

(二)、安全生产目标11

(三)、文明施工目标 (11)

(四)、文明环境施工目标11

四、工程特点及施工难点及对策11

(一)、工程特点11

(二)、施工难点及对策12

五、关键工序、特殊工艺重点环节的技术措施13

(一)、特殊部位的干挂安装技术措施13

(二)、对地面大理石产生渗水现象的技术措施13

(三)、卫生间防水工程特殊处理的技术措施13

第三章、施工组织管理架构14

一、施工准备14

(一)、施工准备概述14

(二)、详细施工进度计划及其它计划资料的编制14

(三)、材料、设备采购及确认14

(四)、主要分项工程样板施工、验收及总结14

(五)、图纸技术交底15

(六)主要准备工作完成时间及负责人15

二、施工组织协调19

三、施工部署原则16

四、施工组织机构16

(一)、施工管理组织机构16

(二)、项目组织管理形式17

(三)、岗位责任制度18

五、劳动力组织计划23

(一)、对工人素质的控制措施23

(二)、计划用于本工程各专业施工班组及相关管理措施23

(三)、对各专业工人技术水平要求23

(四)、劳动力配置计划26

(五)、劳动力计划表 (26)

六、主要材料的安排供应方案32

(一)、装饰采运、供应及管理32

(二)、主要装修材料的进场验收计划359

(三)、装修材料的质量保证措施29

(四)、主要装修材料的进场复试及见证取样 (30)

七、施工机械设备投入计划 (32)

(一)、调配计划 (32)

(二)、保证机械设备供应措施 (3)

2

(三)、机械管理 (32)

(四)、技术先进性及机械设备适用性 (33)

(五)、投入的主要施工机械设备表 (33)

(六)、检验检测设备配置表 (34)

第四章、施工现场管理42

第一节、施工现场管理42

一、工程质量管理43

(一)、主体内容和适用范围43

(二)、质量计划的编制依据和定义43

(三)、质量计划的管理36

二、工程进度管理44

三、安全生产管理46

(一)、安全生产的管理46

(二)、安全检查40

四、文明施工管理54

五、项目信息管理55

(一)工程竣工资料的收集整理55

(二)、竣工资料的管理56

(三)、竣工资料的归档57

(四)、图纸管理58

(五)、合约管理47

第二节、分部分项工程施工方案、方法58

一、地面施工作业的施工方案、方法58

(一)、地面铺石材作业的施工技术、工艺及验收标准58

(二)、地面铺地砖作业施工技术、工艺及验收标准63

(三)、地毯铺设工程施工技术、工艺及验收标准64

(四)、地面防水工程施工技术、工艺及验收标准 (54)

(五)、木地板安装施工技术、工艺及验收标准 (55)

二、天棚吊顶作业的施工方案、方法69

(一)、轻钢龙骨安装施工技术、工艺70

(二)、石膏板安装施工技术、工艺61

(三)、天棚工程验收标准62

三、立面施工作业的施工方案、方法63

(一)、立面干挂石材作业施工技术、工艺及验收标准63

(二)、立面湿贴石材作业施工技术、工艺及验收标准65

(三)、高级细木饰面作业施工技术、工艺及验收标准67

(四)、木门制作安装作业施工技术、工艺及验收标准69

(五)、玻璃镜面饰面作业施工技术、工艺及验收标准71

(六)、金属板饰面作业施工技术、工艺及验收标准73

(七)、木饰面油漆作业施工技术、工艺及验收标准75

(八)、刷乳胶漆作业施工技术、工艺及验收标准82

(九)、玻璃隔墙施工技术、工艺及验收标准1074

(十)、玻璃吊挂工程作业施工技术、工艺1085

四、电气安装作业施工技术、工艺88

五、卫生洁具安装作业施工技术、工艺93

六、给排水安装工程的施工工艺及技术措施1183

第三节、工程项目实施重点、难点分析及解决方案1216

一、地面铺石材作业实施重点、难点分析及解决方案1216

二、天棚吊顶工程实施重点、难点分析及解决方案 (97)

三、墙面干挂石材作业实施重点、难点分析及解决方案99

四、立面细木制作实施重点、难点分析及解决方案99

五、玻璃饰面实施重点、难点分析及解决方案100

六、油漆工程实施重点、难点分析及解决方案101

七、不锈钢金属作业实施重点、难点分析及解决方案1293

第五章、各项保证措施1294

第一节、施工工期保证措施1304

一、开工前准备1304

二、委托专业厂家加工1304

三、按计算要求控制施工工期 (104)

四、委托专业厂家加

工…………………………………………………………….……………….….... ..104

五、加强材料计划控制 (1)

04

六、加强施工队伍的力量 (104)

第二节、工程质量保证措施1315

一、质量保证体系1315

二、工程质量保证措施1326

第三节、安全生产保证措施1336

一、装饰工程施工的安全注意要点1336

二、安全用火要求及防火措施1347

三、防止高处作业坠落的措施................................................................................................ . (108)

四、安全用电要点109

五、现场保卫工作110

六、安全保证体系13810

七、材料二次运输安全措施110

第四节、文明施工保证措施13810

一、文明施工目标13811

二、封闭式施工13811

三、文明施工管理措施13911

四、文明施工的管理控制流程图 (112)

第五节、夏季施工保证措施112

第六节、及建设单位和各施工单位协调保证措施1403

一、工程协调管理1403

二、及建设单位(业主)等的配合施工措施1413

三、及土建及综合布线施工单位之间配合措

四、及消防、空调等施工单位配合措施114

第七节、成品保护措施1435

一、原材料保护1435

二、包装及运输过程中保护1435

三、完工前的清理1445

四、施工过程中的保护1456

五、成品保护措施116

第六章、工程质量1479

第一节、工程质量及总体控制措施1479

一、工程质量1479

二、施工前的质量控制技术措施1479

三、施工过程中的质量控制技术措施14820

四、工程完成后的质量控制技术 (121)

五、过程精品 (121)

六、创优质工程措施 (1)

21

第二节、分部分项工程质量控制措施15122

一、电气接地保护控制;吊棚预埋件土建电气管线保护控制15122

二、吊顶平整度的控制15122

三、吊顶空调检修口加固收边,管道检修门制作的处理控制 (123)

四、卫生间排气、排风管道安装质量控制123

五、墙棚面抹灰、涂料平整度、均匀度控制123

六、灯饰安装及线路控制123

七、木作油漆质量控制124

八、瓷砖、大理石选择及施工安装质量控

九、环保装饰材料,室内空气质量控制 (128)

十、卫生间排气、排风管道安装质量控制 (133)

十一、墙棚面抹灰、涂料平整度、均匀度控制 (134)

十二、灯饰安装及线路控制 (134)

十三、木作油漆质量控制 (134)

十四、门安装质量控制………………………………………………………………………………...... ..135

第七章、施工平面布置1676

一、施工总平面布置1686

二、临时设施1686

三、现场平面管理1686

四、临时施工用水量计划 (136)

五、临时施工用电量计划 (137)

第八章、工程保修承诺及具体措施 (139)

一、工程保修承诺 (139)

二、具体措施 (139)

第九章、附

件 (140)

一:会所进度计划 (140)

二:会所施工平面图 (137)

第一章、编制依据及说明

本施工组织设计依据武汉泛海国际居住区·兰海园会所室内装饰工程设计施工图纸等的技术要求,本工程项目的施工达到以下现行中华人民共和国及武汉市、建筑装饰行业的—切有关法规、规范的要求,如下述标准及规范要求如有出入则以现行国家、行业及武汉市地方标准和技术规范的要求。一、工程技术规范

三、主要法规

第二章、工程概况

一、概述

随着社会的发展和生活水平的提高,人们对商住环境的要求越来越高,建筑装饰工程起着保护结构、美化建筑空间的重要作用,其质量及效果就直接关系到整个建筑及装饰的使用寿命和人们居住及办公的舒适程度。我公司在编制武汉泛海国际居住区·兰海园会所室内精装修工程方案时,以确保装饰质量及效果为第一宗旨,现阐述如下:

本工程其设计风格简练而生动,庄重而和谐,功能区分布置合理,局部装饰细致而精确,且大量采用新颖环保材料,高雅前卫和谐统一,因此对施工单位对此项目的全面理解和把握提出了更高的要求。

我们将充分发挥公司优势和成熟先进的装饰施工技术,科学地组织交叉作业,精心施工,严格履行合同,以一流的项目管理,一流的工程质量,一流的文明施工,一流的安全措施,一流的工作效率,一流的服务水平建设武汉泛海国际居住区·兰海园会所室内精装修工程。在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。我们对工程质量负有终生责任,我们有信心,有能力将武汉泛海国际居住区·兰海园会所室内精装修工程项目室内装饰工程建成市合格工程。

二、工程概况

武汉泛海国际居住区·兰海园会所共有地下一层、地上二层,地下室一层主要以游泳池及其他休闲区域为主;首层主要为咖啡吧、跳操房及其余运动设施为主;二层主要以休闲和娱乐设施为主。会所建筑物总高度为9 M;占地面积774平方米,总建筑面积2558平方米采用框架结构体系,外墙装修

主要以花岗岩为主,室内精装修主要是大理石、墙纸、木饰面为主,抗震设防烈度为六度,是一个优雅、大气的集娱乐、休闲、运动为一体的大型建筑。

1、建设单位:武汉中心大厦开发投资有限公司

2、项目名称:武汉泛海国际居住区·兰海园会所室内精装修工程

3、建设地点:武汉市江汉区王家墩淮海路

4、承包方式:包人工、包材料、包机械、包所有管理费、措施费及规费、包利润、包税金、包工期、包质量、包安全文明施工、包施工配合、包水电费用、包成品保护、包工程保险、包深化设计、包市场价格波动风险等。

5、施工工期:工期总日历天92天

6、工程质量:按照国家和行业相关施工验收规范组织验收,工程质量达到市合格标准。

三、质量、安全文明等施工目标

(一)、质量目标

以工程质量为重点,贯彻本企业ISO9001质量管理体系,工程质量按中华人民共和国及武汉市、建筑装饰行业的—切有关法规、规范的要求,保证按照国家和行业相关施工验收规范组织验收,工程质量达到市合格标准。(二)、安全生产目标

安全生产目标达到武汉市安全施工工地,杜绝任何重大伤亡事故,严格按国家安全评分标准,安全操作规程,高空作业规范,施工用电技术规范,及工地防火管理等有关制度,落实措施,规范施工。

(三)、文明施工目标

认真贯彻ISO14001环境管理体系,确保文明施工目标达到武汉市文明工地,文明施工管理是全面体现企业的管理水平,精神状态,也是杜绝安全事故发生的治本途径。为确保施工现场达到文明工地,本工程实行施工现场标准化管理,充分发扬我公司文明施工方面的良好传统;文明工地清洁、场地整齐,体现工地的企业文化建设,反映企业的管理水平(营造文明、环保、健康的施工现场)。

(四)、文明环境施工目标

1、文明环境目标:噪音排放达标

装饰装修施工昼间<65dB,夜间<55dB(22:00至次日6:00)

2、文明环境目标:现场目测无尘

现场目测无尘,现场主要施工道路达到100%无尘。

3、施工现场的化学品(如油漆、涂料等)和含有化学成分的特殊材料一律实行封闭式、容器式管理和使用,尽量避免因泄漏、遗洒对环境造成污染。

四、工程特点及施工难点及对策

(一)、工程特点

本工程的特点主要有室内外环境控制、各施工单位的密切配合。

(一)、本工程室外环境污染控制特点

本工程位于武汉市汉口江汉区常青街,施工期间必须严格控制噪音、粉尘污染,做好文明施工,减少周边环境的影响。武汉市是一个美丽生态的城市,对环境要求高,施工中要尽量减少水污染、粉尘污染及油漆污染,施工完后,对周边的环境要及时恢复绿化。本工程施工期间要防止传染病的传染,对此工地应采取有效的防止措施。

(二)、本工程室内环境污染控制特点

确保为武汉市汉口江汉区常青街开发出:环保、健康的室内环境,本公司拟采用以下三个方面控制室内环境污染。

1、在深化室内设计过程中

(1)、在装修深化设计时,特别要注意室内环境因素,合理搭配装饰材料,充分考虑室内空间的承载量和通风量,提高室内空气质量。

(2)、在装修设计时要考虑到资源的综合利用和节能问题。要尽可能地选用节能型材料,如节能型门窗、节水型坐便器、节能型灯具,要尽量利用自然光进行室内采光,都会降低装修后的能源消耗量。

2、在装饰装修的施工过程中

(1)、要尽量选用无毒、少毒、无污染、少污染的施工工艺,特别是一些已经被实践证明容易造成室内环境的施工工艺,一定不要使用。

(2)、抓好施工现场的资源控制及管理工作,要制定切实可行的措施,降低水、电的消耗,避免浪费,及时回收一切可以回收的物资。

(3)、加强施工现场管理,降低施工中粉尘、噪声、废气、废水对环境的污染破坏。

(4)、在进行装饰装修过程中注重对垃圾的处置,做好施工人员生活垃圾、

工程垃圾的及时、科学地消除工作。

3、在装饰装修材料的选择上

(1)、要严格按照国家标准选用合格的室内装饰装修材料,目前国家已经制定了十种《室内装饰装修材料有害物质限量》强制性标准,消费者进行装饰装修时一定要选择无污染或者少污染有助于消费者健康的绿色产品。选用不含甲醛的粘胶剂,不含苯的稀料,不含纤维的石膏板材,不含甲醛的大芯板、贴面板等,都可以提高装修后的室内空气质量水平。

(2)、要尽量选用对资源依赖性小的材料。要选用资源利用率高的材料,如用复合材料代替实木;选用可再生利用的材料,如玻璃、铁艺件、铝扣板等;要选用低资源消耗的复合型材料,如塑料管材、密度板等,尽量避免使用资源高消耗的原木、石材等。

(三)、各施工单位的密切配合

搞好及建设单位、土建单位、设计单位、监理、消防、空调施工等相关单位的协调配合工作,使装饰施工保持原创设计风格,并在施工中使工序的交叉施工、成品、半成品的保护顺利进行,中间分部分项工程验收及时进行,否则会延误工期、降低工效、浪费财力物力。

(四)、防水特点

本工程对防水及防渗漏要求高,防水材料的选购及现场施工必须做到高质量、高标准,必要时几种防水施工方法同时使用,确保质量。

(二)、施工难点及对策

本工程施工面积较大,吊顶的平整度及边界直度的误差如何控制在标准内是一个施工难点。因本工程是内装修工程,对精装修的天棚的控制要求很高,怎样保证吊顶及消防及机电安装的配合、位置偏差在允许的标准内,是施工的另一个难点。而主要的施工难点是如何及各常规设备安装、各专业系统施工队伍在施工过程中的协调配合,从而保证各里程碑工程的按时完成。上述施工难点必须在施工前做好充分技术、物资材料的准备,对症下药、严格把关。对以上施工难点的对策见表。

施工难点及主要对策表

(一)、特殊部位的干挂安装技术措施

1、顶棚底处卧板安装

这些部位用膨胀螺丝、角码、不锈钢挂件。先安装卧板,再装立面板。

2、封顶安装及收口盖板

封顶最后一行大理石竖板及收口盖板安装,先在梁底将膨胀螺丝固定一层200mm*300mm*10mm厚钢板,再用一个55mm*55mm*5mm*180mm 长角钢码将钢板及槽钢烧焊固定,再用挂件及大理石板连接用螺栓固定到角码上。

(二)、对地面大理石产生渗水现象的技术措施

铺地面大理石板因清洁地面水及污渍由拼缝渗到地下,石板侧面及底面吸水分及污渍而显出颜色较深的水影现象,造成颜色不一,地面效果顿时遭到破坏。

为解决这一难题,采用进保得水性防污剂涂刷大理石的四个侧面和底面,防止水渍、污水渗入石孔内。

(三)、卫生间、厨房防水工程特殊处理的技术措施

做墙体墙壁脚防水砂浆层以及管道口、排水口周围防水,应加铺玻璃纤维布,做二布六油防水层,涂胶伸入落水口的深度大于50mm,本防水层的收灰应用防水涂料多遍,泛水高度为150mm以上。

先将墙面及楼地面交界处凿深30mm-50mm,高150mm,并凿除楼板原浮浆层100mm范围,然后用防水砂浆灌密实。

第三章、施工组织管理架构

一、施工准备

(一)、施工准备概述

在工程管理、资料制作等诸多方面都必须符合业主的规范和要求。故在入场后,首要的工作之一便是接受业主在管理、技术及资料等方面的交底,按业主的要求建立一套及之相应的管理机制和资料控制系统,以保证今后的工作更为顺畅,和业主及其它施工单位之间的关系更为协调。由于我公司在施工管理,资料信息制作管理已按ISO9001标准建立了自已的质量体系文件,并习惯于按自已的管理模式运作,因此,为适应业主要求,必须对有关人员进行适当的培训。按招标书内容,通常接受培训的有设计组、质检组、计划统计组、材料组、施工组等有关人员。培训方式是参加业主召开的有关会议,对已形成文件化的管理模式进行操作指导,并请业主有关人员进行考核。对不适应业主管理模式的管理技术人员坚决撤换。另外,应事先及业主明确其提供服务之具体安排。

(二)、详细施工进度计划及其它计划资料的编制

按业主的要求在规定的时间内提交下列计划及资料:

(1)、施工进度计划表;

(2)、材料采购及样品送审送检计划;

(3)、资料管理方案;

(4)、特殊分项工程施工工序及施工方法;

(5)、具体施工方案及其他各类计划资料。

及业主商定后的施工计划,按照招标文件及业主的其它具体要求,采用先进的工程管理软件,在工程量计算基础上组织编制,在编制该计划时同时考虑到机电施工的协调配合,形成“施工配合计划表”;材料组根据“项目质量计划”工程物资需用计划编制材料设备采购计划,按业主要求的格式编制。资料员按照公司体系文件及业主的要求编写本次工程的资料管理档案,以确保其成为业主资料系统的有机组成部分;施工组织设计对特殊分项工程进行研究、试验,形成文件化的施工工艺及施工方法,同时根据施工进度计划要求制定出详细的具体施工方案。

(三)、材料、设备采购及确认

材料组根据业主审批的材料采购及样品送检计划,在业主规定的时间内组织有关的材料及设备样品(或资料)交业主及设计单位及监理单位三方确认。材料样品之规格及标准将按照业主的要求制作,一式两份。审批确认后的材料样品(或资料)一份封存,另一份由我公司作采购样板。

(四)、主要分项工程样板施工、验收及总结

样板施工按照业主要求的数量及程序进行,验收合格后形成有关质量记录文件,同时拍摄样板图片或录像作为补充记录资料。在施工实施的基础上形成文件化的分项工程施工工序、施工方法及施工人员组织方案作为施工交底资料。

(五)、图纸技术交底

对即将展开施工的工程项目(及机电施工交叉之施工项目)由有关设计师对有关施工员作图纸技术交底,施工员对施工班组进行技术交底,务必使每位施工人员对其施工的施工工艺、施工方法及规范要清楚明了。并按公司质量体系文件要求,形成图纸技术交底、质量记录文件。

(六)主要准备工作完成时间及负责人

通过业主、设计、监理、装修、供应商等多家合作完成工程施工过程,协调组织各方的工作和管理,实现工期、质量、安全、降低成本等目标。因此,为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。

1.制定图纸会审、图纸交底制度

在正式施工之前,项目经理部、工程部、技术协调和机电安装施工作业组的人员核对图纸,参加由业主组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件。确保顺利开始。

2.建立每周例会制度

在每周的固定时间召开由监理主持,业主、设计、各施工作业组参及的周例会,会中商讨一周的工程施工和配合情况,解决问题。由于设计参加,可以将一周内的问题在召开例会时,统一商讨解决。

3.制定专题讨论会制度

遇到较大问题时,业主、设计、监理、装修方聚到一起,商讨解决。此专题讨论会不定时召开。

4.制定考察制度

我公司是ISO9001体系认证企业,根据ISO9001体系管理要求,制定考察制度,组织业主、监理共同对分部分项工程进行考察。

三、施工部署原则

本工程工程量大,造形复杂,装修标准高,工期非常紧张,为了保证装修、安装均尽可能有充裕的时间施工,保质如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。

1.在空间上的布署原则—交叉立体施工的考虑

为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,

保证工程按总体施工进度计划完成,需要采用装修和安装各工种的立体交叉

施工。为了使隐蔽工程正在施工而插入饰面施工,需要将隐蔽工程分几次验收。

2.总体施工顺序上的布署原则

按照先天棚,后地面;先隐蔽,后饰面;先埋线,后安装的总施工顺序原

进行布署。

四、施工组织机构

(一)、施工管理组织机构

1.成立以公司经理为首成立由各部门负责人参加的领导小组,依据各自

的职责直接为现场提供服务,解决生产矛盾,发挥公司整体优势,优化生产

要素。

2.我们为保证本工程质量,我们使用技术水平高,经验丰富,能刻苦耐劳、

具有质量和安全意识的技术工人,对于本工程使用的所有技术工人,专门从

公司中挑选具有类似项目施工经验的工人。队伍组成前特别成立一个由公司、

项目管理部、各项目经理部、项目部经理、总工长、主任工程师、质量负责

人组成的“挑选小组”,从公司各项目部施工人员中挑选出技术过硬的施工人员,组成本项目施工队。在开工前公司将统一组织对施工人员的培训教育工作,并经过安全考试合格后,方可随队赴现场施工。在施工中所有员工都将

统一服装标识,利于辨认,各层配备对讲机以便及时联络、协调。施工现场

的管理人员大部分都是对口专业毕业并具有多年实践经验的工程师,个个均

具有丰富的施工项目管理经验,便于管理好本工程。

3.针对本工程我们将成立武汉泛海国际居住区·兰海园会所室内精装修工程现场指挥部(项目经

理部),工程师担任现场技术负责人,下设质量、安全、技术、施工、生产、材料、预决算等管

理组织机构,各职能人员都必须有创优经验、组织能力强、有责任感、技术过硬的管理人员。

4.现场管理:

4.1组织各工种负责人进行图纸会审,制定施工方案,对施工人员进行

技术交底,解决施工过程中发生的有关问题。

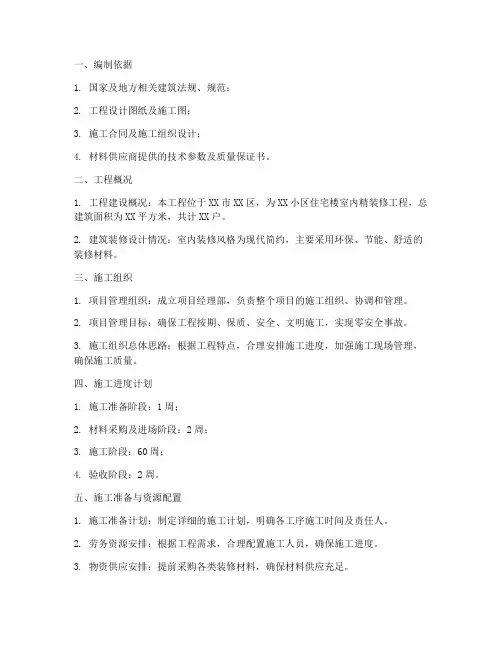

公共区域及户内精装修施工专项方案

三、施工部署 3.1施工部署思路 本工程公共部分及户内装修工程工期紧张,因此必须合理安排施工工序,作好各个工序之间的交接和交叉工作,保证各道工序的质量,采用切实可行的施工方案,做到方案先行,加强各个专业的施工协调与管理,加大劳动力、垂直运输设备和材料的投入。为保质按期完成施工本项目,我项目部在充分考虑工程量、劳动力、材料、工期、成本及施工工作面后,按照贯彻空间占满、时间连续、均衡协调、有节奏、力所能及、留有余地的原则,采取平面分段、立面分层组织流水施工,保证总控计划实现。 3.2总体施工顺序 本工程公共部分装修及各楼室内精装修按照单元划分施工段,从上至下进行展开施工,这样可以加快施工进度。严格要求精装修施工单位遵循以下施工流程,具体室内精装修施工流程为:门框安装→墙砖施工→地砖施工→吊顶及石膏线施工→顶棚腻子、涂料施工→现场清理→成品保护,本工程的施工中,将按照“先湿后干、先基层后罩面、先墙后顶再地面”的原则进行平行流水施工。所有石膏板的封闭,须待水、电安装工程确认合格后方可进行。专业上应按照先水电管线安装施工,然后石膏板安装的施工顺序进行。 3.3技术准备 3.3.1图纸确认、交底 施工前组织各栋号工长、质检员熟悉、审阅图纸,将看图过程中发现图纸中存在的遗漏、相互矛盾、实际施工可能遇到的问题及存在疑问,统一同业主进行沟通确认,最后按照业主签字确认深化设计图纸进行施工、交底。 3.3.2编制专项方案 有关技术人员认真审核图纸,收集熟悉现行规程、图集、规范,熟悉各部位节点的做法,督促精装修单位编制有针对性的施工方案。 3.3.3技术交底 开始施工前由技术组织召开技术交底会,向各工长、质检员以及施工班组负责人进行施工技术交底。 3.4材料准备 各种材料及成品、半成品及主要机具由工地材料组根据工程进度计划安排和施工方案,提出需要量计划。按施工顺序及部位合理安排进场时间。进场后要妥善保管,并制定保管措施。对甲方自供材需提前指定详细的材料用料计划,及时报业主备料。

精装修工程施工方案

第16节 精装修工程施工方案 16.1 精装饰工程概况 本工程房间种类多,装修格局、档次各不相同;材料多样、新颖,涉及施工工艺种类繁多,其中主要包括:吸音板吊顶、金属板吊顶、石膏板吊顶、吸音板墙面、瓷砖墙面、干挂石材墙面、瓷砖地面、花岗石地面、架空地板工程等多项施工工艺。 16.2 墙面工程技术方案 16.2.1 墙面砖粘贴工程 (1)施工准备 1)材料要求 砂浆:采用预拌砂浆,砂浆进场时,供方应提供相应的预拌砂浆使用说明书,包括砂浆特点、性能指标、干拌砂浆有效日期、使用范围、加水量、凝结时间、使用方法、注意事项等;施工人员应按使用说明书的要求施工;供方还应提供法定检测部门出具的、在有效期限内的型式检验报告和出厂检验报告,并出具产品合格证。粉煤灰:细度过0.08㎜筛,筛余量不大于5%;界面剂胶和矿物颜料:按设计要求配比,其质量应符合规范标准。 面砖:面砖的表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺棱、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于5%。 2)主要机具设备 手提式切割机、角磨机、手推车、铝合金靠尺、水平尺、线锤、墨斗、计量器、筛子、木耙、铁锹、大桶、小桶、钢尺、小线、橡皮锤、木抹子、铁抹子等。 (2)工艺流程 (3)操作要点 基层处理选砖排砖弹线贴标准点砖贴面砖清理验收

序号 施工阶段 施 工 方 法 1 基层处理 清理基层,对于残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿润。用12mm 厚1:3水泥砂浆打底,打底要分层涂抹,每层厚度宜5—7mm ,随即抹平搓毛。(如图一) 2 排砖、弹线 墙面铺贴砖的弹线主要有地面标立线、墙面砖高度、位置线、水平控制线和垂直控制线。弹线后进行预排、确保砖的排放符合规范要求。 用1:3水泥砂浆将边角面砖贴在墙面上做基准点,以控制贴面砖的表面平整度。垫底尺、计算准确最下一皮砖下口标高,底尺上皮一般比地面低10mm ,以此为依据放好底尺,要水平、安稳。(如图二) 3 贴标准点砖 用废砖用水泥砂浆粘在墙上,用以控制整个面砖表面平整度,并用2mm 靠尺检查。 4 镶贴面砖 贴面砖前,应将面砖浸泡水中2小时以上,然后取出晾干待用。抹3-5mm 厚水泥混合砂浆结合层,要刮平,四周刮成斜面,随抹随自上而下粘贴面砖,按线就位后,用手轻压然后用橡皮锤轻轻敲击,砂浆饱满,并用靠尺找平。亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致,镶贴完一行面砖后,再用靠尺横向校正一次(如图三、四) 5 擦洗、清理 镶贴完,检查无空鼓后,用棉纱擦干净,用白水泥擦缝,缝隙均匀一致。砖面擦干净。 (4)施工示意图 图一 图二 图四 图三

室内精装修工程专项施工方案

泛海国际居住区兰海园6#楼、1#楼 室内精装修工程 施工组织设计 编制: 审核: 审批: 浙江亚厦装饰股份有限公司 2012年月日 目录 第一章、编制依据及说明8 一、工程技术规范8 二、材料标准8

三、主要法规9 第二章、工程概况10 一、概述10 二、工程概况10 三、质量、工期、安全文明等施工目标11 (一)、质量目标11 (二)、安全生产目标11 (三)、文明施工目标 (11) (四)、文明环境施工目标11 四、工程特点及施工难点及对策11 (一)、工程特点11 (二)、施工难点及对策12 五、关键工序、特殊工艺重点环节的技术措施13 (一)、特殊部位的干挂安装技术措施13 (二)、对地面大理石产生渗水现象的技术措施13 (三)、卫生间防水工程特殊处理的技术措施13 第三章、施工组织管理架构14 一、施工准备14 (一)、施工准备概述14 (二)、详细施工进度计划及其它计划资料的编制14 (三)、材料、设备采购及确认14 (四)、主要分项工程样板施工、验收及总结14 (五)、图纸技术交底15 (六)主要准备工作完成时间及负责人15 二、施工组织协调19 三、施工部署原则16 四、施工组织机构16 (一)、施工管理组织机构16

(二)、项目组织管理形式17 (三)、岗位责任制度18 五、劳动力组织计划23 (一)、对工人素质的控制措施23 (二)、计划用于本工程各专业施工班组及相关管理措施23 (三)、对各专业工人技术水平要求23 (四)、劳动力配置计划26 (五)、劳动力计划表 (26) 六、主要材料的安排供应方案32 (一)、装饰采运、供应及管理32 (二)、主要装修材料的进场验收计划359 (三)、装修材料的质量保证措施29 (四)、主要装修材料的进场复试及见证取样 (30) 七、施工机械设备投入计划 (32) (一)、调配计划 (32) (二)、保证机械设备供应措施 (3) 2 (三)、机械管理 (32) (四)、技术先进性及机械设备适用性 (33) (五)、投入的主要施工机械设备表 (33)

精装修工程施工方案模板

精装修工程施工方 案

宁波半边山工人疗养院精装修工程 施工方案 一、分部分项施工流程 二、二、大理石铺贴工程施工技术方案及质量保证措施 三、地面块材铺贴工程施工技术方案及质量保证措施 四、四、干挂石材安装工程施工技术方案及质量保证措施 五、防水工程 六、轻钢龙骨石膏板吊顶工程施工技术方案及质量保证措施 七、金属天花工程施工技术方案及质量保证措施 八、壁纸裱糊工程施工技术方案及质量保证措施 九、镶贴饰面板工程施工技术方案及质量保证措施 十、墙面、天花乳胶漆工程施工技术方案及质量保证措施 十一、细木制品工程施工技术方案及质量保证措施 十二、木门窗制作安装工程施工技术方案及质量保证措施 十三、装修材料二次搬运、提升方案, 各工种的配合管理措施十四、未完工半成品、成品保护方案和措施

一、分部分项施工流程 施工工艺流程图

施工程序 根据建设单位提供的施工现场, 首先对现有成品进行分离保护, 施工区域做到全封闭施工。然后按吊顶工程, 墙面工程, 地面地砖铺装, 油漆涂料施工, 竣工清理拆除、资料整理和移交的次序施工。施工程序如上图。 二、大理石铺贴工程施工技术方案及质量保证措施 1、施工准备 ( 1) 大理石的品种、规格应符合设计要求, 技术等级、光泽度、外观质量要求, 应符合国家标准《花岗石建筑板材》的规定, 其允许偏差和外观要求见表。

大理石板材质量要求表 425号。 ( 3) 砂: 中砂或粗砂, 其含泥量不大于3%。 ( 4) 大理石板块进场后, 应侧立堆放在室内, 光面相对、 背面垫松木条, 并在板下加垫木方。拆箱后详细核对品种、 规格、 数量等是否符合设计要求, 有裂纹、 缺棱、 掉角、 翘曲和表面有缺陷的, 应予剔除。 ( 6) 室内抹灰( 包括立门口) 、 地面垫层、 预埋在垫层内的电管及穿通地面的管线均已完成。 ( 7) 按施工平面控制网及临时控制点高程, 弹出+50cm 水平线。 ( 8) 施工操作前画出施工大样图, 做好样板, 经检查合格后, 方可大面积施工。 2、 操作工艺 ( 1)

建筑工程室内精装修工程施工方案

xxxx二期1#楼装饰工程施工组织设计 2012 年 4 月 10 日

1.编制依据 (4) 1.1施工合同 (4) 1.2施工图纸 (4) 1.3工程所涉及的主要的国家或行业规范、标准、规程、法规、图集,地方 标准、法规、图集。 (4) 1.4依据企业ISO9002质量体系标准文件 (5) 2.工程概况 (5) 2.1工程建设概况 (5) 2.2工程特点 (5) 3. 施工部署 (6) 3.1工程目标 (6) 3.2项目经理部组织机构 (6) 3.3任务划分及总分包管理 (8) 3.4施工流水段的划分及施工工艺流程 (10) 3.5施工准备 (12) 4. 施工进度、质量计划 (19) 4.1工期目标 (19) 4.2进度计划 (19) 4.3报验计划 (20) 5. 施工平面布置 (22) 5.1施工平面布置依据 (22) 5.2施工平面图布置原则 (22)

5.3施工平面图的内容 (23) 6. 主要分部(分项)工程施工方法 (24) 6.1隔墙工程施工流程及施工工艺 (24) 6.2墙面贴墙布工程施工流程及施工工艺 (24) 6.3墙面木饰面、花饰施工流程及施工工艺 (27) 6.4 石膏板吊顶工程施工流程及施工工艺 (28) 6.5门窗工程施工流程及施工工艺 (29) 6.6木地板工程施工流程及施工工艺 (30) 6.7防水施工工艺及控制要点 (31) 6.8墙面石材工程施工流程及施工工艺 (32) 6.9楼地面石材工程施工流程及施工工艺 (33) 6.10灯具安装流程及安装工艺 (34) 6.11给排水及洁具安装流程及施工工艺 (35) 7.各项管理及保证措施 (38) 7.1质量保证措施 (38) 7.2技术保证措施 (46) 7.3工期保证措施 (47) 7.4安全、消防保证措施 (47) 7.5施工现场环境保护措施 (49) 7.6成品保护措施 (51) 7.7文明施工与CI (54)

精装修工程冬季施工方案

精装修工程冬季施工方 案 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

精装修工程冬季施工方案为确保冬季施工正常进行及施工质量,编制本冬施方案。 一、编制依据 1、编制本冬施方案,参考标准及规范 (1)中华人民共和国行业标准JGJ104-97《建筑工程冬期施工规范》 (2)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》 (3)中华人民共和国国家标准GB50327《住宅装饰装修工程施工规范》 二、工程概况 1、根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃施解除冬期施工,进入正常施工阶段。 2、本装修工程为室内装修,装修现场在冬期期间集中供暖。

3、室内装饰工程。冬施期间的施工项目包括涂料施工、大理石墙面施工、墙地砖铺贴及壁纸施工等。 三、施工安排 1、人员安排 为确保冬季施工正常进行,组织成立冬施领导小组。领导小组成员包括:项目经理、质量技术总监、生产经理、各专业工长及其他管理人员。 2、冬施施工项目工程 冬施期间涉及与气温相关的施工项目有;墙面抹灰、涂料、油漆施工;大理石墙、地面施工;墙地砖铺贴;壁纸施工。 3、施工进度计划

(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。 (2)必须冬施期间完成的分项工程做到合理安排,措施齐全。 四、冬施准备工作 1、组织措施 ①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料由可靠的来源,并经两减少能源消耗;确实能缩短工期。冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底。 ②进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。 ③与当地气象台站保持联系,及时接受天气预报,防止寒流突然袭击。

办公楼精装修工程施工方案

目录 第一章编制说明及依据 (2) 第一节、编制说明 (2) 第二节、编制依据 (2) 第二章工程概况 (3) 第一节、简要概况 (3) 第二节、主要施工内容 (3) 第三节、施工的重点、难点 (3) 第三章施工方案及主要施工方法 (5) 第一节、测量放样工程施工工艺 (5) 第二节、卫生间聚氨酯涂膜防水 (10) 第三节、地砖地面 (14) 第四节、裱糊壁纸墙面 (16) 第五节、乳胶漆涂料墙顶面 (20) 第六节、瓷砖墙面 (22) 第七节、地面石材 (24) 第八节、轻钢龙骨纸面石膏板吊顶 (27) 第九节、轻钢龙骨铝扣板吊顶施工工艺及技术措施 (29) 第十节、干挂石材墙面 (33) 第十一节、木门安装 (39) 第十二节、五金配件施工工艺 (43) 第十三节、门窗套和木线条安装施工工艺 (45) 第十四节、电气安装工程 (46) 第十五节、给排水工程 (49) 第十六节、弱电工程 (53) 第十七节、通风空调工程 (66) 第四章工程质量保证体系及措施 (76) 第一节、质量保证体系 (76) 第二节、工程质量保证措施 (77) 第五章安全施工的技术组织措施 (80) 第一节、管理目标 (80)

第二节、管理组织 (80) 第三节、管理制度 (81) 第四节、临时用电管理 (82) 第五节、施工机械管理 (83) 第六节、消防保卫管理 (83) 第六章与各方协调配合及互相保护措施 (84) 第七章紧急情况的处理措施、预案及抵抗风险措施 (87) 第一章编制说明及依据 第一节、编制说明 根据本工程的特点,功能使用要求,对工程资金的合理利用,对建设单位高度的工程负责态度,以“科学、经济、高效、优质”为编制原则。本工程施工方案主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降噪环保等一系列的具体化要求,依照建筑法规、条例、标准及有关配套文件和我公司的施工标准等,结合本工程实际情况,进行全面而细致的编制。 第二节、编制依据 1、建设单位提供的相关图纸 2、《建筑装饰装修工程质量验收规范》GB50210--2001 3、《建筑电气工程施工质量验收规范》GB50303--2003

精装修工程施工方案

精装修工程施工方案 第一节施工总体思想及施工部署 1.劳动力安排 根据本工程特点,我部将安排四个劳务队进场施工,负责进行部分精装修施工,二期及三期开工后,新班组相继进入施工。 1.1积极主动的配合意识 与施工各方积极、主动、密切配合,为装饰施工创造良好条件。由于现场施工条件的制约,尽力与施工各方密切配合,了解相互的施工安排、施工进度及相互制约的因素,及时处理相互制约的因素,为安装部分施工创造条件,最终为装饰施工争取施工时间。同时根据现场的施工条件,能有多少工作面,就安排多少施工人员,见缝插针,不必要等完全具备施工条件时再进场,工作上要主动创造工作条件,而不是“等、靠、要”。 1.2材料准备及管理 安排材料人员、技术人员与业主及设计进行沟通,对已确定的装饰主材做好确认封样工作。 1.3施工部署及劳动力安排 本装修工程依据现场条件和土建预计交接时间,精装修工作量、工期、劳动力等方面,为了确保在规定的时间内完成,合理安排施工顺序和流水方向,减少穿插,避免互相制约,使各专业工种形成一条单线式流水施工线,因此本方案本着先深后浅的原则,分为流水线施工,先机电后装修。自下而上采用立体交叉流水施工方法。避免劳动力高低峰,原材料进出场不平衡,最大限度利用机械设备等手段使工程在宏观控制下,处在均衡、连续,有节奏的施工中。采取宏观调控灵活搭配以及交叉穿插,集中歼灭的手法,保证流水作业线的整体发展。 考虑到室内精装修队伍进入施工现场后会面临如何与大量的正在施工的其他相关专业工程相验收交接,工程相互衔接配合、交叉施工的问题。对此,我司确定了专业施工前期为主,处处在施工条件上为相关专业施工单位创造方便,配合专业施工尽快形成精装修施工作业面。 1.4施工重点 吊顶工程、室外幕墙,做为本工程的重点工序之一,确保施工质量。 大堂部位的石材施工质量也是本工程关注的重点。 2.施工部署原则 1.为保证本工程在施工中有组织、有部署,自始自终的有条不紊进行,我们将专门组建该工程装饰工程项目经理部,负责本工 程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理,公司领导及技术负责进行指挥,协助项目部在施工过程中的协调工作。 2.签订合同后,组建项目经理部,确定项目的组织结构图,确定项目的各项管理目标,通过招标的方式确定劳务分包商、大宗 材料供应商。 3.项目经理部的建立:根据项目投标情况及公司管理人员现状,建立项目组织机构

碧桂园精装修工程专项施工方案

精装修工程专项施工方案 1、编制说明 1.1 编制说明 本工程装饰装修工程施工方案是根据现场实际情况,结合我们公司近年来对类似公共建筑的丰富施工经验编制的。 本方案对精装修的各分项工程主要施工方法,施工机械设备投入情况、劳动力安排计划、施工技术以及保证措施等均做了详细的阐述。在施工中项目部将从项目的整个工期安排及施工部署要求,合理组织各装饰装修工程施工,把握每道工序的质量交接及过程质量控制,坚持样板先行的原则,为装饰装修施工的顺利进行实施全过程控制。 1.2 编制依据 (1)句容碧桂园地块七·二标段施工图 (2)《建筑装饰装修工程质量验收规范》(GB50210-2001) (3)《建筑工程施工质量验收统一标准》(GB50300-2001) (4)《江苏省质量通病控制标准》 (5)《住宅装饰装修工程施工规范》(GB50327-2001) (6)《预拌砂浆应用技术规程》(JGJ/T223-2010) (7)我公司按照GB/T19001-2008、GB/T24001-2004、GB28001-2011 建立的质量环境职业健康安全管理体系有关文件。 (8)碧桂园《防开裂、防渗漏重点控制》 (9)《建筑地面工程施工质量验收规范》(GB50209-2002) (10)《民用建筑工程室内环境污染控制规范》(GB50325-2001) (11)《建筑内部装修设计防火规范》GB50222-95(2001年修订版) (12)《建筑设计防火规范》GBJ16-87(2001修订版) (13)《住宅设计规范》GB50096-1999(2003年修订版) (14)《高层民用建筑设计防火规范》(最新)GB50045-95 (15)《民用建筑设计通则》GB50352-2005 2、工程概况 2.1 总体概况 句容碧桂园·凤凰城地块工程是由句容碧桂园房地产开发有限公司开发建设,为商铺、住宅楼群体工程。建设地点位于镇江句容市黄梅镇新S122道路北。由广东博意建筑设计院设计,工程总建筑面积约 14万 m2,其中地下室面积 22748 m2;该工程分

精装修工程施工组织设计 施工方案

目录第一章施工方案及技术措施 一、工程概况 二、工程总体部署 三、施工方案及技术措施 第二章质量保证措施和创优计划 第十四章与发包人、监理及设计人的配合 第十五章征集文件规定的其他内容 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表

附表四计划开、竣工日期和施工进度网络图附表五施工总平面图 附表六临时用地表

第一章施工方案及技术措施 一、工程概况 1、建筑概况 工程名称:长春北湖科技园发展有限责任公司北湖科技园配套住宅B2项目室内公共区域精装修工程 工程地点:高新北区乙一路、丙七街西。 的运作和管理,圆满实现业主的各项目标。 (三)公司在人力、物力、财务上予以倾斜,在施工机具设备、周转材料、劳动力等方面加大投入,从而达到集中优势力量在较短的时间内生产出最优的产品、创造出较好的经济效益和社会效益的目的。 (四)为全面贯彻我公司确定的建设指导思想,决定组织强有力的

组织实施机构,成立“工程项目经理部”,选派富有经验的人员任项目经理,实行项目经理负责制,同时选派出精干的项目管理班子,对本合同的质量、进度、资金等进行直接有效的控制。组建施工组织机构的基本原则是目标明确,施工管理人员素质高强,各部门的职能高(五)施工平面布置 根据本工程实际地形情况,并本着安全、紧凑、有序的原则进行总 用活动板房临时搭建,办公室水泥砼地面。 (2)临时厕所采用封闭式化粪池。 2)进场道路 现场将利用现有的道路作为进出场通道,场地内因地制宜、因时制宜修建便道通至各施工位置。

(六)施工区域划分 本工程规模庞大,为了便于施工管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。具体详见:附表六临时用地表 (七)现场准备 ⑴、召开由业主、监理、总承包方和其他相关单位共同参加的现场 作业面宽度与标高。 3、技术准备 ⑴、在接到施工图纸后,组织有关人员认真审图,在自审和预审的基础上,尽快组织技术交底。 ⑵、组织召开施工与运营配合专题会,分项研究后,明确具体施工

室内精装修项目工程施工方案计划

第一章室内精装修工程施工方案 第二章工程概况及施工条件 第一节编制说明 本《施工组织设计》为福州世茂外滩花园第一期会所室内精装饰工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制定本组织设计。 1. 适用范围 本《施工组织设计》适用于福州世茂外滩花园第一期会所室内精装修工程。 2. 编制资料 本《施工组织设计》参照下列文件资料编制: (1)福州世茂外滩花园第一期会所室内精装修指定分包包工程议标文件及补充议标文件; (2)福州世茂外滩花园第一期会所室内精装修工程图纸; (3)福州世茂外滩花园第一期会所室内精装修工程装修材料样板; (4)装饰行业现行国家标准,施工规范和本企业的标准。 《建筑设计防火规范》GBJ 16-87(1997 版) 《建筑内部装修设计防火规范》GB 50045-95 《办公建筑设计规范》JGJ 67-89 《建筑地面工程质量验收规范》GB 50209-2001 《建筑装饰装修工程质量验收规范》GB 50210-2001 《建设工程项目管理规范》GB/T 50326-2001 第一节工程概况 福州世茂外滩花园位于福州市台江区南部滨江带,江滨大道北侧,北临排尾路。其中第一期实际用地面积约77,357 m2。 土建施工单位:福建省二建建设集团。 第一节工程内容 福州世茂外滩花园第一期会所装修工程

第一节施工环境与现场条件 土建施工已结束,施工水电接驳点已预留。现场已具备施工条件,且交通便利。 第一节工期要求 2003 年7 月28 日至2003 年9 月17 日;工期总天数为52d 第三章施工组织部署 第一节组织部署 目前我公司已为福州世茂外滩花园第一期会所室内精装修工程项目配备组织了优良的精装修施工队伍和项目经理。只等收到发包方发出的准允进场通知,我司即将施工队伍进驻驻工程现场。在总包单位的协调指挥下,严格按照装饰施工图,合理安排工地施工作业。装修材料方面,按规定呈交审批,根据进度计划表编排材料到场日期,准备好有关的材料报检资料,例如技术说明书、试验报告、证明文件等,待获得批复后,马上安排订购及付运手续。 第一节施工组织管理机构 1.福州世茂外滩花园第一期会所室内精装修工程,我公司将以建筑单位、土建总包方的要求为准,快速、优质地完成精装修工程。为此我公司选派技术好、素质高、能力强,精装修经验丰富的管理人员进驻工地。 2.为强化管理,项目部下设:计划调度、工程技术、质量监督、安全监督。施工管理组织机构及职能划分: (1)项目经理部 由公司组织管理人员、技术人员组成,全面负责工地的组织管理工作,协调公司与建筑单位关系,解决工地现场出现的所有问题。 (2)项目经理 负责与建筑单位进行工程总协调,对工程的人、财、物进行总安排、调度。(3)地盘管理 项目经理长驻工地,对工地的人、财、物施工质量、施工进度、施工安全进行总管、监督并组织检查工程的质量和进度;发现不安全因素及时解决;发现工程质量问题及时处理,问题得到解决才能继续施工。 (4)技术质量监督

精装修冬季施工方案

目录 1 编制依据 (1) 2 工程概况 (1) 2.1 设计概况 (1) 2.2 冬季施工施工概况 (2) 3 施工部署 (2) 3.1 冬季施工时间 (2) 3.2 施工流水段划分 (3) 3.3 冬季施工项目 (3) 3.4 施工组织 (3) 3.5 冬季施工劳动力组织及材料准备 (4) 4 施工准备 (5) 4.1 技术准备 (5) 4.2 现场准备 (6) 5 冬季施工技术措施 (6) 5.1 土方开挖 (6) 5.1.1 土方的冻结深度 (6) 5.1.2 土的防冻措施 (7) 5.1.3 土的开挖 (7) 5.2 钢筋工程 (8) 5.3 模板工程 (8) 5.4 混凝土工程 (9) 5.4.1 基本要求 (9) 5.4.2 施工措施 (10) 4.2.3 混凝土质量检查 (12) 5.5 砌筑工程 (13) 5.6 防水工程 (14) 5.7 回填土工程 (14) 6 质量保证措施 (15) 7 冬季施工的安全消防措施 (16) 附:冬季施工混凝土热工计算 (17)

冬季施工方案1 编制依据 2 工程概况 2.1 设计概况

2.2 冬季施工施工概况 根据冬季施工的时间及现场的生产进度安排,冬季施工期间内施工的项目有:土建结构包括半地下室房心回填土,土方开挖、主体结构、回填土工程;地下室防水工程;地下室肥槽的回填土施工。 本方案仅对在冬季施工的土方开挖、土建结构、回填土工程、防水工程、所采取的技术措施进行说明。 3 施工部署 3.1 冬季施工时间 根据JGJ104-97《建筑工程冬季施工规程》规定,日平均气温连续5天稳定低于5℃即进入冬季施工。当日平均气温连续5天高于5℃时解除冬季施工。根据天津地区历年气温记录及有关资料分析,一般自每年11月15日至次年3月15日为冬季施工阶段。 因为工程开工正处于冬季施工阶段,所以根据现场情况,从开工起派试验人员对大气进行测温。 但根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。?一般低温阶段的时间是:每年的11月15日至12月中旬和翌年的2月中旬至3月15日,大约70—80天,占整个冬施时间的60%左右,?白天的工作环境基本处于正温。极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于天津地区气温的最冷月,日最低气温大约在-10°C?左右。

【精品】室内精装修工程专项施工方案(范本)

室内精装修工程专项施工方案(范本)

泛海国际居住区兰海园6#楼、1#楼 室内精装修工程 施工组织设计 编制: 审核: 审批: 浙江亚厦装饰股份有限公司 2012年月日 目录 第一章、编制依据及说明8 一、工程技术规范8 二、材料标准8 三、主要法规9 第二章、工程概况10 一、概述10 二、工程概况10 三、质量、工期、安全文明等施工目标11 (一)、质量目标11

(二)、安全生产目标11 (三)、文明施工目标 (11) (四)、文明环境施工目标11 四、工程特点及施工难点及对策11 (一)、工程特点11 (二)、施工难点及对策12 五、关键工序、特殊工艺重点环节的技术措施13 (一)、特殊部位的干挂安装技术措施13 (二)、对地面大理石产生渗水现象的技术措施13 (三)、卫生间防水工程特殊处理的技术措施13 第三章、施工组织管理架构14 一、施工准备14 (一)、施工准备概述14 (二)、详细施工进度计划及其它计划资料的编制14 (三)、材料、设备采购及确认14 (四)、主要分项工程样板施工、验收及总结14 (五)、图纸技术交底15 (六)主要准备工作完成时间及负责人15 二、施工组织协调15 三、施工部署原则16 四、施工组织机构16 (一)、施工管理组织机构16 (二)、项目组织管理形式17

(三)、岗位责任制度18 五、劳动力组织计划23 (一)、对工人素质的控制措施23 (二)、计划用于本工程各专业施工班组及相关管理措施23 (三)、对各专业工人技术水平要求23 (四)、劳动力配置计划26 (五)、劳动力计划表 (26) 六、主要材料的安排供应方案27 (一)、装饰采运、供应与管理27 (二)、主要装修材料的进场验收计划299 (三)、装修材料的质量保证措施29 (四)、主要装修材料的进场复试及见证取样 (30) 七、施工机械设备投入计划 (32) (一)、调配计划 (32) (二)、保证机械设备供应措施 (32) (三)、机械管理 (32) (四)、技术先进性与机械设备适用性 (33)

精装修施工专项方案-精装修施工流程

精装修施工专项方案

苏州工业园区73046地块住宅1A期精装修项目中建一局(集团)有限公司精装部 目录

第一章 防 水 施 工 方 案 苏州工业园区73046地块住宅项目1A期 编号:SZ-JZ-FA-001 编制日期:2009年12月25日

1、基面的处理: 1)对混凝土基面的裂缝进行修补、抹平小孔隙;渗漏处先用堵漏砂浆做好堵漏。 2)清除基面的浮尘、浮浆如垃圾、油漆、积水、混凝土,保证K11柔韧性防水对基面的结实、平整、光滑、美观; 3)对阴角、管道四周做圆弧形倒角处理, 4)门槛处先用水泥砂浆做成止水条。 5)在施工前,对基面用淋水器对基层充分湿润。 2、涂膜: 1)用磙子或刷子涂覆,按照下层-上层的次序逐层完成,各层之间的时间间隔以前一层涂膜干固不粘为准,现场温度低,湿度大、通风差、干固时间长些;反之短些。 2)涂膜高度:淋浴房部位墙面上翻180厘米、浴缸部位墙面上翻100厘米、其他部位上翻30厘米。 3、聚氨脂防水对阴阳角、管道的处理: 1)在管道、阴阳角的倒角上,涂刷第一遍防水浆料; 2)在防水浆料上贴无纺网格布,再涂第二遍防水浆料。 4、聚氨脂防水浆料的施工及要求: 1)用毛刷将搅拌好的柔韧性浆料均匀的涂刷在湿润的基面上;2)涂刷好聚氨脂防水浆料第一遍后,必须在2-3小时后,以手在防水基层上不粘手为准,方可做聚氨脂防水浆料的第二遍涂刷(如间隔时间太长,应喷洒少量清水); 3)涂刷的两层防水之间,必须纵横施工(确保防水涂料在基层上涂刷),确保工程的质量; 4)施工完毕后,确保工程防水基面上的平整、光滑(确保无水

结粒)。 5、聚氨脂防水浆料现场要求: 1)施工完毕后,24小时以内,禁止入内踩踏; 2)24小时之内禁止垃圾落入。 6、聚氨脂防水层的养护: 1)施工完毕的24小时内,用清水喷洒防水层; 2)间隔6小时后再喷洒一次,确保防水层更加坚固。 7、工程闭水试验: 1)在工程施工完毕48小时后,做闭水试验; 2)试水48小时后,观察现场。 3)工程竣工验收交监理前进行一次24小时的闭水试验,交甲方验收前再进行一次24小时闭水试验;最后交业主前,再进行24小时闭水试验,确保不渗水。

室内精装修工程施工方案

室内精装修工程 本工程为精装修交房,为甲方外直接分包。精装修进场后由总包单位对其质量、进度、安全文明施工进行全面配合管理。具体配合与管理详见第七章总包的认识、措施与配合。 1、顶棚工程 1.1 轻钢龙骨石膏顶棚 1.1.1 施工工艺流程 1.1.2 施工工艺要点 (1)弹线:用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水准线(水准线距地面500mm)从水准线量至吊顶设计高度加上石膏板厚度,用粉线沿墙弹出水准线,即为吊顶次龙骨下皮线,主龙骨从吊顶中心向两边分间距为1000mm,并标出吊杆的固定点,固定点距离900~1000mm,如遇到梁和管道固定点大于要求宽度时,增加吊杆固定点。 (2)固定吊挂杆件:采用膨胀螺栓法安装Ф10吊杆,吊杆一端同L50*50*5角码焊接(角码的孔径根据膨胀螺栓的孔径确定),另一端买半成品丝杆焊接,用膨胀螺栓固定在楼板上。吊杆距主龙骨端部不得超过300mm。 (3) 安装边龙骨:沿墙(柱)上的水平龙骨线采用自攻螺丝固定在予埋木砖上。 (4) 安装主龙骨:主龙骨吊挂在吊杆上,主龙骨间距900~1000mm,主龙骨根据设计要求分为不上人UC38小龙骨,上人UC60大龙骨二种,主龙骨安装时起拱,起拱高度为房间跨度的1/200~1/300,主龙骨的悬臂段不大于300mm,主龙骨接长采取对接,相邻对接接头相互错开,挂好后调平。 (5) 安装次龙骨:次龙骨应紧贴主龙骨安装,次龙骨间距300~600mm,石膏板接缝处必须安装次龙骨,在风口水电等洞口周围用拉铆钉铆固次龙骨加固。 (6)纸面石膏板:纸面石膏板在自由状态下固定,防止出现弯棱、凸鼓的现象,纸面石膏板板长边(包封边)沿纵向次龙骨辅设,自攻丝与纸面石膏板的距离,用面纸包封的板边以10~15cm为宜,切割边以15~15cm距离为准。

精装修工程施工方案

精装修工程 施工组织设计方案 编制单位:地产开发有限公司 编制日期: 2016年4月 8日 编制人: 审核人:

目录 第一章工程概况及编制说明 (3) 一、工程信息: (3) 二、施工范围: (3) 三、施工内容: (3) 四、工程质量: (3) 五、施工安全: (3) 六、工期要求: (3) 第二章施工管理架构 (4) 第三章施工现场管理部署 (5) 一、施工部署 (5) 二、施工组织 (5) 第四章水平、垂直运输方案 (7) 第五章主要施工技术方案 (8) 一、地砖铺贴工程 (8) 二、墙面砖镶贴工程 (8) 三、地面石材工程 (9) 四、轻钢龙骨纸面石膏板吊顶 (9) 五、乳胶漆工程 (10) 六、电气施工 (10) 第六章施工进度计划 (12) 一、编制说明 (12) 二、施工进度计划表 (12) 三、施工进度保证措施 (15) 第七章施工机械设备 (16) 第八章劳动力计划表 (17) 第九章施工现场管理规定 (18) 一、工地纪律 (18) 二、防火规定 (18) 三、用电规定 (18) 第十章质量目标及保证措施 (19) 一、装饰工程质量通病防治 (19) 二、确保质量的重点技术措施 (20) 三、质量保证组织措施 (22) 四、成品、半成品保护措施 (24) 第十一章安全保证体系及措施 (27) 第十二章特殊施工工艺及技术措施 (30)

第十三章安全文明施工及减少扰民、污染、噪音的措施 (31) 一、安全施工组织措施 (31) 二、施工现场安全分项技术 (31) 三、现场文明施工措施 (33) 四、减少扰民降低环境污染和噪音的保证措施 (34) 第十四章工程成本控制节支降耗组织和技术措施 (35) 第十五章竣工后的保修服务 (36) 第十六章工地现场签证制度及设计变更 (37)

公共区域精装修工程施工组织设计方案

一、概况 (一)已施工情况 1、新华联广场2号地3#楼1~5层为售房开放通道,5层的C-1和C-2户型为精装样板展示房;C-3户型为初装交房样板房。 2、进户门走道部位地面基层为地暖毛地面、墙面满刮腻子两遍、吊顶未施工;电梯前室墙地面均为毛面;进户门已安装;消火栓箱门及进风口百叶未安装;楼梯间墙面满刮腻子两遍,地面为结构毛地面;灯具均未安装。 (二)要求及交房条件施工 1、进户门走道部位和电梯前室地面均为防滑地砖,墙面分别为乳胶漆和墙面砖(含门套安装);吊顶均为石膏板吊顶,乳胶漆;消防、通风、电气等设备均安装到位;门窗均安装到位;楼梯间地面均为防滑地砖,顶棚、墙面乳胶漆,栏杆安装到位。 2、一层由于墙地面均为花岗岩装饰,所以暂不作考虑。 二、领导小组 1、成立以项目经理、劳务项目负责人为主的精装通道及开放区域的领导小组 组长:杜松柏(项目经理)、邓月明(龙鑫劳务负责人) 副组长:郝士福(项目技术负责人)、方欣(项目质检员) 组员:赵平(3#楼施工员)、李洪福(项目安全员)、文君(3#楼劳务施工员) 2、工作安排 组长(杜松柏):主要负责开放通道至样板房整体施工的管理工作及工期安排; 组长(邓月明):主要负责对施工当中的劳务施工人员的安排和调配工作; 副组长(郝士福):主要负责对施工当中的技术交底、检查落实情况工作; 方欣(项目质检员):主要负责施工前后工序的检查验收工作;

赵平:主要负责施工当中的管理安排、质量检查、现场协调; 李洪福:主要负责通道搭设过程中的安全交底、检查和落实情况; 文君:配合项目施工员做好施工当中劳动力的安排、管理和质量自检工作等。 三、工期安排 根据建设单位工程部安排,考虑到开放样板通道开通对样板展示和售楼要求,具体安排从开放通道至3#楼5层样板房开放时间为2013年7月6日至2013年7月15日完成,具体安排如下: 1、C-3户型(初装交房样板房)地坪处理:7月7日~7月9日完成; 2、进户门走道吊顶施工:7月8日~7月10日完成; 3、电梯前室墙面砖:7月8日~7月10日完成; 4、电梯前室顶棚:7月11日~12日; 5、楼梯间地砖:7月7日~7月12日; 6、楼梯间栏杆安装:7月13日~7月14日; 7、顶棚、墙面乳胶漆:7月13日~7月15日; 8、电梯门套安装:由于材料未进场故不考虑安装,但材料一旦到场立即进行安装。 四、质量及标准要求 严格按照建设单位要求的交房标准施工,并达到要求。 交付标准

精装修工程成品保护施工方案(参考)

精装修工程成品保护施工方案 XX工程公司 年月日

一、工程概况 工程位于区路,为精品住宅小区。全现浇剪力墙结构。本公司承担5#楼102 套房间及公共部分的精装修工作。由于工程工期十分紧张,根据施工部署安排,装修施工相互穿插,各工序之间必定相互影响。因此制定合理的工艺流程和有效的成品保护方案将关系到装修阶段的施工质量和整个工程的工期目标。 二、成品保护组织安排 (一)、建立装修阶段的成品保护责任体系如下页附图。 (二)、建立检查制度和奖优罚劣制度。 2.1 项目定期与不定期组织进行检查,发现成品保护不到位情况及时组织落实。2.2 对项目部管理人员和施工作业队分别制定奖罚措施,发现成品保护不得力或者成品受到破坏,追究相关人员的责任,并予以相应处罚。 2.3 项目部成立成品保护责任小组: 组长: 副组长: 组员: 装修阶段的成品保护责任体系图

三、成品保护措施(一)工艺流程控制图 (二)技术保证保护措施(一)楼(地)面工程

1、找平层保护 1.1 在已经抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。1.2 在施工中,保护好暖卫、电气等设备暗管,以及所立的门口,不得碰撞。 1.3 施工时应保护好地漏、出水口等部位,必须加临时封堵,以免灌入砂浆造成堵塞。 1.4 水泥砂浆找平层滚压成活后,24 小时内不得在上面走动或踩踏。 2、水泥砂浆地面保护: 1.2.1 施工操作时保护已作完的工程项目,门框要加防护(见门窗保护措施),避免推车损坏门框及墙面口角。 1.2.2 施工时要保护好管线、设备等部位。 1.2.3 施工时对地漏、出水口等部位临时堵口,以免灌入砂浆等造成堵塞。 1.2.4 施工后的地面不准再上人剔凿孔洞;在养护期内房间门洞口临时封闭,并派专人看护,严禁上人;养护人员必须穿软底无纹鞋。 1.3 砖地面保护: 1.3.1 严禁在已铺好的地砖地面上拌合砂浆。 1.3.2 在已铺好的地面上工作时注意防止砸碰损坏,严禁在其上任意丢扔铁管、钢材等重物。 1.3.3 切割地砖时,不得在刚铺砌好的砖面层上操作。 1.4 石材地面保护 1.4.1 存放的石材板块不得雨淋、水泡、长期日晒。板块立放,光面相对。板块的背面支垫松木条,板块下面垫木方,在施工现场内倒运时,也要按照上述要求。1.4.2 运输板块、水泥砂浆时,要预先保护好做完的墙面、门口等部位。 1.4.3 试拼时在地面平整的房间进行。调整板块的人员要穿干净的软底鞋调整板块。 1.4.4 铺贴过程中,操作人员要做到随铺砌随揩净,揩净板面用软毛刷和干布。1.4.5 新铺砌板块的房间要临时封闭。当操作人员和检查人员踩踏新铺砌的板块时要穿软底鞋,并轻踏在一块板块的中间。 1.4.6 在石材、地砖地面上行走时,找平层砂浆的抗压强度不得低于1.2Mpa。 1.4.7 石材地面完工后,房间封闭,粘贴层达到强度后,在其表面要加以覆盖保护。

超高层室内精装修专项施工方案

高层室内精装修专项施工策划 10.1、项目精装修概况 本项目X栋XXF高层住宅,交付标准为室内精装修。 10.2、施工进度计划:(插入高层住宅室内装修工程专项进度计划表) 室内精装开始时间为项目完成竣工备案后开始施工:20XX年XX 月31日,完成时间为20XX年X月XX日。 10.2、施工组织与部署 (1)装修施工的基本规则: 1)装饰工程分项多,工序杂,又是高层建筑,立体交叉作业,施工前必须要合理安排施工顺序,尽量避免返工,造成材料的浪费和成品的污染。 2)装饰材料品种多,材质差异大,对工程质量好坏有直接影响,必须严格按公司制定的采购控制程序组织进货,把住材料质量关。 3)完善土建总包单位与精装单位工作界面的验收及移交手续。

(2)结合本工程的特点,对装修施工作如下部署: 1)在结构施工期间完成选材料、选厂家和订货的工作,避免装饰施工与结构施工脱节。尽早完成上述工程是保证装饰质量和进度的首要问题。 2)协调好各工序及装饰与设备安装的关系,要形成互相创造施工条件的良性施工循环和密切合作的良好风尚。 3)对从事装饰项目的参施队伍和人员要进行优选,选择历年来创优质工程卓有成绩的装饰队伍参加施工,管理方面要以经验丰富的施工员严抓狠管,合理安排,保证质量。 4)合理安排施工工序,避免工序颠倒。 主体施工期间,及时插入二次结构工程与装修工程施工,在主体工程完成后,内外装修施工同时展开。装修作业要充分利用时间和空间,形成立体交叉流水作业,不但在时间上适时组织粗细装修进场施工,而且充分利用空间,有工作面出现就插入装修,且与水、电安装施工紧密配合,即有交叉,又给各工种留出一定的时间。 5)装饰施工前编制详细的施工方案,并要作好各项技术交底工作,使施工人员明确施工的工艺标准及要求。施工操作要严格按照施工工艺标准及要求进行施工。 6)室内抹灰、门窗安装、水电专业的暗装管线和预埋件要走在其它项目前边,吊顶及饰面等项目安排在后,按照先干湿作业后干细装修的原则进行施工。
