西卓煤矿二期井巷工程施工组织设计
煤矿井巷工程建设施工组织设计

--------煤业有限公司井巷工程施工组织设计二0一一年十一月一、施工组织设计编制原则1、认真贯彻执行国家的各项建设方针,技术经济政策;2、突出以经济效益为中心,以施工方案优化为重点,强化时间观念,力争投资少,工期短,出煤快,效益好;3、合理安排施工顺序,认真组织井巷、土建、机电安装工程的平行交叉作业和均衡施工,抓紧连锁工程和重点工程的施工;4、吸取国内外煤矿建设经验,推广国内外行之有效的新技术、新工艺、新材料和科学管理经验,选用成套的施工设备,不断提高施工机械化程度,发展建筑施工工厂化,采用移动式和装配式设施建井,改善劳动条件,提高劳动生产率;5、在经济合理的前提下,尽可能利用永久设施建井,减少大临工程和措施工程;6、把组织管理工作置于重要位置,做好前提准备工作和施工过渡阶段工作;7、做好人力,物力及财力的综合平衡,确保工程连续均衡施工;8、节约施工用地,把环境保护和绿化工作放在重要位置,做到文明施工,有条件的应及时造地还田;9、根据当地的具体条件,因地制宜就地取材,选择好大宗材料供应基地,降低材料价格和工程成本;10、在煤矿建设中要以施工服务和生活服务为主,面向社会开展多种经营和第三产业,以提高建井期间的经济效益。
二、施工组织设计编制依据1、国家颁发的各种经济政策、规程、规范、规定及各种有关文件;2、国家开发银行贷款项目的贷款条件评审报告;3、批准的初步设计、总概算及国家对该建设项目的要求;4、批准的矿区建设组织设计;5、矿井的检查钻地质报告;6、井筒检查孔地质报告;7、建设单位和有关部门、单位签署的各种有关协议、合同等;8、施工单位的技术装备,施工力量,技术水平,以及可能达到的施工机械化程度和工程平均进度指标等。
第一章矿井设计简介第一节基本概况为认真贯彻落实《山西省人民政府关于加快推进煤矿企业兼并重组的实施意见》(晋政发〔2008〕23号), 提高煤炭产业集中度和产业水平及山西省人民政府关于进一步加快推进煤矿企业兼并重组整合有关问题的通知(晋政发〔2009〕10号),加快推进煤矿企业兼并重组整合,淘汰落后产能,推进煤炭工业转型发展、安全发展、和谐发展,山西沁源康伟李城煤业有限公司依据山西省煤矿企业兼并重组整合工作领导组下发关于《长治市沁源县煤矿企业兼并重组整合方案(部分)的批复》(晋煤重组办发〔2009〕82号),以沁源县康伟煤焦有限公司为主体、将原山西沁源李城煤业有限公司、原山西杨氏煤业有限公司、原山西沁新煤焦股份有限公司新安煤矿进行整合,整合后矿井名称为山西沁源康伟李城煤业有限公司,整合后面积(含新增空白区面积)为5.995km 2, 新增面积0.4928 km 2,生产能力由原来30万t/a提升至60万t/a。
井巷工程施工方案

一、工程概况本工程为一矿山井巷工程,主要包括井筒、硐室、巷道等施工内容。
工程地质条件复杂,施工难度较大。
为确保工程顺利进行,特制定本施工方案。
二、施工组织1. 施工单位:XX矿业集团有限公司2. 施工项目经理:XX3. 施工班组:掘进班、支护班、通风班、排水班、供电班等4. 施工工期:根据工程实际情况,预计工期为XX个月。
三、施工工艺1. 井筒施工(1)采用机械化施工,使用凿岩机、钻机、提升机等设备。
(2)井筒掘进采用全断面掘进,掘进速度控制在每天2-3米。
(3)井筒支护采用锚杆支护、钢筋网支护、混凝土支护等。
(4)井筒施工过程中,加强通风、排水、供电等保障措施。
2. 硐室施工(1)硐室掘进采用全断面掘进,掘进速度控制在每天1-2米。
(2)硐室支护采用锚杆支护、钢筋网支护、混凝土支护等。
(3)硐室施工过程中,加强通风、排水、供电等保障措施。
3. 巷道施工(1)巷道掘进采用全断面掘进,掘进速度控制在每天1-2米。
(2)巷道支护采用锚杆支护、钢筋网支护、混凝土支护等。
(3)巷道施工过程中,加强通风、排水、供电等保障措施。
四、施工质量控制1. 严格执行国家有关井巷工程施工规范和质量标准。
2. 施工过程中,加强原材料、半成品、成品的质量检验。
3. 定期对施工人员进行技术培训和质量教育。
4. 施工过程中,严格控制施工参数,确保工程质量。
五、安全文明施工1. 严格执行国家有关安全生产法规和标准。
2. 施工现场设置安全警示标志,加强安全教育培训。
3. 加强施工现场管理,确保施工安全。
4. 施工过程中,注重环保,减少对周边环境的影响。
六、施工进度计划1. 井筒施工:预计工期为XX个月。
2. 硐室施工:预计工期为XX个月。
3. 巷道施工:预计工期为XX个月。
七、施工总结1. 施工过程中,及时总结经验教训,不断改进施工工艺。
2. 加强与设计、监理、甲方等单位的沟通协调,确保工程顺利进行。
3. 施工完成后,及时进行验收,确保工程质量符合要求。
煤业二期工程施工组织设计

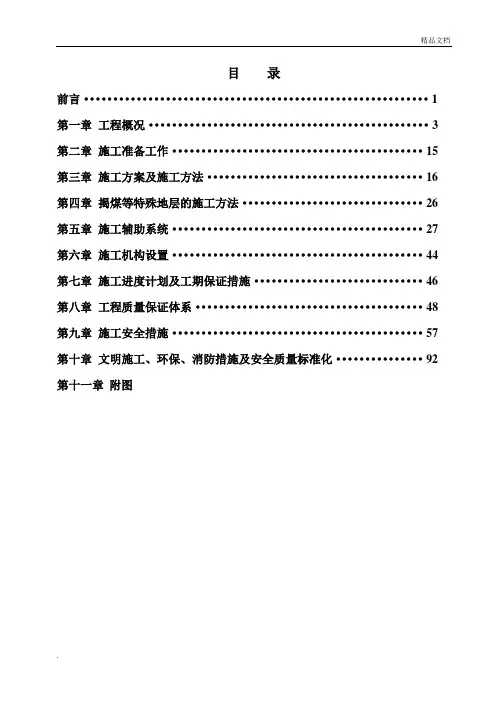

目录前言 (1)第一章工程概况 (3)第二章施工准备工作 (15)第三章施工方案及施工方法 (16)第四章揭煤等特殊地层的施工方法 (26)第五章施工辅助系统 (27)第六章施工机构设置 (44)第七章施工进度计划及工期保证措施 (46)第八章工程质量保证体系 (48)第九章施工安全措施 (57)第十章文明施工、环保、消防措施及安全质量标准化 (92)第十一章附图前言编制本施工组织设计的指导思想是:贯彻执行国家及本行业部门有关建设方针和技术政策,采用先进合理的科学技术,结合我单位的施工能力和技术经验,提高矿井建设的综合效益,在确保安全和工程质量的前提下,合理安排施工顺序及工程进度。
本着工期短、效率高、质量优、效益好的原则施工。
严格贯彻我单位通过的质量ISO9001标准《管理手册》中的相关规定,确保工程施工中的每道工序都处于受控状态,从而确保工程质量。
本施工组织设计的编制依据是:1、山西晋煤集团泽州天安岳圣山煤业有限公司施工设计图纸;2、《煤矿井巷工程施工规范》GB50511—2010;3、《煤矿井巷工程质量验收规范》GB50213—2010;4、《煤矿井巷工程质量检验评定标准》(MT5009-94);5、《生产矿井质量标准化标准》;6、《煤矿安全规程》[2011版];7、《钢筋混凝土工程施工质量验收规范》(GB50204-2002);8、《建设工程监理规范》(GB50319-2000);9、国家、省市和行业相关法律、法规、规范要求;10、岳圣山煤业有限公司二期矿建工程招标文件。
第一章工程概况第一节地理位置及临近采区情况1、地面位置:山西晋煤集团泽州天安岳圣山煤业有限公司井田位于山西省泽州县川底乡东烟村、上麓村、下麓村马坪头村一带,行政区划属泽州县川底乡管辖,井田地理坐标为北纬35°32′19″~35°33′48″,东经112°39′31″~112°40′55″。
井巷二期施工组织设计

五、施工组织设计河北钢铁集团矿业有限公司庙沟铁矿露天转井下主井溜破掘砌工程施工(二次)施工组织设计二零一六年六月二十二日目录前言 (17)第一章编制依据和指导思想 (18)1.1建设方提供资料 (18)1.2编制依据 (18)1.3指导思想 (18)第二章工程概况 (19)2.1矿区位置 (19)2.2矿区地质条件 (19)2.3矿区水文条件 (19)2.4工程概况 (20)2.5工程特点 (20)第三章工程整体布署 (21)3.1组织机构设置 (21)3.2施工准备 (23)3.3主要人员及特殊工种资格证书 (24)第四章施工方案及施工工艺 (27)4.1施工方案整体部署 (27)4.2主井施工方案 (47)4.2.1作业方式 (47)4.2.2凿岩爆破 (47)4.2.3通风 (51)4.2.4装岩排矸 (51)4.2.5砼支护 (51)4.2.6主井掘砌循环图表 (51)4.3主井井筒临时改绞及辅助系统装备方案 (53)4.3.1改绞及井筒装备工程概况 (53)4.3.2施工准备及场地布置 (53)4.3.3提升系统装备方案 (54)4.3.4排水系统装备方案 (59)4.3.5压风系统装备方案 (61)4.3.6通风系统装备方案 (62)4.3.7供水系统装备方案 (64)4.3.8供电系统装备方案 (65)4.3.9通讯、信号、照明及监控系统装备方案 (67)4.3.10运输系统装备方案 (67)4.3.11砼搅拌系统装备方案 (68)4.4平(斜)巷施工方案 (68)4.4.1施工设备选择 (68)4.4.2施工方法 (68)4.4.3施工规范要求 (73)4.5暗井施工方案 (74)4.5.1施工方法 (74)4.5.2施工劳动组织及进度计划 (76)4.5.3施工安全措施 (76)4.6硐室施工方案 (76)4.6.1全断面施工方式 (76)4.6.2分层施工方式 (77)第五章主要施工措施 (78)5.1冬、雨季施工措施 (78)5.1.1冬季施工措施 (78)5.1.2 雨季施工措施 (78)5.2掘进巷道治水措施 (78)5.2.1探放水施工 (78)5.2.2止浆墙施工 (80)5.2.3止水注浆 (82)5.3通过断层、破碎带的施工措施 (83)5.3.1 固结注浆法 (83)5.3.2 超前锚杆法 (83)5.4软岩井巷的施工措施 (83)第六章施工组织及工期安排 (84)6.1施工组织 (84)6.1.1施工组织机构 (84)6.1.2重要管理人员及部门职责 (84)6.2人力资源配置方案 (85)6.3工期进度安排 (86)6.4施工协调及进度保证措施 (86)6.4.1对外施工关系的协调 (86)6.4.2施工进度保证措施 (88)第七章工程质量保证措施 (92)7.1质量保证措施 (92)7.2技术保证措施 (92)7.2.1技术措施 (92)7.2.2质量技术要求 (92)7.3制度保证措施 (95)7.3.1组织机构 (95)7.3.2项目主要领导人员的质量职责 (95)第八章安全管理及技术措施 (97)8.1本工程的安全目标 (97)8.2安全管理制度及办法 (97)8.3安全技术措施 (98)第九章文明施工及环境保护措施 (107)9.1文明施工 (107)9.2环境保护措施 (108)第十章工程交验后保修工作的措施和承诺 (110)10.1工程交付 (110)10.2工程回访 (110)10.3工程服务及保修措施 (110)第十一章施工组织设计附图、附表 (111)前言河北钢铁集团矿业有限公司庙沟铁矿位于河北省青龙满族自治县城东南方向100km处,矿区中心地理坐标:东经119°24′10″,北纬40°10′20″。
井巷建设工程施工组织设计

井巷建设工程施工组织设计一、工程概况本项目为井巷建设工程,主要包括井筒、巷道、硐室等工程。
工程地点位于某山脉地区,地理环境复杂,施工条件艰苦。
工程规模较大,施工周期较长,预计总投资为XX亿元。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、规范标准进行施工,确保工程质量达到设计要求。
2. 安全第一:加强施工现场安全管理,预防事故发生,保障人员生命安全。
3. 进度控制:合理安排施工计划,确保工程按时完成,避免拖延工期。
4. 成本控制:通过科学管理,合理利用资源,降低工程成本。
5. 环境保护:遵循环保法规,尽量减少施工对环境的影响。
6. 文明施工:加强施工现场文化建设,提高员工素质,营造和谐施工环境。
三、施工组织设计内容1. 施工总体布局:根据工程特点和施工条件,合理规划施工现场,确保施工顺利进行。
2. 施工进度计划:制定详细的施工进度计划,明确各阶段施工任务和完成时间。
3. 施工资源配置:合理配置人力、物力、财力等资源,确保施工需求得到满足。
4. 施工工艺及质量控制:针对井巷工程的特点,制定合理的施工工艺,加强质量控制,确保工程质量。
5. 安全管理及应急预案:建立健全安全管理体系,制定应急预案,预防事故发生,保障人员生命安全。
6. 环境保护及文明施工:采取有效措施,减少施工对环境的影响,加强施工现场文化建设,提高员工素质。
7. 施工组织管理:建立完善的施工组织管理体系,加强施工现场协调,提高施工效率。
四、施工组织设计实施与监控1. 施工过程中,严格执行施工组织设计,确保工程按计划推进。
2. 定期对施工进度、质量、安全等方面进行监控,发现问题及时整改。
3. 加强与各参建单位的合作,确保施工顺利进行。
4. 及时调整施工计划,应对施工现场变化。
5. 定期对施工组织设计进行评审和改进,提高施工管理水平。
五、总结井巷建设工程施工组织设计是确保工程顺利进行、提高工程质量、安全、进度和成本控制的重要手段。
井巷工程 施工组织设计范本

-400米水平井巷工程施工组织设计一、建设工程概况(一)建设条件(二)自然地理条件(三)工程和水文地质(四)工程设计概况二、编制依据(一)编制依据(二)编制原则三、施工方案(一)开拓系统(二)井巷施工方案(三)掘进作业循环图表(四)工期保证措施(五)质量保证措施(六)劳动组织安排计划(七)主要施工机械设备四、安全保证措施(一)安全方针和目标(二)安全管理体系标准引用(三)安全管理机构及职责(四)个人安全预防(五)爆炸物品管理(六)围岩或坠落物及其它安全管理(七)设备安全操作管理(八)消防(九)环境污染监测及卫生防护五、文明施工一、建设工程概况(一)建设条件本工程工作区舞钢矿业有限公司东副井-400水平平巷施工工程。
该工程项目业主为安钢集团舞阳矿业有限公司。
根据业主方提供的文件及图纸编制施工组织设计,本次设计主要包括-400水平开拓运输巷道及穿脉工程等。
(二)自然地理条件矿区海拔高度100米左右,相对高差20—50米。
冬季寒冷少雪、夏季酷热多雨、昼夜温差不大。
年最高气温超过 40o,元至二月最冷;区内多雨,年降雨多集中在7~9月。
矿区交通方便。
(三)工程和水文地质根据勘察范围深度,结合区域地质及以往地质资料,地层为第四系冲洪积物,条带状混合岩岩层,主要矿物成分为长石、石英、钾长石。
该中段岩层稳固。
地下水受大气降水的影响,目前赋存地下水不多,随着工程掘进地下水将可能增加。
(四)工程设计概况东副井作为开拓工程的提升井,井筒深度538.5米,井筒净直径Ф5.5m,设计为吊桶提升,为了满足安全和提升要求,将单吊桶改为箕斗配罐笼,井下设计有料仓。
地面运输采用自卸式汽车转运至矿业公司石料厂或选矿厂。
东副井设计有-40、-100、-160、-220、-280、-340、-400七个中段,各中段均已掘成马头门。
该设计主要考虑-400M水平工程。
二、编制依据(一)编制依据1、国家现行法规、标准、规程《中华人民共和国安全生产法》《中华人民共和国矿山安全法》《矿山井巷工程施工及验收规范》(GBJ213-90)《金属非金属矿山安全规程》(GB16423-2006)《爆破安全规程》(GB6722)《矿山安全标志》(GB4161)《罐笼安全技术要求》(GB16542)《箕斗安全技术要求》(GB16543)《工业企业照明设计标准》(GB50034)《矿山电力设计规范》(GB50070)《锚杆喷射混凝土支护技术规范》(GB50086)《工业企业设计卫生标准》(GBZ1)《矿井提升机和矿用提升绞车安全要求》(JB8516)2、技术资料:舞钢矿业有限公司提供的设计图纸3、本公司矿山井巷工程施工所具备的施工水平和技术装备水平等(二)编制原则1、科学管理、以人为本的原则我们按照工程系统理论方法,编制项目施工计划,并以此为依据控制施工过程;以动态管理为基础,采用切实可行的施工技术措施;坚持“ 以人为本、认真组织、精心安排、优质快速、安全高效、文明施工”管理原则。
井巷工程的施工组织(3篇)

第1篇一、项目概述井巷工程是矿井建设的重要组成部分,其施工质量直接影响到矿井的生产安全和经济效益。
本工程以某矿井井巷工程为例,对该项目的施工组织进行详细阐述。
二、施工组织设计1. 施工队伍根据工程规模和复杂程度,组建一支具有丰富经验的施工队伍。
施工队伍应包括施工项目经理、技术负责人、安全员、质量员、施工员等。
施工人员需具备相关资质,确保施工质量和安全。
2. 施工方案(1)施工顺序:先进行井筒施工,再进行平巷、斜井等辅助巷道的施工。
(2)施工方法:采用钻眼爆破法进行岩石掘进,采用锚杆、喷射混凝土等支护方式。
(3)施工设备:选用先进的钻眼设备、爆破设备、运输设备、支护设备等。
3. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划。
施工进度计划应包括各分项工程的开工时间、完工时间、施工周期等。
4. 施工质量保证措施(1)加强施工人员培训,提高施工人员素质。
(2)严格执行施工规范和操作规程,确保施工质量。
(3)加强施工现场管理,确保施工过程中的安全、文明施工。
(4)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全保证措施(1)加强安全教育培训,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工过程中的安全。
(3)加强施工现场安全检查,及时发现并消除安全隐患。
(4)配备必要的安全防护设施,确保施工人员安全。
三、施工组织管理1. 施工项目管理(1)建立健全施工项目管理制度,明确各部门职责。
(2)加强施工过程中的沟通与协调,确保施工顺利进行。
(3)定期召开施工项目会议,及时解决施工过程中遇到的问题。
2. 施工人员管理(1)加强施工人员培训,提高施工人员素质。
(2)合理配置施工人员,确保施工人员满足施工需求。
(3)关心施工人员生活,提高施工人员工作积极性。
3. 施工材料管理(1)建立健全材料管理制度,确保材料质量。
(2)合理采购、存储和使用施工材料,降低成本。
(3)加强材料管理,确保材料供应及时。
煤矿井巷工程施工方案

一、工程概况本项目为XX煤矿井巷工程,主要包括矿井主井、副井、风井的井筒施工、水平巷道开拓、采区巷道掘进等。
工程地点位于XX地区,地质条件复杂,施工难度较大。
二、施工目标1. 确保施工安全和质量,按照国家相关法律法规和行业标准进行施工。
2. 按时完成施工任务,确保矿井生产顺利进行。
3. 优化施工方案,提高施工效率,降低施工成本。
三、施工方法1. 井筒施工(1)采用机械化施工,采用大直径钻头、大型钻机进行钻探,提高施工效率。
(2)井筒支护采用锚杆、钢筋网、喷射混凝土联合支护,确保井筒稳定。
(3)井筒排水采用深井潜水泵,保证井筒施工过程中水位的控制。
2. 水平巷道开拓(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
3. 采区巷道掘进(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
四、施工组织与管理1. 施工队伍组织(1)成立项目施工领导小组,负责工程的整体协调和指挥。
(2)设立工程技术部、安全质量部、物资供应部、人力资源部等部门,负责具体施工管理工作。
2. 施工进度管理(1)制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)加强施工进度监控,确保工程按计划推进。
3. 施工质量管理(1)严格执行国家相关法律法规和行业标准,确保施工质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)建立质量管理体系,对施工过程进行全过程质量控制。
4. 施工安全管理(1)加强施工人员的安全教育培训,提高安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
五、环境保护与文明施工1. 严格执行国家环境保护政策,降低施工对环境的影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西卓煤矿二期井巷工程施工组织设计澄合矿务局西卓煤矿西卓煤矿井巷二期巷道工程施工项目(第一标段、第二标段、第三标段)施工招标招标编号:0866-13B1SXQY223/02投标文件(技术标)招标编号:投标人:(盖单位章)法定代表人或其委托代理人:(签字)日期:年月日目录一、施工组织设计二、项目管理机构三、拟分包情况四、其他材料一、施工组织设计目录编制说明第一章工程概况第二章施工准备第三章巷道支护说明第四章施工方案及施工工艺第五章施工辅助系统配备第六章一通三防第七章劳动组织及主要技术经济指标第八章质量目标和质量保证措施第九章施工进度计划及保证工期的措施第十章安全技术措施第十一章文明施工前言我公司根据西卓煤矿井巷二期巷道工程施工项目(第一标段、第二标段、第三标段)招标文件,结合招标图纸等相关资料编制了本工程施工组织设计。
我公司如若中标该工程将在施工中,本着对业主高度负责的态度,积极与质量监督部门配合,服从业主管理,从严控制工程质量,狠抓工期,在保证工程质量和工程进度的同时认真做好安全文明施工,制定环保措施,制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。
同时,在施工中力争将业主投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。
一、西卓煤矿井巷二期巷道工程施工项目(第二标段)工程目标和承诺:1、工程质量目标:达到国家现行井巷工程质量检验评定标准合格要求,杜绝质量事故。
2、工期:128天。
3、工程安全:在整个施工过程中杜绝重大伤亡事故。
4、文明施工:创建一流的施工现场,争创省级安全文明施工工地。
二、施工组织设计中采用的文件、规范等:1、《煤矿安全规程》(2011)2、《煤矿井巷工程施工规范》GB50511-20103、《煤矿井巷工程质量验收规范》GB50213-20104、《煤炭工业建设工程质量技术资料管理规定》5、《煤矿井巷工程质量检验评定标准》(MT5009-94)6、其它与本工程有关的国家及部颁现行的各种技术规范、规程、规定。
第一章工程概况第一节工程概况西卓煤矿位于陕西省合阳县境内,矿井距县城4km。
由中煤北京华宇工程有限责任公司设计,矿井建设规模300万t/a,采用立井开拓方式。
本标段投标范围包括主立井箕斗装载硐室联络巷及主井箕斗装载硐室(共剩余28米)及剩余尾工、井底车场3-3断面(25.439m)、装集中胶带上仓斜巷及检修联络巷④—⑤(16.16m)及1#交岔点(17.243m,614.37m³)、2#交岔点(17.475m,583.439m³)、转载煤仓下口装载硐室。
巷道坡度执行图纸设计,巷道断面特征、支护方式及相邻关系见招标图。
第二节水文地质不详。
第二章施工准备第一节临时工业广场布置根据施工需要和建设单位划定的范围,将职工宿舍、办公室、食堂、浴室等临时设施独立布置;在井口一侧适当位置布置井口值班房、机修间和仓库等,在井筒另一侧设搅拌站、料场等。
第二节供电根据矿方安排在巷道施工地点附近自矿方线路就近“T”接引入,满足施工用电。
第三节通讯使用移动通讯进行联络,待条件具备时,就近从附近自行引入通讯线路,并在工业广场内安装一部多门程控电话总机,供内外联系。
项目部所有办公电脑接入宽带,以保证信息平台的畅通。
第四节供水及消防地面生活用水从建设单位提供的水源处引水,根据矿方安排在巷道施工地点附近自矿方线路就近“T”接铺设管道引入,满足施工用水。
第五节排水及防洪根据现场实际情况及建设单位要求,在工业广场,特别是井口附近挖砌防洪水沟,井下排出的水、施工和生活废水等经沉淀池沉淀后排到指定位置。
第六节技术及施工机具准备根据工程施工需求要做好以下准备工作:一、组织工程技术人员对施工图纸进行交底,精心编制施工作业规程,制定质量措施和安全措施。
二、根据《矿山井巷工程质量验收规范》(GB50213-2010)、《工程测量规范》(GB50026-93)、《煤矿井巷工程质量检验评定标准》(MT5009—94)、《锚杆施工验收规范》等规范的要求备齐各项施工原始记录表格。
三、依据施工准备的实际情况,及时提请开工报告,经甲方、批准后立即组织施工。
四、提前准备施工所需材料、设备,调运工程所需的配套设备,确保施工所需材料、设备及时到场,保证工程按时开工。
附:施工现场平面布置图。
第七节项目机构及劳动力组织一、项目机构:根据工程要求组建强有力的施工项目部,项目部由10人组成,下设工程技术部、计划统计部、综合部,配备各专业技术人员负责日常管理工作。
二、劳动力组织:我公司如若中标该工程将组织精干、施工力量强的成建制综合施工队进行施工。
施工实际需要配员81人。
工程项目部组织机构图项目经理技术负责人质检员 预算员施工员 安全员 资料员 技术员 专业工长 专业工长建筑公司监理单位甲方专业班组专业班组专业班组专业班组专业班组专业班组材料员第三章 巷道支护说明根据招标文件和图纸,支护方式包括锚网索喷砼和锚网索喷砼+钢筋砼以及锚网索喷砼+U 型钢棚等多种支护形式,具体以招标单位工程施工图为准。
一、 支护形式及材料规格井底车场巷道1、支护形式:采用锚网索喷砼+29U型钢棚联合支护。
2、支护参数及材质:高强树脂锚杆Ф22×2500㎜,间排距800×800㎜,矩形布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t。
金属网采用8#铅丝矩形网,网孔规格100*100mm,22#铅丝连接U29型钢棚间距800㎜。
Ф17.8×8300㎜,间排距2400×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t。
喷射混凝土强度等级为C20。
转载煤仓下口装载硐室1、支护形式:采用锚网索喷+钢筋砼+工字钢梁2、支护参数及材质:锚网索喷+钢筋砼+工字钢梁高强树脂锚杆Ф22×2400㎜,间排距800×800㎜,矩形布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t.金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接200㎜。
Ф17.8×8300㎜,间排距1600×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t。
喷砼C25,砌碹C35。
其他见工程量清单。
西卓煤矿井巷二期巷道工程施工项目--第二标段工程清单序号单位工程名称工程量工程技术特征图纸编号备注掘进断面㎡净断面㎡断面形式支护形式支护厚度㎜锚杆、网片规格锚索规格砼强度等级围岩类别1 主立井箕斗装载硐室联络巷6.819m 12.11 10.41半圆拱锚网索喷100高强树脂锚杆Ф22×2400㎜,间排距800×800㎜,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8tФ17.8×8300㎜,间排距1200×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C20铺底C20岩巷S1651-148.1-101-1断面2 井底煤仓装载硐室13.2m 矩形锚网索喷+钢筋砼+工字钢梁100+500喷砼C25砌碹C35岩巷S1651-148.3-11-1/2-2断面2.1 井底煤仓装载硐室1-2段10.2m/ 539.78m3 52.92 39.6 矩形锚网索喷+钢筋砼+工字钢梁100+500高强树脂锚杆Ф22×2400㎜,矩形,间排距800×800㎜,每根锚杆各配1卷K2335型和Z2360树脂药卷,金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接200㎜Ф17.8×8300㎜,间排距1600×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C25砌碹C35岩巷S1651-148.3-11-1断面2.2 井底煤仓装载硐室2-3段3m/129.36m343.12㎡31.2㎡矩形锚网索喷+钢筋砼+工字钢梁100+500㎜高强树脂锚杆Ф22×2400㎜,矩形,间排距800×800㎜,每根锚杆各配1卷K2335型和Z2360树脂药卷,金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接200㎜Ф17.8×8300㎜,间排距1600×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C25砌碹C35岩巷S1651-148.3-12-2断面3 主立井箕斗装载硐室7.981m31.49㎡22.49㎡半圆拱锚网索喷+钢筋砼100+500㎜高强树脂锚杆Ф22×2500㎜,间排距800×800㎜,三花布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t.金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接100㎜Ф17.8×8300㎜,间排距1600×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C20铺底C20 砌碹C45岩巷S1651-148.1-1/24-4断面4 井底车场25.439m22.74㎡18.32㎡半圆拱锚网索喷+U29型钢棚100㎜高强树脂锚杆Ф22×2500㎜,间排距800×800㎜,矩形布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t。
金属网采用8#铅丝矩形网,网孔规格100*100mm,22#铅丝连接U29型钢棚间距800㎜Ф17.8×8300㎜,间排距2400×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C20铺底C20岩巷3’-3’断面5 集中胶带上仓16.16m15.82㎡13.62㎡半圆拱锚网索喷120㎜高强树脂锚杆Ф22×2500㎜,间排距800×Ф17.8×8300㎜,间排距喷砼C20煤巷S1651-110.4-1G/2G2-2断面斜巷及检修联络巷④~⑤段800㎜,矩形布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t。
金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接100㎜1200×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t铺底C206 转载煤仓下口装载硐室39.162m/3566.81m348.96㎡36㎡锚网索喷+钢筋砼+工字钢梁100+500㎜高强树脂锚杆Ф22×2400㎜,间排距800×800㎜,矩形布置,每根锚杆各配1卷K2335型和Z2360树脂药卷,锚固力8t.金属网采用φ6.5圆钢组焊的矩形网,网孔规格100*100mm,搭接200㎜Ф17.8×8300㎜,间排距1600×1600㎜,每根锚索配1卷K2335型和2卷Z2360树脂药卷,锚固力15t喷砼C25砌碹C35半煤岩巷S1651-148.2-17 1#交岔点17.243m/614.37m3锚网索喷8 2#交岔点17.245m/583.439m3锚网索喷第四章施工方案及施工方法第一节施工方案一、根据工程特点及矿方要求,本工程拟安排先施工平斜巷,包括井底车场和相关联络巷,工作面采用普通钻爆法组织快速施工,掘进、运输、支护多工序平行交叉作业,激光定向,耙斗机配合矿车装岩,电机车牵引运输。
