临建营地配电说明

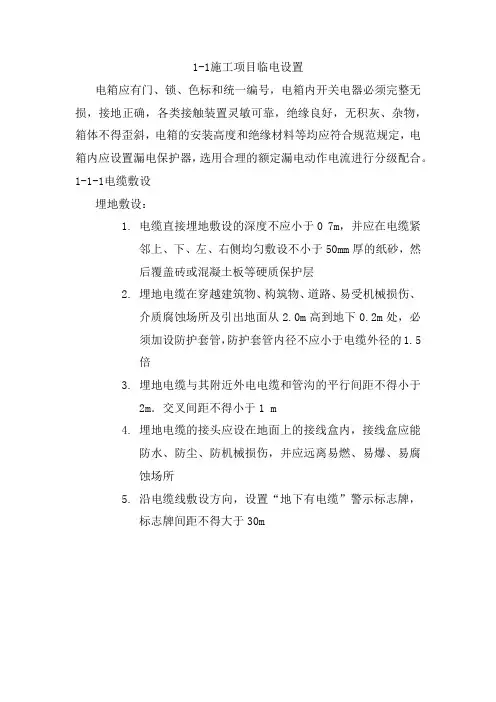

施工项目临电设置

1-1施工项目临电设置电箱应有门、锁、色标和统一编号,电箱内开关电器必须完整无损,接地正确,各类接触装置灵敏可靠,绝缘良好,无积灰、杂物,箱体不得歪斜,电箱的安装高度和绝缘材料等均应符合规范规定,电箱内应设置漏电保护器,选用合理的额定漏电动作电流进行分级配合。
1-1-1电缆敷设埋地敷设:1.电缆直接埋地敷设的深度不应小于0 7m,并应在电缆紧邻上、下、左、右侧均匀敷设不小于50mm厚的纸砂,然后覆盖砖或混凝土板等硬质保护层2.埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2.0m高到地下0.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍3.埋地电缆与其附近外电电缆和管沟的平行间距不得小于2m.交叉间距不得小于1 m4.埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所5.沿电缆线敷设方向,设置“地下有电缆”警示标志牌,标志牌间距不得大于30m3、室外架空敷设:基本要求:架空电缆应优先考虑沿围墙敷设,沿墙壁敷设时最大弧垂距地不得小于2m,沿电杆、支架或墙壁敷设(电杆、支架宜采用混凝土杆或木杆,规格及埋设深度应按照方案要求执行),并采用绝缘子固定,绑扎线应采用绝缘线,固定点间距应保证电缆能承受自重荷载,敷设高度不低于4m4、楼层配电:要求:1.电缆线穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下200mm处,应加设防护套管2.电缆垂直敷设的位置应充分利用在建工程的竖井、垂直孔洞等,并应靠近负荷中心,固定点每层不得少于一点,水平向电缆线敷设应在墙体2.5m以上做支架架设,固定点须绝缘保护3.水平敷设宜采用三角支架或钢索进行高挂,高度不得低于2.5m,若因作业限制无法高挂的,可沿墙角、地面敷设,但应采取防机械损伤措施,并设警示标识4.楼层内固定式配电箱应考虑做重复接地,接地体应预埋,重复接地竖向距离不大于20m(每5层)做一处5、室内(包括地下室)临时照明用电要求:角钢制作连接件与梁或楼板连接,用磁珠与连接件固定后将线缆固定于磁珠上,效果如图1-1-2总配电箱、分配电箱、开关箱相应要求1.选用的配电箱应符合国家标准和地方要求。

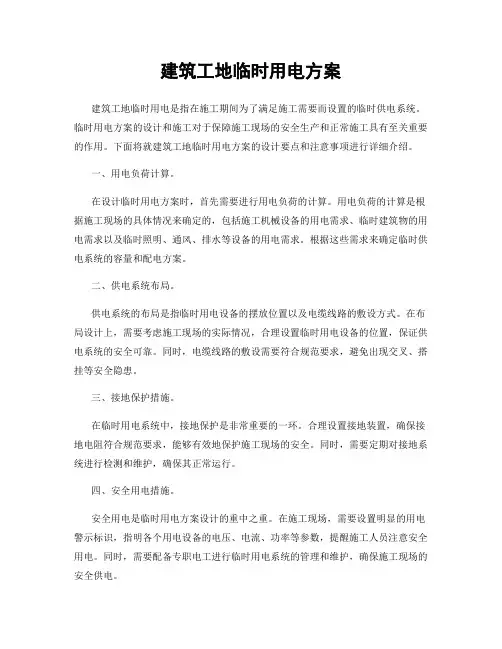

建筑工地临时用电方案

建筑工地临时用电方案建筑工地临时用电是指在施工期间为了满足施工需要而设置的临时供电系统。
临时用电方案的设计和施工对于保障施工现场的安全生产和正常施工具有至关重要的作用。
下面将就建筑工地临时用电方案的设计要点和注意事项进行详细介绍。
一、用电负荷计算。
在设计临时用电方案时,首先需要进行用电负荷的计算。
用电负荷的计算是根据施工现场的具体情况来确定的,包括施工机械设备的用电需求、临时建筑物的用电需求以及临时照明、通风、排水等设备的用电需求。
根据这些需求来确定临时供电系统的容量和配电方案。
二、供电系统布局。
供电系统的布局是指临时用电设备的摆放位置以及电缆线路的敷设方式。
在布局设计上,需要考虑施工现场的实际情况,合理设置临时用电设备的位置,保证供电系统的安全可靠。
同时,电缆线路的敷设需要符合规范要求,避免出现交叉、搭挂等安全隐患。
三、接地保护措施。
在临时用电系统中,接地保护是非常重要的一环。
合理设置接地装置,确保接地电阻符合规范要求,能够有效地保护施工现场的安全。
同时,需要定期对接地系统进行检测和维护,确保其正常运行。
四、安全用电措施。
安全用电是临时用电方案设计的重中之重。
在施工现场,需要设置明显的用电警示标识,指明各个用电设备的电压、电流、功率等参数,提醒施工人员注意安全用电。
同时,需要配备专职电工进行临时用电系统的管理和维护,确保施工现场的安全供电。
五、应急预案。
在临时用电方案中,需要考虑各种突发情况的处理预案。
一旦发生供电故障或安全事故,需要有相应的应急预案和处置措施,保障施工现场的安全和正常生产。
六、环境保护。
临时用电系统的设计和施工需要符合环保要求,避免对周围环境造成污染和破坏。
在施工现场,应合理设置临时用电设备的排放口,减少对周围环境的影响。
综上所述,建筑工地临时用电方案的设计需要考虑诸多因素,包括用电负荷计算、供电系统布局、接地保护措施、安全用电措施、应急预案和环境保护等方面。
只有全面考虑,合理设计,才能保障施工现场的安全供电,促进施工的顺利进行。

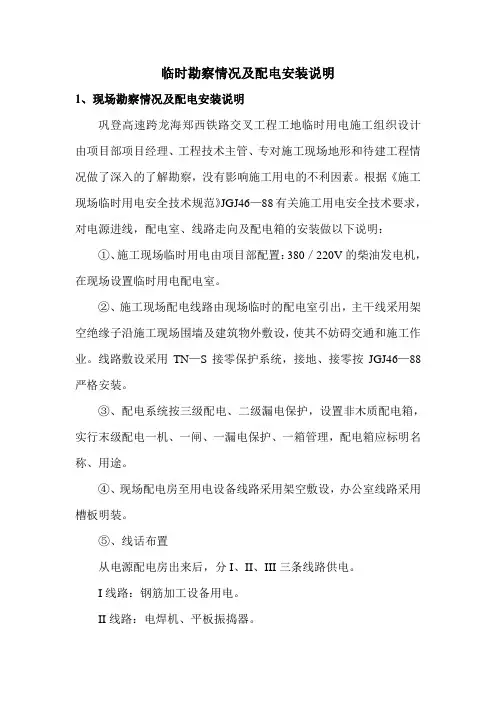

临时勘察情况及配电安装说明

临时勘察情况及配电安装说明1、现场勘察情况及配电安装说明巩登高速跨龙海郑西铁路交叉工程工地临时用电施工组织设计由项目部项目经理、工程技术主管、专对施工现场地形和待建工程情况做了深入的了解勘察,没有影响施工用电的不利因素。
根据《施工现场临时用电安全技术规范》JGJ46—88有关施工用电安全技术要求,对电源进线,配电室、线路走向及配电箱的安装做以下说明:①、施工现场临时用电由项目部配置:380/220V的柴油发电机,在现场设置临时用电配电室。
②、施工现场配电线路由现场临时的配电室引出,主干线采用架空绝缘子沿施工现场围墙及建筑物外敷设,使其不妨碍交通和施工作业。
线路敷设采用TN—S接零保护系统,接地、接零按JGJ46—88严格安装。
③、配电系统按三级配电、二级漏电保护,设置非木质配电箱,实行末级配电一机、一闸、一漏电保护、一箱管理,配电箱应标明名称、用途。
④、现场配电房至用电设备线路采用架空敷设,办公室线路采用槽板明装。
⑤、线话布置从电源配电房出来后,分I、II、III三条线路供电。
I线路:钢筋加工设备用电。
II线路:电焊机、平板振捣器。
III线路:临时设施(办公室、宿舍)照明。
2、施工用电管理制度A.严格按照施工组织设计做好配电工作,在实际施工配置中如有因场地,材料而引起的变化,及时与项目工程师联系,做好更改工作。
B.现场电工必须持证上岗,每班电工必须有岗位记录,现场配电箱必须编号维修有记录,损坏修复有记录。
C.现场用电设施包括生活设施,包括生活设施食堂等,每日有专人巡查一次,作好记录。
D.做好现场电工交接班记录,当班问题当班解决,水电问题需及时解决。
E.现场管理人员对施工现场生活区域一切违章用电,有权立即制止并加以整改。
F.按照有关规定,组织电工电焊工等特种作业人员进行培训复训和安全技术培训,自觉遵守各项电气技术规程和操作规程。
G.对全体施工人员进行安全用电普及教育,熟悉了解安全用电常识。
H.做好施工用电安全技术交底记录和电气设备检验记录,接地电阻检查测试记录,临时用电工程检查验收交接手续记录,电工维修记录等。

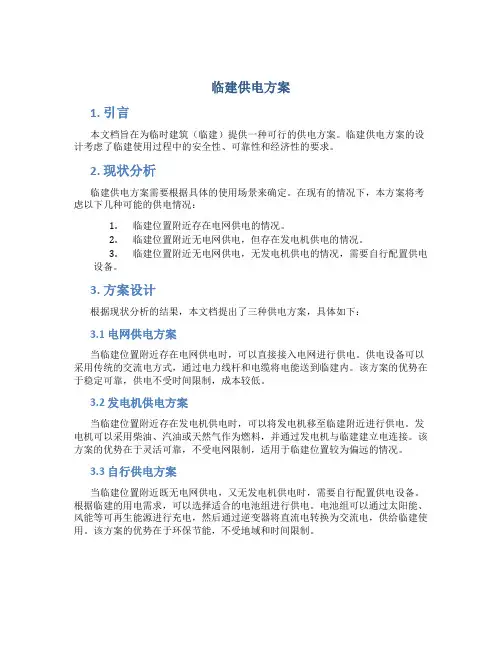

临建供电方案

临建供电方案1. 引言本文档旨在为临时建筑(临建)提供一种可行的供电方案。
临建供电方案的设计考虑了临建使用过程中的安全性、可靠性和经济性的要求。
2. 现状分析临建供电方案需要根据具体的使用场景来确定。
在现有的情况下,本方案将考虑以下几种可能的供电情况:1.临建位置附近存在电网供电的情况。
2.临建位置附近无电网供电,但存在发电机供电的情况。
3.临建位置附近无电网供电,无发电机供电的情况,需要自行配置供电设备。
3. 方案设计根据现状分析的结果,本文档提出了三种供电方案,具体如下:3.1 电网供电方案当临建位置附近存在电网供电时,可以直接接入电网进行供电。
供电设备可以采用传统的交流电方式,通过电力线杆和电缆将电能送到临建内。
该方案的优势在于稳定可靠,供电不受时间限制,成本较低。
3.2 发电机供电方案当临建位置附近存在发电机供电时,可以将发电机移至临建附近进行供电。
发电机可以采用柴油、汽油或天然气作为燃料,并通过发电机与临建建立电连接。
该方案的优势在于灵活可靠,不受电网限制,适用于临建位置较为偏远的情况。
3.3 自行供电方案当临建位置附近既无电网供电,又无发电机供电时,需要自行配置供电设备。
根据临建的用电需求,可以选择适合的电池组进行供电。
电池组可以通过太阳能、风能等可再生能源进行充电,然后通过逆变器将直流电转换为交流电,供给临建使用。
该方案的优势在于环保节能,不受地域和时间限制。
4. 方案选择根据具体的临建使用情况,选择合适的供电方案至关重要。
方案选择的考虑因素包括但不限于以下几个方面:1.供电容量:根据临建的用电负荷大小,选择能够满足需求的供电方案。
2.使用环境:根据临建的使用环境,选择合适的供电方案,考虑供电设备的适应性和稳定性。
3.经济性:在满足供电需求的前提下,选择经济成本最低的供电方案。
5. 方案实施无论选择何种供电方案,方案的实施都需要进行以下一些关键步骤:1.设计和搭建供电系统:根据所选择的供电方案,设计和搭建适合的供电系统,包括电缆敷设、设备连接等。

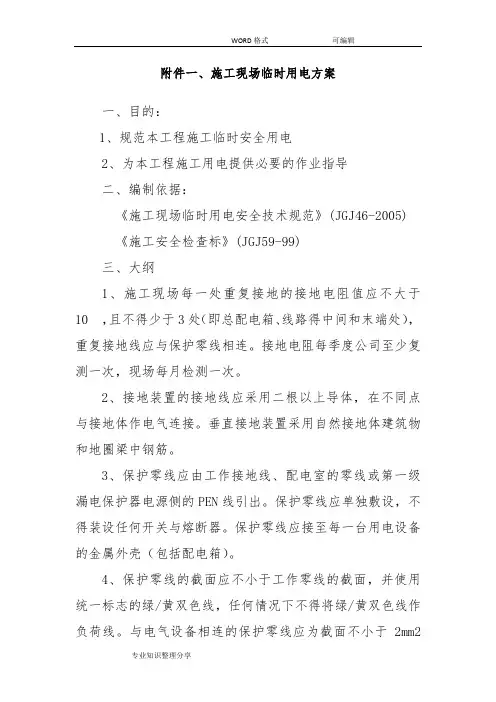

工程的施工现场临时用电方案说明

附件一、施工现场临时用电方案一、目的:1、规范本工程施工临时安全用电2、为本工程施工用电提供必要的作业指导二、编制依据:《施工现场临时用电安全技术规范》(JGJ46-2005)《施工安全检查标》(JGJ59-99)三、大纲1、施工现场每一处重复接地的接地电阻值应不大于10 ,且不得少于3处(即总配电箱、线路得中间和末端处),重复接地线应与保护零线相连。
接地电阻每季度公司至少复测一次,现场每月检测一次。
2、接地装置的接地线应采用二根以上导体,在不同点与接地体作电气连接。
垂直接地装置采用自然接地体建筑物和地圈梁中钢筋。
3、保护零线应由工作接地线、配电室的零线或第一级漏电保护器电源侧的PEN线引出。
保护零线应单独敷设,不得装设任何开关与熔断器。
保护零线应接至每一台用电设备的金属外壳(包括配电箱)。
4、保护零线的截面应不小于工作零线的截面,并使用统一标志的绿/黄双色线,任何情况下不得将绿/黄双色线作负荷线。
与电气设备相连的保护零线应为截面不小于2mm2的绝缘多股铜线。
5、保护零线与电气设备连接应采用铜鼻子等可靠连接,不得采用交接,电气设备接线柱应镀锌或涂防腐油脂;工作零线和保护零线在配电箱内应通过端子板连接,其中保护零线在其他地方不得有接头。
6、同一施工现场的电气设备不得一部分作保护接零、一部分作保护接地。
7、当施工地区雷暴日大于等于40日时(天津地区的雷暴日数为28.2d/a)。
箱式高压配电站和变压器的输入端安装避雷器,避雷器接地端与箱式高压配电站和箱式变电站的接地装置连接,作为箱式高压配电站及箱式变电站的避雷装置。
8、所有配电箱/开关箱内均设置接地排,接地排与电源电缆的接地芯连接。
9、所有用电设备的金属外壳均用电缆的接地芯线与其对应配电箱/开关箱的内接地排可靠连接。
10、施工现场内所有防雷装置的冲击接地电阻值不得大于10Ω。
11、做防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求。
水电临设说明

现场道路及水电、临设等说明一、现场道路由总包单位完成,已经全部到位。
二、施工现场临时用电采用220V/380V低压电力系统,采用三级配电、二级漏电保护系统,采用TN-S接零保护系统。
从总包方一级配电箱至我公司项目部施工场地二级配电箱,采用一路主线(YJV 4×6+1×4)电缆架空敷设,并在二级箱就近设置保护接地,接地极采用镀锌扁钢-4×40mm埋地敷设0.7m深,埋设长度≥10m,或采用4mm2接地线与一级配电箱相连,保证接地电阻≤4Ω。
1、现场临时配电箱采用1.2mm~2mm冷轧钢板或阻燃绝缘材料制作,其中二级箱箱体钢板厚度不小于 1.2mm,箱体表面做防腐处理。
配电箱、开关箱安装端正、牢固,配电箱内设置两级漏电保护,以便实现三级配电两级漏电保护。
移动配电箱、开关箱装设应在牢固、稳定的支架上。
配电箱、开关箱内的电器牢固安装在金属或非木质阻燃材料的电器安装板上,安装不得歪斜、松动且箱板紧固、平稳。
所有的金属箱体必须作保护接地。
其设置地点平坦并高出地面20cm,并且周围应有足够2人操作的空间,要设置围栏及搭设防雨防砸棚。
并在围栏上悬挂安全标志。
2、二级配电箱的配置:要设置能与上一级电源隔离的断路器;设置总漏电断路器。
根据三级回路的多少和负荷大小来配置出线和空气开关。
箱内应设N、PE接线端子,N接线端子必须与金属箱体绝缘,金属箱体必须与PE 接线端子作电气连接。
3、开关箱配置:实行一机一闸一漏电一锁,控制开关应按机具用电负荷来配置。
箱内应设N、PE接线端子,N接线端子必须与金属箱体绝缘,金属箱体必须与PE 接线端子作电气连接。
三、现场临时用水自总包单位指定的接驳点,根据现场的实际情况和实际用水量确定给水管管径接至施工现场。
四、现场通信设施已经落实到位。
五、我公司项目部将调运两个集装箱作为现场仓库和临时办公室。
上海志佳消防工程技术有限公司 2018.11.30.。
临建营地用电安全管理制度

一、总则为了加强临建营地用电安全管理,保障用电安全,防止电气火灾事故的发生,根据国家有关法律法规和行业标准,结合临建营地实际情况,特制定本制度。
二、适用范围本制度适用于临建营地内所有用电活动,包括施工现场、生活区、办公区等。
三、组织机构及职责1. 营地用电安全管理领导小组负责制定营地用电安全管理制度,监督、检查、指导营地用电安全管理工作,协调解决用电安全问题。
2. 用电安全管理员负责营地用电安全的日常管理工作,包括用电设备的检查、维护、保养、事故处理等。
3. 用电设备操作人员负责按照操作规程进行用电设备操作,发现异常情况及时报告。
四、用电安全管理措施1. 用电设备(1)所有用电设备应符合国家相关标准和规定,并具备相应的安全保护措施。
(2)用电设备应定期检查、维护、保养,确保设备运行正常。
2. 电气线路(1)电气线路应按照国家相关标准和规定进行敷设,不得私拉乱接。
(2)电气线路应定期检查,发现老化、破损、接触不良等问题,应及时更换或修复。
3. 用电负荷(1)用电负荷应合理分配,避免超负荷运行。
(2)用电设备应按照额定功率使用,不得擅自更改。
4. 安全用电常识(1)用电设备操作人员应掌握基本的安全用电常识,了解用电设备的操作规程。
(2)营地内应设立安全用电宣传栏,普及安全用电知识。
5. 事故处理(1)发现用电安全事故,应立即切断电源,防止事故扩大。
(2)事故发生后,应立即报告用电安全管理员,并配合调查处理。
五、奖励与处罚1. 对认真执行本制度,在用电安全管理工作中做出突出贡献的个人或集体,给予表彰和奖励。
2. 对违反本制度,造成安全事故的个人或集体,依法依规进行处罚。
六、附则1. 本制度由营地用电安全管理领导小组负责解释。
2. 本制度自发布之日起施行。
施工现场临时配电标准化配置要求(讨论稿)

施工现场临时配电标准化配置要求根据公司标准化推广的总体思路,针对目前施工现场的临时配电混乱,无章可循等现象,进行过程分析并探讨学习。
为了统一形象,特此进一步明确临时配电标准化目标。
以下为临时用电总体设计思路及要求,不足之处,望各位专业人士提出意见及补充,便于统一推广执行。
一、生活区配电系统:根据现行《施工现场临时用安全电技术规范》JGJ46-2005和《建筑工程施工现场消防安全技术规范》GB50720-2011以及局关于活动板房配电的防火通知的具体要求,设计生活区配电系统。
配电箱内的电器元件应选用符合GB/14048.2-2001、GB6829以及JGJ46-2005标准的产品,并符合建设部“十一五”推广应用技术要求。
生活区配电要点如下:工人板房设置36V低压照明,空调独立配电系统,单独计量。
室内不设置220V插座,总箱内需避雷装置。
1、生活区总配电柜:配置要求:总进线处设置带互感器型有功计量表,便于对生活区用电去量统计;总开关设置200-300A塑壳断路器,下设若干三相空开25-63A至各栋板房,供每栋板房的36V照明及空调用电;回路数量根据现场需要配置。
配电箱内分设接地、接零端子排;箱门与接地端子排用编制铜线跨接;箱体厚度不少于1.5mm;此柜处设置重复接地,接地电阻实测达到要求。
2、工人宿舍空调配电箱(每排板房设置):配置要求:宿舍配电箱AK:为每栋板房的总配电箱,总开关设置空气开关40A/3p满足板房的照明及空调用电量要求,下设四个回路,回路1:32A/3P一层空调回路,回路2:32A/3P二层空调回路,回路3:20A/2P 36V照明回路以及备用回路。
其中每层空调回路为三相供电回路,每三间房通过IC卡AW箱接驳至一相,注意三相平衡。
AW箱设置IC卡计量表,计取空调用电量,箱体设置在每间房室外(避方案二建议不使用,方案三配置如下:其功能:1、接受电功能2、分配电功能3、隔离电源功能(总隔离、分路隔离)4、过载保护功能(总过载保护、分路过载保护)5、漏电保护功能(一般设置为分路漏电保护)6、接零接地保护功能7、防雷保护功能8、应急维修电源功能2、分配电柜分配电柜的设置要求同总柜。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临建营地配电说明
1、物资材料库内禁止接入电源,混凝土实验室若需3相电源另铺设电缆,走廊及室外雨棚灯根据现场实际情况酌定;
2、普通房间室内设DZ47-63/2P-C16A小开关,厨房、餐厅、水房及浴室等大功率用电房间设DZ47-63/2P-C40A小开关,DZ47小型断路器安装在HPK-02塑料开关内,无人居住时房间拉闸断电;
3、室内用12×25mm塑料线槽配线,普通房间使用2×2.5铝芯塑料护套线,大功率用电房间使用2×4.0铝芯塑料护套线,热水器或蒸饭车等使用电缆;
4、房间进户线,用φ20开孔器钻头开孔,套入φ20阻燃管,或用φ12合金钻头钻孔,套φ10阻燃塑料软管,预防电气火灾或漏电;
5、室内墙5孔插座安装数量充足,做到每个员工1个,杜绝私拉乱接电线现象;
6、电源干线穿阻燃电线管,用Ω型管卡及自攻螺钉固定,用管箍及弯管连接,管内电线不得有接头,接头应设在开关箱内;
7、每栋房山墙外设1只400×500开关箱,安装DZ15LE-100/2901-100A-30mA漏电断路器,实施剩余电流动作2级保护,分配电箱:500×600mm,设在变压器台或机关食堂后墙,安装DZ20L-250/4300-200A-100mA漏电断路器,总配电箱设在变压器台内,实行三级配电、两级保护,配电箱安装与彩钢板之间加5mm厚隔热阻火板,如石膏板或石棉板等;
8、根据国家《关于逐步禁止进口和销售普通照明白炽灯的公告》,禁止使用白炽灯,必须使用节能灯;
9、每栋房最大同时负荷不得超过20kw,配线:a相黄色,b相绿色,c相红色,每栋房干线使用BLV 25 铝芯塑料线;
10、彩钢房防火和安全用电:禁止将宿舍作为配电房;禁止在宿舍内使用电磁炉、电饭煲、电炒锅和微波炉等炊具;电工经常检查线路是否过载;禁止使用热得快和电热杯等大功率电热器具,必须使用带自动断电的热水壶烧水,避免因长时间大电流而引起电线短路、过载;禁止使用电炉子、小太阳、电暖风和碘钨
灯等违规电器取暖;使用电热油汀和空调,必须经相关领导同意;上班作业期间宿舍宜采取断电措施,避免部分电器长时间使用过热引发火灾;及时关闭电热毯,禁止使用劣质电热毯;禁止私拉乱接电线或电线敷设不按规范进行;禁止使用花线或双股线等,必须使用带护套的电线;禁止使用烧焦或损坏的插排以及劣质插排;禁止不使用插头,将电线直接插入插座;拉线开关必须有盖;禁止使用违规大功率电器;电器安装及布线应由电工完成;施工队长和电工必须经常检查:责任区的线路及电器是否完好、漏电开关和断路器是否有效、线路及接头是否老化等;
11、配电箱使用安全提示:非电工人员禁止接电、非专业人员禁止操作、合闸前必须查验线路、作业完毕后拉闸断电、离开前请锁上防护门、禁止私拉乱接用电器、附近禁止堆放可燃物;
12、未尽事宜,严格执行JGJ 46-2005施工现场临电规范。
