桥架安装施工组织方案
桥架工程施工组织方案

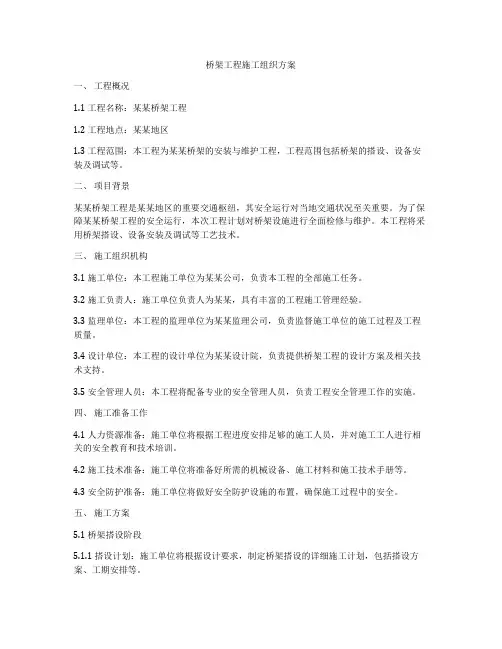

桥架工程施工组织方案一、工程概况1.1 工程名称:某某桥架工程1.2 工程地点:某某地区1.3 工程范围:本工程为某某桥架的安装与维护工程,工程范围包括桥架的搭设、设备安装及调试等。
二、项目背景某某桥架工程是某某地区的重要交通枢纽,其安全运行对当地交通状况至关重要。
为了保障某某桥架工程的安全运行,本次工程计划对桥架设施进行全面检修与维护。
本工程将采用桥架搭设、设备安装及调试等工艺技术。
三、施工组织机构3.1 施工单位:本工程施工单位为某某公司,负责本工程的全部施工任务。
3.2 施工负责人:施工单位负责人为某某,具有丰富的工程施工管理经验。
3.3 监理单位:本工程的监理单位为某某监理公司,负责监督施工单位的施工过程及工程质量。
3.4 设计单位:本工程的设计单位为某某设计院,负责提供桥架工程的设计方案及相关技术支持。
3.5 安全管理人员:本工程将配备专业的安全管理人员,负责工程安全管理工作的实施。
四、施工准备工作4.1 人力资源准备:施工单位将根据工程进度安排足够的施工人员,并对施工工人进行相关的安全教育和技术培训。
4.2 施工技术准备:施工单位将准备好所需的机械设备、施工材料和施工技术手册等。
4.3 安全防护准备:施工单位将做好安全防护设施的布置,确保施工过程中的安全。
五、施工方案5.1 桥架搭设阶段5.1.1 搭设计划:施工单位将根据设计要求,制定桥架搭设的详细施工计划,包括搭设方案、工期安排等。
5.1.2 施工流程:按照搭设计划,先进行桥架的基础搭设,然后安装桥架的主体结构,并进行相关的连接和固定工作。
5.1.3 安全保障:在搭设过程中,施工单位将加强对施工人员的安全教育和管理,确保施工过程中的安全。
5.2 设备安装阶段5.2.1 安装计划:施工单位将根据设备安装的要求,制定详细的设备安装计划,包括安装方案、设备调试等内容。
5.2.2 安装流程:按照安装计划,先将设备运输到指定位置,然后进行设备的吊装、安装和调试等工作。
电缆桥架施工组织设计

电缆桥架施工组织设计引言概述:电缆桥架是电力、通信、控制等系统中常用的一种电缆敷设方式,具有方便维护、易于更换、美观大方等优点。
在进行电缆桥架施工时,合理的组织设计能够提高施工效率,保证施工质量。
本文将从施工前的准备工作、施工过程的安全措施、施工队伍的组织与管理、施工设备的选择与使用以及施工后的验收与总结等五个方面,详细阐述电缆桥架施工组织设计的相关内容。
一、施工前的准备工作:1.1 确定施工方案:根据工程的实际情况,制定电缆桥架的安装方案,包括桥架的种类、敷设路径、支架的安装方式等。
同时,根据施工方案进行材料的采购,确保施工所需材料的充足。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工工序、施工时间、施工人员的安排等。
同时,合理安排施工队伍,确保施工过程的顺利进行。
1.3 现场勘察与准备:在施工前,进行现场勘察,了解地形、地貌等情况,为施工提供便利。
同时,对施工现场进行清理,确保施工的顺利进行。
二、施工过程的安全措施:2.1 安全教育培训:在施工前,对施工人员进行安全教育培训,使其熟悉施工过程中的安全操作规程,提高安全意识。
2.2 安全防护设施:在施工现场设置安全警示标志,划定安全区域,并配备必要的安全防护设施,如安全帽、安全绳等,确保施工人员的人身安全。
2.3 安全监控与检查:在施工过程中,设置专人负责安全监控,及时发现并解决施工中的安全隐患,定期进行安全检查,确保施工过程的安全进行。
三、施工队伍的组织与管理:3.1 人员分工与培训:根据施工计划,合理分工,明确每个人员的职责,确保施工过程的有序进行。
同时,对施工人员进行技术培训,提高其专业水平。
3.2 管理与协调:设置专人负责施工队伍的管理与协调工作,及时解决施工过程中的问题,确保施工进度的顺利进行。
3.3 沟通与协作:加强施工队伍内部的沟通与协作,提高团队的凝聚力和协作能力,确保施工质量的达标。
四、施工设备的选择与使用:4.1 设备选型:根据施工方案,选择适合的施工设备,如吊车、叉车等,确保施工的顺利进行。
桥架施工方案(3篇)

第1篇一、工程概况1. 工程名称:某高速公路桥架施工工程2. 工程地点:某高速公路3. 工程规模:全长XX公里,桥架共计XX座4. 工程内容:桥架施工主要包括桥架制作、运输、安装、防腐、涂装等环节。
二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的全面管理,协调各部门之间的关系,确保工程顺利进行。
(2)技术部:负责工程的技术设计、施工方案编制、技术交底、技术指导等工作。
(3)施工部:负责桥架的加工、运输、安装、防腐、涂装等工作。
(4)质检部:负责工程质量监督、检验、验收等工作。
(5)安全部:负责工程安全管理工作,确保施工安全。
2. 施工进度计划(1)桥架制作:预计需时XX天。
(2)运输:预计需时XX天。
(3)安装:预计需时XX天。
(4)防腐:预计需时XX天。
(5)涂装:预计需时XX天。
三、施工方案1. 桥架制作(1)材料选用:选用优质钢材,符合国家标准。
(2)加工工艺:采用数控切割、焊接、抛丸、喷砂、涂装等先进工艺。
(3)质量要求:桥架尺寸准确、焊接质量优良、防腐性能达标。
2. 运输(1)运输方式:采用货车运输。
(2)运输要求:确保桥架在运输过程中的安全,避免碰撞、变形等。
3. 安装(1)施工准备:根据设计图纸,做好施工前的各项准备工作。
(2)安装顺序:先安装桥墩,再安装桥面,最后安装桥栏杆。
(3)安装要求:确保桥架安装牢固、位置准确、符合设计要求。
4. 防腐(1)防腐材料:选用环保型防腐涂料,符合国家标准。
(2)防腐工艺:采用喷砂、涂装等工艺,确保防腐效果。
5. 涂装(1)涂装材料:选用环保型涂装材料,符合国家标准。
(2)涂装工艺:采用喷漆、烤漆等工艺,确保涂装质量。
四、施工质量控制1. 材料质量:严格控制原材料的质量,确保原材料符合国家标准。
2. 施工质量:严格按照施工方案执行,确保施工质量。
3. 质检验收:在施工过程中,进行定期质检验收,确保工程质量。
4. 隐蔽工程验收:在隐蔽工程完成后,进行验收,确保隐蔽工程质量。
室内电缆桥架安装施工方案

室内电缆桥架安装施工方案一、施工准备工作:1.根据图纸和设计要求,确定桥架安装的位置和线路布置。
2.验收材料:检查购买的桥架材料,包括桥架、支架、螺栓、螺母等,确保无缺损和明显变形。
3.制定工序计划:根据实际工程情况,制定桥架安装施工的工序计划。
4.搬运设备:准备搬运设备,如吊车、手推车等,确保施工过程中的安全和高效性。
二、桥架支护安装:1.安装支撑架:根据设计要求,将支撑架按照标高线安装在墙壁上。
支撑架的距离和高度应符合电缆桥架的要求。
2.安装固定件:按照图纸和设计要求,将固定件按要求的间距、高度和规格安装在支撑架上,采用螺栓和螺母进行固定。
3.安装主梁:将主梁按照设计要求和图纸规定的间距和高度安装在固定件上。
主梁的安装应水平,且与支撑架垂直。
4.安装横梁:根据设计要求,将横梁连接在主梁上,并进行适当的调整,使横梁水平且与主梁垂直。
5.安装桥架:将电缆桥架按照设计要求和图纸规定的间距和高度安装在主梁和横梁上,并进行固定。
三、线路敷设:1.确定线路走向:根据实际情况和设计要求,确定电缆线路的走向和布置方案。
2.安装水平线:根据线路布置方案,在墙壁上安装水平线,以便于确定电缆桥架的位置。
3.安装电缆夹:根据线路布置方案,将电缆夹按照要求的间距安装在桥架上,确保电缆的固定和整齐。
4.敷设电缆:根据线路布置方案,将电缆通过电缆夹进行固定,并保持一定的张拉力,以防止电缆下垂。
四、验收及记录:1.完工验收:完成电缆桥架安装和线路敷设后,进行验收。
检查桥架和线路的安装质量和规范性,确保符合设计要求和施工规范。
2.验收报告:记录桥架安装和线路敷设的情况,包括施工日期、施工单位、负责人、安装位置、线路布置等。
3.整理图纸:整理电缆桥架安装和线路敷设的图纸资料,并保留备份。
五、安全要求:1.严格执行各项安全制度和操作规程,配备必要的安全设备。
2.检查施工现场是否存在安全隐患,并采取相应的措施加以解决。
3.施工人员必须佩戴安全帽、安全鞋等个人防护用品,并严禁酗酒、吸烟及使用火种。
电缆桥架安装工程施工方案

本工程为某商业综合体弱电工程,包括电力干线及弱电工程配线。
电缆桥架安装工程是该工程的重要组成部分,为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 技术准备:熟悉相关规范、标准,掌握电缆桥架安装工艺,明确施工流程和质量要求。
2. 材料准备:电缆桥架、支吊架、连接件、膨胀螺栓、绝缘子、电线等。
3. 人员准备:组织专业施工队伍,进行技术交底和安全教育。
4. 施工设备:电动扳手、切割机、卷扬机、水平尺、线锤等。
三、施工工艺1. 施工顺序:电缆桥架安装→支吊架安装→桥架组装→电缆敷设。
2. 电缆桥架安装(1)确定电缆桥架的安装位置,按照设计要求进行定位。
(2)根据现场实际情况,选择合适的支吊架类型,进行固定。
(3)电缆桥架应保持水平、垂直,间距均匀,固定牢固。
3. 支吊架安装(1)根据设计要求,确定支吊架的位置和间距。
(2)使用膨胀螺栓或预埋铁件进行固定,确保支吊架牢固。
4. 桥架组装(1)按照设计要求,将桥架拼接成所需长度。
(2)连接件应连接牢固,防止桥架变形。
5. 电缆敷设(1)根据设计要求,确定电缆敷设路径。
(2)电缆应按顺序敷设,保持整齐,不得交叉。
(3)电缆接头处应留有适当余量,方便维修。
四、质量控制1. 电缆桥架外观检查:桥架表面应光滑、无损伤,连接处牢固。
2. 支吊架安装:支吊架固定牢固,间距均匀,符合设计要求。
3. 桥架组装:桥架拼接平整,连接牢固,无变形。
4. 电缆敷设:电缆敷设整齐,无交叉,接头处留有适当余量。
五、安全措施1. 施工现场设置安全警示标志,加强安全教育。
2. 施工人员佩戴安全帽、手套等防护用品。
3. 高空作业人员必须系好安全带,确保安全。
4. 施工过程中,注意防火、防爆,防止触电事故发生。
六、施工进度1. 施工前,编制详细的施工进度计划,明确各阶段工作内容、时间节点。
2. 施工过程中,严格按照计划执行,确保工程按期完成。
本方案为电缆桥架安装工程施工的指导性文件,具体施工过程中,可根据实际情况进行调整。
桥架安装施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX桥架安装工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程涉及桥架安装总长度约为XX米,包含电缆桥架、钢制桥架、铝合金桥架等。
4. 工程内容:桥架的选型、加工、运输、安装、接地、防腐等。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工班组长:XX4. 施工人员:XX人5. 施工机械:施工电梯、切割机、焊接机、卷板机、搬运车等。
三、施工准备1. 技术准备(1)熟悉施工图纸,了解桥架安装的相关规范和标准。
(2)组织施工人员学习桥架安装工艺,确保施工质量。
(3)制定施工方案,明确施工流程、质量要求、安全措施等。
2. 材料准备(1)电缆桥架:根据设计要求,选用符合国家标准的电缆桥架。
(2)钢制桥架:选用优质钢材,厚度符合设计要求。
(3)铝合金桥架:选用优质铝合金材料,表面处理应符合防腐要求。
(4)紧固件:选用符合国家标准的紧固件。
3. 工具准备(1)切割机:用于切割钢材、铝合金等材料。
(2)焊接机:用于焊接钢材、铝合金等材料。
(3)卷板机:用于卷制电缆桥架。
(4)搬运车:用于运输桥架。
4. 人员准备(1)组织施工人员参加安全教育培训,提高安全意识。
(2)施工人员需持证上岗,确保施工质量。
四、施工方案1. 施工流程(1)施工准备:组织施工人员、设备、材料进场。
(2)测量放线:根据设计图纸,进行桥架安装位置的测量放线。
(3)桥架加工:根据设计要求,进行桥架的切割、焊接、卷制等加工。
(4)桥架运输:将加工好的桥架运输至施工现场。
(5)桥架安装:按照设计要求,进行桥架的安装。
(6)接地:对桥架进行接地处理。
(7)防腐:对桥架进行防腐处理。
(8)质量验收:对施工质量进行验收。
2. 施工要点(1)桥架选型:根据电缆数量、规格、重量、环境等因素,选择合适的桥架。
(2)桥架加工:严格按照设计要求,进行桥架的切割、焊接、卷制等加工。
(3)桥架运输:采用合适的运输工具,确保桥架在运输过程中的安全。
管线桥架安装施工组织设计

管线桥架安装施工组织设计1. 引言管线桥架安装施工组织设计旨在规划和组织管线桥架的施工工作,确保施工过程能够高效、安全地进行。
本文档将介绍相关的施工组织设计内容。
2. 施工组织设计内容2.1 施工组织设计原则- 安全第一:确保施工过程中的人身安全和设备安全;- 高效优质:通过合理的施工组织,提高施工效率并保障施工质量;- 环保可持续:采取措施减少环境污染和资源浪费。
2.2 施工组织设计步骤1. 方案筛选:根据项目需求和实际条件,从多个方案中选择最合适的施工组织方案;2. 施工流程规划:确定施工过程中的各个环节和所需资源,并进行合理的时间安排;3. 人力资源管理:确定施工所需人员的数量和技能要求,并进行合理的人员调配;4. 设备资源管理:确定所需施工设备的种类和数量,并进行合理的设备调配;5. 施工现场管理:制定安全措施和施工规范,确保施工现场的安全和秩序;6. 施工进度控制:监控施工进度,及时解决施工中的问题,确保按计划完成施工工作;7. 质量控制:制定质量标准和控制措施,确保施工质量符合要求;8. 环境保护管理:采取环保措施,减少施工对环境的影响。
2.3 安全措施- 制定安全管理制度,明确责任和要求;- 安装警示标识,提醒工作人员注意安全;- 配备必要的防护装备,如安全帽、防护眼镜等;- 建立安全巡查制度,及时发现并排除安全隐患;- 开展必要的安全培训,提高工作人员的安全意识。
3. 结论本文档介绍了管线桥架安装施工组织设计的内容,包括施工组织设计原则、施工组织设计步骤、安全措施等。
通过合理的施工组织设计,可以确保施工工作的高效、安全和质量。
请按照本文档的要求进行施工组织设计,并切实执行相关的安全措施,以保障施工的顺利进行。
电缆桥架施工组织设计

电缆桥架施工组织设计引言概述:电缆桥架施工组织设计是电力工程中重要的一环,它涉及到电缆桥架的施工方案、施工方法、施工流程等内容。
一个合理的施工组织设计能够提高施工效率、保证施工质量,减少施工风险。
本文将从施工方案、施工方法、施工流程三个方面,详细阐述电缆桥架施工组织设计的要点。
一、施工方案1.1 施工地点选择在进行电缆桥架施工组织设计时,首先需要选择合适的施工地点。
要考虑地理位置、地形地貌、交通条件等因素,选择离电缆线路较近、交通便利的地点,以便提高施工效率。
1.2 施工设备选择根据施工方案的要求,选择适当的施工设备。
例如,对于较大规模的电缆桥架施工,可以选择塔吊、起重机等大型设备,而对于小型施工,则可以选择手持工具和小型机械设备。
1.3 施工人员组织根据施工方案的要求,合理组织施工人员。
要考虑施工人员的专业技能和经验,确保施工过程中的安全和质量。
二、施工方法2.1 施工顺序确定电缆桥架的施工顺序是施工方法中的重要一环。
一般来说,应先进行基础施工,然后进行立柱安装,最后进行横梁和支架的安装。
2.2 施工工艺根据电缆桥架的类型和规格,选择合适的施工工艺。
例如,对于钢制电缆桥架,可以采用焊接、螺栓连接等方式进行施工。
而对于铝合金电缆桥架,则可以采用螺栓连接等方式进行施工。
2.3 施工质量控制在施工过程中,要进行严格的质量控制。
例如,对焊接接头进行无损检测,确保焊接质量;对螺栓连接进行拧紧力度的控制,确保连接牢固。
三、施工流程3.1 施工准备在进行电缆桥架施工前,要进行充分的施工准备工作。
包括组织施工人员、准备施工设备和材料、搭建施工场地等。
3.2 施工过程根据施工方案和施工方法,按照施工顺序进行施工。
要注意施工过程中的安全和质量控制,及时解决施工中的问题。
3.3 施工验收在施工完成后,进行施工验收工作。
对电缆桥架的安装质量进行检查,确保符合相关标准和要求。
四、施工安全4.1 安全措施在进行电缆桥架施工时,要采取必要的安全措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
vivo重庆生产基地(一期)工程桥架安装施工方案编制人:审核人:审批人:编制单位:中建三局集团有限公司vivo重庆生产基地(一期)编制日期:2016.05.04目录1. 总则 (1)1.1. 工程概况 (1)1.2. 编制依据 (1)1.3. 编制说明 (2)2. 施工准备 (2)2.1. 技术准备 (2)2.2. 材料准备 (2)2.3. 机械设备 (2)2.4. 劳动力准备 (3)2.5. 作业条件准备 (3)3. 工艺流程 (4)4. 操作工艺 (4)4.1. 孔洞预留 (4)4.2. 弹线定位 (4)4.3. 支吊架制作安装 (4)4.4. 桥架安装 (10)5. 质量标准及质量通病控制 (12)5.1. 质量标准 (12)5.2. 质量通病控制 (14)6. 职业健康安全管理 (14)6.1. 高处坠落 (14)6.2. 物体打击 (14)6.3. 机具伤害 (14)6.4. 触电 (14)6.5. 起重伤害 (15)6.6. 火灾 (15)7. 文明施工及成品保护 (16)7.1. 文明施工 (16)7.2. 成品保护 (16)8. 报验程序 (17)9. 检验批划分 (17)1.总则1.1.工程概况vivo重庆生产基地位于重庆市南岸区,地块编号“D23-3/04”。
工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。
vivo重庆生产基地位于重庆市南岸区,地块编号“D23-3/04”。
工程规划建设用地面积172063.808平方米(约258亩),总建筑面积约为209428平方米,主要由13个单体组成,包括厂房1~厂房6,1#宿舍~4#宿舍,1#门卫~3#门卫、连廊及环廊。
本工程矿物绝缘电缆敷设在梯架中,其他为消防设备供电的电缆敷设在耐火封闭式线槽中,线槽中间设置隔板。
为消防设备供电的双回路电缆应在隔板两边敷设;普通电缆敷设在普通电缆桥架。
竖井内竖向桥架应与平面图中水平桥架连接。
竖井内由竖向电缆桥架至竖井内配电箱的电缆用电缆桥架敷设。
1.2.编制依据(1)vivo重庆生产基地(一期)电气施工图纸、图纸会审及设计交底记录、施工组织设计及相关联系单(不能作为依据)(2)《建筑电气工程施工质量验收规范》GB50303-2002(3)《电缆桥架安装》04D701-3(4)《封闭式母线及桥架安装(2004年合订本)》D701-1~3(5)《建筑电气工程施工工艺标准》ZJQ00-SG-006-20031.3.编制说明本施工方案仅适用于vivo重庆生产基地(一期)工程,该方案中施工要求与现场情况个别有冲突的,与技术共同沟通,根据现场实际情况进行调整。
专业工长在进行施工技术交底时,依应据本方案要求,进一步进行深化,确保本预留预埋规范,合理及经济。
2.施工准备2.1.技术准备(1)审阅图纸,结合施工现场施工进度及现场实际情况,准确的找出图纸上存在的问题,及时与甲方及设计院联系,将问题在施工之前解决。
(2)加强与建设单位、监理单位、设计单位及构筑施工单位的协作配合,桥架材料提前报建设及监理单位检验。
(3)施工前做好详细的技术及安全交底。
2.2.材料准备(1)桥架安装所需的材料:桥架、通丝吊杆、槽钢、角钢等。
(2)辅材:电焊条、膨胀螺栓、紧固螺栓、防锈漆、面漆。
(3)主要材料进场之前需履行报验程序,厂家提供材料样品及合格证等相关文件,材料员及相关专业人员检验合格后报监理业主检查审批,符合要求并履行审批手续后方可进场使用。
2.3.机械设备2.4.劳动力准备(1)根据施工进度计划合理组织安排现场劳动力,劳动力应能满足生产需求。
(2)对劳动力实行动态管理,重点监控大面积施工时人员急剧增加的情况。
(3)进行焊接操作的工人必须经过项目安全培训,且必须持证上岗。
施工阶段拟投入施工员及作业人员计划表2.5.作业条件准备(1)桥架安装前,相应施工区域建渣清理完毕,且土建墙体等位置已经抹灰完成。
(2)相关人员须熟悉桥架线路走向,并结合情况完成图纸深化。
(3)所有操作人员必须进行入场安全教育和施工安全以及施工技术交底,并且考核合格后才可进入现场施工。
3.工艺流程4.操作工艺4.1.孔洞预留预留预埋阶段和土建砌体施工阶段根据设计图纸预留好孔洞预留。
4.2.弹线定位根据综合管线布置图、设计施工图纸确定桥架走向、位置、标高及进出配电间、箱、柜子的位置。
从始端至终端(先干线后支线)找好水平干线及支线,做好标记,并根据规范及现场情况确定各安装部位支架尺寸及个数。
弹线定位后,确定每个位置的支吊架的长度、宽度等规格,确保安装好后的桥架要平直,不能有弯曲、高低不平的现象。
4.3.支吊架制作安装4.3.1.支架安装方式根据桥架规格及安装位置,确定所选支架的型号规格和安装方式,见表1及附图1~5。
表1-桥架安装方式及配套材料安装方式见附图:1━桥架2━角钢3━膨胀螺栓4━半圆头螺栓、垫片及螺帽5━槽钢6━钢板附图1:单排桥架安装,桥架宽度W≤600mm(A安装方式)附图2:单排桥架安装,桥架宽度W≥800mm(B安装方式)附图3:水平两排桥架安装,桥架宽度W≤300mm(C安装方式)附图4:水平两排桥架安装,桥架宽度W≥400mm(D安装方式)附图5:吊架安装(E安装方式)4.3.2.支架制作安装(安装附图5,吊杆安装不建议使用)(1)依据弹线定位确定的支架尺寸及个数,进行支架制作安装。
支架制作安装采用“流水线”方式,标注尺寸、下料、组对焊接、除锈、刷漆、支架安装各道工序有固定人员负责作业。
(2)下料:型钢下料应严格控制用量,必须通过精确计算,确定每根型钢的横担及吊钢的下料多少,把边、角料减到最少。
下料过程中,严格控制下料长短,允许偏差应在5mm之内,切口处应无卷边、毛刺;所有型钢的孔洞需用台钻钻孔,严禁采用气焊割孔。
(3)支架组对:把加工好的横担和吊杆进行电焊组对,焊接应牢固,无扭曲变形,焊缝饱满,长度符合要求,不得出现裂缝、咬口、气孔、凹陷等现象。
焊接完毕后应及时清理焊渣,并把焊缝接口位置打磨平整、光滑。
(4)支架防腐:①把加工好的支架首先进行除锈,可采用手动或者电动除锈;要求除净金属表面的油脂、氧化皮、锈蚀产物等一切杂物,金属表面呈现出均一的金属本色,并有一定的粗糙度。
②除锈完的支架应及时进行刷漆工作,要求刷防锈漆两道、面漆二道;手工涂刷应分层涂刷,后一道刷漆必须待前一道油漆干后才能进行,每层刷漆应往复进行,纵横交错,并保持涂层均匀,不得漏涂或流坠。
(5)支架安装:根据弹线位置,把加工好的支架用膨胀螺栓固定好;直线段支架安装时,先把首尾两个支架固定好,然后在两支架间拉直线、再安装中间的支架,支架应在同一直线上,并保证横平竖直;电缆桥架水平安装时,支架间距不大于1.5m;垂直安装时,支架间距不大于2m;首端、终端、进出接线盒、转角处,0.5m内设置支架。
4.4.桥架安装(1)桥架线槽安装实行以下原则:干线桥架先安装、再安装分支桥架;大桥架先安装,再安装小桥架;桥架线槽交叉处,小桥架翻弯避让大桥架。
(2)桥架线槽连接采用连接板,用垫圈、弹簧垫圈、螺母紧固,接茬处应缝隙严密平齐,缝隙不大于2mm;桥架线槽应安装牢固,横平竖直,水平或垂直允许偏差为其长度的2‰,且全长允许偏差为20mm。
(3)桥架线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通或平面二通、平面三通等进行变通连接。
桥架敷设遇障碍物需要弯曲时,制作弯头进行翻弯,并列敷设的桥架翻弯坡度要一致;桥架盖盖板时,应齐全平整,无跷角,底板接口与盖板接口应错开,其错开间距不应小于20mm。
桥架连接处用一条镀锡铜带跨接以保证电气上的连续性。
如下示意图:接地跨接线桥架跨接示意图(4)桥架线槽与盒、箱、柜等接驳处,进线和出线口均应用抱脚连接,并用螺丝紧固,末端加装封堵。
(5)当直线段金属桥架线槽长度超过30m时,应伸伸缩节;电缆桥架线槽跨越建筑物伸缩缝、沉降缝时应加设伸缩装置。
(6)电线、电缆导管与桥架连接时,采用电动(或液压)开孔器进行开孔,严禁用电、气焊开孔。
(7)电缆桥架穿过防烟分区、防火分区、楼层时,应在安装完毕后用防火堵料密实封堵。
桥架防火封堵示意图(8)开闭所、配电室桥架数量较多,结合现场情况确定为分层架设,交叉处遵循“小让大”的原则。
电缆桥架之间联接螺母朝外,联接处要牢固可靠,不得松动,桥架安装完毕不得有起伏和弯曲现象。
所有电气焊接处先刷防锈漆两遍,然后刷面漆两遍。
(9)桥架、线槽之间连接采用半圆头镀锌螺栓,半圆头应在桥架内侧,接口应平整、无扭曲、凸起和凹陷。
桥架、线槽转弯及分支处使用成品配件;弯曲半径由最大电缆的外径决定。
(10)托盘桥架、梯架盖板安装盖板是与托盘、梯架配套使用的,可防雨、防尘、防晒及控制电缆的屏蔽和高压电缆对外干扰,还可以防止机械损伤。
当桥架内的电缆、电线敷设完毕后即可进行盖板的安装,盖板与托盘或梯架的连接,可使用锁扣固定,也可用带钩螺栓在托盘或梯架上固定,具体固定方式根据厂家供货情况确定。
5.质量标准及质量通病控制5.1.质量标准5.1.1.主控项目金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:(1)金属电缆桥架及其支架全长不少于2处与接地(PE)或接零(PEN)干线相连接。
(2)非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于4mm2。
(3)镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
5.1.2.一般项目电缆桥架安装应符合下列规定:(1)直线段钢制电缆桥架长度超过30m、铝合金或玻璃钢制电缆桥架长度超过15m设有伸缩节;电缆桥架跨越建筑物变形缝处设置补偿装置。
(2)电缆桥架转弯处的弯曲半径,不小于桥架内电缆最小允许弯曲半径,电缆最小允许弯曲半径见下表。
电缆最小允许弯曲半径(3)电缆桥架水平安装时,支架间距不大于1.5m;垂直安装时,支架间距不大于2m;首端、终端、进出接线盒、转角处,0.5m内设置支架。
(4)桥架与支架间螺栓、桥架连接板螺栓固定紧固无遗漏,螺母位于桥架外侧。
(5)敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施。
(6)支架焊接固定时,焊缝饱满;膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。
(7)桥架安装高度需根据现场情况,若上部无设备应尽量往上抬,但应满足安装电缆所需空间,在吊顶内安装时,底距吊顶应大于50mm。
5.2.质量通病控制①建立质量保证体系小组,分工及责任落实到人;贯彻“谁生产,谁监管质量;谁施工,谁负责质量;谁操作,谁保证质量”的原则,执行质量岗位责任制并采取奖惩措施来保证工程质量岗位责任制实施。
