维修工程施工组织设计方案第一篇模板范本:正式风格1.项目概述:本项目为某公司维修工程的施工组织设计方案。

旨在明确工程的总体目标、项目范围及施工流程,确保项目的顺利进行。

2.项目目标:2.1 实施工程维修,确保设备设施的正常运行;2.2 提高设备设施的工作效率;2.3 减少设备设施故障频率,保障安全生产;2.4 降低维修成本。

3.项目范围:3.1 维修工程包括机械设备、电气设备、管道设施等;3.2 维修内容包括设备设施故障排除、设备设施维护保养等;3.3 项目施工地点为某工厂生产车间。

4.施工组织:4.1 项目部组织结构:4.1.1 项目经理:负责项目部整体管理和监督;4.1.2 技术负责人:负责工程技术指导和质量控制;4.1.3 施工人员:包括机械维修工、电气维修工、管道维修工等;4.1.4 安全员:负责安全管理和事故预防。

4.2 施工流程:4.2.1 工程调研:了解设备设施情况、故障原因;4.2.2 维修方案制定:制定维修计划、配备所需工具;4.2.3 施工准备:准备材料、设备、施工场地;4.2.4 维修工程实施:按计划进行设备维修;4.2.5 施工验收:对维修工程进行质量检查;5.项目管理:5.1 资源管理:合理分配项目所需人力、物力、财力资源;5.2 进度管理:制定详细的施工计划,并进行进度跟踪;5.3 质量管理:严格把控施工质量,确保维修工程符合要求;5.4 安全管理:遵守相关安全规定,确保施工过程安全;5.5 成本管理:合理控制维修成本,降低维修费用。

6.附件:本文档涉及附件一份,包括项目调研报告、维修方案、施工进度计划等。

7.法律名词及注释:7.1 建设工程:指基础设施建设或其他生产、生活工程;7.2 工程施工许可证:由建设主管部门颁发的工程施工许可证书;7.3 维修工程:指对设备设施进行维修、保养、更换等工作。

第二篇模板范本:活泼风格1.维修工程施工组织设计方案概况:本方案为某公司的维修工程施工组织设计方案,旨在明确工程的目标、范围和流程,确保工程顺利进行,确保设备设施的正常运行,提高工作效率,减少故障频率和降低维修成本。

大修工程施工组织设计(3篇)

大修工程施工组织设计(3篇)

第1篇本工程为某市某道路大修工程,主要内容包括道路路面翻新、路基加固、排水设施改造等。

工程总长度为5公里,预计工期为3个月。

二、施工组织机构1. 施工项目经理部:负责整个工程的组织、协调、指挥和管理工作。

2. 施工项目部下设以下部门:(1)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制、施工工艺的指导等工作。

(2)施工管理部:负责施工进度、质量、安全、文明施工等方面的管理工作。

(3)材料设备部:负责工程所需材料的采购、验收、保管、发放等工作。

(4)施工队伍:负责道路施工的具体工作。

三、施工部署1. 施工进度计划:根据工程总长度、施工内容和资源配置,制定详细的施工进度计划,确保工程按期完成。

2. 施工方案:根据施工图纸和现场实际情况,制定合理的施工方案,确保施工质量和安全。

3. 施工工艺:采用先进的施工工艺,提高施工效率,确保工程质量。

4. 施工资源配置:根据工程需要,合理配置施工队伍、机械设备、材料等资源。

四、施工准备1. 施工现场准备:做好施工现场的平整、排水、供电等工作,确保施工顺利进行。

2. 施工材料准备:提前采购工程所需材料,确保材料质量合格、数量充足。

3. 施工设备准备:提前调试、检查施工设备,确保设备正常运行。

4. 施工人员准备:对施工人员进行技术培训和安全教育,提高施工人员的素质。

五、施工措施1. 施工进度控制:严格执行施工进度计划,确保工程按期完成。

2. 施工质量控制:加强施工过程中的质量检查,确保工程质量达到设计要求。

3. 施工安全控制:严格执行安全操作规程,确保施工安全。

4. 施工文明施工:做好施工现场的卫生、绿化、降噪等工作,确保文明施工。

5. 施工环境保护:做好施工过程中的环境保护工作,减少对环境的影响。

六、施工保障措施1. 施工人员保障:加强施工人员的管理,确保施工人员素质。

2. 施工设备保障:做好施工设备的维护和保养,确保设备正常运行。

3. 施工材料保障:确保施工材料的质量和数量,满足施工需求。

维修工程施工组织设计施工方案

维修工程施工组织设计施工方案

维修工程施工组织设计施工方案文档一:维修工程施工组织设计一.项目概况本项目为一处商务大厦的维修工程,主要包括外墙粉刷、水电维修、楼梯修葺等内容。

二.工程组织设计2.1 组织机构2.1.1 项目经理负责项目的整体组织和管理工作,包括施工计划的制定、资源的调配、质量的控制等。

2.1.2 技术员负责工程图纸的解读和技术方案的制定,协助项目经理解决技术难题。

2.1.3 施工人员包括水电工、瓦工、油漆工等,根据施工计划进行具体工作。

2.2 工程进度计划2.2.1 前期准备阶段包括项目调研、设计方案的制定、施工方案的编制等工作,预计耗时3天。

2.2.2 施工准备阶段包括工地搭建、设备调试、材料采购等工作,预计耗时7天。

2.2.3 施工阶段按照施工方案进行各项工程的具体施工,预计耗时30天。

2.2.4 收尾阶段包括验收、整理工地、安全交底等工作,预计耗时3天。

2.3 工程资源调配2.3.1 人力资源根据工程进度计划,合理安排和调配施工人员。

2.3.2 设备资源包括各类施工机械设备、工具等,根据施工需要进行采购和调配。

2.3.3 材料资源根据施工方案,制定详细的材料清单,并进行采购和储备。

三.施工方案3.1 外墙粉刷3.1.1 清洗表面使用高压水枪清洗外墙表面的污垢和杂物。

3.1.2 补漏处理根据外墙表面的开裂和漏水情况,使用填缝剂进行修补。

3.1.3 涂刷底漆使用合适的底漆,对外墙进行预处理,增强涂层与基层的附着力。

3.1.4 涂刷面漆选择合适的面漆颜色和质地,对外墙进行涂刷。

3.2 水电维修3.2.1 检修水电线路对商务大厦的水电线路进行巡检,修复存在的故障。

3.2.2 更换灯具根据灯具老化和损坏情况,及时更换新的灯具。

3.2.3 检修管道对商务大厦的水管和排水管道进行检修和清理。

3.3 楼梯修葺3.3.1 修复破损的楼梯踏板根据楼梯踏板的破损情况,进行修复或更换。

3.3.2 增加楼梯扶手对原有楼梯进行改造,增加扶手,提高安全性。

维修改造工程施工组织设计(完整版)

维修改造工程施工组织设计(完整版)

维修改造工程施工组织设计(完整版)一.维修改造工程施工组织设计1.1 项目背景本项目为维修改造工程,旨在对现有建筑或设施进行改造和维护,以提升其功能和性能,并延长使用寿命。

1.2 项目目标- 确定维修改造的范围和要求- 制定详细的工程方案和施工计划- 调配必要的人力、物力和财力资源- 确保施工过程的安全和质量- 完成工程的验收和交付二.工程范围与要求2.1 维修改造范围列出需要进行维修改造的建筑或设施清单,并对每项维修改造工作进行具体描述。

2.2 维修改造要求详细说明维修改造工程的技术要求、施工标准、质量检验等方面的要求,确保工程的顺利进行和达到预期目标。

三.工程方案与施工计划3.1 工程方案描述各项维修改造工作的具体步骤和方法,包括拆除、改造、修复等工程内容,确保工程进度和质量。

3.2 施工计划分阶段列出维修改造工程的施工计划,包括工期、人员调配、施工设备的使用等,确保工程按计划进行。

四.资源调配与安全保障4.1 人力资源说明所需的施工人员数量和职责分工,确定合适的人员配备和管理措施。

4.2 物力资源列出所需的建筑材料、设备和工具清单,确保项目施工所需资源的充足和调配合理。

4.3 财力资源编制工程预算,确保项目所需的资金投入和使用合理。

4.4 安全防护措施制定安全生产措施和应急预案,确保施工过程中的人员安全和工地的安全。

五.工程质量控制与验收5.1 施工质量控制制定施工质量检验和验收规范,确保施工过程中的质量要求得到满足。

5.2 工程验收规定工程竣工验收的要求和程序,确保工程的质量和功能达到项目要求。

六.本文档涉及附件- 附件1:维修改造工程的细节图纸和技术规范- 附件2:工程预算表和资源调配计划七.本文所涉及的法律名词及注释- 维修改造工程:对现有建筑或设施进行改造和维护,以提升其功能和性能,并延长使用寿命。

- 工程竣工验收:对工程进行全面检查和测试,判断其是否达到设计要求和规范要求。

一.维修改造工程施工组织设计1.1 项目背景该项目旨在对已建设的建筑或设施进行维护和改造,满足新的功能需求,提高使用寿命,保证工程的安全与质量。

维修工程施工组织设计·.docx

维修工程施工组织设计·.docx

维修工程施工组织设计·.docx 【范本1】维修工程施工组织设计1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 组织机构与人员安排2.1 项目组织机构图2.2 项目经理及责任分工2.3 各岗位人员安排及职责3. 工期计划3.1 初步工期计划3.2 施工进度控制措施3.3 工期风险预警与应对措施4. 施工方法与工艺流程4.1 施工方法选择依据4.2 施工工艺流程图4.3 安全与环保措施5. 进场筹备工作5.1 进场准备工作计划5.2 材料、设备、人力等资源准备计划5.3 施工现场布置与暂时设施安排6. 施工质量控制6.1 施工质量目标6.2 质量控制组织体系6.3 施工质量控制措施与方法7. 安全生产管理7.1 安全生产目标与方针7.2 安全生产组织机构7.3 安全生产管理措施8. 材料设备管理8.1 材料管理计划8.2 设备管理与维护计划8.3 物资采购与供应管理9. 合同管理9.1 合同管理组织体系9.2 合同的履约方式与要求9.3 变更管理与索赔措施附件:施工图纸、施工进度计划、质量控制检查记录、安全记录等。

【法律名词及注释】1. 施工组织设计:指在施工前,经过充分的技术论证和经济比较,制订出施工方案,明确施工、安全措施、施工工艺、施工机械与设备等,以便计划和组织施工过程的一项重要工作。

2. 工期计划:指在施工项目中,根据施工和施工方法,合理安排施工的起止时间和进度,以达到项目进度控制的目的。

3. 施工工艺流程:指根据施工,对施工过程中的人员、设备和材料进行合理的组织和安排,保证施工工艺的顺利进行。

【范本2】维修工程施工组织设计1. 引言1.1 项目背景及目的1.2 文档目的和范围2. 组织机构与人员配备2.1 项目组织结构2.2 项目管理团队及职责分工2.3 施工人员配备与职责3. 工期计划与进度控制3.1 初始工期计划3.2 施工进度控制措施3.3 工期风险管理4. 施工方法与工艺流程4.1 施工方法选择依据4.2 工艺流程图4.3 安全与环保策略5. 进场准备工作5.1 进场准备计划5.2 材料、设备及人力资源准备计划5.3 施工现场布置与暂时设施安排6. 施工质量管理6.1 施工质量目标6.2 质量管理组织体系6.3 施工质量控制措施7. 安全生产管理7.1 安全生产目标与原则7.2 安全生产管理体系7.3 安全培训及事故应急措施8. 材料设备管理8.1 材料管理计划8.2 设备管理及维护计划8.3 采购及供应管理9. 合同管理9.1 合同管理组织体系9.2 合同履约与变更管理9.3 索赔与争议解决措施附件:施工图纸、进度计划、质量检查记录、安全管理记录等。

维修工程施工组织设计

维修工程施工组织设计

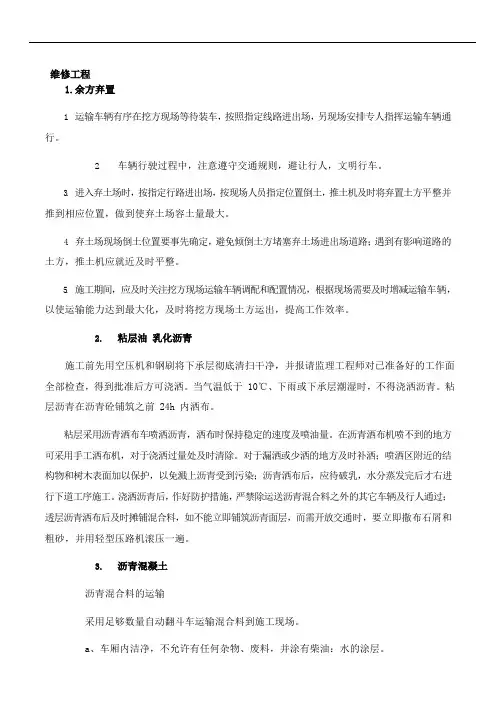

维修工程1.余方弃置1.运输车辆有序在挖方现场等待装车,按照指定线路进出场,另现场安排专人指挥运输车辆通行。

2.车辆行驶过程中,注意遵守交通规则,避让行人,文明行车。

3.进入弃土场时,按指定行路进出场,按现场人员指定位置倒土,推土机及时将弃置土方平整并推到相应位置,做到使弃土场容土量最大。

4.弃土场现场倒土位置要事先确定,避免倾倒土方堵塞弃土场进出场道路;遇到有影响道路的土方,推土机应就近及时平整。

5.施工期间,应及时关注挖方现场运输车辆调配和配置情况,根据现场需要及时增减运输车辆,以使运输能力达到最大化,及时将挖方现场土方运出,提高工作效率。

2.粘层油乳化沥青施工前先用空压机和钢刷将下承层彻底清扫干净,并报请监理工程师对已准备好的工作面全部检查,得到批准后方可浇洒。

当气温低于10℃、下雨或下承层潮湿时,不得浇洒沥青。

粘层沥青在沥青砼铺筑之前 24h 内洒布。

粘层采用沥青洒布车喷洒沥青,洒布时保持稳定的速度及喷油量。

在沥青洒布机喷不到的地方可采用手工洒布机,对于浇洒过量处及时清除。

对于漏洒或少洒的地方及时补洒;喷洒区附近的结构物和树木表面加以保护,以免溅上沥青受到污染;沥青洒布后,应待破乳,水分蒸发完后才右进行下道工序施工。

浇洒沥青后,作好防护措施,严禁除运送沥青混合料之外的其它车辆及行人通过;透层沥青洒布后及时摊铺混合料,如不能立即铺筑沥青面层,而需开放交通时,要立即撒布石屑和粗砂,并用轻型压路机滚压一遍。

3.沥青混凝土沥青混合料的运输采用足够数量自动翻斗车运输混合料到施工现场。

a、车厢内洁净,不允许有任何杂物、废料,并涂有柴油:水的涂层。

b、拌合机向运料车上放料时,汽车要前后挪动,以减少混合料离析现象。

摊铺a、摊铺前,先做试验段,确定虚铺系数,碾压温度,碾压工艺等施工参数。

b、摊铺行驶速度要和拌合能力相适应,最大限度保持匀速前进,摊铺不间断。

摊铺机行驶速度初定为 4m/分钟,摊铺过程中根据拌合运输实际能力随时调整。

维修工程施工组织设计

维修工程施工组织设计

目录第一章编制说明 (4)一、编制目的 (4)二、编制原则 (4)三、编制依据 (4)第二章工程概况及工程特点 (5)一、工程概况 (5)二、工程特点 (5)第三章施工组织及施工目标 (6)一、项目组织机构及项目管理模式 (6)二、实施目标: (6)三、项目部的协调管理 (7)四、施工技术准备 (9)五、突发事件应急处理 (9)第四章施工布署及劳动力的配置 (9)一、施工布署 (9)二、投入工程劳动力安排计划 (10)三、节假期的工作安排 (11)第五章投入主要施工机械计划 (11)一、机械设备配备原则 (11)二、机械设备的配备 (11)第六章投入工程物资供应计划 (12)第七章施工进度计划 (12)一、施工工期 (12)二、施工关键点控制 (12)三、保证工期的措施 (12)四、施工进度计划管理和保证措施 (12)第八章施工总平面布置 (13)一、布置原则 (13)二、施工平面要求 (13)三、施工临时用地表 (13)第九章主要施工方法及技术措施 (14)一、屋面防水翻修施工工艺 (14)二、地面砖铺贴施工工艺 (17)三、门窗翻新工程施工工艺 (17)四、抹灰工程施工工艺 (19)五、轻钢龙骨吊顶施工工艺 (23)六、电气安装工程更换施工工艺 (24)七、给排水工程更换施工工艺 (25)八、消防暖通工程更换施工工艺 (26)九、贴砖楼地面、墙面翻新施工工艺 (26)十、天棚及墙面涂料翻新工程施工工艺 (31)第十章确保工程质量的技术组织措施 (33)一、质量方针 (33)二、质量保证体系 (33)三、质量保证组织措施 (35)四、质量保证经济措施 (36)五、质量保证技术措施 (37)六、质量通病及防治措施 (38)第十一章确保安全生产的技术组织措施 (38)一、安全生产目标 (38)二、确保安全生产的技术组织措施 (39)三、安全管理制度 (39)四、现场施工安全技术措施 (39)五、治安管理措施 (40)六、消防管理措施 (41)第十二章确保工期的技术组织措施 (41)一、施工进度计划管理措施 (41)二、施工组织管理措施 (41)三、劳动力及机械化施工对工期的保证措施 (42)四、资金与材料方面对工期的保证措施 (42)五、施工技术对工期的保证措施 (42)六、创造良好的外围环境对工期的保证 (42)七、工期奖惩措施 (43)第十三章确保环保文明施工的技术组织措施 (43)一、文明施工目标 (43)二、文明施工管理措施 (43)三、环境保护具体措施 (44)第十四章现场应急救援预案 (45)一、潜在事故种类: (45)二、应急组织体系 (45)三、紧急事故响应流程图 (47)四、应急救援路线图 (47)五、应急救援基本要求 (48)六、事故应急救援知识培训 (49)七、潜在的紧急情况的预防及响应措施 (49)第十四章雨季施工措施 (50)第十五章回防保修措施 (50)附表1拟投入的主要施工机械设备表 (51)附表2项目施工所需检测仪器设备一览表 (53)第一章编制说明一、编制目的根据2020年养老中心护理型床位改造工程项目竞争性磋商文件的要求,编制此施工组织设计;本施工组织设计体现了本工程施工的总体构思和部署,让业主全面了解本单位对工程的组织情况,施工方法及各项保证措施(质量、安全、文明、环保、进度)。

维修改造工程施工组织设计完整版

维修改造工程施工组织设计完整版

维修改造工程施工组织设计HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】目录第一章综合概述第二章施工方案与技术措施第三章质量管理体系与措施第四章安全、文明管理体系与措施第五章工程进度计划与措施第六章主要施工机械和主要测量、质检仪器设备第七章环境保护管理体系与措施第八章成品与半成品的保护措施第九章施工总平面布置图附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四、劳动力曲线图附表五、施工进度横道图附表六、施工总平面图第一章综合概述本施工组织设计主要编制依据如下:(一)、维修改造项目第一标段工程招标文件(二)、施工现场实际情况和周围情况(三)、工程测量规范(四)、工程测量基本术语标准(五)、《广东省维修改造项目暂行办法》(六)、《广东省维修改造技术规范(修订)》(七)、《广东省维修改造技术规程》(八)、雨棚平面图(施工图)(九)、平面图(施工图)(十)、设备动力平面图(水泵房施工图)(十一)、动力平面图(水泵房施工图)(十二)、工艺流程图(十三)、国家现行其他相关规范、规程、标准本工程为广东省环市西苑片区进行微改造,包括维修路面、修补绿化、疏通下水道、重新布置三线、解决水压不足等问题,总改造面积约4500平方米(祥见图纸及工程量清单)。

包工、包料、包工期、包质量、包安全、包文明施工总包干的形式承包。

第二章施工方案与技术措施一、门窗拆除(一)拆除准备工作门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。

使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。

场地搭设:为方便前期旧门窗拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。

(二)人员布置人员准备:拆除人员预计在30人左右。

拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录(1)主要施工方法 (1)(2)拟投入的主要物质计划 (12)(3)拟投入的主要施工机械 (12)(4)劳动力安排计划 (13)(5)确保工程质量的技术组织措施 (13)(6)确保安全生产的技术组织措施 (18)(7)确保工期的技术组织措施 (20)(8)确保文明施工的技术组织措施 (21)(9)施工总进度计划表 (24)(10)确保报价完成工程建设的技术和管理措施 (24)(11)施工总平面布置设计 (28)施工组织设计一、主要施工方法(一)编制依据根据GBTI 19002 idt ISO9002-1994 《质量体系生产、安装和服务的质量保证模式》结合本工程实际情况,为保证工程质量和进度,编制本施工组织设计。

裕祥小区室外工程依照IS09000:2000版标准和公司相关程序,依照工程所及相关施工验收规范,依照国家建设工程和园林建设工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施组作为贯彻指导施工管理全过程的指南。

主要编制依据文件、文献:(1)裕祥小区室外道路工程招标文件及施工图纸(2)建筑安装工程质量检验评定统一标准 [GBJ300-88](3)建筑工程质量检验评定标准 [GBJ301-88](4)建筑电气安装工程质量验收评定标准 [GBJ303-88](5)土方与爆破工程施工及验收规范 [GBJ201-83](6)建筑地基基础工程施工质量验收规范 [GB50202-2002](7)混凝土结构工程施工质量验收规范 [GB50204-2002](8)砌体工程施工质量验收规范 [GB50203-2002](9)钢结构工程施工质量验收规范 [GB50205-2001](10)建筑电气工程施工质量验收规范 [GB50209-96](11)给水排水管道工程施工及验收规范 [GB50268-97](12)城市绿化工程施工及验收及规范 [GJJT34-99](13)城市园林苗圃育苗技术规程 [CJJ34-91](14)中华人民共和国有关规范及行业标准(15)中华人民共和国《环境保护法》(16)园林、建筑所有材料质量、施工要求及验收规范本施工组织设计,是根据有关施工图及国家规范、规程标准及文件编制的。

它充分体现了我公司对本项目的重视及关于本工程的施工组织管理体系、施工部署、总进度计划控制、现场施工平面布置、主要的机械设备配置以及保证工程质量、安全、文明施工的措施。

(二)工程概况:1、工程名称:裕祥小区室外道路改造工程2、工程地点:位于阳泉市荫营镇煤矿3、工程概况:裕祥小区室外道路工程位于阳泉荫营镇煤矿,总用地面积3.5万平方米,室外道路工程主要内容包括道路施工、铺装面层、栏杆扶手、台阶、停车位以及维修保养等。

4、建设单位:山西省阳泉荫营煤矿5、设计单位:太原市大陆建筑设计事务所有限公司6、工程范围:小区范围内,包括进入小区的主干道一条。

(三)土建工程施工本工程根据设计图纸包括:道路施工、铺装面层、栏杆扶手、台阶、停车位工程。

1、道路施工、铺装面层、栏杆扶手、台阶、停车位工程准备交底工作。

(1)轴线定位:按业主提供的建设工程规划定位图用经纬仪和50 米钢卷尺引测,在现场设二处座标点,用钢尺丈量平面及开间尺寸,便于施工过程中校核,经校核无误后插上定位标志。

测量→验收→复核→挖土→碎石垫层→砼垫层→弹线→验收→立模→扎筋→验收→捣砼→面层(2)铺装:铺地、道路等测量定位→地基处理→碎石垫层→砼垫层→钢筋砼垫层→水泥砂浆结合层→面层2、主要施工方法及工艺:(1)、测量放线标高控制:从附近相对较高等级导线基准点用水准仪和塔尺引入现场,设立永久水准点二处,作为标高控制的依据,并画标高标记。

实验和检测仪器设备见表:(2)土方工程1)施工准备a、到机电部门了解开挖区域内的原有管线(电、水、通信、消防等),并协助处理,了解附近已有建筑物或构筑物、管道、管线等,采取相应措施,防止由于挖土而产生下沉和变形,并同设计单位、建设单位及有关部门协商通过。

b、排水的安排,在地表面挖排水沟,一般向排水方向作成不小于2 ‰的坡度,进入集水井,用泵排出或直接排入。

c、进行土方平衡计算,按照土方运距最短,运程合理和各个工程项目的顺序做好调配,减少重复搬运。

2)定点放线按设计图纸的要求,用经纬仪及水平仪分别放出挖土范围及挖土深度,并在土方工程施工中,经常测量和校核平面位置、水平标高和边坡度等是否符合设计要求及施工方案要求,平面控制木桩和水准点也应分期复测和检查是否正确。

3)本工程考虑挖土工程,可采用机械挖土,人工配合的方式,回土则采用板车、人力运输并来回夯实。

4)夜间施工时,应考虑四周的环境,不影响他人休息,尽可能停止机械施工,采用人力挖余土。

5)在挖方的弃土时,应保证挖方边坡的稳定。

弃土堆坡脚至挖方上边缘距离,一般为1500,具体根据挖方深度,边坡坡度和土方性质确定。

弃土堆应连续堆置,其顶面应向下倾斜,防止水流入挖方场地。

6)当工程地质与提供资料不符需修改边坡坡度,需报公司总工办修改方案,并报甲方批准。

7)基底的处理应符合设计要求。

若无设计要求,应符合下列要求:绿化地段土壤满足种植植物要求,建筑用地则要求以地基的稳定为原则,基底上的树墩及主根应拔除,坑穴应清除积水、淤泥和杂物,并分层回填夯实;在土质较好的平坦地上填方时,应分层碾压夯实;当填方基底为耕土或松土时,应将其基底碾压密实。

8)填方前,应对填方基底和已完隐蔽工程进行检查和中间验收,并做好记录。

9)碎石类土或石渣用作埋料的,其最大粒径不得超过铺、填厚度的23,铺填时大块料不应集中,且不得填在分段接头处。

10)填方施工前,应根据工程特点、填料种类、设计压实系数,施工条件与合理压实机,并确定埋料含水量控制范围、铺土厚度和压实遍数的参数。

11)在填方夯实时,发现裂缝应洒水处理,拌均整平再次夯实。

12)在填方夯实时,发现局部软弹橡皮土等情况时,应将其挖出换填含水量适当的土后重新夯填处理。

3、模板工程(1)模板的设计应考虑具有足够的承载能力,强度、刚度和稳定性,能可靠地承受新浇筑砼的自重和侧压力以及在施工过程中产生的荷载。

同时要做到构造简单,安拆方便,投入少,并便于钢筋的绑扎、安装、混凝土的浇筑和养护的要求。

(2)模板的表面应平直、清洁,结构和构件各部位形状、尺寸位置正确。

(3)模板接缝严密不应漏浆,缝隙可用纸胶带封口。

(4)模板与混凝土的接触面应涮隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处,并防止暴晒。

(5)竖向模板和支架部分,多安装在基土上时应加设垫板,且基土必须坚实并有排水措施。

(6)模板及其支架在安装过程中,必须设置防倾斜临时固定设施。

(7)模板在拆除时应按施工规范和设计要求进行,无规定时,原则上非承重结构的模板,如侧模等,24 小时后,在砼强度能保证其表面棱角不因拆除模板而受损坏后就可拆除;而承重结构的梁、板底模,视跨度情况需要达到75-100%强度后方可拆除,并执行下达拆模通知制度。

4、钢筋工程(1)按施工平面图规定的位置清理、平整好钢筋堆放场地,铺好垫木,按规格分类堆放,做好标牌,说明:规格、型号、检验状态等,所用钢筋技术指标均要符合国家规范要求。

(2)各种钢筋均有产品合格证、质保书,并按规范要求分别取样,做好物理试验,钢筋表面应清净无损伤,如有锈蚀预先进行除锈处理,严重的降级处理或停用。

(3)钢筋配料时应核对图纸,配料单,料牌区实物的型号、规格尺寸、形状、数量是否一致,如有问题及时解决,在加工过程中如发现脆断,焊接性能不良,机械性能异常情况时,应抽样做理化分析等检验。

(4)钢筋的焊接应做好班前焊接试验,每批钢筋焊接接头中,应按规定抽取一定数量的试样进行强度、冷弯试验,其各项机械性能都必须符合《钢筋焊接规定》。

(5)钢筋绑扎a、绑扎前应熟悉图纸,并校对料单、实物同图纸是否相符,确定研究好钢筋绑扎安装顺序,绑扎接头的位置应相互错开。

b、清理垫层、杂物,打扫干净,弹好墙边线。

c、地基底板钢筋绑扎,操作人员应先在垫层上划线,排列钢筋,保证钢筋间距,扎筋过程中,由专业技术交底,分层监护,层层验收。

基础为双向正交配筋,配筋长度不够时,宜采用焊接接头,上网钢筋接头应设在支座处,下网钢筋接头应设在跨中13 范围内,接头应错开35d,同时一截面钢筋接头数量≤50%。

5、混凝土工程(1)原材料的选用a、水泥:优先选用32.5#或42.5#矿渣水泥。

水泥的质量应符合有关规定,并定期抽样检查,过期水泥和质保书的水泥要重新检验,不合格水泥严禁使用。

b、砂:选用细度模数为2.4-2.9 之间的中粗砂,通过3.15mm 筛的颗粒大于10%,含泥量小于1%符合分曲线要求。

c、碎石:选用5-35 连续级配石子,空隙率控制在40%左右,石子的抗压强度应达到砼抗压强度的1.5 倍以上。

(2)混凝土搅拌a、根据测定砂石含水率调整配合比中的用水量,雨天应增加测定次数。

b、根据搅拌机每盘各种材料用量及车皮重量等,分别固定好水泥、砂、石各个磅秤的数量。

磅秤应定期校验维护以保护计量的准确。

搅拌机相同应设置砼配合比的标志牌。

c、正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。

d、砂、石、水泥、水必须严格按需用量分别过秤、计量。

e、加料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水,如需要掺外加剂,应按规定与水同时掺入。

(可根据施工气候条件加适当的外加剂)。

f、搅拌第一盘可以在装料时适当少装一些石子或适当增加水泥或水。

g、混凝土搅拌时间,400L 自落式搅拌机一般不应少于90 秒。

,300#以上时不得大于60min。

(4)砼浇筑、振捣准备工作:砼的运输工具在浇筑砼前应认真检查是否完好,以保证砼的正常浇筑。

施工现场应有充足的洁净水源,电源线路的电流、电压等均应符合要求,并保证不中断,浇筑主要结构应有保证措施。

机电设备应有专人管理,机电部件应绝缘良好,接地线接触良好。

浇筑砼前对模板、钢筋检查验收,并现场进行交底,砼浇筑时应有木工、钢筋工配合看模和看钢筋,以保证模板、钢筋不变形。

冬季和雨季应采取必要的措施,确保砼质量。

砼振捣要点:使用插入式振动器应做到“快插慢拔”,当振动棒端头即将露出表面时,应快速拔出振动棒,以免造成空洞。

每插点应掌握好振捣时间,过长过短都不利,每点振捣时间宜为20-30s,振捣必须将振动棒上下略为抽动,不得将软轴插入到砼内部和使软轴折成硬弯,振动棒不得碰撞模板和钢筋。

当砼分层浇筑时振捣上一层砼时,应插入下层中50mm 左右,以消除两层这间的接缝,同时振捣上层砼,应在下层砼初凝之前进行,浇筑层的厚度为振动器的1.25 倍。

(5)混凝土养护在混凝土浇完12h 以内,应对混凝土覆盖并养护。

常温时每日浇水二次养护,养护时间不得少于14 昼夜。
