临时用电租赁 招标文件

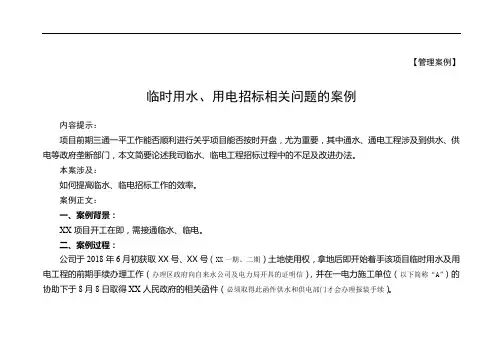

临时用水、用电招标相关问题的案例

【管理案例】临时用水、用电招标相关问题的案例内容提示:项目前期三通一平工作能否顺利进行关乎项目能否按时开盘,尤为重要,其中通水、通电工程涉及到供水、供电等政府垄断部门,本文简要论述我司临水、临电工程招标过程中的不足及改进办法。
本案涉及:如何提高临水、临电招标工作的效率。
案例正文:一、案例背景:XX项目开工在即,需接通临水、临电。
二、案例过程:公司于2018年6月初获取XX号、XX号(XX一期、二期)土地使用权,拿地后即开始着手该项目临时用水及用电工程的前期手续办理工作(办理区政府向自来水公司及电力局开具的证明信),并在一电力施工单位(以下简称“A”)的协助下于8月8日取得XX人民政府的相关函件(必须取得此函件供水和供电部门才会办理报装手续)。
(一)临水工程2018年7月底出具了第一版用水方案,领导审核后提出是否可以考虑打井。
截止到8月中旬,共联系了3家打井单位,在手续办理方面均无法满足我司的需要,故放弃了打井方案。
最终于9月底才确定用水方案。
目前正在办理自来水报装的相关手续。
(二)临电工程临时用电的第一版施工方案(A组织设计的方案)及报价于2018年9月10日报至采购部,后经多次调整,于9月15日确定最终的施工图纸及报价并向领导汇报,领导指示A实力有待考察,让另一临电施工单位(以下简称“B”)报价,B报价低于A,最终拟定由B进行施工。
目前正在处理A退出、B介入相关事宜。
案例评析及建议:从上述案例中可以看出以下几点问题及不足:1、临水的第一版方案到最终确定版方案耗时将近2个月左右,方案设计工作的推进力度严重不足,这其中采购部没有及时地跟进设计方案的进展情况,没能及时地执行领导的指示,导致该项工作进展缓慢。
2、政府向供水、供电部门开具的信函是由A主导完成的,与电力部门的相关手续及施工图纸也是A主导办理和设计的,现在B介入该项目,A拒绝交付前期的相关手续和设计成果,B需重新去电力局跑办,工程价款暂无法确定,导致通电时间滞后。

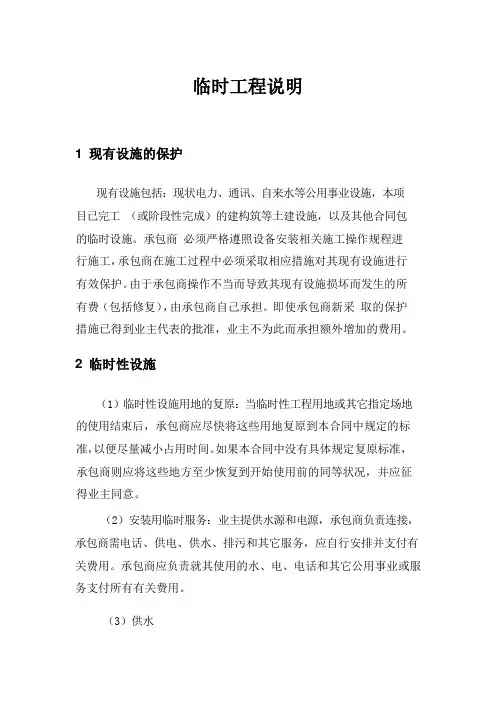

临时工程说明(招标文件专用)

临时工程说明1 现有设施的保护现有设施包括:现状电力、通讯、自来水等公用事业设施,本项目已完工(或阶段性完成)的建构筑等土建设施,以及其他合同包的临时设施。
承包商必须严格遵照设备安装相关施工操作规程进行施工,承包商在施工过程中必须采取相应措施对其现有设施进行有效保护。
由于承包商操作不当而导致其现有设施损坏而发生的所有费(包括修复),由承包商自己承担。
即使承包商新采取的保护措施已得到业主代表的批准,业主不为此而承担额外增加的费用。
2 临时性设施(1)临时性设施用地的复原:当临时性工程用地或其它指定场地的使用结束后,承包商应尽快将这些用地复原到本合同中规定的标准,以便尽量减小占用时间。
如果本合同中没有具体规定复原标准,承包商则应将这些地方至少恢复到开始使用前的同等状况,并应征得业主同意。
(2)安装用临时服务:业主提供水源和电源,承包商负责连接,承包商需电话、供电、供水、排污和其它服务,应自行安排并支付有关费用。
承包商应负责就其使用的水、电、电话和其它公用事业或服务支付所有有关费用。
(3)供水1)承包商应与有关部门协商安排供水事宜,并在报价表中纳入与供水有关的成本及费用,如:申请费、服务费以及阀门安装费等等。
2)承包商应按照业主的指示和有关部门的规定,对供水设施采取适当保护,并在通水之前安装计量装置。
承包商应在报价表中纳入供水设施和计量装置费用及有关的其它费用。
3)承包商应该提供测试用水和雨水泵站任何部分的启动用水。
承包商应该在计划实施测试日之前,提前10天以书面形式通报业主,申请批准。
报告中应该包括拟用水来源、运至现场的方案和弃置方案的细节。
测试或启动工程产生的水和废水应清除出工地现场,或按业主的指示处理。
与之有关的一切费用均应由承包商承担。
(4)现场临时办公、生活设施承包商在现场应修建临时办公、生活设施,供承包商自己的办公人员使用,承包商应该提供、安全、建造、保养以及事后拆除所有为了完成工程和维修永久性工程而建立起来的全部临时办公室、卫生设施、仓库、车间、停车场等等,这些建筑物的位置和布局应征得项目监理的同意。
建设工程临时用电招标(3篇)

第1篇一、招标条件1. 项目名称:XX建设工程临时用电项目2. 项目地点:XX市XX区XX街道3. 项目业主:XX房地产开发有限公司4. 招标内容:建设工程临时用电设备的租赁、安装、维护及拆除5. 招标范围:本工程范围内的临时用电设备租赁、安装、维护及拆除服务6. 招标方式:公开招标7. 招标公告发布日期:2022年9月15日8. 招标文件递交截止时间:2022年9月30日9. 开标时间:2022年9月30日二、投标人资格要求1. 具有独立法人资格,持有有效的营业执照;2. 具有有效的安全生产许可证;3. 具有临时用电设备租赁、安装、维护及拆除资质;4. 具有良好的商业信誉和业绩;5. 拥有完善的售后服务体系;6. 具有履行合同的能力,具备良好的履行合同信誉。
三、招标文件获取1. 招标文件获取时间:2022年9月15日至2022年9月30日2. 招标文件获取方式:现场购买3. 招标文件售价:人民币500元/份,售后不退4. 获取招标文件地点:XX市XX区XX街道XX房地产开发有限公司四、投标文件递交1. 投标文件递交截止时间:2022年9月30日2. 投标文件递交地点:XX市XX区XX街道XX房地产开发有限公司3. 投标文件递交方式:现场递交五、开标时间和地点1. 开标时间:2022年9月30日2. 开标地点:XX市XX区XX街道XX房地产开发有限公司会议室六、评标办法1. 采用综合评分法,满分100分。
2. 投标报价(30分):投标报价低于成本价的,视为无效投标。
3. 企业资质(20分):投标人具备有效的安全生产许可证、临时用电设备租赁、安装、维护及拆除资质。
4. 业绩(20分):近三年内具有类似工程临时用电设备的租赁、安装、维护及拆除业绩。
5. 售后服务(20分):投标人具备完善的售后服务体系,能够及时解决施工过程中出现的问题。
七、合同签订1. 中标通知书发出后,中标单位应按照招标文件的要求,在规定的时间内与招标人签订合同。
临时用电工程招标文件资料

临时用电工程招标文件资料一、项目背景在建筑工程施工过程中,临时用电工程是不可或缺的一部分。
临时用电系统提供了工地所需的电力供应,保障了施工的顺利进行。
为了确保临时用电工程的顺利进行,现拟定招标文件资料,以便寻找合适的承包商进行施工。
二、项目概述1. 项目名称:临时用电工程2. 项目地点:具体地址待确定3. 工程范围:包括但不限于以下内容:- 临时用电设备供应与安装- 电力线路布置与连接- 电力分配与管理三、投标资格要求1. 公司资质:- 具备电力工程施工总承包资质- 具备相关临时用电工程施工经验- 有良好的信誉和业绩记录2. 投标文件要求:- 公司营业执照副本- 相关资质证书复印件- 近期业绩介绍- 相关技术方案和施工进度计划- 投标保证金- 其他补充材料四、招标流程1. 发布招标公告2. 接收投标文件3. 评审投标文件4. 确定中标候选人5. 最终确定中标人6. 签订合同7. 启动施工五、投标文件评审要点1. 技术方案与施工进度计划的合理性和可行性2. 施工团队的经验和能力3. 相关资质的齐全性与合法性4. 价格合理性和经济性5. 其他相关因素考虑六、注意事项1. 投标文件必须按照要求的规定提交,逾期或未按要求提交将被视为无效。
2. 承包商需确保施工过程的安全性,并遵守相关法规和规定。
3. 承包商需按要求提供工程质量保证和售后服务。
4. 招标方有权根据实际情况和需要,更改招标文件内容或取消招标。
七、联系方式如有任何问题或需要进一步信息,请联系以下人员:联系人:XXX电话:XXX邮箱:XXX以上所列内容为临时用电工程招标文件资料,供有意愿的承包商参考。
请各承包商按要求准备齐全的投标文件,并按时递交。
招标方将按照规定的流程评审,最终确定中标人,并签订合同,启动工程施工。
祝各参与单位投标成功!。
临时电设计招标文件

招标编号:[招标编号]招标名称:[项目名称]临时电设计一、招标公告[招标单位名称]为满足[项目名称]施工、调试及试运行期间的临时用电需求,现对[项目名称]临时电设计进行公开招标。
欢迎具备相应资质和能力的单位参加投标。
二、招标内容1. 招标范围:[项目名称]临时电设计,包括但不限于临时用电线路、配电设施、变压器、电缆、接地系统等的设计。
2. 设计要求:(1)满足施工现场安全、可靠、经济的用电需求;(2)符合国家相关电力设计规范和标准;(3)充分考虑施工现场环境,确保临时用电设施的美观和协调;(4)提供详细的设计图纸、说明书、计算书等。
三、投标人资格要求1. 具有独立法人资格,注册资金不低于[注册资金要求]万元;2. 具有电力工程设计乙级及以上资质;3. 具有良好的商业信誉和健全的财务会计制度;4. 没有处于被责令停业、投标资格被取消或者财产被接管、冻结、破产状态;5. 近三年内无重大违约行为。
四、投标文件要求1. 投标文件应包括以下内容:(1)投标函;(2)法定代表人身份证明或授权委托书;(3)企业法人营业执照副本;(4)资质证书副本;(5)相关业绩证明材料;(6)设计团队介绍;(7)设计报价;(8)其他需要提供的资料。
2. 投标文件应密封,并在封口处加盖公章。
五、投标时间及地点1. 投标截止时间:[投标截止时间];2. 投标地点:[投标地点]。
六、开标时间及地点1. 开标时间:[开标时间];2. 开标地点:[开标地点]。
七、评标办法1. 评标委员会根据投标文件的内容、设计方案的合理性和可行性、报价的合理性等因素进行综合评分;2. 评标委员会对投标文件进行评审,确定中标单位。
八、合同签订1. 中标单位在接到中标通知书后[合同签订期限]日内与招标单位签订合同;2. 合同签订后,中标单位应按照合同约定履行设计义务。
九、其他事项1. 本招标文件如有未尽事宜,由[招标单位名称]负责解释;2. 投标单位在投标过程中如有疑问,请在[投标截止时间]前向[招标单位名称]提出;3. 招标单位有权对投标文件进行抽查,如有不符合要求者,将取消其投标资格。
某工程临时用电专项施工方案

临时用电专项施工方案第一章编制依据及原则第一节编制依据一、设计文件及招标文件1.广东建筑艺术设计院有限公司提供的《凤冈.嶺秀郡工程施工图纸》;2.同凤冈县龙祥房地产开发有限公司签订的《凤冈.嶺秀郡工程施工总承包文件》。
二、主要法规及和安全技术标准:1.《中华人民共和国建筑法》;2.《建设工程质量管理条理》;3.《中华人民共和国环境保护法》;4.《中华人民共和国合同法》;5.《中华人民共和国消防法》;6.《中华人民共和国安全生产法》;7.《中华人民共和国职业病防治法》;8.《建设工程安全生产管理条例》(国务院393号令);9.《贵州省建筑工地文明施工标准》。
三、主要规程、规范1.《建筑施工安全检查标准》(JGJ59-2011);2.《施工现场临时用电安全技术规范》(JGJ46-2005);3.《建设工程施工现场供用电安全规范》(GB50194-93);4.《建筑机械使用安全技术规范》(JGJ33-2001)。
第二节编制原则1.认真贯彻党和国家对基本建设的各项方针政策,严格执行基本建设程序。
2.根据工程承包合同的要求,以确保履约为前提,结合工程及施工力量的实际情况,作好施工部署和施工方案的选定。
3.统筹全局,组织好施工协作,积极主动与拆迁单位配合,提供方便,配合管路拆迁。
4.合理安排施工顺序,组织好平行流水及主要工作交叉作业。
5.质量第一,确保安全,对重点和关键部位的质量及安全制定有效措施。
6.积极采用新技术、新工艺、新材料、新设备,提高劳动生产率。
7.科学地安排好人力、物力的综合平衡调配,作好季节性施工安排,力争全年均衡生产。
8.制定环保、环卫措施,减少环境污染和扰民,做好文明施工。
第二章施工现场临时用电设计一、施工条件1.本工程场地平整基本完成,施工用水用电满足施工要求。
2.根据场地所处地区的地理位置,该地区交通便利,建筑物质资料完全,生活物质资料丰富;三大材的来源从材料质量和供应能力均能满足要求。
临电工程设计施工招标(3篇)

第1篇一、招标公告根据我国相关法律法规和招标投标程序,现将临电工程设计施工项目进行公开招标。
欢迎具有相应资质的单位参与投标。
二、项目概况1. 项目名称:临电工程设计施工项目2. 项目地点:[具体地点]3. 项目规模:[具体规模]4. 项目投资:[具体投资金额]5. 项目内容:包括但不限于设计、施工、设备采购、安装调试等。
三、招标范围本次招标范围为临电工程设计施工项目,包括但不限于以下内容:1. 设计:包括但不限于电气工程、给排水工程、通风空调工程、消防工程等的设计工作。
2. 施工:包括但不限于上述工程的设计图纸深化、设备采购、施工、安装调试等。
3. 设备采购:包括但不限于电气设备、给排水设备、通风空调设备、消防设备等。
4. 安装调试:包括但不限于上述设备的安装调试工作。
四、投标人资格要求1. 具有独立法人资格,注册资金不低于[具体金额]万元。
2. 具有有效的企业法人营业执照、税务登记证、组织机构代码证。
3. 具有电力工程设计、施工、设备采购、安装调试等相关资质。
4. 具有良好的财务状况和信用记录。
5. 具有类似项目经验,且业绩良好。
五、招标文件获取1. 招标文件获取时间:[具体时间]2. 招标文件获取地点:[具体地点]3. 招标文件获取方式:[具体方式,如现场领取、邮寄等]4. 招标文件费用:[具体金额]六、投标文件递交1. 投标文件递交截止时间:[具体时间]2. 投标文件递交地点:[具体地点]3. 投标文件递交方式:[具体方式,如现场递交、邮寄等]七、开标时间及地点1. 开标时间:[具体时间]2. 开标地点:[具体地点]八、评标办法1. 评标委员会由[具体人数]名专家组成。
2. 评标办法采用综合评分法,具体评分标准详见招标文件。
九、其他事项1. 投标人应严格按照招标文件要求进行投标,否则投标无效。
2. 投标人不得以不正当手段影响评标结果。
3. 本招标公告解释权归招标人所有。
十、联系方式1. 招标人:[招标人名称]2. 联系人:[联系人姓名]3. 联系电话:[联系电话]4. 电子邮箱:[电子邮箱]十一、注意事项1. 投标人应仔细阅读招标文件,了解招标项目的具体要求。
建设项目临电招标文件

一、招标公告1.1 招标项目名称:XX建设项目临时用电工程1.2 招标人:XX建设项目有限公司1.3 招标人地址:XX市XX区XX路XX号1.4 招标代理机构:XX工程咨询有限公司1.5 招标代理机构地址:XX市XX区XX路XX号1.6 招标项目概况:本项目为XX建设项目,因施工需要,需临时接入电力供应,为确保施工顺利进行,现对临时用电工程进行公开招标。
1.7 招标内容:包括但不限于临时用电设备的租赁、安装、调试、运行维护、拆除等全过程服务。
1.8 招标文件获取时间:自本公告发布之日起至2023年X月X日止,每日上午9:00至11:30,下午14:00至17:00(北京时间,节假日除外)。
1.9 招标文件获取地点:XX市XX区XX路XX号XX工程咨询有限公司1.10 报名截止时间:2023年X月X日17:00(北京时间)1.11 开标时间:2023年X月X日9:00(北京时间)1.12 开标地点:XX市XX区XX路XX号XX建设项目有限公司会议室1.13 招标文件售价:人民币¥500元/份,售后不退。
二、投标人资格要求2.1 具有独立法人资格,注册资金不少于人民币1000万元。
2.2 具有有效的电力设施承装(修、试)许可证,许可证等级符合招标项目要求。
2.3 具有良好的商业信誉和健全的财务会计制度。
2.4 具有类似工程施工业绩,近三年内完成过类似规模的临时用电工程。
2.5 具有完善的服务体系和技术力量,能够满足招标项目的要求。
2.6 没有处于被责令停业、投标资格被取消或者财产被接管、冻结、破产状态。
2.7 投标人在投标过程中应遵守国家有关法律法规,具有良好的商业信誉。
三、招标文件内容3.1 招标文件包括但不限于以下内容:(1)招标公告;(2)投标人须知;(3)合同条款;(4)技术规格书;(5)工程量清单;(6)投标书格式;(7)资格审查标准;(8)评标标准和方法;(9)其他需要说明的事项。
3.2 投标人应按照招标文件的要求编制投标文件,并按照规定的时间和地点递交投标文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章投标邀请书第二章投标人须知第三章招标内容第四章合同标准条款第五章投标函及其附件格式第六章投标辅助资料第一章投标邀请书1、招标条件同煤集团梵王寺煤矿临时35 KV变电站租赁项目,建设资金来源为自筹资金,招标人为同煤集团梵王寺煤矿筹备组,已由同煤集团公司招标委员会核准同煤集团梵王寺煤矿筹备组自行招标,现邀请你单位参加梵王寺煤矿临时35 KV变电站租赁项目的投标工作。
2、项目概况与招标范围招标项目名称:梵王寺煤矿临时35 KV变电站租赁项目项目内容:梵王寺煤矿施工期间临时用电负荷:主井冻结和凿井、副井冻结和凿井、风井冻结和凿井、地面土建工程、110 KV永久变电站施工以及厂区配套工程施工等用电。
总负荷约总负荷约18600KW,变压器一次电压35 KV,二次电压10KV(技术要求及配置相关设备见临时变电站设计图)。
临时变电站设备严格符合国家有关标准,不得使用淘汰过期的设备。
地点:梵王寺煤矿地面工业广场租赁期限:18个月临时35 KV变电站建站工期35天,送电时间为2011年9月1日租赁的方式及要求:①按设计要求建成符合国家电网达到运行标准具备送电的变电站后实行租赁,租赁采用月租×规定租赁期=报价的租金②在规定的租赁期内运行、维护及日常管理由出租方负责。
若在租赁期内变电站所有的设备出现故障以及不可抗拒的原因造成故障其所发生的一切费用由出租方承担,并抢时间进行维修。
③出租方在租赁期内易损件及相关的设备配件要充足备齐以便及时进行维修。
④租赁期满后前一个月承租方决定是否顺延租赁期若不顺延要及时通知出租方将变电站内的设施撤离施工现场。
⑤因此项工程特殊无法编制预算,故不体现施工预算书。
3、投标人资格要求本次招标要求投标人:具有独立法人资格;具有生产变、配电设备以及厢式变压器等相关配套设施;具有安全生产许可证。
本次招标不接受联合体投标。
4、招标文件的获取请于2011年6月 29日至 2011年 7月5日,每日上午 8时至12时,下午3时至 5时(北京时间,下同),在同煤集团梵王寺煤矿筹备组持本投标邀请书购买招标文件。
招标文件每套售价300元,售后不退5、投标文件的递交投标文件递交的截止时间为2011年7月21日下午3:00,地点另行通知。
逾期送达的或者未送达指定地点的投标文件,招标人不予受理。
6、确认你单位收到本投标邀请书后,请以电话或传真方式予以确认。
7、联系方式同煤集团梵王寺煤矿筹备组(公章)联系人:史吉全电话:2011年6月29日第二章投标人须知投标人须知前附表一、总则1、项目概况项目概况为满足梵王寺煤矿建设前期工作,需建一座35KV临时变电站。
站内设备及安装调试由投标方承担。
施工期间临时用电主要包括:主井冻结和凿井、副井冻结和凿井、风井冻结和凿井、办公楼施工、联合建筑施工、食堂施工、公寓楼施工、110KV永久变电站施工以及厂区配套工程施工等用电。
主、副、风井凿井施工装机容量约7800KW,主、副、风井冻结装机容量约9800KW,办公楼、联合建筑等约1000KW,总负荷约18600KW。
变压器二次电压10KV。
临时变电站要求设计35KV进线一回,进线引自安荣220KV站,两回35KV 主变进线,主变容量2×10000KVA,10KV出线十一回路,主要包括主井矿建,主井冻结,副井矿建,副井冻结,风井矿建,风井冻结及办公楼等施工工地,35KV进线采用电缆进线,10KV出线采用电缆出线。
投标人资质要求1.2.1资质要求:具有独立法人资格,具有生产、变配电设备以及厢式变压器等相关配套设施,具有安全生产许可证。
租赁期:18个月。
投标费用不论投标结果如何,投标人均应承担投标文件编制和递交所发生的一切费用,招标人在任何情况下均无义务和责任承担这些费用。
现场踏勘招标人建议投标人对现场进行踏勘,现场踏勘的费用及任何风险均由投标人自已承担。
标前会招标人不组织标前会,投标人如有任何问题,可书面形式向招标人提出,并在投标截止时间前15天送达招标人。
二、招标文件2、招标文件的组成及相关内容招标文件包括下述内容:第一章投标邀请书第二章投标人须知第三章招标范围第四章合同标准条款第五章投标函及其附件格式第六章投标辅助资料投标人应认真阅读招标文件的所有内容,响应招标文件要求,按招标文件要求填写有关内容。
如果投标文件不能满足招标文件的要求,则投标文件可能被拒绝,责任由投标人自己承担。
3、招标文件的澄清投标人要求澄清招标文件时,应以书面形式通知招标人,招标人将及时以书面形式给予答复,并将答复发给所有获得招标文件的投标人,答复包括所有的问题,但不说明问题的来源。
4、招标文件的修改与补充在投标截止时间前任何时候,招标人可能会以书面“通知”的方式修改或补充招标文件。
修改与补充的书面“通知”将发给各投标单位,“通知”作为招标文件的组成部分,对各投标单位起同等约束作用。
为使投标单位编制投标文件时有充分的时间把修改与补充“通知”的内容考虑进去,招标人可以酌情延长投标文件的投递截止时间。
三、投标文件5、投标文件的编制投标文件包括:1)、投标函2)、法定代表代表人授权书3)、工程费用报价书4)、施工总平图5)、租赁设备的技术方案6)、投标人营业执照(复印件)及其他辅助设备情况6、投标报价及运行维护人员配置投标报价系指投标人租赁临时变电站建站费用及变电站在租赁期内的运行及维护费用。
(见附表一)投标人应考虑提前进场和推后退场而需增加的额外工作的费用,并计入本次报价中。
增加的额外工作,不另行计算报酬,也不作为额外工作量。
报价以外的费用,委托人不予支付。
运行维护人员的配备要求:站长1名,技术负责人1名,管理及维护人员6名。
(见附表二)7、投标截止时间投标单位应在投标人须知中规定的时间之内将投标文件递交至投标人须知前附表第9项所指明的地点。
8、投标有效期所有投标文件应从开标之日起,在日历天计算的60天的投标有效期内有效,投标有效期比规定短的投标将被视为非响应性投标而予以拒绝。
自开标之日起60天,如果出现特殊情况,招标人可要求投标人将投标有效期延长一段时间,并以书面形式通知投标人。
投标人可以拒绝这种要求,而不被没收投标保证金。
同意延期的投标人,不允许也不需要修改其投标文件,但需要相应地延长投标保证金的有效期。
9、投标保证金投标人应交纳贰万元人民币的投标保证金,此保证金是投标文件的组成部分。
投标保证金是为了保护招标人免遭因投标人的原因蒙受客观存在的损失。
根据投标人的选择,投标保证金可以是银行汇票、转帐支票或现金。
在开标时,凡没有随付投标保证金的投标,应视为非响应性投标而予以拒绝。
中标人及未中标人的投标保证金均将在中标人签订合同后5天内予以退还(不计利息)。
如有下列情况之一,将没收投标保证金:·投标人在投标有效期内撤回其投标书。
·中标人未能在规定的期限内与招标人签订设备租赁合同。
·本招标文件规定的其它情况。
10、投标文件的份数与签署投标人应按本须知的要求编制投标文件正本壹份和副本伍份,并在封面上清楚地标明“正本”、“副本”。
投标文件正本和副本如有不一致时,以正本为准。
投标文件正本和副本均应使用不能擦去的墨水打印或书写,装订成册,投标单位应在投标文件的投标函上加盖单位公章和法人代表或授权代理人签字。
全套投标文件应无涂改和行间插字,如果出现必须修改的错误,修改处应由投标文件签字人签字或加盖印鉴。
投标文件须胶装成册。
11、投标文件的密封与标记投标单位应将投标文件的密封在一个包封中,必须在密封处加盖单位密封章。
外层包装袋上应写明招标人名称、招标编号、工程名称以及投标单位名称。
12、投标文件的修改与撤回投标截止时间之前,投标人可以修改或撤回其投标文件,但必须书面通知招标人,书面通知应有法人授权代表签字。
在投标截止时间之后,投标人不得修改或撤回其投标文件。
投标人的修改或撤回通知,应按本招标文件规定的要求编制、密封、标记、盖章和递交,密封袋上应标明“修改”或“撤回”字样。
四、开标与评标13、开标招标人将于投标人须知前附表第11项标明的时间和地点举行开标仪式,投标人应派代表出席开标会。
唱标顺序按递交投标文件的先后顺序进行。
参加开标的投标人代表应签名报到,以证明其出席开标会议。
开标时将做开标记录,开标记录包括开标时唱标的全部内容,投标人应签字确认。
14、评标评标工作招标人将根据《中华人民共和国招标投标法》、《评标委员会和评标方法暂行规定》,依法组成评标委员会。
评标工作由评标委员会组织进行,并接受有关部门的监督。
15、评标过程保密公开开标后至授予中标通知书时止,凡与投标文件的审查、澄清、评价和比较有关的信息以及授标意见等均将保密。
在评标过程中,如果投标人试图在投标文件的审查、澄清、评价和比较及授予合同方面向招标人或评标委员会施加影响,其投标将被拒绝。
16、投标文件的澄清为了有助于投标文件的审查、评价和比较,评标委员会可以要求投标人澄清其投标文件中含糊不清的问题。
有关澄清的要求与答复,应以书面形式进行,但不允许更改投标文件的实质性内容及报价。
投标人对澄清问题的书面答复或提交的资料,应有法人代表或授权代理人的签字。
澄清、答复文件是投标文件的一部分。
开标以后至合同授予期间,任何人不得就与其投标文件有关的任何问题与评标委员会成员或招标人进行联系。
17、投标文件的审查评标委员会将首先对投标文件的响应性进行确定,实质上响应的投标文件应与招标文件要求的全部条款、条件相符,没有重大偏离或保留;所谓偏离与保留是指在实质上与投标文件不一致,限制了招标人的权利或投标人义务的投标。
与招标文件要求有实质上差异的投标,将被视为无效投标。
对确定为实质上响应招标文件要求的投标算术计算错误进行修正,修正后的投标报价,对投标人具有约束力。
如果投标人不接受修正后的报价,则该投标文件将被拒绝,其投标保证金也将被没收。
对投标人的资质与能力等进行审查。
(1)具有生产变、配电设备以及厢式变电站等相关配套设施。
同时具有安全生产许可证、质量认证等。
(2)招标文件要求的其它材料18、投标文件的评价、推荐中标人评标委员会只对确定为实质上响应招标文件要求的投标文件进行评价和比较。
评标采用“综合因素百分制”法评审。
中标条件18.3.1所提交的投标没有国家七部委所颁发的《评标委员会和评标方法暂行规定》中第二十五条所列“重大偏差”的情况。
18.3.2评标委员会根据综合评审得分高低推荐中标候选人。
最大限度的满足招标文件中各项规定的最高得分者原则上推荐为最佳中标人。
19、授予中标通知书招标人根据需要可对最佳中标候选人进行资格后审。
如果发现其有下列行为评标委员会可以确定排名第二的投标人为中标人,以此类推。
·投标文件中提供了虚假的情况说明。
