嘿,朋友!今天咱们来说说人防工程竣工验收的流程。

这事儿听起来有点复杂,不过只要跟着走,其实没那么难啦。

首先呢,你得把相关的资料都准备好。

什么设计文件施工记录之类的,这些东西可重要啦!我觉得这一步要细心一点,要是少了点啥,后面可能就会有点麻烦。

当然,有些资料可能不是那么容易找全,这时候你就得费点心啦。

然后呢,建设单位要自己先组织初步检查。

这就像是自己先照照镜子,看看有没有明显的问题。

这个初步检查我觉得可以灵活一点,比如说重点关注那些容易出问题的地方。

不过,可别太马虎哦!
再往后主管部门会安排人员来进行验收啦。

验收的时候,他们会查看工程实体,也会审查咱们之前准备的资料。

这时候大家可得积极配合有啥问题及时回答。

我觉得在这个过程中,态度好一点很重要呢!
如果验收过程中发现了问题,那就要进行整改啦。

这一步可不能偷懒哦!一定要认真对待发现的问题,尽快把它们解决掉。

不过,有时候可能会遇到一些比较棘手的问题,这时候怎么办呢?那就多想想办法呗,请教一下有经验的人呀。

刚开始接触这个人防工程竣工验收流程的时候,可能会觉得一头雾水,但是多做几次就会熟悉起来啦。

怎么样,是不是没有想象中的那么可怕呢?加油哦!。

人防工程竣工验收工作流程

人防工程竣工验收工作流程

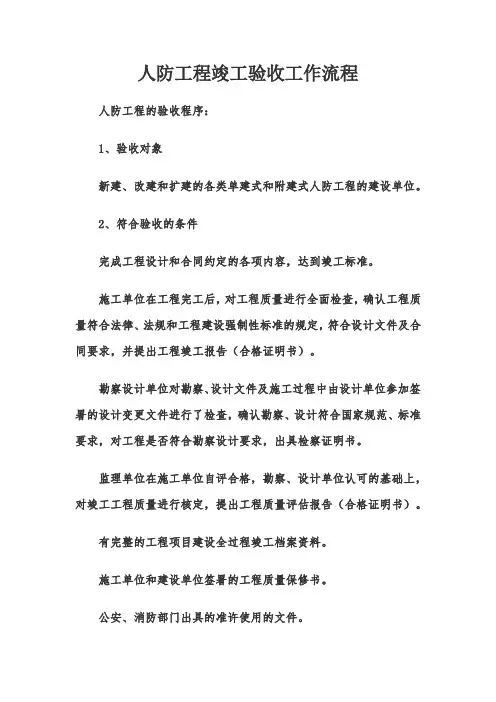

人防工程竣工验收工作流程人防工程的验收程序:1、验收对象新建、改建和扩建的各类单建式和附建式人防工程的建设单位。

2、符合验收的条件完成工程设计和合同约定的各项内容,达到竣工标准。

施工单位在工程完工后,对工程质量进行全面检查,确认工程质量符合法律、法规和工程建设强制性标准的规定,符合设计文件及合同要求,并提出工程竣工报告(合格证明书)。

勘察设计单位对勘察、设计文件及施工过程中由设计单位参加签署的设计变更文件进行了检查,确认勘察、设计符合国家规范、标准要求,对工程是否符合勘察设计要求,出具检察证明书。

监理单位在施工单位自评合格,勘察、设计单位认可的基础上,对竣工工程质量进行核定,提出工程质量评估报告(合格证明书)。

有完整的工程项目建设全过程竣工档案资料。

施工单位和建设单位签署的工程质量保修书。

公安、消防部门出具的准许使用的文件。

人防工程质量监督站要求整改的质量问题全部整改完毕。

3、验收的法律、法规依据《建设工程质量管理条例》国务院令第279号。

《沈阳市人民防空工程质量监督管理规定》沈阳市政府令第61号。

《沈阳市民防管理规定》沈阳市政府令第28号。

《人民防空工程质量监督管理暂行办法》[2001]国人防办字第11号。

4、验收流程预验收申报需具备的条件针对部分人防工程未达到验收条件就申请验前检查的情况,现对人防工程验前检查申报提出以下要求:1、工程内人防门门框及门扇已刷漆喷字,防护门已调试完毕,其他防护设备均已按要求全部安装、调试完毕。

2、工程内垃圾、杂物(尤其是风井、机房等设备房间的垃圾)已清除完毕,工程内卫生条件良好,地面干燥无积水。

3、工程内部无渗漏水。

4、预埋铁制构件及风管支架、水管等已刷完油漆,表面无锈蚀。

5、墙面已按图纸要求,完成喷白处理。

6、工程已完成消防检测,且已出具检测报告。

7、进、排风系统已调试完毕,风机运转正常。

人防工程完工后,需具备上述条件方可在本网站提交验前检查申请。

人防工程验收程序及内容

人防工程验收程序及内容

人防工程验收程序及内容人防工程验收是指在人防工程竣工后,经过相关部门的验收程序,确认人防工程符合相关法律法规和技术标准要求,具备预防空袭、防护人员、物资、设备和重要建筑物的能力,确保人防工程的安全可靠性。

下面是人防工程验收的程序及内容。

一、验收程序。

1. 验收申请,由建设单位向相关部门提交人防工程验收申请,包括相关资料和文件。

2. 验收准备,相关部门接到申请后,组织验收人员进行准备工作,包括准备验收相关文件和资料,确定验收时间和地点。

3. 现场验收,验收人员按照规定的程序和要求,对人防工程进行现场验收,包括人防工程的结构、设备、通风、疏散等方面进行检查。

4. 验收报告,验收人员根据现场验收情况,编制验收报告,对人防工程的合格与否进行评定。

5. 验收决定,相关部门根据验收报告,做出验收决定,确认人防工程是否合格。

6. 完成验收,建设单位接到验收决定后,按要求整改不合格项,完成验收手续。

二、验收内容。

1. 结构验收,包括人防工程的建筑结构、防护墙、地下室等结构的验收,确保其符合相关标准要求。

2. 设备验收,对人防工程的通风设备、应急照明、消防设备等进行验收,确保其功能完好。

3. 疏散验收,对人防工程的疏散通道、应急疏散指示标识等进行验收,确保疏散通道畅通、指示标识清晰。

4. 安全验收,对人防工程的安全设施、防护措施等进行验收,确保人防工程的安全性。

5. 文件资料验收,对人防工程的相关文件、资料进行验收,确保完备、规范。

人防工程验收程序及内容的严格执行,能够确保人防工程的质量和安全性,保障人民群众的生命财产安全。

同时也提醒建设单位在人防工程建设过程中严格按照相关标准和规定进行设计和施工,确保人防工程的质量。

人防工程验收专项验收方案

人防工程验收专项验收方案

人防工程验收专项验收方案一、范围人防工程验收专项验收方案适用于人防工程建设过程中的验收工作。

本方案内容包括验收的程序、验收的内容和验收的依据。

二、目的为了保证人防工程的建设质量和安全性,确保符合国家相关标准和规定,同时保障人民群众的生命安全,特制定本方案。

三、整体方案1. 验收程序(1)验收前准备a. 确定验收时间和地点。

b. 确定验收人员名单,包括建设单位代表、设计单位代表、施工单位代表、监理单位代表等相关人员。

实际验收人员应包含不少于五人,其中包括各方主要负责人。

c. 编制验收方案及验收表。

(2)验收过程a. 由验收组成员按照验收方案和验收表进行验收。

b. 验收过程中,应详细查看相关资料和文件,如设计图纸、施工记录、工程质量检测报告等。

c. 现场查看工程质量,重点关注防空设施、紧急疏散通道、应急设施等关键部位。

(3)验收结论a. 验收组成员根据实际情况,对验收结果进行讨论并形成结论。

b. 编制验收报告,并由各方代表签字确认。

2. 验收内容(1)设计文件a. 检查设计文件的完整性和合规性,包括设计图纸、设计说明、技术规范等。

b. 查验设计文件是否满足相关国家标准和规定。

(2)施工质量a. 查看主要建筑结构、防护设施、紧急疏散通道等是否符合设计要求。

b. 检查工程质量检测报告是否合格,并核对相关记录。

(3)安全设施a. 检查安全疏散通道、应急灯具、消防设施等是否完备并符合相关标准。

b. 查验安全设施的使用说明和维护方法是否清楚明确。

3. 验收依据(1)国家相关标准和规定包括《建筑设计规范》、《建筑工程质量验收标准》等相关规定和标准。

(2)相关资料和文件验收过程中应重点查看设计文件、施工记录、工程质量检测报告等相关资料和文件。

四、典型案例以某市人防工程建设为例,进行验收过程的描述。

1. 验收前准备验收时间定为某年某月某日上午9时,地点为人防工程建设所在地。

验收人员名单包括建设单位代表、设计单位代表、施工单位代表、监理单位代表及相关专家等共计七人。

人防工程预验收、竣工验收的条件和流程

人防工程预验收、竣工验收的条件和流程

人防工程预验收、竣工验收的条件和流程人防工程预验收、竣工验收的条件和流程一、竣工验收条件人防工程竣工验收,应满足以下条件:工程已按设计要求完成,能满足战时和平时的使用要求。

具体:1、安装并调试了各类设备,各类设备设施能满足战时和平时的使用要求。

2、各类人防防护设备设施通过检测,并取得检测报告。

3、工程无渗漏水,建筑观感质量佳,现场照明、卫生情况良好。

4、整改的问题解决完毕,并提交了书面整改报告。

5、人防工程平战转换预案等资料齐全。

二、验收流程竣工验收分三步进行:各单位自检、预验收、竣工验收。

1、各单位自检2、预验收应提交的材料:《人防工程竣工预验收申报单》、《人防工程质量监督整改回复报告及复查申请单》、《江苏省民防工程防护设备设施安装质量检测报告》、《苏州市吴江区平战转换预案》具体流程:建设单位收集勘察、设计、施工(土建及设备安装单位)、监理等单位的有关工程验收证明→组织成立竣工验收小组,制订验收方案→向质量监督机构递交《人防工程预验收申请单》(提前7天)→约定竣工验收时间、地点→举行验收现场会议→工程现场实地查验→验收合格后提交工程竣工验收报告。

参加人员与相关要求:预验收应由建设单位负责人组织,并邀请勘察、设计、施工(土建及设备安装单位)、监理、防护设备检测等单位相关负责人参加,并邀请区人防工程质量监督站监督验收。

验收组组长由建设单位负责人担任,副组长由施工单位项目经理和监理单位项目总监担任。

验收组成员应由勘察、设计、施工(土建及设备安装单位)、监理、防护设备检测等单位相关负责人组成。

现场验收会议:会议上各参建单位汇报自检时存在的质量问题及整改落实情况和工作中好的经验做法(总结或者心得),并宣读质量评估报告,报告应包括工程合同履约情况和在工程建设各环节执行法律、法规和工程建设强制性标准情况、施工组织情况、质量控制措施及结论。

之后验收小组对现场质量进行验收,形成验收意见。

3、竣工验收提前7天提交《人防工程竣工预验收申报单》和《人防工程质量监督整改回复报告及复查申请单》。

人防工程施工竣工验收流程

人防工程施工竣工验收流程

人防工程施工竣工验收流程一、施工竣工验收启动1. 项目资料准备在进行施工竣工验收前,必须准备齐全相关的项目资料,包括设计文件、施工图纸、监理日志、质量检查记录等。

这些资料可以作为验收的依据,对比实际施工情况和设计要求,确保人防工程的合格性。

2. 确定验收组成员确定施工竣工验收的组成员,通常包括建设单位代表、设计单位代表、监理单位代表、施工单位代表等相关人员,他们共同组成验收组,对人防工程进行全面的检查。

3. 制定验收计划验收组要根据人防工程的具体情况,制定详细的验收计划,包括验收的时间、地点、内容、要求等。

同时,要书面通知相关单位,确保验收计划得到充分的准备和配合。

二、施工竣工验收过程1. 安全检查验收组首先对人防工程的安全状况进行检查,包括防火设施、疏散通道、避难间等,确保在紧急情况下能够有效保障人民生命安全。

2. 工程质量检查验收组依据设计文件和规范要求,对人防工程的结构、材料、施工工艺、设备安装等进行全面检查,确保工程质量符合要求。

3. 完工验收验收组对人防工程的完工情况进行核实,包括主体工程、附属设施、消防设备、通风设备等的竣工情况,确保无遗漏,符合设计要求。

4. 设备运行检查验收组对人防工程中的设备进行运行检查,包括消防水泵、通风设备、事故灯等,确保设备正常运行,达到应有的效果。

5. 文明施工验收验收组对人防工程的文明施工情况进行检查,包括施工现场的秩序、环境保护、垃圾清理等,确保施工过程中的文明施工得到了落实。

6. 消防安全验收验收组对人防工程的消防设施进行检查,包括灭火器、喷淋系统、疏散通道标识等,确保消防设施的完好和有效性。

7. 验收记录填写验收组对人防工程的验收情况进行记录,包括验收结果、存在的问题、整改意见等,确保验收工作的全面和准确。

三、施工竣工验收结论1. 验收结论的形成验收组根据实际情况,对人防工程的验收情况进行评定,形成验收结论。

结论通常包括合格、基本合格、不合格等,根据实际情况给出相应的结论。

人防工程各类验收程序1

人防工程各类验收程序1

人防工程各类验收程序11. 竣工验收1.1 竣工验收的对象竣工验收是人防工程建设的一个重要步骤,其对象是已经完成的人防工程或者是其中的一部分,包括:•人防工程项目全部或部分建设•人防工程改建、扩建或者改装1.2 竣工验收的程序竣工验收的程序主要包括以下几个步骤:•准备工作:开展竣工验收前,需要进行充分的准备工作,包括验收方案的编制、验收人员的确定、会议场所的安排等。

•现场验收:验收人员按照验收方案,在现场检查验收对象的结构、功能、安全等情况,并测试各种设备设施的性能。

•材料复核:验收人员要对建设单位所提交的相关资料进行复核,确认其完整、真实、准确。

•制定验收报告:验收人员根据检查结果和资料复核情况,制定竣工验收报告。

2. 现场勘验2.1 现场勘验的对象现场勘验是在人防工程建设或改建过程中,对于施工现场或者施工完成后的项目进行检查的一种方式。

2.2 现场勘验的程序现场勘验的程序主要包括以下几个步骤:•勘验前准备:勘验对象、勘验范围、勘验时间、勘验人员等的确定。

•勘验方式:可以采用静态勘验或动态勘验,视勘验对象而定。

•勘验内容:主要涉及人防工程的结构、施工质量、安全隐患等情况。

•勘验记录:勘验人员要详细记录勘验的内容,包括现场照片、视频、勘验记录表等。

3. 交验验收3.1 交验验收的对象交验验收是在人防工程完工后,由建设单位提交给验收单位按照合同规定进行验收的过程。

其对象为完工的人防工程全部或部分。

3.2 交验验收的程序交验验收的程序主要包括以下几个步骤:•交验资料准备:建设单位需要准备齐全的交付资料,包括完工图纸、竣工验收报告、保修承诺书等。

•验收方案的制定:验收单位根据交付资料,确定验收项目、验收标准、验收时间等事项,形成验收方案。

•现场验收:验收人员到工程现场进行验收,检查交付资料的真实性和完整性,对人防工程进行全面检查。

•缺陷记录:如存在结构安全、施工质量、使用安全隐患等缺陷,验收人员应当及时记录并提出整改意见和建议。

2024年人防竣工验收验收方案(二篇)

2024年人防竣工验收验收方案(二篇)

2024年人防竣工验收验收方案一、前言人防工程的建设是保障人民生命财产安全的重要举措,为了确保人防工程的安全性和有效性,必须进行严格的竣工验收工作。

本方案旨在制定一套完整的2024年人防竣工验收验收方案,以确保人防工程的建设达到预期目标。

二、验收范围本次验收的范围主要包括人防工程的各项建设内容、质量和安全等方面。

三、验收内容1. 建设方案及设计文件的审查对人防工程的建设方案及设计文件进行全面审查,包括工程规划、布局、结构、材料等各项内容的合理性和符合性。

2. 施工过程的检查对人防工程的施工过程进行全面检查,包括施工材料的使用、施工工艺的合理性、施工现场的安全措施等。

3. 工程质量的评估对人防工程的质量进行评估,包括工程的完整性、稳定性、耐久性等。

4. 设备设施的检验对人防工程涉及的各类设备设施进行检验,包括通风、排烟、供水、供电、应急照明等设备的安装及运行情况。

5. 安全设施的验收对人防工程的安全设施进行验收,包括逃生口、疏散通道、防火门窗、灭火系统等的安装及使用情况。

6. 灭火器材的测试对人防工程内的灭火器材进行测试,确保其性能符合要求。

7. 管理措施的考核对人防工程的管理措施进行考核,包括工程管理、维护保养、紧急情况应急处理等方面。

8. 防护工程的检验对人防工程的防护工程进行检验,包括地下排水系统、防渗墙、重磁屏蔽等方面。

四、验收方法1. 专家评审邀请人防工程领域的专家组成验收专家组,对人防工程进行评审。

2. 现场勘查对人防工程进行现场勘查,对各项工程内容进行实地查看和验证。

3. 设备测试对涉及设备设施的部分进行测试,确保其正常运行。

4. 文件资料审查对人防工程的建设方案、设计文件等进行详细审查,确保其符合要求。

五、验收标准1. 人防工程的建设方案和设计文件符合国家相关标准和规范的要求。

2. 人防工程的建设过程符合工程施工的相关规定,施工过程中没有发生重大事故和质量问题。

3. 人防工程的质量符合国家相关标准和规范的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人防工程隐蔽验收程序一、底板隐蔽验收在人防工程底板钢筋绑扎完毕,施工、监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》底板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下:1、根据底板荷载主要由下向上承受土中压缩波、地基土反力,是否按反梁要求施工;2、底板上下层钢筋间距是否达到设计要求,板厚是否均匀,钢筋排距符合允许偏差范围,拉结筋是否按规范设置;3、钢筋迎水面保护层厚度、梁内钢筋间距和钢筋保护层厚度是否按规范控制;4、外墙翻边处止水钢板设置是否符合规范;5、人防门门框接地装置预埋是否符合规范要求;6、钢筋搭接长度、焊接质量和同截面接头百分率是否符合规范;7、人防门门槛钢筋有无上翻至设计标高、设置是否符合对应型号的人防门,加强筋设置是否符合规范;8、临战封堵地梁钢筋有无上翻至设计标高、预埋件设置是否符合对应型号的封堵;9、集水井、防爆地漏和水管材料等是否符合规范;10、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

二、侧墙、顶板隐蔽验收在人防工程侧墙、顶板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》墙板隐蔽前监理检查记录和顶板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下:1、监理单位需对进场预埋的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品;2、钢筋的搭接锚固长度、焊接质量、排距和拉结筋设置等是否符合规范,同截面接头百分率是否符合规范要求;3、板厚、钢筋保护层厚度设置是否符合规范要求;4、防护墙、密闭墙和一框两门处墙体厚度是否按规范控制,门框墙是否按规范加强;5、支门框模板校核。

根据《人民防空工程质量检验评定标准》(RFJ01-2002)第6.1.9条,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。

人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼;6、人防门预埋门框应固定牢固,临时支护方式是否到位;7、临战封堵角钢框是否符合规范,是否预埋;8、人防门及临战封堵处的吊钩设置是否符合规范;9、临空墙、防护密闭墙、密闭墙和临战封堵上部梁是否使用止水螺杆;10、暖通、给排水和电气管线的预埋套管制作和设置是否符合规范要求;11、人防墙上的消防、配电箱必须明装,严禁暗装。

电线密闭盒必须采用2.5mm以上钢板焊接,不得使用木头或者泡沫盒预埋;12、防爆呼唤铵钮、测压管等需一次性预埋到位的设备是否预埋;13、人防顶板的电气穿线管应采用热镀锌钢管或者钢塑复合管,严禁采用PVC管,跨越人防围护结构的电气线路应设置防爆过路盒;14、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

竣工验收申报程序和提交资料人防工程在竣工后投入使用前,在建设单位组织参建各方对进行自验自评合格的基础上,组织竣工验收,并由人防质监站派员监督验收的形式、程序和内容是否符合规范要求。

1、竣工验收申报程序1)在参建各方自验自评合格的基础上,向人防质监站书面提交验收申请及相关工程资料;2)人防质监站审查提交资料是否完整、真实、准确,并确定验收时间;3)赴现场监督实体验收。

2、竣工验收提交资料清单第一册1.人防工程竣工验收申请报告(附件1)2.人防工程战时平面图(A3白图3张,加盖竣工图章)3.建设单位:人防工程竣工验收报告4.设计单位:人防工程质量检查报告(附件2)5.施工单位:人防工程竣工验收报告(附件3)6.监理单位:人防工程质量评估报告(附件4)7.人防工程竣工验收方案(附件5)8.人防工程竣工验收备案自行验收结论(附件6)9.单位工程质量检验评定(记录)表10.人防工程基本概况综合登记表(附件7)11.人防工程设计审查意见以及修改联系单(复印件)12.人防工程质量监督方案、抽查记录、结构验收及人防工程质量监督整改回复13.杭州市人防工程监理检查工作记录表第二册1.人防工程专项验收申报表(杭州市行政服务中心人防窗口领取)2.人防工程质量检验评定(记录)表(含分项、分部、单位工程以及隐蔽工程检查验收记录的全套表格)3.人防工程战时、平时竣工平面图(蓝图)4.人防工程设计变更(联系单、修改图等)(复印件)5.人防工程防护、防化设备订购合同、订货清单及合格证(原件)6.工程定位坐标资料(复印件)7.监理会议纪要(复印件)8.混凝土施工日记(复印件)9.隐蔽工程验收记录(复印件)10.实体检测资料(复印件)11.水泥、钢材、砖出厂合格证或试验报告(复印件)12.材料构配件检验报告及合格证(复印件)13.砂浆试块、混凝土试块试验报告(复印件)材料说明:以上资料除注明外均一式一份。

1、参加人员:1)、建设单位项目负责人;2)、设计单位各专业设计人员;3)、监理单位总监、总监代表和人防专业监理工程师;4)、施工单位项目经理、技术负责人和各专业人员;5)、人防防护设备生产安装单位的技术人员;2、验收准备:1)、做好现场卫生清理工作;2)、确保现场供电,各功能房间提前打开;3)、人防专项图审意见、结构验收记录和回复;4)、各专业人防图纸理好备查;5)、手电筒、卷尺等验收工具。

三、竣工验收议程1、建设单位或监理单位主持验收会议2、施工单位进行竣工验收汇报3、监理单位进行竣工验收汇报4、参验人员赴现场实地验收5、各单位进行验收总结结构验收申报程序和提交资料人防工程在主体土建结构完成后(后浇带封闭为宜),人防区内粉刷之前,在建设单位组织参建各方主体自评自验合格的基础上,进行结构验收,并由人防质监站派员监督结构验收的形式、程序和内容是否符合规范要求。

一、结构验收申报程序和提交资料1、结构验收申报程序1)在参建各方自验自评合格的基础上,提前7天向人防质监站书面提交验收申请及相关工程资料;2)人防质监站审查提交资料是否完整准确,并确定验收时间;3)赴现场监督实体验收。

2、结构验收提交资料清单1)由建设单位提交结构验收申请表;2)由监理单位提交《人防工程主体结构验收前监理人员检查记录》;3)施工单位准备人防工程结构验收汇报材料;4)监理单位准备人防工程结构验收评估报告;5)分项分部工程质量检验评定表;6)交底记录及监理会议纪要;7)隐蔽验收记录(复印件)。

二、结构验收参加人员和现场准备工作1、参加人员:1)、建设单位项目负责人;2)、设计单位结构设计师;3)、监理单位总监、总监代表和人防专业监理工程师;4)、施工单位项目经理、技术负责人和各专业人员;5)、人防防护设备生产安装单位的技术人员。

2、验收准备:1)、做好现场卫生清理工作(人防口部应无垃圾、积水);2)、做好现场安全围护工作;3)、做好现场临时照明;4)、各专业人防图纸理好备查;5)、手电筒、安全帽等验收工具。

三、结构验收议程1、总监理工程师主持验收会议;2、施工单位进行结构验收汇报;3、监理单位进行结构验收汇报;4、参验人员赴现场实地验收;5、各单位进行验收总结。

质监交底在人防工程桩基施工完,土方阶段(单建式人防工程应控制在开工前),由建设单位提前一周联系人防质监组长并组织人防质监交底。

一、参加质监交底的人员以下单位和人员应参加人防质监交底会议:1、建设单位工程部管理和技术人员;2、设计单位建筑、结构等各专业设计人员;3、监理单位总监、人防专业监理工程师和其他专业监理人员;4、施工单位项目经理、技术负责、资料员和其他技术人员;5、人防设备厂技术人员。

二、质监交底的资料准备在交底会议召开前,应将以下资料准备好备查:1、各专业人防施工图纸;2、施工图人防专项审查意见和设计修改联系单;3、施工许可证;4、监理单位资质证书、总监和人防专业监理工程师资质证书;5、施工单位资质证书、项目经理资质证书;6、监理单位监理规划和实施细则(人防专篇)。

三、质监交底会议议程1、建设单位主持会议;2、监理单位主要负责人对项目人防概况和现场施工进行介绍;3、设计单位对人防施工图纸进行交底;4、人防设备厂对设备安装问题和施工配合问题进行讲解;5、人防质监站对各单位资质和交底内容进行监督检查;6、人防质监站讲解质监程序和验收注意事项;人防工程质量监督受理流程一、人防工程质量监督受理流程1、建设单位到杭州市行政服务中心“人防窗口”领取或在杭州市人防网和杭州市行政服务中心网下载《杭州市人防工程质量监督申请表》;2、建设单位办理完“人民防空工程建设设计许可”后,办理“结合民用建筑易地修建防空地下室许可”前,提交《杭州市人防工程质量监督申请表》和申请表上要求的相关资料到“人防窗口”。

“人防窗口”确认资料完整后开具“项目受理单”;3、杭州市人防工程质量监督站对符合要求的项目,在五个工作日内办理人防工程质量监督注册手续并出具《人防工程质量监督书》和《监督方案》;4、建设单位在“人防窗口”领取《人防工程质量监督书》和《监督方案》,并在办理“结合民用建筑易地修建防空地下室许可”时,出示该项目的《人防工程质量监督书》。

二、人防工程质量监督申报材料1、建设工程规划许可证(全套复印件);2、人防工程设计审查意见以及修改联系单(复印件);3、地上一层及以下的全套施工图纸(根据人防图审意见修改后的图纸)和地质勘察资料(复印件);4、施工合同和监理合同,提供监理单位的人防监理资质证书(复印件)。
