室外台阶施工方案

室外台阶施工方案室外台阶施工方案一、施工原理室外台阶施工是指在室外环境下,通过使用适当的材料和工艺,在建筑物或者户外场地设置有均匀高度的台阶,提供人们上下交通的便利。

二、施工准备1. 清理工地:清除施工区域内的杂物、灰尘、草坪等,确保施工区域干净整洁。

2. 准备材料:包括水泥、砂子、砖块或者石材等建筑材料,以及施工所需的工具,如水平仪、批刀、扫把等。

3. 测量规划:根据场地的实际情况,通过测量和规划确定台阶的宽度和高度,确保合理布局。

三、施工步骤1. 打地基:在施工区域划定好位置后,使用锹等工具开挖地基,地基的深度根据设计要求确定,一般应保证地基下有一定的排水能力。

2. 填充和夯实:将挖掘的地坑填充水泥和砂子的混合料,并且使用夯实机夯实,确保地基的坚固和平整。

3. 铺设台阶:根据设计要求,选取砖块或者石材等建筑材料,将砖块或者石材依次铺设在地基上,注意保持水平。

4. 粘贴或嵌入踢脚线:根据需要,可以选取合适的材料进行粘贴或者嵌入建立踢脚线,以增加台阶的美观度和安全性。

5. 地面处理:用水泥和砂子的混合料将台阶与周围地面进行连接,以确保台阶与地面的平稳过渡。

6. 收尾工作:清理施工现场,清扫干净杂物和尘土,保持施工区域整洁。

四、注意事项1. 安全施工:在施工过程中要注意人员的安全,佩戴好安全帽和手套等安全装备,严禁乱扔杂物和爆破等危险行为。

2. 材料选择:选材要符合实际需要并且品质好,能够适应户外环境的温度变化和风吹雨淋等自然条件。

3. 施工图纸:根据施工图纸的要求,按照一定的比例和尺寸进行施工,确保台阶的均匀和稳定。

4. 精细施工:施工过程中要仔细操作,保持台阶的整洁和美观,确保每一道台阶的高度和宽度一致。

以上是室外台阶施工方案,通过合理的施工准备、施工步骤和注意事项,可以确保台阶的安全、稳定和美观。

同时,施工人员应该具备一定的专业知识和技能,以确保施工的质量和效果。

室外坡道台阶工程施工方案

室外坡道台阶工程施工方案

一、工程概况1. 工程名称:某小区室外坡道台阶工程2. 工程地点:某小区3. 工程规模:本工程包括室外坡道和台阶两部分,总面积约为300平方米。

4. 工程内容:室外坡道、台阶的铺设、排水设施安装等。

二、施工依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《室外台阶设计规范》(GB50096-2011)3. 《室外排水设计规范》(GB50014-2011)4. 《建筑材料标准》(GB/T 5101-2017)5. 《建筑安全规范》(GB 50345-2010)三、施工组织1. 施工单位:某建筑工程有限公司2. 施工队伍:专业施工队伍,具备相关资质和经验3. 施工现场管理人员:具备相关专业知识和现场管理能力四、施工工艺1. 材料准备:根据设计要求,准备相应的砖、石、水泥、砂、钢筋等材料,并确保质量符合规范要求。

2. 施工准备:平整场地,设置排水沟,搭建临时设施。

3. 施工步骤:(1)放线:根据设计图纸,进行现场放线,确保坡道和台阶的尺寸准确。

(2)基础处理:清除地基上的杂物,对地基进行夯实,确保地基坚实。

(3)铺设基层:铺设砂石基层,厚度为100mm,进行压实。

(4)铺设垫层:铺设水泥砂浆垫层,厚度为50mm,进行压实。

(5)铺设砖石:按照设计要求,铺设砖石,确保砖石平整、牢固。

(6)排水设施安装:安装排水沟、检查井等排水设施,确保排水畅通。

(7)台阶施工:按照设计要求,施工台阶,确保台阶坡度合理、尺寸准确。

(8)检查验收:对施工质量进行检查验收,确保工程质量符合规范要求。

五、施工安全措施1. 施工现场设立安全警示标志,确保施工人员安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工现场设置安全通道,确保人员通行安全。

4. 施工过程中,加强对施工人员的安全教育,提高安全意识。

六、施工进度计划1. 施工准备阶段:10天2. 施工阶段:20天3. 验收阶段:5天4. 总工期:35天七、质量保证措施1. 严格按照设计图纸和施工规范进行施工。

室外台阶踏步施工方案

室外台阶踏步施工方案

室外台阶踏步施工方案一、方案背景:室外台阶是连接建筑物与地面之间的重要部分,直接影响人们进入建筑物的体验和安全。

因此,在室外台阶的踏步施工中,需要考虑多方面的因素,包括材料选择、施工工艺、安装方式等。

本方案旨在通过合理的施工方案,确保室外台阶的安全性、舒适性和美观性。

二、施工材料选择:1.台阶骨架材料:根据需要承受的荷载和环境要求,选用混凝土或钢结构作为台阶的骨架材料。

混凝土骨架应符合国家相关标准,钢结构应选用防腐蚀性能好的材料。

2.台阶踏步材料:推荐采用耐磨、防滑、耐候性好的材料,如花岗岩、大理石、防滑砖等。

必要时,可以增设防滑条或防滑垫,以增加行人的安全性。

3.台阶护栏材料:选用耐久性好、抗腐蚀的材料,如铝合金、不锈钢等。

护栏设计应符合相关安全标准,高度应根据安全要求确定。

三、施工工艺:1.骨架施工:首先,对于混凝土骨架,根据设计要求进行开挖和土方清理工作,保证骨架的稳固性和可靠性。

对于钢结构骨架,应进行防腐蚀处理,并按照设计要求进行焊接或螺栓连接。

2.踏步安装:在骨架完成后,将选用的踏步材料固定在骨架上。

对于花岗岩或大理石等材料,可以使用适当的胶粘剂进行固定,或者采用金属扣板与骨架连接。

防滑砖的固定可使用专用胶粘剂或水泥砂浆。

3.护栏安装:根据设计要求,在台阶两侧安装护栏。

护栏连接方式可以选择焊接、螺栓连接或插接等方式,确保护栏的牢固性和稳定性。

护栏顶部可以加装适当的扶手,以增加使用者的安全感。

四、安全考虑:1.施工期间,应设置明显的安全标识,确保施工区域的人员和行人注意安全。

2.施工现场应保持整洁,清理施工垃圾和杂物,确保台阶踏步的安装质量。

3.在踏步材料选择上,优先考虑防滑性能好的材料,并增加防滑条或防滑垫,以避免行人滑倒。

4.护栏的高度和间距应符合相关安全标准,确保人员安全隔离。

5.所选用的材料应考虑抗腐蚀性能,以适应不同气候环境的需求。

6.施工完毕后,进行完善的验收工作,确保台阶的安全性和质量。

室外台阶挡墙施工程序(3篇)

室外台阶挡墙施工程序(3篇)

第1篇一、施工准备1. 设计图纸:仔细阅读设计图纸,了解台阶挡墙的尺寸、结构形式、材料要求等。

2. 材料准备:根据设计要求,准备所需材料,如砖、水泥、砂、石子、钢筋等。

3. 工具准备:准备施工所需的工具,如砖刀、线锤、水平尺、水准仪、搅拌机、铁锹、镐头等。

4. 人员组织:确定施工队伍,进行技术交底,明确施工工艺和注意事项。

二、施工工序1. 测量和放线:根据设计图纸,确定台阶挡墙的位置、尺寸和标高,进行放线。

放线时,要确保线条准确、清晰。

2. 开挖基础:根据放线结果,开挖台阶挡墙的基础。

基础深度应满足设计要求,确保挡墙的稳定性。

3. 钢筋加工:根据设计图纸,加工所需钢筋,确保钢筋规格、尺寸、形状符合要求。

4. 钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、搭接长度、焊接质量等符合规范。

5. 模板安装:根据设计图纸,安装模板,确保模板位置准确、稳固,防止变形。

6. 混凝土浇筑:在模板安装完成后,进行混凝土浇筑。

浇筑过程中,要注意混凝土的坍落度、振捣密实度等。

7. 混凝土养护:混凝土浇筑完成后,进行养护。

养护期间,要注意保湿、保温,防止混凝土出现裂缝。

8. 拆除模板:混凝土养护达到一定强度后,拆除模板,清理模板上的杂物。

9. 砌筑挡墙:根据设计图纸,进行挡墙的砌筑。

砌筑过程中,要注意砖缝饱满、垂直度、水平度等。

10. 防水处理:在挡墙砌筑完成后,进行防水处理。

防水材料的选择和施工应符合规范要求。

11. 台阶施工:根据设计图纸,进行台阶的施工。

台阶施工包括基础、侧墙、踏步等部分。

12. 台阶防水:在台阶施工完成后,进行台阶防水处理。

13. 施工验收:完成室外台阶挡墙施工后,进行验收。

验收合格后方可投入使用。

三、施工注意事项1. 施工过程中,要严格按照设计图纸和规范要求进行施工。

2. 施工过程中,要注意施工安全,防止发生意外事故。

3. 施工过程中,要确保施工质量,避免出现质量问题。

4. 施工过程中,要注重环境保护,减少施工对周围环境的影响。

室外台阶施工工艺

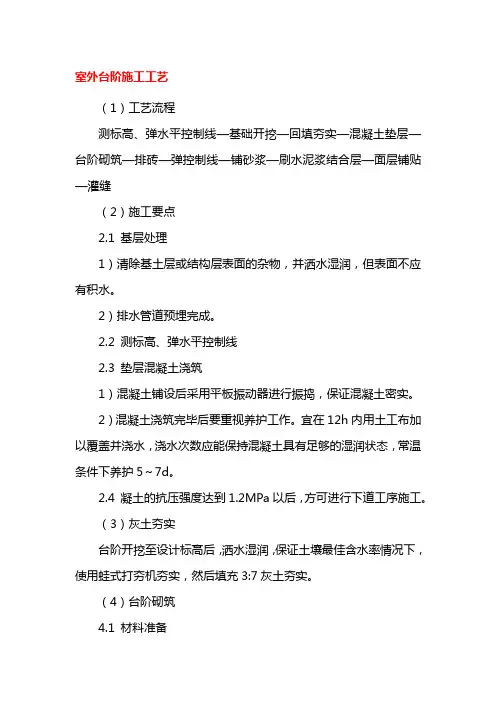

室外台阶施工工艺

室外台阶施工工艺(1)工艺流程测标高、弹水平控制线—基础开挖—回填夯实—混凝土垫层—台阶砌筑—排砖—弹控制线—铺砂浆—刷水泥浆结合层—面层铺贴—灌缝(2)施工要点2.1 基层处理1)清除基土层或结构层表面的杂物,并洒水湿润,但表面不应有积水。

2)排水管道预埋完成。

2.2 测标高、弹水平控制线2.3 垫层混凝土浇筑1)混凝土铺设后采用平板振动器进行振捣,保证混凝土密实。

2)混凝土浇筑完毕后要重视养护工作。

宜在12h内用土工布加以覆盖并浇水,浇水次数应能保持混凝土具有足够的湿润状态,常温条件下养护5~7d。

2.4 凝土的抗压强度达到1.2MPa以后,方可进行下道工序施工。

(3)灰土夯实台阶开挖至设计标高后,洒水湿润,保证土壤最佳含水率情况下,使用蛙式打夯机夯实,然后填充3:7灰土夯实。

(4)台阶砌筑4.1 材料准备砌筑用各种材料要根据网络计划编制需求计划,保证砖、砌块、水泥、砂及时供应。

砖、砌块、水泥应有出厂合格证及复试报告单,满足设计要求。

4.2 工艺流程放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砂筑镶砖→竖缝灌砂浆→勒缝砌筑前应做好砂浆配合比的技术交底及配料的计量准备砌筑前,应弹好建筑物的墙体中心线和控制边线,经检查无误后,方可施工。

砌筑用砖应在砌筑前一天浇水湿润,一般以浸入砖四周1.5厘米,面干饱和为宜,雨季不得使用含水率达到饱和状态的砖砌筑,冬季可适当调整砂浆稠度。

确定皮数杆位置,并进行抄平检查,第一次灰缝厚度超过20毫米时,应用细石砼找平。

砌体施工时,同时密切与安装工程配合与协作,注意埋件,安装孔、槽、洞、予埋处理。

(5)台阶面排砖、弹控制线1)施工前绘制排砖图,保证铺贴规则、美观。

2)为了检查和控制花岗石板块的位置,在平台内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内外面层标高要一致。

3)铺砂浆根据水平线确定地面找平层厚度,拉十字控制线,铺水泥砂浆。

室外台阶施工方案道客巴巴(3篇)

室外台阶施工方案道客巴巴(3篇)

第1篇一、工程概况本工程位于某住宅小区内,室外台阶设计为连接小区主入口与地面之间的过渡结构,旨在提升小区整体美观度和实用性。

台阶采用石材铺设,分为入口台阶和休闲台阶两部分。

入口台阶宽度为1.2米,长度为10米;休闲台阶宽度为1.0米,长度为15米。

台阶高度为0.3米,坡度为1:2。

二、施工准备1. 人员准备- 施工队伍:组织专业施工队伍,包括施工队长、技术员、施工员、石材工、电工、焊工等。

- 人员培训:对施工人员进行专业技能培训和安全教育。

2. 材料准备- 石材:选择质地坚硬、色泽均匀的石材,尺寸应符合设计要求。

- 钢筋:选用符合国家标准的钢筋,用于加固台阶。

- 水泥、砂石:选用合格的水泥和砂石,用于砂浆的配制。

- 其他材料:包括模板、钢筋网片、焊接材料、安全防护用品等。

3. 设备准备- 施工机械:包括切割机、电焊机、搅拌机、运输车辆等。

- 测量工具:水准仪、经纬仪、卷尺等。

4. 技术准备- 仔细阅读施工图纸,了解设计要求。

- 制定详细的施工方案,包括施工流程、质量标准、安全措施等。

三、施工工艺1. 测量放线- 根据设计图纸,使用经纬仪和水准仪进行测量放线,确定台阶的位置、尺寸和坡度。

- 标记出台阶的起点、终点和转折点。

2. 基础处理- 清除施工区域内的杂草、杂物和松软土层。

- 使用挖掘机进行基础开挖,深度应满足设计要求。

- 基底平整后,铺设一层厚度为10厘米的碎石垫层,并进行压实。

3. 钢筋绑扎- 按照设计图纸,绑扎钢筋,确保钢筋间距和位置准确。

- 钢筋应采用双面焊接,焊接质量应符合规范要求。

4. 模板安装- 根据台阶形状和尺寸,制作相应的模板。

- 模板安装牢固,确保模板的垂直度和水平度。

5. 砂浆配制与浇筑- 配制砂浆,确保砂浆的强度和稠度符合设计要求。

- 使用搅拌机将砂浆搅拌均匀后,进行浇筑。

- 浇筑过程中,注意砂浆的密实度,防止出现蜂窝、麻面等质量问题。

6. 石材铺设- 根据设计图纸,将石材切割成所需尺寸。

坡地室外台阶施工方案及措施

坡地室外台阶施工方案及措施

坡地室外台阶施工方案及措施随着城市化的进程,越来越多的建筑物出现在坡地上,因此坡地室外台阶的施工变得尤为重要。

坡地室外台阶的施工方案及措施直接关系到台阶的安全性和使用寿命,因此需要精心设计和施工。

本文将从坡地室外台阶的施工方案和施工措施两个方面进行详细介绍。

一、坡地室外台阶施工方案。

1. 地形勘测,在进行坡地室外台阶的施工前,首先需要对地形进行勘测,了解坡度、土质、水土流动情况等相关信息,以便后续的设计和施工。

2. 设计方案,根据地形勘测结果,结合实际需求和使用情况,进行台阶的设计方案确定,包括台阶的尺寸、坡度、材料选择等。

3. 材料选择,在坡地室外台阶的施工中,材料的选择尤为重要。

一般情况下,混凝土、砖石、木材等都可以作为台阶的材料,需要根据实际情况进行选择。

4. 施工工艺,根据设计方案确定施工工艺,包括基础处理、台阶铺设、固定和美化等环节。

5. 安全考虑,在设计和施工过程中,需要充分考虑台阶的安全性,包括防滑措施、承重能力等。

二、坡地室外台阶施工措施。

1. 地基处理,在坡地室外台阶的施工中,地基处理是至关重要的一环。

需要根据地形勘测结果,对地基进行处理,确保台阶的稳固性和安全性。

2. 施工工艺,在进行台阶的铺设时,需要严格按照设计方案和施工工艺进行,确保每个环节都符合要求。

3. 安全防护,在施工过程中,需要设置好安全防护措施,确保施工人员的安全,同时也可以避免施工过程中的意外伤害。

4. 质量监控,在施工过程中,需要进行质量监控,确保台阶的质量符合要求,达到设计标准。

5. 环境保护,在施工过程中,需要注重环境保护,避免对周围环境造成污染或破坏。

通过以上方案和措施的实施,可以确保坡地室外台阶的施工质量和安全性。

同时,也可以提高台阶的使用寿命,减少后期的维护和修缮成本。

希望本文对坡地室外台阶的施工有所帮助,也希望大家在进行相关施工时能够严格按照相关要求进行操作,确保施工质量和安全。

室外大台阶施工方案

室外大台阶施工方案

室外大台阶施工方案一、工程概况本大台阶施工工程位于城市中心广场的入口处,作为进入广场的主要通道,是一项具有重要意义的景观工程。

大台阶的设计总宽度为10米,总长度为30米,高度为1米,需要完成石材的施工和固定,同时还需要考虑非常规天气的影响以及安全问题。

二、施工材料1.石材:为了确保大台阶的稳定性和安全性,我们将采用优质的人造石砖作为大台阶的主要施工材料。

这种人造石砖具有较高的耐磨性和抗滑性,且易于清洁和维护。

2.胶粘剂:为了确保石材在施工过程中的牢固固定,我们将使用高强度的胶粘剂。

胶粘剂应具有耐水、耐候和抗紫外线能力,以确保大台阶能够长时间保持稳定和耐用。

三、施工步骤1.进行基础工程:在大台阶的施工区域进行清理和平整,确保基地平整无障碍,没有石头和杂物。

然后用水泥浇筑基础,同时埋设电缆管和排水管道。

2.安装人造石砖:以基础为基准,使用胶粘剂将石材逐个固定在基础上。

施工人员应确保每块石材之间的间距均匀,并且与相邻的石材之间无空隙。

3.进行石材固定:施工人员在安装好的石材上进行固定,采用专用的安全螺丝将其固定在基础上。

这样可以增加大台阶的稳定性和耐用性,确保人们踏上大台阶时的安全。

4.进行表面处理:施工完成后,需要对大台阶表面进行处理,以提高其美观性和抗污性。

我们将使用专业的表面清洁剂和防污剂进行处理,确保大台阶能够长时间保持清洁,减少养护工作。

四、安全措施1.施工期间,施工人员必须戴好安全帽和防滑鞋,确保施工过程中的安全。

同时,禁止未经许可的工人进入施工区域。

2.施工现场必须设立警示标志,并设置安全隔离带,确保行人和车辆不会误入施工区域。

3.进行大台阶安装和固定时,施工人员应注意操作规范,确保石材固定牢固。

4.在安装完成后,施工人员需要进行彻底的清洁和检查,确保大台阶的质量和安全性。

五、非常规天气的处理在遇到恶劣天气(如暴风雨、大雪等)时,施工人员应立即停止工作,并采取相应的保护措施,以防止石材被破坏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

六、室外台阶施工
6.1、施工安排
6.1.1资源配置计划
1)劳动力配置计划
2)施工机具配置计划
6.2 施工方法及工艺
6.2.1 工艺流程
测标高、弹水平控制线—基础开挖—回填夯实—混凝土垫层—台阶砌筑—排砖—弹控制线—铺砂浆—刷水泥浆结合层—面层铺贴—灌缝
6.2.2 施工要点
6.2.2.1 基层处理
1)清除基土层或结构层表面的杂物,并洒水湿润,但表面不应有积水。

2)排水管道预埋完成。

6.2.2.2 测标高、弹水平控制线
6.2.2.3 垫层混凝土浇筑
1)混凝土铺设后采用平板振动器进行振捣,保证混凝土密实。

2)混凝土浇筑完毕后要重视养护工作。

宜在12h内用土工布加以覆盖并浇水,浇水次数应能保持混凝土具有足够的湿润状态,常温条件下养护5~7d。

7.2.2.4 凝土的抗压强度达到1.2MPa以后,方可进行下道工序施工。

7.2.3 灰土夯实
台阶开挖至设计标高后,洒水湿润,保证土壤最佳含水率情况下,使用蛙式打夯机夯实,然后填充3:7灰土夯实。

6.2.4 台阶砌筑
6.2.4.1 材料准备
砌筑用各种材料要根据网络计划编制需求计划,保证砖、砌块、水泥、砂及时供应。

砖、砌块、水泥应有出厂合格证及复试报告单,满足设计要求。

6.2.4.2 工艺流程
放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砂筑镶砖→竖缝灌砂浆→勒缝
砌筑前应做好砂浆配合比的技术交底及配料的计量准备
砌筑前,应弹好建筑物的墙体中心线和控制边线,经检查无误后,方可施工。

砌筑用砖应在砌筑前一天浇水湿润,一般以浸入砖四周1.5厘米,面干饱和为宜,雨季不得使用含水率达到饱和状态的砖砌筑,冬季可适当调整砂浆稠度。

确定皮数杆位置,并进行抄平检查,第一次灰缝厚度超过20毫米时,应用细石砼找平。

砌体施工时,同时密切与安装工程配合与协作,注意埋件,安装孔、槽、洞、予埋处理。

6.2.5 台阶面排砖、弹控制线
1)施工前绘制排砖图,保证铺贴规则、美观。

2)为了检查和控制花岗石板块的位置,在平台内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内外面层标高要一致。

3)铺砂浆
根据水平线确定地面找平层厚度,拉十字控制线,铺水泥砂浆。

砂浆从门
口向外摊铺,铺好后用大杠刮平,再用抹子排实找平。

找平层厚度宜高出石材底面标高3~4mm。

6.2.6 铺砌石材面砖
1)板块应先用水浸湿,待擦干或表面晾干后方可铺设。

2)根据十字控制线,纵横各铺一行,做为大面积铺砌标筋用。

依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于lmm),在十字控制线交点开始铺砌。

先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。

6.2.7 灌缝、擦缝:在板块铺砌后l~2昼夜进行灌浆擦缝。

根据花岗石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1∶1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮极把流出的水泥浆刮向缝隙内,至基本灌满为止。

灌浆l~2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,然后面层加以覆盖。

6.3 质量标准
1、水泥混凝土垫层、找平层粗骨料最大粒径不大于垫层厚度的2/3。

2、垫层、找平层与下一层结合应牢固,无空鼓。

3、垫层、找平层表面应密实,不应有起砂、蜂窝和裂缝缺陷。

4、板块绝热材料采用无缝铺贴法铺贴,表面平整。

5、大理石、花岗岩面层所用板块产品应符合设计要求和国家现行有关标准的规定,室外台阶、坡道所用石材必须六面防护。

6、面层与下一层应结合牢固,无空鼓。

6.4 施工现场安全生产管理制度
6.4.1 安全保证措施
1)在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具
是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。

2)装卸石板块时,要轻拿轻放,防止挤手(夹手)或砸脚。

3)使用手提电动切割机时,要经试运转合格,并装漏电掉闸开关及可靠接地装置,操作者必须要配带防护眼镜及绝缘胶手套。

4)按三级配电、二级保护进行设置;各类配电箱、开关箱的内部设置必须符合有关规定,开关电器应标明用途。

所有配电箱应外观完整、牢固、防雨、箱内无杂物;箱体应涂有安全色标、统一编号;箱壳、机电设备接地应良好;停止使用时切断电源,箱门上锁。

5)工具应符合有关规定,电源线、插头、插座应完好,电源线不得任意接长,工具的外绝缘完好无损,维护和保管由专人负责。

6)施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动,需拆动应经施工负责人同意,并由专业人员加固后拆动。

7)对安全帽、安全网、安全带要定期检查,不符合要求的禁使用。

6.5 环境管理
1)水泥集中堆放,用完水泥的包装袋集中收集,集中处理。

2)施工垃圾分类处理,尽量回收利用。

3)现场拌制砂浆时,应采取措施防止水泥、砂子扬尘污染环境。

4)材料按计划进场,尽量作到随到随用,避免材料长时间的在现场积压。

材料运到现场后要堆放整齐、规矩。

5)落地灰及时清理干净。
