爆破安全警戒方案(附图)

合集下载

爆破警戒方案和实施方案

爆破警戒方案和实施方案

常山县XXXXXXX石灰石采石矿爆破警戒方案何凌赢为确保爆破安全,保证爆破工作的顺利进行,促进矿山安全生产。

根据国家有关法律、法规。

本矿对爆破作业作如下警戒方案:一、建立健全管理体系,统一指挥,统一协调。

爆破现场作业总指挥何XX,副总指挥杨XX,技术负责江XX、江XX、林XX,现场工作总协调胡XX。

二、牢固树立“安全第一,预防为主”的思想,加强对从业人员的技术、安全知识、教育培训,教育培训主要内容有《中华人民共和国矿山安全法》、《浙江省民爆物品管理实施细则》、《爆破安全规程》、露天开采爆破等方面的知识及公司安全生产管理制度,全面提高从业人员的安全素质,反“三违”,严格劳动防护用品的穿戴。

三、起爆网络联接好后,进行清场工作,布置安全警戒,各警戒点设置见附图,责任人安排如下:1#警戒点:郑XX2#警戒点:许XX3#警戒点:陈XX4#警戒点:李XX起爆点设置在爆区的背面,电起爆时,起爆点距爆心不小于200米,火雷管起爆时导火线长度不小于1.2米,起爆以林XX为主,江XX、江XX为助手。

四、指挥台、起爆点、各警戒点配置移动话机,警戒人员均手持小红旗、口哨且警戒点之间要能相互通视,警戒信号由指挥台发出。

起爆前五分钟,由爆破警报器鸣声警戒,起爆前30秒进入倒计时,前10秒由总指挥发出起爆命令,口令为:“10、9、8、7、6、5、4、3、2、1起爆。

”五、起爆五分钟后,由爆破警报器鸣声消警,然后由安全人员进入爆破现场,详细检查,确认安全后,通报指挥台由爆破警报器发出安全信号,作业人员方能进入作业现场。

如遇盲炮、瞎炮,必须严格按《爆破安全作业规程》中的规定进行处理。

六、大雾天、黄昏、夜晚禁止进行爆破作业,如在装药过程中遇雷雨突然来临要迅速撤离所有人员到安全地点并设警戒。

七、加强爆破器材安全管理,实行专人管理,严格执行领退制度,严禁乱存乱放。

具体负责人为李火根。

八、起爆时间:上午11:30——12:30 下午16:30——17:30九、预计爆破时间:年月日。

爆破工作面撤人、设岗警戒制度

爆破工作面撤人、设岗警戒制度

爆破工作面撤人、设岗警戒制度一、目的为了确保采掘工作面爆破作业的安全,防止因爆破作业引发的事故,保护作业人员的人身安全,特制定本制度。

二、适用范围本制度适用于我矿所有采煤工作面、掘进工作面及其他可能进行爆破作业的场所。

三、撤人距离1. 采煤工作面撤人距离不得小于30m。

2. 掘进工作面撤人距离(直巷),煤巷不小于75m;半煤岩及岩巷不小于100m,并有掩体;拐弯巷道不小于50m,拐弯后不小于10m。

3. 当需贯通的两个掘进工作面相距20m时,只准一个工作面向前掘进,另一个工作面必须保持正常通风,每次放炮两个工作面都必须撤人、把口和警戒,并认真检查瓦斯,其中一个工作面瓦斯浓度达到或超过0.8%均不准放炮。

4. 间距小于20m的平行巷道,其中一条巷道放炮时,两个工作面的人员都必须撤到安全地点。

四、设岗警戒1. 放炮前,班、组长必须亲自布置责任心强的人,在警戒线和可能进入放炮地点的所有通道(路)上担任警戒工作。

警戒人员在有掩护的安全地点进行警戒。

2. 警戒线应设置在爆破地点的安全距离之外,具体距离根据爆破作业的规模和环境条件确定,但必须大于撤人距离。

3. 警戒人员应配备必要的通讯工具,以便在发现异常情况时及时通知其他人员。

4. 警戒人员应坚守岗位,严禁擅自离开警戒岗位。

5. 放炮时,警戒人员应密切关注警戒区域内的动态,发现有人闯入警戒区域,应立即采取措施制止,并报告班、组长。

五、安全措施1. 指定专人在场检查和监督,确保撤人和设岗警戒工作落实到位。

2. 工作地点前后两端各20米的井巷范围内应用不燃性材料支护,并应有供水管路,有专人负责喷水,并配备两个灭火器。

3. 在井口房、井筒和倾斜巷道内进行施焊时,必须在工作地点下方用不燃性材料或设施接收火星。

4. 工作地点的风流中,瓦斯浓度不得超过0.4%,只有在检查作业地点附近20米范围内巷道顶部、支护背板后、锚杆锚索孔口处、煤仓内、矸仓内等地点无瓦斯积存时,方可作业。

隧道爆破安全警戒

隧道爆破安全警戒

隧道爆破安全警戒
1、安全警戒范围
根据隧道周边环境条件及采取的有关安全措施,依据《爆破安全规程》(GB6722-2003)规定,爆破安全警戒对于人员的安全距离:浅孔爆破按半径300m 范围施放;中深孔爆破按半径200m范围施放。

2、安全警戒措施
1)爆破作业必须严格执行《爆破安全规程》(GB6722-2003)有关规定。

2)火供器材进入施工现场,立即按半径30m半径范围警戒,无关人员撤离至警戒线以外。

3)爆破施工前,应在通向爆破区的各主要通道口、附近人员较集中的地点张贴爆破通告。

爆破通告内容包括:爆破地点、爆破时间、爆破次数、警戒范围、警戒标志、各种信号和意义以及发出信号的方式、时间、安全措施、安全注意事项等。

4)在爆破作业地段,设置明显的警戒范围标志,并安排警戒人员在临时交通道口和人形通道口、居民住地等设置防护屏障。

5)各施工组密切配合,共同做好爆破前的安全疏散及清场工作,确保爆破前5分钟所有人员、设备撤至安全地段避炮。

6)警戒人员必须在爆破前30分钟由内向外清场,爆破前15分钟到达各自的指定岗哨,直到发出解除爆破警戒信号后,方准离开警戒岗位。

爆破警戒方案

爆破警戒方案

渠江广安(四九滩-丹溪口)航运建设工程船闸改扩建工程爆破安全警戒方案编制人:审核人:审批人:中国葛洲坝集团股份有限公司渠江广安(四九滩~丹溪口)航运建设工程船闸改扩建工程2013年08月目录一、工程概况..................................................................... 错误!未定义书签。

1.1 工程简介 ............................................................ 错误!未定义书签。

1.2 爆区周围环境.................................................... 错误!未定义书签。

二、安全防护及警戒方案................................................. 错误!未定义书签。

2.1 爆破振动安全距离计算.................................... 错误!未定义书签。

2.2 爆破飞石的控制................................................ 错误!未定义书签。

2.3 爆破安全警戒.................................................... 错误!未定义书签。

2.3.1 警戒范围 ................................................. 错误!未定义书签。

2.3.2 警戒人员 ................................................. 错误!未定义书签。

2.3.3 警戒信号 ................................................. 错误!未定义书签。

安全警戒方案

安全警戒方案

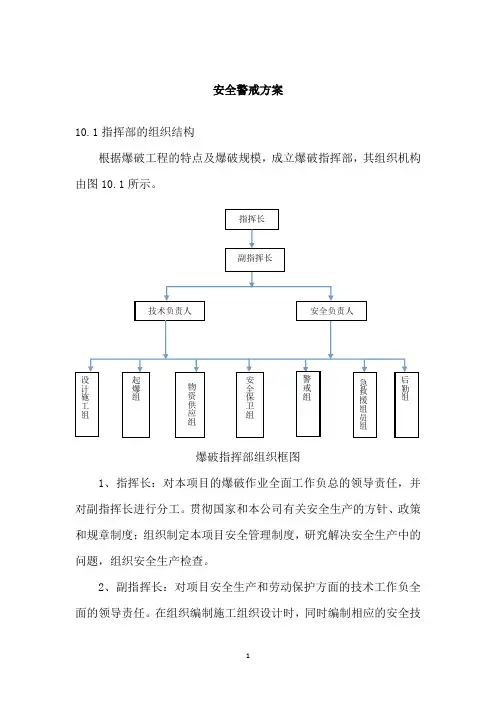

安全警戒方案10.1指挥部的组织结构根据爆破工程的特点及爆破规模,成立爆破指挥部,其组织机构由图10.1所示。

爆破指挥部组织框图1、指挥长:对本项目的爆破作业全面工作负总的领导责任,并对副指挥长进行分工。

贯彻国家和本公司有关安全生产的方针、政策和规章制度;组织制定本项目安全管理制度,研究解决安全生产中的问题,组织安全生产检查。

2、副指挥长:对项目安全生产和劳动保护方面的技术工作负全面的领导责任。

在组织编制施工组织设计时,同时编制相应的安全技术措施;认真解决施工生产中安全技术问题,对职工进行安全技术教育。

3、技术负责人:对项目施工技术工作负全面的责任,协助副指挥长的技术工作。

在负责组织编制施工组织设计时,认真解决施工生产中安全技术问题,对职工进行安全技术交底。

4、安全负责人:对本项目的现场安全生产工作负责。

在施工时认真执行安全生产的规章制度和上级的有关规定;不违章作业,不得强令工人冒险作业。

发现违章作业现象坚决制止;在施工中认真实施安全生产制度并根据现场情况制定实施细则,经常检查施工现场,及时消除事故隐患,经常对职工进行安全技术、安全纪律教育;发生事故要及时上报,认真分析事故原因,并提出改进措施并加以落实。

10.2爆破指挥部人员组成与职责根据爆破工程的特点及爆破规模,成立爆破指挥小组,设指挥长1人,其人员组成如下表。

爆破指挥部人员组成1、指挥长:对本项目的爆破作业全面工作负总的领导责任,并对各个施工小组职责进行分工。

贯彻国家和本公司有关安全生产的方针、政策和规章制度;组织制定本项目安全管理制度,研究解决安全生产中的问题,组织安全生产检查。

2、技术负责人:对项目施工技术工作负全面的责任,协助副指挥长的技术工作。

在负责组织编制施工组织设计时,认真解决施工生产中安全技术问题,对职工进行安全技术交底。

3、安全负责人:对本项目的现场安全生产工作负责。

在施工时认真执行安全生产的规章制度和上级的有关规定;不违章作业,不得强令工人冒险作业。

警戒方案

警戒方案

爆破安全警戒方案一、工程概况本工程为蒙自矿冶有限责任公司6万吨/a铅冶炼技改扩建项目土石方工程,位于蒙自县芷村镇矿冶工业园区;工程内容为对地块进行平整施工,包括土石方爆破,土石方运输以及对需要回填的部分进行松填。

二、组织机构1、成立爆破指挥部因本工程采用规模较大的中深孔爆破技术,使用炸药量较大,为确保爆破工作的安全、有序的实施,顺利完成该爆破工程,特成立爆破指挥部。

总指挥:苏宏永成员:韦艳霞2、安全警戒组:负责爆破工作的安全警戒协调组织和具体爆破时的警戒工作及爆破通告、告示张帖工作。

一组:黄超良(组长)、韦成渝、韦锦道二组:石国良(组长)、莫秀满三组:黄道江(组长)、黄海凡、韦贵玻四组:韦炳现(组长)、韦炳贵、韦林贝五组:覃碧(组长)、唐佳、韦江华六组:韦永志(组长)、黄伟浩3、爆破施工组:负责解决爆破施工技术问题及现场的安全管理,装药、起爆网络联线、检查和起爆站的工作。

施工总负责:覃碧专职安全员:韦善宝装药操作人员:覃振鹏、罗瑞益现场保管员:黄海伦起爆站:黄海伦三、作业现场安全保卫责任人:莫生秋装药前在作业现场设置警戒线,用红旗标志警戒圈;作业区用警绳标志,严禁无关人员进入作业区。

四、爆破施工安全措施1、石方开挖爆破,必须按国家《爆破安全规程》〔GB6722-2003〕、《中华人民共和国民爆物品管理条例》、《省民用爆破物品管理实施细则》及市公安局的有关规定执行,设立爆破安全小组,负责爆破作业安全工作;2、爆破作业必须统一指挥,统一布置;3、火工品由专人现场保管,专人负责领取,当天没有用完的火工品必须登记入库;4、进入施工现场的人员必须戴安全帽,没有戴安全帽的人员一律不准进入施工现场;5、对在坡度较陡或危险的工作面进行钻孔装药或危岩的处理等作业时,必须采取相应的安全措施,以保证工作人员的安全;6、爆破作业不准在夜间、暴雨天、大雾天进行,同一爆区爆破作业不准边钻孔、边装药联网络作业;7、爆破时,在爆破安全区外设置警戒人员,以防飞石击伤过往行人和车辆;8、爆破前,必须由爆破专职技术人员对使用引爆器材进行检查,不合格材料不得使用;9、爆破前,必须对危险位置采取安全防护措施,确保爆破范围周边有关设施和建筑物的安全;10、起爆5分钟后,经爆破专职人员对爆破现场安全检查,确认无拒爆、盲炮现象时,方可解除警戒。

爆破安全警戒方案

爆破安全警戒方案

济南山水华府石方爆破工程安全专项方案山东鲁昊建设工程有限公司二○一四年六月济南山水华府石方爆破工程爆破安全专项方案一、工程概况该爆破工程位于济南市高新区旅游路龙洞隧道南侧。

爆破作业区域北面10米是旅游路;东北方向距离200m处为工地临设;西南方向为山体,东南方向150m有临时板房。

在爆破区域内有沿着山体西南侧为环山路,长度为744m及其地下车库石方爆破。

石方总计约23万立方米。

表1 爆破区四邻距离表二、安全防护及警戒方案2.1 爆破飞石的控制根据现场爆区的周围实际环境,爆破采用松动爆破施工方案,施工中严格控制爆体的最小抵抗线的方向,以控制爆破飞石的方向。

靠近旅游路及隧道的位置采用油锤为主浅孔松动爆破为辅的破碎方式,最大限度减小爆破对隧道及旅游路行人的影响。

2.2爆破地震的控制2.2.1 爆破地震评价标准:最大一段用药量Qmax根据《爆破安全规程》计算:Qmax=R3(V/K)3/α式中R—爆源中心到被保护建筑物距离(m)。

V—安全允许振速(cm/s)。

对土坯房及毛石房屋V=1cm/s;对一般砖房V=2~3cm/s。

K、α—与爆区地质、地形有关的系数。

具体根据现场地质情况查《爆破安全规程》。

表1爆区不同岩性的K、α值2.2.3 防震措施2.2.3.1 通过试爆,选取合理的Q值;2.2.3.2 适当减小单次爆破规模;2.2.3.3 旅游路附近区域,采用单孔单响,降低最大一段用药量。

2.3 爆破安全警戒2.3.1警戒范围安全警戒范围安全距离取台阶爆破100m范围内,该距离由每个爆破工作面的最边缘向外开始算起。

具体警戒点根据爆区环境设置在各个路口及视线良好开阔处,对附近道路实施交通管制,以确保过往车辆和人员的安全。

爆破工作开始前,应在危险区内设置明显标志。

2.3.2警戒人员起爆前在爆区四周根据地形环境设置4个警戒点对警戒范围内进行戒严,禁止任何人员进入爆区,每个警戒点根据其附近条件委派2人进行安全警戒。

爆破作业应急预案和安全措施

爆破作业应急预案和安全措施

爆破作业事故应急预案及爆破作业安全措施一、事故应急预案1、目的爆破作业极易造成人身伤亡事故。

为了及早发现爆破作业中的危险和隐患,采取有针对性的防范措施,避免或减少爆破作业中的人身伤害事故,编制爆破作业应急预案。

2、适用范围适用于中铁五局共玉公路A5标项目部所属各施工点爆破工程作业项目的安全预控和事故应急救援工作的指导。

3、编制依据(1)、《中华人民共和国安全生产法》(2)、《建设工程安全生产管理条例》。

(3)、《中华人民共和国民用爆炸物品管理条例》(4)、《重大危险源辨识》(GB 18218)。

4、重要危险源辨识和风险评价根据危险源辨识、风险评价和风险控制措施确定爆破作业造成人员伤亡为重要危险源。

(1)、可能发生的事故类型为爆破作业安全事故,发生的地点为共玉公路A5标鄂拉山隧道及G214线GK322处片石场所涉及的爆破作业场所。

(2)、可能影响范围:爆破作业场所。

可能影响的物件:现场施工作业及管理人员;牧区牧民或牲畜。

(3)、发生事故可能造人员伤亡或机械设备损坏,构成重大安全事故/事件。

5、应急预案(1)、应急救援领导小组组长:汤斌 (项目经理)副组长:偶发言(副经理)、蔡明玖(总工)组员:李贤(安质部长)彭红运(工程部长)魏庚(物资部长)刘世忠(财务部长)鄢汉民(机电部长)丁瑞刚(办公室主任)、蔡泽芳(医疗所长)(2)、项目部应急救援组织机构框图(3)、项目部应急救援领导小组成员及组织机构各部门职责项目经理:在应急救援工作中全面负责,为应急救援总指挥。

副经理:负责现场组织、指挥应急救援工作,为救援现场人力、物力、财力资源的总调度;组织应急救援技术方案的具体实施。

总工程师:在应急救援工作中提供总体技术支持,负责组织制订应急救援方案并指导和监督实施运行。

安质部长:负责组织本部门人员参与应急救援技术方案的编制并现场指导实施;为应急救援工作提供安全技术指导及保障工作。

负责在事故发生后保护现场,做好现场记录(照片、录像或绘制草图等)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

爆破安全警戒方案
一、为加强爆破组织的安全性、速效性,提高爆破警戒的的效率,特制定本警戒方案,望各参爆及现场人员鼎力配合,为安全生产工作提供保障,具体警戒安排罗列如下:
1机口公路点:由谢海涛负责该点进入警戒区的人员、车辆。

2磅房点:由1名现场带班人员负责截留安排矿车(有需要时此点可移至500米处)。

3后上山路点:由郭杰、陈太伟负责该点下山车辆截留及轮胎厂、修理厂人员的通知安排工作。

4变压器点:由王辉负责变压器周边住户的通知,并负责按约定步骤拉响警报。

5水塘口点:由石玉海负责该点截留入村人员、车辆。

6水塘口进村路点:由易帮家、许光负责该点,截留出村人员、车辆,并通知沿路农田干活村民。

7巢湖路点:由刘肖广、刘全负责此点截留人员、车辆。

8后山塘口点:由张社国经理或孟庆臣经理负责后山塘口的警戒。

二、警戒小组人员组织:
组长:穆青
副组长:张社国、孟庆臣
成员:李启良、高锡德、易帮家、许光、石玉海、王辉、郭杰、陈太伟、刘全、刘肖广、谢海涛
起爆人员:田桂林、王杰
三、警报信号:
1、第一响:各点开始警戒,各点如有意外,及时通知警戒组长、副组长或起爆人员。

2、第二响:起爆人员开始起爆器充电,各点严格警戒(如有意外,及时通知组长及起爆人员),警报后2分钟,起爆人员进行起爆。

3、第三响:解除警戒,从1号点至8号点按秩序汇报情况。
