2005山东省市政养护维修工程---消耗量定额资料汇编
山东省建筑工程消耗量定额学习资料(内部资料)[1]
![山东省建筑工程消耗量定额学习资料(内部资料)[1]](https://img.taocdn.com/s3/m/88f4dea027284b73f34250be.png)
山东省建筑工程消耗量定额学习资料(内部资料)[1] 第八章构筑物及其他工程一、内容介绍:本章共七节,第一节烟囱27个子目,第二节水塔13个子目,第三节贮水(油)池、贮仓12个子目,第四节检查井、化粪池及其他8个子目,第五节室外排水管道86个子目,第六节场区道路16个子目,第七节构筑物综合项目65个子目,共227个子目。
二、定额编制:(一)人工消耗量:1、砌砖工程,人工消耗量,包括:砌砖用工、砖、砂浆超运距100m、人工幅度差15%。
砌砖及人工超运距用工,按1985年全国统一劳动定额取定。
2、混凝土工程,人工消耗量,包括:混凝土浇捣、混凝土超运距100m、草袋运输50m按0.02工日23/10m计算、混凝土养护按0.1工日/m计算、人工幅度差10%。
3、室外排水管道,人工消耗量,包括:管道铺设、水泥砂浆或玛蹄脂抹口、管道超运距100m、人工幅度差10%。
(二)材料消耗量:1、砖消耗量,根据设计图纸及标准设计计算。
损耗率,取定如下:标准砖:砖基础5%,砖烟囱4%,砖水塔3%,圆形检查井4%,矩形检查井2%;耐火砖:4%;耐酸砖:4%;各种砂浆:1%。
2、混凝土损耗率,取定如下:倒锥壳水塔、烟囱、筒仓2%,其他1.5%。
草袋摊销量=砼露明面积×摊销系数;摊销系数捣制构件0.23,预制构件0.115。
3232冲洗、湿润模板用水,按砼与模板接触面积0.6 m/10 m;养护用水,按砼外露面积6 m/10 m。
损耗率15%。
3、室外排水陶土管、混凝土管,损耗率5%,水泥砂浆1%。
陶土管水泥砂浆及玛蹄脂接口,按10个/10m计算;混凝土管接口,管径φ400以内按10个/10m计算,管径≥φ500按5个/10m 计算。
水泥砂浆用量,参考如下:3(1)陶土管水泥砂浆接口单位:m/10m 管径 100 150 200 250 300 350 400 450 500 1:3水泥砂浆 0.011 0.018 0.029 0.043 0.063 0.082 0.091 0.098 0.110 3(2)混凝土管水泥砂浆接口单位:m/10m 管径 300 400 500 600 700 800 1:3水泥砂浆 0.136 0.290 0.18860.2322 4、排水管道砂基础,如图8-7所示:材料消耗量如下:ο承插式管道砂垫层基础120管道壁厚管基厚(mm)承口枕基管基 3内径 (mm) 外径 (m/个) 底宽 C1 C2 0.2755 0.319 管基上口宽基础砂量 3(m/m) 100 18 60 34 198 0.0056 838 932 0.0823 150 18 60 47 248 0.0087 881 988 0.0985 200 20 80 60 308 0.0119 968 1108 0.1427 250 22 100 68 376 0.0153 1015 1183 0.1793 300 25 120 88 446 0.0210 1063 1271 0.2373 放坡系数1∶0.5,砂石压实系数1.13,混凝土损耗率1.5%。
2005山东省市政养护维修工程---消耗量定额资料汇编

2005山东省市政养护维修工程---消耗量定额资料汇编造价师0072005山东省市政养护维修工程消耗量定额资料汇编➢➢市市政政养养护护维维修修工工程程消消耗耗量量定定额额说说明明➢➢市市政政养养护护维维修修工工程程消消耗耗量量定定额额计计算算规规则则六、本章定额所指的密挡土板即满铺挡板;疏挡土板即间隔铺挡板,当土板间距不同时,不作调整。
七、挡土板均按横板、竖撑计算。
如采用竖板、横撑的,其人工乘以系数1.20。
八、定额中挡土板支撑按槽(坑)两侧同时支撑挡土板考虑。
支撑面积为两侧挡土板面积之和。
如槽(坑)一侧支挡土板时,按一侧面积计算,其人工乘以1.33系数,除挡土板外,其他材料消耗量乘以2.00系数。
九、土方放坡开挖不得再去计算挡土板,如遇上层放坡,下层支撑时则按实际支撑面积计算。
十、本章定额拆除均不包括挖土方,挖土方按本章土方中有关子目执行;机械拆除项目中包括人工配合作业。
十一、大口径深井降水成孔过程中产生的泥水处理及挖沟排水工作应另行计算。
如遇有天然水源可用时,不计水费。
十二、材料运距均以取材料重心至堆放重心距离为准。
十三、定额中凡未列项运输的材料、设备,运输时均按车次计算。
十四、混凝土小型构件运输是指单件体积在0.20立方米以内的各类构件。
十五、运输中路面不平、土路松软、陡坡等因素,已在定额中综合考虑工程量计算规则一、本定额的土、石方体积,均以密实体积计算,回填土按碾压后的体积的计算,余松土和堆积土按堆积方乘以0.80的系数折合成自然方,套一、二类土定额项目。
二、沟槽、基坑划分:底宽3米以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内,其底面积在50平方米以内按基坑计算。
三、土、石方运距以挖土重心至填土或弃土重心距离计算。
四、土壤及岩石分类见附录《土壤及岩石(普氏)分类表》。
五、围堰工程以围堰的施工断面积乘以围堰中心线长度计算。
六、各种挡土板的工程量按挡土板与槽坑的支撑面积(接触面积)以平方米计算。
《山东省市政工程消耗量定额》交底培训资料

《山东省市政工程消耗量定额》宣贯资料山东省工程建设标准定额站二〇一七年一月目录《山东省市政工程消耗量定额》编制概况 (1)第一册通用工程 (14)第二册道路工程 (39)第三册桥涵工程 (59)第四册隧道工程 (79)第五册给水工程 (97)第六册排水工程 (119)第七册燃气与集中供热工程 (141)第八册水处理工程 (179)第九册生活垃圾处理工程 (193)第十册路灯工程 (205)市政工程主要材料损耗率表 (221)2016年定额与2002年定额机械幅度差对比表 (223)《山东省建设工程费用项目组成及计算规则》(市政专业)编制概况 (224)《山东省市政工程消耗量定额》编制概况一、修编背景和过程(一)修编背景《山东省市政工程消耗量定额》(2002年版)自实施以来,为山东省市政基础设施工程的计价提供了最基本依据。
但是由于定额使用时间已久,定额中的许多施工工艺、施工材料已被淘汰,施工机械的大量使用,使得定额人机消耗量与实际情况相差悬殊。
同时,国家于2013年修编了市政工程量清单计算规范,2015年又修编了全国统一市政定额。
因此,对02版山东省市政工程定额进行修编势在必行。
(二)修编过程本次定额修编主要经历以下几个阶段:1.方案制定阶段(2014.3~5)按照山东省定额站的工作部署,我们科室总结了2002年市政定额实施以来的经验与存在的不足,在深入调研的基础上,结合国内建筑市场的实际情况,对修编2002定额的目的、原则、依据、修编内容、表现形式及编制工作的组织安排等做了认真详细的研究,提出了《修编工作方案》。
2014年5月在济南组织25位专家,召开了《市政工程消耗量定额》第一次修编工作会议。
会议审定了修编工作方案,确定编制组成员分工,布置修编工作任务。
2.定额项目划分阶段(2014.5~9)第一次会议后,市政定额编制组各成员在《修编工作方案》的总体安排下,以《全国统一市政工程消耗量定额》(征求意见稿)和2002年《山东省市政工程消耗量定额》为基础,结合2002定额实施以来的经验和不足,拟定了定额各册的项目设置内容。
市政养护维修工程消耗量定额

市政养护维修工程消耗量定额市政养护维修工程消耗量定额是指在进行市政养护维修工程时所需的材料、人力、时间等方面的定量指标,它具有指导意义,可以为工程的实施提供有效的参考。
在实际工程中,正确使用消耗量定额可以帮助提高施工效率,降低成本,并保证工程质量。
市政养护维修工程消耗量定额中所列明的材料消耗量是根据实际工程所需材料的特性、用途,以及工程施工标准所制定的。
它可以帮助工程人员了解在不同环境条件下所需的材料量,并对施工过程中的材料消耗进行合理控制。
例如,在道路养护维修工程中,定额中列明了所需的沥青、沥青乳化剂、矿料等材料的消耗量,这对于工程人员进行订单采购、材料储备等方面提供了重要的参考依据。
同时,市政养护维修工程消耗量定额还包括了人力消耗量的指标。
这是因为人力成本是市政工程成本中的重要组成部分,合理调配人力资源,提高工人效率对于工程的顺利进行至关重要。
通过市政养护维修工程消耗量定额,工程人员可以了解到在不同工程条件下所需的人力投入,从而合理安排施工进度,确保完成工程的质量和时间要求。
此外,市政养护维修工程消耗量定额还包括了工程的时间消耗指标。
时间是一种宝贵的资源,在工程实施过程中合理控制工期的长短,不仅可以节省成本,还可以提高工程质量。
根据市政养护维修工程消耗量定额中的时间指标,工程人员可以评估工程的施工周期,并合理安排工人和材料的使用,从而提高工程的效率和质量。
总之,市政养护维修工程消耗量定额对于提高市政工程的施工质量、节约成本、合理组织施工进度具有重要的指导意义。
工程人员在实际工程中应该根据消耗量定额的指标,认真制定工程计划,合理安排材料和人力资源的使用,严格控制工程的成本和质量,确保工程的顺利实施。
只有科学地使用市政养护维修工程消耗量定额,才能够提高市政工程的效能,并推动城市的发展。
山东省市政工程消耗量定额交底培训资料-定额说明解释及计算规则

山东省市政工程消耗量定额及计算规则目录第一册通用项目 (3)工程量计算规则 (4)第一章土石方工程 (4)第二章打拔工具桩 (5)工程量计算规则 (6)第三章围堰工程 (6)工程量计算规则 (7)第四章支撑工程 (7)工程量计算规则 (7)第五章拆除工程 (7)工程量计算规则 (8)第六章脚手架及其他工程 (8)工程量计算规则 (8)第七章护坡、挡土墙 (8)工程量计算规则 (8)第二册道路工程 (8)第一章路床(槽)整形 (9)工程量计算规则 (9)第二章道路基层 (9)工程量计算规则 (9)第三章道路面层 (9)工程量计算规则 (10)第四章人行道侧缘石及其他 (10)工程量计算规则 (10)第三册桥涵工程 (10)第一章打桩工程 (11)工程量计算规则 (12)第二章钻孔灌注桩工程 (12)工程量计算规则 (13)第三章砌筑工程 (13)工程量计算规则 (13)第四章钢筋工程 (13)工程量计算规则 (13)第五章现浇混凝土工程 (13)工程量计算规则 (14)第六章预制混凝土工程 (14)工程量计算规则 (14)第七章立交箱涵工程 (15)工程量计算规则 (15)第八章安装工程 (15)工程量计算规则 (15)第九章临时工程 (15)工程量计算规则 (16)第十章装饰工程 (17)工程量计算规则 (17)第十一章金属构件制作安装工程 (17)第四册隧道工程 (17)第一章隧道开挖与出碴 (17)工程量计算规则 (18)第二章临时工程 (18)工程量计算规则 (19)第三章隧道内衬 (19)工程量计算规则 (19)第四章隧道沉井 (20)工程量计算规则 (20)第五章盾构法掘进 (20)工程量计算规则 (21)第六章垂直顶升 (21)工程量计算规则 (22)第七章地下连续墙 (22)工程量计算规则 (22)第八章地下混凝土结构 (22)工程量计算规则 (22)第九章地基加固、监测 (23)工程量计算规则 (23)第十章金属构件制作 (23)工程量计算规则 (23)第五册给水工程 (24)第一章管道安装 (24)工程量计算规则 (24)第二章新设与原设管道安装 (25)工程量计算规则 (25)第三章管件及阀、栓、表类安装 (25)工程量计算规则 (26)第四章铸铁及钢制管件及法兰阀类接口 (26)工程量计算规则 (26)第五章管道附属构筑物 (26)工程量计算规则 (26)第六章管道内防腐 (27)工程量计算规则 (27)第七章取水工程 (27)工程量计算规则 (27)第六册排水工程 (27)第一章定型混凝土管道基础及铺设 (28)工程量计算规则 (29)第二章定型井 (29)工程量计算规则 (29)第三章非定型井、渠、管道基础及砌筑 (29)工程量计算规则 (30)第四章顶管工程 (30)工程量计算规则 (31)第五章给排水构筑物 (31)工程量计算规则 (32)第六章给排水机械设备安装 (33)工程量计算规则 (34)第七章模板、钢筋、井字架工程 (35)工程量计算规则 (35)第七册燃气与集中供热工程 (36)第一章管道安装 (37)工程量计算规则 (37)第二章管件制作、安装 (37)第三章法兰阀门安装 (38)第四章燃气用设备安装 (38)第五章集中供热用容器具安装 (39)第六章管道试压、吹扫及无损探伤 (39)工程量计算规则 (40)第七章除锈、刷油、绝热、防腐蚀工程 (40)第八册路灯工程 (41)第一章变配电设备工程 (41)工程量计算规则 (42)第二章架空线路工程 (42)工程量计算规则 (42)第三章电缆工程 (43)工程量计算规则 (43)第四章配管配线工程 (44)工程量计算规则 (44)第五章照明器具安装工程 (44)工程量计算规则 (44)第六章防雷、接地装置工程 (44)工程量计算规则 (45)第七章路灯灯架制作安装工程 (45)工程量计算规则 (45)第八章刷油防腐工程 (45)第一册通用项目一、《山东省市政工程消耗量定额》第一册“通用项目”(以下简称“本分册"),包括土石方工程、打拔工具桩、围堰工程、支撑工程、拆除工程、脚手架及其他工程、护坡挡土墙等内容。
山东省市政养护维修工程价目表

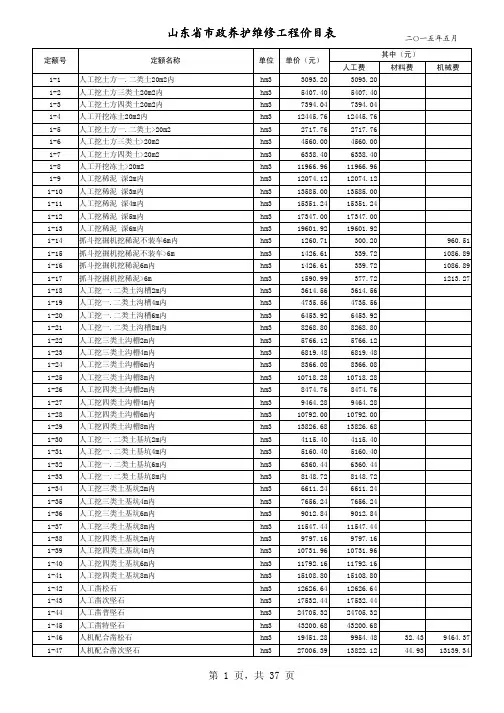

1-1人工挖土方一.二类土20m2内hm33093.203093.201-2人工挖土方三类土20m2内hm35407.405407.401-3人工挖土方四类土20m2内hm37394.047394.041-4人工开挖冻土20m2内hm312445.7612445.761-5人工挖土方一.二类土>20m2hm32717.762717.761-6人工挖土方三类土>20m2hm34560.004560.001-7人工挖土方四类土>20m2hm36338.406338.401-8人工开挖冻土>20m2hm311966.9611966.961-9人工挖稀泥 深2m内hm312074.1212074.121-10人工挖稀泥 深3m内hm313585.0013585.001-11人工挖稀泥 深4m内hm315351.2415351.241-12人工挖稀泥 深5m内hm317347.0017347.001-13人工挖稀泥 深6m内hm319601.9219601.921-14抓斗挖掘机挖稀泥不装车6m内hm31260.71300.20960.51 1-15抓斗挖掘机挖稀泥不装车>6m hm31426.61339.721086.89 1-16抓斗挖掘机挖稀泥6m内hm31426.61339.721086.89 1-17抓斗挖掘机挖稀泥>6m hm31590.99377.721213.27 1-18人工挖一.二类土沟槽2m内hm33614.563614.561-19人工挖一.二类土沟槽4m内hm34735.564735.561-20人工挖一.二类土沟槽6m内hm36453.926453.921-21人工挖一.二类土沟槽8m内hm38268.808268.801-22人工挖三类土沟槽2m内hm35766.125766.121-23人工挖三类土沟槽4m内hm36819.486819.481-24人工挖三类土沟槽6m内hm38366.088366.081-25人工挖三类土沟槽8m内hm310718.2810718.281-26人工挖四类土沟槽2m内hm38474.768474.761-27人工挖四类土沟槽4m内hm39464.289464.281-28人工挖四类土沟槽6m内hm310792.0010792.001-29人工挖四类土沟槽8m内hm313826.6813826.681-30人工挖一.二类土基坑2m内hm34115.404115.401-31人工挖一.二类土基坑4m内hm35160.405160.401-32人工挖一.二类土基坑6m内hm36360.446360.441-33人工挖一.二类土基坑8m内hm38148.728148.721-34人工挖三类土基坑2m内hm36611.246611.241-35人工挖三类土基坑4m内hm37656.247656.241-36人工挖三类土基坑6m内hm39012.849012.841-37人工挖三类土基坑8m内hm311547.4411547.441-38人工挖四类土基坑2m内hm39797.169797.161-39人工挖四类土基坑4m内hm310731.9610731.961-40人工挖四类土基坑6m内hm311792.1611792.161-41人工挖四类土基坑8m内hm315108.8015108.801-42人工凿松石hm312626.6412626.641-43人工凿次坚石hm317532.4417532.441-44人工凿普坚石hm324705.3224705.321-45人工凿特坚石hm343200.6843200.681-46人机配合凿松石hm319451.289954.4832.439464.37 1-47人机配合凿次坚石hm327006.3913822.1244.9313139.341-48人机配合凿普坚石hm338057.7619478.0463.5818516.14 1-49人机配合凿特坚石hm355537.4028423.2492.6627021.50 1-500.6m3反铲挖掘机挖装一.二类土hm3465.9468.40397.54 1-510.6m3反铲挖掘机挖装三类土hm3541.5168.40473.11 1-520.6m3反铲挖掘机挖装四类土hm3608.0268.40539.62 1-530.6m3反铲挖掘机挖一.二类土hm3391.1168.40322.71 1-540.6m3反铲挖掘机挖三类土hm3453.8468.40385.44 1-550.6m3反铲挖掘机挖四类土hm3508.2668.40439.86 1-561m3反铲挖掘机挖装一.二类土hm3489.4268.40421.02 1-571m3反铲挖掘机挖装三类土hm3568.8168.40500.41 1-581m3反铲挖掘机挖装四类土hm3638.5868.40570.18 1-591m3反铲挖掘机挖一.二类土hm3431.6868.40363.28 1-601m3反铲挖掘机挖三类土hm3501.4568.40433.05 1-611m3反铲挖掘机挖四类土hm3562.8068.40494.40 1-62人工运土20m内hm31936.481936.481-63人工运土200m内每增20m hm3438.52438.521-64人力车运土50m内hm31561.041561.041-65人力车运土500m内每增50m hm3247.00247.001-66翻斗车人装运土200m内hm33609.901033.602576.30 1-67翻斗车人装运土1km内每增200m hm3380.48380.48 1-68翻斗车机装运土200m内hm31974.92206.721768.20 1-69翻斗车机装运土1km内每增200m hm3380.48380.48 1-701m3内装载机装土方hm3354.8059.28295.52 1-71 1.5m3内装载机装土方hm3310.2759.28250.99 1-721m3内装载机装运土方20m内hm3477.6059.28418.32 1-731m3内装载机运土方每增20m hm3115.58115.58 1-74 1.5m3内装载机运土方20m内hm3297.4659.28238.18 1-75 1.5m3内装载机运土方每增20m hm384.4284.42 1-766t内自卸汽车运土方1km hm31316.071316.07 1-776t内自卸汽车运土方增运1km hm3122.52122.52 1-788t内自卸汽车运土方1km hm31498.071498.07 1-798t内自卸汽车运土方增运1km hm3117.65117.65 1-8010t内自卸汽车运土方1km hm31491.021491.02 1-8110t内自卸汽车运土方增运1km hm3113.60113.60 1-82汽车运土方人装自卸1km hm35359.281275.284084.00 1-83汽车运土方人装自卸增1km hm3357.35357.35 1-84汽车运废渣人装自卸1km hm35816.041732.044084.00 1-85汽车运废渣机装自卸1km hm32510.55110.962399.59 1-86汽车装运废渣每增1km hm3408.40408.40 1-87沟槽填土人工夯实hm33988.393920.08 6.8261.49 1-88沟槽填土机械夯实hm31712.771363.44349.33 1-89路基填土人工夯实hm33421.433353.12 6.8261.49 1-90路基填土机械夯实hm31316.821048.04268.78 1-91路基填土压路机夯实hm31642.69484.88 6.821150.99 1-92沟槽松填土方hm31358.881358.881-93沟槽松填石渣hm37523.082723.084800.001-94回填砂hm311463.201383.2010080.001-95灌水机夯回填砂10m31543.10309.321159.4074.38 1-96灌水机夯回填石屑10m31006.99262.96646.0497.99 1-97回填水泥稳定砂砾10m31855.07348.081471.9735.02 1-98拆除砖砌构筑物10m31063.241063.241-99拆除石砌构筑物10m31244.121244.121-100人工拆除素砼10m33128.923128.921-101人工拆除钢筋砼10m34959.004959.001-102机械拆除素砼10m33634.971788.28 3.501843.19 1-103机械拆除钢筋砼10m35377.342628.84 5.202743.30 1-104人工拆除10m2内砼人行道板m369.9269.921-105人工拆除50m2内砼人行道板m355.4855.481-106人工拆除>50m2砼人行道板m350.1650.161-107人工拆除5m2内块料石基层m346.3646.361-108人工拆除20m2内块料石基层m332.6832.681-109人工拆除>20m2块料石基层m330.4030.401-110人工拆除5m2内混石基层m366.8866.881-111人工拆除20m2内混石基层m351.6851.681-112人工拆除>20m2混石基层m346.3646.361-113人工拆除5m2内碎石基层m365.3665.361-114人工拆除20m2内碎石基层m350.9250.921-115人工拆除>20m2碎石基层m345.6045.601-116人工拆除5m2内灰土碎石基层m3112.48112.481-117人工拆除20m2内灰土碎石基层m395.0095.001-118人工拆除>20m2灰土碎石基层m382.0882.081-119人工拆除5m2内多合土基层m395.0095.001-120人工拆除20m2内多合土基层m382.0882.081-121人工拆除>20m2多合土基层m362.3262.321-122人工拆除5m2内沥青砼路面m3218.88218.881-123人工拆除20m2内沥青砼路面m3162.64162.641-124人工拆除>20m2沥青砼路面m3129.20129.201-125人工拆除砼路面m3259.92259.921-126人工拆除钢筋砼路面m3329.84329.841-127拆除5m2内水泥稳定砂砾级配碎石m3176.32176.321-128拆除20m2内水泥稳定砂砾级配碎石m3137.56137.561-129拆除>20m2水泥稳定砂砾级配碎石m3123.12123.121-130人机拆除沥青砼路面m3174.6076.000.3498.26 1-131人机拆除砼路面m3283.98145.920.45137.61 1-132人机拆除钢筋砼路面m3308.95151.240.53157.18 1-133人机拆除二灰碎石m3191.3292.720.3498.26 1-134人机拆除水泥稳定砂砾.级配碎石m3252.06114.000.45137.61 1-135筑土围堰hm310794.3710700.8093.57 1-136草土围堰hm322459.1119479.562885.9893.57 1-137草袋围堰hm322527.2717153.965279.7493.57 1-138不过水土.石围堰hm321468.6116469.964961.8836.77 1-139木挡土板(密木支撑)hm23164.492113.561050.931-140木挡土板(密钢支撑)hm22507.841607.40900.441-141木挡土板(疏木支撑)hm22523.691642.36881.331-142木挡土板(疏钢支撑)hm21983.151250.96732.191-143竹挡土板(密木支撑)hm22682.032101.40580.631-144竹挡土板(密钢支撑)hm22027.891596.00431.891-145竹挡土板(疏木支撑)hm22244.211635.52608.691-146竹挡土板(疏钢支撑)hm21710.911250.96459.951-147钢挡土板(密木支撑)hm23088.912113.56975.351-148钢挡土板(密钢支撑)hm22452.781627.92824.861-149钢挡土板(疏木支撑)hm22544.361656.04888.321-150钢挡土板(疏钢支撑)hm22004.981265.40739.581-151木脚手架(单排4m内)hm21102.11538.84563.271-152木脚手架(单排8m内)hm21486.44652.84833.601-153木脚手架(双排4m内)hm21589.57737.96851.611-154木脚手架(双排8m内)hm21921.02870.201050.821-155钢管脚手架(单排4m内)hm2990.41608.00382.411-156钢管脚手架(单排8m内)hm21087.93628.52459.411-157钢管脚手架(双排4m内)hm21249.60827.64421.961-158钢管脚手架(双排8m内)hm21378.95835.24543.711-159集坑排水 水泵口径φ50内台日516.88224.20292.68 1-160集坑排水 水泵口径φ100内台日531.60224.20307.40 1-161集坑排水 水泵口径φ150内台日580.82224.20356.62 1-162大口径深井降水打井m585.96217.36143.56225.04 1-163大口径深井降水抽水台班179.1125.080.33153.70 1-164低压动力橡皮干线临时供电hm3035.43839.802195.631-165低压动力橡皮支线临时供电hm1322.25592.80729.451-166人力车运黄土100m内m320.5220.521-167人力车运黄土每增50m m3 3.04 3.041-168人力车运砂100m内m319.0019.001-169人力车运砂每增50m m3 3.04 3.041-170人力车运乱石100m内m321.2821.281-171人力车运乱石每增50m m3 3.04 3.041-172人力车运碎石100m内m327.3627.361-173人力车运碎石每增50m m3 3.04 3.041-174人力车运袋装水泥100m内t12.9212.921-175人力车运袋装水泥每增50mt 2.28 2.281-176人力车运生石灰100m内t22.0422.041-177人力车运生石灰每增50mt 3.04 3.041-178人力车运砖100m内千块41.0441.041-179人力车运砖每增50m千块 5.32 5.321-180人力车运陶土管100m内百节288.80288.801-181人力车运陶土管每增50m百节17.4817.481-182人力车运小型构件100m内m351.6851.681-183人力车运小型构件每增50m m3 4.56 4.561-184汽车运人工装卸黄土.砂1km m352.9012.1640.74 1-185汽车运黄土.砂每增1km m3 4.12 4.12 1-186汽车运人工装卸乱石.碎石1km m370.1119.7650.35 1-187汽车运乱石.碎石每增1km m3 5.04 5.04 1-188汽车运人工装卸袋装水泥1kmt45.2711.4033.871-189汽车运袋装水泥每增1kmt 2.75 2.75 1-190汽车运人工装卸钢筋1kmt41.3012.9228.38 1-191汽车运钢筋每增1kmt 2.75 2.75 1-192汽车运机械装卸砼管1km十节432.2644.84387.42 1-193汽车运砼管每增1km十节19.6819.68 1-194汽车运人工装卸小型构件1km m3125.0557.7667.29 1-195汽车运机械装卸小型构件1km m3161.7116.72144.99 1-196汽车运小型构件每增1km m37.327.32 1-197汽车运人工装卸其他材料设备1km车次255.0793.48161.59 1-198汽车运机械装卸其他材料设备1km车次388.2640.28347.98 1-199汽车运其他材料.设备每增1km车次17.3917.39 1-200汽车运水1km内m329.11 3.0426.07 1-201汽车运水每增运1km m30.490.49 1-202汽车运人装自卸砼1km m369.7919.7650.03 1-203汽车运砼每增1km m3 5.11 5.11 1-204汽车运机装人卸沥青砼1km m365.9915.9650.03 1-205汽车运机装自卸沥青砼1km m328.29 5.3222.97 1-206汽车运沥青砼每增1km m3 5.11 5.11 1-207拖拉机运土.砂1km内m329.3611.4017.96 1-208拖拉机运土.砂.每增1km m39.169.16 1-209拖拉机运乱石.碎石1km内m342.7218.2424.48 1-210拖拉机运乱石.碎石每增1km m310.5710.57 1-211拖拉机运袋装水泥1km内t41.2810.6430.64 1-212拖拉机运袋装水泥每增1kmt10.9210.92 1-213拖拉机运石灰1km内t34.3915.2019.19 1-214拖拉机运石灰每增1kmt8.108.10 1-215拖拉机运粉灰1km内m335.4417.4817.96 1-216拖拉机运粉灰每增1km m310.9210.92 1-217拖拉机运小型构件1km内m378.2346.3631.87 1-218拖拉机运小型构件每增1km m313.7413.74 1-219拖拉机运砖1km内千块117.4445.6071.84 1-220拖拉机运砖.每增1km千块14.6214.62 1-221拖拉机运陶土管1km内十节52.7630.4022.36 1-222拖拉机运陶土管每增1km十节9.689.68 1-223拖拉机运废渣1km内m343.1819.7623.42 1-224拖拉机运废渣每增1km m311.9711.97 2-1培路肩(人工夯实)厚10cm hm2522.88522.882-2培路肩(人工夯实)厚20cm hm2848.92848.922-3培路肩(人工夯实)厚30cm hm21221.321221.322-4培路肩(机械夯实)厚10cm hm2441.68220.40221.28 2-5培路肩(机械夯实)厚20cm hm2768.60326.04442.56 2-6培路肩(机械夯实)厚30cm hm21098.56434.72663.84 2-7培路肩(机械碾压)厚10cm hm2355.95247.00108.95 2-8培路肩(机械碾压)厚20cm hm2649.64494.00155.64 2-9培路肩(机械碾压)厚30cm hm2885.25681.72203.53 2-10整修边坡hm2108.68108.682-11砸水泥皮hm21097.441097.442-12人工往返移动砼墩铁管分隔带hm410.46228.00182.46 2-13清理路面泥土m328.8828.882-14清理路面雪m319.7619.762-15清理路面冰m349.4049.402-16刨毛路面全部hm2351.12351.122-17刨毛路面间隔hm2201.40201.402-18冲刷沥青或砼路面hm2122.6688.92 4.2229.52 2-19冲刷碎石路面hm2309.31253.087.0449.19 2-20清扫沥青或砼路面hm218.2418.242-21清扫碎石路面hm250.9250.922-22修复厂拌料基层15cm 20m2内hm22914.3873.722373.41467.25 2-23修复厂拌料基层15cm >20m2hm22891.5850.922373.41467.25 2-24修复厂拌料基层每增减1cm hm2147.410.76146.652-25修复现场拌料基层15cm 20m2内hm23003.30162.642373.41467.25 2-26修复现场拌料基层15cm >20m2hm22953.14112.482373.41467.25 2-27修复现场拌料基层每增减1cm hm2150.45 3.80146.652-28人工铲除油包油浪hm2919.60919.602-29铣刨机刨旧路水泥砼厚5cm内hm21010.25319.20691.05 2-30铣刨机刨旧路沥青砼厚5cm内hm2436.81190.00246.81 2-31铣刨机刨旧路每增减1cm hm222.8022.802-32铣刨机刨灰土厚5cm hm2243.8376.00167.83 2-33铣刨机刨灰土每增减1cm hm215.2015.202-34铣刨机刨油包油浪hm2369.19152.00217.19 2-35路基人工夯实hm2319.20319.202-36路基机械碾压hm2216.4460.80155.64 2-37路基机械夯实hm2232.24121.60110.64 2-38弹软土基人工夯一般土5m2内m3107.3665.3642.002-39弹软土基人工夯一般土10m2内m3103.5661.5642.002-40弹软土基人工夯一般土>10m2m399.7657.7642.002-41弹软土基人工夯2:8灰土5m2内m3163.0598.8064.252-42弹软土基人工夯2:8灰土10m2内m3153.9389.6864.252-43弹软土基人工夯2:8灰土>10m2m3146.3382.0864.252-44弹软土基人工夯3:7灰土5m2内m3175.3298.8076.522-45弹软土基人工夯3:7灰土10m2内m3164.3589.6874.672-46弹软土基人工夯3:7灰土>10m2m3156.7582.0874.672-47弹软土基人工夯二灰碎石5m2内m3101.2298.80 2.422-48弹软土基人工夯二灰碎石10m2内m392.1089.68 2.422-49弹软土基人工夯二灰碎石>10m2m384.5082.08 2.422-50弹软土基人工夯改换毛石5m2内m3140.0876.0064.082-51弹软土基人工夯改换毛石10m2内m3134.0069.9264.082-52弹软土基人工夯水泥稳定砂5m2内m3237.5988.92148.672-53弹软土基人工夯水泥稳定砂10m2内m3229.2380.56148.672-54弹软土基人工夯水泥稳定砂>10m2m3222.3973.72148.672-55弹软土基机械碾压掺一般土m3152.5032.6842.0077.82 2-56弹软土基机械碾压掺2:8灰土m3205.1659.2868.0677.82 2-57弹软土基机械碾压掺3:7灰土m3217.8862.3277.7477.82 2-58弹软土基机械碾压掺毛石砂m3241.9369.9294.1977.822-59弹软土基机械碾压掺毛石m3213.1069.9265.3677.82 2-60人工铺筑砂垫层5cm hm2752.08190.76561.322-61人工铺筑砂垫层每增减1cm hm2150.8638.76112.102-62人工铺筑石屑垫层5cm hm2484.49173.28311.212-63人工铺筑石屑垫层每增减1cm hm297.1834.9662.222-642:8灰土基层20cm(人工拌夯)hm23659.472014.001483.13162.34 2-652:8灰土基层人工拌夯每增减1cm hm2151.6168.4074.858.36 2-663:7灰土基层20cm(人工拌夯)hm24011.312036.801758.06216.45 2-673:7灰土基层人工拌夯每增减1cm hm2166.6868.4087.4610.82 2-682:8灰土基层20cm(人拌机碾)hm23578.881586.121512.33480.43 2-692:8灰土基层人拌机碾每增减1cm hm2146.9750.1674.8521.96 2-703:7灰土基层20cm(人拌机碾)hm23892.981594.481758.06540.44 2-713:7灰土基层人拌机碾每增减1cm hm2163.5651.6887.4624.42 2-7212:35:53二灰土基层人拌厚20cm hm24128.941663.641974.52490.78 2-7312:35:53二灰土人拌每增减1cm hm2174.5851.6898.4824.42 2-742:8灰土基层20cm(厂拌机碾)hm22561.68635.361482.79443.53 2-752:8灰土基层厂拌机碾每增减1cm hm2111.8519.7672.1019.99 2-763:7灰土基层20cm(厂拌机碾)hm22799.65635.361720.76443.53 2-773:7灰土基层厂拌机碾每增减1cm hm2123.5119.7683.7619.99 2-7812:35:53二灰土基层厂拌厚20cm hm23475.22635.362396.33443.53 2-7912:35:53二灰土厂拌每增减1cm hm2156.1719.76116.4219.99 2-80厂拌12:35:53石灰.粉煤灰.土m3136.3333.4495.447.45 2-81厂拌2:8灰土m3101.2122.8071.83 6.58 2-82厂拌3:7灰土m3112.0522.8082.67 6.58 2-83厂拌稳定土自卸汽车运输1km内m315.3215.32 2-84厂拌稳定土自卸汽车增运1km m3 3.57 3.57 2-85人工铺装砂砾基层10cm hm21618.11411.16754.88452.07 2-86人工铺装砂砾基层15cm hm22146.76562.401132.29452.07 2-87人工铺装砂砾基层每增减1cm hm2110.8835.7275.162-884-8cm碎石承重层10cm hm21968.90527.44827.51613.95 2-894-8cm碎石承重层每增减1cm hm2144.6345.6082.8016.23 2-903-6cm碎石承重层6cm hm21258.17349.60499.70408.87 2-913-6cm碎石承重层每增减1cm hm2144.9345.6083.1016.23 2-922-4cm碎石承重层4cm hm2984.78270.56331.34382.88 2-93修补碎石路面坑槽厚8cm hm22828.53844.36784.311199.86 2-94修补碎石路面坑槽每增减1cm hm2301.8884.3685.50132.02 2-95小毛石基础15cm hm22460.49929.481100.00431.01 2-96小毛石基础20cm hm22990.051097.441461.60431.01 2-97小毛石基础每增减1cm hm2106.3433.4472.902-98沥青稳定碎石层用油量2kg/m2hm2288.85123.8896.7268.25 2-99沥青稳定碎石层用油量3kg/m2hm2312.88133.7696.7282.40 2-100沥青稳定碎石层用油量4kg/m2hm2336.91143.6496.7296.55 2-101沥青稳定碎石层用油增减0.5kg hm29.02 2.28 6.74 2-102单层式沥青表面处治hm2410.40195.32150.2064.88 2-103双层式沥青表面处治hm2892.07335.92267.78288.37 2-104沥青贯入式路面厚4cm hm21527.50449.16558.76519.58 2-105沥青贯入式路面厚5cm hm21775.17506.92637.98630.272-106沥青贯入式路面厚6cm hm22036.78563.92738.95733.91 2-107黑色碎石路面(人工摊铺)厚5cm hm2802.46342.0069.69390.77 2-108黑色碎石路面(人工摊铺)厚6cm hm2839.07370.1278.18390.77 2-109黑色碎石路面(人工摊铺)厚7cm hm2882.73392.1699.80390.77 2-110黑色碎石路面人工摊铺增减1cm hm240.7228.1212.602-111黑色碎石路面(机械摊铺)厚5cm hm2813.72209.7669.69534.27 2-112黑色碎石路面(机械摊铺)厚6cm hm2862.72222.6878.18561.86 2-113黑色碎石路面(机械摊铺)厚7cm hm2911.06235.6099.80575.66 2-114黑色碎石路面机械摊铺增减1cm hm226.2813.6812.602-115人工铺粗中粒式沥青砼路面3cm hm2774.91275.1247.72452.07 2-116人工铺粗中粒式沥青砼路面4cm hm2860.72338.9669.69452.07 2-117人工铺粗中粒式沥青砼路面5cm hm2903.41373.1678.18452.07 2-118人工铺粗中粒式沥青砼路面6cm hm2967.59415.7299.80452.07 2-119人工铺粗中粒沥青砼每增减1cm hm258.2045.6012.602-120机械铺粗中粒式沥青砼路面3cm hm2763.76170.2447.72545.80 2-121机械铺粗中粒式沥青砼路面4cm hm2861.32204.4469.69587.19 2-122机械铺粗中粒式沥青砼路面5cm hm2917.16224.2078.18614.78 2-123机械铺粗中粒式沥青砼路面6cm hm2975.38247.0099.80628.58 2-124机械铺粗中粒沥青砼每增减1cm hm235.4022.8012.602-125人工铺细粒式沥青砼路面1cm hm2190.87146.6812.6031.59 2-126人工铺细粒式沥青砼路面2cm hm2593.87247.0026.50320.37 2-127人工铺细粒式沥青砼路面3cm hm2686.26326.8039.09320.37 2-128人工铺细粒沥青砼每增减0.5cm hm249.3839.529.862-129机械铺细粒式沥青砼路面1cm hm2226.4894.2412.60119.64 2-130机械铺细粒式沥青砼路面2cm hm2570.75153.5226.50390.73 2-131机械铺细粒式沥青砼路面3cm hm2686.40201.4039.09445.91 2-132机械铺细粒沥青砼每增减0.5cm hm237.9828.129.862-133砌筑砼块树池25X12.5X5cm hm440.05431.688.372-134砌筑石质块树池25X12.5X5cm hm506.93498.568.372-135砌筑单层立砖树池hm820.50556.32264.182-136砌筑双层立砖树池hm1202.95737.96464.992-137砌筑树篦1X1m内10套120.84120.842-138砌筑树篦1.2X1.2m内10套190.00190.002-139砌筑树篦1.5X1.5m内10套323.00323.002-140沥青路面裂缝灌沥青.缝宽1cm hm217.7485.12132.622-141沥青路面裂缝灌沥青砂.缝宽2cm hm390.50212.80177.702-142沥青路面裂缝灌沥青砼.缝宽4cm hm281.20281.202-143沥青路面裂缝铺土工布hm21689.80402.801287.002-144路面撒砂养护hm268.689.8858.802-145路面扫砂养护hm2 4.56 4.562-146路面防滑撒砂hm2122.559.8885.6826.99 2-147路面机械喷油 1kg/m2hm258.1019.7617.4520.89 2-148路面机械喷油 1.5kg/m2hm258.5919.7617.9420.89 2-149路面机械喷油 2kg/m2hm273.3019.7618.5035.04 2-150路面机械喷油 2.5kg/m2hm273.7519.7618.9535.04 2-151人工刮油皮hm2214.21104.8878.1431.19 2-152修补沥青砼路面补破皮3cm hm2498.85278.9233.62186.312-153修补沥青砼路面补坑窝5cm hm2704.88468.1650.41186.31 2-154修补沥青砼路面补沟槽5cm hm2704.88468.1650.41186.31 2-155沥青砼补坑窝及沟槽每增减1cm hm299.4791.208.272-156水泥砼路面.机拌抗折45#厚15cm hm27292.992564.244538.72190.03 2-157水泥砼路面.机拌抗折45#厚20cm hm29362.743115.245993.67253.83 2-158水泥砼路面.机拌抗折45#厚24cm hm211070.483598.607151.04320.84 2-159水泥砼路面.抗折45#每增减1cm hm2408.75110.20286.6111.94 2-160水泥砼路面.机拌抗折50#厚15cm hm27557.552564.244803.28190.03 2-161水泥砼路面.机拌抗折50#厚20cm hm29713.543115.246344.47253.83 2-162水泥砼路面.机拌抗折50#厚24cm hm211492.163598.607572.72320.84 2-163水泥砼路面.抗折50#每增减1cm hm2426.31110.20304.1711.94 2-164水泥砼路面.人拌抗折45#厚15cm hm27542.102976.164538.7227.22 2-165水泥砼路面.人拌抗折45#厚20cm hm29705.843675.365994.2736.21 2-166水泥砼路面.人拌抗折45#厚24cm hm211498.454284.127153.0261.31 2-167水泥砼路面.人折45#每增减1cm hm2450.71162.64286.61 1.46 2-168水泥砼路面.人拌抗折50#厚15cm hm27806.662976.164803.2827.22 2-169水泥砼路面.人拌抗折50#厚20cm hm210056.043675.366344.4736.21 2-170水泥砼路面.人拌抗折50#厚24cm hm211920.134284.127574.7061.31 2-171水泥砼路面.人折50#每增减1cm hm2468.27162.64304.17 1.46 2-172切缝机切缝hm375.64343.527.9824.14 2-173沥青木板伸缝10m21208.65644.48564.172-174沥青玛蹄脂伸缝10m21453.88349.601104.282-175沥青木板缩缝10m21104.26736.44367.822-176沥青玛蹄脂缩缝10m2980.59395.20585.392-177传力杆制作.安装t7426.221966.885402.6356.71 2-178修补水泥砼路缝hm212.8191.20121.612-179人工拆除侧石hm532.00532.002-180人工拆除缘石hm266.00266.002-181人工拆除连接型侧缘石hm851.20851.202-182人工拆除分离型侧缘石hm532.00532.002-183人工拆除砖缘石hm121.60121.602-184人工起垫侧石(砂垫层)hm938.07836.00102.072-185人工起垫侧石(灰土垫层)hm937.41836.00101.412-186人工起垫缘石(砂垫层)hm938.07836.00102.072-187人工起垫缘石(灰土垫层)hm937.41836.00101.412-188修换石质侧石0.8m内2m内hm2608.372462.40145.972-189修换石质侧石0.8m内5m内hm2115.891969.92145.972-190修换石质侧石0.8m内>5m hm1787.571641.60145.972-191修换石质侧石1.5m内2m内hm2425.972280.00145.972-192修换石质侧石1.5m内5m内hm1969.971824.00145.972-193修换石质侧石1.5m内>5m hm1878.771732.80145.972-194修换石质侧石1.5m外2m内hm4249.974104.00145.972-195修换石质侧石1.5m外5m内hm2881.972736.00145.972-196修换石质侧石1.5m外>5m hm2197.972052.00145.972-197修换砼侧石0.8m内2m内hm1785.511641.60143.912-198修换砼侧石0.8m内5m内hm1548.391404.48143.912-199修换砼侧石0.8m内>5m hm1375.111231.20143.912-200修换石质侧缘石0.8m内2m内hm3611.653283.20328.452-201修换石质侧缘石0.8m内5m内hm3146.532818.08328.452-202修换石质侧缘石0.8m内>5m hm2334.852006.40328.452-203修换石质侧缘石1.5m内2m内hm3365.413036.96328.452-204修换石质侧缘石1.5m内5m内hm2836.452508.00328.452-205修换石质侧缘石1.5m内>5m hm2644.932316.48328.452-206修换石质侧缘石1.5m外2m内hm4797.254468.80328.452-207修换石质侧缘石1.5m外5m内hm3786.453458.00328.452-208修换石质侧缘石1.5m外>5m hm2936.772608.32328.452-209安砌砼侧石0.8m内hm1038.84902.88135.962-210安砌石质侧石0.8m内hm1239.481103.52135.962-211安砌分离型砼侧缘石0.8m内hm1517.571422.7294.852-212安砌分离型石质侧缘石0.8m内hm1645.251550.4094.852-213安砌连接型砼侧缘石0.8m内hm1558.061541.2816.782-214安砌砼侧石1.5m内hm1102.68966.72135.962-215安砌石质侧石1.5m内hm1339.801203.84135.962-216安砌分离型砼侧缘石1.5m内hm1636.131541.2894.852-217安砌分离型石质侧缘石1.5m内hm1900.611805.7694.852-218安砌连接型砼侧缘石1.5m内hm1703.981687.2016.782-219安砌砼侧石>1.5m hm1203.001067.04135.962-220安砌石质侧石>1.5m hm1722.841586.88135.962-221安砌分离型砼侧缘石>1.5m hm1736.451641.6094.852-222安砌分离型石质侧缘石>1.5m hm2046.531951.6894.852-223安砌连接型砼侧缘石>1.5m hm1840.781824.0016.782-224人行道板砂垫层m3157.8745.60112.272-225人行道板石屑垫层m3104.0241.8062.222-226人行道板炉渣垫层m3162.1976.7685.432-227人行道板灰土垫层m3233.09119.32113.772-228人行道板C15砼垫层m3318.73116.28200.57 1.88 2-229人行道板水泥稳定砂砾垫层m3247.9592.72153.35 1.88 2-230人行道板毛石贯浆垫层m3209.3565.36143.992-231人行道板5%水泥稳定砂砾15cm hm23379.41790.402367.73221.28 2-232块料人行道板25X25X5cm(砂垫层)hm21607.001052.60554.402-233块料人行道板30X30X6cm(砂垫层)hm21551.97986.48565.492-234块料人行道板40X40X7cm(砂垫层)hm21536.67972.04564.632-235块料人行道板50X50X8cm(砂垫层)hm21526.79962.16564.632-236修换石板路面hm22902.162322.56579.602-237修换方块石路面hm22320.921548.12772.802-238修换砖人行道hm22291.00836.001455.002-239修换砼板人行道hm21153.40733.40420.002-240异型板修换hm21382.20953.80428.402-241异型板曲线部分修换hm21731.801303.40428.402-242异型板起垫hm21168.00953.80214.202-243铺异型板5cm砂垫层hm21640.441086.04554.402-244铺异型板5cm水泥砂浆hm22647.771448.561199.212-245铺异型板曲线部分砂垫层hm21857.801303.40554.402-246铺异型板曲线部分5cm水泥砂浆hm22937.331738.121199.212-247起垫石板路面hm22612.362322.56289.802-248起垫方块石路面hm21934.521548.12386.402-249起垫砖人行道hm21046.00836.00210.002-250起垫砼板人行道hm2943.40733.40210.002-251C20水泥砼人行道7cm hm23548.621824.001642.7181.91 2-252C20水泥砼人行道每增减1cm hm2276.0966.88209.212-253安装路名牌(立柱式)个112.0745.609.2557.22 2-254拆除路名牌个69.3812.1657.22 2-255擦洗路名牌(立柱式)个11.209.12 2.082-256刷路名牌油漆个28.6618.2410.422-257道路标线.冷漆10m2201.95106.4095.553-1干砌毛石基础m3203.8099.56104.243-2干砌毛石挡土墙m3228.51121.60106.913-3干砌毛石河床护底过水路面m3234.59127.68106.913-4干砌毛石道路边沟m3270.31163.40106.913-5干砌毛石护坡30cm内10m21124.72619.40505.323-6干砌毛石护坡40cm内10m21437.74763.80673.943-7干砌毛石锥形护坡30cm内10m21258.48753.16505.323-8干砌毛石锥形护坡40cm内10m21636.86962.92673.943-9M7.5砂浆砌毛石基础m3356.28218.12138.163-10M7.5砂浆砌毛石挡土墙m3384.86243.96140.903-11M7.5砂浆砌毛石河床护底m3324.06183.16140.903-12M7.5砂浆砌毛石道路边沟m3455.54314.64140.903-13M7.5砂浆砌毛石河底子沟m3542.95398.24144.713-14M7.5砂浆砌毛石水簸箕m3475.19332.12143.073-15M7.5砂浆砌毛石涵洞翼墙渠墙m3446.19304.76141.433-16M7.5砂浆砌毛石桥台侧墙翼墙m3431.87288.80143.073-17M7.5砂浆砌毛石桥墩及双面墙m3508.84370.12138.723-18M7.5砂浆砌毛石护栏m3407.76269.04138.723-19M7.5砂浆砌毛石护坡30cm10m21323.22888.44434.783-20M7.5砂浆砌毛石护坡40cm10m21478.89884.64594.253-21M7.5砂浆砌毛石锥形护坡30cm10m21368.23933.28434.953-22M7.5砂浆砌毛石锥形护坡40cm10m21660.081159.00501.083-23M7.5砂浆砌正毛石挡土墙m3551.69392.92142.5716.20 3-24M7.5砂浆砌正毛石桥台.侧墙m3569.17410.40142.5716.20 3-25M7.5砂浆砌正毛石涵墩m3628.45464.36147.8916.20 3-26M7.5砂浆砌正毛石拱圈m3722.92481.08225.6416.20 3-27M7.5砂浆砌正毛石护栏m3606.11443.08146.8316.20 3-28M7.5砂浆砌料石墩台m3242.81213.5616.5512.70 3-29M7.5砂浆砌料石挡侧墙m3227.92199.1216.1012.70 3-30M7.5砂浆砌料石拱圈m3372.99307.8052.4912.70 3-31M7.5砂浆砌料石帽石m3282.83264.4817.10 1.25 3-32M7.5砂浆砌料石缘石m3230.95211.2818.42 1.25 3-33M7.5砂浆砌料石拦杆m3361.31344.2815.78 1.25 3-341:2水泥砂浆修补砼构筑物10m21761.451516.96244.493-351:2水泥砂浆修补板梁10m21418.911357.3661.553-361:2水泥砂浆修补翼墙护岸10m2251.55190.0061.553-371:2水泥砂浆修补桥台.桥墩10m2695.39633.8461.553-38C202现浇修补零星砼m31819.621356.60423.3539.67 3-39表面封闭法环氧树脂修补10m2267.19158.84108.353-40填充法环氧树脂修补10m2381.95272.08109.873-41注入法环氧树脂修补10m2585.55475.00110.553-42环氧树脂裂缝补强10m21076.00919.60156.403-43砼栏杆维修10m1088.41950.00138.413-44栏杆人工局部除锈10m298.6595.00 3.653-45型钢栏杆安装10m557.73509.2048.533-46钢管栏杆安装10m448.03266.00137.4344.60 3-47铸铁栏杆安装10m1088.071026.0062.073-48水磨石饰面10m21034.17824.60209.573-49水刷石饰面10m2739.45623.20116.253-50剁斧石饰面10m21394.711277.56117.153-51拉毛饰面10m2292.79246.2446.553-52水泥砂浆饰面10m2274.03207.4866.553-53天桥地道踏步橡胶条修补.更换10m871.19380.00491.193-54维修马赛克饰面10m21249.63544.16705.473-55维修磨石子板饰面10m2916.65285.76630.893-56维修瓷砖饰面10m2793.52446.12347.403-57维修大理石板饰面10m22867.97354.162513.813-58维修缸砖饰面10m2723.76224.96498.803-59刷石灰浆(三遍)10m221.6921.280.413-60刷水泥浆(三遍)10m237.0531.16 5.893-61刷白水泥浆(三遍)10m276.4666.889.583-62刷106涂料(二遍)10m241.4828.8812.603-63刮腻子底油调和漆二遍10m273.4444.8428.603-64刮腻子无光调合漆调和漆各一遍10m298.7256.2442.483-65乳胶漆三遍10m2163.1257.00106.123-66砼面上乳胶漆二遍10m2110.5143.3267.193-67拉毛面上乳胶漆二遍10m2145.0243.32101.703-68砼栏杆乳胶漆二遍10m2110.5143.3267.193-69钢栏杆油漆二遍10m2390.36313.8876.483-70钢结构喷漆二遍10m2127.4816.7236.1274.64 3-71干砌块石勾平缝hm21165.29733.40413.9917.90 3-72干砌块石勾凸缝hm22060.651412.84621.7726.04 3-73浆砌块石勾平缝hm2889.21668.80212.278.14 3-74浆砌块石勾凸缝hm21657.821331.52313.2813.02 3-75浆砌块石勾凹缝hm21316.011205.36105.77 4.88 3-76浆砌砼预制块.料石勾平缝hm2719.04665.0052.41 1.63 3-77浆砌砼预制块.料石勾凸缝hm21402.301326.9672.09 3.25 3-78浆砌砼预制块.料石勾凹缝hm21233.451204.6027.22 1.63 3-79砖墙勾缝hm2885.08828.4054.43 2.25 3-80抹底面2cm hm21658.021102.00530.9825.04 3-81抹墙面或顶面2cm hm22022.821466.80530.9825.04 3-82剔勾旧石缝hm22566.832454.80107.52 4.51 3-83钢板伸缩缝补焊m429.56190.0016.50223.063-84钢板伸缩缝换面板(直板缝)m843.86529.7291.08223.06 3-85钢板伸缩缝更新角钢护口缝m958.40608.00127.34223.06 3-86换橡胶条伸缩缝m409.40285.0099.4224.98 3-87橡胶支座维修只102.9511.4091.55 3-88摆柱支座维修只216.4845.60 6.09164.79 3-89弧度钢板支座维修只216.4845.60 6.09164.79 3-90滚动支座维修只666.03182.4030.46453.17 3-91滚动支座维修每增1kg黄油只68.4318.248.9941.20 3-92剔勾海岸防潮墙大块石缝hm25297.903659.401638.503-93清洗.擦洗钢管护栏10m2198.58188.4810.103-94铁索链刷油漆t959.56717.44242.123-95修换不锈钢管扶手.护栏10m2712.83185.442308.77218.62 4-1人工疏通管道φ300内hm571.88486.4085.484-2人工疏通管道φ400内hm811.28725.8085.484-3人工疏通管道φ600内hm1288.561203.0885.484-4人工疏通管道φ800内hm1765.841680.3685.484-5手动绞车疏通管道φ300内hm335.70275.8850.918.91 4-6手动绞车疏通管道φ400内hm429.21367.8450.9110.46 4-7手动绞车疏通管道φ600内hm525.62459.8050.9114.91 4-8手动绞车疏通管道φ800内hm672.20601.9250.9119.37 4-9手动绞车疏通管道φ1000内hm868.93794.2050.9123.82 4-10机动绞车疏通管道φ600内hm627.85436.2450.91140.70 4-11机动绞车疏通管道φ800内hm735.61523.6450.91161.06 4-12机动绞车疏通管道φ1000内hm960.87687.8050.91222.16 4-13机动绞车疏通管道φ1200内hm1339.641005.4850.91283.25 4-14机动绞车疏通管道φ1500内hm2304.681877.9650.91375.81 4-15水冲管道φ300内.水压15Mpa hm461.9576.0032.40353.55 4-16水冲管道φ500内.水压15Mpa hm473.5484.3635.63353.55 4-17水冲管道φ900内.水压15Mpa hm487.4295.0038.87353.55 4-18水冲管道>φ900.水压15Mpa hm505.94108.6843.71353.55 4-19冲洗雨水支管.水压15Mpa hm639.03253.0832.40353.55 4-20水冲管道φ300内.水压10Mpa hm488.64126.9232.40329.32 4-21水冲管道φ500内.水压10Mpa hm516.95152.0035.63329.32 4-22水冲管道φ900内.水压10Mpa hm558.19190.0038.87329.32 4-23水冲管道>φ900.水压10Mpa hm626.11253.0843.71329.32 4-24冲洗雨水支管.水压10Mpa hm741.72380.0032.40329.32 4-25水压疏通管道φ300hm84.3684.364-26水压疏通管道φ500hm108.68108.684-27水压疏通管道φ900hm152.00152.004-28水压疏通管道>φ900hm190.00190.004-29明渠清泥带水作业深1.5m10m3890.72890.724-30明渠清泥带水作业每增减0.5m10m3244.72244.724-31明渠清泥深1.5m10m3525.16525.164-32明渠清泥每增减0.5m10m3148.96148.964-33暗渠清泥集中井口出泥10m32155.241916.72238.52 4-34暗渠清泥分散开盖板出泥10m31568.641568.644-35河道清淤10m31698.601698.604-36河底清理.河岸高2m内10m32647.082647.084-37河底清理.河岸高4m内10m33027.083027.084-38河底清理.河岸高6m内10m33597.083597.084-39打捞水中漂浮物10m251.6851.684-40人工疏通出水口孔15.2015.204-41清除草皮10m225.0825.084-42疏浚盖板沟30X60cm内10m75.0360.8014.234-43疏浚盖板沟40X100cm内10m82.6368.4014.234-44疏浚盖板沟50X100cm内10m97.8383.6014.234-45疏浚盖板沟65X100cm内10m105.4391.2014.234-46疏浚盖板沟100X150cm内10m146.93129.2017.734-47掏挖检查井10座142.88142.884-48掏挖雨水斗10座117.04117.044-49掏挖污水池m366.8866.884-50检查检查井10座37.2437.244-51处理冒水处79.8079.804-52人机配合掏挖检查井10座243.44112.48130.96 4-53人装机动翻斗车运污泥200m内10m3438.12205.96232.16 4-54翻斗车运污泥3km内每增200m10m319.0219.02 4-55人装自卸汽车运污泥1km内10m3882.20228.76653.44 4-56自卸汽车运污泥每增1km10m351.0551.05 4-57双轮斗车运污泥50m内10m3445.36445.364-58双轮斗车运污泥500m内每增50m10m339.5239.524-59拆除陶土管 φ15010m85.1285.124-60拆除陶土管 φ20010m88.1688.164-61拆除陶土管 φ25010m91.2091.204-62拆除陶土管 φ30010m96.5296.524-63拆除陶土管 φ40010m106.40106.404-64拆除陶土管 φ50010m117.04117.044-65拆除砼管道 φ30010m311.67307.04 4.63 4-66拆除砼管道 φ45010m324.67319.20 5.47 4-67拆除砼管道 φ60010m367.37121.60245.77 4-68拆除砼管道 φ100010m525.90174.80351.10 4-69管道砂垫层10m31722.05516.041170.9935.02 4-70管道3:7灰土垫层10m32147.501185.60838.45123.45 4-71管道乱石灌浆垫层10m32144.14951.521096.4796.15 4-72管道乱石干铺垫层10m31430.32715.16715.164-73管道碎石灌浆垫层10m32044.45805.601133.33105.52 4-74管道碎石干铺垫层10m31516.32653.60808.0054.72 4-75管道石屑垫层10m31157.20469.68652.5035.02 4-76管道砂砾石垫层10m31468.02668.80750.6348.59 4-77C15现浇砼平基10m34842.152027.682329.94484.53 4-78C15现浇砼管座10m34421.681447.802489.35484.53 4-79承插式陶土管φ15010m207.64107.16100.484-80承插式陶土管φ20010m285.83107.16178.674-81承插式陶土管φ25010m353.16118.56234.604-82承插式陶土管φ30010m448.73141.36307.374-83承插式陶土管φ40010m709.33170.24539.094-84承插式陶土管φ50010m921.50170.24751.264-85平接式砼管道φ400hm2096.061988.92107.144-86平接式砼管道φ500hm2114.581988.92125.664-87平接式砼管道φ600hm3719.552355.24158.651205.66 4-88平接式砼管道φ700hm3742.032355.24181.131205.66 4-89平接式砼管道φ800hm4161.562591.60211.921358.04 4-90平接式砼管道φ900hm4424.352591.60237.371595.38 4-91平接式砼管道φ1000hm5872.373183.64261.962426.77 4-92承插式砼管道φ300hm1271.491246.4025.094-93承插式砼管道φ400hm1790.531746.4844.054-94承插式砼管道φ500hm1956.871891.6465.234-95承插式砼管道φ600hm3349.742052.7691.321205.66 4-96承插式砼管道φ800hm3771.912280.76133.111358.04 4-97承插式砼管道φ1000hm5635.873036.96172.142426.77 4-98M7.5砂浆砌砖直墙40X200cm内10m33530.711431.842098.874-99M7.5砂浆砌石直墙10m33408.252041.361366.894-100M7.5砂浆砌预制块直墙10m31758.211617.28140.934-101C204现浇砼直墙20cm内10m313249.215257.687701.01290.52 4-102C204现浇砼直墙>20cm10m311716.344265.127160.70290.52 4-103C204现浇砼台帽10m37640.884346.443063.34231.10 4-104砖墙面抹灰hm22294.641481.24614.20199.20 4-105石墙面抹灰hm22479.321665.92614.20199.20 4-106砖墙勾缝hm2777.50695.4061.0221.08 4-107石墙勾平缝hm2870.19675.64146.9147.64 4-108石墙勾凹缝hm21265.391070.84146.9147.64 4-109M7.5砂浆砌圆形砖井10m35154.312281.522738.65134.14 4-110M7.5砂浆砌矩形砖井10m34664.231909.122659.6795.44 4-111砖井勾缝hm2766.16695.4060.4410.32 4-112砖井井壁抹灰hm23027.262328.64608.3490.28 4-113砖井井底抹灰hm22212.541513.92608.3490.28 4-114安装铸铁检查井井盖.井座10套6576.51547.206029.314-115安装砼检查井井盖.井座10套575.75496.2879.474-116安装铸铁雨水井井篦.座10套2861.42524.402337.024-117安装砼雨水井井篦.座10套609.19529.7279.474-118C302预制钢筋砼盖板10m36210.022272.402897.371040.25 4-119钢筋制作安装φ10内t5895.031254.764595.6444.63 4-120钢筋制作安装>φ10t5663.171031.324569.3662.49 4-121人工安装钢筋砼盖板10m32810.832341.56469.274-122起重机安装钢筋砼盖板10m32360.811347.48283.05730.28 4-123人力揭起钢筋砼盖板10m31990.441990.444-124机械揭起钢筋砼盖板10m31876.361146.08730.28 4-125拆除砖砌检查井4m内10m31459.201459.204-126拆除砖砌雨水斗3m内10m31155.961155.964-127拆除石砌检查井4m内10m31590.681590.684-128拆除石砌雨水斗3m内10m31270.721270.724-129修换铸铁井盖10个6484.06118.566100.00265.50。
山东省市政工程消耗量定额价目表(XXXX年5月)

hm3
6903.84
6903.84
hm3
6116.48
6116.48
hm3
5700.00
5700.00
hm3
5765.36
5765.36
hm3
4775.84
4775.84
hm3
3961.12
3961.12
hm3
3401.00
3401.00
hm3
2629.60
2629.60
hm3
2007.16
2007.16
794.96
hm3
பைடு நூலகம்
190.00
190.00
hm3
1200.80
1200.80
hm3
337.44
337.44
hm3
1489.60
1489.60
hm2
764.29
228.00
536.29
hm2
1921.20
372.40
1548.80
hm2
334.40
334.40
hm2
209.00
209.00
hm2
117.04
440.00
6.82 6.82
4800.00 5418.92
hm2
481.84
hm3
3442.00
hm3
9426.28
hm3
288.80
hm3
2698.00
hm3
7629.64
hm3
190.24
hm3
1100.73
1254.00 158.84
hm3
1254.00
hm3
190.24
山东省市政消耗量定额解释资料

第一册通用项目总说明总说明一、《山东省市政工程消耗量定额》(以下简称“本定额”)是在《全国统一市政工程预算定额》的基础上,结合近几年出现的新技术、新工艺、新材料及我省市政工程设计与施工特点编制的。
本定额共分八册,包括:通用项目;道路工程;桥涵工程;隧道工程;给水工程;排水工程;燃气与集中供热工程;路灯工程。
二、本定额是完成规定计量单位分部分项工程所需人工、材料、施工机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,进行工程招投标、确定工程造价以及编制概算定额、估算指标的基础。
三、本定额适用于城镇管辖范围内的新建、扩建市政工程。
四、本定额是按照正常的施工条件,合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗水平。
五、本定额是依据国家及省有关现行产品标准、质量评定标准、安全技术操作规程、设计及施工验收规范,并参考了代表性工程设计图纸和其他资料编制的。
六、本定额中人工工日消耗不分工种、技术等级,以综合工日表示。
内容包括:基本用工、辅助用工、起运距用工及人工幅度差。
七、本定额中材料消耗:1.本定额中的材料消耗包括主要材料及其他材料。
其他材料是以占主要材料百分比表示,编制招标标底或编制工程预算时,其他材料以定额项目主要材料费合计乘以其他材料所占比例确定。
2.定额中已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需要的人工和机械消耗,材料二次搬运在费用定额中考虑。
3.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种校泥等均按半成品消耗量以体积(m3)表示,设计等级与定额不同时,可以调整,本定额中混凝土项目列有现场混凝土搅拌机和现场混凝土搅拌站拌合方式,采用预拌商品混凝上,按各市有关规定计算(但需扣除每10m3混凝土用工3.5工日,混凝土搅拌机机械台班数量)。
预制混凝土的养护,除另有说明外,均按自然养护考虑。
4.预制混凝土构件定额桉现场预制编制,采用商品混凝土顸制构件时,不再套用预制混凝土构件定额项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2005山东省市政养护维修工程---消耗量定额资料汇编造价师0072005山东省市政养护维修工程消耗量定额资料汇编➢➢市市政政养养护护维维修修工工程程消消耗耗量量定定额额说说明明➢➢市市政政养养护护维维修修工工程程消消耗耗量量定定额额计计算算规规则则六、本章定额所指的密挡土板即满铺挡板;疏挡土板即间隔铺挡板,当土板间距不同时,不作调整。
七、挡土板均按横板、竖撑计算。
如采用竖板、横撑的,其人工乘以系数1.20。
八、定额中挡土板支撑按槽(坑)两侧同时支撑挡土板考虑。
支撑面积为两侧挡土板面积之和。
如槽(坑)一侧支挡土板时,按一侧面积计算,其人工乘以1.33系数,除挡土板外,其他材料消耗量乘以2.00系数。
九、土方放坡开挖不得再去计算挡土板,如遇上层放坡,下层支撑时则按实际支撑面积计算。
十、本章定额拆除均不包括挖土方,挖土方按本章土方中有关子目执行;机械拆除项目中包括人工配合作业。
十一、大口径深井降水成孔过程中产生的泥水处理及挖沟排水工作应另行计算。
如遇有天然水源可用时,不计水费。
十二、材料运距均以取材料重心至堆放重心距离为准。
十三、定额中凡未列项运输的材料、设备,运输时均按车次计算。
十四、混凝土小型构件运输是指单件体积在0.20立方米以内的各类构件。
十五、运输中路面不平、土路松软、陡坡等因素,已在定额中综合考虑工程量计算规则一、本定额的土、石方体积,均以密实体积计算,回填土按碾压后的体积的计算,余松土和堆积土按堆积方乘以0.80的系数折合成自然方,套一、二类土定额项目。
二、沟槽、基坑划分:底宽3米以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内,其底面积在50平方米以内按基坑计算。
三、土、石方运距以挖土重心至填土或弃土重心距离计算。
四、土壤及岩石分类见附录《土壤及岩石(普氏)分类表》。
五、围堰工程以围堰的施工断面积乘以围堰中心线长度计算。
六、各种挡土板的工程量按挡土板与槽坑的支撑面积(接触面积)以平方米计算。
间隔挡土板中的间距不扣除。
七、脚手架工程量按实际搭设长度乘以搭设高度以面积计算。
第二章道路维修工程说明一、石灰土基层、多合土基层、水泥稳定砂砾基层、石灰碎石基层,其顶层养生及石灰消解工作均已包含在定额内。
二、水泥混凝土路面,定额中未包括钢筋用量,如设计有钢筋时,其钢筋的制作安装另行计算。
三、人行道板铺砌,如使用其他砌料,材料可以换算。
四、异型人行道板铺砌是指除正方形、矩形、六边形以外的各种型号的道板。
五、人工拆除侧、缘石按延长米计算,人工拆除侧、缘石基础(垫层)背覆,以实体积按相应子目分别计算,人工拆除浆铺道板,按拆除水泥稳定砂砾基层计算,机械拆除侧、缘石已含基础(垫层)背覆。
六、砌筑侧石、缘石,如使用其他材料时,可以换算。
工程量计算规则一、拆除旧路及路基处理,均按实挖体积计算。
二、铺砌人行道面积应扣除树池、井盖、线杆所占面积。
第三章桥涵维修工程说明一、本章适用于桥涵的养护、维修工程。
二、桥涵面水泥混凝土、沥青混凝土等铺装层,按道路章节的相应子目计算。
工程量计算规则一、栏杆的维修长度以沿桥单面栏杆的长度计算。
二、栏杆的维修面积,以沿桥单面栏杆的长度,乘以扶手顶面至人行道侧石顶面之间的高度计算。
三、粉刷与油饰的面积,以展开面积计算。
四、构筑物抹水泥砂浆,按实抹面积计算。
五、定额中的油漆和粉刷项目除刷防锈漆外,均为两遍。
如刷一遍时,人工消耗量和机械消耗量乘以0.80的系数,材料消耗量乘以0.60的系数。
第四章排水维修工程说明一、本章凡所涉及的土、石方挖、填、运输,脚手架,支撑,围堰,降水,拆除等工程,除另有说明外,均按第一章“通用项目”相应定额执行。
二、本章是按无地下水考虑的,如有地下水,需降水或采用沟槽排水时执行第一章“通用项目”相应定额。
三、本章所称管径均指内径。
四、河道与明渠的区别:底宽1至5米为明渠,底宽大于5米为河道。
五、管道铺设已考虑了管材长度不同及截口对人工消耗量、接口材料消耗量的影响,发生时均不做调整。
六、管道铺设已考虑了沟槽边堆土影响因素,使用时不论沟槽边有无堆土,均不做调整。
七、自(预)应力混凝土管胶圈接口管道铺设执行给水、燃气、供热管网章节的相应定额子项。
八、疏通管道,明、暗渠清泥子目中,软、硬泥,已综合考虑,执行时不予调整。
九、暗渠指高度均在一米外的异型管(渠),包括管径在100厘米以外的圆管,不能用绞车疏通时,人工进入管(渠)内清泥。
工程量计算规则一、直径在500毫米以下的管道铺设,按人工下管计算,直径在500毫米以上的管道铺设,按机械下管计算。
施工时不论采用何种方式,均不做调整。
人工下管,沟槽深度按3米以内计算,当沟槽深度超过3米时,人工消耗量乘以系数1.15。
二、特殊情况下,必须在支撑下穿管铺设,其人工、机械乘以系数1.33。
三、高压疏通车冲洗雨水井支管,如长度10米以外者,其人工乘以系数1.50。
四、拆除管道不包括拆除基础及垫层。
拆除混凝土基础及垫层按拆除混凝土障碍物执行,拆除其他基础和垫层,按挖四类土乘以系数1.50。
第五章给水、燃气、供热管道维修工程说明一、本章适用于市政给水、燃气、供热管道系统投入使用后,由于管材、件破裂或局部腐蚀、老化、机械损伤等原因,导致漏水、漏气使运行失控而需要进行拆除、更换或修复;具有功能性阀、件类的更换和定期或故障时的解体检查、更换部件、清洗、加液、填料、保养;刷油、更换保温层和保护层等维修工程项目。
未投入运行的管道维修和超过12延长米的管道更换、移设等工程不得使用本定额。
二、本章分管道更换、管道附属件更换、部分更换项目接口管道修漏、管道附属件维修、管道防腐、管道保温层更换、保温管道保护更换、其他项目等共十节。
三、本章各项定额是根据现行的管道养护、维修方法和机械化装备程度及劳动组合等情况,进行综合取定编制的。
四、本章未包括坑、槽土方的挖、填和土方、材料的场外运输以及维修过程中支撑、围堰、排水等项,发生是按本定额通用项目章规定执行未包括井室、混凝土支墩等构筑物与其他障碍物的拆除与砌筑修复,其中拆除执行通用项目章规定,砌筑修复按排水维修工程有关规定执行。
五、本章对给水、燃气、供热三个专业管道维修定额项目的编制根据其特点采取了单独立项和综合编制两种形式,供三个专业根据各自实际需要选择使用。
六、本章各类材质的管材及管件的规格统一按公称直径划分。
定额项目内容“()”括号中的树表示为未计价材的消耗量;“(—)”表示为未确定消耗量的未计价材,应根据实际发生的量加损耗量计算消耗量。
其损耗率规定,执行本章定额“(—)”中钢板和各类材质管的损耗率,综合取定为5%,其连接各类材质的管件、阀类等不再计损耗量。
七、本章各项定额,适用于在露天的各类管、地沟、地面、架空及各专业井室中施工,如在各类封闭管廊、地沟、涵洞内施工时,执行本章相应定额,其人工和机械的消耗量均乘系数1.20。
八、本章定额已综合考虑了维修过程中必要的间隔、停水、停汽、降压等造成的影响,以及零星施工等因素,但未包括各专业管道内介质的漏失和排放量、安全警戒和采取特殊防护措施等,发生的费用按有关规定另计。
九、各节的内容说明如下:(一)管道更换:1、管道更换适用于铸铁管、钢管、铝塑复合管、塑料管、钢筋混凝土管及所连接的管件、阀类的拆除更换。
2、新换管与原设管的材质不同时,按新换管材套相应定额子目。
3、凡属铸铁、钢制管和件(阀)所连接的承插式各类接口、压兰接口、机械接口、法兰接口、电焊接口等管道更换项目,均未包括接口内容,应按实际发生的接口形式、数量,按“部分更换项目接口”中有关规定执行。
钢筋混凝土管更换设有两项(胶圈接口和石棉水泥接口),其中的接口材料均为转换件与钢筋混凝土管连接侧的接口;其他接口均未包括,执行上述规定,其余各类连接接口形式的管道更换项目均已包括接口内容。
4、管道更换各项已综合考虑了更换管、件、(阀)每处的数量与重量,使用时按实际量和损耗规定计算,除直埋式钢套钢管更换按规定调整系数外,其他各项均不得调整。
5、各类材质的管道更换,其断管(拆除)无论管内是否含有输送介质,均已综合考虑,执行相应定额时均不作调整。
6、铸铁管更换项目,指承插式连接的灰口铸铁管和球墨铸铁管的更换。
7、丝接钢管更换项目,是用于镀锌与不镀锌碳钢管、不锈钢管、铜管等各类金属管的更换。
8、直埋式钢套钢管更换,按内管公称直径套相应钢管更换项目,其人工和机械均乘系数1.2,其他不变。
钢套钢管外管公称直径≥300mm且内管公称直径<300mm需要的机械吊装、拆除其内容已在钢套钢外管保护层更换项目中综合考虑,在按内管公称直径套相应定额时,不再增加吊装、拆除机械。
9、管道更换项目,不适用于与活结头、伸缩件等丝接(或法兰西连接)可直接拆卸、且公称直径≤400mm的管件(阀类)的单独更换。
(二)管道附属件更换:1、丝接排气阀更换定额项目,适用于排气阀、压力表、阀、水嘴等与管道单侧丝接项的更换。
2、法兰排气阀、消火栓、法兰水表三项,均不包括与其连接的接口内容,应按实际发生情况,套接口定额的相关子目。
3、丝接水表和法兰水表更换项目,不仅适用于水表的更换,而且适用于有活接件、伸缩件连接,可直接拆卸的其它相同连接方式的管件(阀类)的单独更换。
不适用于水表结构的成组更换,发生时应套管道更换相应子目。
成组更换当套用管道更换项目时,只计更换水表的主材费,不得再套用水表更换定额项目。
(三)部分更换项目接口:本节内容适用于和以上两节定额项目中未含接口内容的相关项目配套使用,主要包括:青铅接口、石棉水泥接口、胶圈接口、压兰接口、机械接口、法兰接口、电焊接口等内容。
(四)管道修漏:1、管道修漏是指各类材质管道上发生孔洞、短裂纹等现象致使管道内输送的介质渗漏时,在无需拆除的情况下,采取相应的修、堵漏措施。
主要包括铸铁和钢制两合套袖修漏、钢制管卡子堵漏以及焊补钢板堵漏三种形式。
2、定额中钢制两合套袖、钢制管卡子均按成品考虑,如现场制作时,其制作费计入主材费。
其定额项目中密封垫均按橡胶垫考虑,如实际采用其它材质的密封垫,按实调整。
3、钢制两合套袖修漏和铸铁两合套袖修漏(胶圈接口)定额项目适用于直管段和承口维修。
4、铸铁、钢质两合套袖修漏各项,维修过程两合底部需增设DN50阀门和外丝泄水时,该两件只计主材费,其他不变。
(五)管道接头修漏:1、管道接口修漏是指市政给水、燃气、供热管道中的丝接口、承插口、活动法兰口、法兰口等连接密封处的渗漏维修。
2、丝接口修漏仅适用于带有活接管段内的接头修漏。
如在无活接无法直接拆卸处修漏需断管时,应套用本章第一节中管道更换相应子目。
3、承插口修漏,适用于承插连接的铸铁和钢制承口所采用不同材质密封处渗漏,本节编有青铅封接口和石棉水泥封接口两种材质修漏方法,如采用其它材质接口时,只换算接口材料其他不变。
