卸煤沟土方开挖专项方案

合集下载

土方开挖工程专项方案

土方开挖工程专项方案

土方开挖工程专项方案一、项目概况本项目为某工地土方开挖工程,包括地基开挖、场地平整和挖土运输等工作。

项目场地位于XX市某区,总面积为XXX平方米,土方总量约为XXXX立方米。

本工程的施工目标是按照设计要求,完成土方开挖和场地平整,确保工程质量和进度。

二、施工准备1.人员和设备准备本项目的施工人员包括项目经理、土方开挖工、挖掘机操作工、运输司机等。

施工队伍将根据工程进度需要,合理组织人员,确保施工任务按时完成。

同时,施工队伍将配备挖掘机、推土机、压路机、运输车辆等必备设备,以满足不同工程阶段的施工需求。

2.技术准备在开挖工程前,施工队伍将对现场进行勘察和测量,获取场地的地形和地貌信息,为后续工程施工提供数据支撑。

同时,施工队伍还将准备土方开挖的施工图纸和操作指导,确保施工过程中的安全和有效进行。

3.物资准备本项目将准备足够的燃油、润滑油、保护装备和劳保用品等施工物资,保障施工队伍的正常作业。

三、施工方案1. 土方开挖在土方开挖工程中,将采用挖掘机进行开挖,根据设计要求确定开挖深度和范围。

开挖过程中,应注意对场地周边环境和设施的保护,避免因施工过程产生的振动和噪音对周边环境造成影响。

2. 场地平整在完成土方开挖后,将进行场地平整工作。

通过推土机和压路机对场地进行整体平整和压实,确保场地的坚实和平整,为后续施工提供良好的基础条件。

3. 挖土运输挖土运输是土方开挖工程中不可或缺的环节。

在挖土运输过程中,施工队伍将根据实际施工情况选择合适的运输车辆和路线,确保土方的及时清运和安全运输。

四、施工安全和环保措施1.施工安全在工程施工中,施工队伍将严格执行施工安全管理制度,加强对施工人员的安全技术培训和安全教育。

在施工现场设置明显的安全警示标识,规范施工作业,严格遵守安全操作规程,切实保障施工人员的生命安全。

2.环境保护在施工过程中,施工队伍将采取措施减少施工对周边环境和生态的影响,如设置围挡、降尘网等设施,有效控制施工扬尘和噪音污染,减少对周边居民生活的影响。

土方开挖专项施工方案4

土方开挖专项施工方案4

土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。

以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。

2.制定安全生产计划,配备必要的安全设施和人员。

3.确保施工机械设备完好,进行必要的维护保养。

4.制定土方开挖计划和施工进度安排。

二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。

2.采用合适的机械设备进行土方开挖,保证施工效率和质量。

3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。

三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。

2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。

四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。

2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。

五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。

2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。

以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。

右玉卸煤沟土方开挖作业指导书

右玉卸煤沟土方开挖作业指导书

目录1、工程概况及工程量——————————————12、编制依据——————————————————13、作业前的条件及准备—————————————14、参加作业人员的资质要求———————————25、所需工器具—————————————————26、作业顺序方法及内容—————————————27、质量关键点预控———————————————38、作业人员职责分工——————————————39、质量标准和质量保证措施———————————310、安全标准及危险点预控————————————311、防洪、防汛—————————————————41、工程概况及工程量:1.1工程概况:本工程为山西右玉2×300MW煤矸石电厂工程输煤系统汽车卸煤沟,由于该单位工程结构长、面积大,故土方工程采取分段分层开挖。

该单位工程的作用是承担1#、2#燃煤发电机组的原煤转运作用。

具体位置位于热电厂1#、2#锅炉房东侧约200米处,呈南北长向布置。

该作业指导书本次编写指导施工工作内容为本单位工程主体工程挖方工作。

根据所提供基础开挖图,其挖方深度为―11.68m,(±0.00m相当于绝对标高1399.80m)。

根据地质情况,该工程所处地区地在下水位之上。

为此该工程可直接进行大开挖。

1.2主要工程量:该工程分两段开挖,每段分两层。

根据该工程勘探土质及施工周期和施工的特殊性,挖方边坡确定为按1:0.5放坡,基底工做面为1m。

中间-6.2m位置设1m宽台阶型缓冲平台。

如附图:第一段施工由南到北、从26轴至14轴。

第二段施工由南到北从13轴至1轴。

a.第一层挖方±0.000至▽-6.2m。

.b.第二层挖方▽-6.2m至▽-11.38m。

c.第三层人工挖方▽-11.38m至-11.68m。

挖方工程量:48976m32、编制依据:北京国电华北电力工程有限公司提供的、汽车缷煤沟基础开挖图和电子版基础图。

土方开挖工程专项方案(3篇)

土方开挖工程专项方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程总建筑面积XX万平方米,其中地上建筑面积XX万平方米,地下建筑面积XX万平方米。

4. 工程内容:本工程包括土方开挖、基础施工、主体结构施工、装饰装修、室外工程等。

5. 工期要求:土方开挖工程计划工期为XX个月。

二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工单位资质:具有国家一级建筑施工总承包资质3. 施工现场管理人员:项目经理、技术负责人、安全负责人、质量负责人等。

4. 施工班组:挖土班组、运输班组、测量班组、质检班组等。

三、施工方案1. 施工方法(1)土方开挖采用机械开挖,人工配合清理。

(2)挖掘机开挖土方,运输车辆进行运输。

(3)采用分层开挖,每层厚度控制在XX厘米。

(4)在开挖过程中,应保持场地平整,避免造成地面沉降。

2. 施工工艺流程(1)测量放线:根据设计图纸进行测量放线,确定开挖范围。

(2)场地平整:对开挖区域进行平整,确保场地满足施工要求。

(3)土方开挖:采用挖掘机进行土方开挖,人工配合清理。

(4)土方运输:采用运输车辆将土方运至指定地点。

(5)质量控制:对开挖后的场地进行平整,确保满足设计要求。

3. 施工设备(1)挖掘机:型号为XX,数量为XX台。

(2)运输车辆:型号为XX,数量为XX辆。

(3)推土机:型号为XX,数量为XX台。

(4)自卸汽车:型号为XX,数量为XX辆。

(5)测量仪器:全站仪、水准仪、钢卷尺等。

四、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

2. 施工过程中,严格执行施工方案,确保施工质量。

3. 施工过程中,加强测量控制,确保开挖深度、宽度、边坡坡度等符合设计要求。

4. 对开挖后的场地进行平整,确保场地满足施工要求。

5. 对开挖后的土方进行分类堆放,避免影响施工质量和环境。

五、安全措施1. 施工前,对施工现场进行安全检查,确保施工安全。

土方开挖专项方案

土方开挖专项方案

土方开挖专项方案我们得明确项目背景和目标。

这个项目位于城市的中心区域,涉及到大量的土方开挖工作,所以我们要确保施工安全、高效、环保。

一、项目概述1.项目名称:城市中心项目土方开挖工程2.项目地点:市区路3.工程量:土方开挖总量约为100万立方米4.工期:计划工期为6个月二、施工方法及工艺1.土方开挖:采用机械开挖和人工开挖相结合的方式,利用挖掘机、装载机等设备进行土方开挖,同时安排工人进行辅助作业。

2.土方运输:采用自卸汽车进行土方运输,确保及时清运挖出的土方,减少现场拥堵。

3.土方回填:按照设计要求进行土方回填,确保回填土的质量和密实度。

三、施工安排1.施工队伍:组织一支经验丰富的施工队伍,包括挖掘机操作手、装载机操作手、施工员、安全员等。

2.施工计划:制定详细的施工计划,确保施工进度符合项目要求。

3.安全措施:制定严格的安全措施,确保施工过程中的安全。

四、施工难点及应对措施1.施工现场周边环境复杂:与周边建筑物、道路保持安全距离,设置警示标志,加强现场管理。

2.土质不稳定:对施工现场进行地质勘察,了解土质情况,采取相应的措施确保施工安全。

3.施工噪音和扬尘污染:采用封闭式施工,使用雾炮车进行降尘,合理安排施工时间,减少对周边居民的影响。

五、环保措施1.施工现场绿化:在施工现场周边种植绿化植物,减少扬尘污染。

2.生活垃圾处理:设立临时垃圾箱,对施工现场的生活垃圾进行分类处理。

3.废水排放:设置临时排水设施,确保施工现场的废水排放符合环保要求。

六、质量保证措施1.施工材料:选用优质的施工材料,确保施工质量。

2.施工工艺:严格按照施工工艺进行施工,确保施工质量。

3.质量检查:设立质量检查小组,对施工过程中的质量进行检查,确保项目质量。

七、应急预案1.施工现场突发事件:制定应急预案,确保在突发事件发生时能够迅速应对。

2.人员伤亡:设立急救站,配备急救药品和设备,确保人员伤亡时能够得到及时救治。

3.环境污染:对施工现场进行实时监测,发现环境污染问题及时处理。

卸煤沟挖土专项方案(最终)doc3

卸煤沟挖土专项方案(最终)doc3

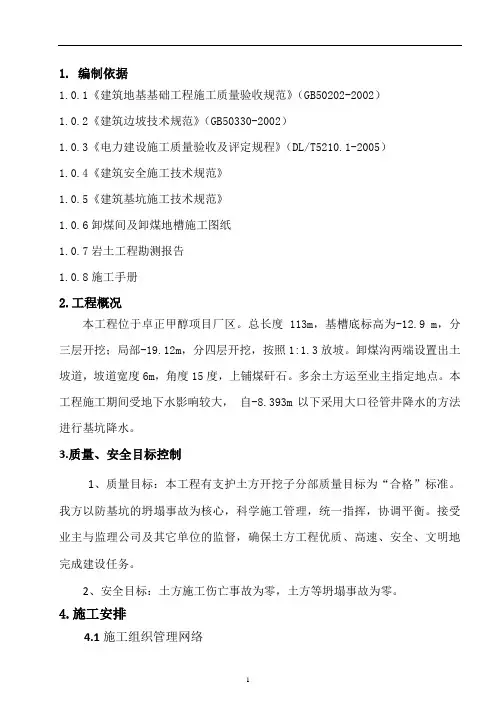

1. 编制依据1.0.1《建筑地基基础工程施工质量验收规范》(GB50202-2002)1.0.2《建筑边坡技术规范》(GB50330-2002)1.0.3《电力建设施工质量验收及评定规程》(DL/T5210.1-2005)1.0.4《建筑安全施工技术规范》1.0.5《建筑基坑施工技术规范》1.0.6卸煤间及卸煤地槽施工图纸1.0.7岩土工程勘测报告1.0.8施工手册2.工程概况本工程位于卓正甲醇项目厂区。

总长度 113m,基槽底标高为-12.9 m,分三层开挖;局部-19.12m,分四层开挖,按照1:1.3放坡。

卸煤沟两端设置出土坡道,坡道宽度6m,角度15度,上铺煤矸石。

多余土方运至业主指定地点。

本工程施工期间受地下水影响较大,自-8.393m以下采用大口径管井降水的方法进行基坑降水。

3.质量、安全目标控制1、质量目标:本工程有支护土方开挖子分部质量目标为“合格”标准。

我方以防基坑的坍塌事故为核心,科学施工管理,统一指挥,协调平衡。

接受业主与监理公司及其它单位的监督,确保土方工程优质、高速、安全、文明地完成建设任务。

2、安全目标:土方施工伤亡事故为零,土方等坍塌事故为零。

4.施工安排4.1施工组织管理网络技术负责人:朱思永项目经理:施国章4.2、施工安排:4.2.1、根据工程设计施工图纸定位坐标进行认真放样定位。

4.2.2、清除场地内垃圾,封闭施工场地,严禁施工用水向基坑处排放。

4.2.3、按建设单位提供的施工图进行细部放样,并打出白灰线,对危险区域设有禁告标志。

4.2.4、测量出标高,把工程±0.000m 引到工程控制桩处。

4.2.5.充分熟悉图纸及有关标准、逐级进行技术交底。

对定位桩进行复核。

对机械设备全部进行检修,使机械设备处于完好待命状态。

4.2.6.配备DSR932自动安平水准仪,RTS-822C 全站仪,RT-2CL 经纬仪。

各种仪器、钢尺都通过了检测单位按检定周期的检定。

卸载开挖土方工程专项方案

卸载开挖土方工程专项方案

卸载开挖土方工程专项方案一、工程概述1.1 项目名称:卸载开挖土方工程1.2 项目地点:具体位置1.3 项目内容:本工程项目为卸载开挖土方工程,主要包括场地准备、挖土卸载、边坡处理等工作内容。

1.4 项目背景:该项目位于XX市,是为了XX建设新工程而展开的土方工程。

二、施工条件2.1 土质情况:该项目地属于XX土质,主要由黏土和砂岩组成,具体地层资料见附表。

2.2 土方开挖深度:根据设计要求,开挖深度为XX米。

2.3 周边环境:项目周边环境较为复杂,主要是附近建筑、道路、管道等,施工需谨慎。

2.4 天气条件:项目地区气候湿润,需考虑降雨天气对施工的影响。

2.5 设备条件:施工所需设备和车辆已购置完毕,具体设备清单和技术参数详见设备清单表。

2.6 人员资源:施工队伍已组建完毕,具备相关施工经验和技能。

三、技术方案3.1 场地准备3.1.1 清理场地:清理施工场地,以确保施工区域清晰并且无障碍。

3.1.2 路基处理:对施工道路和场地进行必要处理,确保车辆和设备顺利进出。

3.1.3 安全措施:设置明显的警示标志和围挡,确保施工期间人员和设备安全。

3.2 挖土卸载3.2.1 开挖方案:按照设计要求,采用机械挖掘方式进行土方开挖。

3.2.2 土方卸载:土方运输至指定地点,通过专用车辆进行卸载,确保施工区域畅通。

3.2.3 土方处理:对挖出的土方进行必要的处理,如加水湿拌、覆盖等,以确保环境保护。

3.3 边坡处理3.3.1 边坡支护:根据设计要求,对土方开挖区域的边坡进行支护处理,确保边坡稳定。

3.3.2 地表保护:对挖掘后的地表进行覆盖处理,防止裸露的土壤受雨水冲刷。

四、质量控制措施4.1 施工前的质量检测:对施工前的场地进行勘察和探测,确保施工安全。

4.2 施工中的质量控制:严格按照设计要求进行施工,使用合格的材料和设备。

4.3 施工后的质量验收:对施工完成后的土方开挖工程进行验收,确保质量符合要求。

五、安全生产措施5.1 安全教育:对施工人员进行安全教育和培训,提高安全意识。

土方开挖专施工方案(3篇)

土方开挖专施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,土方开挖总量约XX立方米4. 工程性质:住宅及商业综合体5. 施工单位:XX建筑工程有限公司二、施工依据1. 国家及地方相关法律法规2. 《建筑地基基础工程施工质量验收规范》(GB 50202-2002)3. 《建筑边坡工程技术规范》(GB 50330-2013)4. 设计单位提供的施工图纸及设计说明书5. 施工合同及相关技术文件三、施工目标1. 确保工程质量,达到设计要求2. 确保施工安全,预防安全事故发生3. 确保施工进度,按时完成施工任务4. 确保文明施工,减少对周边环境的影响四、施工准备1. 技术准备- 组织施工技术人员进行图纸会审和技术交底- 编制详细的施工组织设计和施工方案- 组织施工人员参加技术培训和安全教育2. 材料准备- 根据施工方案,准备挖掘机、装载机、自卸汽车等施工机械- 准备挖掘、运输、堆放等施工材料- 准备安全防护用品和施工标志3. 人员准备- 组织施工队伍,明确各岗位责任- 配备专业技术人员和安全管理人员- 对施工人员进行岗前培训和安全教育4. 施工现场准备- 清理施工现场,确保施工环境整洁- 设置施工围挡,隔离施工区域- 做好排水、排水沟等基础设施五、施工工艺1. 施工流程- 施工准备→ 土方测量放样→ 土方开挖→ 土方运输→ 土方堆放→ 施工结束2. 土方测量放样- 根据设计图纸,确定开挖范围和深度- 使用全站仪等测量设备,进行精确放样- 标注开挖边界和关键控制点3. 土方开挖- 采用挖掘机进行土方开挖- 严格按照设计图纸和施工方案进行开挖- 确保开挖深度和边坡坡度符合要求- 避免超挖和欠挖4. 土方运输- 采用自卸汽车进行土方运输- 严格控制运输车辆数量和行驶速度- 避免车辆超载和超速行驶- 做好运输道路的维护和管理5. 土方堆放- 根据施工需要,选择合适的堆放场地- 做好堆放场地的平整和排水处理- 确保堆放土方稳定,防止滑坡和坍塌- 做好堆放场地的安全防护六、施工质量控制1. 施工前,对施工人员进行技术交底和质量控制培训2. 施工过程中,严格执行施工方案和质量标准3. 加强对施工过程的质量检查和验收4. 对不合格的施工质量,及时整改和处理5. 做好施工记录和资料整理,确保施工过程可追溯七、施工安全措施1. 施工现场设置安全警示标志和警示牌2. 施工人员必须佩戴安全帽、安全带等防护用品3. 施工机械必须定期检查和维护,确保安全运行4. 做好施工现场的排水、防滑、防坠落等措施5. 定期进行安全检查,及时发现和消除安全隐患八、施工进度计划1. 施工准备阶段:10天2. 土方开挖阶段:30天3. 土方运输和堆放阶段:20天4. 施工结束阶段:10天九、环境保护措施1. 施工现场设置围挡,减少施工噪声和扬尘污染2. 做好施工现场的排水和防尘措施3. 施工结束后,及时清理施工现场,恢复地貌4. 加强施工现场的环保宣传教育,提高施工人员的环保意识十、施工总结1. 施工结束后,对施工过程进行总结和评价2. 分析施工过程中存在的问题和不足3. 提出改进措施和建议4. 为类似工程提供借鉴和参考本施工方案旨在确保土方开挖工程顺利进行,实现施工目标。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目 录一、 工程概况 1二、编制依据 1三、厂址自然条件 2四、施工准备 2五、 主要计划 3六、主要施工方案 4七、质量保证措施 9八、安全保证措施 10九、 质量通病及防治措施 15九、危害辨识、控制及主要措施 16十、 强制性条文执行计划部分 17十一、文明施工保证措施 22十二、交底记录 23汽车卸煤沟土方开挖专项方案1、 工程概况汽车卸煤沟位于1#转运站南侧,±0.00m相当于绝对标高875.00m,土方开挖前自然地面平均标高为873.9m,设计垫层底标高为861.13m,机械开挖至861.33m,预留0.2m厚人工清底。

由机械配合人工将0.2m厚土方清运出基坑。

由于基坑开挖深度较深,绝对深度为13.87m,综合考虑现场土层条件,地下水位及配置机械的工作能力,汽车卸煤沟土方开挖采用阶梯式放坡。

土方开挖共分三层进行,每层深度约4.5m,每1层开挖完成后设置安全缓冲台,安全缓冲台宽2m。

基底预留1.5m宽工作面、1m宽排水沟,开挖采用1:1放坡系数放坡。

土方开挖过程中设置施工坡道1条,宽度9m,坡度15度。

施工坡道确定为外坡道,位于汽车卸煤沟南侧,施工坡道随着开挖深度的增加而随之加长。

开挖结束后保留施工坡道,以便于后续土建施工人员进出及材料运输。

施工坡道随施工进行随时维护,以保证通道畅通。

二、编制依据2.1 汽车卸煤沟地下部分施工图37-FC13141S-T0603(1)2.2神华神东电力河曲2×350MW低热值煤发电新建工程勘测报告2.3国家及部颁的各种现行有效版本的技术规范、规程、设计院和制造厂技术文件上的质量要求2.4电力工业部颁发的施工质量检验评定标准及电力部颁发的机组达标的有关规定2.5国家现行的法律、法规、规程、规定标准的技术标准2.6《火电工程达标投产验收规程》DL5277-20122.7《电力建设安全工作规程》(火力发电厂部分,DL5009.1-2002)2.8《建筑工程施工质量验收统一标准》GB 50300-20012.9《建筑机械使用安全技术规程》JGJ 33-20122.10《建筑基坑支护技术规程》JGJ 120-20122.11《建筑边坡工程技术规范》GB 50330-20022.12《工程测量规范》GB50026-20072.13《建筑地基基础工程施工质量验收规范》GB50202-20022.14《电力建设施工质量验收及评价规程 土建部分》DL/T5210.1-20122.15《工程建设标准强制性条文电力工程部分》2011版三、厂址自然条件3.1地形、地貌拟建厂址位于河曲县北10km处的楼子营镇东侧。

南面环山,西侧为楼子营村,西北侧为楼子营镇,东北侧与河曲二电厂、铁合金厂、电石厂毗邻,北面为河(曲)~偏(关)省道,交通较为便利。

场地地形较为开阔,东西长920m,南北宽约800m,满足电厂2×350MW机组建设场地需要并且具有良好的扩建条件。

3.2水的腐蚀性拟建场地的地下水类型为第四系孔隙潜水和基岩裂隙水,大气降水、灌溉入渗及山区侧向补给为其主要补给来源,地下水的排泄以地下径流和地面蒸发为主。

地下稳定水位埋深为2.00~5.65m,相应高程为866.83~872.21m。

根据现场调查,场地地下水为年变化幅度1.00~1.50m。

3.3地震动参数根据《神华河曲2×300MW煤矸石发电工程场地地震安全性评价报告》(山西省地震灾害研究所2008年4月),场地50年超越概率为10%条件下地基土的地震动峰值加速度为0.070g,对应的地震基本烈度6度,地震动反应谱特征周期值为0.40s。

四、施工准备4.1参加施工作业的人员要求体质良好、具有丰富的施工经验,并经体检合格。

4.2所有施工作业人员必须经过三级安全教育,具有较强的安全意识。

4.3所有施工作业人员工作前应经过施工技术质量安全交底,方可进入施工现场作业,并具有较强的质量意识。

4.4所有现场操作人员均应服从管理人员统一指挥、统一调度。

4.5按照业主交付的高程和水平控制点做好定位控制桩,对定位尺寸要严格进行核对,确保定位准确无误,并做好观测用水准点。

在引桩和水准点周围要设立醒目的保护围栏。

4.6组织并配备施工所需的各专业技术人员、管理人员和技术工人;组织安排好作业班次;制定较完善的技术岗位责任制和技术、质量、安全、管理网络;建立技术责任制和质量保证体系。

4.7做好机械调配,对开挖机械、运输车辆及各种辅助设备进行维修检查、试运行,并运至施工现场就位。

4.8要充分满足现场施工的要求,避免占用后续工程的施工场地,以免妨碍其它工程施工。

4.9与业主协商,确定开挖料的存放位置。

5、 主要计划5.1 施工计划:汽车卸煤沟地下结构计划2014年4月1日开挖,4月30日土方开挖结束。

5.2投入机械计划序号机械或设备名称型号数量(台)国别产地制造年份1. 挖掘机PC2202日本2012.102. 推土机175KWSD161中国山东2008.43. 装载机3.5m3SEM6501中国山东2008.44.自卸汽车CXZ81F6日本2003.115t5. 全站仪GTS-7221拓普康2013.86. 水准仪SDJ31中国西安2013.85.3 劳动力计划项目经理是本单位安全质量管理的第一责任人,负责组建安全质量生产管理小组,对转运站生产工作负全面领导责任,主管生产的副经理对本单位生产负直接领导责任;现场施工负责人:牛彦彬、王跃 技术负责人:胡福来、胡波 安全负责人:杨振中、左祥冬投入劳动力计划序号工种人数序号工种人数1. 技术人员2 5.检修工22. 专职安全员2 6.电 工13. 大型机械司机27.力 工84. 自卸汽车司机68.六、主要施工方案6.1整体施工顺序控制网测设定位放线不合格标高测量检查验收合格土方开挖不合格土方运输标高控制合格检查验收修边坡、清基槽验槽工作交接6.2定位放线根据厂区坐标及高程控制点对基础四周轴线进行准确定位及高程引测,并定出轴线控制桩及高程控制桩,撒出基坑开挖边线,经项目部自检合格并报请监理、业主工程处等验线合格后,即可进行基坑开挖。

6.3主要施工方法:6.3.1基坑采用机械大面积开挖,基底预留200mm人工清理,人工清底的土方由机械配合清运出基坑。

6.3.2开挖顺序:由汽车卸煤沟北侧开始,自上而下逐层依次向南开挖。

土方开挖遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,不得乱挖、超挖和欠挖,严禁掏洞取土,更不得因开挖方式不当引起边坡失稳、坍蹋。

卸煤沟土方量约为7W余方,因工期较紧,现场24h 不间断作业,保证土方开挖按时完成。

6.3.3挖方时边坡的稳定是影响施工质量的重要因素之一,用挖掘机修坡时要一次到位,严禁修补。

在整个开挖过程中,测量人员要跟踪测量,随时控制边坡坡度、开挖边线以及开挖高程,保证开挖迅速、准确。

6.3.4开挖施工采用反铲挖掘机挖装、自卸汽车运输的方式,每个开挖作业面有1台挖掘机挖土装车,配置2-3台自卸汽车,弃土运至业主指定的弃土场堆放。

6.3.5在开挖过程中,施工车辆应远离坡边行驶,并要随时注意边坡稳定情况,一旦发现边坡有裂纹或者松动,立即停止该区域施工,对边坡进行加固处理后方可继续施工。

6.3.6在开挖作业的同时,及时清除坡体表面及其上部的不稳定的土体,并采取防护措施。

为避免雨水冲刷基坑边坡,在开挖过程中,及时在基坑边坡上覆盖彩条布,边坡雨水直接排放至基底排水沟,保证基坑边坡的稳定性。

6.3.7自卸车应于挖掘机挖掘方向90°转角以内为好,可减少挖掘机装载时间,提高效率。

6.3.8自卸车按先后顺序等待装车,在场内按要求的行驶路线行驶。

会车时,空车给重车让路。

6.3.9土方开挖完成后,检查基底平整度和标高满足设计要求后,联系相关单位进行地基验槽。

开挖图如下:6.3.10基坑开挖前在距基坑边2m处搭设钢管防护栏杆,用作栏杆的钢管刷红白相间警示色,栏杆上挂安全标示牌。

土方开挖完成后,在基坑四周距基坑边0.8m位置设置300㎜高梯形挡水围堰,防止雨水冲刷边坡,流入基坑影响基础施工。

6.3.11边坡防护6.3.11.1边坡覆盖彩条布开过过程中,要随时观察天气变化及天气预报,提前将边坡表面覆盖彩条布,彩条布在上部及底部均应搭盖不少于1000mm。

并用沙袋压住。

为防止风将彩条布刮开,护坡表面彩条布用带弯钩A10钢筋固定。

如预报有雨天,在基坑坡道口处及时用沙袋封堵,防止雨水顺坡道流入基坑。

6.3.11.2出现特殊情况下的边坡防护6.3.11.2.1施工中若出现涌水涌砂现象,根据水量大小,采取引流,明沟抽排,然后查明原因,找准通道,在基坑一定范围以外采用花管注凝浆液封堵。

6.3.11.2.2较差土质的局部剥离坍塌的处理:开挖过程中如发现局部土质较差,有塌方迹象,立即停止土方开挖施工,清除不稳定土体,及时联系业主、总包、监理单位,迅速采用土钉挂网固定,喷射速凝混凝土。

6.3.12 基底施工排水在坑底设置排(截)水明沟和集水坑进行明排降水。

集水坑尺寸长2m×宽1m×深1.5m,设置在转角处,排(截)水明沟宽度1m,深0.5m,坡度指向集水坑。

每个集水坑内放置一台2寸污水泵,设专人看护,及时将坑内积水抽出,使整个基坑保持干燥。

为防止排(截)水明沟及集水坑塌陷,在排(截)水明沟及集水坑形成后砌单砖,表面抹20mm厚防水砂浆。

6.4土方开挖原则6.4.1满足工程总体安排,符合工程设计要求,符合施工规范、规程及质量要求。

改善劳动条件,防止环境污染,贯彻执行当地法律法规和安全规程,以保证工作人员的健康和安全。

6.4.2制定的开挖程序和施工进度应符合工程施工进度的要求。

6.4.3选用的配套机械设备,其性能和工作参数满足施工进度及施工环境要求。

6.4.4根据施工图纸和现场实际情况对本标范围内的土方工程量进行综合平衡和优化调配,达到总运输量最小,运距最短。

6.4.5采用科学、合理的施工技术,尽可能提高机械化施工水平,组织平行流水作业,以加快施工进度。

6.5土方开挖的施工要点6.5.1基坑开挖采用先整体、后局部;先浅、后深的开挖顺序。

6.5.2开挖时标高要随时监测,杜绝超挖。

土方开挖应绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度,排水沟、集水井位置以及挖出的土方堆放地点等,绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。

6.5.3基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走。

人工清土所占比例一般为1.5%~4%,大基坑宜另配一台推土机清土、送土、运土。

6.5.4挖掘机、运土汽车进出基坑的运输道路,应尽量利用基础一侧或两侧相邻的基础(以后需开挖的)部位,使它互相贯通作为车道,或利用提前挖除土方后的地下设施部位作为相邻的几个基坑开挖地下运输通道,以减少挖土量。

相关文档
最新文档
