2017二建管理真题及答案

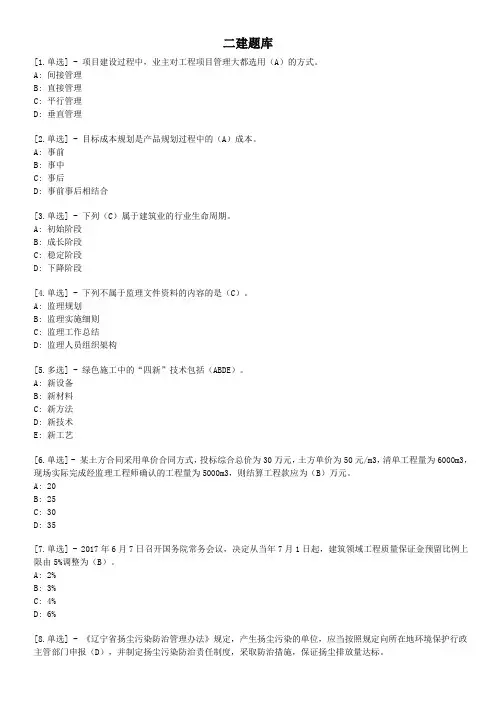

二建题库(带答案)完整版

二建题库[1.单选] - 项目建设过程中,业主对工程项目管理大都选用(A)的方式。
A: 间接管理B: 直接管理C: 平行管理D: 垂直管理[2.单选] - 目标成本规划是产品规划过程中的(A)成本。
A: 事前B: 事中C: 事后D: 事前事后相结合[3.单选] - 下列(C)属于建筑业的行业生命周期。
A: 初始阶段B: 成长阶段C: 稳定阶段D: 下降阶段[4.单选] - 下列不属于监理文件资料的内容的是(C)。
A: 监理规划B: 监理实施细则C: 监理工作总结D: 监理人员组织架构[5.多选] - 绿色施工中的“四新”技术包括(ABDE)。
A: 新设备B: 新材料C: 新方法D: 新技术E: 新工艺[6.单选] - 某土方合同采用单价合同方式,投标综合总价为30万元,土方单价为50元/m3,清单工程量为6000m3,现场实际完成经监理工程师确认的工程量为5000m3,则结算工程款应为(B)万元。
A: 20B: 25C: 30D: 35[7.单选] - 2017年6月7日召开国务院常务会议,决定从当年7月1日起,建筑领域工程质量保证金预留比例上限由5%调整为(B)。
A: 2%B: 3%C: 4%D: 6%[8.单选] - 《辽宁省扬尘污染防治管理办法》规定,产生扬尘污染的单位,应当按照规定向所在地环境保护行政主管部门申报(D),并制定扬尘污染防治责任制度,采取防治措施,保证扬尘排放量达标。
A: 排放扬尘污染物的种类B: 作业时间C: 作业地点D: 以上全是[9.单选] - 关于周转性材料消耗量的说法,正确的是(B)。
A: 周转性材料的消耗量是指材料使用量B: 周转性材料的消耗量应当用材料的一次使用量和摊销量两个指标表示C: 周转性材料的摊销量供施工企业组织施工用D: 周转性材料的消耗与周转使用次数无关[10.单选] - 关于对承包人索赔文件审核的说法,正确的是(D)。
A: 监理人收到承包人提交额索赔通知书后,应及时转交发包人,监理人无权要求承包人提交原始记录B: 监理人根据发包人的授权,在收到索赔通知书的42天内,将索赔处理结果答复承包人C: 承包人不接受索赔处理结果的,应直接向法院起诉索赔D: 承包人接受索赔处理结果的,发包人应在索赔处理结果答复后28天内完成赔付[11.单选] - 临时设施采用节能材料,墙体、屋面使用隔热性能好的材料,属于绿色施工的(D)。
完整版)2017年二建《法规》真题及答案解析

完整版)2017年二建《法规》真题及答案解析2017年二建法规真题及答案解析一、单项选择题(共60题,每题1分)1.行政法规之间对同一事项的新的一般规定与旧的特别规定不一致,不能确定如何适用时,由国务院裁决。
答案解析:本题主要考察法规的效力层级,特殊情况下需要有关机关裁决适用。
参考资料:第62页。
2.关于建设工程代理的说法,正确的是建设工程中应由本人实施的民事法律行为,不得代理。
答案解析:本题主要考察代理的相关规定。
参考资料:第13页。
3.建设用地使用权自登记时设立。
答案解析:本题主要考察建设用地使用权。
参考资料:第17页。
4.甲公司是某混凝土预制构件的专利权人,乙公司未经授权制造和销售该专利。
甲发现后,对乙提起侵权之诉。
经查,乙共销售侵权产品800件,因乙的行为,甲少销售600件。
甲销售专利产品每件获利2000元,乙销售侵权产品利润1000元。
乙应赔偿甲120万元。
答案解析:本题主要考察建设工程知识产权侵权的法律责任中赔偿损失数额的确定方法。
参考资料:第28页。
5.建设单位与乙设计单位签订设计合同,约定设计费为200万元,甲已付定金50万元。
如果乙在规定的期限内不履行设计合同,甲应该获得90万元的赔偿。
答案解析:本题主要考察定金的相关规定。
参考资料:第34页。
6.某建设单位与某施工企业签订的施工合同约定开工日期为2014年5月1日。
同年2月10日,该建设单位与保险公司签订了建筑工程一切险保险合同。
施工企业为保证工期,于同年4月20日将建筑材料运至工地。
后因设备原因,工程实际开工日为同年5月10日,该建筑工程一切险保险责任的生效日期为2014年4月20日。
答案解析:本题主要考察建筑工程一切险的保险期限。
参考资料:第38页。
7.施工企业发生的下列事故中,可构成工程重大安全事故。
此处原文有明显错误,无法改写,需删除。
)A.运输合同一般应当采用书面形式B.货物运输过程中发生的自然灾害等不可抗力事件,承运人应当承担全部责任C.托运人可以随时变更收货人,无需事先通知承运人D.承运人有权对货物进行检查,但不得拆封或损坏货物优路答案解析】A主要考察运输合同的相关规定。
2017年二建公路真题及(附答案)

2017年二级建造师《公路工程》试题及答案一、单选题1、路基填料的强度指标是()A.压实度B.CBR值C.稳定度D.塑性指数【答案】B【解析】考查路基填料选择。
强度要求是按CBR值确定。
教材2。
2、填石路基采用强力夯实施工时,填补夯坑的填料应选用()A.碎石土B.砂性土C.软质石料D.与路基同类型石质填料【答案】D【解析】考查填石路基施工技术。
在强力夯实法中,每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。
教材P7。
3、岩石挖方路段不宜选用的挡土墙是()A.重力式挡土墙B.加筋土挡土墙C.锚杆挡土墙D.锚定板式挡土墙【答案】B【解析】考查挡土墙。
加筋挡土墙一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜采用。
教材P31。
4、关于填隙碎石施工的说法,正确的是()A.单层填隙碎石的压实厚度宜为公称最大粒径的1.5-2.0倍。
B.填隙料应干燥C.填隙碎石施工,应采用胶轮压路机D.填隙碎石碾压后,表面集料间的空隙应填满,但表面应看得见集料【答案】C【解析】考查填隙碎石施工,C正确说法为宜采用振动压路机碾压。
教材P43.5、无机结合料稳定材料组成设计流程正确的是()A.施工参数规定→生产配合比设计→目标配合比设计→原材料检验B.施工参数规定→目标配合比设计→生产配合比设计→原材料检验C.原材料检验→生产配合比设计→目标配合比设计→施工参数确定D.原材料检验→目标配合比设计→生产配合比设计→施工参数确定【答案】D【解析】考查无机结合料稳定基层(底基层)施工对原材料的技术要求。
无机结合料稳定材料组成设计流程:原材料检验→目标配合比设计→生产配合比设计→施工参数确定,教材P49.6、路面透水性排水基层施工中,在连续长纵坡破段或凹形竖曲线路段,排水层内渗流的自由水有可能被堵封或渗流路径超过45-60m时,为拦截水流及缩短渗流长度有应增设()。
A.纵向排水管B.横向排水管C.纵向集水管D.横向铁水井【答案】B【解析】考查路面基层排水。
2017年二建《建筑工程管理与实务》真题及解析

2017年二级建造师建筑工程真题解析及答案一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意。
)1、按照建筑层数分类,属于多层住宅的是()A、三层B、五层C、七层D、九层【答案】B【解析】住宅建筑按层数和高度分类:1-3层为低层住宅,4-6层为多层住宅,7-9层(高度不大于27m)为中高层住宅,10层及10层以上或高度大于27m为高层住宅。
2、下列建筑钢材性能指标中,不属于拉伸性能的是()A.屈服强度B.抗拉强度C.疲劳强度D.伸长率【答案】C【解析】建筑钢材拉伸性能的指标包括屈服强度、抗拉强度和伸长率3、终凝时间不得长于6.5h的水泥品种是()A.硅酸盐水泥B.普通水泥C.粉煤灰水泥D.矿渣水泥【答案】A【解析】考查无机胶凝材料的性能和应用。
国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类水泥不得长于10h,教材27。
4、针对平面形式为椭圆的建筑,建筑外轮廓线放样最适宜采用的测量方法是()A、直角坐标法B、角度交会法C、距离交会法D、极坐标法【答案】D5、不以降低基坑内地下水位为目的的井是()A、集水井B、减压井C、回灌井D、降水井【答案】C6、下列用于建筑幕墙的材料或构配件中,通常无需考虑承载能力要求的是()A、连接角码B、硅酮结构胶C、不锈钢螺栓D、防火密封胶【答案】D7、关于高温天气混凝土施工的说法,错误的是()A、入模温度宜低于35℃B、宜在午间进行浇筑C、应及时进行保湿养护D、宜用白色涂装砼运输车【答案】B8、关于高强度螺栓施工的说法,正确的是()A、高清度螺栓不得强行穿入B、高强度螺栓可兼做安装螺栓C、高强度螺栓应一次性拧紧到位D、高强度螺栓梅花头可用火焰切割【答案】A9、双排扣件式钢管脚手架的主节点是指()A、连墙件与架体连接处B、剪力撑与水平杆连接处C、剪力撑与立杆连接处D、纵横向水平杆与立杆连接处【答案】D10.下列施工场所中,施工照明电源电压不得大于12V的是()A.隧道B.人防工程C.锅炉内D.高温场所【答案】C【解析】特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
二建法规真题第三章

《建设工程法规》第三章建设工程发承包法律制度历年真题参考教材2017第三章P74-P108参考教材2016第三章P74-P108参考教材2015第三章P73-P105【2015二建真题】1.依法应当招标的项目,在下列情形中,可以不进行施工管理招标的情形是()A.技术复杂,有特殊要求的B.已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供的C.采购人自行建设,生产或者提供更为节省成本的D.需要向原中标人人采购工程,货物或者服务,否则所需费用将大幅增加的【答案】B 参考教材p74【解析】本题考查的是可以不进行招标的建设工程项目,可以不进行知哦啊表的建设工程项目:(1)涉及国家安全、国家秘密或者抢险救灾不适宜招标的(2)属于利用扶贫资金实行以工代赈需要使用农民工的(3)施工主要技术采用特定的专利或者专有技术的(4)施工企业自建自用,且本企业资质符合工程要求(5)在建工程追加附属小型工程或者主体加层,原中标人有能力承包的(6)法律、行政法规规定的其他情形。
【2015二建真题】2.关于招标方式的说法,正确的是()。
A.公开招标是招标人以招标公告的方式邀请特定的法人或者其他组织投标B.邀请招标是指招标人以投标邀请书的方式要求五个以上待定的法人或者其他组织投标C.省级人民政府确定的地方重点项目不适宜公开招标的,经省级人民政府批准可以进行邀请招标的D.国有资金占控股或者主导地位的依法必须进行招标的项目一律公开招标【答案】C 参见教材P75【解析】本题考查的是建设工程法定招标的范围、招标方式和交易场所。
国务院发展计划部门确定的国家重点项目和省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,经国务院发展计划部门或者省、自治区、直辖市人民政府批准,可以进行要去招标。
【2015二建真题】3.关于招标程序和要求的说法,正确的是()A 依法必须进行招标的项目,招标人必须委托有资质的招标代理机构办理招标事宜B 招标项目按照国家有关规定需要履行项目审批手续的,应当先履行审批手续,获得批准C 招标文件可以不包括拟签订合同的主要条款D 招标人对已发出的招标文件进行必要的澄清或修改的应当重新招标【答案】B 参见教材p75【解析】本题考查的是招标基本程序。
二级建造师《施工管理》分章节练习题及答案

A.工作任务分工表
B.管理职能分工描述书
C.岗位责任描述书
D.工作任务分工描述书
【2016-95】承包商对工程的成本控制、进度控制、质量控制、合同管理和信息管理等管理工作进行编码
的基础有( )。
A.管理职能分工表
B.工作任务分工表
C.工作流程图
D.项目结构的编码
E.项目结构图
【2015-03】编制项目合同编码的基础是( )。
B.项目结构图能够反映组成该项目的所有工作任务
C.同一建设工程项目只能有一个项目结构分解方法
D.项目结构的分解应和整个工程实施的部署相结合,并结合将采用的合同结构
E.项目结构分解考虑到项目进展的总体部署,采用统一的分解方案
【2011-03】采用项目结构图对建设工程项目进行分解时,项目结构的分解应与整个建设工程实施的部署
A.施工总承包方一般不承担施工任务,只承担施工的总体管理和协调工作
B.施工总承包方只负责所施工部分的施工安全,对业主指定分包商的施工安全不承担责任
C.施工总承包方不与分包商直接签订施工合同,均由业主方签订
D.施工总承包方应负责施工资源的供应组织
【2013-01】根据建设工程项目的阶段划分,属于设计准备阶段工作的是( )。
4
A.项目结构图
B.组织结构图
C.工作流程图
D.工作任务分工表
【2013-05】工程施工项目经理部,根据项目特点制定了项目成本控制、进度控制、质量控制和合同管理
等工作流程,这些工作流程组织属于( )。
A.管理工作流程组织
B.信息处理工作流程组织
C.物质流程组织
D.施工作业流程组织
【2013-71】关于项目结构图和组织结构图的说法,正确的是( )。
2017年二建施工管理真题及答案解析

一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.对施工方而言,建设工程项目管理的“费用目标”是指项目的( )。
【答案】B2.甲企业为某工程项目的施工总承包方,乙企业为甲企业依法选定的分包方,丙企业为业主依法选定的专业分包方。
则关于甲、乙、丙企业在施工及管理中关系的说法,正确的选项是( )。
【答案】D3.某施工项目技术负责人从项目技术部提出的两个土方开挖反感中选定了拟实施的反感,并要求技术部队该反感进行深化。
该项目技术负责人在施工管理中履行的管理职能是( )。
【答案】C4、某项目部根据项目特点制定了投资控制、进度控制、合同管理、付款和设计变更等工作流程,这些工作流程组织属于()答案:B5、把施工所需的各种资源、生成、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中()的内容。
答案:D6、项目部针对施工进度滞后问题,提出了落实管理人员责任、优化工作流程、改良施工方法、强化奖惩机制等措施,其中属于技术措施的是()答案:C7.根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的选项是()A.施工前,劳务分包人应为施工场地内的自有人员及第三方人员生命财产办理保险,并承担相关费用B.劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用C.劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用D.劳务分包人必须为租赁使用的施工机械设备办理保险,并支付相关保险费用【答案】C8.以下工程管理信息资源中,属于管理类工程信息的是( )。
【答案】C9.某出料容量0.5m3的混凝土搅拌机,每一次循环中,装料,搅拌,卸料、中断、要的时间分别为1、3、1、1分钟,机械利用系数为0.8,则该搅拌机的****定额是( )m3/台班。
【答案】A10.企业智联管理体系的文件中,在实施和把持质量体系过程中要长期遵循的纲领性文件是( )。
二建建筑工程实务2017年真题及答案解析(完整版)

二建建筑工程实务2017年真题及答案解析(完整版)删除此段12、下列哪种墙体结构适合采用轻质隔墙材料()A、框架结构B、剪力墙结构C、框剪结构D、框筒结构答案】A解析】轻质隔墙材料一般适用于框架结构或轻型钢结构的建筑中,故选A。
改写:轻质隔墙材料适用于框架结构或轻型钢结构的建筑中。
13、下列哪种材料不适合用于建筑防水层()A、聚氨酯B、聚乙烯C、聚丙烯D、聚苯乙烯答案】D解析】聚苯乙烯具有吸水性,不适合用于建筑防水层,故选D。
改写:聚苯乙烯不适合用于建筑防水层,因为它具有吸水性。
14、下列哪种钢筋连接方式不符合规范要求()A、搭接连接B、螺纹连接C、对接连接D、焊接连接答案】D解析】钢筋连接方式应符合规范要求,其中焊接连接不符合规范要求,故选D。
改写:钢筋连接方式应符合规范要求,焊接连接不符合规范要求。
15、下列哪种材料不适合作为建筑保温材料()A、聚氨酯B、聚苯板C、岩棉板D、水泥板答案】D解析】水泥板不适合作为建筑保温材料,故选D。
改写:水泥板不适合作为建筑保温材料。
解析】本题考查施工质量验收单元划分有关规定。
根据《建设工程质量验收管理条例》的规定,单位工程可以是一个构筑物或者是由若干个构筑物组成的工程部分;分部工程可划分为若干个子分部工程;检验批可按照结构、构件、部位、材料、工序、施工条件等划分,但不能按照分项工程划分。
因此,选项C错误。
具备独立施工条件并能形成独立使用功能的建筑物或构筑物为一个单位工程。
对于规模较大的单位工程,可将其能形成独立使用工程的部分划分为一个子单位工程。
分部工程可按专业性质、工程部确定。
当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别将分部工程划分为若干子分部工程。
分项工程可按主要工种、材料、施工工艺、设备类别进行划分。
检验批可根据施工、质量控制和专业验收的需要,按工程量、楼层、施工段、变形缝进行划分。
对于240mm厚砖砌体承重墙,每个楼层墙体上最上一皮砖的砌筑方式应采用整砖丁砌,根据《砌体工程施工质量验收规范》(GB--2011)的规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2017二级建造师施工管理真题及解析一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.对施工方而言,建设工程项目管理的“费用目标”是指项目的()。
A.投资目标B.成本目标C.财务目标D.经营目标【答案】B【考点】建设工程项目管理的概念P1【解析】“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是项目实施的策划(它区别于项目决策期的策划),即项目目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。
2.甲企业为某工程项目的施工总承包方,乙企业为甲企业依法选定的分包方,丙企业为业主依法选定的专业分包方。
则关于甲、乙、丙企业在施工及管理中关系的说法,正确的是()。
A.甲企业只负责完成自己承担的施工任务B.丙企业只听从业主的指令C.丙企业只听从乙企业的指令D.甲企业负责组织和管理乙企业与丙企业的施工【答案】D【考点】施工总承包方的管理任务P5【解析】施工总承包方是工程施工的总执行者和总组织者,它除了完成自己承担的施工任务以外,还负责组织和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施工。
3.某施工项目技术负责人从项目技术部提出的两个土方开挖反感中选定了拟实施的反感,并要求技术部队该反感进行深化。
该项目技术负责人在施工管理中履行的管理职能是()。
A.检查B.执行C.决策D.计划【答案】C【考点】施工管理的管理职能分工P21【解析】管理职能的含义:(1)提出问题——通过进度计划值和实际值的比较,发现进度推迟了;(2)筹划——加快进度有多重可能的方案,如改一班工作制为两班工作制,增加夜班作业,增加施工设备或改变施工方法,针对这几个方案进行比较;(3)决策——从上述几个可能的反感中选择一个将被执行的反感,如增加夜班作业;(4)执行——落实夜班施工的条件,组织夜班施工;(5)检查——检查增加夜班施工的决策有否被执行,如已执行,则检查执行的效果如何。
4、某项目部根据项目特点制定了投资控制、进度控制、合同管理、付款和设计变更等工作流程,这些工作流程组织属于()A.物质流程组织B.管理工程流程组织C.信息处理工程流程组织D.施工工作流程组织【答案】B【考点】施工管理的工作流程组织P24【解析】工程流程组织包括:(1)管理工作流程组织,如投资控制、进度控制、合同管理、付款和设计变更等流程;(2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流程;(3)物质流程组织,如钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施工工作流程等。
5、把施工所需的各种资源、生成、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中()的内容。
A.施工部署B.施工方案C.安全施工专项方案D.施工平面图【答案】D【考点】施工组织设计的基本内容P26【解析】施工平面图是施工方案及施工进度计划在空间上的全面安排。
它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产、生活活动场地及各种临时工程设施合理地布置的施工现场,使整个现场能有组织的进行文明施工。
6、项目部针对施工进度滞后问题,提出了落实管理人员责任、优化工作流程、改进施工方法、强化奖惩机制等措施,其中属于技术措施的是()A.落实管理人员责任B.优化工程流程C.改进施工方法D.强化奖惩机制【答案】C【考点】项目目标动态控制的纠偏措施P30【解析】技术措施。
分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。
AB是组织措施,D是管理措施。
7.根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),关于保险的说法,正确的是()A.施工前,劳务分包人应为施工场地内的自有人员及第三方人员生命财产办理保险,并承担相关费用B.劳务分包人应为运至施工场地用于劳务施工的材料办理保险,并承担相关保险费用C.劳务分包人必须为从事危险作业的职工办理意外伤害险,并支付相关保险费用D.劳务分包人必须为租赁使用的施工机械设备办理保险,并支付相关保险费用【解析】考查保险。
1、劳务分包人施工开始前,工程承包人应获得发包人为施工场地内的自有人员及第三人人员生命财产办理的保险,且不需劳务分包人支付保险费用。
2、运至施工场地用于劳务施工的材料和待安装设备,由工程承包人办理或获得保险,且不需劳务分包人支付保险费用。
3、工程承包人必须为租赁或提供劳务分包人使用的施工机械设备办理保险,并支付保险费用,4、劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。
教材P2508.下列工程管理信息资源中,属于管理类工程信息的是()。
A.与建筑业有关的专家信息B.建设物资的市场信息C.与合同有关的信息D.与施工有关的技术信息【答案】C【解析】考查工程管理信息化。
管理类工程信息,如与投资控制、进度控制、质量控制、合同管理和信息管理的有关的信息。
教材P2749.某出料容量0.5m3的混凝土搅拌机,每一次循环中,装料,搅拌,卸料、中断、要的时间分别为1、3、1、1分钟,机械利用系数为0.8,则该搅拌机的产量定额是()m3/台班。
A.32B.36C.40D.50【答案】A【解析】考查施工机械台班使用定额的编制。
1+3+1+1=6分钟,60/6=10次,一个台班是8小时,台班产量定额=10*.5*8*0.8=32m3/台班。
教材P7910.企业智联管理体系的文件中,在实施和把持质量体系过程中要长期遵循的纲领性文件是()。
A.作业指导书B.质量计划C.质量记录【答案】D【解析】考查企业质量管理体系文件的构成。
质量手册是阐明一个企业的质量政策、质量体系和质量实践的文件。
是实施和保持质量体系过程中长期遵循的纲领性文件。
质量计划是为了确保过程的有效运行和控制,在程序文件的指导下,针对待定产品、过程、合同或项目,而制定出的专门质量措施和活动顺序的文件。
质量记录是产品质量水平和质量体系中各项质量活动进行及结果得客观反映,是证明各阶段产品质量达到要求和质量体系运行的有效证据。
教材16011.施工平行发承包模式的特点是()。
A.对每部分施工任务的发包,都以施工图设计为基础,有利于投资的早期控制B.由于要进行多次招标,业主用于招标的时间多,建设工期会加长C.业主要不直接控制所有工程的发包,但可决定所有工程的承包商D.业主招标工作量大,对业主不利【答案】D【解析】本题考查的是施工平行发承包模式。
选项A,对业主来说,要等最后一份合同签订后才知道整个工程的总造价,对投资的早期控制不利。
选项B,某一部分施工图完成后,即可开始这部分工程的招标,开工日期提前,可以边设计边施工,缩短建设周期;选项C,业主直接控制所有工程的发包,可决定所有工程的承包商的选择;选项D,业主要负责所有施工承包合同的招标、合同谈判、签约,招标工作量大,对业主不利。
参见教材P222.12.某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天;工作M有3项紧后工作,它们的最早开始时间分为为第21天、第24天和第28天,则工作M的自由时差为()天。
A.4B.1C.8D.11【答案】A【解析】本题考查的是双代号网络计划时间参数的计算。
自由时差=紧后工作的最早开始时间- 本工作的最早开始时间-本工作的持续时间=21-12-5=4。
参见教材P139。
13.根据《生产安全事故应急预案管理办法》,施工单位应急预案未按照规定备案的,由县级以上安全生产监督管理部门给予()的处罚。
A.责令停产停业整顿并处三万元以下罚款B.三万元以上五万元以下罚款C.一万元以上三万元以下罚款D.责令停产停业整顿并处五万元以下罚款【答案】A14.施工企业对竣工工程现场成本和竣工工程完全成本进行核算分析的主体分别是().A.项目经理部和企业财务部门B.项目经理部和项目经理部C.企业财务部门和企业财务部门D.企业财务部门和项目经理部【答案】A15.根据《建设工程工程量清单计价规范》(GB50500-2013),施工企业在投标报价时,不得作为竞争性费用的是()。
A.总承包服务费B.夜间施工增加费C.工程排污费D.冬雨季施工增加费【答案】C16.项目开工前,项目技术负责人应向()进行书面技术交底。
A.项目经理B.承担施工的责任人C.施工班组长D.操作工人【答案】B17.承包商可以向业主提出索赔的情形包括()A 监理工程师提出的设计变更导致费用的增加B 承包商为了保证工程质量而增加的措施费C 分包商返工造成费用增加,工期拖延D 承包商自行采购材料的质量有问题导致的费用增加,工期拖延【233网校答案】A18.根据九部委《标准施工招标文件》,对视施工合同变更的股价,已标价工程量清单中无使用项目的单价,监理工程师确定承包商提出的变更工作单价时,应按照()原则。
A.固定总价B.固定单价C.可调单价D.成本价利润【答案】D19.关于单价合同的说法,正确的是()。
A.对于投标书中出现明显数字计算错误是,评标委员会有权力先做修改再评标B.单价合同允许随工程量变化而调整工程单价,业主承担工程量方面的风险C.单价合同又分为固定单价合同、变动单价合同、成本补偿合同D.实际工程款的支付按照估算工程量乘以合同单价进行计算【答案】A20.根据《建筑安装工程费用项目组成》(建标【2013】44号),施工企业对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,应计入建筑安装工程费用项目中的()。
A.措施费B.规费C.材料费D.企业管理费【答案】D21.关于政府质量监督性质与权限的说法,正确的是()。
A.政府质量监督机构有权颁发施工企业资质证书B.政府质量监督机构应对质量检测单位的工程质量行为进行监督C.政府质量监督属于行政调解行为D.工程质量监督的具体工作必须由当地人民政府建设主管部门实施【答案】B22.职业健康安全管理体系与环境管理体系的管理评审,应由施工企业的()进行。
A.最高管理者B.项目经理C.技术负责人D.专职安全员【答案】A23.工程质量监督机构接受建设单位提交的有关工程质量监督申报手续,审查合格后应签发()。
A.施工许可证B.质量监督报告C.质量监督文件D.第一次监督记录【答案】C24.运用动感控制运力控制施工成本时,相对于实际施工成本,宜作为分析对比的成本计划值为()。
A.投标报价B.工程支付款C.施工成本规划值D.施工决算成本【答案】C25.根据《建设功臣格式工厂专业分包合同(示范文本)》(GF-2003-021 3),关于分包人与项目相关方关系的说法,正确的是()。
