水土保持方案编制(新规范) 2011.2.25

合集下载

水土保持方案编写规范

水土保持方案编写规范

水土保持方案编写规范水土保持方案是指为解决水土流失问题,保护和改善地球表层,保持土壤的肥力和有效生物生境而制定的措施和规划的文件。

水土保持方案的编写规范对于保护环境、保障生态安全具有重要意义。

下面将详细说明水土保持方案编写的规范要求。

首先,水土保持方案应包括以下几个方面的内容:方案的目标、目的和意义;方案的范围和工作内容;相关技术和方法的介绍;方案的实施计划和组织机构;方案的监测和评估等。

方案必须全面、准确、详细地描述了需要实施的措施和步骤。

其次,水土保持方案编写的过程中必须科学合理,结合实际情况进行制定。

方案的编写要充分考虑当地的地质、水文、气候和土壤等自然条件,对于生态环境和人类生活质量的要求也要有所考虑。

同时,方案还要兼顾经济效益和社会效益,尽量做到资源利用的最大化和环境保护的最小化。

第三,水土保持方案的编写要注重可操作性和可实施性。

方案中提到的各项措施和步骤必须具有可行性,能够在实际施工中执行。

同时,方案要考虑到当地的人力、物力、财力等资源的实际情况,合理安排实施计划和组织机构。

第四,水土保持方案的编写应有明确的时间节点和责任部门。

方案中应包括每个措施和步骤的具体实施时间和负责单位。

方案的编写要注意时间的合理安排,确保各项措施在合适的时期得以实施。

第五,水土保持方案的编写要注重监测和评估。

方案中应明确监测指标和评估方法,以及监测频率和责任单位。

监测和评估可以及时发现问题和改进措施,确保方案的有效性和可持续性。

最后,水土保持方案的编写要符合法律法规和政策的要求。

方案中涉及到的措施和步骤必须符合相关的法律法规和政策,确保方案的合法性和可执行性。

总之,水土保持方案的编写规范要求全面、科学、合理、可操作和遵守相关法律法规和政策。

通过合理编写水土保持方案,可以有效地保护自然环境,促进可持续发展。

水土保持方案编制规范

水土保持方案编制规范

水土保持方案编制规范篇一:水土保持方案编制要求水土保持方案1本篇主要编制内容应在符合《开发建设项目水土保持技术规范》(GB50433-XX)及《关于印发的通知》(水保监[XX]8号)等相关规定和要求的同时补充雨水控制与利用等相关内容,主要包括:(1)“总则”章节:补充施工期及工程建成后雨水控制与利用在水土流失防治中的指导思想、编制原则及目的意义。

总结章节后附北京市建设项目水土保持方案特性表。

(2)“主体工程水土保持分析与评价”章节:补充项目及项目区概况中涉及水土流失、水土保持相关内容介绍及分析评价;依据新水土保持法第28条,对项目建设活动中排弃的砂、石、土、矸石、尾矿、废渣等综合利用分析评价;补充主体工程设计中雨水控制与利用措施分析,尤其进行降水蓄渗工程分析、施工场区排水去向、沉沙设施有效性分析。

(3)“水土流失防治责任范围及防治分区”章节:分区应考虑不同施工阶段及建成后雨水汇流及分区排水因素。

(4)“水土流失预测”章节:补充施工场区内由于含有泥沙的雨水未经有效沉沙直接外排而产生的土壤流失量及其危害分析;结合雨水控制与利用设计的水文计算说明由于项目建设而产生的径流增量预测及危害。

(5)“水土流失防治目标及防治措施布设”章节:补充“硬化地面透水率”、“绿地下凹率”、“调蓄模数”、“人行道硬化地面透水率”、“透水性边沟率”等内容;补充雨水控制与利用措施布设及典型设计(包括不同阶段的临时措施和永久措施)。

(6)“水土保持监测”章节:补充施工期的施工场区外排泥沙情况监测。

(7)其他章节补充相应内容。

2当水土保持方案为报告表时,本篇内容可为报告表(见下表)。

注:用此表表达不清的事项,可用附件表述。

篇二:水土保持方案编写规范水土保持方案编写规范第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地第二部分方案编写(一)方案封面的要求颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。

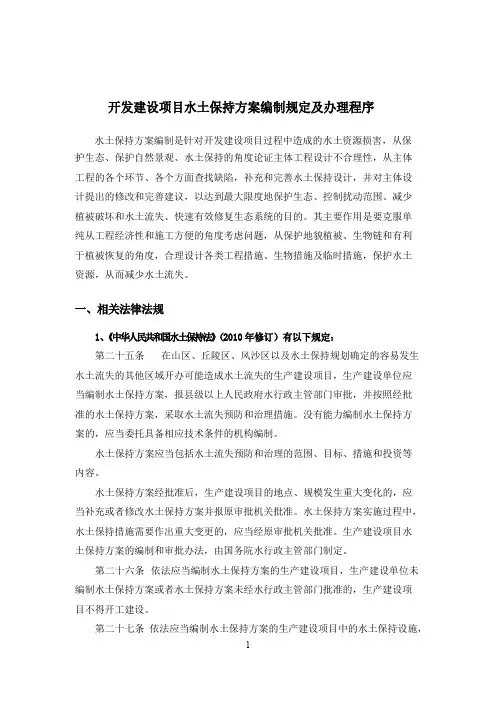

水土保持方案编制的相关规定和程序

水土保持方案编制的相关规定和程序

开发建设项目水土保持方案编制规定及办理程序水土保持方案编制是针对开发建设项目过程中造成的水土资源损害,从保护生态、保护自然景观、水土保持的角度论证主体工程设计不合理性,从主体工程的各个环节、各个方面查找缺陷,补充和完善水土保持设计,并对主体设计提出的修改和完善建议,以达到最大限度地保护生态、控制扰动范围、减少植被破坏和水土流失、快速有效修复生态系统的目的。

其主要作用是要克服单纯从工程经济性和施工方便的角度考虑问题,从保护地貌植被、生物链和有利于植被恢复的角度,合理设计各类工程措施、生物措施及临时措施,保护水土资源,从而减少水土流失。

一、相关法律法规1、《中华人民共和国水土保持法》(2010年修订)有以下规定:第二十五条在山区、丘陵区、风沙区以及水土保持规划确定的容易发生水土流失的其他区域开办可能造成水土流失的生产建设项目,生产建设单位应当编制水土保持方案,报县级以上人民政府水行政主管部门审批,并按照经批准的水土保持方案,采取水土流失预防和治理措施。

没有能力编制水土保持方案的,应当委托具备相应技术条件的机构编制。

水土保持方案应当包括水土流失预防和治理的范围、目标、措施和投资等内容。

水土保持方案经批准后,生产建设项目的地点、规模发生重大变化的,应当补充或者修改水土保持方案并报原审批机关批准。

水土保持方案实施过程中,水土保持措施需要作出重大变更的,应当经原审批机关批准。

生产建设项目水土保持方案的编制和审批办法,由国务院水行政主管部门制定。

第二十六条依法应当编制水土保持方案的生产建设项目,生产建设单位未编制水土保持方案或者水土保持方案未经水行政主管部门批准的,生产建设项目不得开工建设。

第二十七条依法应当编制水土保持方案的生产建设项目中的水土保持设施,应当与主体工程同时设计、同时施工、同时投产使用;生产建设项目竣工验收,应当验收水土保持设施;水土保持设施未经验收或者验收不合格的,生产建设项目不得投产使用。

水土保持方案编制标准

水土保持方案编制标准

水土保持方案编制标准1. 引言水土保持是指通过科学合理的措施,有效防止水土流失、保护和改善土地资源的一种综合性工作。

为了规范水土保持方案的编制,提高工作质量和效率,制定了本标准。

本标准适用于水土保持方案编制工作,以确保方案的可操作性和可实施性。

2. 定义•水土保持方案:指针对某一区域或项目,通过技术手段保护和改善土地资源的详细规划和措施。

•水土保持方案编制工作:指根据相关法律法规和技术要求,制定水土保持方案的全过程工作。

•可操作性:指水土保持方案的实施措施能够被有效地落实和执行。

•可实施性:指水土保持方案的实施措施在技术上可行,并能达到预期的效果。

3. 编制原则在编制水土保持方案时,应遵循以下原则:3.1. 综合性原则水土保持方案应充分考虑该区域或项目的自然环境、社会经济以及生态环境等综合因素,确保方案的综合性和整体性。

3.2. 可持续发展原则水土保持方案应与可持续发展要求相一致,注重保护土地资源、节约资源利用、减少环境污染等方面的内容。

3.3. 可行性原则水土保持方案的实施措施应在技术上可行,并经过实地调研和试验验证,确保方案的可行性和有效性。

3.4. 参与性原则水土保持方案的编制过程应充分听取相关利益方的意见和建议,促进各方的参与和共识,形成协同合作的局面。

4. 编制要求4.1. 背景分析编制水土保持方案前,应对所涉及的区域或项目进行必要的背景分析,包括区域气候特点、自然地理条件、土壤类型、植被分布等方面的内容。

4.2. 目标设定根据背景分析结果,明确水土保持方案的目标和要求,包括土地资源保护率、水土保持措施落实率、工程建设与生态保护的平衡等方面的指标。

4.3. 现状评估评估当前该区域或项目存在的水土保持问题和隐患,为制定合理的措施提供依据,同时分析现有措施的效果和不足之处。

4.4. 方案设计综合考虑区域特点和保护目标,制定可行的水土保持方案,包括技术措施、管理举措、资金支持等方面的内容。

4.5. 实施计划明确水土保持方案的实施计划和阶段性目标,制定详细的工作计划、时间安排和资源投入等。

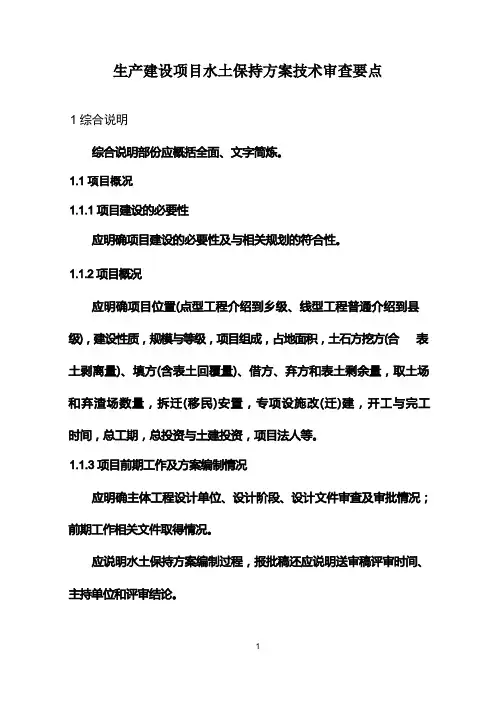

水土保持方案报告书编制_(新规范)

水土保持方案报告书编制_(新规范)

1 综合说明2 编制总则3 项目概况4 项目区概况5 主体工程水土保持分析与评价6 水土流失防治责任范围及防治分区7 水土流失预测8 水土流失防治目标及防治措施布设9 水土保持监测10 水土保持投资估算及效益分析11 方案实施的保障措施12 结论与建议附件与附图附录Ⅰ 生产建设项目水土保持方案特性表样式项目名称 涉及省 (市、 区)项目规模开工时间 项目组成长度/面积 (m/hm 2)流域管理机构涉及地市或者个数 总投资(万元)完工时间挖方量(万 m 3) 填方量(万 m 3) 借方量(万 m 3) 弃方量(万 m 3)合计国家或者省级重点防治区名称地貌类型 植被类型 土壤类型防治责任范围面积(hm 2) 项目建设区(hm 2) 直接影响区(hm 2) 建设期土壤流失预测总量(t)新增水土流失主要区域防治 目标扰动土地整治率(%)土壤流失控制比 林草植被恢复率(%) 防治分区防治 措施投资(万元)水土保持总投资(万元)监理费(万元)方案编制单位 法定代表人及电话 地址 邮编联系人及电话 传真电子信箱气候类型 现状林草覆盖率(%) 原地貌土壤侵蚀模数 t/km 2 ·a) 容许土壤流失量(t/km 2 ·a) 扰动原地貌、损坏植被面积(hm 2)损坏水保设施面积(hm 2) 新增土壤流失量(t)水土流失总管理度(%)拦渣率(%)林草覆盖率(%)工程措施 植物措施 暂时措施独立费用 (万元)监测费(万元) 补偿费(万元)建设单位法定代表人及电话地址 邮编 联系人及电话 传真 电子信箱填表说明: ①开工时间为施工准备期开始时间; ②防治目标应填写设计水平年时的综合目标值; ③防治措施指建设期各类防治措施的数量, 如工程措施中填写浆砌石挡墙长500m ;④水土保持 投资为建设期投资。

涉及县或者个数土建投资(万元)设计水平年附录Ⅱ主体工程设计中水土保持措施界定、生产建设项目拦挡和排水措施水土保持界定表项目类型火电厂水利水电(含航电枢纽)输变电、风电冶金、有色、化工井采矿露采矿公路铁路机场界定为水土保持工程的措施拦挡工程弃渣(土、石)场挡渣墙、拦渣坝、拦渣堤。

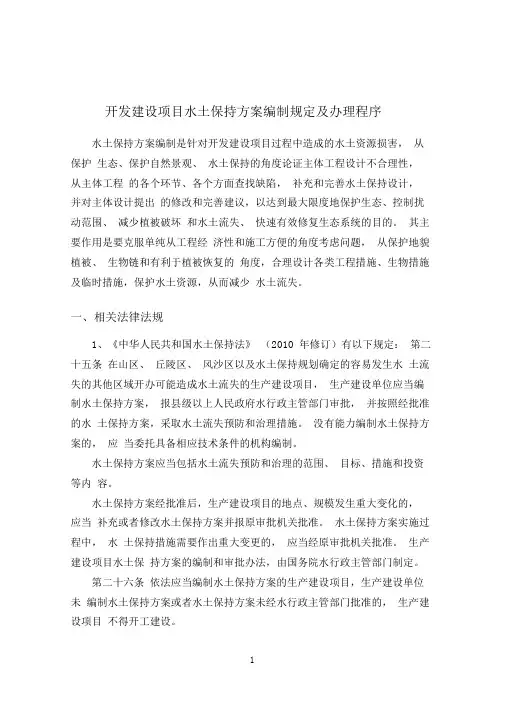

水土保持方案编制的相关规定及程序

水土保持方案编制的相关规定及程序

开发建设项目水土保持方案编制规定及办理程序水土保持方案编制是针对开发建设项目过程中造成的水土资源损害,从保护生态、保护自然景观、水土保持的角度论证主体工程设计不合理性,从主体工程的各个环节、各个方面查找缺陷,补充和完善水土保持设计,并对主体设计提出的修改和完善建议,以达到最大限度地保护生态、控制扰动范围、减少植被破坏和水土流失、快速有效修复生态系统的目的。

其主要作用是要克服单纯从工程经济性和施工方便的角度考虑问题,从保护地貌植被、生物链和有利于植被恢复的角度,合理设计各类工程措施、生物措施及临时措施,保护水土资源,从而减少水土流失。

一、相关法律法规1、《中华人民共和国水土保持法》(2010 年修订)有以下规定:第二十五条在山区、丘陵区、风沙区以及水土保持规划确定的容易发生水土流失的其他区域开办可能造成水土流失的生产建设项目,生产建设单位应当编制水土保持方案,报县级以上人民政府水行政主管部门审批,并按照经批准的水土保持方案,采取水土流失预防和治理措施。

没有能力编制水土保持方案的,应当委托具备相应技术条件的机构编制。

水土保持方案应当包括水土流失预防和治理的范围、目标、措施和投资等内容。

水土保持方案经批准后,生产建设项目的地点、规模发生重大变化的,应当补充或者修改水土保持方案并报原审批机关批准。

水土保持方案实施过程中,水土保持措施需要作出重大变更的,应当经原审批机关批准。

生产建设项目水土保持方案的编制和审批办法,由国务院水行政主管部门制定。

第二十六条依法应当编制水土保持方案的生产建设项目,生产建设单位未编制水土保持方案或者水土保持方案未经水行政主管部门批准的,生产建设项目不得开工建设。

第二十七条依法应当编制水土保持方案的生产建设项目中的水土保持设施,应当与主体工程同时设计、同时施工、同时投产使用;生产建设项目竣工验收,应当验收水土保持设施;水土保持设施未经验收或者验收不合格的,生产建设项目不得投产使用。

水土保持方案编制要求

水土保持方案编制要求

水土保持方案编制要求水土保持方案编制要求2.1 阶段要求2.1.1 可行性研究阶段:根据《开发建设项目水土保持方案编报审批管理规定》,编制水土保持方案报告书。

该报告书应包括以下主要内容:1.建设项目区责任范围及其周边环境概况。

2.项目区水土流失及水土保持现状。

3.生产建设中排放废弃固体物的数量和可能造成的水土流失及其危害。

4.水土流失防治初选方案。

5.水土保持投资估算。

2.1.2 初步设计阶段:对各项水土流失防治工程进行初步设计。

该阶段应包括以下主要内容:1.水土保持初步设计依据。

2.水土流失防治责任范围及面积。

3.开发建设造成的水土流失面积、数量预测。

4.水土流失防治工程的初步设计,重点工程应有较详典型设计。

5.水土保持投资概算。

6.实施的保证措施(机构、人员、经费和技术保证等)。

2.1.3 技施设计阶段:主要是进行各项水土保持工程的技术设计和施工图设计。

2.2 水土保持方案报告书的主要内容2.2.1 方案编制总则:1.阐述编制水土保持方案的目的和意义。

2.编制依据,包括法律法规依据、项目建议书、可行性研究报告、环境影响评价大纲及报告书、水土保持方案编制大纲及审查意见、水土保持方案编制委托书(合同)或任务书。

3.采用技术标准,包括有关水土保持的国家标准、行业标准、地方标准等。

2.2.2 建设项目地区概况:1.建设项目名称、位置(应附平面位置图)、建设性质、总投资等主要技术经济指标。

2.建设规模、防治责任范围、工程布局(应附平面图)。

3.项目区地形、地貌、地质、土壤、地面物质、植被等。

4.项目区及其周边地区气象、水文、河流及泥沙等。

5.项目区及周边地区人口、土地利用、经济发展方向和水平等社会经济状况。

6.项目区发展规划。

7.建设项目施工工艺、采挖及排弃固体废弃物的特点等。

8.项目区水土流失现状及防治情况。

2.2.3 生产建设过程中水土流失预测:1.水土流失预测时段的划分。

2.预测的内容和方法,包括扰动原地貌、损坏土地和植被的面积、弃土、弃石、弃渣量、损坏水土保持设施的面积和数量、可能造成水土流失的面积及流失总量、可能造成的水土流失危害。

如何编制水土保持方案

如何编制水土保持方案

8、水土流失防治责任范围:
水土流失防治责任范围一般包括项目建设区和直接影 响区。
项目建设区:包括是业主管辖的永久征地、临时占地、
租赁土地等建设征占地面积。注意一般水库正常蓄水位以 下的淹没面积属于项目建设区范围。 直接影响区:项目建设区以外,因施工建设等活动直 接造成水土流失及危害的区域。
第三部分 开发建设项目水土保持方案报告书 编制基本内容和技术要点
审查:处室的技术负责人;
校核:编制小组成员; 编写:编制小组成员,主要执笔人; 参加人员:编制小组成员,可分章节或分专业、分工 注明。
审查、校核、编写和参加工作人员须有编制方案上岗
证书,并注明证书号;
注:姓名须先用4号字印刷,后为签名。
★方案报送
方案送审稿直接行文至水行政主管部门(可分支 机构,如水利部水土保持司)或技术评审单位,送 审单位也可为部门或分支机构,甚或筹建处。 建设单位应于评审会议前5天将方案送达有关专家 和项目所在地县级以上水行政主管部门。
82.52 19.59 207.2 9 70.88
km2
合计

28.81 10.03 49.28 18.48
强度 7.65 9.39
15.08
极强 1.75 0.37 5.62 0.07
剧烈 0.06 0 0.13 0
小计
120.79 39.38 277.4 92.54
风力 侵蚀 0 0 0 0 0
方案报批稿须向水行政主管部门行文(与印章对
应,不能为分支机构),并说明何时委托何单位开
展编制工作,何时通过技术评审或由水行政主管部
门组织的审查,何时完成报批稿,现报请审批。并
将方案报批稿作为附件。报批单位必须为独立法人。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

8、水土流失和水土保持现状
(1)水土流失现状的介绍主要包括项目区及周边区域水土流 失类型、强度、土壤侵蚀模数、土壤流失容许量及取值依据等, 需用列表、附图说明。此外,还需说明项目周边区域的水土流 失对工程项目的影响。 (2)说明项目区是否属于国家级、省级和县级水土流失重点 防治区,说明是否属于国家或省级水土流失治理的重点项目区。 介绍当地成功的水土流失防治工程的类型和设计标准、植物品 种和管护经验等。 (3)简述项目区内现有的水土保持设施状况,水土流失治理 的成果等情况。改扩建工程(或已建工程)还应详细介绍上一 期工程(目前已有)的水土保持工作开展情况和存在的问题。 (4)同类开发建设项目水土流失防治调查成果。介绍项目区 和周边地区的类似项目单项工程的水土流失防治措施的类型、 标准及实施后的效果,以借鉴于本项目(附照片)。
区场地布置情况及原有设施的运行、处置(废弃、利用或改扩建)情况等等,充
分结合项目类型及建设特点进行简述。除此之外,还应简要说明工程建设所需的 供电系统、给排水系统、通讯系统及对外交通等与水土保持相关的内容。
5、竖向布置:对于地形条件单一、场地平整的项目可简化该章节,将地面高
程、控制标高等特性在平面布置部分一并介绍;若项目组成复杂,可先对各分区 的竖向特征进行总体描述,再对各分区竖向布置情况进行介绍,竖向布置介绍一 定要注意各建设基准面(台)之间的衔接方式及关系(比如按照从上到下的顺序 通过挡墙或者其他衔接方式进行过渡)。对于线状工程,如公路、铁路项目应有 平纵(断面)缩图。
源和时间。社会经济概况应列表重点介绍项目区的行政区划、 面积、耕地面积、总人口、农业人口、GDP、农业总产值、人 均占有耕地、农民人均收入等内容,还应说明当地的支柱产业 和产业结构调整方向。应尽量采用最新资料且范围不能过大 (一般到乡镇)。 (1)社会经济情况。建设地点在农村的可按下表统计,建设 地点在城镇时应做相应调整。

土石方平衡表样式

分区或分段 开挖 回填 调入 数量 道路区 2000 10000 来源
单位:m3或万m3
调出 数量 去向 外借 数量 来源 废弃 数量 去向


8000 取土场







8、施工组织及工艺:施工组织的介绍主要包括以下内容:①主体工程施工布
2、设计深度和设计水平年
设计水平年:建设类项目为基建工程完工后的当年或后一年,建 设生产类项目为主体基建完工投产年。
三、项目概况
1、地理位置及交通:需明确项目所属行政区(取其立项级别
的下一级开始,逐级至行政村,如项目是省级的,那么介绍就以 “##市##县”开始),地理坐标(精确到“秒”)及详细的对外 交通等情况。
项目区社会经济概况统计表
行政区划 总面积 (hm )
2
耕地面积 (hm )
2
总人口 (万人)
农业人口 (万人)
GDP (万 元)
农业总产 值(万元)
农民人均 耕地(亩)
农民人均纯 收入(元)
(2)土地利用情况。主要指项目区(所在乡或县)的土地类 型、利用线状、分布及其面积、基本农田、林地等情况,还应 说明人均耕地、人均基本农田等情况。
水土保持方案报告书编制
主讲人:周 俊 2011
方案提纲
一、综合说明 二、编制总则 三、项目概况 四、项目区概况 五、主体工程水土保持分析与评价 六、防治责任范围及防治分区 七、水土流失预测 八、防治目标及防治措施布设 九、水土保持监测 十、投资概(估)算及效益分析 十一、实施保障措施 十二、结论及建议 十三、附件、附图和附表
12、结论与建议: 明确项目建设的水土保持可行性;对主体工
程设计单位、招标主持单位、施工单位和当地政府职能部门等提出 贯彻落实水土保持方案的意见和建议。
二、编制总则
编制要点
1、水土流失防治标准等级的确定
(1)按开发建设项目所处的水土流失防治区和区域水土保持生态 功能重要性确定相应的执行标准。 (2)当防治标准出现交叉时按下列规定执行: 同一项目所处区域出现两个标准时,用高一级标准;线型工程项 目应分段分别采用不同的标准。
8、水土流失预测结果:说明工程建设可能引起水土流失的工序
及环节,明确扰动土地面积、损坏水土保持设施数量、工程建设期 (含施工准备期、施工期和自然恢复期)可能产生的水土流失面积、 水土流失总量、新增水土流失量,明确产生水土流失的重点部位和 重点时段。
9、水土保持措施体系及主要工程量:按防治分区分工程措施、
5、土壤:重点介绍项目区土壤类型、土层厚度、土壤质地、土壤的抗
蚀性等。必要时,还应给出土壤的机械组成和土壤肥力情况。
6、植被:简述项目区在全国植被分区中的区属,当地林、
草植被类型、乡土树(草)种、主要群落类型、林草植被覆盖 率、优势树种、草种等基本情况。
7、项目区社会经济:社会经济资料应说明引用资料的来
4、气候:简述与工程、植物措施配置相关的气候因子,主要指项目区
所处的气候带、气候类型、多年平均气温、大于等于10℃的活动积温、 无霜期、最大冻土深度,多年平均降雨量、蒸发量,降水量年内分配, 多年平均风速,主导风向、大风日数及沙尘天数等,说明资料的来源和 系列长度。此外,还应介绍典型设计中用到的设计频率降水特征值。
在施工期间作为临时堆土,在土石方平衡时可按临时弃方计,在去向栏中予以说
明。 ④建筑垃圾、钻渣泥浆等均应计入土石方平衡。
⑤土石方平衡表各行均可按“开挖+调入+外借=回填+调出+弃方”
进行校核(装盘子法-一个区就是一个盘子)。
⑥对于生产建设类项目,各分区土石方流向框图应分基建期和运行期分 列;对于已开工项目,应分已产生和将产生两大块来统计分析。
生活规划、拆迁和安置责任方。移民安置规模大于1000人的,要单独编报水土保
持方案。
10、投资及进度安排:工程投资应说明主体工程总投资、土建投资、
资本金构成及来源等。不同行业的土建费用构成有所不同:煤炭工程包
括可研报告中的井工投资和土建费;火电、输变电工程为建筑工程费; 水电、核电工程为建安工程费中的建筑工程费;有色项目为建设工程费 (钢结构建筑物不包括基础以上部分投资);水利项目为建安工程费中的 建筑工程费;公路包括建筑工程费(不含设备购置及安装费)和交通工程 费。 进度安排应说明主体工程总工期(包括施工准备期),注明施工准备期及 土建工程的开始时间、完工时间,说明项目投产和达产时间,分区或分 段说明建设进度安排、附施工进度表或施工进度横道图(单横道)。对 于分期建设的项目,还应说明前期和后续项目的情况。
所有报告均需列表说明项目规模及特性,项目特性表从主体工程中摘 录出与水土保持相关的内容即可,尽量不要列举其他与水土保持无关 内容。
4、项目组成及平面布置:以主体工程推荐方案为基础,介绍项目组成、各单
项工程的平面布置(包括布置区的地形地貌、各建设单元的平面相对位置)、工 程占地(包括面积和用地类型)及建筑物特性(建筑形式及建筑面积)等主要技 术指标;有前期工程的改扩建项目,还需对前期工程情况进行详细的说明,并叙 述与扩建项目的关系。列表说明本次项目组成情况,表格内明确项目分区、各分
及其相应的水土流失防治责任。对自采加工料,应说明综合加工系统,料场的数 量、位置、可采量等及取料场、弃渣场的确定情况。 施工工艺各个行业差别较大,应介绍本工程施工过程中用到的所有施工工艺,介 绍这部分的内容主要从中分析产生水土流失的环节,以便采取相关的措施。
9、移民安置:主要包括移民规模、拆迁范围、安置原则、安置形式和生产、
改扩建项目:详细说明项目原有规模、工程等级、开工时间及投产时 间,明确改扩建工程规模、主要扩建内容、工程等级、工期、总投资、 土建投资、开工时间及竣工时间。改扩建工程对上期或已有工程的情 况介绍必须充分,特别是对上期或已有水土保持方案实施情况、水土 保持及水土流失现状应详细交待。应列表说明改扩建时新建、扩建、 已建设施的关系,同时说明本期与上期共用工程的内容,利用上期已 征占地及新增占地的情况。 公路项目:需明确公路等级、行车速度、长度、征占地、路面情况、 总投资、工期等指标、简要说明工程量。
6、工程占地:列表说明各单项工程占地面积、占地类型、占地性质(如果是跨越 县级以上行政区的,按项目组成分行政区域计列)。 7、土石方平衡及分析:土石方平衡分析需有流向表和流向框图。叙述土石方情况 时,需分区(或分段-主要指线性工程,如道路按桩号或者以桥隧为节点)说明土 石方开挖、回填、外借、废弃的量,并对分区(或分段)之间与其它建设项目的 调运利用情况做出说明。分区(或分段)的划分应根据工程设计文件、地形地貌、 施工条件、土石料质量等合理确定。 在进行土石方平衡分析时,需注意: ①各种土石方均应折算为自然方进行平衡。 ②土石方工程量仅指主体工程施工所必需的开挖(含表土)、回填量,弃渣场和 取土场等不参与土石方平衡计算(意思就是取料场取的料算外借方)。 ③土石方开挖量可包括剥离表土量,但回填量不应包括表土量,需要回填的表土
2、项目基本情况:项目名称、建设单位、建设地点、建设性
质、建设内容、建设规模、计划工期、总投资(包括土建投资及 投资单位)。
3、建设规模及特性
新建项目、在建项目:详细说明项目规模、工程等级、建设内容、 项目组成情况、占地、工期、总投资、土建投资及投资单位、开 工时间及竣工时间等,并附工程特性表。若与其它项目有依托关 系,还应做出说明。对于矿山类项目,除介绍境界范围、资源与 可采储量、开采年限、开采方式及接替计划外,还应介绍首采区 的情况。
复等情况(按时间先后顺序)。
4、方案编制情况:这一章不用写的太复杂,仅需把现治重点进行简单 的叙述即可。
5、项目区概况:简要介绍地形地貌、地质、气候、河流水系、
土壤植被、水土保持及水土流失现状(容易遗漏)。
