雨水口施工方案及工艺方法一、施工前准备1.确认雨水口位置:根据设计图纸确定雨水口位置,并与设计人员沟通确认。

2.制定施工方案:根据项目实际情况,制定施工方案,包括施工工艺和操作流程。

3.准备施工材料和设备:准备好所需的施工材料,如水泥、砂浆、钢筋等,并配备好相应的施工设备,如挖掘机、运输车等。

二、施工步骤1.清理施工区域:首先清理施工区域,将影响施工的杂物和障碍物清除干净,确保施工安全。

2. 开挖雨水口坑:根据设计要求和施工方案,用挖掘机开挖雨水口坑。

坑的尺寸应根据设计要求合理确定,深度一般为500mm左右。

3.基底处理:清理雨水口坑底的杂物和泥土,然后将基底进行夯实,用水泥砂浆进行拌和,将其均匀填充在坑底。

4.制作底板:根据设计图纸制作雨水口的底板,一般采用混凝土浇筑,将混凝土倒入底板模具中,并通过震动器震动均匀,使混凝土充分密实。

5.安装雨水口框架:在底板硬化后,将雨水口的框架安装在底板上,确保框架与底板之间无缝隙。

6.固定钢筋:根据设计要求,在框架内固定钢筋,主要是为了增加雨水口的承载能力和抗震能力。

7.浇筑混凝土:根据设计要求和工艺流程,将预先准备好的混凝土倒入雨水口的框架内,用振捣器震动混凝土,使其充分填满框架。

8.抹光压浆:待混凝土硬化至一定程度后,使用抹光板将混凝土表面进行光滑和压实,确保雨水口表面平整且无空鼓。

9.拆模和养护:雨水口混凝土凝固后,根据混凝土的凝固时间,拆除模具,并进行养护,保持雨水口的湿润和温度适宜。

10.完善配件:根据需要,在雨水口上安装相应的配件,如防护网、排水管道等,确保雨水口的功能完备。

三、施工注意事项1.施工现场要保持整洁,确保施工质量和安全。

2.施工过程中要注意劳动保护,合理分配工作任务,减少劳动强度。

3.制定施工方案时要充分考虑周围环境和地下管线的情况,避免出现施工难题。

4.施工过程中要按照设计要求和工艺流程进行操作,确保施工质量。

5.施工完成后要进行验收,确保雨水口的功能和外观质量合格。

雨水口施工方案及工艺方法

雨水口施工方案及工艺方法

测量放线→挖槽→混凝土基础→墙体砌筑及勾缝→豆石混凝土泛水找坡→ 过梁安装、井圈及井箅安装。

人工开挖雨水口基槽,按照所放开挖边线进行开挖。

开挖过程中,核对雨水口位置,有误差时以支管为准,平行于路边修正位置。

在浇筑混凝土基础之前,对槽底仔细夯实,槽底松软时换填3 :7 的灰土。

混凝土浇注过程中,采用人工振捣,表面用木抹子抹毛面。

浇筑完成后,及时进行养护。

①雨水口混凝土基础强度达到5Mpa 后,方可进行雨水口砌筑。

根据试验室提供的水泥砂浆配合比,现场搅拌水泥砂浆。

②测放雨水墙体的内外边线、角桩,据此进行墙体砌筑。

按雨水口墙体位置挂线,先砌筑一层砖,根据长度尺寸,核对对角线尺寸,核对方正。

墙体砌筑,灰缝上、下错缝,相互搭接。

③雨水口砌筑灰缝控制在8- 12mm。

灰缝须饱满,随砌随勾缝。

每砌筑300mm 将墙体肥槽及时回填夯实。

回填材料采用二灰混合料或低标号混凝土。

④雨水支管与墙体间砂浆须饱满,管顶发125mm 砖券,管口与墙面齐平。

支管与墙体斜交时,管口入墙20mm,另一侧凸出20mm ,管端面完整无破损,超过此限时考虑调整雨水口位置。

⑤为确保雨水口与路面顶面的平顺,按照设计高程,在路面上面层施工前,安装完成雨水口井圈及井盖。

⑥道路雨水口顶面高程比此处道路路面高程底30mm ,便于雨水排出。

雨水口砌筑完成后,底部用10Mpa 豆石混凝土抹出向雨水支管集水的返水坡。

豆石混凝土厚度最大50mm,最小30mm。

①雨水口预制过梁安装时要位置准确,顶面高程符合要求;安装牢固、平稳。

②井圈安装时,底部铺20mm 厚1 :3 水泥砂浆,位置要求准确,与雨水口内壁一致,井圈顶与路面平齐或稍低30mm ,不得突出。

雨水口施工工艺

雨水口施工工艺

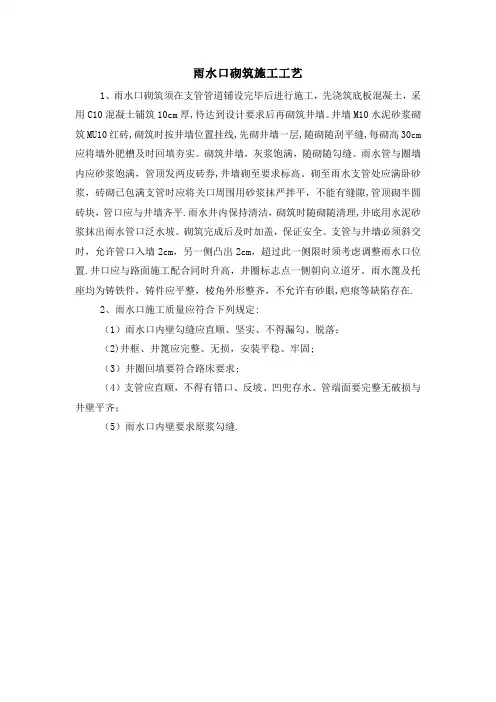

雨水口砌筑施工工艺
1、雨水口砌筑须在支管管道铺设完毕后进行施工,先浇筑底板混凝土,采用C10混凝土铺筑10cm厚,待达到设计要求后再砌筑井墙。

井墙M10水泥砂浆砌筑MU10红砖,砌筑时按井墙位置挂线,先砌井墙一层,随砌随刮平缝,每砌高30cm 应将墙外肥槽及时回填夯实。

砌筑井墙,灰浆饱满,随砌随勾缝。

雨水管与圈墙内应砂浆饱满,管顶发两皮砖券,井墙砌至要求标高。

砌至雨水支管处应满卧砂浆,砖砌已包满支管时应将关口周围用砂浆抹严拌平,不能有缝隙,管顶砌半圆砖块,管口应与井墙齐平.雨水井内保持清洁,砌筑时随砌随清理,井底用水泥砂浆抹出雨水管口泛水坡。

砌筑完成后及时加盖,保证安全。

支管与井墙必须斜交时,允许管口入墙2cm,另一侧凸出2cm,超过此一侧限时须考虑调整雨水口位置.井口应与路面施工配合同时升高,井圈标志点一侧朝向立道牙。

雨水篦及托座均为铸铁件,铸件应平整,棱角外形整齐,不允许有砂眼,疤痕等缺陷存在.
2、雨水口施工质量应符合下列规定:
(1)雨水口内壁勾缝应直顺、坚实、不得漏勾、脱落;
(2)井框、井篦应完整、无损,安装平稳、牢固;
(3)井圈回填要符合路床要求;
(4)支管应直顺,不得有错口、反坡、凹兜存水。

管端面要完整无破损与井壁平齐;
(5)雨水口内壁要求原浆勾缝.。

雨水口施工方案

雨水口施工方案

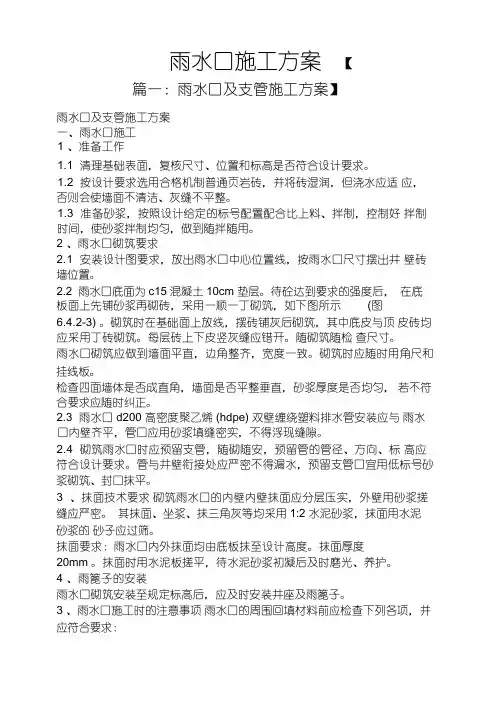

雨水口施工方案【篇一:雨水口及支管施工方案】雨水口及支管施工方案一、雨水口施工1 、准备工作1.1 清理基础表面,复核尺寸、位置和标高是否符合设计要求。

1.2 按设计要求选用合格机制普通页岩砖,并将砖湿润,但浇水应适应,否则会使墙面不清洁、灰缝不平整。

1.3 准备砂浆,按照设计给定的标号配置配合比上料、拌制,控制好拌制时间,使砂浆拌制均匀,做到随拌随用。

2 、雨水口砌筑要求2.1 安装设计图要求,放出雨水口中心位置线,按雨水口尺寸摆出井壁砖墙位置。

2.2 雨水口底面为c15 混凝土10cm 垫层。

待砼达到要求的强度后,在底板面上先铺砂浆再砌砖,采用一顺一丁砌筑,如下图所示(图6.4.2-3) 。

砌筑时在基础面上放线,摆砖铺灰后砌筑,其中底皮与顶皮砖均应采用丁砖砌筑。

每层砖上下皮竖灰缝应错开。

随砌筑随检查尺寸。

雨水口砌筑应做到墙面平直,边角整齐,宽度一致。

砌筑时应随时用角尺和挂线板。

检查四面墙体是否成直角,墙面是否平整垂直,砂浆厚度是否均匀,若不符合要求应随时纠正。

2.3 雨水口d200 高密度聚乙烯(hdpe) 双壁缠绕塑料排水管安装应与雨水口内壁齐平,管口应用砂浆填缝密实,不得浮现缝隙。

2.4 砌筑雨水口时应预留支管,随砌随安,预留管的管径、方向、标高应符合设计要求。

管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑、封口抹平。

3 、抹面技术要求砌筑雨水口的内壁内壁抹面应分层压实,外壁用砂浆搓缝应严密。

其抹面、坐浆、抹三角灰等均采用1:2 水泥砂浆,抹面用水泥砂浆的砂子应过筛。

抹面要求:雨水口内外抹面均由底板抹至设计高度。

抹面厚度20mm 。

抹面时用水泥板搓平,待水泥砂浆初凝后及时磨光、养护。

4 、雨篦子的安装雨水口砌筑安装至规定标高后,应及时安装井座及雨篦子。

3 、雨水口施工时的注意事项雨水口的周围回填材料前应检查下列各项,并应符合要求:井壁的勾缝抹面和防渗层应符合质量要求。

雨篦子的安装必须保证低于路面5-20mm 。

雨水口施工工艺

雨水口施工工艺

雨水口施工工艺雨水口施工工艺一、概述雨水口施工工艺是指在建造物屋面、平台、天井等部位,为了有效排水和防止雨水渗透而进行的施工工艺。

本文档将详细介绍雨水口施工工艺的各个方面。

二、施工前准备1. 进行现场勘测,确定雨水口的位置和数量。

2. 根据设计要求和规范要求,选择合适的雨水口型号和材料。

3. 检查材料和设备,确保其完好。

4. 组织施工人员,制定详细的施工计划。

三、施工步骤1. 准备施工场地,清理杂物和障碍物。

2. 根据设计要求,在屋面上标出雨水口的位置。

3. 进行开孔作业,按照设计要求和规范要求,精确地进行开孔。

4. 清理开口处的边缘和底部,排除杂物和碎屑。

5. 进行防水层的施工,确保雨水口周围的防水效果。

6. 安装雨水口:将预制的雨水口放置在开口处,按照要求进行固定和连接。

7. 进行密封处理,确保雨水口与防水层之间的密切连接。

8. 进行功能检测,确保雨水口的正常使用和排水效果。

9. 进行清洁和保养,确保雨水口的长期使用和维护。

四、施工注意事项1. 施工人员必须熟悉施工图纸和施工工艺要求。

2. 施工场地必须保持整洁,防止杂物和碎屑进入雨水口。

3. 施工过程中,必须严格按照设计要求和规范要求进行操作。

4. 施工现场必须进行安全检查,确保施工人员的人身安全。

5. 施工完成后,必须进行功能检测,确保雨水口正常使用。

五、本文档所涉及附件如下:1. 设计图纸和规范要求。

2. 施工计划和进度表。

3. 雨水口的技术参数和安装说明。

六、本文档所涉及的法律名词及注释:1. 建造法:指中华人民共和国国家建造法。

2. 建设工程质量管理条例:指中华人民共和国建设工程质量管理条例。

砖砌雨水口施工工艺流程

砖砌雨水口施工工艺流程

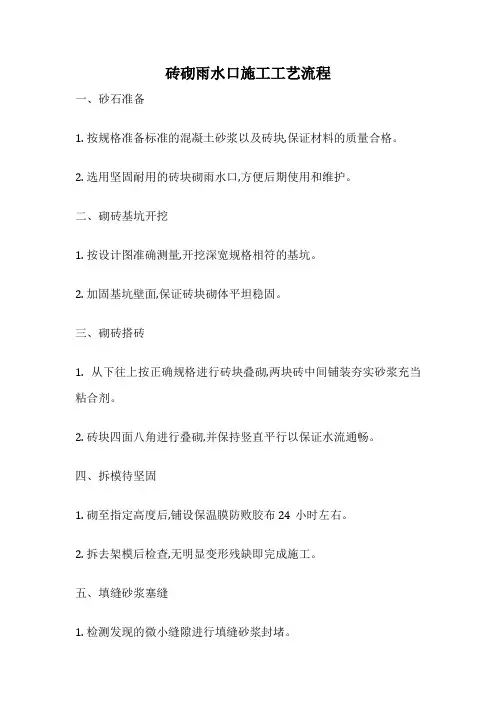

砖砌雨水口施工工艺流程
一、砂石准备
1. 按规格准备标准的混凝土砂浆以及砖块,保证材料的质量合格。

2. 选用坚固耐用的砖块砌雨水口,方便后期使用和维护。

二、砌砖基坑开挖
1. 按设计图准确测量,开挖深宽规格相符的基坑。

2. 加固基坑壁面,保证砖块砌体平坦稳固。

三、砌砖搭砖
1. 从下往上按正确规格进行砖块叠砌,两块砖中间铺装夯实砂浆充当粘合剂。

2. 砖块四面八角进行叠砌,并保持竖直平行以保证水流通畅。

四、拆模待坚固
1. 砌至指定高度后,铺设保温膜防败胶布24小时左右。

2. 拆去架模后检查,无明显变形残缺即完成施工。

五、填缝砂浆塞缝
1. 检测发现的微小缝隙进行填缝砂浆封堵。

2. 保证无水渗漏滑落现象出现,完成整体。

六、检测完工
1. 检测整体结构无明显问题,表面整齐干净。

2. 施工完工,通过检查收工。

雨水口施工工艺标准

雨水口施工工艺标准

雨水口施工工艺标准1、适用范围本标准适用于城市道路排水工程的雨水口,其它排水工程的雨水口可参照执行2、施工准备2.1材料2.1.1砌筑用砖:品种、规格、外观、强度、质量应符合现行国家标准《烧结普通砖》G B/T5101的规定,并符合设计要求,一般砌筑用砖采用强度不低于MU10,须具有出厂产品质量合格证和试验报告单,进场后应送样复试合格。

2.1.2水泥:一般采用强度等级32.5级普通硅酸盐水泥和矿渣硅酸盐水泥。

水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其它必要的性能指标进行取样复试,其质量必须符合现行国家表侄女《硅酸盐水泥、普通硅酸盐水泥》G B175等的规定。

当对水泥质量有怀疑或水泥出厂超过三个月时,再使用前必须进行复试,并按复试结果使用。

不同品种的水泥不得混合使用。

2.1.3水:宜采用饮用水。

当采用其它水源时,其水质应符合国家现行标准《混凝土拌和用水标准》JG J63规定。

2.1.4砂:宜采用质地坚硬、级配良好且洁净的中粗砂,砂的含泥量不超过3%,其质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》JG J52的要求,进场后应取样复试合格。

2.1.5铸铁箅子及铸铁井圈:符合标准图集要求,有出厂产品质量合格证。

2.1.6过梁及混凝土井圈:采用成品或现场预制。

对成品构件应有出厂合格证,现场预制过梁和混凝土井圈的原材料其质量应符合有关标准的规定,并符合设计要求。

2.2机具设备3.2操作方法3.2.3.1在灌筑基础混凝土前,应对槽底仔细夯实,遇水要排除,槽底松软时可夯筑3:7灰土基础。

的混凝土。

混凝土厚度一3.2.3.2一般采用标号不低于C10般为100m m,按设计要求及标准图集,确定基础尺寸和砼等级。

3.2.3.3混凝土浇筑时,采用人工振捣密实,表面用木抹子抹毛面。

浇筑完成后,宜采用覆盖洒水养护的方法。

3.2.4井墙砌筑及抹面3.2.4.1雨水口混凝土基础强度达到5M p a以后,方可进行雨水口的砌筑。

雨水口施工工艺及技术措施

雨水口施工工艺及技术措施

雨水口施工工艺及技术措施
1. 雨水口的施工与道路工程施工配合进行。

1.1施工准备
雨水口位置按照道路设计图确定,同时按照雨水口位置及设计要求确定雨水支线管的槽位,雨水口高程应比附近地面低30mm,与附近地面接顺。

依照设计图纸选择正确的雨水口井圈,对于不能及时加盖井圈和井篦子的雨水口加盖保护,防止人员跌落。

1.2基础施工
依照设定的雨水口位置及外形尺寸,开挖雨水口槽,开挖雨水口支管槽,每侧留出300~500mm的肥槽。

槽底要夯实,遇有松软土质,应换填石灰土,及时浇筑混凝土基础。

1.3砌筑雨水口
雨水口高程比附近路面低3cm,并与附近路面顺接,雨水口管坡度不得小于1%。

在基础上放出雨水口侧墙位置线,并安放雨水管,管端面露于雨水口内,其露出长度不大于20mm,管端面完整无损。

砌筑雨水口应灰浆饱满,随砌筑随勾缝,雨水口内保持清洁,砌筑时随砌筑随清理,砌筑完成后及时加盖。

雨水口底面用水泥砂浆抹出雨水口泛水坡。

雨水口平面尺寸及位置施工误差不超过±10mm,高程误差不超过-10mm。

连接管与雨水口壁连接处,须填塞密实。

路下雨水口、雨水支管根据设计要求浇筑混凝土基础,坐落于道路基层内的雨水支管做C25级混凝土包封,且在包封混凝土在75%强度前,不得放行交通。

1.4雨水口质量
②雨水口位置符合设计要求;内壁勾缝应直顺、坚实,不得漏勾、脱落;
②井框、井篦子应完整、无损,安装平稳、牢固;
③井周回填土应符合要求;
④管应直顺,管内应清洁,不得有错口、反坡、管内接口灰浆外露的“舌头灰”、存水
及破损现象。

管端面完整无损与井壁平齐。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

雨水口砌筑施工工艺
1、雨水口砌筑须在支管管道铺设完毕后进行施工,先浇筑底板混凝土,采用C10混凝土铺筑10cm厚,待达到设计要求后再砌筑井墙。

井墙M10水泥砂浆砌筑MU10红砖,砌筑时按井墙位置挂线,先砌井墙一层,随砌随刮平缝,每砌高30cm应将墙外肥槽及时回填夯实。

砌筑井墙,灰浆饱满,随砌随勾缝。

雨水管与圈墙内应砂浆饱满,管顶发两皮砖券,井墙砌至要求标高。

砌至雨水支管处应满卧砂浆,砖砌已包满支管时应将关口周围用砂浆抹严拌平,不能有缝隙,管顶砌半圆砖块,管口应与井墙齐平。

雨水井内保持清洁,砌筑时随砌随清理,井底用水泥砂浆抹出雨水管口泛水坡。

砌筑完成后及时加盖,保证安全。

支管与井墙必须斜交时,允许管口入墙2cm,另一侧凸出2cm,超过此一侧限时须考虑调整雨水口位置。

井口应与路面施工配合同时升高,井圈标志点一侧朝向立道牙。

雨水篦及托座均为铸铁件,铸件应平整,棱角外形整齐,不允许有砂眼,疤痕等缺陷存在。

2、雨水口施工质量应符合下列规定:
(1)雨水口内壁勾缝应直顺、坚实、不得漏勾、脱落;
(2)井框、井篦应完整、无损,安装平稳、牢固;
(3)井圈回填要符合路床要求;
(4)支管应直顺,不得有错口、反坡、凹兜存水。

管端面要完整无破损与井壁平齐;
(5)雨水口内壁要求原浆勾缝。
