雨污水验收施工小结

船舶工业园路道路工程8%的灰土路床验收施工小结建设单位:镇江交通投资有限公司设计单位:兰州有色冶金设计研究院有限公司监理单位:镇江方圆建设监理咨询有限公司施工单位:宜兴工业设备安装工程有限公司船舶工业园路道路工程项目部编制日期:2010年8月雨水管道工程验收施工小结一、工程概况赵声路道路位于镇江新区中心商贸区,起点为港南路,终点到老三三八,道路,全长1015米,规划道路红线宽度40米,赵声路是镇江新区中心商贸区路网的重要组成部分,该项目的建设主要有以下作用:进一步完善了城市交通网络;为商贸区建设提供必要的基础设施,带动沿线土地的开发利用;为市政管线的施工创造条件;改善该区域城市交通、生活条件。
收镇江新区经济开发总公司委托,由我院承担该项目的工程设计任务,道路工程测量任务由建设方委托镇江市勘察测绘研究院,勘察由镇江八一四勘察测绘有限公司。
本工程排水体制采用雨、污水分流制,雨水排入规划湖中,雨水位于道路南北两边慢车道下各布置一道雨水管,距离道路中线线为15米。
本工程雨水管道共计约2335.6m,二级钢筋砼管径(内径)分别为d1400、d1500、d1600、d1800、d2000、d2400;雨水砼管采用钢丝网水泥砂浆抹带接口,120°、180°砼基础,6%灰土回填。
雨水检查井采用矩形砖砌检查井,按国标02S515施工。
井盖座选用圆形重型球磨铸铁井盖。
施工过程1、沟槽开挖:⑴土方开挖前认真熟悉图纸,了解沟槽断面尺寸以及施工环境等情况,按设计图纸要求确定沟槽开挖断面,同时对相关施工人员进行技术交底,并制定必要的安全措施。
⑵开挖时按测量、放线好的沟槽开挖线施工,采取按井位分段开挖、从下游向上游逐段推进的开挖方法。
先施工主干管,然后施工支线。
为防止一次性开挖沟槽过长,造成不必要的塌方和沟槽积水,根据施工队的力量每天最多安排3~4个井位(100米左右)。
采用斗容量为0.8m3挖掘机进行沟槽开挖,土方堆积在沟槽边2米以外。
污水

廊顶北京洋基市政工程有限公司目录一、编制依据 (1)二、工程概况 (1)三、降水设计 (1)四、降水施工 (2)五、锚喷砼施工 (3)六、安全生产与文明施工 (7)七、附图 (11)一、编制依据1.1 本标段工程设计图纸及其说明;1.2 施工地区的水文、地质、管线勘查资料;1.3 施工现场实际情况;1.4 相关的技术标准、规范和规程:《建筑与市政降水工程技术规范》JGJ/T111-98《建筑工程施工现场供用电安全规范》(GB50194-93)《建筑施工安全检查标准》(JGJ59-99)《建筑施工现场环境与卫生标准》(JGJ146一2004)《建筑基坑支护技术规程》(JGJ120-99、GB50108-2001)二、工程概况本工程为永丰道东延(和平路—永丰道泵站)施工段,污水管道全长718.29米,采用泥水平衡机械式顶管施工,管径DN800,自西向东排入东外环东侧污水主管道。
在工作坑施工开挖到地面以下2.5米时出现地下水,且水量较大,由于是砂性土质,土体松散、渗透性大、粘聚力小,在重力和水流的作用下,土体经流砂扰动造成工作坑四壁严重塌方,从而导致无法按原设计施工。
针对以上情况工作坑拟采用深井降水加锚喷砼施工方法施工。
三、降水设计3.1、降水设计3.1.1、降水计算由于基槽最大开挖深度不大于7.3m,故设计降水水位按不小于8.3m考虑。
3.1.2、井数及井深选择根据现场实际情况,按照工作坑平面尺寸大小及《建筑与市政降水工程技术规范(JGJ/T111-98)》要求,拟在竖井四角外侧1-1.5m位置设置4眼管井18m井深,经计算满足涌水量要求。
3.1.3、降水井参数确定井深 18.0m最大井间距 6.0m无砂滤管直径 300mm潜水泵 4台2寸潜水泵/每座工作井3.1.4、降水周期:30天/井位。
四、降水施工4.1、施工准备(1)、提前落实施工现场的“三通一平”工作,保证电量供应及水源供应;(2)、放出布井轴线,确定作业场地及材料堆放场地;(3)、探坑开挖并清除障碍物;4.2、施工工艺4.2.1、工艺流程平整场地→定位放线→现场三通暂设→降水井点放线、定位→钻机就位→钻孔→检查孔深→沉放井管→回填滤料→安装抽水设备→试抽水→抽水。

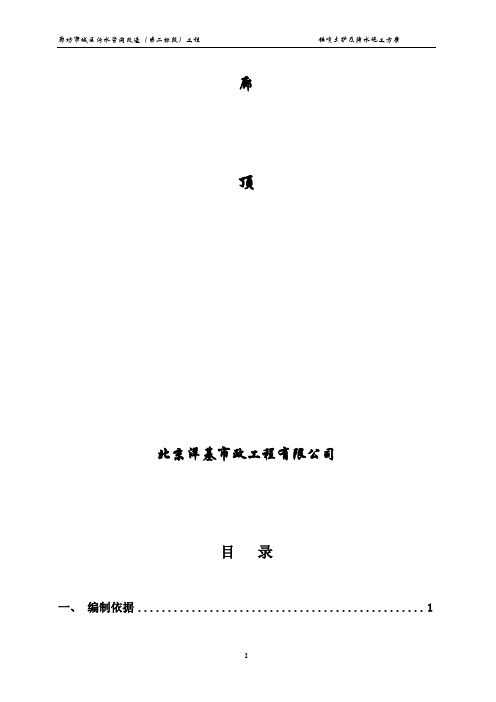

雨污水施组

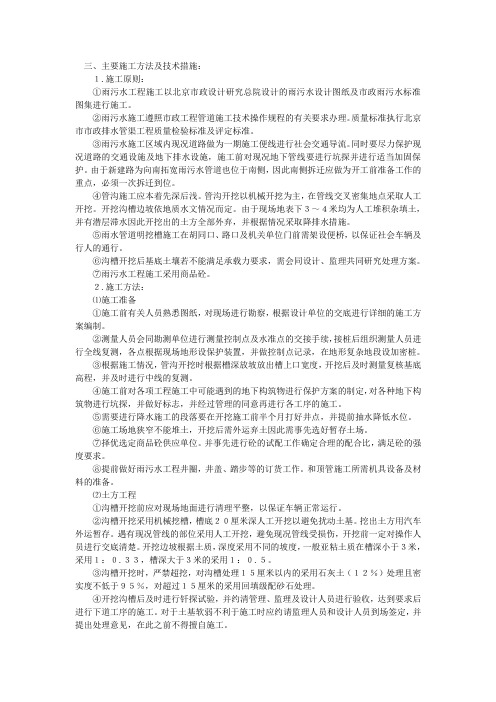

三、主要施工方法及技术措施:1.施工原则:①雨污水工程施工以北京市政设计研究总院设计的雨污水设计图纸及市政雨污水标准图集进行施工。
②雨污水施工遵照市政工程管道施工技术操作规程的有关要求办理。
质量标准执行北京市市政排水管渠工程质量检验标准及评定标准。
③雨污水施工区域内现况道路做为一期施工便线进行社会交通导流。
同时要尽力保护现况道路的交通设施及地下排水设施,施工前对现况地下管线要进行坑探并进行适当加固保护。
由于新建路为向南拓宽雨污水管道也位于南侧,因此南侧拆迁应做为开工前准备工作的重点,必须一次拆迁到位。
④管沟施工应本着先深后浅。
管沟开挖以机械开挖为主,在管线交叉密集地点采取人工开挖。
开挖沟槽边坡依地质水文情况而定。
由于现场地表下3~4米均为人工堆积杂填土,并有潜层滞水因此开挖出的土方全部外弃,并根据情况采取降排水措施。
⑤雨水管道明挖槽施工在胡同口、路口及机关单位门前需架设便桥,以保证社会车辆及行人的通行。
⑥沟槽开挖后基底土壤若不能满足承载力要求,需会同设计、监理共同研究处理方案。
⑦雨污水工程施工采用商品砼。
2.施工方法:⑪施工准备①施工前有关人员熟悉图纸,对现场进行勘察,根据设计单位的交底进行详细的施工方案编制。
②测量人员会同勘测单位进行测量控制点及水准点的交接手续,接桩后组织测量人员进行全线复测,各点根据现场地形设保护装置,并做控制点记录,在地形复杂地段设加密桩。
③根据施工情况,管沟开挖时根据槽深放坡放出槽上口宽度,开挖后及时测量复核基底高程,并及时进行中线的复测。
④施工前对各项工程施工中可能遇到的地下构筑物进行保护方案的制定,对各种地下构筑物进行坑探,并做好标志,并经过管理的同意再进行各工序的施工。
⑤需要进行降水施工的段落要在开挖施工前半个月打好井点,并提前抽水降低水位。
⑥施工场地狭窄不能堆土,开挖后需外运弃土因此需事先选好暂存土场。
⑦择优选定商品砼供应单位。
并事先进行砼的试配工作确定合理的配合比,满足砼的强度要求。
道路基层及底基层施工方案

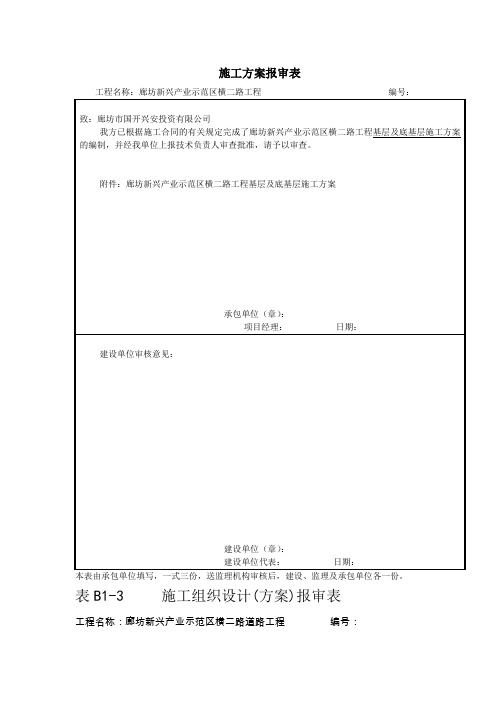

施工方案报审表工程名称:廊坊新兴产业示范区横二路工程编号:本表由承包单位填写,一式三份,送监理机构审核后,建设、监理及承包单位各一份。
表B1-3 施工组织设计(方案)报审表工程名称:廊坊新兴产业示范区横二路道路工程编号:廊坊新兴产业示范区横二路道路工程基层及底基层施工方案中建市政廊坊新兴产业示范区横二路工程项目部2012年10月15日廊坊新兴产业示范区横二路道路工程基层及底基层施工方案编制:审核:审批:中建市政廊坊新兴产业示范区横二路工程项目部2012年10月15日道路基层及底基层施工一、工程概况本工程为河北廊坊新兴产业示范区横二路道路工程基层及底基层施工工程,道路全长9028.373米。
机动车道底基层为30cm石灰稳定土(设计推荐剂量为12%石灰+3%水泥),基层为30cm石灰粉煤灰稳定碎石(熟石灰:粉煤灰:碎石=7:13:80);非机动车道分为25cm石灰稳定土和15cm石灰粉煤灰稳定碎石各一层。
详见图1-1机动车道路结构剖面图和图1-2非机动车道路结构剖面图。
C30预制混凝土路缘石(99.5*40*12)cm图1-1机动车道路结构剖面图C30预制混凝土路缘石(99.5*40*12)cm图1-2非机动车道路结构剖面图根据道路施工特点,本工程机动车道和非机动车道的石灰稳定土底基层采用推土机推平、刮平机找平、压路机碾压的方法进行施工;为保证基层表面平整度,机动车道基层以及非机动车道基层采用摊铺机摊铺施工。
机动车道每幅采用2台西德ABG423型摊铺机梯队作业摊铺,非机动车道采用1台ABG423型摊铺机摊铺。
施工前应检查验收下承层的压实度、高程、宽度等,并做好施工前的清扫工作。
二、施工准备2.1机具准备(1)机械:路拌机、推土机、刮平机、摊铺机、压路机、机动翻斗车、洒水车。
(2)机具:手推车2辆、钢卷尺、小线2斤、铁锹等。
2.2现场准备(1)路床若存在有松散,高程偏高的情况应采取相应的削平、压实措施处理,低洼处不予处理,留待底基层施工时再行找补。
2012年污水处理项目

为了满足国家提高污水处理排放标准以达到一级B标准的要 求和满足该区域的实际需要,主要工程内容如下:
①对一期己建工程进行达标改造,使出水水质达到GB18918-2002
一级B标准,主要工程包括,改造细格栅及旋流沉砂池,对吸砂
上海松江东北部污水处 机及砂水分离系统进行改造,改造生物反应池,更换膜式曝气 18 理厂一期改造及二期扩 管;改造二沉池配水井、污泥泵房以及平面布置;
22ห้องสมุดไป่ตู้
上海市青浦区华新污水 处理厂 (二期)工程
项目
该项目位于上海市青浦区华新镇嘉松中路2649号内,建设内容包 括:氧化沟、二沉池、回流及剩余污泥泵房、二沉池出水计量井 、回流污泥计量井、储泥池、加料间等,扩建工程规模为1.7万 立方米/日。 项目总投资4170万元。
项目建设内容包括新建重庆市悦来污水处理厂近期工程和配套管
6 (纪庄子污水处理厂迁 。项目总投资约26.6亿元。招标方法:概念性方案设计招标;中
建)项目
标单位完成初步设计、施工图设计及配合服务 工期要求:2011
年12月20日 至 2012年03月05日
天津中心渔港陆域二期污水提升泵站工程,本次招标规模:项目
天津中心渔港陆域污水 占地面积约1485平方米,汇水面积6.31平方公里,本污水泵站设
要建设内容及规模:规划路一:污水管道管径400mm-500mm,长
750米;规划路二:污水管道管径300mm,长1250米;规划路三:
污水管道管径300mm-400mm,长1100米;规划路四:污水管道管
径300mm,长800米;规划路五:污水管道管径300mm,长600米。
西青区李七庄镇污水干管工程:新建1条污水管道,其起点为中
天津市津南区咸水沽污水处理厂设备安装工程。总建(构)筑面
PE给水管道工程施工方案设计-横三路

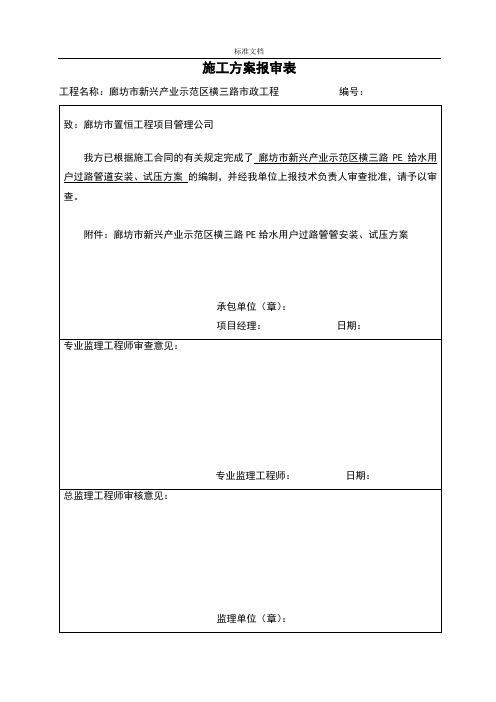

施工方案报审表工程名称:廊坊市新兴产业示范区横三路市政工程编号:本表由承包单位填写,一式三份,送监理机构审核后,建设、监理及承包单位各一份。
廊坊市新兴产业示范区横三路市政工程PE给水用户过路管道安装、试压方案编制:审核:审批:中建廊坊新兴产业示范区工程项目经理部二0一一年四月五日1. 编制依据及原则1.1 编制依据1.1.1 《廊坊市新兴产业示范区横三路用户过路管及预埋管给水工程施工图设计文件》1.1.2 《给排水管道工程施工及验收规范》GB50268-971.1.3 《埋地聚乙烯给水管道工程技术规程》CJJ 101-20041.1.4 《给水排水标准图集》S5(一)、S5(二)1.1.5 《室外给水管道附属构筑物标准图集》05S502;1.2 编制原则1.2.1 施工总体布置体现确保质量,满足工期的原则;1.2.2 施工过程坚持安全第一,预防为主和保护环境的原则;1.2.3 遵循专业队伍施工,机械配套的原则。
2. 工程概况及工程数量2.1 工程概况本工程为廊坊市新兴产业示范区市政工程,横三路为新兴产业示范区内的主干路。
规划市政红线为110米,规划道路红线为50米,两侧各12.0米机动车道,机动车道采用直线型路拱。
目前,排水工程已经接近尾声,其中横三路廊大路口到会场段的排水主管道工程已经结束。
项目部正在施工机动车道石灰土路床处理层及石灰稳定土基层。
根据园区内总体规划,横三路配套的各专业管道工程在横三路排水工程和道路工程完工后实施,在道路工程施工过程中,先穿插施工各专业用户过路管及预埋管。
横三路给水专业用户过路管及预埋管按设计每个规划桩位处为一道56米长,管径分别为DN160、DN200、DN315、DN355、DN400的PE100级聚乙烯管(0.8MPA),PE管道、管件之间采用热熔对接,PE管与其他材质管件及设备之间采用法兰连接。
用户过路管必须采用盲板进行封堵,预留盲板必须伸出闸阀井体外侧,与以后发展管道相连接。
施组概括
施组—方案一、工程概况1、工程位置拟建工程位于贵阳市,起点位于省军区操场口,沿南厂路,新华路在纪念塔贵阳大剧院转盘处跨过新华路在青云路与瑞金南路交叉处连接已建老沟。
2、线路长度主线从起点省军区操场至终点贵阳瑞金南路与青云路交叉处991.257m,里程范围:K0-050~K0+941.257(变更除外),横洞长25.5m(含明挖段和暗挖段)。
3、工程结构形式主线K0-050~K0+860段长910m为BxH=3.0mx3.0m排洪排污隧洞,K0+860至末端接已建老沟段为BxH=3.0mx3.0m箱涵暗沟,横洞设置在靠起点与主洞交叉与K0-004.8处,长25.5m。
4、结构断面形式隧洞范围断面基本形式为城门洞型断面,即断面轮廓拱部为圆弧墙部为直墙,有仰拱及填充;根据施工段落不同尺寸有所变化,包含一般段、加强段,错车洞段和横洞。
箱涵暗沟断面为矩形断面。
5、主要工程内容(1)阳河隧洞工程K0-050~K0+860,BxH=3.0mx3.0m浅埋暗挖隧洞,长910m,埋深3.0m~14.0m;(2)、K0+860~K0+941.257明挖沟槽施工后回填3.0mx3.0m钢筋砼箱涵暗沟,长81.26m;(3)、起点新建大沟与老沟连接通道HK0+000~HK0+025.5明挖及暗挖共25.5m;(4)、从横洞开始接入至标段终点的d1000mm污水管道安装、管沟,管沟内填充及检查井施工。
5、主要工程量主要工程量表6、工程施工环境情况工程位于贵阳市区,隧洞位于既有道路之下,埋深3~14m,道路下方分布各类管线,且走向复杂;周边临时及永久建筑物众多,距隧洞3~23m,除近年修建的部分建筑物采用桩基础,基础坐落于中风化基岩持力层外,大多数现有建筑物均采用条形基础,地基为红粘土,故施工环境复杂。
7、工程地质条件降雨集中在5~9月,为雨季,12月至次年3月为枯水季。
本工程所穿越地下地质主要为中风化白云质岩,围岩较破碎。
[河北]污水处理厂深基坑井点降水施工方案
廊坊市新兴产业示范区龙湖污水处理厂工程基坑降水排水专项方案一、工程概况:1、土层地质情况:本工程施工场区原属农作物种植区,地势比较平坦,现场自然地貌平均海拔标高为13.50m,现场场地土类型为III类。
拟建场区地基土自上而下分述如下:2、现场水文情况:根据地勘报告得知,廊坊市属于永定河泛区,地下水流向和本场区基本相同,常年流向为自西北向东南。
地下水位浅层孔隙潜水,地表流水主要为雨水。
不同季节、时期的水量和水位变幅较大。
在本工程中,抗浮设防水位按地表以下3米考虑,故土方施工开始以前,应充分考虑基础埋深和地下水的影响情况,并制定切实可行的降水排水方案,以利于施工。
3、施工要求及方案选择:根据设计抗浮水位和设计基础埋深情况,在基坑土方开挖过程中,本工程对于基础埋深小于3米的建筑物和构筑物仅采取排水措施便可满足施工需求;对于基础埋深大于及等于3米的建筑物和构筑物,在采取的排水措施同时,还应采取井点降水措施,以满足施工的需要。
本工程基坑(槽)选择采用明沟排水措施和真空轻型井点降水措施,由明沟和井点汇集的污水排至施工现场的排水沟里,最终由施工现场的排水沟将污水汇集到工地西南角位置集中后抽排至场区外。
排水及降水的措施选择根据2.3条要求执行。
下表为建构筑物基础埋深概况及排水降水措施选择情况一览表:4.1根据现场实际情况及时制定切合实际的、可实施的施工方案,特别是降水措施的选择上本着“安全第一,经济合理”的原则,在规范允许的情况下尽可能地做到实施方案的最优化,并且得到业主、监理的审核、批准。
4.2专项方案实施前,编制人员或项目技术负责人应当向现场管理人员和作业人员进行安全技术交底。
4.3施工时,严格执行“方案先行、样板领路”的原则,严格按方案要求的施工程序进行施工。
样板没通过,禁止进入下道工序施工。
4.4科学配置机械设备是确保计划完成的重要条件。
机械设备的配置原则:性能良好、数量充足等,保证台班效率,从而满足技术要求。
廊坊开发区第二污水处理厂_企业报告(业主版)
企业基本信息
单位名称: 营业范围:
廊坊开发区第二污水处理厂
一、采购需求
1.1 总体指标
近 1 年(2022-03~2023-02):
项目数(个)
27
同比增长:-10.0%
项目总金额(万元)
(不含费率与未公示金额)
¥1078.02
同比增长:-78.8%
平均金额(万元)
¥215.60
同比增长:-6.8%
目标单位: 廊坊开发区第二污水处理厂
报告时间:
2023-02-22
报告解读:本报告数据来源于各政府采购、公共资源交易中心、企事业单位等网站公开的招标采购 项目信息,基于招标采购大数据挖掘分析整理。报告从目标单位的采购需求、采购效率、采购供应 商、代理机构、信用风险 5 个维度对其招标采购行为分析,为目标单位招标采购管理、采购效率 监测和风险预警提供决策参考;帮助目标单位相关方包括但不限于供应商、中介机构等快速了解目 标单位的采购需求、采购效率、采购竞争和风险水平,以辅助其做出与目标单位相关的决策。 报告声明:本数据报告基于公开数据整理,各数据指标不代表任何权威观点,报告仅供参考!
目录
企业基本信息 .................................................................................................................................1 一、采购需求 .................................................................................................................................1
室外雨污水管道施工方案
如皋市氢能小镇投资开发公司氢燃料电池研发及检测项目室外配套雨污水施工方案编制:审核:南通市戴庄建筑安装工程有限公司如皋市氢能小镇投资开发公司氢燃料电池研发及检测项目2019年4月2日目录一、编制依据及工程概况 (3)二、管道、检查井、雨水口管道、化粪池施工 (4)三、施工进度计划 (17)四、质量保证措施 (19)五、安全保证体系及措施 (20)六、文明施工保证措施 (22)七、环境保护及防止施工扰民措施 (24)八、雨季施工施工措施 (25)九、高温施工保证措施 (26)一、编制依据及工程概况1.1 编制依据1、现有的设计施工图2、《混凝土结构工程施工质量验收规范》GB50204-20123、《工程测量规范》(GB50026—2007)4、《建筑地基基础工程施工质量验收规范》(GB50202—2002)5、《砌体工程施工及验收规范》(GB50203—2002)6、《给水排水管道工程施工及验收规范》 GB50268-20087、国家、行业及江苏省颁发的施工及验收规范、工程质量检验评定标准及相关法规等;8、公司《质量、环境和职业健康安全管理手册》和程序文件9、本工程的现场条件、施工特点及类似工程的施工经验1.2 工程概况本施工区域的排水工程主要包括地面道路及绿化带的雨污排水。
现考虑雨污水管道采用开槽埋管施工。
1.3 室外排水1.3.1管材及连接方式雨水管D500及以下均采用U-PVC实壁管,环刚度均为8KN/m²,D600及以上均采用钢筋混凝土Ⅱ级预应力管,污水管采用U-PVC实壁管,环刚度均为8KN/m²。
车道下且覆土深度0.7m的雨水管时可采用C15混凝土包封。
位于行车道上的雨水口采用重型球墨铸铁井盖,不在行车道上时采用轻型球墨铸铁井盖,除图纸有特殊注明外雨水口与雨水口、雨水口与雨水检查井均以DN200的管道相连,坡度按图纸要求设置,与路面接顺,以利过水。
1.3.2雨、污水检查井施工雨水、污水管采用钢筋混凝土检查井,参见标准图集《排水检查井》(02S515),车行道上选用重型双层球墨铸铁井座井盖,绿化带上选用轻型单层球墨铸铁井盖井盖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
廊坊新兴产业示范区横二路道路工程项目排水工程施工组织设计(方案)编制单位:北京中蓬市政建设有限责任公司审核人:审批人:编制人:刘贵军北京中蓬市政建设有限责任公司2011-12-09目录第1章概述 (6)1.1 编制依据 (6)1.2 编制原则 (6)1.3工程概况 (7)1.4 工程特点 (7)1.5 主要工程量........................................................................... (8)1.6 工程总体目标 (9)1.7 施工平面图 (9)第2章施工总体部署 (9)2.1 部署原则 (9)2.2 施工工期 (9)2.3施工准备 (9)2.4 生产资源配备与管理 (12)第3章项目管理目标策划............................................................... .17 3.1 质量目标 (17)3.2 工期目标 (17)3.3 安全目标........................................................................... (17)3.4 环保及文明施工目标 (17)3.5造价控制目标.................................................................... (17)第4章工程项目组织机构 (17)4.1 组织机构图...................................................................... . (18)第5章施工法法及技术施 (18)5.1施工原则 (18)5.2施工方法........................................................................... . (18)5.3雨污水质量检验标准 (19)5.4 冬季施工措施.......................................... ....... ....... .............. (27)第6章质量保证体系及保证措施 (31)6.1 质量方针............................................................................... . (31)6.2质量目标................................................................ ....... . (31)6.3 质量目标分解 (31)6.4 分项目标.................................... ....... .............. .............. . (31)6.5 工程质量保证体系图.................................................. .. ....... . (31)6.6 质量责任制 (32)6.7 质量保证措施 (36)6.8质量控制措施 (40)6.9 质量通病防治措施 (40)6.10特殊技关键过程质量控制 (41)6.11 降水井施工措施 (42)第7章特殊部位处理措施 (46)7.1 地下管线保护措施 (46)7.2 管道土方回填技术措施 (47)第8章施工进度计划保证措施 (49)8.1 施工进度网络计划 (49)8.2 进度计划保证措施 (49)第9章成品保护措施.......................................... .. ....... .... (51)9.1 成品保护工作的主要内容 (51)9.2 成品保护责任及管理措施 (51)9.3成品保护主要措施 (52)9.4 工程保修 (53)第10章安全及消防保卫管理措施..................................... ....... ...... .54 10.1 管理目标及计划 (54)10.2 组织管理 (54)10.3管理制度........................................................................ . (54)10.4 行为控制........................................................................ . (55)10.5 劳务用工管理 (55)10.6 安全教育管理 (55)10.7工程机械管理 (56)10.8 施工用电管理 (56)10.9劳动保护管理......................................................................... (58)10.10 消防保卫管理...................................................................... (59)10.11 新旧下水管道勾头管理 (59)第11章材料管理及节约措施..................................... ...... . ....... ....... (60)11.1 材料管理......................................................................... . (60)11.2工作程序........................................................................ .. (60)11.3 材料节约及降低成本措施 (61)第12章环境保护及文明施工措施........................................... ....... .. (62)12.1 环保体系机构......................................................................... (62)12.2 执行原则 (62)12.3 工作制度 (62)12.4 现场降尘措施......................................................................... (63)12.5施工噪声治理........................................................................ . (63)12.6其他措施 (64)第13章减低成本措施............................................ ....... ............ . . (63)13.3小流水施工组织 (63)13.2缩短工期 (63)13.3项目管理效益......................................................................... (63)第14章预案........................................... .............. .......... ................ .65 14.1安全预案与措施........................................................................ .65 14.2施工控制措施......................................................................... (65)14.3伤亡事故重大隐患处理案 (67)14.4火灾预案........................................................................ .. (69)第15章附图............................................ ................... ...... . ....... . (70)15.1项目组织机构图 (70)15.2生产安全事故报告程序流程图.................................... ....... ....... (71)15.3生产安全事故应急救援程序流程图......................................... . (72)15.4工程质量控制流程 (73)15.5质量保证体系 (74)15.6工序检验程序 (75)15.7施工安全保证体系......................................................................... (76)15.8环境保护保证体系........................................................................ . (77)15.9施工进度计划 (78)第一章概述一 .编制依据1、廊坊新兴产业示范区横二路道路工程项目排水工程设计图纸及招标文件。
2、本单位经济技术实力及类似大型市政工程的施工经验。
3、工程应用的相关规范、规程和质量评定标准。
二. 编制原则1.以投标文件为基础,按设计施工图相关工程标准、规范为依据。
通过进行现场充分考察,合理的编制施工方案。
2.施工总体布署科学合理,施工进度计划先进,以保证总体施工任务按时完成。
3.采用科学的管理方式和现代的机械设备,人机结合以确保工程质量和施工安全。
4.在施工全部过程中,采取周密的环境保护措施和文明施工措施。
三.工程概况1.工程名称:中建市政建设有限公司廊坊新兴产业示范区横二路道路工程项目排水工程。
2.工程建设地点:河北廊坊3.工程概况:本工程位于河北廊坊市安次区新兴产业示范园区内,距市中心40公里左右。
横二路道路工程全长9028.373米,为示范区内一条东西走向的主干道,依次经过园区纵一路、纵二路和纵三路,途径5个交叉路口。
雨水管道位于道路中心线上,主线全长约8568米,采用分段排放的方式,分别排入规划中干渠及现状渠道内。
