超挖回填方案
隧道超挖回填施工方案

xxxxx项目部xx隧道超挖回填施工方案文件编号:LXFA-2008-11编制:复核:审批:党政建设:xxxxxx项目经理部2008-11-20隧道超挖回填施工方案1. 隧道开挖的质量标准1.1隧道开挖断面的中线和高程必须符合设计要求。
1.2隧道开挖应严格控制欠挖。
当围岩完整石质坚硬时,岩石个别突出部分(每1m2不大于0.1m2)侵入衬砌应小于5cm。
拱脚和墙脚以上1m内断面严禁欠挖。
1.3洞身开挖中应在每一次开挖后及时观察,描述开挖面的层理,节理,裂隙结构状况,岩体的软硬程度,出水量大小等,核对设计地质情况,判断围岩稳定性.1.4光面爆破或预裂爆破钻眼前,应根据钻爆设计准确标出炮眼位置。
掏槽眼的眼口间距和深度允许偏差为5cm。
周边眼的间距允许偏差为5cm,外插角应符合钻爆设计要求,眼底不应超出开挖断面轮廓线15cm。
1.5残眼保留率围岩为整体性好的坚硬岩石时,半眼痕保存率应大于80%,中硬岩石不应小于60%。
1.6隧道开挖轮廓和底部高程应符合设计要求。
隧道范围石坚硬时,岩石个别突出部分(每1m2不大于0.1m2)侵入衬砌应小于5cm;1.7隧底开挖后应及时核对隧底地质情况。
当需要进行加固处理时,应符合设计要求。
1.8水沟开挖位置,基底高程应符合设计要求,靠边墙的水沟应与边墙基础同时开挖,一次成型。
1.9超欠挖爆破后的围岩面应圆顺平整无欠挖,超挖量(平均线性超挖)应控制在10cm(眼深3m)和13cm(眼深5m)以内。
1.10对围岩的破坏程度爆破后围岩上无粉碎岩石和明显的裂缝,也不应有浮石(岩性不好时应无大浮石),炮眼利用率应大于90%。
2. 隧道超挖回填方案2.1 墙脚以上1m范围内和拱部的小量超挖采用c25喷射混凝土喷射填充;2.2 墙脚以上1m范围内和拱部的超挖超过0.3m以上,采用c30混凝土模筑进行填充密实;2.3 其它部位的小量超挖采用c25喷射混凝土喷射填充;2.4 其它部位的超挖超过0.3m以上,采用M10浆砌片石进行填充密实,必要处进行补注浆处理;3. 隧道超挖控制措施3.1 严格按照钻爆设计施工。
基础超挖处理方案1

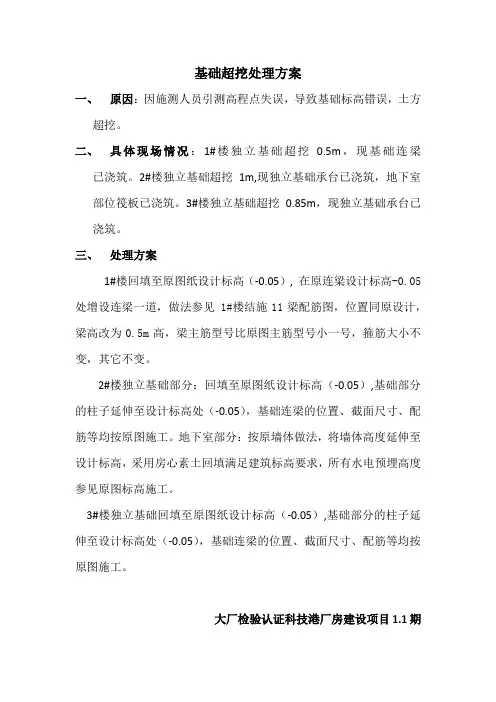

基础超挖处理方案
一、原因:因施测人员引测高程点失误,导致基础标高错误,土方
超挖。
二、具体现场情况:1#楼独立基础超挖0.5m,现基础连梁
已浇筑。
2#楼独立基础超挖1m,现独立基础承台已浇筑,地下室部位筏板已浇筑。
3#楼独立基础超挖0.85m,现独立基础承台已浇筑。
三、处理方案
1#楼回填至原图纸设计标高(-0.05),在原连梁设计标高-0.05处增设连梁一道,做法参见 1#楼结施11梁配筋图,位置同原设计,梁高改为0.5m高,梁主筋型号比原图主筋型号小一号,箍筋大小不变,其它不变。
2#楼独立基础部分:回填至原图纸设计标高(-0.05),基础部分的柱子延伸至设计标高处(-0.05),基础连梁的位置、截面尺寸、配筋等均按原图施工。
地下室部分:按原墙体做法,将墙体高度延伸至设计标高,采用房心素土回填满足建筑标高要求,所有水电预埋高度参见原图标高施工。
3#楼独立基础回填至原图纸设计标高(-0.05),基础部分的柱子延伸至设计标高处(-0.05),基础连梁的位置、截面尺寸、配筋等均按原图施工。
大厂检验认证科技港厂房建设项目1.1期。

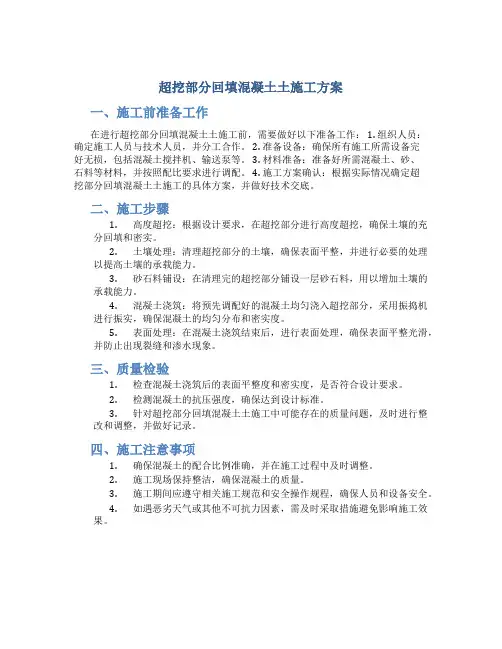

超挖部分回填混凝土土施工方案

超挖部分回填混凝土土施工方案一、施工前准备工作在进行超挖部分回填混凝土土施工前,需要做好以下准备工作: 1. 组织人员:确定施工人员与技术人员,并分工合作。
2. 准备设备:确保所有施工所需设备完好无损,包括混凝土搅拌机、输送泵等。
3. 材料准备:准备好所需混凝土、砂、石料等材料,并按照配比要求进行调配。
4. 施工方案确认:根据实际情况确定超挖部分回填混凝土土施工的具体方案,并做好技术交底。
二、施工步骤1.高度超挖:根据设计要求,在超挖部分进行高度超挖,确保土壤的充分回填和密实。
2.土壤处理:清理超挖部分的土壤,确保表面平整,并进行必要的处理以提高土壤的承载能力。
3.砂石料铺设:在清理完的超挖部分铺设一层砂石料,用以增加土壤的承载能力。
4.混凝土浇筑:将预先调配好的混凝土均匀浇入超挖部分,采用振捣机进行振实,确保混凝土的均匀分布和密实度。
5.表面处理:在混凝土浇筑结束后,进行表面处理,确保表面平整光滑,并防止出现裂缝和渗水现象。
三、质量检验1.检查混凝土浇筑后的表面平整度和密实度,是否符合设计要求。
2.检测混凝土的抗压强度,确保达到设计标准。
3.针对超挖部分回填混凝土土施工中可能存在的质量问题,及时进行整改和调整,并做好记录。
四、施工注意事项1.确保混凝土的配合比例准确,并在施工过程中及时调整。
2.施工现场保持整洁,确保混凝土的质量。
3.施工期间应遵守相关施工规范和安全操作规程,确保人员和设备安全。
4.如遇恶劣天气或其他不可抗力因素,需及时采取措施避免影响施工效果。
五、总结超挖部分回填混凝土土施工是建筑工程中重要的一环,通过科学合理的施工方案和规范操作,可以确保施工质量和工程进度。
在实际施工中,应根据具体情况灵活运用各项施工要点,确保施工质量和安全。
超挖回填施工方案

超挖回填施工方案
一、目的
由于路基持力层面积较广, 而土质不一, 承载力大小不等, 需超挖回填后, 用压实设备使持力层承载力达到同一水平, 减小不均匀沉降给路面带来的危害。
二、定义
挖方超过设计图标示开挖线(路基封层)所增加的土方量, 完成相关工程后必须回填经认可的适宜土方。
三、处理方式
为保证路床(结构层下0-80cm, 0-30cm上路床, 30-80cm是下路床)压实度, 采取超挖回填压实土方处理(除了K5+270—K5+640段回填碎石9472m³)。
四、施工工艺
1.测量放线: 根据施工图纸提供的段落, 放好边坡, 在按设计尺寸开路槽。
2.开槽
(1)没有渗沟的低填段落, 按图纸上给出的处理宽度进行处理, 一般为路基设计宽度。
(2)有渗沟的段落, 路槽开挖时需考虑渗沟尺寸一并开挖。
3.回填
按照设计宽度分层回填并压实, 一般为20cm、20cm、20cm、20cm, 在回填的同时, 同步完成渗沟的施工。
铁路隧道超挖回填量计算__概述说明以及解释

铁路隧道超挖回填量计算概述说明以及解释1. 引言1.1 概述随着城市发展和交通需求的不断增加,铁路隧道建设已经成为现代交通基础设施建设的重要组成部分。
在铁路隧道建设的过程中,超挖回填量的计算是一项关键任务。
通过准确计算超挖回填量,可以保证施工效率、隧道稳定性与安全性以及减少环境影响和资源浪费。
因此,深入研究超挖回填量计算方法以及了解其重要性对于提高铁路隧道建设水平具有重要意义。
1.2 文章结构本文将从几个方面进行探讨,首先介绍超挖回填量的定义,并详细讲解计算方法和影响因素。
然后阐述了铁路隧道超挖回填量的重要性,包括增加施工效率、保证隧道稳定性与安全性以及减少环境影响和资源浪费。
接下来通过实际案例分析与应用展示了超挖回填量计算在铁路隧道建设中的具体应用,并分享了实践经验和结果评估。
最后,在结论部分对主要观点和发现结果进行总结,并给出对未来研究和实践的建议或展望。
1.3 目的本文的目的是深入探讨铁路隧道超挖回填量计算方法和其重要性,并通过实际案例分析与应用,提供相关经验和指导。
通过本文,读者可以全面了解超挖回填量计算的基本原理、影响因素以及具体应用,为铁路隧道建设过程中的超挖回填量计算提供参考和指导。
2. 超挖回填量计算2.1 定义超挖回填量指的是在隧道工程中,为了满足设计要求或优化施工方案而主动超出原始开挖断面范围进行的额外开挖。
超挖回填量计算即为确定超挖部分的体积大小。
2.2 计算方法超挖回填量的计算需要根据实际情况采用不同的方法,常用的有以下几种:- 土方平衡法:通过测量已经开挖和需要回填区域之间的体积差异来计算超挖回填量。
- 等效面积法:将超挖断面简化为一个等效矩形,通过测量该矩形的长、宽和深度参数来计算超挖回填量。
- 三角剖分法:将隧道地层划分为多个三角形区域,并计算每个三角形区域的体积,然后累加得到总体积。
在实际应用中,还需要考虑到复杂地质条件、土壤性质以及工程设备限制等因素,选择合适的计算方法并进行相应调整。
地基超挖回填方案

地基超挖回填方案目录一、编制依据 .................................... .. (2)二、工程概况 .................................... .. (2)三、进劳动力组织 .................................... (2)四、回填土前的准备工作度安排和 .................................... (2)五、施工机具准备 .................................... (3)六、主要施工方法及施工注意占 ......... 八\、 (4)七、静载试验 (5)八、质量保证措施………………………………………………… (5)九、质量通病克服对 (5)十、安全文明生产措十一、成品保一、编制依据1、总施工组织设计2、施工图纸(CFG桩位图及基础筏板结构图)3、勘探报告书4、基础验收(甲方、监理、设计、勘探、施工)会审二、工程概况本工程位于沈阳市皇姑区抗美援朝烈士陵园北,建筑面积约81124川(其中地下室建筑面积约为15200川,地上主体为15层, 地下室加管道层为2层,地上建筑高度约为45米)本工程基础开挖时,按照CFG桩位图图纸要求开挖至桩边缘外500,后按照基础筏板结构图施工,由于CFG桩位图尺寸与基础筏板结构图尺寸不一致,造成土方二次开挖超挖,经过测量,约基础周边超挖约1.5 米,后与甲方、监理、设计、勘探会审,同意将基础周边超挖部位进行级配砂石进行回填,砂、石配比为3:7,压实系数为:三0.97,砂石的最大粒径不易大于50 mm。
具体回填工程量按照图纸实际测算,详见附图!三、进度安排和劳动力组织沙石回填施工进度安排,根据现场的实际情况和为了工期的保证,采用机械与人工相结合的方法,进行夯实回填,并根据现场操作,由生产经理统一布置安排施工,劳动力选用有施工经验的,技术级别高,干活认真负责的工人操作。
基坑超挖处置措施方案怎么写

基坑超挖处置措施方案怎么写背景介绍基坑超挖是指施工中挖掘的基坑深度超越设计深度。
基坑超挖可能会引起基坑变形、结构倾斜、土壤失稳等问题,影响施工进程和结构稳定性。
因此,在基坑超挖出现时,应采取有效的处置措施,避免对施工和工程稳定性带来影响。
处置措施基坑超挖处置措施需要根据具体情况和原因进行选择,以下是常见的处置措施:调整基坑构造适用于基坑超挖较小、超挖原因不明确的情况。
可以通过增加支撑和加固构造改变基坑结构,使其满足设计深度要求。
补充回填材料适用于基坑超挖较小、当前施工无法调整基坑构造的情况。
可以在基坑底部添加适当的回填材料,使基坑底部达到设计高度,并进行固结和震实。
精细测量和监测适用于基坑超挖原因不明确或超挖比较大的情况。
应进行基坑的精细测量和监测,了解基坑变形和变化情况,能够及时采取措施解决问题。
沉降补偿适用于基坑超挖造成基础沉降较大的情况。
可以通过沉降补偿的方式进行处理,如加厚某一方向的基础、加强某些部分的支撑等。
重新开挖适用于基坑超挖比较大,或无法采用其他措施解决的情况。
需要重新进行开挖,重新做基坑支护和加固,确保工程的稳定性。
方案编写注意事项1.方案需根据具体情况进行选择,不能盲目搬用。
2.方案需要考虑有关法规和标准等规定。
3.方案要具体详细,包括超挖范围、超挖原因、处置措施、施工方法、质量要求等。
4.方案需要明确责任部门和责任人。
5.方案要做好风险评估与管控,有效避免安全事故的发生。
结论基坑超挖是施工中常见的问题,需要根据具体情况采取有效的处置措施。
方案的编写需要考虑到各种因素和细节,力求在做好施工质量的同时确保施工安全。
基础中风筏超挖回填混凝土处理方案

基础中风筏超挖回填混凝土处理方案基础超挖有两种情况:局部超挖和普遍超挖。
这两种情况应分别对待,对于局部超挖,一般是有不良地基引起,主要有5中处理方法:一、砂桩砂桩也称为挤密砂桩或砂桩挤密法。
其定义是指用振动、冲击或水冲等方式在软弱地基中成孔后再将砂挤入土中,形成大直径的密实砂柱体的加固地基的方法,砂桩属于散体桩复合地基的一种。
砂桩法适用于挤密松散砂土、粉土、黏性土、素填土、杂填土等地基。
对饱和黏土地基对变形控制要求不严的工程可采用砂桩置换处理,砂桩还可用于处理可液化的地基,而在用于饱和黏土的处理时,最好是通过现场试验后再确定是否采用。
二、水泥粉煤灰桩水泥粉煤灰桩由水泥、粉煤灰、碎石、石屑或砂等混合料加水拌和形成的高黏结强度桩,和桩间土、褥垫层一起组成复合地基,该法的适用范围很广,在砂土、粉土、黏土、淤泥质土、杂填土等地基均有大量成功的实例。
独立基础、条形基础及筏基都有应用。
对淤泥质土应按地区经验或通过现场试验确定其适用性。
该法具有适用性广、承载力提高幅度大、施工简便、工期短等优点。
三、强夯法强夯法是利用起重机械将大吨位夯锤起吊到一定高度后,使夯锤自由落下,使地基土承受强大的冲击力,迫使土体中的水从孔隙中排出,土粒重新排列,压缩性降低,从而提高地基土的承载力。
强夯法具有操作简单、施工速度快等优点,被广泛应用于各类工程中,主要适用于处理碎石土、低饱和粉土与黏性土、湿陷性黄土等软弱地基。
四、换填法当建筑物基础下的持力层比较软弱、不能满足上部结构荷载对地基的要求时,常采用换土垫层来处理软弱地基。
即将基础下一定范围内的土层挖去,然后回填以强度较大的砂、碎石或灰土等,并夯实至密实。
换填垫层法是先将基础底面以下一定范围内的软弱土层挖去,然后回填强度较高、压缩性较低、并且没有侵蚀性的材料,如中粗砂、碎石或卵石、灰土、素土、石屑、矿渣等,再分层夯实后作为地基的持力层。
其作用在于能提高地基的承载力,并通过垫层的应力扩散作用,减少垫层下天然土层所承受的附加压力,减少基础的沉降量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据
1.1盘锦辽东湾新区清和园小区幼儿园工程设计施工图纸;
1.2盘锦辽东湾新区清和园小区幼儿园工程施工组织设计;
1.3《建筑地基基础设计规范》GB5007-2OO2
1.4《建筑结构荷载规范》 GB50009-2001;
1.5《建筑基坑工程技术规范》 YB9258-97;
1.6《建筑基坑支护技术规程》 JGJ120-99;
1.7本工程《岩土工程勘察报告》;
1.8其它国家及辽宁省现行的有效的设计标准、规范、规程和标准图集。
二、编制说明
本工程为清和园5地块的一个单项工程,经甲方要求,单独先施工,该工程本身施工难度不大,但是由于该分项工程紧邻该地块地下室,在今后该地块地下室施工时,势必会对该已完工程造成破坏,因此,如何做好幼儿园和地下室交接位置的处理,将是本工程的重点和难点。
三、施工部署
土方开挖前,根据坐标点确定开挖范围,在土方开挖时,先将土方挖至5地块地下室基础底标高,沿着地下室和幼儿园西侧交接位置,挖完以后再挡土墙位置浇筑1.5m宽的垫层,然后砌筑挡土墙,具体部署如下:
1、土方开挖
在该部位挖土时,先挖至幼儿园主楼垫层底标高(-2.93m),再延地库和幼儿园主楼交接位置开挖至地库垫层底标高(-7.93m),开挖时在地块外墙1m开始放坡,开挖放坡均采用1:1放坡,开挖至底部时预留30cm预留土,人工开挖,开挖时边坡压实,防止出现滑坡现
2、砖砌挡土墙
砌筑前先浇筑10cm垫层,下部设置宽1000、厚300的C20混凝土基础,挡土墙采用水泥砖,M7.5水泥砂浆砌筑。
,490厚墙砌筑至-5.93m位置,370厚墙砌筑至-3.75m位置,往上砌筑240厚墙,每隔4m设置外凸240mm宽500mm墙垛。
沿地库边方向的挡土墙内侧距地下室外墙和车道外墙距离约为1m。
3、混凝土浇筑
必须等到挡土墙强度达到一定强度才能浇筑,由于本次素混凝土回填的深度较深,浇筑时采取分层浇筑方式,第一次浇筑混凝土高度
为挡土墙的一半高度,待混凝土终凝后进行第二次浇筑,第二次浇筑浇筑至幼儿园主楼最低承台垫层底标高。
四、质量与安全
浇筑时必须用插入式振捣棒进行振捣,快插慢拔,逐点移动,顺序进行,做到振捣均匀密实。
浇筑混凝土时必须派专人看管,夜间施工时提供必要的照明,派专职电工值班,危险区域设置红色警示灯。
混凝土作业人员必须穿胶鞋、戴绝缘手套。
浇筑前在挡土墙外侧增设一定量的支撑,以防止混凝土侧压力过大,而导致挡土墙坍塌。
