进度联系单
工程名称:重庆轨道交通环线一期工程编号:CQH-3-3-LX-2016-023
致:中铁二十四局重庆市轨道交通环线西湖路车站洪湖东路车站及区间隧道工程项目经理部
事由:关于洪湖东路车站及于2017年5月30日将洪湖东路车站站台层移交安装装修单位、动洪区间移交铺轨单位;2017年6月15日将洪湖东路车站站厅层移交安装装修单位;2017年6月30日将洪湖东路车站及洪民区间移交铺轨单位。现根据现场监理对施工进度跟踪检查发现你部现无法保证在相应节点工期内顺利移交相关单位,其主要原因为:人员配备不足、未合理安排平行作业、工序衔接不及时等。鉴于此,为满足相关节点工期顺利完成我部依照相关规定作如下要求,望你部遵照执行并回复:
1、加大人力、物力投入并合理安排平行作业;
2、在确保安全质量的前提下超前开展工作;
3、进一步细化倒排工期便于跟踪检查并确保工序衔接及时;
4、加强对作业班组监管力度、加强项目管理,适当增加夜间作业。
中咨监理·重庆赛迪联合体
重庆轨道环线一期工程第三驻地监理分部
单位(公章)
负责人(签字):夏文奎
2017年5月4日
主送:西湖路车站、洪湖东路车站项目经理部
抄送∕抄报:项目一公司、监理总部
拟稿:夏文奎校核:楚洪坤
工作进度联系单
现场施工人数45人,幕墙15人,空调7人,装修11人,土建5人
1、幕墙:在东侧焊接龙骨
2、空调:在20楼进行管道铺设
3、土建:在西侧进行场地、道路平整
4、装修:
8.7
现场施工人数45人,幕墙12人,空调7人,装修13人,土建6人,字幕预埋5人
1、幕墙:在大楼裙楼东侧焊接龙骨,西侧正在干挂石材
2、空调:在20楼进行空调管线铺设
3、字幕预埋:23楼进行外墙字幕预埋件焊接
4、装修:四楼墙面装修铺装,七楼进行强电预埋
5、土建:进行路面放线预埋
8.8
现场施工人数42人,幕墙15人,空调8人,装修14人,土建5人,字幕预埋6人
1、幕墙:开始南侧裙楼龙骨焊接
2、装修:7楼强电预埋完毕,弱电安装单位进场,与内装进行技术交接
3、字幕预埋:23楼预埋件焊接

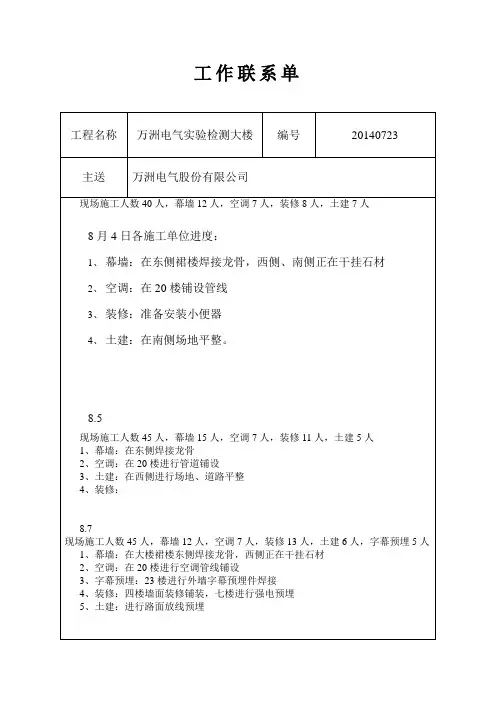

工作联系单
工程名称
万洲电气实验检测大楼
编号
20140723
主送
万洲电股份有限公司
现场施工人数40人,幕墙12人,空调7人,装修8人,土建7人
8月4日各施工单位进度:
1、幕墙:在东侧裙楼焊接龙骨,西侧、南侧正在干挂石材
2、空调:在20楼铺设管线
3、装修:准备安装小便器
4、土建:在南侧场地平整。
8.5
班组工程进度工作联系单1
2、请主体班组根据12月30日1#~11#楼完工的工期要求进行倒排工期,要求下周二之前交到项目部;
3、各班组应超前识图,如发现设计图纸与施工现场不符或存在争议时,请以书面形式提前报送项目部;
班组签收人意见:
工作联系单
编号:
主送
贵州汇鑫源建筑工程劳务有限公司
抄 送
联系事宜:1#至11#进度计划事宜
致:贵州汇鑫源建筑工程劳务有限公司
你公司施工的息烽县小寨坝镇公共租赁住房建设工程,前期一直受到拆迁、天气等多方面因素的影响,造成工期严重滞后;根据工程现状和总工期要求(2012年12月30日),如地梁土方开挖是你司施工,请在最后一个孔桩填芯完成后15天内编制出可行、详细的进度计划(以单位工程),逾期将已200元/天进行罚款。
致:李仕春班组
因你班组劳动力、材料不足、组织不力,导致工程进度严重滞后,根据本工程总工期要求(原工期要求2013年8月24日全面完工),现要求你班组于2013年9月15日完成施工并清场,如不完成按每天2000元处罚,望你班组即使组织施工,确保工程顺利推进。
联系单位:第四工程处签发人:日期:2013年 9月5日
联系单位:二十六工程处日期:2012年7月2日
工作联系单
编号:ห้องสมุดไป่ตู้
主送
贵州汇鑫源建筑工程劳务有限公司
抄 送
联系事宜:劳动力事宜
致:贵州汇鑫源建筑工程劳务有限公司
你公司施工的息烽县小寨坝镇公共租赁住房建设工程,大部分已进入主体施工, 根据公司总工期(多层部分2012年12月30日竣工)的要求,你班组现有劳动力无法满足工程进度要求,(如:7#楼标准层施工,按照你班组自排工期为7天每层,但一层实际已施工9天还未完成,按照现在的施工进度至少还需3天),现大部分工作面已展开,为了确保总工期的顺利完成,请你班组根据已有的工作面(重点是孔桩砼的浇筑)组织(增加)足够的劳动力(特别是钢筋工、木工),保证工程进度的正常推进。
监理工作联系单(进度滞后)
项目监理机构
总/专业监理工程师
日 期2021年4月11日
抄送:建设单位
监理工作联系单
工程名称:XXXX 编号:GD220236-043
致:施工单施工进度严重滞后,严重影响后续工作。经现场检查发现作业人员过少(5栋9~21层。安装桥架、暗敷敷线管和补槽最高峰人员才4人,其他穿线人员4人),遗留工作没人处理,进度跟不上土建抹灰。我司多次要求贵司增加作业人员,保证施工进度,以免影响后续进度。至今未增加人员,进度也未赶上,出现多次遗留问题未处理,后续装修没法施工。而且5栋首层、二层,1、3、8栋和地下室已有施工面,可以进场施工,但贵司人员还没开始进场施工。
施工现场工程联系单(3篇)
第1篇项目名称:XX大厦工程项目地点:XX市XX区XX路XX号联系人:张工联系电话:138xxxx5678一、工程概况1. 工程名称:XX大厦工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上20层,地下2层,总建筑面积约10万平方米4. 工程类别:住宅、商业、办公综合楼5. 工程概况:本工程为钢筋混凝土框架结构,采用现浇楼板、梁、柱,外墙采用干挂石材,屋面采用坡屋面,地下室采用地下车库,设有消防、电梯、空调等配套设施。
二、联系事项1. 施工进度:根据施工计划,目前已完成地下室结构施工,正在进行地上主体结构施工。
预计主体结构施工将于2023年6月完成,装修工程预计于2024年3月完成。
2. 材料供应:请各供应商按照合同约定的时间、地点、规格、数量供应材料,确保材料质量符合国家标准和设计要求。
3. 施工现场管理:请各施工、监理、设计单位严格按照施工图纸和施工规范进行施工,确保工程质量、安全、文明施工。
4. 施工安全:施工现场必须配备必要的安全防护设施,加强施工现场安全管理,防止安全事故发生。
5. 施工协调:各施工、监理、设计单位应加强沟通协调,确保工程顺利进行。
三、具体联系内容1. 施工单位:请按照施工进度计划,确保各分部分项工程按期完成。
2. 监理单位:请对施工现场进行全过程监督,确保工程质量、安全、文明施工。
3. 设计单位:请及时解决施工过程中遇到的设计问题,确保设计变更及时、准确。
4. 材料供应商:请按照合同约定,确保材料供应及时、质量合格。
5. 施工单位、监理单位、设计单位、材料供应商之间应加强沟通,共同解决施工过程中遇到的问题。
四、联系方式1. 施工单位:张工,联系电话:138xxxx56782. 监理单位:李工,联系电话:139xxxx12343. 设计单位:王工,联系电话:137xxxx56784. 材料供应商:赵工,联系电话:136xxxx5678请各相关单位收到此联系单后,按照要求落实各项工作,确保工程顺利进行。
施工进度滞后工程联系单范文
施工进度滞后工程联系单范文致[相关单位名称]:尊敬的[接收方称呼]:咱们这个工程啊,就像一场长跑比赛,现在却出现了一点小状况,咱们的施工进度滞后啦,就像跑步的时候突然被鞋带绊了一下。
咱们先来说说目前的情况哈。
原计划到这个时候,[具体工程部分1]应该已经完成得差不多了,就像建房子,地基都该打好,开始砌墙了。
可是现在呢,这地基还没完全弄好,进度就像蜗牛在爬一样慢。
还有[具体工程部分2],本来也该有个雏形了,结果现在才刚刚起步。
这就导致整个工程的进度就像火车脱轨了一样,偏离了咱们预先设定的轨道。
为啥会这样呢?其实也有不少原因呢。
一方面,天气就像个调皮的孩子,老是捣乱。
前阵子老是下雨,那些施工设备就只能在雨里干瞪眼,工人们也没办法像晴天那样甩开膀子干活,这就像做饭的时候火老是灭,菜肯定熟得慢。
另一方面,材料供应也有点不给力。
有些关键材料就像约好了似的,老是迟到。
就像打仗的时候,没子弹了,那士兵也只能干着急,这工程没材料,进度可不就停滞了嘛。
这进度滞后啊,可不是个小问题。
就像多米诺骨牌一样,一个环节慢了,后面的都会跟着受影响。
工期延长了,那成本就像吹气球一样,呼呼地往上涨。
而且还可能影响到其他相关项目的开展,就像链条上的一个环断了,整个链子都不好使了。
咱们得赶紧想办法解决这个问题。
我这边呢,初步想了些办法。
天气这个因素我们虽然控制不了,但是可以提前做好应对措施。
比如说,下雨天就安排一些室内的工作,像整理工具、做一些小部件的加工之类的。
对于材料供应的问题,咱们得好好和供应商沟通沟通,就像和朋友讲道理一样,让他们按时把材料送过来。
如果实在不行,咱们是不是可以考虑找一些备用的供应商呢?另外,咱们还得调整一下施工计划,把一些可以同时进行的工作安排到一起做,提高效率,就像一个人同时干几件事,合理安排就能节省时间。
希望咱们能一起重视这个问题,尽快把进度赶上来,让咱们这个工程重新回到正轨上,像火箭一样朝着目标前进。
[发文单位名称][具体日期]。
甲方催促乙方进度联系单
甲方催促乙方进度联系单

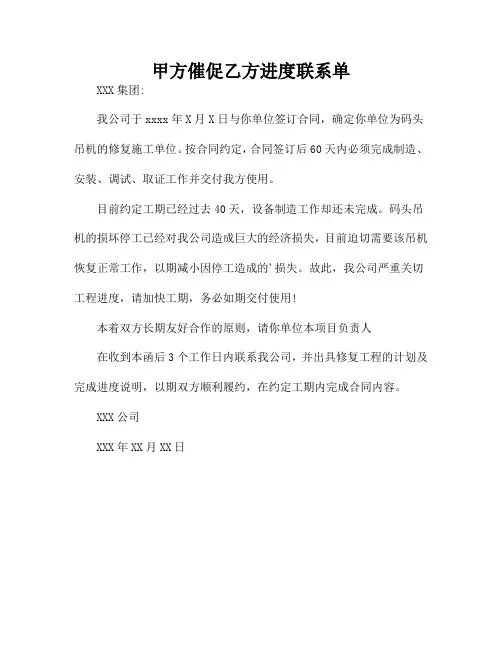

XXX集团:
我公司于xxxx年X月X日与你单位签订合同,确定你单位为码头吊机的修复施工单位。
按合同约定,合同签订后60天内必须完成制造、安装、调试、取证工作并交付我方使用。
目前约定工期已经过去40天,设备制造工作却还未完成。
码头吊机的损坏停工已经对我公司造成巨大的经济损失,目前迫切需要该吊机恢复正常工作,以期减小因停工造成的'损失。
故此,我公司严重关切工程进度,请加快工期,务必如期交付使用!
本着双方长期友好合作的原则,请你单位本项目负责人
在收到本函后3个工作日内联系我公司,并出具修复工程的计划及完成进度说明,以期双方顺利履约,在约定工期内完成合同内容。
XXX公司
XXX年XX月XX日。
工程滞后施工联系单(3篇)
第1篇编号:XX-2023-001一、工程名称及地点工程名称:XX建设项目工程地点:XX市XX区XX街道二、工程概况我司承接的XX建设项目,合同工期为XX个月,预计于XX年XX月完成。
根据合同约定,我司已按照施工进度计划有序推进工程进度。
然而,近期工程进度出现滞后,现将具体情况报告如下:三、滞后原因分析1. 设计变更:由于设计图纸存在不合理之处,导致施工过程中频繁出现设计变更,影响工程进度。
2. 供应商原因:部分材料供应商未能按时供货,导致施工材料储备不足,影响工程进度。
3. 天气因素:近期连续降雨,施工现场受到较大影响,导致部分施工工序无法正常进行。
4. 施工单位原因:施工人员不足、施工设备故障等内部原因,也影响了工程进度。
四、滞后情况说明截至XX年XX月XX日,工程实际进度已滞后合同工期XX天。
具体如下:1. 土建工程:滞后XX天;2. 安装工程:滞后XX天;3. 装修工程:滞后XX天。
五、应对措施及建议1. 优化设计:积极与设计单位沟通,对不合理的设计进行优化,减少设计变更对工程进度的影响。
2. 加强材料供应:与供应商协商,确保材料按时到货,避免因材料问题影响工程进度。
3. 针对天气因素,合理安排施工工序,采取防雨、防潮措施,确保施工不受天气影响。
4. 加强内部管理:合理调配施工人员,提高施工效率;加强设备维护,确保设备正常运行。
六、工期调整及索赔1. 根据合同约定,如因非施工单位原因导致工程进度滞后,可进行工期调整。
我司拟向建设单位提出工期调整申请,并将相关资料报送监理单位审核。
2. 针对因供应商原因、设计变更等非施工单位原因导致的工程进度滞后,我司拟向建设单位提出索赔,要求赔偿因此造成的损失。
七、请建设单位及监理单位予以关注为确保工程按期完成,恳请建设单位及监理单位关注以下事项:1. 优化设计,减少设计变更;2. 加强材料供应,确保材料按时到货;3. 针对天气因素,合理安排施工工序;4. 加强内部管理,提高施工效率。
工程施工进度滞后联系单
工程施工进度滞后联系单工程名称:XXXXXXXXXXXXXXXX工程地点:XXXXXXXXXXXXXXXX甲方(业主):XXXXXXXXXXXXXXXX乙方(施工方):XXXXXXXXXXXXXXXX联系人:XXXXXXXXXXXXXXXX联系电话:XXXXXXXXXXXXXXXX一、工程概况XXXXXXXXXXXXXXXX工程,自开工以来,经过双方的共同努力,工程进度取得了一定的进展。
但是,由于各种原因,目前工程进度滞后于计划进度,为了更好地推进工程施工,特此致函,就工程进度滞后事宜进行沟通协商。
二、工程进度滞后原因分析1. 设计变更:在工程施工过程中,由于设计方对设计方案进行调整,导致施工进度受到影响,工程进度滞后。
2. 物料供应:由于市场供应紧张,部分建筑材料无法及时到位,影响工程进度。
3. 施工人员不足:施工期间,部分施工人员请假、离职,导致施工人员不足,影响工程进度。
4. 天气原因:工程施工期间,遇到连续阴雨天气,无法正常施工,导致工程进度滞后。
5. 沟通协调不畅:在工程施工过程中,甲方、乙方之间沟通协调不畅,导致工程进度受到影响。
三、应对措施1. 甲方、乙方加强沟通协调,确保工程进度信息的及时传递,共同解决工程施工中遇到的问题。
2. 甲方协调设计方,尽量减少设计变更,确保施工进度不受影响。
3. 乙方加大物料采购力度,提前做好建筑材料的储备工作,确保工程进度不受物料供应影响。
4. 乙方合理安排施工人员,确保施工期间人员充足,保证工程进度。
5. 甲方、乙方共同制定工程进度计划,明确工程进度目标,加大施工力度,确保工程进度尽快追赶上计划进度。
四、工程进度调整1. 重新制定工程进度计划,确保工程按计划顺利完成。
2. 甲方、乙方共同对工程进度进行监控,及时发现进度滞后的原因,采取相应措施。
3. 甲方、乙方定期召开工程进度协调会,汇报工程进度情况,共同解决工程进度滞后问题。
五、其他事项1. 甲方、乙方应严格按照合同约定,履行各自职责,确保工程进度不受影响。
建设项目工程施工联系单(3篇)
(3)项目单位将定期组织现场巡查,对施工进度进行监督。
3. 质量控制
为确保工程质量,现将质量控制相关事宜通知如下:
(1)施工单位应严格按照设计图纸和施工规范进行施工,确保工程质量。
(2)施工单位需建立健全质量管理体系,做好施工过程中的质量控制。
3)室外绿化植被死亡较多,影响景观效果。
(2)针对上述问题,已采取以下措施:
1)墙体裂缝已进行修补,加强后期养护。
2)重新调整水电管线布置,确保安全。
3)重新种植绿化植被,提高景观效果。
3. 施工安全
(1)在施工过程中,严格执行安全生产制度,确保施工安全。
(2)针对施工现场存在的安全隐患,已采取以下措施:
3. 本联系单自发送之日起生效,如遇特殊情况,可随时进行修改。
XX建设项目工程施工联系单
日期:2022年10月15日
第2篇
项目名称:XXX建设项目
工程地点:XXX市XXX区XXX路
项目单位:XXX房地产开发有限公司
施工单位:XXX建筑工程有限公司
一、联系事项
1. 施工现场管理
为确保施工现场安全、文明施工,现将施工现场管理相关事宜通知如下:
三、联系方式
1. 建设单位联系人:张经理,电话:138xxxx5678
2. 施工单位联系人:李工,电话:139xxxx5678
3. 监理单位联系人:王工,电话:137xxxx5678
四、其他事项
1. 请各相关单位按照施工进度计划,加强施工现场管理,确保项目按期完成。
2. 各单位在施工过程中,如遇到问题,请及时沟通,共同解决。
工程施工进度联系单
联系单编号:_______工程名称:________________施工单位:________________项目负责人:________________联系时间:____年__月__日一、工程概况1. 工程名称:________________2. 工程地点:________________3. 工程规模:________________4. 工程合同工期:____年__月__日至____年__月__日二、当前工程进度1. 已完成工程量:(1)主体结构:________________(2)装饰装修:________________(3)安装工程:________________(4)室外工程:________________2. 施工进度计划:(1)主体结构计划完成时间:____年__月__日(2)装饰装修计划完成时间:____年__月__日(3)安装工程计划完成时间:____年__月__日(4)室外工程计划完成时间:____年__月__日3. 施工现场实际情况:(1)主体结构施工进度符合计划要求。
(2)装饰装修施工进度符合计划要求。
(3)安装工程施工进度符合计划要求。
(4)室外工程施工进度符合计划要求。
三、存在问题及原因分析1. 存在问题:(1)________________(2)________________(3)________________(4)________________2. 原因分析:(1)________________(2)________________(3)________________(4)________________四、解决方案及措施1. 解决方案:(1)________________(2)________________(3)________________(4)________________2. 措施:(1)________________(2)________________(4)________________五、下一步工作计划1. 主体结构:(1)完成时间:____年__月__日(2)主要工作:________________2. 装饰装修:(1)完成时间:____年__月__日(2)主要工作:________________3. 安装工程:(1)完成时间:____年__月__日(2)主要工作:________________4. 室外工程:(1)完成时间:____年__月__日(2)主要工作:________________六、项目负责人及施工单位承诺1. 项目负责人承诺:(1)加强对施工过程的监督管理,确保工程质量。
