第二章地基处理与桩基础工程模拟考试题一填空题:1 预制桩强度达到 70 设计强度时,方可起吊堆放,预制桩强度达到 100 设计强度时方可运输。

2 钢筋混凝土预制桩与桩尖位于坚硬土层时,打桩的控制标准以贯入度为主,以设计标高作为参考。

3 在确定预制打桩顺序时,应考虑打桩时土体的挤密作用及邻近建筑物结构地基的影响。

根据桩的密集程度,打桩顺序一般为逐排打设、自中间向两侧对称打设、中间向四周打。

4 沉管灌注桩施工时为了避免出现颈缩现象,一般可采用复打法、反插法法施工。

5 护筒的作用是固定桩位、防止地表水流入孔内、保持孔内水压力、防止塌孔及成孔时引导钻头钻进方向。

二单选题:1在极限承载力状态下,桩顶荷载由桩侧承受的桩是( B )。

A.端承摩擦桩B. 摩擦桩C. 摩擦端承桩D. 端承桩2 在下列措施中不能预防沉桩对周围环境的影响的是( C )。

A.采取预钻孔沉桩B.设置防震沟C.采取有远到近的沉桩顺序D.控制沉桩速率3 预制桩的垂直偏差应控制的范围是( A )。

A.1﹪之内B.3﹪之内C.2﹪之内D.1.5﹪之内4 施工时无噪音,无振动,对周围环境干扰小,适合城市中施工的是(D )。

A.锤击沉桩B.振动沉桩C.射水沉桩 .静力压桩5 若流动性淤泥土层中的桩发现有颈缩现象时,一般可采用的处理方法是( D )。

A.反插法B.复打法C.单打法D.A和B都可6 钻孔灌注桩属于( C)。

A、挤土桩B、部分挤土桩C、非挤土桩D、预制桩7 为了能使桩较快地打入土中,打桩时宜采用( B )A.轻锤高击B.重锤低击C. 轻锤低击D. .重锤高击8 预制桩在运输和打桩时,其混凝土强度必须达到设计强度的( C )。

A.50﹪B.75﹪C.100﹪D.25﹪9 采用桩尖设计标高控制为主时,桩尖应处于的土层是( D )。

A.坚硬的粘土B.碎石土C.风化岩D.软土层10 在泥浆护壁成孔灌注桩施工中埋设护筒时,护筒中心与桩柱中心的偏差不得超过( B)。

桩基础习题

桩基础习题

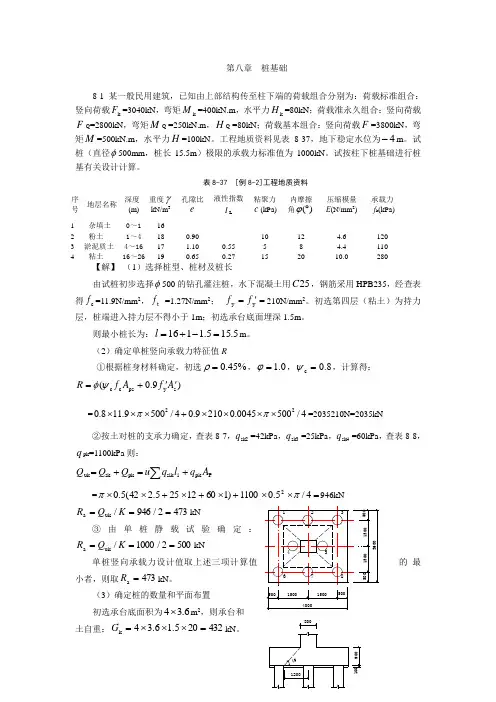

第八章 桩基础8-1 某一般民用建筑,已知由上部结构传至柱下端的荷载组合分别为:荷载标准组合:竖向荷载k F =3040kN ,弯矩k M =400kN.m ,水平力k H =80kN ;荷载准永久组合:竖向荷载F Q =2800kN ,弯矩M Q =250kN.m ,H Q =80kN ;荷载基本组合:竖向荷载F =3800kN ,弯矩M =500kN.m ,水平力H =100kN 。

工程地质资料见表8-37,地下稳定水位为4-m 。

试桩(直径φ500mm ,桩长15.5m )极限的承载力标准值为1000kN 。

试按柱下桩基础进行桩基有关设计计算。

表8-37 [例8-2]工程地质资料序号 地层名称 深度(m) 重度γ kN/m 3 孔隙比e 液性指数I L 粘聚力 c (kPa) 内摩擦 角)(︒ϕ 压缩模量 E (N/mm 2) 承载力 f k (kPa) 1 杂填土 0~1 162 粉土 1~4 18 0.90 10 12 4.6 1203 淤泥质土 4~16 17 1.10 0.55 5 8 4.4 110 4粘土 16~26190.650.27152010.0280【解】 (1)选择桩型、桩材及桩长由试桩初步选择φ500的钻孔灌注桩,水下混凝土用25C ,钢筋采用HPB235,经查表得c f =11.9N/mm 2,t f =1.27N/mm 2; ='=y y f f 210N/mm 2。

初选第四层(粘土)为持力层,桩端进入持力层不得小于1m ;初选承台底面埋深1.5m 。

则最小桩长为:5.155.1116=-+=l m 。

(2)确定单桩竖向承载力特征值R①根据桩身材料确定,初选%45.0=ρ,0.1=ϕ,8.0c =ψ,计算得:)9.0(s y ps c c A f A f R ''+=ψφ=4/5000045.02109.04/5009.118.022⨯⨯⨯⨯+⨯⨯⨯ππ=2035210N=2035kN②按土对桩的支承力确定,查表8-7,sk2q =42kPa ,sk3q =25kPa ,sk4q =60kPa ,查表8-8,q pk =1100kPa 则:∑+=+=P pk i sik pk sk uk A q l q u Q Q Q=+⨯+⨯⨯12255.242(5.0π4732/946/uk a ===K Q R kN③由单桩静载试5002/1000/uk a ===K Q R kN小者,则取473a =R kN 。

桩基工程施工题库

桩基工程施工题库

桩基工程施工题库一、桩基工程概述1. 什么是桩基工程?2. 桩基工程的分类有哪些?3. 桩基工程的作用是什么?4. 桩基工程的施工过程包括哪些主要步骤?5. 桩基工程的施工注意事项有哪些?二、桩基施工前的准备工作1. 桩基施工前需要进行哪些勘察工作?2. 桩基施工前需要提前准备好哪些设备和材料?3. 桩基施工前需要制定哪些施工方案和技术要求?4. 桩基施工前需要制定哪些安全措施和应急预案?三、常见的桩基施工方法1. 钻孔灌注桩的施工过程及注意事项是什么?2. 预制桩的施工过程及注意事项是什么?3. 微桩的施工过程及注意事项是什么?4. 钢板桩的施工过程及注意事项是什么?5. 大型钻孔灌注桩的施工过程及注意事项是什么?四、桩基工程质量控制1. 桩基工程的质量控制包括哪些方面?2. 如何进行桩基工程的质量检测?3. 桩基工程质量不合格时应该如何处理?4. 桩基工程质量验收标准是什么?五、桩基工程施工中的安全管理1. 桩基工程施工中的安全风险有哪些?2. 如何制定桩基工程施工的安全管理制度?3. 桩基工程施工中的安全事故处理应该怎么做?4. 如何提高桩基工程施工的安全意识?六、常见问题解决1. 桩基工程中常见的问题及解决方法有哪些?2. 桩基工程施工中遇到的困难应该怎样应对?3. 桩基工程中施工质量不达标的原因及处理方法是什么?4. 如何避免桩基工程施工中的常见错误?七、案例分析1. 某桩基工程施工中发生了质量问题,如何进行案例分析并解决问题?2. 某桩基工程施工中发生了安全事故,如何进行案例分析并提出改进建议?3. 某桩基工程施工中遇到了特殊困难,如何进行案例分析并找到解决方法?4. 某桩基工程施工中取得了成功的经验,如何进行案例分析并总结经验教训?八、其他1. 桩基工程施工中的经验分享2. 桩基工程施工中的技术创新3. 桩基工程施工中的环境保护问题4. 桩基工程施工中的未来发展趋势以上是桩基工程施工题库的内容,希望能够对从事桩基工程施工的工程师和技术人员有所帮助,提高工作水平和质量。

桩基础习题

桩基础习题

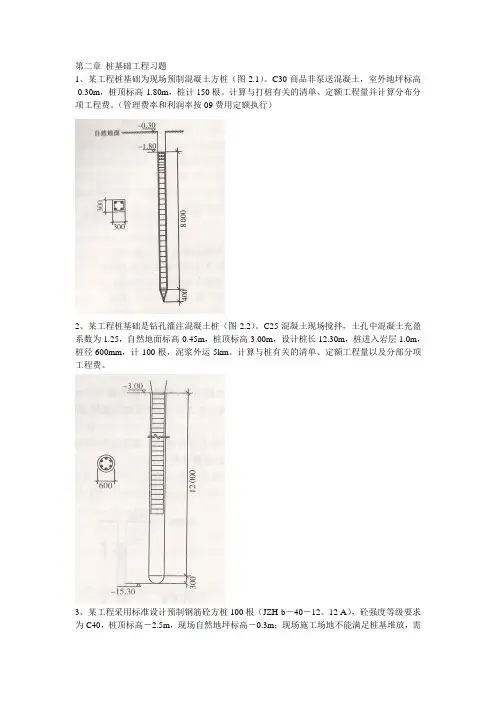

第二章桩基础工程习题1、某工程桩基础为现场预制混凝土方桩(图2.1)。

C30商品非泵送混凝土,室外地坪标高-0.30m,桩顶标高-1.80m,桩计150根。

计算与打桩有关的清单、定额工程量并计算分布分项工程费。

(管理费率和利润率按09费用定额执行)2、某工程桩基础是钻孔灌注混凝土桩(图2.2)。

C25混凝土现场搅拌,土孔中混凝土充盈系数为1.25,自然地面标高-0.45m,桩顶标高-3.00m,设计桩长12.30m,桩进入岩层1.0m,桩径600mm,计100根,泥浆外运5km。

计算与桩有关的清单、定额工程量以及分部分项工程费。

3、某工程采用标准设计预制钢筋砼方桩100根(JZH b-40-12、12 A),砼强度等级要求为C40,桩顶标高-2.5m,现场自然地坪标高-0.3m;现场施工场地不能满足桩基堆放,需在离单体工程平均距离350m以外制作、堆放;地基土以中等密实的粘土为主,其中含砂夹层连续厚度2.2m,设计要求5%的桩位须单独试桩,要求计算工程量及编列项目清单(不含钢筋)。

4、某工程110根C50预应力钢筋混凝土管桩,外径φ600、内径φ400,每根桩总长25m;桩顶灌注C30砼1.5m高;每根桩顶连接构造(假设)钢托板3.5kg、圆钢骨架38kg,设计桩顶标高-3.5m,现场自然地坪标高为-0.45m,现场条件允许可以不发生场内运桩。

按规范编制该管桩清单。

5、某工程采用C30钻孔灌注桩80根,设计桩径1200mm,要求桩穿越碎卵石层后进入强度为280kg/cm2的中等风化岩层1.7m,入岩深度下面部分做成200mm深的凹底;桩底标高(凹底)-49.8m桩顶设计标高-4.8m,现场自然地坪标高为-0.45m,设计规定加灌长度1.5m;废弃泥浆要求外运5km处。

试计算该桩基清单工程量,编列项目清单。

6、某地下室工程采用地下连续墙作基坑挡土和地下室外墙。

设计墙身长度纵轴线80m两道、横轴线60m两道围成封闭状态,墙底标高-12m,墙顶标高-3.6m,自然地坪标高-0.6m,墙厚1000mm,C35混凝土浇捣;设计要求导墙采用C30混凝土浇筑,具体方案由施工方自行确定(根据地质资料已知导沟范围为三类土);现场余土及泥浆必须外运5km处弃置。

地基处理与桩基础工程考试题目(附答案)整理

地基处理与桩基础工程考试题目(附答案)整理

第二章地基处理与桩基础工程模拟考试题一填空题:1 预制桩强度达到 70 设计强度时,方可起吊堆放,预制桩强度达到 100 设计强度时方可运输。

2 钢筋混凝土预制桩与桩尖位于坚硬土层时,打桩的控制标准以贯入度为主,以设计标高作为参考。

3 在确定预制打桩顺序时,应考虑打桩时土体的挤密作用及邻近建筑物结构地基的影响。

根据桩的密集程度,打桩顺序一般为逐排打设、自中间向两侧对称打设、中间向四周打。

4 沉管灌注桩施工时为了避免出现颈缩现象,一般可采用复打法、反插法法施工。

5 护筒的作用是固定桩位、防止地表水流入孔内、保持孔内水压力、防止塌孔及成孔时引导钻头钻进方向。

二单选题:1在极限承载力状态下,桩顶荷载由桩侧承受的桩是( B )。

A.端承摩擦桩B. 摩擦桩C. 摩擦端承桩D. 端承桩2 在下列措施中不能预防沉桩对周围环境的影响的是( C )。

A.采取预钻孔沉桩B.设置防震沟C.采取有远到近的沉桩顺序D.控制沉桩速率3 预制桩的垂直偏差应控制的范围是( A )。

A.1﹪之内B.3﹪之内C.2﹪之内D.1.5﹪之内4 施工时无噪音,无振动,对周围环境干扰小,适合城市中施工的是(D )。

A.锤击沉桩B.振动沉桩C.射水沉桩 .静力压桩5 若流动性淤泥土层中的桩发现有颈缩现象时,一般可采用的处理方法是( D )。

A.反插法B.复打法C.单打法D.A和B都可6 钻孔灌注桩属于( C)。

A、挤土桩B、部分挤土桩C、非挤土桩D、预制桩7 为了能使桩较快地打入土中,打桩时宜采用( B )A.轻锤高击B.重锤低击C. 轻锤低击D. .重锤高击8 预制桩在运输和打桩时,其混凝土强度必须达到设计强度的( C )。

A.50﹪B.75﹪C.100﹪D.25﹪9 采用桩尖设计标高控制为主时,桩尖应处于的土层是( D )。

A.坚硬的粘土B.碎石土C.风化岩D.软土层10 在泥浆护壁成孔灌注桩施工中埋设护筒时,护筒中心与桩柱中心的偏差不得超过( B)。

(完整版)地基处理与桩基础试题及答案

(完整版)地基处理与桩基础试题及答案

第二章地基处理与桩基础试题及答案、单项选择题1在夯实地基法中,_A 适用于处理高于地下水位0.8m 以上稍湿的黏性土、砂土、湿陷性黄土、杂填土和分层填土地基的加固处理A 、强夯法B 、重锤夯实法C 、挤密桩法D 、砂石桩法2. _D_ 适用于处理碎石土、砂土、低饱和度的黏性土、粉土、湿陷性黄土及填土地基等 的深层加固A 、强夯法B 、重锤夯实法C 、挤密桩法D 、砂石桩法3. _C_ 适用于处理地下水位以上天然含水率为12%~25%、厚度为5~15m 的素填土、杂 填土、湿陷性黄土以及含水率较大的软弱地基等A 、强夯法B 、重锤夯实法C 、灰土挤密桩法D 、砂石桩4._A_适用于挤密松散的砂土、素填土和杂填土地基A 、水泥粉煤灰碎石桩B 、砂石桩C 、振冲桩D 、灰土挤密桩5.静力压桩的施工程序中, "静压沉管”紧前工序为 A 。

A 、压桩机就位B 、吊桩插桩C 、桩身对中调直D 、测量定位6.正式打桩时宜采用 _A_的方式,可取得良好的效果。

A 、“重锤低击”B 、“轻锤高击”C 、“轻锤低击”D 、“重锤高击”7•深层搅拌法适于加固承载力不大于_B_的饱和黏性土、软黏土以及沼泽地带的泥炭土等地基A 、0.15MPaB 、0.12MPa C 、0.2MPa D 、0.3MPa&在地基处理中,_A_适于处理深厚软土和冲填土地基,不适用于泥炭等有机沉淀地基。

A 、预压法一砂井堆载预压法B 、深层搅拌法C 、振冲法D 、深层密实法9•换土垫层法中, 4 只适用于地下水位较低,基槽经常处于较干燥状态下的一般粘性土 地基的加固A 、砂垫层B 、砂石垫层C 、灰土垫层D 、卵石垫层10. 打桩的入土深度控制,对于承受轴向荷载的摩檫桩,应C 、以标高为主,以贯入度作为参考D 、仅控制标高不控制贯入度11. 需要分段开挖及浇筑砼护壁(0.5〜1.0m 为一段),且施工设备简单,对现场周围原有建 筑的影响小,施工质量可靠的灌注桩指的是(A .钻孔灌注桩 BC.沉管灌注桩A.25%B.50%C.75%D.100%13•在桩制作时,主筋混凝土保护厚度符合要求的是DA 、以贯入度为主,以标高作为参考B 、仅控制贯入度不控制标高 B )。

基础工程-桩基础习题及参考答案

桩基础习题及参考答案习题4— 1截面边长为400mm 勺钢筋混凝土实心方桩,打入 10m 深的淤泥和 淤泥质土后,支承在中风化的硬质岩石上。

已知作用在桩顶的竖向压力为800k N,桩身的弹性模量为3X 104N/mH 试估算该桩的沉降量。

〔解〕该桩属于端承桩,桩侧阻力可忽略不计,桩端为中风化的硬质岩石, 其变形亦可忽略不计。

因此,桩身压缩量即为该桩的沉降量,即习题4— 2某场区从天然地面起往下的土层分布是:粉质粘土,厚度 I i =3mqm=24kPa ;粉土,厚度 12=6m q s2a =20kPa ;中密的中砂,q s3a =30kPa, q pa =2600k Pa 。

现采用截面边长为350m 材350mn t 勺预制桩,承台底面在天然地面以下 1.0 m 桩端进入中密中砂的深度为1.0m ,试确定单桩承载力特征值。

〔解〕 二f 七:心=2600 K O .35 x 0 35 + 4 x 0 35 x (24 x 2 + 20 x 6 + 30 x 1)=595 7kN习题4— 3某场地土层情况(自上而下)为:第一层杂填土,厚度 1.0m ;第 二层为淤泥,软塑状态,厚度 6.5m, q sa =6kPa ;第三层为粉质粘土,厚度较大, q sa =40kPa ; q pa =1800kPa 。

现需设计一框架内柱(截面为 300m 材450mm 的预制 桩基础。

柱底在地面处的荷载为:竖向力 F k =1850kN,弯矩M=135kN ・m 水平 力H=75kN,初选预制桩截面为350m 材350mm 试设计该桩基础。

〔解〕(1)确定单桩竖向承载力特征值NI &恥10 034x0.4x3x107 0.00167^ = 1.67m设承台埋深1.0m,桩端进入粉质粘土层4.0m,则血=如為+ u忆g詁=1800 x 0.35 xO.35 + 4x0.35 x(6x 6.5 + 40 x4)=499 bW结合当地经验,取R a=500kN。

第三章建筑工程 第二节 桩与地基基础工程习题

第三章建筑工程第二节桩与地基基础工程例题与习题例题【例 2.1】某工程采用钢筋混凝土方桩基础,用柴油打桩机打预制钢筋混凝土方桩14根,方桩尺寸如下图2-4所示。

混凝土强度等级为C30,现场预制,混凝土场外运输,运距为3km,场外集中搅拌50m3/h。

编制工程量清单,并进行清单报价。

图2-4 [例2.1]图解:(1)钢筋混凝土方桩工程清单的编制工程数量=18.80×14=263.20m,其工程量清单见表2.14。

表2.14 分部分项工程量清单与计价表工程名称:某工程标段:第 1 页共 1 页(2)预制钢筋混凝土方桩工程工程量清单报价的编制该项目发生的内容:混凝土制作、运输,桩制作,打桩。

1)工程量计算。

预制钢筋混凝土桩的定额工程量按设计桩长(包括桩尖)乘以桩断面积,以体积计算。

即:工程量=0.60×0.60×18.80×14=94.75m3<100m3属小型工程。

2)综合单价计算。

预制钢筋混凝土方桩制作:套4-3-1;打预制钢筋混凝土方桩(30m以内):套2-3-3。

单位工程的预制钢筋混凝土桩基础工程量在100m3以内时,打桩相应定额人工、机械乘以小型工程系数1.05。

混凝土搅拌:94.75×1.015=96.17 m3。

混凝土场外集中搅拌50m3/h:套4-4-1;混凝土运输5km以内:套4-4-3。

依据定额子目4-3-1和本地区市场价可查得,完成每立方米预制钢筋混凝土方桩制作工程人工费为22.34元,材料费为164.27元,机械费为7.04元;依据定额子目2-3-3(换)和本地区市场价可查得,完成每立方米打预制钢筋混凝土方桩(30m以内)工程人工费为9.38元,材料费为5.03,机械费为92.87元;依据定额子目4-4-1和本地区市场价可查得,完成每立方米混凝土场外集中搅拌50m3/h工程人工费为1.68元,材料费为1.90,机械费为11.52元;依据定额子目4-4-3和本地区市场价可查得,完成每立方米混凝土运输5km以内工程机械费为27.47元。

(完整版)第2章桩基础工程习题

第二章桩基础工程习题一、判断题:1、主要靠桩身侧面与土之间的摩擦力承受上部荷载的桩属于摩擦型桩。

()2、主要靠桩端达到坚硬土体以承受上部荷载的桩属于端承型桩。

()3、预制桩采用叠浇制作时,重叠层数不应超过四层。

()4、预制桩沉桩速率越快,场地土体隆起量也越大。

()5、锤击预制桩,对于摩擦桩,桩入土深度的控制原则以贯入度控制为主,桩端标高作为参考。

()6、锤击预制桩,对于端承桩,桩入土深度的控制原则控以贯入度为主,桩端标高为参考。

()7、当桩规格、埋深、长度不同时,宜先大后小、先深后浅、先长后短施打。

()8、预制桩锤击施工中,当桩头高出地面,则宜采用往后退打。

()9、预制桩施工时,当一侧毗邻建筑物,则打桩顺序宜由毗邻建筑物一侧向另一方向施打。

()10、静压沉桩特别适用于软土地基中施工。

()11、锤垫在预制桩锤击中主要是起均匀传递应力作用。

()12、锤击预制桩时,锤重越大、落距越高,对沉桩效果越明显。

()13、预制桩采用锤击法施工时,宜选择重锤低击。

()14、柴油锤适用于松软土层中预制桩锤击施工。

()15、振动锤在砂土中打桩最有效。

()16、预制桩的桩尖处于硬持力层中时可接桩。

()17、预应力砼管桩接头数量不宜超过4个。

()18、浆锚法用于接桩时,不适合用于坚硬土层中。

()19、预制桩采用焊接法接桩时,应由两个人对角同时对称施焊。

()20、对土体有挤密作用的沉管灌注桩,若一个承台下桩数在五根以上,施工时宜先施工承台外围桩,后施工承台中间桩。

()21、泥浆护壁灌注桩成桩顺序可不考虑挤土的影响。

()22、正循环回转钻孔泥浆的上返速度快,排渣能力强。

()23、反循环回转钻孔泥浆的上返速度快,排渣能力强。

()24、冲击钻成孔法适用于风化岩层施工。

()25、沉管灌注桩复打施工必须在第一次灌注的砼初凝之前进行。

()二、单项选择题:1、在极限承载力状态下,桩顶荷载由桩侧承受的桩是。

A、端承摩擦桩B、摩擦桩C、摩擦端承桩D、端承桩2、在极限承载力状态下,桩顶荷载主要由桩侧阻力承受的桩是。

桩基础工程施工题库

桩基础工程施工题库一、单项选择题1. 桩基础工程施工中,下列哪个环节是施工前必须完成的?A. 桩位测量B. 桩基设计C. 桩材采购D. 施工现场清理答案:A2. 在桩基础工程施工中,下列哪个因素对桩的承载力影响最大?A. 桩长B. 桩径C. 地质条件D. 混凝土强度答案:C3. 桩基础工程施工中,为了保证桩的垂直度,下列哪个措施是正确的?A. 桩架对准桩位后不再调整B. 桩架对准桩位后进行小幅度的调整C. 桩架对准桩位后进行大幅度的调整D. 桩架对准桩位后任意调整答案:B4. 桩基础工程施工中,下列哪个情况会导致桩身断裂?A. 桩身材料强度不足B. 桩长不足C. 桩径过大D. 混凝土浇筑不密实答案:A5. 桩基础工程施工中,下列哪个环节是最重要的质量控制点?A. 桩材验收B. 桩位测量C. 混凝土浇筑D. 桩基验收答案:C二、多项选择题1. 桩基础工程施工前的准备工作包括哪些?A. 施工现场清理B. 桩位测量C. 桩材采购D. 施工现场布置答案:ABCD2. 桩基础工程施工中,下列哪些因素会影响桩的承载力?A. 桩长B. 桩径C. 地质条件D. 混凝土强度答案:ABCD3. 桩基础工程施工中,为了保证桩的垂直度,下列哪些措施是正确的?A. 桩架对准桩位后进行小幅度的调整B. 桩架对准桩位后进行大幅度的调整C. 桩架对准桩位后任意调整D. 桩架对准桩位后不再调整答案:AB4. 桩基础工程施工中,下列哪些情况会导致桩身断裂?A. 桩身材料强度不足B. 桩长不足C. 桩径过大D. 混凝土浇筑不密实答案:AD5. 桩基础工程施工中,下列哪些环节是最重要的质量控制点?A. 桩材验收B. 桩位测量C. 混凝土浇筑D. 桩基验收答案:ACD三、判断题1. 桩基础工程施工中,桩位测量是在施工前必须完成的环节。

()2. 桩基础工程施工中,桩材采购是在施工后进行的环节。

()3. 桩基础工程施工中,桩的承载力主要受桩长、桩径、地质条件和混凝土强度的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第二章桩基础工程
一、单项选择题
1.当混凝土预制桩的设计间距大于4倍桩直径(或边长)时,宜采用的打桩顺序为()
A.逐排打设
B.直中间向四周打设
C.直四周向中间打设
D.分段打设
2.摩擦桩型的预制桩在沉桩时,主要质量控制指标是()
A.最后贯入度
B.设计标高
C. 垂直度
D. 平面位置
3.混凝土灌注桩按成孔方法可分为以下四种类型:(1)钻孔灌注桩;(2)沉管灌注桩;(3)人工挖孔灌注桩;(4)爆扩灌注桩。

其中,属于挤土成孔的为()
A.(1)和(2)
B.(2)和(3)
C.(1)和(3)
D.(2)和(4)
4.在周围建筑物密集的狭窄场地施工大直径混凝土灌注桩,较宜采用()
A.钻孔灌注桩
B.沉管灌注桩
C. 人工挖孔灌注桩
D. 爆扩灌注桩
5.原土造浆的泥浆护壁成孔灌注桩,成孔后的清孔方法应为()
A.用泥浆泵将孔内泥浆抽干
B.仅用抽筒掏净沉渣
C.注入足够泥浆,换浆清孔
D.注入清水,排泥清孔,使泥浆容度降至1.1克/立方厘米左右
二、填空题
1.预制桩常见的沉桩方法有()、()和()。

2.混凝土预制桩应在混凝土达到设计强度的()后方可起吊,达到设计强度的100%后方可()和()。

3.桩锤按其作用原理,可分为()、()、()和()。

4.钻孔灌注桩施工中,孔中埋设护筒的作用
有:;;;
5.按桩的受力情况,桩分为和两类。

6.按桩的施工方法,桩分为和两类。

7.根据基础设计标高,打桩顺序宜;根据桩的规格,又宜、。

8.打桩机主要包括、和等。

9.打桩有两种方式:一是,一是。

10.震动沉管灌注桩可根据土质情况和荷载要求,分别选
用、、和三种施工方法;一般正常沉管的施工方法是。

第三章砌筑工程
一、单项选择
1.砖砌体的灰缝厚度是()
A.10mm
B.6mm
C.15mm
D.20mm
2.水平灰缝饱满度应不小于()
A.75%
B.90%
C.80%
D.100%
3.斜搓水平投影长度不得小于其高度的()
A1/2 B.1/3 C.2/3 D.1.5倍
4.砖墙每日砌筑高度不得大于()
A.1.8m
B.1.2m
C.2.0m
D.2.5m
5.18墙的构造厚度是()
A.178mm
B.170mm
C.180mm
D.190mm
6.37墙的构造厚度是()
A.370mm
B.365mm
C.375mm
D.3700mm。
